凿岩台架计算书-附件五_9460
隧道台车结构计算书
贵阳9米台车结构计算书一概括模板台车就位完毕,整个台车两端各设一个底托传力到初支底面上。
枕木高度:H=200mm;钢轨型号为:43Kg/m(H=140mm);台车长度为9米,面板为δ10mm×1500mm,二衬混凝土灌注厚度0.5米,一次浇注成型。
模板台车支架如图1。
计算参照《建筑结构载荷规范》(GB5009-2001)、《混凝土结构工程施工质量验收规范》(GB50204-2002)、《水工混凝土施工规范》(DL/T5144-2001)、《钢结构设计规范》(GB50017-2003)。
模板支架图二载荷计算(1)载荷计算1)上部垂直载荷永久载荷标准值:上部混凝土自重标准值:1.9×0.5×9×24=205.2KN钢筋自重标准值:9.8KN模板自重标准值:1.9×9×0.01×78.5=13.4KN弧板自重标准值:9×0.3×0.01×2×78.5=4.2KN台梁立柱自重:0.0068×(1.0 +1.25)×2×78.5=2.4KN上部纵梁自重:(0.0115×5.2+0.015×1.9×2)×78.5=9.17KN 可变载荷标准值:施工人员及设备载荷标准值:2.5KN/㎡振捣混凝土时产生的载荷标准值:2.0KN/㎡2)中部侧向载荷永久载荷标准值:新浇注混凝土对模板侧面的压力标准值:F=0.22r c t0β1β2v1/2=0.22×25×8×1.2×1.15×10.5=60.6KN/㎡F=r c H=25×3.9=97.5KN/㎡取两者中的较小值,故最大压力为60.6KN/㎡有效压力高度h=2.42m换算为集中载荷:60.6×1.9×0.6=69.1KN其中:F——新浇混凝土对模板的最大侧压力;r c——混凝土的表观密度;t0——新浇混凝土的初凝时间;v——混凝土的浇注速度;H——混凝土侧压力计算位置处至新浇混凝土顶面的总高度;β1——外加剂影响修正系数;β2——混凝土坍落度影响修正系数;h——有效压力高度。
隧道开挖施工台架专项方案(含计算书)
新建xxxxx段标段隧道工程开挖作业台架专项施工方案编制:审核:审批:xxxxx段工程指挥部二〇一〇年十二月隧道工程开挖作业台架专项施工方案1、工程概括CKGZTJ-9标位于云贵高原构造剥蚀中低山区,正线起讫里程为DK818+413~DK881+601,全长63.745双线公里。
隧道19座共43.485km (L>4km隧道3座,3km<L≤4km隧道1座,2km<L≤3km隧道1座,1km<L≤2km隧道2座,L≤1km的隧道12座),其中Ⅰ级风险隧道3座,Ⅱ级风险隧道1座,隧道工程占线路总长的68.3%。
本标段隧道开挖采用装载机拖动行走简易台车,该台车制作简单、使用灵活方便、刚度大、炮眼位置及方向容易控制,并且可以同时满足30台以上YT-28风动凿岩机同时作业。
2、制作过程主要组成部分:工字钢门架、侧翼“翅膀”、底纵梁、钢筋网片、伸缩钢管、风水管道系统、牵引钢丝绳等组成。
如下图:简易开挖台车侧视图2.1工字钢门架门架采用不同规格的型钢用焊接而成的门字型台架,共3排,排与排间距2.2m,采用20a工字钢作立柱, 20a工字钢作纵梁, 20a工字钢作横梁,采用14工字钢与16工字钢作斜撑,采用门架立柱外侧面采用[12.6槽钢水平横向加固。
2.2侧翼“翅膀”由1.5m长的两根20a工字钢作为2架、由2.5m长的两根20a工字钢作为一架,分别再配以斜撑。
2.3底纵梁有两根5.95m长的20a工字钢并焊作为纵梁。
2.4钢筋网片由5根长5.15m(间距为1.825m)的10槽钢纵向搭接在横梁上作为纵向链接和工作平台的骨架,在纵向和横向上分别用Φ12的螺纹钢焊接,间排距12cm。
3、工作原理由装载机前斗挂拉台车上的钢丝绳,通过装载机前后移动牵引台车前后行走,台车到达掌子面后,使用伸缩钢管和钢筋网片使整个工作平台与掌子面围岩相接,工人利用台车上的照明和风水管系统可以较快的作好开挖前准备并开始凿岩作业。
4、工作程序装载机就位→挂牢钢丝绳→牵引行走→台车就位→测量放样→调整伸缩钢管→钻工就位→开始钻孔作业5、材料用量7、注意要点1.保证焊接质量。
公路隧道台车计算书

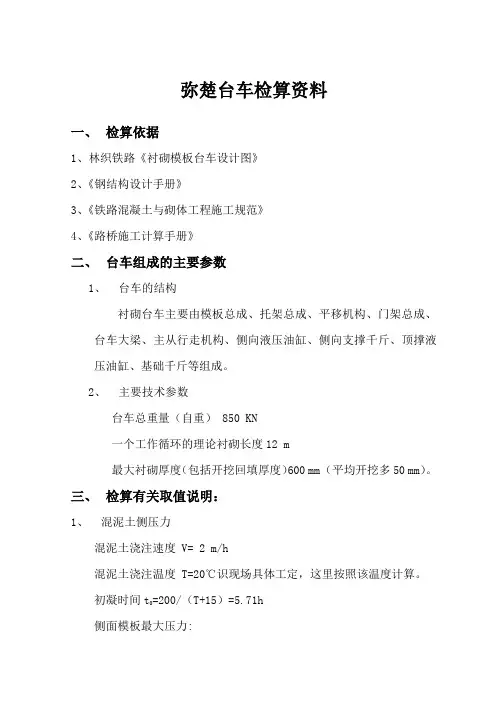

弥楚台车检算资料一、检算依据1、林织铁路《衬砌模板台车设计图》2、《钢结构设计手册》3、《铁路混凝土与砌体工程施工规范》4、《路桥施工计算手册》二、台车组成的主要参数1、台车的结构衬砌台车主要由模板总成、托架总成、平移机构、门架总成、台车大梁、主从行走机构、侧向液压油缸、侧向支撑千斤、顶撑液压油缸、基础千斤等组成。
2、主要技术参数台车总重量(自重) 850 KN一个工作循环的理论衬砌长度12 m最大衬砌厚度(包括开挖回填厚度)600 mm (平均开挖多50 mm)。
三、检算有关取值说明:1、混泥土侧压力混泥土浇注速度 V= 2 m/h混泥土浇注温度 T=20℃识现场具体工定,这里按照该温度计算。
初凝时间t0=200/(T+15)=5.71h侧面模板最大压力:Pm=0.22γt0β1β2v1/2或24h(h为混凝土的有效压头)取二者较小值使用式中:β1坍落度修正系数(≤3cm,β1=0.85,5~9cm,β1=1,11~15cm,β1=1.2);β2外加剂修正系数(不加时β2=1,掺缓凝剂β2=1.2);混凝土容重取γ=24KN/m3这里以24为基数进行计算;h为有效压头高度;H为浇筑高;Pm=61.4KPa(这里修正系数均取1.2进行检算) 内部捣鼓压力 P1 =4Kpa 侧面压力泵送冲击力及混凝土倾倒冲击力 P2 =2Kpa混凝土侧压力 P =67.4Kpa2、考虑砼灌注时,衬砌断面可能存在开挖现象,混凝土厚度按600mm取值。
浇筑时模板受力情况3、振捣砼产生的水平力对水平面模板按2kPa计算,对垂直面模板按4kPa计算。
4、各部分检算时都做了偏于安全的简化,以确保结构安全。
5、不含有关丝杠、走行轮的检算。
四、主要部件的检算1、模板的检算1.1 模板检算顶拱模板主要承受混凝土的重力和泵送的冲击力。
混凝土的容重取γ=24KN/m3。
泵送冲击力对模板的局部作用力很大,但一般注浆孔都做了局部的加强,为了简化计算这里不做泵送时对局部模板的压力计算。
凿岩台车施工验算
凿岩操作平台的验算1,通过查相关资料得到以下计算所需数据:一台凿岩机重量:G机=mg=6Kg×9.8N/kg=58.8N;一台凿岩机的反冲力:f=p.A内=0.63Mpa×3.14×(6.5×10-3)2=83.5789N 所以一台凿岩机工作时的总量为:F凿= G机+ f=58.8N+83.5789N=142.3789N一个操作人员的体重为:G人=65kg×9.8N/kg=637N.2,根据实际情况操作平台的受力简图分布如下图平台受力简图一:操作平台受力简图图(一)根据平台的受力特点(左右对称);可以简化点E的力矩平衡条件得:由∑M E=0;454×2.6×1.3-0.78yF=0 (1)F得:y F F =1976N根据右图图二可得到:⎪⎩⎪⎨⎧===NF N F N F X F F y F 99422051976 (2) 点F 受力分析图图(二)同理:由∑M D =0,和Z 点的受力分析可得:⎪⎩⎪⎨⎧=-==N F N F N F ZX Z y Z 39.53057.2429.471 (3) 再由杆aE 在水平方向受力平衡得,和点N 的受力分析可得:⎪⎩⎪⎨⎧===N F N F N F N y N X N 68.106243.75143.751 (4)由整体的竖向平衡条件可得:N F F F y i y b y a 7.30685.0=∑== (5)3,综合上述的受力分析可得:(1)杆EH 的受力简图如下:EH 受力简图图(三)距点E 距离为X 米的任一断面的弯矩为:⎪⎪⎪⎩⎪⎪⎪⎨⎧≤≤--<<-+-≤-)2.542.4(2454)2.5(424.1178)42.478.0)(78.0(19762454424.1178)78.0(2454424.1178222X X X X X X X x x X (6) 所以EH 的弯矩图如下图四:EH 杆的弯矩图图(四)(2)杆PD 受力简图如图图五:PD 受力简图图(五)距D 点X 米任一截面的弯矩为:⎪⎩⎪⎨⎧≤<--≤≤-)1.155.0(2)1.1(429)55.00(5.21422X X X X(7)所以PD 的弯矩图如下图图六:PD 的弯矩图图(六)(3)杆OA 的受力简图如下图图七所示:ON 受力简图图(七)距A 点X 米的任一截面的弯矩为:⎪⎩⎪⎨⎧≤<--≤≤-+-)21(2)2(2.708)10(83.216783.21671.35422X X X X X (8) 所以OA 的弯矩图如下图图八所示:OOA 的弯矩图图(八)4,经过上述两步的受力计算,可进行平台的弯拉强度,稳定性,抗压强度的验算。
砌衬台车计算书
• v =0.77mm< l/250=1.1mm 满足要求
• 根据计算结果,钢模板面板适合采用10mm厚的钢板。
• 模板肋板计算 • 横肋布置按500mm考虑,计算简图如下:
• 故:Mmax=0.125ql2=0. 125×68.95×0.52 =
2. 1KN.m
• 模板钢材Q235 ,90×56×6钢板的截面力学参
•
q 5=γ R, + C R,— 内部插入震捣器影响半径 ,采用0.75m
2
• 模板面板计算
• 面板是以肋板为支座的连续梁 ,可简化为 五跨连续梁进行计算 。按照荷载组合1 ,取 1m宽的板条计算:
• 对拱顶面板: • q =1.2×1.0×(25×1.0+78.5×0.01)+2.0×1.4 =33.6KN/m • 对侧墙面板: • q =1.2×1.0×60.6+6.0×1.4 =81.12KN/m • 取侧墙模板进行验算,取荷载调整系数0.85,有: • q=81.12×0.85 =68.95KN/m • 故:Mmax =0.105ql2 =0.105×68.95×0.282 =0.57KN.m
•
=376000×3.516×106/(6.013×108 ×12)
• = 183.2 N/mm2 >=125 N/mm2 不 安 全
=
• 台梁立柱自重: 0.0068×(1.9+0.9)×2×78.5 =3.0KN •3.5上4K部N纵梁自重:(0.22×2+0.5) ×0.012×2×2×78.5 = • 可变荷载标准值: • 施工人员及设备荷载标准值:2.5KN/m2 • 振捣混凝土时产生的荷载标准值: 2.0KN/m2
• (2) 中部侧向荷载
xxx隧道衬砌台车结构计算书
XXXXXXXXXX引水隧道项目衬砌台车计算书编制:校核:审核:2017年10月xxxxx项目衬砌台车计算书1.计算依据1、《xxxxx施工图设计》2、《衬砌台车结构设计图》3、《钢结构设计规范》(GB 50017-2003)4、《混凝土结构设计规范》(GB 50010-2002)2. 概况xxxxx隧道衬砌模板系统及台车布置图如下图2.1-2.2。
隧道二衬模板由一顶模、两侧模组成,模板均由6mm钢板按照二衬外轮廓线卷制而成。
顶模模板拱架环向主肋采用I10工字钢,加工成R=1447mm,L=3650mm的圆弧拱形,拱架环向肋板间距1m,拱架纵肋采用∠45*45*6的角钢,间距30cm;侧模模板拱架环向肋板采用1524mm长的I14工字钢,侧模环向肋板在隧洞腰线以上部分加工成加工成R=1447mm,L=527mm的圆弧拱形,腰线以下加工成R=3327mm,L=997mm的圆弧拱形,拱架环向肋板间距1m,拱架纵肋采用∠45*45*6的角钢,间距30cm。
衬砌台车由顶拱支撑、台车门架结构、走行系统、顶升系统及侧模支撑系统组成,纵向共9m长。
顶拱支撑采用H200×200×8.0立柱,纵向焊接通长的∠45*45*6的角钢组成钢桁架,焊接于台车门市框架主横梁上,支撑顶模。
衬砌台车门式框架立柱采用H200×200×8.0型钢、横梁、纵梁均采用I20a工字钢焊接组成,其节点处焊接1cm厚的三角连接钢板缀片进行加固。
本衬砌台车与顶拱支撑焊接为一个整体。
进行顶模的安装及拆除时,在轨道两侧支垫20*20*60cm的枕木,枕木上安放千斤顶进行台车和顶拱支撑系统的整体升降。
侧模支撑系统的螺旋丝杆,每断面设置4个。
下部螺旋丝杆水平支承于台车的I20a 纵梁上,上部螺旋丝杆水平支撑于台车的I20a立柱上。
三角板与构件之间焊接为满焊,焊脚高度10mm;焊缝不允许出现咬边、未焊透、裂纹等缺陷。
TJ25型圆盘式凿岩钻架说明书
(一)使用
(1)钻架分体运到工作地点后,按底撬、气顶、圆盘、推进器的先后次序
-2 –
组装时各结合处要擦洗干净,涂上黄油,并紧固牢靠,总进气管和水管在与操纵台装接前要吹净泥沙,各处软管在与钻架相应部件装接前也必须吹洗干净,以免泥沙等赃物进入机件。
(2)使用前准备工作要做好
a.检查工具、量角器、照明灯具、机油是否齐备,准备好足够的合格钎具。
1.要有严格的交接班制度,交班工人应在班末完成必要的维护保养工作:
a.洗:将钻架冲洗干净。
b.紧:将各处螺丝(特别是推进器凿岩机上所有螺栓)管接头检查拧紧。
c.查:各部件、螺丝完整无缺,运转正常,不漏气、漏水。
d.油:推进丝杆、滑轨、拉杆丝杆等处涂油。
e.交:清点好工具、钎具、配件、损坏及不足之数,通知有关人员及时准备。
e.注意安全:要撬顶,防止落石伤人,伤机。操作时当心断钎飞出和气管松脱。
f.离开工作岗位时要关闭总气阀,总水阀。
-5 –
五、常见故障及排除方法
故障现象
故障原因
排除方法
机器声音不正常
紧固螺丝松动或拧紧力量不均匀、活塞、气缸等轻微研伤。
将紧固螺丝均匀旋紧,若仍不能排除,则拆检修理。
活塞运动不正常,时而冲击,时而不冲击。
TJ25型
圆盘式凿岩钻架
说明书
目录
一、用途
二、结构特点
三、主要技术规格
四、使用与维护
五、常用故障及排除方法
一、用途
TJ25圆盘式钻架是与YGZ90型导轨式独立回转凿岩机配套,以压缩空气为动力的中深孔凿岩设备。主要用于井下采矿场接杆钻凿上向扇形或环形中深炮孔,亦可用于井下空场的放顶和巷道锚杆支护,以及需要钻凿类似上述炮孔的石方工程。
隧道开挖施工台架专项方案(含计算书)
新建xxxxx段标段隧道工程开挖作业台架专项施工方案编制:审核:审批:xxxxx段工程指挥部二〇一〇年十二月隧道工程开挖作业台架专项施工方案1、工程概括CKGZTJ-9标位于云贵高原构造剥蚀中低山区,正线起讫里程为DK818+413~DK881+601,全长63.745双线公里。
隧道19座共43.485km (L>4km隧道3座,3km<L≤4km隧道1座,2km<L≤3km隧道1座,1km<L≤2km隧道2座,L≤1km的隧道12座),其中Ⅰ级风险隧道3座,Ⅱ级风险隧道1座,隧道工程占线路总长的68.3%。
本标段隧道开挖采用装载机拖动行走简易台车,该台车制作简单、使用灵活方便、刚度大、炮眼位置及方向容易控制,并且可以同时满足30台以上YT-28风动凿岩机同时作业。
2、制作过程主要组成部分:工字钢门架、侧翼“翅膀”、底纵梁、钢筋网片、伸缩钢管、风水管道系统、牵引钢丝绳等组成。
如下图:简易开挖台车侧视图2.1工字钢门架门架采用不同规格的型钢用焊接而成的门字型台架,共3排,排与排间距2.2m,采用20a工字钢作立柱, 20a工字钢作纵梁, 20a工字钢作横梁,采用14工字钢与16工字钢作斜撑,采用门架立柱外侧面采用[12.6槽钢水平横向加固。
2.2侧翼“翅膀”由1.5m长的两根20a工字钢作为2架、由2.5m长的两根20a工字钢作为一架,分别再配以斜撑。
2.3底纵梁有两根5.95m长的20a工字钢并焊作为纵梁。
2.4钢筋网片由5根长5.15m(间距为1.825m)的10槽钢纵向搭接在横梁上作为纵向链接和工作平台的骨架,在纵向和横向上分别用Φ12的螺纹钢焊接,间排距12cm。
3、工作原理由装载机前斗挂拉台车上的钢丝绳,通过装载机前后移动牵引台车前后行走,台车到达掌子面后,使用伸缩钢管和钢筋网片使整个工作平台与掌子面围岩相接,工人利用台车上的照明和风水管系统可以较快的作好开挖前准备并开始凿岩作业。
4、工作程序装载机就位→挂牢钢丝绳→牵引行走→台车就位→测量放样→调整伸缩钢管→钻工就位→开始钻孔作业5、材料用量7、注意要点1.保证焊接质量。
隧道开挖施工台架专项施工方案[含计算书]
新建xxxxx段标段隧道工程开挖作业台架专项施工方案编制:审核:审批:xxxxx段工程指挥部二〇一〇年十二月隧道工程开挖作业台架专项施工方案1、工程概括CKGZTJ-9标位于云贵高原构造剥蚀中低山区,正线起讫里程为DK818+413~DK881+601,全长63.745双线公里。
隧道19座共43.485km (L>4km隧道3座,3km<L≤4km隧道1座,2km<L≤3km隧道1座,1km<L≤2km隧道2座,L≤1km的隧道12座),其中Ⅰ级风险隧道3座,Ⅱ级风险隧道1座,隧道工程占线路总长的68.3%。
本标段隧道开挖采用装载机拖动行走简易台车,该台车制作简单、使用灵活方便、刚度大、炮眼位置及方向容易控制,并且可以同时满足30台以上YT-28风动凿岩机同时作业。
2、制作过程主要组成部分:工字钢门架、侧翼“翅膀”、底纵梁、钢筋网片、伸缩钢管、风水管道系统、牵引钢丝绳等组成。
如下图:简易开挖台车侧视图2.1工字钢门架门架采用不同规格的型钢用焊接而成的门字型台架,共3排,排与排间距2.2m,采用20a工字钢作立柱, 20a工字钢作纵梁, 20a工字钢作横梁,采用14工字钢与16工字钢作斜撑,采用门架立柱外侧面采用[12.6槽钢水平横向加固。
2.2侧翼“翅膀”由1.5m长的两根20a工字钢作为2架、由2.5m长的两根20a工字钢作为一架,分别再配以斜撑。
2.3底纵梁有两根5.95m长的20a工字钢并焊作为纵梁。
2.4钢筋网片由5根长5.15m(间距为1.825m)的10槽钢纵向搭接在横梁上作为纵向链接和工作平台的骨架,在纵向和横向上分别用Φ12的螺纹钢焊接,间排距12cm。
3、工作原理由装载机前斗挂拉台车上的钢丝绳,通过装载机前后移动牵引台车前后行走,台车到达掌子面后,使用伸缩钢管和钢筋网片使整个工作平台与掌子面围岩相接,工人利用台车上的照明和风水管系统可以较快的作好开挖前准备并开始凿岩作业。
4、工作程序装载机就位→挂牢钢丝绳→牵引行走→台车就位→测量放样→调整伸缩钢管→钻工就位→开始钻孔作业5、材料用量7、注意要点1.保证焊接质量。
隧道开挖施工台架专项方案(含计算书)试卷教案
新建xxxxx段标段隧道工程开挖作业台架专项施工方案编制:审核:审批:xxxxx段工程指挥部二〇一〇年十二月隧道工程开挖作业台架专项施工方案1、工程概括CKGZTJ-9标位于云贵高原构造剥蚀中低山区,正线起讫里程为DK818+413~DK881+601,全长63.745双线公里。
隧道19座共43.485km (L>4km隧道3座,3km<L≤4km隧道1座,2km<L≤3km隧道1座,1km <L≤2km隧道2座,L≤1km的隧道12座),其中Ⅰ级风险隧道3座,Ⅱ级风险隧道1座,隧道工程占线路总长的68。
3%。
本标段隧道开挖采用装载机拖动行走简易台车,该台车制作简单、使用灵活方便、刚度大、炮眼位置及方向容易控制,并且可以同时满足30台以上YT —28风动凿岩机同时作业。
2、制作过程主要组成部分:工字钢门架、侧翼“翅膀"、底纵梁、钢筋网片、伸缩钢管、风水管道系统、牵引钢丝绳等组成.如下图:简易开挖台车侧视图2。
1工字钢门架门架采用不同规格的型钢用焊接而成的门字型台架,共3排,排与排间距2。
2m,采用20a工字钢作立柱,20a工字钢作纵梁,20a工字钢作横梁,采用14工字钢与16工字钢作斜撑,采用门架立柱外侧面采用[12.6槽钢水平横向加固。
2.2侧翼“翅膀”由1。
5m长的两根20a工字钢作为2架、由2.5m长的两根20a 工字钢作为一架,分别再配以斜撑。
2。
3底纵梁有两根5。
95m长的20a工字钢并焊作为纵梁。
2。
4钢筋网片由5根长5。
15m(间距为1。
825m)的10槽钢纵向搭接在横梁上作为纵向链接和工作平台的骨架,在纵向和横向上分别用Φ12的螺纹钢焊接,间排距12cm.3、工作原理由装载机前斗挂拉台车上的钢丝绳,通过装载机前后移动牵引台车前后行走,台车到达掌子面后,使用伸缩钢管和钢筋网片使整个工作平台与掌子面围岩相接,工人利用台车上的照明和风水管系统可以较快的作好开挖前准备并开始凿岩作业。
隧道开挖施工台架专项方案(含计算书)
新建xxxxx段标段隧道工程开挖作业台架专项施工方案编制:审核:审批:xxxxx段工程指挥部二〇一〇年十二月隧道工程开挖作业台架专项施工方案1、工程概括CKGZTJ-9标位于云贵高原构造剥蚀中低山区,正线起讫里程为DK818+413~DK881+601,全长63.745双线公里。
隧道19座共43.485km(L>4km隧道3座,3km<L≤4km隧道1座,2km<L≤3km隧道1座,1km<L≤2km隧道2座,L≤1km的隧道12座),其中Ⅰ级风险隧道3座,Ⅱ级风险隧道1座,隧道工程占线路总长的68.3%。
本标段隧道开挖采用装载机拖动行走简易台车,该台车制作简单、使用灵活方便、刚度大、炮眼位置及方向容易控制,并且可以同时满足30台以上YT-28风动凿岩机同时作业。
2、制作过程主要组成部分:工字钢门架、侧翼“翅膀”、底纵梁、钢筋网片、伸缩钢管、风水管道系统、牵引钢丝绳等组成。
如下图:简易开挖台车正视图简易开挖台车侧视图2.1工字钢门架门架采用不同规格的型钢用焊接而成的门字型台架,共3排,排与排间距2.2m,采用20a工字钢作立柱,20a 工字钢作纵梁,20a 工字钢作横梁,采用14工字钢与16工字钢作斜撑,采用门架立柱外侧面采用[12.6槽钢水平横向加固。
2.2侧翼“翅膀”由 1.5m长的两根20a工字钢作为2架、由2.5m长的两根20a工字钢作为一架,分别再配以斜撑。
2.3底纵梁有两根5.95m长的20a工字钢并焊作为纵梁。
2.4钢筋网片由5根长5.15m(间距为1.825m)的10槽钢纵向搭接在横梁上作为纵向链接和工作平台的骨架,在纵向和横向上分别用Φ12的螺纹钢焊接,间排距12cm。
3、工作原理由装载机前斗挂拉台车上的钢丝绳,通过装载机前后移动牵引台车前后行走,台车到达掌子面后,使用伸缩钢管和钢筋网片使整个工作平台与掌子面围岩相接,工人利用台车上的照明和风水管系统可以较快的作好开挖前准备并开始凿岩作业。
隧道台车计算书
隧道台车计算书(一)概述:根据贵单位承建的隧道工程可知:贵方所需台车是全液压边顶拱砼衬砌钢模台车(以下简称台车)。
此台车是以电机驱动行走机构带动台车移动,利用液压油缸和螺旋千斤进行模板立模和脱模来进行隧洞砼浇注的设备。
根据对隧道衬砌长度的要求,台车设计为12米,总重量126T,全液压边顶拱砼具有结构合理可靠、操作方便、成本较低、衬砌速度快、隧道砼成形面好等优点。
(二)台车的结构设计:台车主要由模板部份、台架部份、平移机构、门架部份、行走机构、液压系统、支承千斤、电气控制系统等组成。
1、模板部份: 模板部份由两块顶模和两块侧模组成一个砼横向断面,两块顶模用螺栓连接两侧模与顶模用铰耳销轴连接,8块模板的宽度均为1.5米,,纵向由8块组成12米的模板总长,每块模板之间用螺栓连接,模板面板厚度为δ12mm,模板加强筋用槽钢[12B和槽钢[16A做成,加强筋的间距为250m m,其弧板宽度为300 m m。
模板连接梁采用槽钢[20b合成.。
2、台架部份:台架由4根上纵梁,9根弦梁和63根小立柱组成。
主要是承受顶模上部砼及模板的自重。
其上纵梁由钢板δ=14mm/δ=12mm焊成工字截面,横梁采用工字钢I25b.小立柱采用工字钢I20b制成。
3、平移机构:平移机构在前后门架横梁各安装一套,平移油缸4个(HSGK02—B100/55)。
平移油缸的作用是利用其左右移动来调整模板中心线与隧洞中心线相吻合,其工作压力为16 MPa,最大推力为20吨,水平移动行程为左右各100 m m。
4、门架部份:门架由下纵梁、立柱、横梁及纵向连接梁组成。
各横梁及立柱用连接梁和斜拉杆连接,各构件均用螺栓连接成一个整体。
是整个台车的主要承重结构件。
门架下纵梁用δ14mm和δ12m m钢板焊成箱形截面。
立柱和横梁采用δ14mm和δ12mm钢板焊接成工字截面,以增加门架抗砼的侧压力。
5、行走机构:台车行走机构由2套主动机构,2套从动机构组成。
隧道开挖施工台架专项方案(含计算书)
新建xxxxx段标段隧道工程开挖作业台架专项施工方案编制:审核:审批:xxxxx段工程指挥部二〇一〇年十二月隧道工程开挖作业台架专项施工方案1、工程概括CKGZTJ-9标位于云贵高原构造剥蚀中低山区,正线起讫里程为DK818+413~DK881+601,全长63.745双线公里。
隧道19座共43.485km (L>4km隧道3座,3km<L≤4km隧道1座,2km<L≤3km隧道1座,1km<L≤2km隧道2座,L≤1km的隧道12座),其中Ⅰ级风险隧道3座,Ⅱ级风险隧道1座,隧道工程占线路总长的68.3%。
本标段隧道开挖采用装载机拖动行走简易台车,该台车制作简单、使用灵活方便、刚度大、炮眼位置及方向容易控制,并且可以同时满足30台以上YT-28风动凿岩机同时作业。
2、制作过程主要组成部分:工字钢门架、侧翼“翅膀”、底纵梁、钢筋网片、伸缩钢管、风水管道系统、牵引钢丝绳等组成。
如下图:简易开挖台车侧视图2.1工字钢门架门架采用不同规格的型钢用焊接而成的门字型台架,共3排,排与排间距2.2m,采用20a工字钢作立柱, 20a工字钢作纵梁, 20a工字钢作横梁,采用14工字钢与16工字钢作斜撑,采用门架立柱外侧面采用[12.6槽钢水平横向加固。
2.2侧翼“翅膀”由1.5m长的两根20a工字钢作为2架、由2.5m长的两根20a工字钢作为一架,分别再配以斜撑。
2.3底纵梁有两根5.95m长的20a工字钢并焊作为纵梁。
2.4钢筋网片由5根长5.15m(间距为1.825m)的10槽钢纵向搭接在横梁上作为纵向链接和工作平台的骨架,在纵向和横向上分别用Φ12的螺纹钢焊接,间排距12cm。
3、工作原理由装载机前斗挂拉台车上的钢丝绳,通过装载机前后移动牵引台车前后行走,台车到达掌子面后,使用伸缩钢管和钢筋网片使整个工作平台与掌子面围岩相接,工人利用台车上的照明和风水管系统可以较快的作好开挖前准备并开始凿岩作业。
4、工作程序装载机就位→挂牢钢丝绳→牵引行走→台车就位→测量放样→调整伸缩钢管→钻工就位→开始钻孔作业5、材料用量7、注意要点1.保证焊接质量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
墨临公路TJ3标富库1号隧道
凿岩台架
设
计
与
受
力
计
算
书
1、工程概括
富库1号隧道进口位于小净距-分离式隧道
左幅:起止点桩号为ZK44+506~ZK45+170,全长1184m;
右幅:起止点桩号为K44+494~K45+735,全长1241m;
隧道最大埋深约为151.23m,左右幅隧道测设线距离约29.76~31.08m,累计总长2445m。
本隧道开挖采用装载机拖动行走简易台车,该台车制作简单、使用灵活方便、刚度大、炮眼位置及方向容易控制,并且可以同时满足15台以上YT-28风动凿岩机同时作业。
2、制作过程
主要组成部分:工字钢门架、侧翼“翅膀”、底纵梁、钢筋网片、伸缩钢管、风水管道系统、牵引钢丝绳等组成。
如下图:
简易开挖台车正视图
简易开挖台车侧视图
2.1工字钢门架
门架采用不同规格的型钢用焊接而成的门字型台架,共3排,排与排间距2.2m,采用18a工字钢作立柱,18a工字钢作纵梁,18a工字钢作横梁,采用14工字钢与16工字钢作斜撑,采用门架立柱外侧面采用[12.6槽钢水平横向加固。
2.2侧翼“翅膀”
由1.05m长的两根18a工字钢作为2架、由1.85m长的两根18a 工字钢作为一架,分别再配以斜撑。
2.3底纵梁
有两根6m长的18a工字钢并焊作为纵梁。
2.4钢筋网片
由5根长5.15m(间距为1.825m)的[12.6槽钢纵向搭接在横梁上作为纵向链接和工作平台的骨架,在纵向和横向上分别用Φ12的螺纹钢焊接,间排距12cm。
3、工作原理
由装载机前斗挂拉台车上的钢丝绳,通过装载机前后移动牵引台车前后行走,台车到达掌子面后,使用伸缩钢管和钢筋网片使整个工作平台与掌子面围岩相接,工人利用台车上的照明和风水管系统可以较快的作好开挖前准备并开始凿岩作业。
4、工作程序
装载机就位→挂牢钢丝绳→牵引行走→台车就位→测量放样→调整伸缩钢管→钻工就位→开始钻孔作业
5、材料用量
序号材料名称长度(m)重量(吨)备注
118a工字钢215 2.40
2[12.6槽钢46.350.46
314工字钢12 1.1
416工字钢15 1.2
7、注意要点
1.保证焊接质量。
2.保证车辆通行净空。
3.行走轮车轴定期维护防止生锈。
4.爆破时台车远离掌子面60米以上距离。
附件:隧道开挖台架结构验算资料
隧道凿岩台架结构验算
一、隧道开挖台架组成
门架总成:门架采用不同规格的型钢用焊接而成的门字型台架,共3排,排与排间距2.2m,采用18a工字钢作立柱,18a工字钢作纵梁, 18a工字钢作横梁,采用14工字钢与16工字钢作斜撑,采用门架立柱外侧面采用[12.6槽钢水平横向加固。
二、门架横梁检算
顶部钢管每区格面积S1=0.75×2.2=1.65m2,人、小型机具、材料等荷载按2.5KN/m2计算,每根立杆承受的荷载为F1=1.65×2.5=3.63 KN。
门架横梁受力可简化为受集中荷载的三跨等跨连续梁计算,跨度取最大值L=5.7m,集中力为每根立杆承受的荷载F1=3.63KN。
F1F1F1F1F1F1
立柱斜撑斜撑立柱
1)抗弯强度检算
①最大弯矩M max=KMFL,KM—弯矩系数,查表得0.311;
即得出M max=0.311×3.63×1.73=1.95KN.m
②横梁截面强度σ=M max/W=1.95×106/(237×103)=8.23N/mm
2<[f]=215N/mm2,抗弯强度满足要求!。
