水闸套闸工程项目划分
常见水利工程项目划分 (2)

常见水利工程项目划分
一个水利水电工程的建成,由施工准备工作开始到竣工交付使用,要经过若干工序、若干工种的配合施工。
而工程质量的形成不仅取决于原材料、配件、产品的质量,同时也取决于各工种、工序的作业质量。
因此,为了实现对工程全方位、全过程的质量控制和检查评定,按照工程形成的过程由点滴到局部再到整体的原则,考虑设计布局、施工布置等因素,将水利水电工程依次划分为单元工程、分部工程和单位工程。
单元工程是进行日常质量考核和质量评定的基本单位。
水利工程工程部分项目划分的组成内容

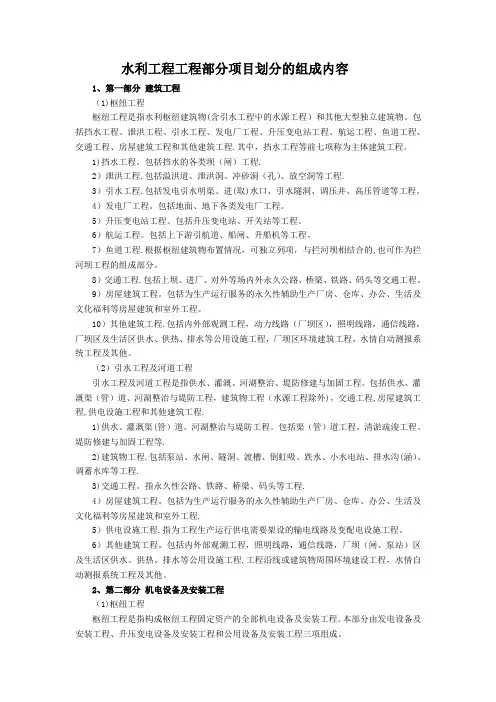

水利工程工程部分项目划分的组成内容1、第一部分建筑工程(1)枢纽工程枢纽工程是指水利枢纽建筑物(含引水工程中的水源工程)和其他大型独立建筑物。
包括挡水工程、泄洪工程、引水工程、发电厂工程、升压变电站工程、航运工程、鱼道工程、交通工程、房屋建筑工程和其他建筑工程.其中,挡水工程等前七项称为主体建筑工程。
1)挡水工程。
包括挡水的各类坝(闸)工程.2)泄洪工程.包括溢洪道、泄洪洞、冲砂洞(孔)、放空洞等工程.3)引水工程.包括发电引水明渠、进(取)水口、引水隧洞、调压井、高压管道等工程。
4)发电厂工程。
包括地面、地下各类发电厂工程。
5)升压变电站工程。
包括升压变电站、开关站等工程。
6)航运工程。
包括上下游引航道、船闸、升船机等工程。
7)鱼道工程.根据枢纽建筑物布置情况,可独立列项,与拦河坝相结合的,也可作为拦河坝工程的组成部分。
8)交通工程.包括上坝、进厂、对外等场内外永久公路、桥梁、铁路、码头等交通工程。
9)房屋建筑工程。
包括为生产运行服务的永久性辅助生产厂房、仓库、办公、生活及文化福利等房屋建筑和室外工程。
10)其他建筑工程.包括内外部观测工程,动力线路(厂坝区),照明线路,通信线路,厂坝区及生活区供水、供热、排水等公用设施工程,厂坝区环境建筑工程,水情自动测报系统工程及其他。
(2)引水工程及河道工程引水工程及河道工程是指供水、灌溉、河湖整治、堤防修建与加固工程。
包括供水、灌溉渠(管)道、河湖整治与堤防工程,建筑物工程(水源工程除外),交通工程,房屋建筑工程,供电设施工程和其他建筑工程.1)供水、灌溉渠(管)道、河湖整治与堤防工程。
包括渠(管)道工程、清淤疏浚工程、堤防修建与加固工程等.2)建筑物工程.包括泵站、水闸、隧洞、渡槽、倒虹吸、跌水、小水电站、排水沟(涵)、调蓄水库等工程.3)交通工程。
指永久性公路、铁路、桥梁、码头等工程.4)房屋建筑工程。
包括为生产运行服务的永久性辅助生产厂房、仓库、办公、生活及文化福利等房屋建筑和室外工程.5)供电设施工程.指为工程生产运行供电需要架设的输电线路及变配电设施工程。
河道治理工程管理房闸门启闭机项目划分

河道治理工程管理房闸门启闭机项目划分1、水闸工程宜以一个水闸主体建筑物整体划分为一个单位工程,附属、配套工程(管理用房、厂区道路、厂区绿化、围墙等)可视其工程量各划分为一个或多个单位工程。
2、水闸单位工程宜按上游引河段、上游联结段、闸基开挖与处理、地基防渗及排水、闸室段(土建)、消能防冲段、下游联结段、下游引河段、桥梁(检修桥、清污机、交通桥)、金属结构及启闭机安装、闸房、电气设备安装、观测设施等划分分部工程。
3、上游引河段、上游联结段、下游引河段、下游联结段分部工程宜按下列内容划分单元工程:a)土方开挖按工程量或长度划分单元工程;b)混凝土垫层按浇筑区、段划分单元工程;c)混凝土按结构浇筑部位、区、段、混凝土浇筑仓划分单元工程;d)土工织物铺设按每一次连续铺填区、段划分一个单元工程;e)护坡工程按施工段(或结构缝之间)划分单元工程;f)翼墙按每侧单独施工部位划分一个单元工程;g)结构缝按每条施工结构缝划分一个单元工程。
4、闸基开挖与处理分部工程宜按下列内容划分单元工程:a)土方开挖按施工部署划分单元工程;b)闸基处理按每一底板划分一个单元工程。
5、地基防渗及排水分部工程宜按下列内容划分单元工程:a)混凝土防渗墙按每一个槽孔划分为一个单元工程;b)高压喷射灌浆防渗墙按相邻的30~50个高喷孔或连续600~1000平方米的防渗墙体划分为一个单元工程;c)水泥土搅拌防渗墙按沿轴线每20米划分为一个单元工程;d)土工膜防渗按每一次连续铺填的区、段划分为一个单元工程;e)地基排水孔按施工区、段划分单元工程。
6、闸室段(土建)、消能防冲段分部工程宜按下列内容划分单元工程:a)土方开挖按施工部署划分单元工程;b)混凝土垫层可按浇筑区、段划分单元工程;c)混凝土按结构浇筑部位、区、段、混凝土浇筑仓划分单元工程;d)土方回填按施工部署划分单元工程。
7、检修桥、清污机桥、交通桥分部工程包括桥墩(梁)混凝土浇筑、桥面板预制、桥面板安装、桥面板混凝土浇筑、栏杆安装、桥两端路面铺装等单元工程。
常见水工建筑物工程分部工程划分表及其它要求

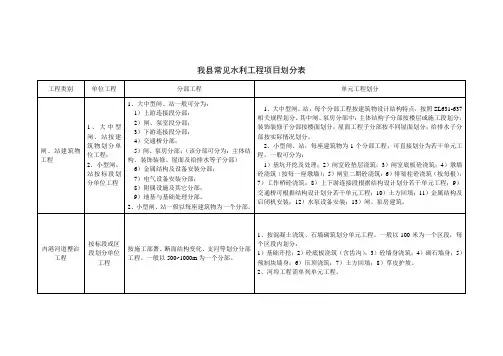

我县常见水利工程项目划分表注:一、单个建筑物为一个单位工程时应划分:1、主要分部工程:闸(泵)室段分部、地基与基础处理分部2、重要隐蔽单元工程:桩基单元3、关键部位单元工程:闸室底板二、小型建筑物为一个分部工程时,其重要隐蔽(关键部位)单元工程参照上述规定。
单位工程核定阶段项目法人单位需提交的基本资料1、项目法人申请质量等级核定的申请书;2、工程施工管理报告、监理工作报告,建设管理报告,设计工作报告;(格式要求及内容请参见《水利水电建设工程验收规程》)3、第三方完工质量检测报告;4、单位工程施工资料(要求附后)。
一、单位工程验收资料(五册)第一册工程各阶段验收签证及施工缺陷备案表1、单位工程验收鉴定书及分部工程验收签证:验收签定书格式要严格按照《水利水电建设工程验收规程》(SL223-2008)中有关要求,按标准格式进行编写。
2、施工缺陷备案表:按SL176-2007中的标准格式进行编写。
第二册竣工图纸竣工图是工程的真实反映,是水利工程档案的重要组成部分,必须做到图物相符,施工单位一定要在施工过程中认真做好施工记录、检测记录、报验记录和签证,整理好变更文件,按规定及时编制好竣工图。
a 凡按设计图纸施工没有变动的图纸,可由施工单位在原图上加盖“竣工图”章,即为竣工图。
b 凡在施工中,虽有一般性的设计变更,但能在原图上加以修改、补充、说明的,也可由施工单位在原施工图上修改、补充(修改、补充的内容不得超过原图幅面的1/3),并注明修改依据,然后加盖竣工图章作为竣工图。
c 凡有施工中有重大设计变更,且原施工图不能代替的,应按变更后的实际情况,重新绘制竣工图,并附以有关记录说明及变更依据,加盖“竣工图”章,作为竣工图。
d 竣工图纸由施工单位负责编制。
每张竣工图均要加盖竣工图章,并严格履行签字手续。
竣工图章应盖在每张竣工图的图签栏上方空白处,并不得覆盖图中(原有)内容。
e 竣工图的图幅、绘制方法、图签栏的设置等均应符合国家“制图标准”。
水利工程项目划分

3 工程项目划分3.1 项目名称3.1.1 水利水电工程质量检验与评定应进行项目划分。
项目按级划分为单位工程、分部工程、单元(工序)工程等三级。
3.1.2 工程中永久性房屋(管理设施用房)、专用公路、专用铁路等工程项目,可按相关行业标准划分和确定项目名称。
3.2 项目划分原则3.2.1 水利水电工程项目划分应结合工程结构特点、施工部署及施工合同要求进行,划分结果应有利于保证施工质量以及施工质量管理。
3.2.2 单位工程项目的划分应按下列原则确定:1 枢纽工程,一般以每座独立的建筑物为一个单位工程。
当工程规模大时,可将一个建筑物中具有独立施工条件的一部分划为一个单位工程。
2 堤防工程,按招标标段或工程结构划分为单位工程。
规模较大的交叉联结建筑物及管理设施以每座独立的建筑物为一个单位工程。
3 引水(渠道)工程,按招标标段或工程结构划分单位工程。
大、中型引水(渠道)建筑物以每座独立的建筑物为一个单位工程。
4 除险加固工程,按招标标段或加固内容,并结合工程量划分单位工程。
3.2.3 分部工程项目的划分应按下列原则确定:1 枢纽工程,土建工程按设计的主要组成部分划分。
金属结构及启闭机安装工程和机电设备安装工程按组合功能划分。
2堤防工程,按长度或功能划分。
3引水(渠道)工程中的河(渠)道按施工部署或长度划分。
大、中型建筑物按工程结构主要组成部分划分。
4除险加固工程,按加固内容或部位划分。
5同一单位工程中,各个分部工程的工程量(或投资)不宜相差太大,每个单位工程中的分部工程数目,不宜少于5个。
3.2.4单元工程项目的划分应按下列原则确定:1按《水利不电基本建设工程单元工程质量等级评定标准(试行)》(SDJ 249.1~6—88,SL 38—92及SL 239 —1999)(以下简单简称《单元工程评定标准》)规定进行划分。
2河(渠)道开挖、填筑及衬砌单元工程划分界限宜设在变形缝或结构缝处,长度一般不大于100m。
水利工程工程部分项目划分的组成内容

水利工程工程部分项目划分的组成内容水利工程工程部分项目划分的组成内容1、第一部分建筑工程(1)枢纽工程枢纽工程是指水利枢纽建筑物(含引水工程中的水源工程)和其他大型独立建筑物。
包括挡水工程、泄洪工程、引水工程、发电厂工程、升压变电站工程、航运工程、鱼道工程、交通工程、房屋建筑工程和其他建筑工程。
其中,挡水工程等前七项称为主体建筑工程。
1)挡水工程。
包括挡水的各类坝(闸)工程。
2)泄洪工程。
包括溢洪道、泄洪洞、冲砂洞(孔)、放空洞等工程。
3)引水工程。
包括发电引水明渠、进(取)水口、引水隧洞、调压井、高压管道等工程。
4)发电厂工程。
包括地面、地下各类发电厂工程。
5)升压变电站工程。
包括升压变电站、开关站等工程。
6)航运工程。
包括上下游引航道、船闸、升船机等工程。
7)鱼道工程。
根据枢纽建筑物布置情况,可独立列项,与拦河坝相结合的,也可作为拦河坝工程的组成部分。
8)交通工程。
包括上坝、进厂、对外等场内外永久公路、桥梁、铁路、码头等交通工程。
9)房屋建筑工程。
包括为生产运行服务的永久性辅助生产厂房、仓库、办公、生活及文化福利等房屋建筑和室外工程。
10)其他建筑工程。
包括内外部观测工程,动力线路(厂坝区),照明线路,通信线路,厂坝区及生活区供水、供热、排水等公用设施工程,厂坝区环境建筑工程,水情自动测报系统工程及其他。
(2)引水工程及河道工程引水工程及河道工程是指供水、灌溉、河湖整治、堤防修建与加固工程。
包括供水、灌溉渠(管)道、河湖整治与堤防工程,建筑物工程(水源工程除外),交通工程,房屋建筑工程,供电设施工程和其他建筑工程。
1)供水、灌溉渠(管)道、河湖整治与堤防工程。
包括渠(管)道工程、清淤疏浚工程、堤防修建与加固工程等。
2)建筑物工程。
包括泵站、水闸、隧洞、渡槽、倒虹吸、跌水、小水电站、排水沟(涵)、调蓄水库等工程。
3)交通工程。
指永久性公路、铁路、桥梁、码头等工程。
4)房屋建筑工程。
包括为生产运行服务的永久性辅助生产厂房、仓库、办公、生活及文化福利等房屋建筑和室外工程。
水利工程项目划分

水利工程项目划分引言概述:水利工程项目划分是指将水利工程按照一定的标准和方法进行分类和划分,以便更好地进行管理和实施。
水利工程项目的划分对于项目的规划、设计、建设和运营具有重要的指导意义。
本文将从项目的类型、规模、功能、地理位置和技术要求等方面,详细阐述水利工程项目的划分。
一、项目类型的划分1.1 水库工程1.2 河道工程1.3 水闸工程水利工程项目按照类型的划分是根据工程所涉及的主要水利设施和功能来确定的。
水库工程主要是指建设水库,用于蓄水、调节水量和发电等目的;河道工程则是指对河道进行改造和治理,以保证水流的通畅和防止洪水灾害;水闸工程是指建设水闸,用于调节水位、控制水流和船舶通行等。
二、项目规模的划分2.1 大型水利工程项目2.2 中型水利工程项目2.3 小型水利工程项目水利工程项目按照规模的划分是根据工程的投资、工程量和影响范围等因素来确定的。
大型水利工程项目通常具有较高的投资额、较大的工程量和广泛的影响范围,如大型水库和大型引水工程;中型水利工程项目投资和工程量适中,如中型水闸和中型泵站;小型水利工程项目投资和工程量较小,如小型水库和小型引黄工程。
三、项目功能的划分3.1 蓄水工程3.2 供水工程3.3 排水工程水利工程项目按照功能的划分是根据工程的主要用途和目标来确定的。
蓄水工程主要是为了蓄集水资源,供水工程则是为了向城市和农田供应清洁的饮用水和灌溉水,排水工程则是为了排除雨水、污水和农田排水等。
四、项目地理位置的划分4.1 内陆水利工程项目4.2 沿海水利工程项目4.3 边境水利工程项目水利工程项目按照地理位置的划分是根据工程所处的地理环境和地理位置来确定的。
内陆水利工程项目通常位于内陆地区,如内陆水库和内陆灌溉工程;沿海水利工程项目则位于沿海地区,如沿海防洪工程和海洋工程;边境水利工程项目则位于边境地区,如边境水闸和边境排水工程。
五、项目技术要求的划分5.1 高新技术水利工程项目5.2 传统技术水利工程项目5.3 综合技术水利工程项目水利工程项目按照技术要求的划分是根据工程所涉及的技术水平和技术要求来确定的。
水闸工程施工项目划分.

• 3.堤坝工程按设计结构及施工部署划分。以堤坝身、堤坝基础、
堤坝岸防护、交叉连接建筑物等分别为单位工程。 • 4.水土保持工程一般以一个独立的小流域或较大的独立建筑物 (大型谷坊坝)划分。
水闸实训包
项目划分
分部工程划分原则
• 3.1枢纽工程,按设计结构的主要组成部分划分。 • 3.2渠道工程、堤坝工程和水土保持工程,按设计结构及施工部 署划分。
水工建筑物
项目划分
1.1.4单元工程划分原则
• 4.1枢纽工程,按设计结构、施工部署或质量考核要求划分。建 筑工程以层、块、段划分;安装工程以工种、工序等划分。 • 4.2渠道工程,明(暗)渠开挖、填筑按施工部位划分,衬砌防
渗(冲)工程按变形缝或结构划分。
• 4.3堤坝工程,按施工方法与施工工作量划分。 • 4.4水土保持工程,按工序或工程措施或结构组成划分。
水闸实训包
施工项目划分
制作人:刘 昌 礼 山东水利职业学院
2014.09
水闸施工
项目划分
水闸实训包
项目划分
基本概念
• 水利水电工程一般划分为若干单位工程,单位工程划分为若干 分部工程,分部工程划分为水闸实训包
项目划分
1.1.2项目划分原则
• 1.枢纽工程按设计结构及施工部署划分。以每座独立的建筑工程 或独立发挥作用的安装工程为单位工程。 • 2.渠道工程按渠道级别(干、支渠)或工程建设期、段(以节制 闸为界)划分。
常见水利工程项目划分参考

常见水利工程项目划分参考
一个水利水电工程的建成,由施工准备工作开始到竣工交付使用,要经过若干工序、若干工种的配合施工。
而工程质量的形成不仅取决于原材料、配件、产品的质量,同时也取决于各工种、工序的作业质量。
因此,为了实现对工程全方位、全过程的质量控制和检查评定,按照工程形成的过程由点滴到局部再到整体的原则,考虑设计布局、施工布置等因素,将水利水电工程依次划分为单元工程、分部工程和单位工程。
单元工程是进行日常质量考核和质量评定的基本单位。
水闸工程项目划分说明

水闸工程工程项目划分说明一、工程项目划分依据(一)《水利水电工程施工质量评定规程》 SL176-2007;(二)《水利水电基本建设工程单元工程质量等级评定标准》 SDJ249—1988;(三)《水工混凝土施工规范》DL/Y5144;(四)《混凝土强度检验评定标准》GB/T50107-2010。
二、单位工程划分(一)划分原则按设计及施工部署划分,以便于施工质量管理为原则,把每个水闸划分为一个单位工程。
(二)单位工程划分依据划分原则,本工程共分两个单位工程,单位工程名称为W 水闸工程。
三、分部工程划分(一)划分原则1、按设计的主要组成部分划分分部工程。
2、同类型的分部工程的工程量相差不宜太大。
3、每个单位工程的分部工程数目,便于质量监督管理具体确定。
(二)分部工程划分1、上游河段工程:每个水闸工程设1个分部工程,共2个分部工程2、下游河段:每个水闸工程设1个分部工程,共2个分部工程。
3、闸墩工程:每个水闸工程设1个分部工程,共2个分部工程,本分部工程为主要分部工程。
4、启闭房工程:每个水闸工程设1个分部工程,共2个分部工程,本分部工程为主要分部工程。
5、闸门设备安装:每个水闸工程设1个分部工程,共2个分部工程,本分部工程为主要分部工程。
6、电气设备安装工程:每个水闸工程设1个分部工程,共2个分部工程。
以上共计划分为12个分部工程,其中主要分部工程3个。
四、单元工程划分原则(一)上游河段工程单元工程划分原则1、拆除、恢复左右防洪堤、人行道、绿化等工程:每个水闸上游河段工程的拆除、恢复左右防洪堤、人行道、绿化等工程划分为1个单元工程,共分2个单元工程;2、围堰工程:每个水闸的上游河段围堰工程划分为左右各1个单元工程,每个水闸工程分2个单元工程,共分4个单元工程;3、抽水:每个水闸工程划分为1个单元工程(也可按时长划分),共分2个单元工程;4、去淤基础挖土、石方:每个水闸工程划分为左右各1个单元工程,共分4个单元工程;5、回填砂卵石:W(F水闸无此项)水闸工程中,划分为1个单元工程;6、浇筑C20砼铺盖:W(F水闸无项)水闸工程中,按施工块划分单元工程,共分8个单元工程。
水闸套闸工程项目划分

每一层检验批为一单元
4
建筑屋面工程(0304)
防水层
按分缝划分单元
密封材料嵌缝
按分缝划分单元
细部构造
按分缝划分单元
5
建筑给水、排水工程(0305)
室外给水管道安装、管沟及井室
按每一幢楼为一单元
室外排水管道安装、排水管沟及井池
按每一幢楼为一单元
建筑中水系统管道及辅助设备安装
每一层检验批为一单元
6
建筑电气工程(0306)
孔划分单元
饰面板工程
按每一闸孔划分单元
涂饰工程
按每一闸孔划分单元
屋面工程
按分缝划分单元
细部
按实际情况划分单元
6
电气一次(0206)
接地
按每一次验收划分单元
电缆
按每一次验收划分单元
变压器
按每一台为划分单元
配电(屏、柜、箱)
按每一(屏、柜、箱)为划分单元
照明
划分为一个单元
按浇筑段、块划分为一单元
▲C25砼扶臂式挡墙
按浇筑段、块、层划分为一单元
土方回填
按实际回填段划分
6
▲金属结构及启闭机安装工程(0106)
上或下闸首
工作门埋件
按每孔为一单元
▲工作门门体
按每孔为一单元
检修门埋件
按每孔为一单元
检修门门体
按每孔为一单元
▲启闭机安装
每一台启闭机为一单元
7
电气一次(0107)
上或下闸首
按挡墙底板分缝长度划分
▲C25砼扶臂式挡墙
按浇筑段、层划分为单元
土方回填
按实际回填段划分
4
▲下闸首工程(0104)
(套0+250.8~套0+269)
(推荐)水闸项目划分表

编号名称01土方清表按50米划分单元02土方开挖按50米划分单元03土方填筑按50米划分单元04铅丝石笼护砌按护砌段落划分05C25砼护底按浇筑块、层、段划分06C30砼挡墙按浇筑块、层、段划分07C30砼U形槽底板按浇筑块、层、段划分08C30砼U形槽侧墙按浇筑块、层、段划分09C10素混凝土垫层按浇筑块、层、段划分10C20砼压块按段落划分11土工布铺设按面板分缝长度划分12联锁式护坡按分缝段落划分13铁栏杆按验收批划分14透水砖铺设按分缝段落划分15砂砾垫层按施工段落、层划分16灰土垫层按施工段落、层划分17PHC管桩按每根桩为一单元01土方开挖按50米划分单元02土方填筑按50米划分单元03C30砼底板按浇筑块、层、段划分04C30砼闸墩按浇筑块、层、段划分05C30砼防渗刺墙按浇筑块、层、段划分06C30砼检修板按块划分07交通桥预制板按块划分08交通桥护栏按段落划分09C40砼铺装层按浇筑块、层、段划分10C30砼塔架按浇筑块、层、段划分11C30砼平台按浇筑块、层、段划分闸室段(010102)水闸(0101)划分原则分项(单元)工程单位工程分部工程子分部工程水闸项目划分表进口段(010101)黄粱梦滞洪区泄洪闸工程(01)12C10素混凝土垫层按浇筑块、层、段划分13PHC管桩按每根桩为一单元14亭子闸左右侧各一个单元15透水砖铺设按铺设段落、块划分16砂砾垫层按施工段落、层划分17灰土垫层按施工段落、层划分18C15砼路缘石按施工段落划分19C20砼路面按浇筑块、层、段划分20铁栏杆按验收批划分21启闭机及闸门制作按验收批划分22启闭机及闸门安装按验收批划分01土方、淤泥开挖按50米划分单元02土方填筑按50米划分单元03C30砼U形槽底板按浇筑块、层、段划分04C30砼U形槽边墙按浇筑块、层、段划分05C30砼消力池底板按浇筑块、层、段划分06C30砼挡墙按浇筑块、层、段划分07C10素混凝土垫层按浇筑块、层、段划分08C20砼压块按段落划分09土工布铺设按面板分缝长度划分10联锁式护坡按分缝段落划分11砂砾垫层按施工段落、层划分12铅丝石笼护砌按护砌段落划分13铁栏杆按验收批划分14PHC管桩按每根桩为一单元01土方、淤泥开挖按50米划分单元02土方填筑按50米划分单元03铅丝石笼护底按护砌段落划分04铅丝石笼护坡按护砌段落划分05土工布铺设按面板分缝长度划分06砂砾垫层按施工段落、层划分07抛石划分为一个单元黄粱梦滞洪区泄洪闸工程(01)闸室段(010102)水闸(0101)消力池段(010103)出口海漫段(010104)。
水闸套闸工程项目划分

吊顶工程
按每•闸孔划分单元
饰而板工程
按每•闸孔划分单元
涂饰工程
按每•闸孔划分单元
屋而
按分缝划分单元
细部
按实际情况划分单元
水闸
1
上游引河段(0201)
土方开挖
按50米划分单元
C25模袋殓护坡
按浇筑段划分单元
▲钻孔灌注桩
按每根桩为一单元
C10素碗垫层
按浇筑段、块划分为一
单元
r.程
(02)
兀
电缆
按每一次验收划分单
兀
变压器
按每一台为划分单元
配电(屏、柜、箱)
按每一(屏、柜、箱) 为划分单元
照明
划分为一个单元
电气试验
按现行规范要求试验 项目进行
7
电气二次(0207)
二次电缆
按每一次验收划分单
控制、继电保护和自动装置安 装
按每一次验收划分单
设备控制系统
按每一次验收划分单
电气试验
按现行规范要求试验 项目进行
土方开挖
根据现场实际情况划
分单元
土方回填
根据现场实际情况划 分单元
地基处理
根据现场实际情况划
分单元
▲钻孔灌注桩
每一根桩为一单元
▲钢筋碇基础
每•浇筑仓号为一单
元
2
▲主体结构工程(0302)
▲碇结构
每一浇筑仓号为一单 元
砌体结构
每一层检验批为一单 元
3
建筑装饰装修工程(0303)
建筑地而
每一层检验批为一单 元
消防警报系统安装
按上、下闸首各划分为 一个单元
灭火装置安装
按上、下闸首各划分为 一个单兀
小型水闸项目划分表

闸站分部工程-项目划分表砼试块:每一砼单元工程取试块一组。
砂浆试块:每一浆砌石单元工程取试样一组。
“▲"为主要单元工程(房建部分)分部工程-项目划分表砼试块:每一砼单元工程取试块一组.砂浆试块:每一浆砌石单元工程取试样一组。
“▲"为主要单元工程(房建部分)分部工程-项目划分表砼试块:每一砼单元工程取试块一组。
砂浆试块:每一浆砌石单元工程取试样一组。
“▲”为主要单元工程注:第一种闸站的划分方面,由于闸站房建部分较大,可以把房建部分和水工部分分开进行划分,如上两个表格。
其中红字部分是在闸墩的上下游设置的隔离墩,用于防冲和引导船只的作用。
闸站分部工程—项目划分表砼试块:每一砼单元工程取试块一组.砂浆试块:每一浆砌石单元工程取试样一组。
“▲”为主要单元工程注:这是一种普通的小型闸站的划分方式,其中交通桥部分有点特殊,是独立建造于闸站下游的,而且形式比较复杂,所以单元数目较多。
一般的话,交通桥是建造于闸墩上的话,就可以参照单闸的划分方式,直接划为一个单元即可.单闸分部工程-项目划分表砼试块:每一砼单元工程取试块一组。
砂浆试块:每一浆砌石单元工程取试样一组。
“▲”为主要单元工程注:其中翼墙基础开挖的两个单元,可以取消,因为与铺盖、护坦土方开挖有点重复。
接下来,提供几种以前的简单版本的水闸项目划分表,但不建议采纳。
最后那个,也可以采纳的。
(闸站分部、单元工程)项目划分表—01标段砼试块:每一砼单元工程取试块一组。
砂浆试块:每一浆砌石单元工程取试样一组.土样干容重:每一分部工程取试样2组。
“▲”为主要单元工程(单闸分部、单元工程)项目划分表—01标段混凝土、砂浆、土样试验报告(施工单位取样)砼试块:每一砼单元工程取试块一组。
砂浆试块:每一浆砌石单元工程取试样一组。
土样干容重:每一分部工程取试样2组。
“▲”为主要单元工程(闸站单元工程)项目划分表水泥搅拌桩质量检测报告(按10%检测)砼、砂浆、土样试验报告(施工单位取样)。
水闸项目划分表
