胶带硫化粘接程序及工艺

胶带硫化粘接程序及工艺

胶带硫化粘接程序及工艺1.将硫化机部分梁柱、水板和硫化机下板依次放好搭好工作平台,以胶接位置中心向两侧延伸5米;2.找好直角,将皮带一头先割成齐边,用G形卡将皮带固定好;3.从皮带齐面量800mm、从齐面量820mm做记号,从800mm处依次以200mm距离用记号笔在皮带左右两边切面做记号(820 mm.800 mm.600 mm.400 mm.200 mm);4.用刀轻轻从820mm处无边胶位置向齐边划刀,向破口处(820mm和800mm各轻划一刀,注意不能划破第一层布),用刀轻轻划开表面橡胶,用钳夹将破口处表面橡胶撕掉。

用刀在破口处中间划破第一层布,用剥离钩捅开第一层布,轻轻纵向划刀,将表面橡胶和第一层布撕掉。

用刀轻轻在600mm、400mm、200mm处划刀为破口处,依次按此工序分好四个台面,在其捅布和撕布过程中注意不能伤到下层布。

5.用刀平放划去边胶,让其与4个布层台阶几乎为平面。

在此接头末端的背面划20mm,撕去表皮。

用打磨机打磨掉每层布上残留的橡胶,包括接头边胶和反面残留的橡胶,不能伤到每层布,然后用钢丝刷粘接面打磨干净;6.按照以上方法将皮带的另一个接头分好层,然后将两边接头用直角尺找到两个中心点,用粉线对齐四个点以找到中心线,用清扫刷将皮带粘接处全部清扫干净,在下硫化板和皮带粘接处中间放上硫化纸,用G形卡将皮带固定好;7.将皮带被粘接的两面全部刷上胶浆,根据皮带正反面表面橡胶厚度取芯胶(其中破口处芯胶厚度应略大于布层橡胶1mm—2mm),在芯胶上刷好胶浆,放到粘接处,将两个接头压好,用橡胶锤砸粘接处,使粘接面更好的结合,放上硫化纸和边胶外的挡铁(挡铁厚度应略低于皮带厚度1mm);8.将硫化上板放到粘接处上面,取掉G形卡,注意不能让两个接头移动,放上木板,将部分梁柱放到硫化机上,根据硫化板大小调整上下梁,以做到不影响打压水管和加热导线的使用,用螺丝固定好梁柱,用试压泵打水1.4Mpa;9.将打压水管和加热导线插进硫化板中,开始加热,将硫化机控制器温度控制在145—150℃之间,待上下两个硫化板温度都稳定好,开始硫化计时35~45分钟;10.待硫化板温度降至70℃以下方可解除硫化机水压,然后拆除硫化机。

皮带硫化作业安全操作规程范文

皮带硫化作业安全操作规程范文

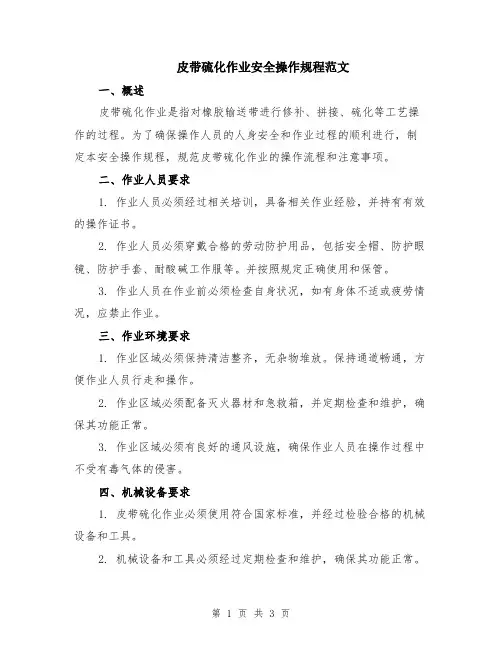

皮带硫化作业安全操作规程范文一、概述皮带硫化作业是指对橡胶输送带进行修补、拼接、硫化等工艺操作的过程。

为了确保操作人员的人身安全和作业过程的顺利进行,制定本安全操作规程,规范皮带硫化作业的操作流程和注意事项。

二、作业人员要求1. 作业人员必须经过相关培训,具备相关作业经验,并持有有效的操作证书。

2. 作业人员必须穿戴合格的劳动防护用品,包括安全帽、防护眼镜、防护手套、耐酸碱工作服等。

并按照规定正确使用和保管。

3. 作业人员在作业前必须检查自身状况,如有身体不适或疲劳情况,应禁止作业。

三、作业环境要求1. 作业区域必须保持清洁整齐,无杂物堆放。

保持通道畅通,方便作业人员行走和操作。

2. 作业区域必须配备灭火器材和急救箱,并定期检查和维护,确保其功能正常。

3. 作业区域必须有良好的通风设施,确保作业人员在操作过程中不受有毒气体的侵害。

四、机械设备要求1. 皮带硫化作业必须使用符合国家标准,并经过检验合格的机械设备和工具。

2. 机械设备和工具必须经过定期检查和维护,确保其功能正常。

3. 机械设备和工具在使用前必须进行试运行和调试,确保安全可靠。

4. 硫化机操作台面上必须保持整洁,无杂物堆放,防止操作时发生滑倒等意外。

五、作业流程1. 操作前,作业人员必须对车间和设备进行检查,确保操作环境符合要求。

2. 检查皮带拼接的部位,确保拼接处无明显的破损或松动。

3. 作业人员必须正确选择和使用硫化剂和硫化补强材料,并按照说明书和操作规程进行操作。

4. 每次皮带硫化作业前,必须配备专人负责观察和记录作业过程,及时发现并解决问题。

5. 作业过程中,严禁吸烟、喧哗和乱丢杂物,严禁随意触摸机械设备。

6. 作业人员必须按照规定的时间和温度进行硫化,严禁超时或超温操作。

7. 作业完成后,必须对机械设备和工具进行清洗和保养,妥善保管,防止损坏和丢失。

六、应急措施1. 任何紧急情况发生时,作业人员必须立即停止作业,并向上级报告。

钢丝绳芯输送带接头的硫化及作业标准

钢丝绳芯输送带接头的硫化及作业标准

钢丝绳芯输送带接头的硫化及操作法王晓红(潞安环能股份公司王庄煤矿,山西长治 046031)摘要:钢丝绳芯输送带接头的硫化质量好坏与否,直接影响到胶带的正常运行和使用寿命,是保证企业原煤生产的关键。

本文主要介绍了钢丝绳芯输送带的接头硫化工艺及其具体操作方法,强调了各操作环节的安全和技术要点,并可做为本工作的岗位标准化作业的作业标准。

关键词:钢缆皮带接头硫化操作方法作业标准1 概述钢丝绳芯输送带因具有抗拉强度高,伸长率低,成槽性好,耐屈挠疲劳,运行平稳,不损害托辊,抗冲击性能优越和使用寿命长等优点而在工业生产中得到广泛应用。

尤其是在煤矿井下主运输系统,钢丝绳芯胶带多被用于大功率、大运量、长距离、高带速的胶带输送机上。

但是由于胶带造价高,敷设难度大,接头硫化工艺复杂,发生故障时处理时间长,特别是接头硫化的质量是决定输送带运行质量和使用寿命的关键,是摆在管理人员、工程技术人员面前的一个重要课题。

整个输送胶带的安装经过运输、敷设、接头剥口、接头硫化、皮带张紧等各项工作过程,这里着重研究接头硫化作业的基本原则及操作方法。

接头硫化是安装作业过程中决定胶带质量的最后一道重要工序。

在这一工序中,橡胶发生化学结构变化而提高了物理机械性能。

准确地掌握其技术条件,是保证接头强度和接头寿命的关键,硫化过程的技术条件主要也就是硫化的三要素,即硫化的温度、时间、压力。

硫化过程的技术条件控制得不严或不当,就会造成欠硫、过硫、脱层、起泡和重皮、皮带跑偏等质量缺陷,将给日后的运行和维护带来不良后果。

在做钢丝绳芯胶带接头时,胶带厚度、硫化温度、硫化压力、硫化时间一般按下表参数选择。

胶带厚度/mm 硫化温度/℃±1 硫化压力/MPa 硫化时间/m in 19~20 144 1.5~2.5 3521~23 144 1.5~2.5 4024~27 145 1.5~2.5 4528 145 1.5~2.5 5029 145 1.5~2.5 531、接头搭接,钢丝绳芯胶带接头搭接形式有一级、二级、三级和四级四种,其中前两者适用于钢丝绳根数少、直径小、间隙大的胶带,后两者适用于高、中强带。

皮带热硫化胶接技术

皮带热硫化胶接技术

四 、 安 装 上 胶 板
胶接步骤
1.加压:对水袋进行充水加压,必须时刻观察分配器上压力指示, 水压加到1.2mpa即可,最高不能超过1.4mpa。加压完毕后,关 闭总进水水管阀门,避免水回流;分支阀门保持开通,以监视 压力情况。 2.加温:加温前对加热温度、保温时间进行设置,保温时间一般 为δ*3分钟,δ为皮带厚度(温度一般为35-45℃,EP300六层带 可设为45℃;系数可以2.6-3.3);温度设定需通电后设定,温 度设为145℃。
二 、 安 装 下 胶 板
胶接步骤
1.在下加热板的工作表面上辅一层防护纸或耐高温薄膜,然后制 作胶接接头,接头台阶数=织物层数-1,台阶的长度应为单层织 物的强度,例如EP300/6,台阶长度为200mm,5个台阶。接头 的中心线必须与输送机的中心线对准。接头区域必须保证在硫 化机中间部分。然后依次进行佯头、打磨、清洗、刷胶、第二 遍胶、贴胶芯、合头。
五 、 热 硫 化
胶接步骤
六 、 拆 除
拆除:热硫化温度降到60°以下时,可以进行 拆除工作。拆卸前,对水袋进行泄压,然后再 进行拆除,按照安装时的反顺序进行。拆卸完 毕后,将整个热硫化工具分为两捆,拆卸后用 螺栓固定,对水袋进行稍微加压,加压到 0.2mpa左右即可。(另拆卸工具时需要注意不 能随意扔弃,避免对设备造成损坏,特别是紧 固螺栓).
安全措施
1、检修点配备干粉灭火器、水。 2、各种电器设备必须有可靠的接地保护,电缆必须检查完好。 3、汽油或清洗剂、胶带等易燃物要放置在远离火源的地方并 有专人看管。 4、硫化过程要有专人看管,硫化结束后要切断电源,清理工 作地点,整理回收硫化机和各种工具。
谢谢大家!
皮带热硫化胶接技术
燃检队 曹志敏

带式输送机皮带硫化胶结工法

带式输送机皮带硫化胶结工法

带式输送机皮带硫化胶结工法单位:中煤建筑安装工程公司编写人:刘艳超编制日期:2010年6月10日目录一、前言 (2)二、硫化胶接新工艺流程图 (2)三、硫化胶接原理 (3)四、硫化胶接用设备、原料、工具和辅助材料 (3)1、硫化器 (3)2、原料 (4)3、工具和辅助材料 (4)五、硫化胶接接头型式和接头长度 (5)六、硫化胶接工艺规程 (6)皮带硫化胶接工法一、前言随着我国煤炭行业的快速发展,露天采矿成为近代工业迅速发展的基础,从矿坑到装车站此生产系统必须需要带式输送机的输送,才能起到最大的生产效率。

而对输送机来说,则分为皮带架安装、皮带铺放及对皮带的硫化工序。

皮带硫化的质量直接影响到整个生产系统的质量,下面是对钢丝绳芯皮带硫化工艺技术的阐述以及对应注意事项的要求。

二、硫化胶接新工艺流程图 运输胶带带头画 线钢丝绳剪断开 剥成 型硫 化 检 查打 磨 清 洗覆 盖 胶 带芯 胶胶 浆三、硫化胶接原理将特种配合剂的混炼胶(中间芯胶)与运输胶带的骨架(纤维、钢丝芯)通过胶带硫化器加温,加压使之两个接头断面硫化成为一个整体,使运输胶带骨架和另一接头骨架在胶带的作用下,具有良好的粘合力,通过橡胶粘合力的传递,使两个接头成为一个整体,具有原来胶带的纵向拉伸强度,当这一粘合力(钢丝绳芯抽出力)达到原有整体胶带拉伸强度80%以上,这就是硫化胶接的原理。

四、硫化胶接用设备、原料、工具和辅助材料1、硫化器使用胶接专用硫化器,硫化器应满足如下要求:(1)安装和拆卸方便,在保证有足够强度的前提下,各部件要尽可能轻便。

(2)上、下板表面平整光洁,无凹陷和凸起,加压后检查,间隙不得大于0.5㎜。

(3)使用时,生温尽可能快,从室温升到标准温度的时间不超过50分钟。

(4)上下热板表面温度要均匀一致,表面各点温差及硫化过程中温度波动不超过±2.5℃。

(5)加压后。

热板单位压力是1.8Mpa。

(6)热板长度和宽度:热板长度要比接头长度长300mm或300mm 以上。

输煤胶带硫化胶接工艺流程

输煤胶带硫化胶接工艺流程

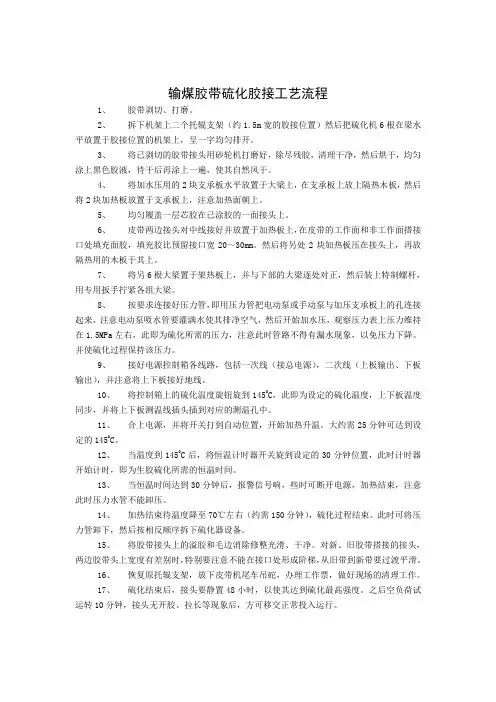

输煤胶带硫化胶接工艺流程1、胶带剥切、打磨。

2、拆下机架上二个托辊支架(约1.5m宽的胶接位置)然后把硫化机6根在梁水平放置于胶接位置的机架上,呈一字均匀排开。

3、将已剥切的胶带接头用砂轮机打磨好,除尽残胶,清理干净,然后烘干,均匀涂上黑色胶液,待干后再涂上一遍,使其自然风干。

4、将加水压用的2块支承板水平放置于大梁上,在支承板上放上隔热木板,然后将2块加热板放置于支承板上,注意加热面朝上。

5、均匀履盖一层芯胶在已涂胶的一面接头上。

6、皮带两边接头对中线接好并放置于加热板上,在皮带的工作面和非工作面搭接口处填充面胶,填充胶比预留接口宽20~30mm。

然后将另处2块加热板压在接头上,再放隔热用的木板于其上。

7、将另6根大梁置于架热板上,并与下部的大梁逐处对正,然后装上特制螺杆,用专用扳手拧紧各组大梁。

8、按要求连接好压力管,即用压力管把电动泵或手动泵与加压支承板上的孔连接起来,注意电动泵吸水管要灌满水使其排净空气,然后开始加水压,观察压力表上压力维持在1.5MPa左右,此即为硫化所需的压力,注意此时管路不得有漏水现象,以免压力下降。

并使硫化过程保持该压力。

9、接好电源控制箱各线路,包括一次线(接总电源),二次线(上板输出、下板输出),并注意将上下板接好地线。

10、将控制箱上的硫化温度旋钮旋到1450C,此即为设定的硫化温度,上下板温度同步,并将上下板测温线插头插到对应的测温孔中。

11、合上电源,并将开关打到自动位置,开始加热升温。

大约需25分钟可达到设定的1450C。

12、当温度到1450C后,将恒温计时器开关旋到设定的30分钟位置,此时计时器开始计时,即为生胶硫化所需的恒温时间。

13、当恒温时间达到30分钟后,报警信号响,些时可断开电源,加热结束,注意此时压力水管不能卸压。

14、加热结束待温度降至70℃左右(约需150分钟),硫化过程结束。

此时可将压力管卸下,然后按相反顺序拆下硫化器设备。

15、将胶带接头上的溢胶和毛边消除修整光滑、干净。

皮带硫化规程

皮带硫化规程

皮带硫化规程1.输送带、胶料的进货1.1供应处按照工厂计划,市场采购所需输送带和胶料(胶浆),必须符合中华人民共和国国家标准制造的具有产品合格证、生产日期、有效期及产品说明书的合格产品; 1.2同一厂家生产的输送带,要配备相同厂家生产的胶料(胶浆),以保证硫化胶接的接头质量,特殊情况按生产单位所报计划进行市场采购。

2.输送带、胶料(胶浆)的储存2.1输送带的储存2.1.1输送带应放置在仓库内进行保管,如没有适当的房屋在室外保管时,应用白色防水雨布盖起进行保管; 2.1.2输送带应放置在避免阳光直射、冷暗并且湿度低的地方,环境气温在-10-40℃左右; 2.1.3输送带的储存要有防火措施,不能接触焊火花、油、化学品等其它有害物质; 2.1.4放胶带处应不积水,并在卷筒下设角钢等支架,使卷筒不直接与地面接触。

2.2胶料(胶浆)的储存2.2.1胶料(胶浆)的储存必须明码标识,内容包括:名称、品种、厂家、生产日期、有效期、数量等; 2.2.2胶料必须存放在5-20℃的环境温度之中, 胶浆必须存放在5-10℃的环境温度之中,不得直接暴露在阳光和潮湿的空气中,在此条件下的胶料(胶浆)保质期为制造后3-6个月,耐热、耐酸等特殊胶料为制造后3个月; 2.2.3胶料(胶浆)的储存应避光、避湿,不得接触酸、碱、油等化学物品和气体。

3.输送带、胶料(胶浆)的领用3.1各单位在领用输送带、胶料(胶浆)时,必须根据所报计划和需用量开具领用手续,经有关部门批准后方可领用;3.2领用时要了解产品供应商、生产日期、有效期等,需要硫化时,要针对同一厂家生产的产品配备相同胶料(胶浆)。

3.3胶料外观质量的简易鉴别方法3.3.1剪取一小条胶片,用力拉伸,比较容易拉伸伸长,并且拉伸后变形很大的胶料性能损失较小;3.3.2用指甲在胶料表面用力挤压,指甲印较深并且能够保持印痕的胶料性能损失较小;3.3.3用剪刀或刀片将胶料切割后,将新鲜的切面相互粘合,切面粘性大的胶料性能损失较小。

钢丝绳输送带的硫化工序

钢丝绳输送带的硫化工序

钢丝绳芯输送带是以钢丝绳为骨架结构的输送带,钢丝绳芯输送带在额定张力下的伸长率最大为0.25%,钢丝不脱落,具有更好的耐冲击性,可使用时间更长。

一般的钢丝绳输送带是采用镀锌全开放式结构钢丝绳,用以满足各种特殊要求。

高柔韧性和低伸长率的钢丝绳,可有较高的接头效率,与橡胶具有良好的附着性和渗透性,透气性实验指标达到国际先进水平。

大家都知道,输送带的生产主要分为密炼-压延-成型-硫化四大部分,那么关于钢丝绳芯输送带的硫化的详细流程是什么呢,联众来为您介绍。

1.钢丝绳芯输送带接头的制作将每个带头的网丝全部割开,并刮去表面的附胶,把钢丝根部的钢丝绳芯输送带用角磨机打成斜坡,约100mm 宽,再沿斜坡向外打磨150mm,去除原钢丝绳芯输送带表面并打毛。

用120#汽油将钢丝及打磨面清洗干净。

2.钢丝绳芯输送带的铺设及钢丝的搭接先在下加热板的表面铺一层干净的塑料膜,再铺设一层胶料,使胶料与两端接头的斜面吻合。

然后按要求搭接好钢丝,涂刷胶浆,保证胶浆的涂刷均匀、均布。

再铺上胶料,同样使胶料与两端的斜面吻合,上面铺一层塑料膜,完成钢丝绳芯输送带接头的铺设及钢丝的搭接。

3.硫化机的安装①下机架的摆放使端部对齐,机架的中心线与钢丝绳芯输送带的中心线对齐。

然后放置水压板、传压板及下硫化板、硫化板的摆放以其工作面的中心线为基准,并与钢丝绳芯输送带的中心线对齐。

②待钢丝绳芯输送带胶接部位按工艺制作好后,在胶接部位的两侧用挡铁夹紧。

③再依次摆放上硫化板、水压板、及上隔热板,最后摆放上机架。

均要求其工作面的中心线与钢丝绳芯输送带中心线对齐,装上连接螺栓,并逐个上紧。

④硫化机紧固后,分别接好高压水管及电线插头及加压泵。

4.硫化操作①准备就绪后,对各部件作一次仔细检查,确认无问题后,便可给硫化机送电硫化。

②加热电源的设定温度为140~150°,开始硫化时,水压加压至1Mpa。

③当硫化加热至100°时,继续加压至1.4Mpa。

输送带热硫化接头操作流程

输送带热硫化接头操作流程

输送带热硫化接头操作流程一、准备工作1.检查工作条件:确保工作场地干净、整洁,无明火和可燃物,并确保工作人员配备了必要的个人防护装备。

2.准备工具和材料:热硫化接头所需的工具和材料,包括热硫化设备、传感器、硫化胶、胶带、刀具、清洁剂等。

二、准备输送带1.清洁输送带:使用清洁剂清洗输送带的接头处,确保表面干净,以便与硫化胶黏合。

2.检查输送带:检查输送带的接头处是否存在裂纹、磨损或其他损坏情况,如有需要进行修理或更换。

3.剥离输送带:根据硫化胶的尺寸,使用刀具将输送带的一端剥离一定长度,同时保持剥离的宽度一致。

4.清洁输送带和胶板:使用清洁剂清洗输送带的剥离部分和硫化胶板,确保表面干净。

三、安装硫化胶1.涂布黏合剂:在剥离的输送带和硫化胶板的表面均匀涂布黏合剂,确保涂布区域与硫化胶的尺寸相匹配。

2.放置硫化胶:将涂布了黏合剂的输送带和硫化胶板对准,轻轻接触并保持平整,确保黏合面紧密接触。

3.排除气泡:使用手指从内向外顺序排除黏合区域的气泡,确保黏合面紧密贴合。

四、加热硫化1.安装热硫化设备:将热硫化设备安装在硫化胶的上方,并调整好加热温度和时间。

2.加热硫化:将热硫化设备加热到设定温度,覆盖在硫化胶和输送带接头上,确保加热均匀,并根据硫化胶的指导手册设定的时间加热。

3.冷却硫化接头:等待硫化胶冷却到室温,确保硫化胶的黏合力达到要求,才能进行下一步操作。

五、整理接头1.割掉多余硫化胶:使用刀具将硫化胶接头两侧的多余部分割掉,确保硫化胶与输送带边缘平齐。

2.处理接头边缘:使用刀具对接头的两侧进行修整,使接头边缘平滑,不易受损。

3.检查接头质量:检查接头的黏合部分是否牢固,输送带接头是否平整,如有需要进行修复。

六、安装和调整接头1.安装接头:将经过热硫化的输送带接头安装到输送带上,确保与输送带的连续性和平整度。

2.调整接头:根据实际情况,调整输送带接头的位置和松紧度,确保输送带的正常运转。

最后,需要注意的是,在进行输送带热硫化接头操作流程时,务必要详细阅读硫化胶和设备的说明书,确保操作符合安全和技术要求,以确保操作过程的安全和接头质量。

皮带硫化操作规程

皮带硫化操作规程

皮带硫化操作规程胶带输送机的运行质量关系到公司的正常生产运行,因此胶带输送机的检修及运行维护管理尤为重要。

为了保证胶带硫化质量,延长胶带的使用寿命,提高设备运转率,特制订胶带输送机硫化操作规程。

一、胶带硫化步骤:a、施工前的准备1.1了解所需胶接胶带的规格、品种以及是否有胶接和使用方面的特殊要求。

1.2了解施工现场情况:施工环境(环境较差的地点要搭设防护棚,做好防灰、防雨)、接头位置、胶带装机长度、机架斜度、张紧装置状况等,同时要做好空气湿度检测,湿度较大雨、雾、雪天气要做好接头时烘干准备工作。

1.3胶料准备:使用前严格检查确认胶料种类、生产厂家、生产日期和有效期,禁止使用不合格胶料;胶浆最早在使用前一天进行泡制,严禁使用泡制时间过长或反复使用的胶浆。

1.4硫化机检查1.4.1热板温度的检查测试:将加热板通电加热到硫化工艺温度(145℃)后,每块加热板至少测量上下、左右各9个点(温度范围:145±5℃),有异常情况必须进行处理或调换加热板,分厂要将每次硫化机检查情况反馈给设备保全处;1.4.2加压系统:将水压升到比工艺表压(1.0MPa)高20%以上进行试压,并保压45min,如果有泄漏情况必须进行处理或调换。

1.4.3检查隔热板:是否完整,表面是否有异物。

1.4.4检查电控箱:通电是否完好;热电偶及导线是否有效;温度显示是否正常;达到设定温度动作是否灵敏;连接电缆是否完好无损。

b、硫化操作1、胶带牵引到位接头前,应先将接头胶带牵引到位,使胶带的接头交叠部位大于或等于接头长度。

2、搭接头平台2.1平台长度至少为接头长度的三倍,宽度比接头平板宽度略大。

2.2平台表面应与接头平板下加热板的表面在同一平面上,确保胶带硫化质量。

2.3硫化接头平板的摆放,从下到上依次为:槽钢、下隔热板和下加热板。

3、画线3.1交叠胶带的上面一头(即A头),先在胶带头部划一条垂直于胶带长度方向的直线,然后根据接头角度量出对角边的长度,画出切割斜角边。

钢丝皮带热硫化的胶接方案

钢丝皮带热硫化的胶接方案

钢丝皮带热硫化胶接方案一、概述通常情况下,运输皮带按照胶带材料可分为帆布胶带和钢丝胶带。

一般在矿石输送中多采用钢丝皮带,因为它在同等情况下,其输送距离长、输送量大。

在胶带机运输过程中胶带接头质量的好坏,直接影响到胶带机的正常使用和使用寿命,为保证钢丝皮带胶接时施工顺利进行和施工质量,特制定钢丝皮带热胶接硫化方案。

二、主要工机具水压电热硫化机、1米钢板尺、角尺、锉刀、活扳手、扁嘴钳、皮带刀、钢锯、钢丝刷、毛刷、砂轮机、手电钻、皮带卡子、200度温度计2支。

三、胶接程序及要点1、施工准备硫化材料准备:皮带填充胶、胶浆(溶剂)等。

胶浆制作:用芯胶胶片与120#航空汽油侵泡,比例为1:4.。

制作方法:将胶片剪成小块放在溶剂内,经常搅拌,直至完全溶解为均匀糊状为止,制作后放在密封容器内。

2、胶带定心根据皮带宽度找出皮带中心点,用同样的方法找出3个以上的中心点,中心点间距必须大于100mm以上,以保证中心线的精度,用板尺连接3个中心点,标出皮带中心线,并用小刀在皮带上画出中心线标记,深度在1mm左右。

3、胶带划出接头线胶带画出接头线就是找出胶接角度,常用的胶接角度有:0°、16°42′、22°、25°。

胶带搭接方法有两种:一种是单接头,一种是双接头,单双接头的选择是根据胶带宽度和钢丝间距来确定的。

单接头的钢丝排列是两接头的钢丝一长一短交错插入,双接头的钢丝排列是两长插入,两短对放。

皮带接头长度表4、胶带切割沿接头线下刀,割至靠钢丝绳,将钢丝绳端部胶割开,用电工钳夹住钢丝绳端部皮带头,沿水平方向平拉(不允许向上或向下拉,以免将钢丝绳折弯),将钢丝绳从胶中抽出。

按照同样的方法顺序将其他的钢丝绳抽出,然后将钢丝绳顺序排放在工作台上,按照搭接长度用粉笔在钢丝绳上划线。

5、截断钢丝绳:用钢锯按照画好的线将钢丝绳截断。

6、切割斜坡面:将钢丝绳根部的皮带胶切割成斜坡面。

7、打磨用砂布将钢丝绳逐根打磨三遍以上,在彻底清除钢丝绳上附着的残留橡胶的同时,勿使钢丝绳镀锌层受损,用砂轮机将斜坡面打磨成粗糙面。

织物芯输送带热硫化胶接作业指导书

织物芯输送带热硫化胶接作业指导书

一.范围本标准规定了宝通公司织物芯输送带的硫化工艺标准.本标准适应宝通公司所有的织物芯输送带的胶接头.二.胶接前的检查1.检查硫化机,剥头机等设备是否完好,有无故障.2检查胶浆,胶料型号是否与胶带相符,是否在保质期内.3.检查需要胶接的带子型号规格,与被更换的带子是否一致,如不一致要确定是否能够替代.三.作业现场要求.1.尽量选择水分,粉尘较少的场所.2.大雨天在室外不能操作(特殊情况除外)小雨应该搭建雨棚.选用雨棚材料时应选择环保材料,作业结束后,拆除的雨棚材料应符合甲方的处理要求。

3.作业处要注意安全,特别是高空作业,现场要禁止烟火.四作业工具.及材料.1.硫化机(一套的组件)工字杠十根、上下加热板两块,水压板一块,水泵一台,水管一根.电控箱一个,电源线一根,二次电源线(上下加热板的电源线)两根.2.手拉葫芦..夹具两付,角向砂轮,电吹风,卷尺,弹线机,刀,螺丝刀,剪刀,胡桃钳,记号笔,剥头机,(没有可人工剥).电源(380V.220V),水桶等。

3.搭建平台所需的支架.木板等材料.(织物芯带也可以不搭建平台)3.消耗材料砂轮片,刷子,清洗剂(汽油或甲苯),胶料,胶浆,将加热板和胶带隔离的材料.4.废弃物的处理在胶接过程中会产生如下废弃物:废橡胶、废胶布、塑料薄膜、输送带成品、胶浆桶、刷子、砂轮片、刀片、手套、工作服等,服务人员应主动与甲方联系,询问其有无处理能力(包括委托第三方处理),如有处理能力的,则按甲方的要求进行处理,若甲方没有处理能力,服务人员应尽量将废弃物带回公司进行处理。

五.安装输送带1,把整卷的带子固定在一个支架上,放在便于穿带的地方,卸下旧带子,在卸下旧带子的时候也可以,将新的带子和旧的带子连接在一起.旧带子卸下来时 ,新的带跟着穿上去.2.卸下旧带子,用钢丝绳按旧带子线路一样绕支架一圈,一头固定在装载机或卷扬机上,另一头和新的皮带头连接,拉的皮带头要用牵引夹板固定(如下图所示)。

输煤胶带硫化胶接作业指导书

输煤胶带硫化胶接作业指导书

输煤胶带硫化胶接作业指导书标题:输煤胶带硫化胶接作业指导书一、前言输煤胶带是一种常用的输送材料,而胶接是一种常见的输煤胶带维修方法,本指导书旨在介绍输煤胶带硫化胶接的作业流程和注意事项。

二、胶接作业前的准备1. 工具准备- 牙刷、修边刀、刮板等清洁工具- 时控温胶接机、电热板、温度计等胶接工具- 胶接胶、硫化胶剂等胶接材料2. 胶接地点准备- 清理胶带表面,确保无灰尘、杂质等- 清理胶带断面,确保无污渍、粘结物等- 确定胶接区域的温度、湿度等环境条件3. 人员准备- 经验丰富的胶接人员- 监督人员或作业组长- 安全员等相关人员三、胶接作业流程1. 清洁胶接区域- 使用牙刷清洁胶带表面,去除灰尘、杂质等- 使用修边刀修剪胶带断面,去除污渍、粘结物等2. 胶接胶涂布- 使用刮板将胶接胶均匀涂布在胶带表面- 注意胶接胶涂布的均匀度和厚度- 根据胶接环境调整胶接胶的配方3. 胶带对接- 将胶接区域的两个胶带对接在一起- 保持对接部位的对齐和紧密接触4. 硫化胶接- 使用时控温胶接机,根据硫化胶的要求设置温度- 将胶接部位放置在电热板上,进行硫化胶接- 严格控制硫化胶接的时间和温度,避免过热或过冷5. 检查胶接质量- 胶接完成后,使用温度计检测胶接部位的温度是否达到要求- 使用手触摸胶接部位,检查胶接是否牢固、均匀四、注意事项1. 安全注意- 使用胶接工具和材料时,遵守操作规程,保持安全- 在胶接作业现场,设置必要的警示标识,确保人员安全- 胶接作业过程中,严禁吸烟、使用明火等危险行为2. 环境要求- 胶接作业时,确保胶接区域的温度、湿度等环境条件符合要求- 干燥、通风良好的胶接作业环境有利于胶接质量的提高3. 质量控制- 胶接胶的涂布均匀度和厚度对胶接质量有重要影响,需严格控制- 胶接硫化的时间、温度等参数要严格控制,避免过渡硫化或不足硫化4. 胶接维护- 胶接作业完成后,对胶接部位进行必要的维护- 定期检查胶接部位是否出现破损、脱落等情况五、作业总结输煤胶带硫化胶接作业是一项关键的维修工作,通过合理的准备和操作,可以有效延长输煤胶带的使用寿命。

皮带硫化作业安全操作规程

皮带硫化作业安全操作规程

皮带硫化作业安全操作规程皮带硫化作业是指将带芯和胶带永久地粘结在一起的工艺过程,是皮带维修加工中重要的环节之一。

由于涉及高温、高压和化学药剂的使用,皮带硫化作业存在一定的安全风险。

为了确保作业人员的人身安全和设备的正常运行,制定和遵守皮带硫化作业安全操作规程是非常重要的。

下面将详细介绍皮带硫化作业的安全操作规程,主要包括作业前准备、作业过程、作业后处理等方面。

一、作业前准备1. 作业前,必须认真核对硫化机设备的运行情况,检查温度计、压力表、电气线路等是否正常,若存在异常情况应及时修理。

2. 准备好所需的硫化胶药剂,包括硫化剂、促进剂、胶粘剂等。

合理保管和使用胶药,避免过量使用或不当存放。

3. 检查硫化机外部的散热设施,确保散热效果良好。

4. 确保作业场所通风良好,消除可能存在的有害气体。

5. 作业前必须穿戴好个人防护装备,包括防护服、防护眼镜、手套等。

确保作业人员的人身安全。

二、作业过程1. 在作业前应确保皮带上没有异物和油污。

在对带芯进行粘接之前,需要对带芯表面进行打磨处理,以保证粘接的牢固性。

2. 将胶带、胶合剂、硫化剂等材料放置在硫化机附近,确保操作方便。

3. 开启硫化机电源,预热硫化机内部至设定温度。

使用时应遵守操作工艺要求,控制温度及硫化时间。

4. 将胶合剂均匀地涂抹在胶带的粘结面,确保胶层厚度均匀。

5. 将预热好的硫化胶药剂均匀地涂抹在胶合剂上,注意不要过量使用硫化剂。

6. 将胶带迅速放置在带芯上,确保胶层和带芯贴合紧密,并用压力滚筒进行压实,使其达到最佳胶合效果。

7. 在硫化过程中,严禁用手接触硫化机的工作部位,防止发生意外伤害。

三、作业后处理1. 硫化结束后,应及时将硫化机内部的温度恢复至常温。

2. 关闭硫化机电源,清理硫化机内部和工作台面的残胶,确保工作环境清洁。

3. 将硫化过程中产生的废弃物妥善处理,防止对环境造成污染。

4. 对硫化机的设备进行定期检查和维护,保证设备的正常运行,预防可能存在的安全隐患。

皮带热硫化措施

皮带热硫化措施

热硫化输送皮热硫化输送皮带接头操作程序输送1.硫化前检查接头表面是否平整,核实厚度、宽度。

正确选择模条(模条比带厚宽度薄1—2 毫米) 2.检查接头在硫化板上所处的位置,加热板纵向每侧应长出连接部位至少150 毫米,横向每侧应宽于输送带至少50 毫米。

3.将选好的模条靠紧胶带两侧,用丝杆固定,拧紧夹持螺栓。

4.在需硫化胶带上放置硅油,然后放置加热板,最后上梁加固,梁距离上下对齐。

5.安装并紧固夹紧螺栓,要用力至拧不动为止,如上下加热板间有较大空隙,需用与硫化胶带同样厚度的废带垫满。

硫化工艺条件(1).硫化单位压力:1.5—2.0MPa (2).硫化温度:150 度±5 度(3).硫化时间T=18 分钟+胶带厚度(毫米)×1 分钟。

(18 分钟为基本硫化时间)(4).压缩系数7—10% (5).硫化压力为 1.5—2.0MPa,开始可以给0.5MPa 的压力,随着加热板温度的上升,压力也逐渐上升,温度为50℃时,压力为0.5MPa;温度为80℃时,压力为0.75MPa ;温度为100℃时,给出额定压力为1.5MPa,当升到145℃时开始计时恒温,恒温过程中压力必须保持在1.5MPa 以上,压力不足时,随时掉压随时补压,达到硫化时间后,应带压冷却至70℃以下方可卸掉水压打开硫化机,取出胶带。

输送带硫化接头规程

输送带硫化接头规程

分层输送带的胶接是一个十分重要的环节,它决定着胶带输送机能否正常运转,关系到用户的经济效益和生命财产的安全。

因此,需要注意的是在胶接过程中,(要了解胶带的型号,选择好胶接长度系数,计算接头阶梯长度),把握好所要胶接输送带是普通用途的,还是难燃、耐热、耐酸碱等。

胶接哪一种胶带就要用哪一种胶料。

我公司为了更好的为广大用户服务,根据分层输送带胶接的实际情况,特制定该输送带的现场胶接规程。

一、胶接前的准备工作:1、胶接前需做好倒开架。

2、查看现场,选择易于放带且搬运方便的地点作胶接地点。

3、胶接场地要清扫干净,宽敞干燥、明亮。

4、在胶拉业处,拆除输送机组4组以上的上托辊架子。

5、将预先做的工作台平放于输送机架上。

6、将硫化机底座及下热板平放于工作台上。

7、将胶带两端带头放入硫化机下热板上,然后开始作业。

二、胶接作业程序及要点:1、将两端带头标出胶带中心线。

2、找出三个相互距离大于1米处的中心点,看是否连成一条直线,如能连成一条直(线)(如连不成直线,重新找中心点直至能连成直线),用红蜡笔标出中心线,如图(一)所示。

3、在摆入硫器前,先要检验硫化器设备,按设计要求是否正常,(以免硫化进出现故障),影响拉接质量。

三、胶接胶料的准备1、胶接中所用复盖胶胶料、胶浆、堵头胶、油皮胶。

2、胶浆用贴胶料与120#汽油配制。

3、配比:胶料:汽油=1:4或1:5(重量比)。

4、胶浆:用户一般在胶接前3天制做。

5、堵头胶:用胶带相同的复盖胶。

6、油皮胶:用胶带相同的贴胶料,厚度均为0.5mm专用。

四、头解剖方法与技术要求:1、确定接成型后,按接头长度画出接头线,如图(二)。

如所用硫化器平板为菱形,拉头线按菱形角度划成斜形线。

2、带头裁断角度为(25度-30度)两端角度相符,见图三。

3、解剖前的准备:解剖前的一头剥上复盖胶,另一头则剥下复盖胶,并将两头边胶部位顺阶梯的布层顺序保留边胶,见图四。

4、将布层剥成梯形,每层布层应符合如下规定:输送带宽度(mm)每层阶梯长度(mm)500及500以下200mm500-1000250mm1050-1600 300mm1650-2000350mm5、剥头时要注意,不得割下布层,以免降低胶接强力。

钢丝绳芯输送带硫化流程

钢丝绳芯输送带硫化流程

钢丝绳芯输送带硫化流程一、硫化接头用设备及材料(一)硫化器:硫化接头用硫化器必须是通过鉴定,证件齐全的合格产品。

在有瓦斯、煤尘爆炸危险的场所硫化接头必须使用具有防爆性能的硫化器,否则必须有严密的安全措施.(二)胶料:胶料包括复盖胶(面胶),芯胶和胶浆。

为保证硫化接头质量,胶料一般应选用原皮带厂指定胶料。

若采用其它厂的胶料,必须事先做一个硫化接头送权威部门进行抗拉强度测试,符合要求后方可使用。

胶料应在使用前到厂家购置新配置生产的。

若存放期不超过三个月,且存放得当(温度在25°以下,避免阳光直射,远离热源,无油脂类物质污染),外观无异常变化,可直接使用.若存放期超过三个月,使用前必需进行鉴定,确认未失效后方可使用。

(三)工具及辅助材料硫化接头需用的工具和辅助材料见表一.二、硫化接头前的准备工作(一)硫化场地的选择硫化接头地点要选择在峒室(巷道)宽敞平坦、运输便利、风速小、空气中湿度小、温度低、煤尘少的地方。

硫化接头前一班应对硫化点前后20米的巷道进行冲尘处理,并尽可能的在硫化点上方搭建一掩棚。

严禁在顶板破碎、淋水、煤尘大、风速大、湿度大的地方硫化接头。

(二)固定皮带、搭建工作台若对使用中的皮带重新做头,应将待硫化接头的皮带移至硫化点,先用皮带卡子将一侧皮带固定好,然后提皮带,使接头处存在有足够接头用的富裕皮带。

最后再将另一侧皮带固定好。

固定皮带的卡子要足够多,确保皮带不会滑动。

皮带固定好后即可拆除硫化点皮带机上托辊,搭建工作台,并将硫化器底座和下热板放在工作台上。

三、硫化接头作业程序及工艺(一)接头搭接形式和长度的的确定接头形式和接头长度的选择可遵从胶带厂家提供的形式和参数,也可根据胶带系列和胶带抗位强度从表二或表三中查得。

接头形式和接头长度真接影响接头的抗拉强度,严禁随意改变.表二GX系列各型钢丝绳运输带钢丝绳抽出力、搭接长度和接头长度表三ST系列各型钢丝绳运输带钢丝绳抽出力、搭接长度和接头长度(二)标画接头线接头形式和长度确定后,即可在接头皮带上标划接头线1.标中心线:为防止胶带偏斜,必须准确的找出胶带中心线。

皮带硫化实战技术操作规范

皮带硫化实战技术操作规范

皮带硫化实战技术操作规范前言皮带是一项重要的机械传动元件。

在长期使用中,由于各种原因,皮带可能会损坏或出现疲劳。

因此,皮带硫化工作是一项必要的修复和保养工作。

本文档旨在介绍皮带硫化实战技术操作规范,为皮带硫化工作提供指导和参考。

硫化设备硫化设备是指用于皮带硫化的设备。

硫化设备的使用应满足以下条件:•设备操作便捷、实用、稳定,能满足实际的品种与尺寸。

•硫化温度能够达到规定温度,保证硫化质量。

•操作简单方便,易于操作人员掌握操作技能。

硫化作业环境•环境温度应在10℃以上,积雪严重时不宜作业。

•环境湿度应少于75%,以防皮带污染。

皮带硫化步骤步骤一:准备工作•根据皮带尺寸,选择硫化材料和硫化设备。

•准备工具:按规定准备必要工具,如:角钢、锤子、扁铲、剪刀等。

•检查硫化设备是否正常:检查设备电缆是否老化,塞是否有锈斑、变形现象。

步骤二:裁剪皮带•根据实际需求,选用合适的皮带材质。

•用手工或皮带切割机将皮带切割成规定大小。

•在皮带头尾部各预留20 mm 用于热接处理。

步骤三:接头成型•将头端和尾端形状相同的皮带分别割缩厚1/2,用扁铲把割口两侧缩短40mm 范围内削V形槽。

•在削V形槽内抹上硫化药,两端对接后,用头尾方向相反的角钢压紧接头处,然后进行胶带包裹。

•使用头尾方向相同的角钢对接头处进行二次压紧。

步骤四:皮带硫化•把已经晾干的皮带接翻,在接头处再压上两盘用螺杆固定,再用两片岗由角铁互相夹紧于固定螺丝,岗由角铁上下夹紧于热板升降杆上,随着电机传动皮带移在热板间,按规定温度、时间缓慢加热至一定温度后,依据预定合适门式(条板式)压炉设计压力,压热固封。

步骤五:冷却•整个硫化过程用时3-4小时。

过高的硫化温度会导致皮带硫化后失去弹性,影响使用寿命。

因此,在皮带硫化过程中,应根据实际需要设置合理的硫化温度和硫化时间。

硫化完成后,应立即取下硫化设备,让皮带自然冷却至室温。

皮带硫化质量检查•外形检查:检查皮带表面有无老化、开裂、滑胶、起翘、拴角等现象。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

分层输送带现场胶接热硫化操作规程
分层输送带的胶接时一个十分重要的环节,它决定着胶带输送机能否正常运转,关系到用户的经济效益和生命财产的安全。

因此,需要注意的是在胶接过程中,要了解胶带的型号,选择好胶接长度系数,计算接头阶梯长度,把握好所要胶接输送带是普通用途的,还是难燃、耐热、耐酸碱等。

胶接使用何种胶料。

一、胶接前的准备工作:
1、胶接前先需做好倒开架。

2、查看现场,选择易于放带且搬运方便的地点作为胶接地点。

3、胶接场地要清扫干净,宽敞干燥、明亮。

4、在胶接作业处,拆除输送机4组以上的上托辊架子。

5、将预先做好的工作台平放于输送机架上。

6、将硫化机底座及下热板平放于工作台上。

7、将胶带两端带头放入硫化机下热板上,然后开始作业。

二、胶接作业程序及要点:
1、将两端带头标出胶带中心线。

2、找出三个相互距离大于1米处的中心点,看是否联成一条直线,如能联成一条直(线)(如连不成直线,重新找中心点直至能连成直线),用白蜡笔标出中心线。

3、摆入硫化器前,先要检验硫化器设备,按设计要求是否正常,(以免硫
化时出现故障),影响胶接质量。

三、胶接胶料的准备
1、胶接中所用复盖胶胶料、胶浆、堵头胶、油皮胶。

2、胶浆用贴胶与120#汽油配制。

3、配比:胶料:汽油=1:4或1:5(重量比)
4、胶浆:用户一般在胶接前3天制作。

5、堵头胶:用胶带相同的复盖胶。

6、油皮胶:用胶带相同的贴胶料,厚度均为0.5mm专用。

四、带头解剖方法与技术要求:
1、确定接头胶型式后,按接头长度画出接头线,如所用硫化器平板为菱形,
接头线按菱形角度划成斜形线,带头裁断角度为(25o—30o)两端角度要相符。

2、如果使用的硫化器为长方形,则根据硫化器长度决定接头角度和阶梯长
度。

3、解剖前的准备:
解剖时一头剥上复盖胶,另一关则剥下复盖胶,并将两头边胶部位顺阶梯的布层顺序保留边胶。

4、将布层剥成阶梯形,每层布层应符合如下规定:
输送带宽度(mm)每层阶梯长度(mm)
500及500以下200
500-1000 250
1050-1600 300
1650-2000 350
注:当帆布层数在三层以下(含三层)时阶梯长度适当加长100—150mm。

5、剥头时要注意,不得割伤下布层,以免降低胶接强力。

五、接头打磨与合头要求:
1、用电动钢丝砂轮机仔细打磨布层,并将布层表面硫化胶打磨干净,不得损伤布层(布层不能打起毛),复盖胶及边胶打磨成粗糙面。

2、将胶接的两端带头按中心线校正准确后,两头用夹板固定。

3、将固定好的带头,尽快用毛刷沾120#汽油清洗干净,然后涂刷二至三遍胶糊,待凉干后,再涂第二遍。

4、糊完全凉干后,将油皮胶贴在接合部的(中间),用120#汽油清洗后进行合头,合头要按运行方向,工作面跑顺向,胶布层压线8-10mm,合头时要对正,从带头中部向两边压实后,贴上下堵头胶,堵胶要适量,以免流失。

5、在装锅前,硫化部位输送带上、下面各铺一层玻璃纸,便于起锅。

然后靠紧两边档铁即可装锅,拧紧螺栓,加压、升温、硫化。

六、胶接硫化条件条件:
1、在接通电源硫化时,要低压预热,待温度计到(80℃)时,要
打到标准压力,温度升到145℃(耐高温180℃输送带升到
151℃)再紧一遍螺栓并开始计算正硫化时间,并严格执行硫
化的三大要素,温度、时间、压力,一般压力为1.5-2.0Mpa。

注:P:指胶带布层数;T:正硫化时间;A+B:上、下复盖胶厚度(mm)。

2.待硫化保温完毕后,切断电源,待温度降到(60℃)以下,方可泄压撤除硫化接头器,剪去流失胶边,检查接头质量是否合格。

硫化胶接操作完毕后,再进行下一个接头。

浙江三维橡胶制品有限公司
技术部
钢丝绳芯输送带现场胶接硫化
操作规程
根据钢丝绳芯输送带现场胶接的实际需要,为确保接头质量,更好地为用户服务,特制订钢丝绳芯输送带现场胶接规程。

一、胶接前的准备工作:
1、需先做好倒开架,选择放带方便的地点,然后将每卷输送带放到胶接所需的指定位置。

二、胶接硫化地点的选择:
1、要选择干净、明亮、宽敞、干燥及便于操作的地点做胶接场地。

2、把输送带机架上的托辊撤除约10米长的空位,然后摆放好胶接须用的
硫化机。

三、硫化机的检验:
1、硫化机在胶接使用前应仔细检验,经检验,能正常工作,方可使用。

2、如发现硫化机存有质量问题,应及时与生产厂家联系,进行修理或更换
硫化机。

四、工器具的准备:
1、胶接所需用的工器具,按输送带制造厂家提供的胶接工具明细表进行配
备(见附表1)
2、用槽钢或角铁做4套夹板。

3、硫化前需配制两块垫铁:热铁厚度比原带体厚度薄0.5-1mm,宽度需
100mm,长度比硫化机机身长出500mm。

4、做工作平台两套,放在硫化机两端的位置,宽度根据输送带机架制作,
每套长度不得低于3米,且平整牢固。

5、用120#汽油、胶糊胶或芯胶配制胶浆,禁止用覆盖胶胶料配制胶浆,
配制方法:胶∶汽油1∶5。

把胶料破碎成碎块(直径不大于15mm),
放入120#汽油,人工搅拌成糊状,并至少停放48小时后才能使用。

五、胶接前的搭接选择:
1、输送带的胶接长度与搭接长度,要根据《钢丝绳芯输送带接头胶接技术》
的系列要求进行选择。

注:同时考虑输送机的长短、负荷大小、坡度大小合带速等因素,以便最终确定搭接长度。

六、剥头注意事项:
1、要对正中心线,取出两端带头斜角(见附图2—3)。

2、将需要开剥的输送带,找好角度,量出剥头长度(角度一般采用硫化机
角度的20度为宜)。

3、开剥时,先将边胶剥去,然后从边部沿钢丝绳边缘隔断覆盖胶合芯胶,
割刀时要紧靠钢丝绳,上胶下胶各划一刀,再将钢丝绳端部用手钳掐住,
用力将钢丝绳抽出,按照同样方法将每根钢丝绳依次抽出,抽出的钢丝
绳不得弯曲(见附图1)。

4、截断钢丝绳,根据所搭接长度的实际尺寸,预先划线或作好标记,然后
按要求长度将钢丝绳截断。

5、用刀将钢丝绳上的余胶清理干净,再将每根钢丝用砂布打磨二至三遍。

6、用砂轮机(换成钢丝轮刷)细致地将斜坡面大磨成粗糙面,增强坡口处
地粘接效果。

七、胶接成型:
1、将工作台、硫化板上的杂物清理干净,把两带头钢丝绳平铺直在硫化机下热板上,并且要对放,使最长的钢丝绳端头与另一带头钢丝绳根部之间的间隙为50mm,不得使两钢丝绳头对接。

2、重新校验两带头中心线,使其调整成一条直线。

3、两带头定位后,用卡子将两带头固定好。

4、将两带头的钢丝绳翻向两边,放在预先铺好的、干净的布面上。

5、用新毛巾蘸120#汽油,清洗已打磨好的每根钢丝绳,待汽油挥发干后,再涂刷二至三遍胶浆,钢丝绳表面的胶浆要涂刷均匀。

涂刷下遍胶浆时,前遍胶浆必须凉干。

6、覆盖胶与芯胶下料时,要根据现场作业和搭接长度的实际尺寸进行下
料。

芯胶比盖胶短20mm为宜。

7、先浆截下的覆盖胶铺放在硫化机的板面上,然后再把干净的芯胶胶片贴
在覆盖胶上,压实后,将合成的覆盖胶、芯胶按预先划好的粉笔标记摆
正。

用毛刷蘸汽油擦干净芯胶表面,凉干后,再用毛刷蘸胶浆涂刷芯胶,待凉干后再进行下步工序。

8、从两带头中间各取出一根钢丝绳,向两端方向对拉拉紧、拉直摆放,按
照顺序依次向两侧排列均匀,并保持各绳不得变位、弯曲、拱起等。

9、要做到各根钢丝绳排列均匀及伸张一致。

在边胶部位用芯胶胶片填补。

10、在全部已排列完毕的钢丝绳上涂胶浆一至二遍,凉干。

11、仿照以上要求和做法,将上芯胶胶片覆盖在钢丝绳上。

再将上盖胶
胶片贴合在芯胶上。

12、在胶带两侧,用粉线放出边线,用壁纸刀将宽出原带体的胶料割去,
胶接成型完毕。

八、硫化:
1、在成型完毕的带头表面,预防局部起泡,用锥子扎眼,将气体排去。

2、在上表面,按照下表面的同样方法,铺上玻璃纸或白布及白铁皮。

3、盖上上热板,安放上横梁、螺栓,先从硫化机中间,向两端拧紧螺栓,
且要松紧一致。

4、硫化机应用专人负责操作。

5、按规定硫化条件:时间、温度、压力进行硫化。

6、在全部操作工序达到要求,进行硫化时,通电加热、加压、计时。

当热板温度升至100℃时,其间可升降压一至二次,以帮助排除接头内的空气。

继续升温。

当热板温度升至145℃时,开始计算正硫化时间。

注:根据原带体的总厚度,确定硫化时间。

7、硫化压力:采取1.8-2.8Mpa之间。

8、在硫化过程中,应随时检查硫化机各部位,发现异常情况及时处理。

9、硫化结后,将热板的温度降到80℃开启硫化机。

硫化胶接现场操作完毕。
