无机保温砂浆专项施工方案(屋面_外墙)

合集下载

无机保温砂浆专项施工方案

无机保温砂浆专项施工方案

****工程无机保温砂浆专项施工方案编号:版本号:发放编号:编制:复核:审核:批准:有效状态:1编制依据(1)《*****工程设计图纸》;(2)《***88工程实施性施工组织设计》;(3)《外墙外保温工程技术规程》JGJ144-2004;(4)《外墙外保温专用砂浆技术要求》DB31/T366-2006;(5)《外墙外保温建筑构造(一)》 02J121-1;(6)《外墙外保温建筑构造(三)》 06J121-3;(7)《节能建筑工程施工质量验收规范》 GB50411-2007;(8)《墙体节能建筑构造》06J123;(9)《建筑装饰装修工程质量验收规范》GB50210-2011;(10)《***市建筑节能条例》;(11)《JCTA-950无机保温砂浆系统应用技术规程》DBJ/CT041-2007。

2 工程简介2.1 工程概述工程名称:****工程建设单位:****公司设计单位:****设计院施工单位:***公司工程地址:本工程位于***。

2.2 工程概况本方案是针对综合楼及大门而编制的,其中综合楼室内设计标高±0.000相当于绝对标高134.700m,大门室内设计标高±0.000相当于绝对标高134.100m。

综合楼建筑面积1267.74m2,建筑高度12.85m;地上二层的框架结构,局部为三层。

地上一层、二层层高为3.600m,二层至坡屋面檐口层层高为3.200m。

大门建筑面积为41.49m2,地上一层的框架结构,建筑高度为3.200m。

本工程填充墙体材料为:综合楼±0.000以上墙体采用240厚MU7.5小型混凝土空心砌块, M7.5混合砂浆砌筑,±0.000以下墙体采用240厚实心砌块, M7.5水泥砂浆砌筑;大门±0.000以上墙体采用200厚MU7.5小型混凝土空心砌块, M7.5混合砂浆砌筑,±0.000以下墙体采用200厚实心砌块, M7.5水泥砂浆砌筑;外墙和屋面的建筑节能保温材料耐火等级为A级。

保温工程的施工方案(3篇)

保温工程的施工方案(3篇)

第1篇一、工程概况本工程位于我国某地区,主要建筑为住宅楼。

根据设计要求,本工程需进行外墙保温施工,以提高建筑的保温性能,降低能耗。

保温材料采用岩棉板,施工方法为干挂法。

二、施工准备1. 技术准备:组织施工人员学习保温工程施工技术,了解保温材料的性能、施工工艺和质量要求。

2. 材料准备:根据设计要求,准备岩棉板、锚固件、保温砂浆、网格布等保温材料。

3. 工具准备:准备切割机、电钻、螺丝刀、水平尺、卷尺、扳手等施工工具。

4. 施工现场准备:清理施工现场,确保施工区域平整、干净。

三、施工工艺1. 基层处理:对墙体进行清理,去除浮尘、油污等杂质,确保墙体表面平整、干净。

2. 挂网:在墙体上涂刷一层界面剂,待其干燥后,将网格布粘贴在墙体上,确保网格布与墙体粘贴牢固。

3. 安装锚固件:在网格布上安装锚固件,锚固件间距为600mm×600mm,确保锚固件与墙体粘贴牢固。

4. 挂保温板:将岩棉板按照设计要求切割成所需尺寸,将岩棉板挂在锚固件上,确保岩棉板平整、牢固。

5. 填充保温板缝隙:在岩棉板缝隙处填充保温砂浆,确保缝隙密封严密。

6. 防水处理:在保温层表面涂刷防水涂料,确保保温层防水性能。

7. 质量检验:施工过程中,对保温层进行质量检验,确保保温层厚度、平整度、缝隙处理等符合设计要求。

四、施工注意事项1. 施工过程中,注意施工人员的安全,佩戴安全帽、手套等防护用品。

2. 保温材料运输过程中,注意防止损坏,确保材料质量。

3. 施工过程中,注意保护墙体,避免损坏墙体结构。

4. 施工过程中,注意保温材料的防火性能,确保施工安全。

5. 施工完成后,进行保温层质量验收,确保保温层符合设计要求。

五、施工进度安排1. 施工前期准备:5天2. 基层处理、挂网:7天3. 安装锚固件、挂保温板:10天4. 填充保温板缝隙、防水处理:5天5. 质量检验:3天总计:30天六、施工成本预算1. 材料费用:保温材料、锚固件、网格布等,预算费用为10万元。

外墙保温砂浆施工方案

外墙保温砂浆施工方案

外墙保温砂浆施工方案>方案一:外墙保温砂浆施工方案第一部分外墙外保温砂浆施工方案(外饰面面砖)一、材料1、水泥:强度等级42.5普通硅酸盐水泥,其技术性能应符合现行国家标准《硅酸盐水泥、普通硅酸盐水泥》(GB175—1999)的规定。

2、中砂:细度模数应符合现行国家行业标准《普通混凝土用砂质量标准及检验方法》(JGJ52—927)的规定,筛除大于2.5㎜颗粒,含泥量少于3%。

3、界面处理剂:重量强度等级42.5水泥:中砂:界面剂按1:1:1重量比,搅拌成均匀浆状。

4、胶粉料、聚苯颗粒、聚苯颗粒保温浆料、抗裂砂浆、玻纤网格布、金属六角网应满足性能要求。

二、工具与机具1、强制式砂浆搅拌机、垂直运输机械、水平运输车、射钉枪等。

2、常用抹灰工具及抹灰的专用检测工具、经纬仪及放线工具、水桶、剪子、滚刷、铁锨、扫帚、手锤、錾字、劈纸刀、托线尺、靠尺、探针、钢尺等。

3、吊篮或专用保温施工脚手架。

三、施工准备1、施工前应清除基层表面的灰尘、油污、碎屑、螺栓眼处理等,并冲水试验无渗漏后进行喷浆,混凝土墙采用界面剂厚度为2㎜—2.5㎜。

2、孔洞应修平整,基层应达到一般抹灰基层标准;3、外墙窗边、门边用抗渗砂浆(或水泥砂浆)粉;4、钢丝网铺到窗边、门边30㎜—50㎜;5、先粉大面积外墙,后粉护角(用抗渗砂浆或保温砂浆);6、伸缩缝的设置,每层一道互相通圈(塑料条)高度间隔不大于3M。

7、面砖以美观角度可以不设缝,如设伸缩缝在面层上做(面砖上口要封死,用防水硅胶);8、塑料条用硅胶粘上去(硅胶本身防水)钢丝网不需断开铺。

四、保温砂浆施工流程1、基层处理—套方、做灰饼—界面剂打底层—20㎜厚保温砂浆(分两次抹)—电锤钻孔(10#钻头孔深要大于钉子10㎜,钻头长度一般为10㎝)—铺设钢丝网—抹12㎜~15㎜抗裂砂浆—验收、浇水养护。

2、基层处理(1)、清除已验收合格的基层墙面浮尘、挂浆、漆料、油污、空鼓及风化物等影响粘结度的材料;(2)、对墙体用2M靠尺检查,最大偏差值不大于4㎜,超过部分剔凿或用1:3水泥修平整。

屋面与外墙工程施工方案

屋面与外墙工程施工方案

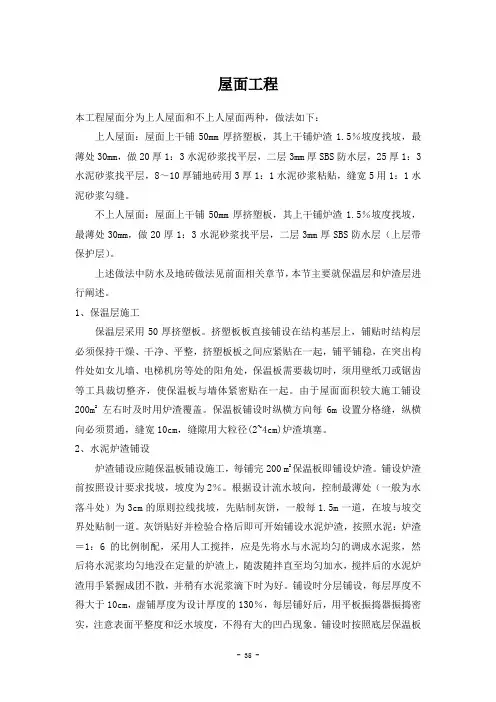

屋面工程本工程屋面分为上人屋面和不上人屋面两种,做法如下:上人屋面:屋面上干铺50mm厚挤塑板,其上干铺炉渣1.5%坡度找坡,最薄处30mm,做20厚1:3水泥砂浆找平层,二层3mm厚SBS防水层,25厚1:3水泥砂浆找平层,8~10厚铺地砖用3厚1:1水泥砂浆粘贴,缝宽5用1:1水泥砂浆勾缝。

不上人屋面:屋面上干铺50mm厚挤塑板,其上干铺炉渣1.5%坡度找坡,最薄处30mm,做20厚1:3水泥砂浆找平层,二层3mm厚SBS防水层(上层带保护层)。

上述做法中防水及地砖做法见前面相关章节,本节主要就保温层和炉渣层进行阐述。

1、保温层施工保温层采用50厚挤塑板。

挤塑板板直接铺设在结构基层上,铺贴时结构层必须保持干燥、干净、平整,挤塑板板之间应紧贴在一起,铺平铺稳,在突出构件处如女儿墙、电梯机房等处的阳角处,保温板需要裁切时,须用壁纸刀或锯齿等工具裁切整齐,使保温板与墙体紧密贴在一起。

由于屋面面积较大施工铺设200m2左右时及时用炉渣覆盖。

保温板铺设时纵横方向每6m设置分格缝,纵横向必须贯通,缝宽10cm,缝隙用大粒径(2~4cm)炉渣填塞。

2、水泥炉渣铺设炉渣铺设应随保温板铺设施工,每铺完200 m2保温板即铺设炉渣。

铺设炉渣前按照设计要求找坡,坡度为2%。

根据设计流水坡向,控制最薄处(一般为水落斗处)为3cm的原则拉线找坡,先贴制灰饼,一般每1.5m一道,在坡与坡交界处贴制一道。

灰饼贴好并检验合格后即可开始铺设水泥炉渣,按照水泥:炉渣=1:6的比例制配,采用人工搅拌,应是先将水与水泥均匀的调成水泥浆,然后将水泥浆均匀地没在定量的炉渣上,随泼随拌直至均匀加水,搅拌后的水泥炉渣用手紧握成团不散,并稍有水泥浆滴下时为好。

铺设时分层铺设,每层厚度不得大于10cm,虚铺厚度为设计厚度的130%,每层铺好后,用平板振捣器振捣密实,注意表面平整度和泛水坡度,不得有大的凹凸现象。

铺设时按照底层保温板的分格位置进行分格,缝宽10cm,缝隙用大粒径(2~4cm)炉渣填塞。

保温施工方案(屋面、外墙和楼地面)

保温施工方案(屋面、外墙和楼地面)

保温层施工质量保证措施一、编制依据:1.本工程施工图纸2.《建筑节能工程施工质量验收规范》(GB50411—2007)3.我公司有关质量管理、安全管理、文明施工管理规定4.相关主要标准、规范、技术规程和规范性文件等二、执行规范及技术标准6—1:《建筑节能工程施工质量验收规范》(GB50411—2007);6—2:《外墙保温隔热系统建筑构造》(10ZJ105);6—3:《建筑保温砂浆》(GB/20473-2006);6-4:《外墙保温技术规程》(JGJ144-2004);6—5:《水泥基复合膨胀玻化微珠建筑保温系统技术规程》(DB51/T5061-2008);6—6:《中空玻化微珠无机保温砂浆构造》[DBJT20-60(川07J123)];6—7:西南05J103《挤塑聚苯板保温构造图集》(二)保温砂浆的性能指标:(三)抗裂砂浆的性能指标:三、施工准备3.1、技术准备3。

1。

1、图纸会审;3.1。

2、工人上岗前培训和技术交底,在技术人员指导下做样板施工、统一方法. 3。

2 、材料准备3。

2。

1、主材界面砂浆、玻化微珠保温砂浆、抗裂砂浆,玻纤网格布、粘结砂浆、硅酸盐板、XPS挤塑板,根据预算量提前落实,施工时按需分批进场,并根据要求抽样送检。

3.2。

2:辅材:钢丝网、铁钉、压片,根据预算量提前落实,施工时按需分批进场. 3。

3 、劳动力准备:项目部管理人员将工作重心重点转移到该项目,充分掌握项目工期、质量、施工环境特点,了解整体目标,便于从全局出发布置和实施项目计划。

项目部施工作业人员按不同工种需要在满足质量的要求下选派熟练工人分批进场施工,所有工人进场前需接受本工种施工技术、安全、文明质量等方面再教育及交底考核,合格后方可正式上岗。

3.4 、机具准备:施工所需搅拌机、电锤等机械及配套电缆,配电箱等在开工前准备妥当,维修试运转正常,根据需要保证在良好状态进场,辊筒、铲刀、批刀砂纸等易耗用具应满足施工需要随时购进.3.5、现场准备:3。

屋面无机保温砂浆施工方案

屋面无机保温砂浆施工方案

屋面无机保温砂浆施工方案1. 引言屋面保温在建筑工程中起着重要的作用,可以提高建筑物的保温性能,减少能源消耗。

无机保温砂浆作为一种常用的保温材料,具有良好的抗压强度、防火性能以及化学稳定性。

本文将介绍屋面无机保温砂浆的施工方案。

2. 施工前准备2.1 材料准备•无机保温砂浆:根据设计要求选择合适的无机保温砂浆,注意检查砂浆的质量和保质期。

•基层处理材料:根据基层情况选择合适的基层处理材料,如下腻子、界面剂等。

•施工工具:包括抹刀、批刀、刷子、水桶等。

•安全工具:如手套、口罩、护目镜等。

2.2 基层处理在施工前,需要对屋面基层进行处理,确保其平整、干燥、清洁。

•平整处理:修补基层上的凹坑、裂缝等不平整部分,并确保基层的平整度满足要求。

•干燥处理:如果基层存在潮湿问题,应先进行干燥处理,确保基层的干燥度满足要求。

•清洁处理:清除基层上的杂物、灰尘等,并用刷子清洁基层表面。

3. 施工步骤3.1 无机保温砂浆施工前的准备工作•将无机保温砂浆放置在施工现场,确保质量完好。

•根据设计要求,调配好适合的砂浆配合比。

•准备好施工工具和安全装备。

3.2 砂浆施工3.2.1 基层处理(如有需要)•使用合适的基层处理材料,按要求进行基层处理。

3.2.2 砂浆的涂抹•使用刮板将砂浆均匀地涂抹在基层上。

•注意控制涂抹厚度,避免砂浆过厚或过薄。

•在涂抹过程中,需要根据需要选用适当的工具,如批刀、刷子等。

3.2.3 砂浆的抹平•在砂浆还未干燥之前,使用抹刀将其抹平,使其表面平整。

•注意控制抹平的力度和角度,确保砂浆表面光滑均匀。

3.3 硬化和保养•完成施工后的砂浆需要进行充分的硬化和保养,以确保其良好的性能。

•根据砂浆的具体要求和环境条件,进行适当的养护措施。

4. 安全注意事项在屋面无机保温砂浆施工过程中,需要注意以下事项:•穿戴好安全装备,包括手套、口罩、护目镜等。

•注意施工现场的通风情况,避免砂浆对人体造成伤害。

•注意砂浆施工的工艺要求,确保施工质量。

屋面保温砂浆施工方案

屋面保温砂浆施工方案

屋面保温砂浆施工方案
屋面保温砂浆施工方案
一、施工准备
1. 检查基层状况,确保基层平整、牢固。

2. 准备好所需的保温砂浆材料,包括保温砂浆粉、增粘剂、外加剂等。

3. 准备好所需的施工工具,如搅拌机、刮板等。

二、基层处理
1. 清理基层表面的尘土和杂物,保持干净。

2. 如有裂缝或凹洞,先修复基层,确保平整。

三、保温砂浆调配和施工
1. 在配砂场地设置一个保温砂浆调配区域,保证存放砂浆的环境整洁,材料不会受到潮湿影响。

2. 按照配比要求,将砂浆粉和增粘剂在搅拌机中混合搅拌,直到均匀成浆状。

3. 使用刮板将调好的保温砂浆均匀涂抹在基层表面,厚度一般为3-5mm。

4. 保温墙体用的砂浆需挤刷施工,直至砂浆厚度达到设计要求。

5. 在施工过程中,及时清理多余的保温砂浆,保证施工面干净整洁。

6. 对保温砂浆施工完成的墙面进行修整,使其表面平整、光滑。

四、养护
1. 砂浆施工完毕后,进行养护,包括保持室内通风,避免阳光
直射等。

2. 养护时间一般为7天,保证保温砂浆充分干燥和固化。

五、安全措施
1. 施工人员必须佩戴好安全帽、工作服等个人防护用品。

2. 施工现场必须明确标示危险区域,并采取防护措施。

3. 施工现场禁止吸烟、明火等危险行为。

4. 施工过程中应严格遵守相关施工规程和操作规范,确保施工质量和人身安全。

以上是关于屋面保温砂浆施工方案的简要说明,具体施工过程中还需根据实际情况进行调整和安排。

在施工过程中,需要注意细节,确保施工质量和施工安全。

最终达到预期的保温效果和使用寿命。

保温施工方案(屋面、外墙和楼地面)

保温施工方案(屋面、外墙和楼地面)

保温施工方案(屋面、外墙和楼地面)一、背景介绍随着建筑节能的重要性日益凸显,保温施工在建筑工程中扮演着至关重要的角色。

本文将详细介绍保温施工方案在屋面、外墙和楼地面的关键内容,以期为相关工程实践提供指导。

二、屋面保温施工方案1. 材料选择在屋面保温施工中,常用的保温材料包括聚苯乙烯泡沫板、挤塑聚苯乙烯泡沫板和岩棉板等。

选择合适的保温材料是确保屋面保温效果的关键。

2. 施工步骤1)清理基层:确保屋面基层清洁平整,去除杂物和污物。

2)防水处理:进行屋面防水层的处理,保证屋面不受雨水渗透。

3)固定板材:将选用的保温板材固定在基层上。

4)处理接缝:对板材的接缝进行处理,确保保温层的连续性。

5)加固层:根据需要,在保温层上添加加固层,提高屋面的承载能力。

3. 施工注意事项1)屋面保温施工应避免在雨雪天气进行,避免影响施工质量。

2)施工人员应佩戴合格的安全防护装备,确保人身安全。

3)施工过程中要注意防火防静电,避免发生火灾事故。

三、外墙保温施工方案1. 材料选择外墙保温常用的保温材料包括外墙保温砂浆、聚苯乙烯挤塑板和聚氨酯泡沫等。

根据外墙的材质和要求选择合适的保温材料。

2. 施工步骤1)预处理基层:清理外墙表面,确保基层牢固干燥。

2)粘贴保温材料:将选用的保温材料粘贴在外墙基层上。

3)处理保温层表面:对保温层表面进行处理,提高外墙保温效果。

4)表层处理:根据需要对外墙保温层进行表面装饰,美化外墙的效果。

3. 施工注意事项1)外墙保温施工应在适宜的气温下进行,避免影响外墙保温效果。

2)施工现场要保持干净整洁,避免杂物对施工质量造成影响。

3)施工人员要定期检查施工质量,确保外墙保温施工符合要求。

四、楼地面保温施工方案1. 材料选择楼地面保温常采用聚苯乙烯泡沫板、聚氨酯泡沫板和挤塑聚苯乙烯泡沫板等保温材料。

选用合适的保温材料是确保楼地面保温效果的关键。

2. 施工步骤1)清理地面基层:清理楼地面基层,确保平整清洁。

外墙无机保温砂浆施工组织方案

外墙无机保温砂浆施工组织方案

溪上鼎园D组团一标段工程外墙保温专项施工方案一、工程概况:1、建设单位:杭州溪上鼎园置业有限公司2、设计单位:华东勘测设计研究院3、施工单位:浙江瑞峰建设有限公司4、监理单位:浙江华东工程咨询有限公司5、工程地址:余杭区闲林街道高教路西侧6、项目名称:溪上鼎园D组团一标段(1-6#楼、地下室)工程7、建筑面积:93474.36m2、6幢18层二、外墙基本构造:外墙1:涂料、干挂外墙面(有保温)(1)、外墙涂料(工序详涂料分项工程要求)(底部二层为干挂花岗岩,详专业厂家图纸);(2)、3mm厚抗裂砂浆;(3)、145克/m2的耐碱玻纤网格布(网格布嵌入抗裂砂浆,锚固钉间距600);(4)、2mm厚抗裂砂浆;(5)、25厚无机保温砂浆B型;(6)、界面砂浆(做法参2009浙J54《外墙保温构造详图(一)》,养护七天以上)。

(7)、墙体(基层清理,浇水湿润,两种材料交界处墙体采用10厚抗裂砂浆掺建筑胶水粘贴300宽145克/m2的耐碱玻纤网格布)。

图1 :涂料饰面无机外墙保温系统构造图三、编制依据:1、依据《夏热冬暖地区居住建筑节能设计标准》(JGJ75—2003)2、《建筑工程施工质量验收统一标准》(GB50300-2001)3、《建筑节能施工质量验收规范》(GB50411-2007)4、《建筑装饰装修工程质量验收规范》(GB50210—2001)5、《建筑保温砂浆》(GBT20473-2006)6、《外墙外保温工程技术规程》(JGJ144-2008)7、依据《镀锌钢丝网性能指标》8、依据《耐碱玻纤网格布性能指标》9、依据《塑料膨胀锚栓性能指标》10、2009浙J54《外墙保温构造详图(一)》11、工程设计文件四、编制说明:目前浙江省民用建筑节能工程走在我国节能发展的前期,建筑节能新材料、新工艺层出不穷,工艺操作趋于简单化、标准化,不仅提高了施工质量,更大大改善了人们的居住环境,节约了能耗,其中外墙保温系统在现代建筑尤其是高层建筑中起到了相当重要的作用。

无机保温砂浆施工方案

无机保温砂浆施工方案

无机保温砂浆施工方案1. 引言无机保温砂浆是一种具有良好保温性能的建筑材料,广泛应用于墙体、屋面等建筑部位的保温施工中。

本文将介绍无机保温砂浆施工的方案和步骤,以及相关注意事项。

2. 施工準备在进行无机保温砂浆施工之前,需要进行一些准备工作:2.1 材料准备•无机保温砂浆:选择符合相关标准的无机保温砂浆材料,并按照施工要求进行配比和搅拌。

•施工工具:刮板、批刀、测量工具等与施工有关的工具。

•安全防护设备:手套、口罩和安全鞋等必要的防护设备。

2.2 表面处理在施工前,需要对墙体或屋面的表面进行处理,包括清洁、除尘和修补裂缝等。

2.3 墙体湿润处理通过浇水或者使用湿润剂将墙体湿润,以提高无机保温砂浆的附着力。

3. 施工步骤无机保温砂浆的施工步骤如下:3.1 底层砂浆施工•使用刮板将底层砂浆均匀涂抹于墙体或屋面的表面,厚度根据设计要求来决定。

•确保底层砂浆的平整度和垂直度符合要求。

•沿墙体或屋面依次进行施工,确保施工的连续性和一致性。

3.2 保温层施工•待底层砂浆初干后,进行保温层的施工。

•使用批刀将保温层砂浆均匀涂抹。

•根据设计要求,按照保温板的规格要求进行排列和固定。

•对保温板的接缝进行处理,确保接缝紧密无缝隙。

3.3 中层砂浆施工•待保温层完全干固后,进行中层砂浆的施工。

•使用刮板将中层砂浆均匀涂抹于保温层上,厚度根据设计要求来决定。

•确保中层砂浆的平整度和垂直度符合要求。

•沿墙体或屋面依次进行施工,确保施工的连续性和一致性。

3.4 饰面层施工•待中层砂浆完全干固后,进行饰面层的施工。

•使用批刀将饰面层砂浆均匀涂抹于中层砂浆上。

•确保饰面层的平整度和垂直度符合要求。

•沿墙体或屋面依次进行施工,确保施工的连续性和一致性。

4. 注意事项在进行无机保温砂浆施工时应注意以下事项:•按照施工要求进行配比和搅拌。

•注意使用安全防护设备,避免接触砂浆材料对皮肤的刺激。

•确保施工环境通风良好,避免砂浆材料的粉尘对施工人员的危害。

外墙外保温层施工方案

外墙外保温层施工方案

第三节外墙外保温层1.施工准备(1)基层墙体已施工完毕,并通过验收合格。

(2)外墙门窗安装完毕并通过验收合格,外墙面的雨水管卡、预埋铁件、设备穿墙管道等提前安装完毕,并预留出外保温层的厚度。

(3)施工前清除砼墙面或填充墙上残留的浮灰、油污、隔离剂、杂物及抹灰空鼓部位等,保证施工作业面干净;剔除剪力墙接茬处劈裂的砼块、夹杂物、空鼓等,并重新进行修补;窗台挑檐按照2%用水泥砂浆找坡,外墙各种洞口填塞密实。

(4)基层墙面、外墙四角、洞口等处的表面平整及垂直度应满足有关施工验收规范的要求。

(5)按照垂直、水平方向在墙角、阳台栏板等处弹好厚度控制线。

(6)按照厚度控制线,用保温砂浆作标准厚度灰饼、冲筋,间隔适度。

(7)墙体基层面应洁净、湿润。

(8)施工阶段应为阴晴天气,严禁雨天施工,雨期施工应做好防雨措施。

(9)施工时气温宜在5℃以上,并应避免阳光直射,当有五级风以上时不得施工。

(10)脚手架已搭设完毕,并经安全检查合格。

2.材料要求玻化微珠无机保温浆料的导热系数≤0.07W/(m.k),蓄热系数≥0.95级,抗压强度≥200KPa,干密度180~250kg/m3。

W/(m.k)。

难燃性B13.材料配置(1)界面剂将425号水泥、中砂、ZL-J7005界面剂按1:1:1的配合比(体积比)搅拌均匀成浆料。

(2)保温浆料先将在砂浆搅拌机内倒入34—36kgZL胶粉料,开机搅拌3min,在倒入1袋200L玻化微珠轻骨料,再搅拌3min,搅拌均匀倒出待用。

(3)抗裂砂浆 425号普通硅酸盐水泥、中砂、ZL-M8009水泥砂浆抗裂剂按1:3:1的配合比(体积比),用砂浆搅拌机搅拌均匀。

4.施工工艺基层清理涂刷界面剂墙面冲筋抹底层保温浆料(静置3d)抹面层保温浆料(静置3~7d)抹抗裂砂浆抗裂柔性耐水腻子刮平刷高分子乳液弹性底层涂料一遍涂料饰面。

(1)基层清理:清除砼墙面或填充墙上残留的浮灰、油污、隔离剂、杂物及抹灰空鼓部位等,保证施工作业面干净;剔除剪力墙接茬处劈裂的砼块、夹杂物、空鼓等,并重新进行修补;窗台挑檐按照2%用水泥砂浆找坡,外墙各种洞口填塞密实。

外墙保温采用无机保温砂浆

外墙保温采用无机保温砂浆

保温材料(1)屋面楼板采用x300挤塑聚苯板,压缩强度大于300Mpa,外观密度为32Kg/m³至40kg/m³,导热系数为0.03W/m2.K,蓄热系数为0.28W/m2.K,挤塑聚苯板燃烧性能等级为B1级,挤塑聚苯板屋面保温系统燃烧性能等级为A级。

(2)外墙保温采用无机保温砂浆,干密度不大于430Kg/m³,导致系数为0.085W/m.K,蓄热系数为1.61W/m2.K抗压强度大于1.2 Mpa,抗压强度大于0.1Mpa,粘结强度大于0.1Mpa线性压缩率小于0.3%,软化系数为0.7,燃烧性能等级为A级。

(3)架空楼板和地面采用B05泡沫混凝土,B05泡沫混凝土燃烧性能等级为A级,密度为500Kg/m³,导热系数为0.12W/m2.K,蓄热系数为 2.20W/(m2.k),抗压强度大于1.2Mpa.(4)屋面楼板采用x300挤塑聚苯板,压缩强度大于300Mpa,外观密度为32Kg/m³至40kg/m³,导热系数为0.03W/m2.K,蓄热系数为0.28W/m2.K,挤塑聚苯板燃烧性能等级为B1级,挤塑聚苯板屋面保温系统燃烧性能等级为A级。

(5)外墙外保温采用的界面砂浆性能符合《无机保温砂浆建筑保温系统应用技术规程》DBJ50-103-2010表3.3.1规定。

(6)外墙外保温采用的无机保温砂浆及其轻集料性能符合《无机保温砂浆建筑保温系统应用技术规程》DBJ50-103-2010表3.3.2-1,表3.3.2,表3.3.2-3规定。

(7)外墙外保温采用的抗裂砂浆性能符合《无机保温砂浆建筑保温系统应用技术规程》DBJ50-103-2010表3.3.3规定。

(8)外墙外保温采用的耐碱玻纤网格布性能符合《无机保温砂浆建筑保温系统应用技术规程》DBJ50-103-2010表3.3.4规定。

(9)外墙外保温采用的弹性底涂性能符合《无机保温砂浆建筑保温系统应用技术规程》DBJ50-103-2010表3.3.5规定。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

无机保温砂浆专项施工方案1、总体简介1.1 工程概述工程名称:专业化工业服务平台(总部经济)1〜81#车间建设单位:上海市工业区企业发展有限公司设计单位:上海市浩思建筑设计事务所施工单位:兖矿集团东华建设有限公司三十七处第三项目公司工程地址:本工程位于上海市金山区漕廊路与金水路交汇处1.2 工程概况2〜81#车间室内± 0.000标高相当于绝对标高7.500米(吴淞高程);1 #办公楼± 0.000 标高相当于绝对标高5.600 (吴淞高程)。

总建筑面积60453.16卅。

其中1#办公楼一座,地下一层、地上十层,建筑面积8893.07卅,2〜81#楼为三层车间。

车间总建筑面积37032.78 卅,车间半地下总建筑面积14505.09 m20本工程填充墙体材料为:± 0.000米以下墙体采用M10 水泥砂浆Mu10 蒸压粉煤灰砖砖砌筑;± 0.000米以上墙体采用Mb5混合砂浆Mu10混凝土多孔砖砌筑。

外墙和屋面的建筑节能保温材料耐火等级为A 级(详见设计修改图)01.3 建筑保温构造1.3.1 屋面保温本工程屋面均平屋面,屋面均为有组织排水屋面,防水等级均为U级,防水层合理使用年限为15 年0保温屋面:(具体详见各单体设计)1、20厚1:3 水泥砂浆找平层2、1:8 无机保温砂浆找坡,最薄处为303、3厚SBS改性沥青防水卷材4、1.5厚SBS沥青防水涂料5、20厚1:3 水泥砂浆找平层6、现浇钢筋砼屋面板01.3.2 外墙保温本工程外墙面做法根据外表面材料品种分为干挂石材、仿石涂料两种,(其中干挂石材的具体做法将由石材幕墙专业资质分包单位进行编制专项施工方案)0 2〜81#车间做法为(有保温):1、240 厚混凝土多孔砖 12、30 厚 1:3 水泥砂浆 23、无机保温砂浆 40 厚 34、网格布一道 45、专用粘结砂浆 5 厚 66、石材或真石漆 1#办公楼外墙保温做法:1、外墙涂料 12、柔性耐水腻子2 3、抗裂砂浆复合耐碱玻纤网格布一层 4、 15厚胶粉聚苯颗粒保温砂浆找平 5、聚氨脂界面剂一道 56、半硬质矿(岩)棉板7、聚氨脂防潮底漆一道8、混凝土多孔砖墙清理基底 2、编制依据(1) 、框架柱 、无机保温砂浆20 厚 、网格布一道 、专用粘结砂浆 5 厚 、石材或真石漆、干挂石材、抗裂砂浆复合热镀锌电焊网5 厚 3 、15 厚胶粉聚苯颗粒保温砂浆找平 4 、聚氨脂界面剂一道、半硬质矿(岩)棉板、聚氨脂防潮底漆一道 、混凝土多孔砖墙清理基底专业化工业服务平台(总部经济)施工图纸 (2)《建筑装饰装修工程质量验收规范》 (3)《外墙外保温工程技术规程》 (4)《外墙外保温专用砂浆技术要求》 (5)《外墙外保温建筑构造(一) 》 (6)《外墙外保温建筑构造(三) 》 (7)《节能建筑工程施工质量验收规范》8) 《墙体节能建筑构造》9)《上海民用建筑外墙保温工程应用导则》沪建安质监( 10)《上海市建筑节能条例》GB50210-2001 JGJ144-2004 DB31/T366-2006 02J121 - 1 06J121- 3GB50411-2007 06J1232007)第 020 号(11) 《JCTA-950无机保温砂浆系统建筑构造》 (12) 《JCTA-950无机保温砂浆系统应用技术规程》2010年 9月 17日上海市人大)2008 沪 J/T-139 DBJ/CT041-20073、施工部署3.1 建筑节能工程技术质量管理体系为了贯彻国家建筑节能的政策,加强建筑节能工程的施工管理。

我项目经理部成立了以项目经理为组长;项目生产副经理、项目工程师为副组长的建筑节能工程施工领导小组,其机构组成、人员编制及责任分工如下:组长:(项目经理)-- 负责组织协调工作副组长:(生产副经理)-- 负责现场施工指挥、质量监督工作(项目工程师)-- 技术总部署、方案编制及交底组员:施工员-- 现场施工管理、协调质量员-- 现场施工质量及细部施工做法管理3.2 节能保温施工区域划分第一段施工区域为1〜81#车间外墙保温;第二段施工区域为1〜81#车间屋面保温;3.3 施工计划3.3.1 劳动力计划本工程的建筑节能工程。

其中,外墙40 厚无机保温砂浆保温、屋面1:8 水泥憎水性珍珠岩找坡,最薄处为30厚,1#楼屋面保温为泡沫玻璃保温板,组织二个施工班组进行1〜81#车间外墙及屋面流水施工。

3.3.2 施工进度计划第一段施工区域:1〜81#车间外墙外保温施工计划2011 年11 月25日〜2012年4月30日;第二段施工区域:1〜81#车间屋面保温施工计划2011 年12月10 日〜2012年5 月30 日。

4. 建筑节能保温主要施工方法4.1 外墙保温技术要求4.1.1 外墙无机保温砂浆外保温范围与构造应包覆建筑物及室外空气直接接触的墙体、楼板等部位,还应包覆门窗框外侧洞口、女儿墙以及封闭阳台等热桥部位,空调板、飘窗板、局部墙面与保温墙面连通呈整体时亦应跟通做保温。

将无机保温砂浆按照水灰比1:1 (视气温适当调整),先加入水倒入300L砂浆搅拌机内,然后倒入无机保温砂浆搅拌成浆体,应搅拌均匀,无粉团.该浆料应随搅随用,搅拌时间3min〜5min,在3h内用完。

(3)抗裂砂浆将一袋抗裂砂浆按照(水灰比约1: 4)加入水,用电动搅拌器搅拌均匀,应一次配好后,使用过程中不得任意加水,搅拌时间3min〜5min,搅拌后应在2h内用完。

4.1.3施工工艺混凝土墙或砌体墙基层处理一水泥砂浆找平层一配制界面剂一喷刷界面剂一吊垂直线、弹控制线一-配制无机保温砂浆一做灰饼冲筋、作口一* 抹无机保温砂浆(分二遍)一第一道抹灰泥铺设耐碱玻纤网格布一-抹第二道抗裂砂浆一-真石漆面层(干挂石材饰面层)4.1.4施工准备工作(1)施工条件基层墙体应符合《混凝土结构工程施工质量验收规范》(GB 50204—2002)和《砌体工程施工质量验收规范》(GB 50203-2002)及相应基层墙体质量验收规范的要求,应进行抹面砂浆找平,保温施工前应会同相关部门做好结构验收的确认。

房屋各大角的控制钢垂线安装完毕,钢垂线应用经纬仪检验合格。

外墙面的阳台栏杆、伸出墙面的消防梯、水落管、各种进户管线和空调器等预埋件、连接件应安装完毕,并按外保温系统厚度留出间隙。

外保温工程施工前,外门窗洞口应通过验收,洞口尺寸、位置应符合设计要求和质量要求。

门窗框或辅框应安装完毕,其门窗侧边均应完成粉刷打平做出护角且平整度符合相应质量要求。

墙面脚手架孔、穿墙孔及墙面缺损处用相应材料修整好。

保温砂浆施工前,基层表面应清洁,无油污、脱模剂等妨碍粘结的附着物。

空鼓和疏松部位应剔除并找平。

找平层应与墙体粘结牢固,不得有脱层、空鼓、裂缝,面层不得有粉化、起坡、爆灰等现象。

找平粉刷层应达到规定的养护期(在20C〜30C气温条件下至少养护7〜14d以上)。

并符合设计工艺要求,按抹灰面标准验收,满足施工要求,完成雨水管卡、设备洞口管道的安装,并将洞口四周用水泥砂浆抹平,所有的墙面需干燥,办理验收交接手续。

根据工程量、施工部位和工期要求制定施工方案,要样板先行,由甲方和监理方确认样板通过后方可大面积施工,保温施工前施工负责人应熟悉图纸。

组织施工队人员进行技术培训和交底,进行安全教育。

材料配制应指定专人负责,配合比、搅拌机具与操作应符合要求,严格按厂家说明书配制,以保证搅拌时间和加水量的准确,严禁使用过时浆料和砂浆。

根据需要准备一间搅拌房及一间堆放材料的库房,搅拌房的搭建需要选择背风方向,靠近垂直运输机械,搅拌棚需要三侧封闭,一侧作为进出料通道。

应有顶棚,地面应平整坚实。

外墙面装饰构件或设备安装的预埋固定件等应已安装完毕;相应的靠墙外门窗边框、外墙面的管道等预埋固定件及户外煤气、排烟管道及阳台电源插座等也应事先安装完毕,并考虑外保温施工后增加的厚度。

粉刷砂浆表面平整度、垂直度如超过一般抹灰工程质量标准的允许偏差或空鼓、起壳、起砂,则应由土建方进行整改以致达到保温工程施工标准要求。

施工现场应做到通电、通水,并保持作业面的清洁。

外墙脚手架均应验收合格,脚手管离墙距离应大于200mm如距离过小影响保温砂浆施工的应及时移位,外墙面脚手架、管线等如有拉结点尽可能移至窗洞口或预留孔洞处,以便保温施工的完整性。

施工中的保护设施应待外保温施工完毕后方才拆除。

施工时气温应大于5°C,风力不大于5级。

雨天不得施工,应采取防护措施。

4.1.5 技术准备熟悉工程的图纸和资料,根据国家相关规范、地方性标准制定的施工工艺。

了解材料性能指标,掌握施工要点,明确施工工序,根据工程进度分批进料并及时进行验收与取样复试。

提供工程所需要的材料和技术质量标准,并向施工现场的安装负责人和工人进行详细的施工质量、安全技术交底,做好技术指导,确保质量和现场安全无事故施工前,应先检查外脚手架的操作层,施工人员均遵守有关施工安全、安全用电、劳动保护、防火的法律、法规,确保安全施工。

做好粘贴外墙面保温厚度的垂直平整度控制钢丝线。

各道工序均做好自检、互检及交接检,对已施工完成的部分及时分层验收。

协调各工种间的工序搭接, 严防交差污染以保证外墙面的整体形象。

外保温施工前,对门框在小推车的高度内,包裹铁皮,防止门框破坏;窗框下框处应有扣板保护,扣板可用1 cm厚木板钉成n形状,扣板的顶板比框高2 cm左右。

4.1.6 材料及工机具准备材料进入现场应检测的内容:材料的合格证、检测报告是否齐全。

主要材料有专用界面剂、无机保温砂浆、抗裂砂浆抹灰泥、耐碱玻纤网格布、锚固件、外接电源设备、砂浆搅拌机、水平运输车、手提搅拌器,电线、接线板、放线工具、皮锤、水桶、喷淋器(喷淋水养护用)、铁锹、扫帚、托线板等。

2.5m 大杠、1.5m中杠、线坠、方尺、托灰板、铁抹子、木抹子、小压子、塑料抹子、阴阳角抹子等抹灰工具。

2m靠尺板、八字靠尺、角尺、方口靠尺等常用检测工具。

4.1.7施工工艺流程4.1.8施工做法及技术要点(1)基层处理及抹灰砂浆1)墙面应清理干净、清洗油渍、清扫浮灰等。

墙面松动、风化部分应剔除干净。

墙表面凸起物大于10mm寸应剔除。

2)基层干燥即基层吸水量大时应用水湿润,使基层内湿外干,施工前表面无明水。

3)为使基层界面附着力均匀一致,墙面均应做到界面处理无遗漏。

基层界面剂可用喷涂或滚刷。

在界面处理前要先淋水润湿,堵脚手眼和废弃的孔洞时,应将洞内杂物、灰尘等物清理干净,浇水湿润,然后按要求将其补齐砌严。

4)基层应达到抹灰工程的一般抹灰质量验收标准, 并达到规定的养护期。

4.1.9 吊垂、弹控制线根据建筑物高度和保温设计厚度,在顶部墙面大角处固定钢线,吊垂直。
