箱梁架设首件总结报告.doc
30m箱梁预制首件工程总结报告

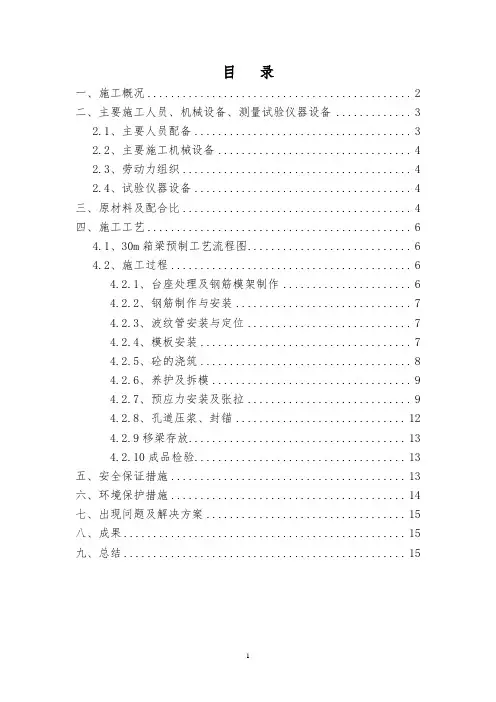

目录一、施工概况 (2)二、主要施工人员、机械设备、测量试验仪器设备 (3)2.1、主要人员配备 (3)2.2、主要施工机械设备 (4)2.3、劳动力组织 (4)2.4、试验仪器设备 (4)三、原材料及配合比 (4)四、施工工艺 (6)4.1、30m箱梁预制工艺流程图 (6)4.2、施工过程 (6)4.2.1、台座处理及钢筋模架制作 (6)4.2.2、钢筋制作与安装 (7)4.2.3、波纹管安装与定位 (7)4.2.4、模板安装 (7)4.2.5、砼的浇筑 (8)4.2.6、养护及拆模 (9)4.2.7、预应力安装及张拉 (9)4.2.8、孔道压浆、封锚 (12)4.2.9移梁存放 (13)4.2.10成品检验 (13)五、安全保证措施 (13)六、环境保护措施 (14)七、出现问题及解决方案 (15)八、成果 (15)九、总结 (15)30m箱梁预制首件工程总结为确保我标段30m箱梁预制的施工能够达到设计和规范要求,我项目部于2014年6月1日~17日对K57+409徒骇河大桥的30m预制箱梁进行了预制首件工程的施工,在施工中对其各个工序进行了控制和检测,其结果均符合设计及规范要求,现将30m箱梁预制首件工程施工总结如下:一、施工概况本标段30米箱梁集中在K57+409徒骇河大桥,徒骇河桥位于直线段,桥面双向横坡-2%,纵断面位于R=17000m的竖曲线上。
共计128片。
预制场设在主线路基K57+100处左侧。
30m预制箱梁混凝土强度为C50砼;普通钢筋采用R235和HRB400钢筋(R235钢筋主要采用了直径8、10mm两种规格;HRB400钢筋主要采用了直径12、16、20、22、25mm五种规格);预应力筋为高强低松弛预应力钢绞线,钢绞线采用抗拉强度标准值fpk=1860Mpa,公称直径为15.20mm;波纹管采用塑料波纹管,纵向波纹管为内径φ55mm 的圆波纹管,顶板负弯矩为内径φ60×25mm与内径φ70×25mm的扁波纹管。
30米小箱梁梁板预制首件总结报告word精品文档9页
梁板预制首件总结报告2009年7月23日我合同段浇筑了第一片30米小箱梁项目部立即组织技术人员及现场施工人员对第一片梁板的各个生产工序进行了深入分析和总结,对成功的地方予以肯定并坚持;对有缺憾的地方提出了改进措施,以避免下次同样的错误发生。
现将总结汇报如下:一、施工前提条件1、分项工程开工报告等技术资料已审批、交底。
2、台座、张拉平台及龙门吊已经完成。
3、现场施工人员到位,配置合理,工种齐全。
4、预制梁使用的千斤顶、油泵、钢筋加工机械及压浆机等机械设备均已进场。
5、张拉设备已经相应资质部门标定。
6、砼配合比已经监理、质检站审批;砂石等原材料固定从一家单位进料,确保料源的稳定,且各项指标均要符合规范要求。
7、张拉控制应力、伸长量已复核;张拉操作人员必须经过培训,能熟练操作仪器。
二、梁板预制施工流程图:图纸复核→钢筋台座放样(钢筋定位、模板尺寸等)→钢筋绑扎(放波纹管)→钢筋起吊、就位→立外侧模板→芯模安装→顶部钢筋绑扎(负弯矩波纹管安装)→砼拌和→砼浇筑→拆除芯模→洒水养护→拆除外模板→覆盖养生→张拉、压浆→浇筑封头混凝土→出坑或安装三、工序施工要点:1、原材料控制:为确保梁板质量符合设计要求,我项目部从源头上控制原材料的质量。
水泥、钢筋、钢绞线外加剂等材料进场时均要有质量证明文件,且供货商必须是已入围厂家;而且试验室对水泥、钢筋、钢绞线、锚具等都进行复检;砂、碎石在使用过程中必须做到砂石粗细骨料按品种分别堆放,以免混杂。
不合格材料处理:在自检过程中发现的不合格材料,项目部坚决予以清场。
2、钢筋加工与绑扎①、梁板所使用的各种钢筋必须堆放在钢筋棚内,并悬空;原材及加工好的钢筋要分类堆放,并做好标识。
钢筋在使用前要进行除锈、调直等工序。
钢筋下料长度和弯曲成型后的尺寸,必须符合设计及规范要求。
②、钢筋焊接或绑扎时,严格控制搭接长度;主筋采用双面焊进行搭接。
焊接前,对接头处进行扳弯,以保证中心轴线的一致;焊接要控制焊缝宽度、厚度、焊接强度必须符合规范要求,焊渣要清理干净。
箱梁预制首件总结报告.(DOC)
箱梁首件开工总结为了保证工程质量优质,避免盲目施工,确定标准的施工工艺和合理的施工组织,确保我合同段内的箱梁工程质量符合设计及规范要求,我标段选定果王线分离立交右幅2-2箱梁为我标段箱梁首件开工工程。
一、首件工程概况果王线分离立交全长81米,全桥设1联3×25m先简支后连续预应力混凝土预制小箱梁结构,全桥共计42片箱梁:边跨中梁20片;边跨边梁8片;中跨中梁10片;中跨边梁4片。
二、施工目标1、质量目标本工程质量目标是创优质工程,工程优良率达到100%。
交验项目主要指标合格率要求达到100%,分项工程质量评分不低于90分。
2、安全目标杜绝职工因工死亡和重伤事故,轻伤率控制在0.5%以下;无等级火灾事故;无机械行车责任事故;无爆炸事故;无爆破物品丢失。
3、环保目的环境污染控制有效,土地资源节约利用,水保措施落实到位;坚持做到“少破坏、多保护,少扰动、多防护,少污染、多防治”。
生态不破坏,农田无危害,噪声不扰民,地方零投诉。
4、首件工程目的通过预制箱梁首件工程的施工,取得相关技术参数,确定施工方案的可行性和施工工艺的合理性,为后续同类工程的施工、质量控制和安全管理起到示范作用,为施工全面展开做好:“样板引路”。
三、施工准备现场的“四通一平”工作已完成,人员、设备已进场,路通、水通、电通、信息通、场地平整完成。
1.临建设施①预制场场地下部采用20cm厚的级配碎石(砂砾、山皮土)基层,上部铺筑15cm厚的C20砼硬化处理。
场内行车道下部采用20cm 厚碎石垫层上部铺筑25cm厚的C20砼,并保持状态良好。
②设置预制T梁底座14个,每个长13.5米,预制箱梁底座9个,每个长25.5米,T梁配备3套钢模板,边板2套,中板1套,其中中板模板紧张时可将边板模板拼接成一套中板模板使用;箱梁配备3套钢模板,边板2套,中板1套,其中中板模板紧张时可将边板模板拼接成一套中板模板使用,梁场计划每月生产60片梁。
公路钢箱梁首件工程施工总结
公路钢箱梁首件工程施工总结
一、工程概述
本工程为某公路的钢箱梁首件施工项目,旨在通过首件工程的实施,为后续的桥梁施工提供经验和参考。
工程的主要内容包括钢箱梁的制作、运输、安装等环节,施工过程中严格遵守相关规范和安全要求。
二、施工过程
1. 钢箱梁制作:根据设计要求,对钢材进行切割、打磨、焊接等加工,制作出合格的钢箱梁构件。
在制作过程中,我们严格控制各道工序的质量,确保构件的尺寸、形状和焊接质量符合设计要求。
2. 钢箱梁运输:为确保钢箱梁的安全运输,我们制定了详细的运输方案,对运输路线、车辆选择、固定措施等进行了周密的安排。
在运输过程中,加强了对车辆和路况的监控,确保了钢箱梁的安全运输。
3. 钢箱梁安装:安装前,我们对钢箱梁进行了全面的检查,确保其质量合格。
在安装过程中,我们严格按照施工方案进行操作,确保了钢箱梁的安装精度和稳定性。
同时,加强了施工现场的协调和管理,确保了安装工作的顺利进行。
三、质量与安全控制
在施工过程中,我们始终坚持质量第一的原则,对各道工序进行严格的质量控制。
同时,加强了施工现场的安全管理,制定了完善的安全制度和应急预案,确保了施工人员的安全和健康。
四、总结与展望
通过本次公路钢箱梁首件工程的施工,我们积累了丰富的经验和教训,为后续的桥梁施工提供了有益的参考。
同时,我们认识到在施工过程中仍存在一些不足之处,需要在今后的工作中加以改进和完善。
展望未来,我们将继续加强技术研发和人才培养,提高施工质量和安全管理水平,为我国公路建设事业的发展做出更大的贡献。
30米预制箱梁首件情况总结
G30乌鲁木齐绕城高速(东线)公路工程首件工程认可证书标段:编号:(适用于一类工程样表)新疆维吾尔自治区G30乌鲁木齐绕城高速公路(东线)工程30米预制箱梁施工总结中交二航局乌绕城高速(东线)第二合同段项目经理部2014年4月目录一、30米预制箱梁总结的目的 (1)二、工程概况 (1)三、施工方案及主要工艺 (1)四、施工过程 (5)五、施工质量检查 (6)六、施工总结 (9)七、改进措施 (9)八、施工图片 (10)30米预制箱梁首件施工总结一、30米预制箱梁总结的目的总结出一套合理的预制箱梁施工工艺及施工过程控制参数,为今后的大面积施工提供技术指导。
根据总结出的工艺控制参数进行过程质量控制,以保证预制箱梁施工的质量。
二、工程概况石人子沟特大桥全长2560m,左右幅共32联,其中左幅第11、12、13联为30米预制箱梁,合计60片。
预制箱梁单幅由5片箱梁组成,中梁顶宽2.4m(边梁2.85m),底宽0.9m,梁高1.6m,顶板厚度为18cm,腹板、底板厚度为25cm(跨中为18cm)。
梁端和跨中各设置1道横隔板。
图1-1 预制箱梁结构形式本合同段拟选用石人子沟特大桥左幅第十三联49-2#中跨中梁作为30米预制箱梁的首件工程;在1#梁场内进行施工。
49-2#梁共需用C50砼32.3m3,钢筋6392kg,预应力钢筋1087kg。
三、施工方案及主要工艺(一)30米预制箱梁总体方案箱梁在预制台座上进行预制,钢筋在梁场钢筋加工场利用数控弯曲机加工成型后,利用门吊运至绑扎区域,钢筋绑扎在钢筋绑扎胎架上进行绑扎,整体吊装入模方式施工。
模板采用定型钢模板,2台10T门吊配合安装。
混凝土由1#搅拌站供应,罐车运输至施工现场,利用2台10T门吊吊料斗进行混凝土浇筑,插入式振捣器振捣的方式振捣。
(二)主要施工工艺1.模板设计制作及安装箱梁内、外模为专业厂家加工的大块钢模,模板面板为δ=6mm的钢板,背带加劲肋采用[10。
预制箱梁施工首件总结报告
目录一、工程概况 (1)二、首件目的 (1)三、机械人员配置 (2)四、首件实施性施工方案 (3)五、各工序检测实验数据及相关报告 (16)六、预制箱梁首件的资源配置、施工工艺工法与质量安全控制评价 (19)七、存在问题及改进措施 (19)八、推广意见及建议 (20)预制箱梁首件工程施工总结报告一、工程概况1、工程简介本合同段设大桥1384.32m/2座(桥长按单幅计)。
K49+355清水沟1#大桥为分离式大桥,起止桩号为K49+171.96~K49+538.04,桥长732.16m(单幅);其上部结构为12*30m预应力混凝土(后张)小箱梁,先简支后结构连续,共需预制30m小箱梁共计120片。
每孔桥梁设两道横梁(端横梁/中横梁),跨中设横隔板一道,均沿径向设置。
K50+080清水沟2#大桥为分离式大桥,起止桩号为K49+916.96~K50+243.04,桥长652.16m(单幅);其上部结构为16*20m预应力混凝土(后张)小箱梁,先简支后结构连续,共需预制20m小箱梁共计160片。
每孔桥梁两端分别设置一道端横梁,均沿径向设置。
预制箱梁取清水沟2#桥第15跨(边跨)左幅4号梁(中梁)作为首件工程。
表1-1 预制箱梁首件工程结构尺寸数量表中心桩号桥名箱梁箱梁宽(m)腹板斜率腹板厚(cm)底板厚(cm)顶板厚(cm)长(m)高(m)顶(中梁)底跨中端部跨中端部K50+080清水沟2#桥20 1.3 2.45 1 3︓11828 20 30 18 2、主要材料表1-2 预制箱梁首件工程主要材料一览表箱梁名称混凝土预应力钢绞线正弯矩锚具负弯矩锚具波纹管钢筋直径(mm)公称面积(mm²)圆形扁形圆形(mm)扁形(mm)HRB400 HPB30020m小箱梁C50Φs15.2(7Φ5)140YM15-3YM15-4BM15-3BM15-4Φ5072/2255/22Φ20Φ12Φ10Φ8二、首件目的以首件为编制对象,对所有的预制箱梁进行全盘规划,是指导全局、指导施工工地的施工准备和组织施工的综合性技术文件,为组织施工力量和技术,保证物资资源的供应提供依据。
现浇箱梁首件总结
现浇箱梁首件工程施工总结现浇箱梁首件工程施工总结*******分部于年月日至年月日进行了现浇箱梁首件产品0+000第*联的施工,达到了设计文件、相关标准规范、建管处及总监办有关“首件产品”的管理要求。
现对该首件的施工总结如下:本首件工程箱梁横向为单箱双室,采用C50混凝土现浇结构,箱梁预应力钢束采用高强度低松弛预应力钢绞线,标准强度为1860MPa,箱梁每束张拉控制应力根据各桥设计要求分别控制。
采用满堂支架就地浇筑,桥梁跨越位置采用大射门洞,支架的设计方案及计算书附后。
一、施工准备1、技术准备我分部在现浇箱梁分项工程开工前组织技术人员对图纸进行了审核,并编制详细的施工作业指导书学习,发放至各技术人员及操作人员,技术负责人对施工人员进行岗前质量管理培训和技术交底,使每个技术人员及操作人员都熟悉各种规范、规定、施工图纸和操作程序。
2、人员:见附表《人员配置一览表》3、机械设备进场情况:见附表《机械设备一览表》4、材料主要原材料均办理准入手续,砂、石、水泥、外加剂、钢筋、钢绞线、锚具、夹具、支座、波纹管等主要材料在进场后由工地实验室进行抽检或委托有相应资质的其他中心实验室进行相关试验,对抽检不合格的原材禁止使用,并坚决清退出场。
钢材进场后堆放在场内,堆放场地选择地势较高处,下设垫块,按不同规格、等级分别堆放并设立标牌,钢材离地30cm垫起存放,上面用彩条布遮盖。
钢筋在加工棚内加工,用C15混凝土将加工棚场地硬化,分类挂牌,标识清楚。
钢筋的表面洁净平直,无局部弯折,使用前将表面油渍、漆皮、鳞锈等清除干净。
成盘的钢筋和弯曲的钢筋均应调直,并按图纸要求进行加工。
制定好材料进场使用计划,施工前合理安排材料进场,做好备料工作;对进场材料采取有效保护措施,防止损坏、变质。
现场原材料准备充足,并码放整齐、设置显示规格产地、数量和检验状态等的标示牌,原材料的质量证明资料齐全。
满堂支架使用符合国家统一标准生产的碗扣式脚手架,支架经严格计算并经监理工程师批准。
箱梁首件施工总结
A段箱梁首件施工总结一、首件工程概况根据本段施工现场实际情况,由于谷阳南互通主线上跨桥下部结构施工时间较早,根据箱梁预制的总体计划,先预制谷阳南互通主线上跨桥(桩号K6+374.499~K6+809.499)的箱梁,首件箱梁定为左幅2-2#梁,为斜交箱梁,交角115度。
我部已于2014年9月22日完成谷阳南互通主线上跨桥的左幅2-2#梁(中梁)箱梁的混凝土浇筑工作,共浇筑C50砼33m3,具体施工时间如下表:二、施工组织为了保证工程质量,在正式开工之前,我部编写了箱梁的首件施工方案,并对参与施工的主要人员及技术管理人员进行了技术交底。
1、主要施工人员2、材料(1)钢筋、钢绞线30米预制箱梁所用的钢筋规格有HRB400 25mm、HRB400 20mm、HRB400 16mm、HRB400 12mm、HPB300 10mm、HPB300 8mm,原材试验均合格。
使用Φѕ15.2mm钢绞线,经外委试验各项指标合格。
(2)混凝土现场采用自建拌合楼供应砼,通过试配选择满足要求的配合比,根据施工时原材料实际含水量调整施工配合比进行生产,施工配合比详见附件。
所用水泥、集料、水、外加剂规格和产地如下表,经自检和抽检均满足要求。
3、主要机械设备三、预制箱梁施工流程见附件。
四、过程控制1 、箱梁模板清理生产前用磨光机把底板打磨干净,除去其表面的锈迹和污迹,然后刷上模板油并用塑料薄膜覆盖,做好保护;同样的方法对侧模和内模进行清理和保护(如下图)。
2、钢筋制作与安装按规范要求进行钢材的采购、下料、弯制、连接等工作。
普通钢筋在加工厂制作成型后,在钢筋模架上现场绑扎安装施工。
安装过程中,控制钢筋的几何尺寸及间距,并在腹板内外侧和底板上设置高强度砂浆垫块控制好保护层厚度(如下图)。
钢筋安装就位后,进行自检合格后,请监理工程师对钢筋进行验收,合格之后进行下一道工序的施工。
(资料见附件)3、波纹管施工30m箱梁钢束管道采用φ55mm型波纹管,预应力管道的位置按设计要求准确安装,直线每隔80cm,曲线段每隔50cm一道用定位筋进行固定,接头用胶布缠牢,同时安装锚垫板。
箱梁首件验收、总结
乐广高速公路T10标预制箱梁首件实施总结编制:审核:审批:中铁隧道集团有限公司乐广高速公路T10标项目经理部二O一一年五月预制箱梁首件工程实施总结首件工程是以达到创样板为目标,以施工总结为目的,以完善施工水平为根本的施工理念进行施工,为项目后续同类工程提供实体标准和示范。
通过首件工程的实施,进一步规范各层次管理人员的管理行为和操作人员的作业行为,提高施工现场管理水平,促进施工工地建设标准化、制度化、规范化,做到有序可控,稳定发展,确保安全、质量。
对存在问题作出分析,总结控制措施:一、梁体自检数据:79-4#中梁梁体自检数据79-7#边梁梁体自检数据经过自检79-4#梁保护层合格率达到了91.6%,79-7#梁保护层合格率达到了%,梁体结构尺寸也在设计要求之内,满足规范要求,因此此片梁自检为合格。
二、施工情况2011年5月12日开始箱梁首件工程施工,选定为马渡枢纽互通主线特大桥右幅中梁第79跨4#梁、右幅边梁第79跨7#箱梁为首件工程。
1、钢筋制作安装①、5月8日开始钢筋下料。
钢筋集中在钢筋加工场加工,模具上绑扎。
钢筋的加工、绑扎按《公路桥涵施工技术规范》JTJ 041-2000有关规定进行。
焊接采用电弧焊,尽量采用双面焊接,焊接时,两钢筋搭接端部预先折向一侧,使两接合钢筋轴线一致,接头双面焊缝的长度不小于5d,(右幅中梁第79跨4#梁现场检查焊缝长度为12.1cm、11.5cm、10.5cm、11.9cm、12.4cm,右幅边梁第79跨7#梁现场检查焊缝长度为),且钢筋焊接时,同一截面钢筋焊接接头面积不得超过50%。
钢筋绑扎采用20~22号铁丝,绑扎前核对预制梁的类型,与加工的钢筋半成品对号入座。
弯起钢筋与受力钢筋垂直设置,钢筋绑扎过程中,用临时框架加以固定。
为了确保钢筋在混凝土中有一定厚度的保护层,用高强度砂浆垫块呈梅花形布置在钢筋骨架两侧。
②、预应力筋的定位和安装(包括孔道成型):当普通钢筋底筋和骨架安装成型后,进行波纹管的安装,波纹管的安装按图布控,平面关系按顶、底板纵向预应力钢束布置图布置,钢束中心距梁底板高度按设计高差控制,波纹管安装固定牢固,直线段每隔1m设置波纹管定位“井”字架钢筋,曲线段每隔0.5m 设置波纹管定位“井”字架钢筋,定位“井”字架钢筋按设计图纸绘出的预应筋坐标,算出波纹管底部定位筋的坐标,划出定位筋位置,再将其与骨架或箍筋焊牢,骨架(箍筋)应绑扎适量的垫块垫实,呈梅花型,其强度与厚度均应符合设计要求。
预制箱梁首件总结
佛山市禅西大道二期工程(季华路至西桥路段)C2S02合同段南乐特大桥预制箱梁首件实施总结报告河南高速发展路桥工程有限公司佛山市禅西大道二期工程C2S02合同段项目经理部二O一一年六月目录一、管理组织机构二、原材料进场材料报验单1、自来水报验单2、水泥报验单3、中砂报验单4、碎石报验单5、外加剂报验单6、砼配合比报验单7、净浆配合比报验单8、钢筋报验单9、钢绞线报验单10、波纹管报验单11、锚具、夹片报验单三、进场设备报验,仪器、仪表标定1、搅拌站校准证书2、压力机校准证书3、千斤顶、油表校准证书4、钢模板出厂合格证5、特种设备改造维修告知书四、技术交底五、首件30米预制箱梁工程实施总结报告六、首件施工工艺图片七、附件:1、回弹记录表2、试压件记录表3、张拉记录表4、保护层厚度检测记录表30m预制箱梁首件总结为了加强佛山市禅西大道季华路至樵乐路段(325国道线)工程的质量管理,确保工程质量达到优良,减少盲目施工,全力确保我合同段内的箱梁预制工程质量符合设计要求及技术标准,根据业主及总监办的要求,我项目部结合自身实际情况,精心组织、规范施工,箱梁首件施工已经结束。
通过此次预制箱梁首件来确定该工程的施工工艺、施工队伍安排、机械设备的配备及箱梁施工周期。
通过首件施工过程中的各项环节,进行综合评价来指导后续施工工序,及时预防和纠正后续工序生产过程中可能出现的各种质量问题,保证工程质量全部达到优良。
为了更好的做好下一步工作,现将首件预制箱梁施工过程以及出现的问题总结如下:一、首件工程概况佛山市禅西大道季华路至樵乐路段(325国道线)工程二期二标首件30米预应力混凝土小箱梁14-15跨右幅2#中梁,预制长度为2993.9cm,小箱梁标准跨径为L=30m,底板宽度B=1m,小箱梁中梁顶板预制宽度为b=2.4m,顶板厚度为18cm,端部截面底板25cm,腹板厚28cm,中间标准截面底板和腹板厚18cm。
砼设计强度为C50,方量33.3m³。
预制箱梁首件总结
25m预制箱梁首件总结根据标段的实际情况,经过项目部精心组织,规范施工,箱梁首件施工已经结束,作为首件工程既是业主对我们施工方案、施工工艺流程的全面考查,又是为我们以后预制箱梁大规模施工提供了一个可行性方案。
为了更好做好下一步工作,现将首件预制箱梁施工过程以及出现的问题总结如下:一、首件工程概况为保证预制箱梁连续架设,25m预制箱梁首件定位梁场对面主线44#墩左幅44#-2中跨中梁。
箱梁中心线高140㎝,底板宽100㎝,顶板宽240cm,梁长2500㎝。
腹板、底板跨中厚度为18cm,端部25cm,渐变部分长150.6cm,顶板厚度为18cm。
混凝土设计强度为C50,方量:25m³。
二、施工目标(一)质量目标本工程质量目标是创优质工程,工程优良率达到100%。
交验项目主要指标合格率要求达到100%,分项工程质量评分不低于90分。
(二)安全目标重大安全责任事故为零案次;无人身重伤事故及其以上事故;无汽车行车责任重大事故;无等级火警事故和爆炸事故;无压力容器爆炸事故,年度轻伤控制在3‰以下。
(三)环保目标严格按照国家《环境保护法》和《水土保持法》及地方政府有关规定落实环保。
采取各种工程防护措施,控制水资源污染,水土流失,减少粉尘对空气的污染,降低噪音污染,减少工程建设对沿线生态环境的破坏和污染,确保沿线景观不受破坏,保持生态平衡,创造良好的环境。
(四)首件目的通过首件的施工,取得相关的技术参数,确定拟定的施工方案的可行性,为后续施工总结相关经验;通过首件工程施工,结合工程实际,来确定最优的施工工艺和施工组织。
三、首件工程施工准备(一)水、电及现场布置施工用水:自设供水管道,因梁场邻近拌合站,在拌合站修筑蓄水池以保证施工用水。
施工用电:在梁场东200m处架设400 KV A变压器供电。
另自备120KW发电机一台作备用电源。
制梁台座设置在有足够的刚度和强度,经过反复碾压的5%石灰土地基上,下沉量<2mm。
首件箱梁施工总结
昆山市中环快速化改造工程二工区(南段)首件箱梁施工总结上海建工集团股份有限公司昆山市中环快速化改造工程二工区(南段)项目部二零一三年六月首件箱梁施工总结一、工程概况1、首件箱梁工程慨况本次选择比较有代表性的陆家立交C匝道第3联箱梁作为首件, 该联箱梁是位于C匝道8~11立柱的孤行箱梁,箱梁的支架搭设高度为11~12米,箱梁宽度为10.1米,支架的高宽比约为1:1,底部支架不需要加大。
首件箱梁混凝土为C50,钢筋的直径包括25mm、20mm、16mm、12mm及10mm,首件箱梁的混凝土方量为617立方,箱梁共分为两次浇筑。
2、首件箱梁标准段落C匝道桥从G312高架右侧分流,采用右转直连匝道与G匝道汇流。
首件箱梁的跨径布置为29.94+30+29.94m,为1.8米的等高箱梁。
其箱梁结构如下所示:10.1m宽度箱梁采用单箱1室断面形式,箱梁悬臂长为1.75m,悬臂端部厚20cm,悬臂根部(虚交叉点)厚37.5cm;顶板厚度25cm;跨中底板厚度22cm,支点附近通过5m过渡段线性过渡至50cm厚度;端横梁附近采用平行过渡形式,中横梁处采用线性过渡形式。
每联箱梁在桥墩处设置长度为2.5m的中横梁,端部设置长度为1.8m的端横梁,其余部位不设置横梁。
30m标准跨径25.5m宽1.8m高箱梁横断面图二、施工流程回顾1)2013年3月9日完成支架下地坪处理即混凝土浇筑完成;2)2013年3月25日完成箱梁支架的搭设;3)2013年3月31日~2013年4月14日完成箱梁支架的三级预压及砂袋的卸载工作;4)2013年4月20日完成箱梁底模的铺设;5)2013年4月24日完成第一层钢筋的绑扎;6)2013年4月25完成箱梁内模的支护;7)2013年4月26日完成第一层箱梁混凝土的浇筑(329方);8)2013年5月4日完成第二钢筋的绑扎;9)2013年5月4日完成第二混凝土的浇筑(288方);10)2013年5月15日完成箱梁预应力的张拉工作。
箱梁架设首件总结报告
箱梁架设首件总结报告为了确保30m 箱梁吊装工程质量符合设计要求及技术标准,我项目部选定大桥右幅60#-10箱梁作为首件开工工程。
获得了宝贵的试验数据,为指导本桥施工提供了依据。
一、首件目的在进行此桥大量箱梁架设前,通过首件的施工,收集相关数据,指导箱梁架设施工工艺,对不同施工方法进行技术经济分析比较,确定最优的施工工艺;将各种施工记录和检测数据整理分析归纳总结,写出试验报告,报监理审批,以指导此桥全部箱梁架设施工。
二、工程概况平湖高架桥由左右两幅桥组成,起点桩号为K13+663、500,终点桩号为K15+703、600。
桥跨布置为7(430)米+(30+38+30)米+3(430)米+(431)米+(35+45+35)米+2(330)米+(430)米+(31+45+31)米+(30+34+30)米,下部结构为门式大挑臂桥墩、双柱式框架墩、柱式桥墩,U式桥台,钻孔桩基础,桥梁全长2040、1米。
共有预制小箱梁560片,箱梁横截面为单箱单室截面,梁高1、6m,预应力采用¢s15、2 钢绞线,公称直径139mm2 标准强度 fpk=1860Mpa,弹性模量 Ep=1、95105Mpa,延伸率△≤2、5%,单束张拉控制应力为1395 Mpa。
横向10片箱梁;湿接缝每道46、2cm 宽。
三、编制依据国家现行相关技术标准及验收规范:《公路工程技术标准》JTG B01-2003 《公路工程集料试验规程》JTG E42-xx 《公路工程质量检验评定标准》JTG F80/1-2004 《公路桥涵施工技术规范》JTG/F50-xx 《城市桥梁工程施工与质量验收规范》CJJ2-xx 《混凝土结构工程施工质量验收规范》GB50204-2002 《公路工程施工安全技术规程》JTJ076-95四、首件箱梁吊装施工过程吊装架设时间xx年3月28日。
4、1、为保证箱梁吊装的正常进行,我项目安排施工机械及劳动力如下:各工种人员间统一指挥,分工明确,并密切配合:吊装作业组:10 人,负责梁体前后端墩顶横移,取吊具,安装支座,落梁就位等工作;喂梁作业组:6 人,负责将梁体从存梁区运至架桥机后主梁内,装好吊具;钢筋作业组:10 人,负责梁体横隔板焊接,浇筑横隔板混凝土;杂工作业组:6 人,负责配合各班组工作。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
箱梁架设首件总结报告
深圳水官高速公路连接线(清平高速公路)工程第五合同段箱梁架设首件工程技术总结朝阳建设集团有限公司深圳清平高速公路第五合同段项目经理部箱梁架设首件工程技术总结为了确保30m箱梁吊装工程质量符合设计要求及技术标准,我项目部选定大桥右幅60#-10箱梁作为首件开工工程。
获得了宝贵的试验数据,为指导本桥施工提供了依据。
一、首件目的在进行此桥大量箱梁架设前,通过首件的施工,收集相关数据,指导箱梁架设施工工艺,对不同施工方法进行技术经济分析比较,确定最优的施工工艺;将各种施工记录和检测数据整理分析归纳总结,写出试验报告,报监理审批,以指导此桥全部箱梁架设施工。
二、工程概况平湖高架桥由左右两幅桥组成,起点桩号为K13+663.500,终点桩号为K15+703.600。
桥跨布置为7×(4×30)米+(30+38+30)米+3×(4×30)米+(4×31)米+(35+45+35)米+2×(3×30)米+(4×30)米+(31+45+31)米+(30+34+30)米,下部结构为门式大挑臂桥墩、双柱式框架墩、柱式桥墩,U式桥台,钻孔桩基础,桥梁全长3月28日。
4.1、为保证箱梁吊装的正常进行,我项目安排施工机械及劳动力如下:各工种人员间统一指挥,分工明确,并密切配合:吊装作业组:10人,负责梁体前后端墩顶横移,取吊具,安装支座,落梁就位等工作;喂梁作业组:6人,负责将梁体从存梁区
运至架桥机后主梁内,装好吊具;钢筋作业组:10人,负责梁体横隔板焊接,浇筑横隔板混凝土;杂工作业组:6人,负责配合各班组工作。
4.2、材料准备情况各种橡胶支座已购买到位,并已作好支座的荷载外委试验工作。
其他所需的材料的供应选择经业主和监理认证的可靠地供应商提供,并与之签订供货合同,材料进场前将先进行原材的检查,并要求供货方提供质量合格证明,合格后方能进场并用于施工。
库房及场地内的材料将分类、整齐堆放,并设立明显标识牌,以区分材料的规格及受控状态。
4.3、主要机械设备情况装梁设备利用梁场预制梁时所用的龙门吊,运转正常;架桥机已拼装完毕,运梁炮车均到场。
序号机械名称规格单位数量1架桥机QJLY40-150台12龙门吊160T台13炮车150T台24发电机100KW台25起重汽车浦沅50T台16手拉葫芦5T台17电焊机10KA台68吊篮个44.4、各工序施工时间及工种安排箱梁吊装按照首件专项施工方案施工,生产时间如下:1、3月20日架桥机拼装完毕,21日架桥机从66#桥台台背开始自行上桥,工人7人;2、23日~28日对架桥机进行架梁前的准备检查工作;工人12人;两台160t龙门吊将箱梁装至炮车,工人5人,用时3小时;3、28日上午8点架桥机开始过孔(第二孔到第三孔),11:30过孔完毕,在此期间安排4人安放临时支座、永久支座及焊接简支端梁底滑动钢板;过
孔采用60#-10箱梁做配重,14:00开始架设箱梁,16:30箱梁架设完毕,经检查测量,高程及平面位置均符合要去;5、工期安排从箱梁装车及架设时间来看,每片箱梁装车时间需3小时,吊装需2.5小时,后期箱梁架设均连续施工,平均每片梁架设时间为4小时(箱梁装车+箱梁架设+架桥机过孔+架桥机平移+不可预测因素),使用人工3个,每天3-4片梁。
能够满足9月底箱梁全部架设完毕工期安排。
6、后期箱梁架设预制方案及控制要点通过箱梁首件架设施工过程来看,我部所确定的施工工艺满足设计及规范要求,为优质、安全的完成本桥全部箱梁架设施工,现将后期箱梁架设方案及控制要点介绍如下:6.1、施工工艺流程测量放线铺设轨道龙门吊移梁拼装架桥机下部构造验收吊梁至炮车箱梁验收架桥机就位支座垫石及支座验收喂梁至架桥机吊梁移梁到位安装支座落梁重新吊起位置不准确检查梁位位置准确架设其他箱梁6.2、运梁箱梁分别由预制场两台160T龙门吊吊起安放在运梁车上,并用手拉葫芦及钢丝绳把箱梁与运梁车进行固定牢靠,运输至架桥机尾部喂梁处;边梁需加装方木)(20cm*20cm)支撑,起吊时钢丝绳与梁体接触处垫上厚度1cm以上的橡胶垫,防止损坏梁体。
在吊装边跨箱梁时,需焊接钢板与梁底预埋钢板焊接6.3、架梁顺序每幅10片箱梁,架设从第60跨开始;先架右侧(左右对称)。
架完第二片梁后,迅速将横隔梁两头横向预埋钢筋进行焊接,
加强横向连接,湿接缝钢筋也许进行焊接;(架桥机及运梁通过的梁片必须在横隔梁钢筋焊好方能通过)后沿线架设其他桥跨箱梁。
(架梁顺序下图所示)(3)、梁体架设1、运梁炮车载梁至架桥机尾部。
运梁拖车喂梁至架桥机尾部2、1#起重行车垂直起吊梁体,(预制箱梁的吊装采用兜底起吊方式),使梁体脱离台车面,临时支撑后支腿,同时检查卷筒排绳、制动。
1号起重行车吊起梁体与后运梁拖车同时前移。
3、1#起重行车和后运梁炮车配合前移梁体,如果起升高度不够,可临时拆除支架台车拉杆,后运梁炮车移至2#天车处,使用2#天车将梁吊起后和1#天车同步向前移动。
2号起重行车吊起时,两车同时吊梁前移。
4、当1#起重行车载梁前移至1/2跨中时,应密切注意架桥机行驶速度。
两起重行车吊梁到架梁位置,整机横移落梁。
5、两台起重行车同时载梁前移至架梁段,徐徐落下,可按指定位置就位,对于边梁应做好临时支护。
6、全幅梁体,采用整机横移落梁方法。
7、梁体架设好后,须及时将相邻两片箱梁横隔板的主筋焊接。
在跨中方向采用吊篮法施工,具体做法为:将湿接缝预留钢筋(靠近横板位置)向左右扳开,使其形成够吊篮上下的洞;把
吊篮挂靠在洞中(吊篮上口用2根Φ25长度1m的钢筋作为承重扁担)安装好后焊工下到吊篮中对横隔板主筋进行焊接。
重复上述步骤至箱梁架设完毕。
6.3、架桥机过孔首先中部顶高支腿,中支腿脱离横向轨道而落于纵向轨道上,拆除中部横向轨道,依次顶高前、后支腿,拆除前、后横向轨道,改变架桥机走行方向。
前起吊平车运行到主梁后端吊起梁体前端,后端在运梁炮车上(后起吊平车运行至后主梁后端做为架桥机纵向运行的配重,并将其固定,防止天车在架桥机纵向运行时发生位移,影响架桥机的稳定性);在架桥机动力带动和运梁炮车推动下,将架桥机纵向前移动,使前辅助顶杆位于桥墩盖梁处并支好;支垫好后支点,锁前支点与架桥机;检查架桥机的加固情况,准备进行架梁。
综上所述,并结合现场施工成功经验表明,我项目部编制的架设箱梁专项施工技术方案具有可行性,各工序的施工工艺具有可操作性,可作为指导我合同段内架设箱梁施工的理论依据。
