2.5.1处理好地面降水后地层中的残余水,达到无水施工条件,是本工程的难点。
③铁路隧道喷锚构筑技术规则(TBJ108-92);
④建筑工程质量检验评定标准(GBJ 301-88);
⑤混凝土结构工程施工及验收规范(GB50204-92);
⑥钢筋焊接及验收规程GBJ204-83及GBJ205-83;
⑦地下工程质量验收规(GB50208-2002)

电力隧道施工组织设计
![电力隧道施工组织设计](https://img.taocdn.com/s3/m/083e3681cf84b9d528ea7af4.png)

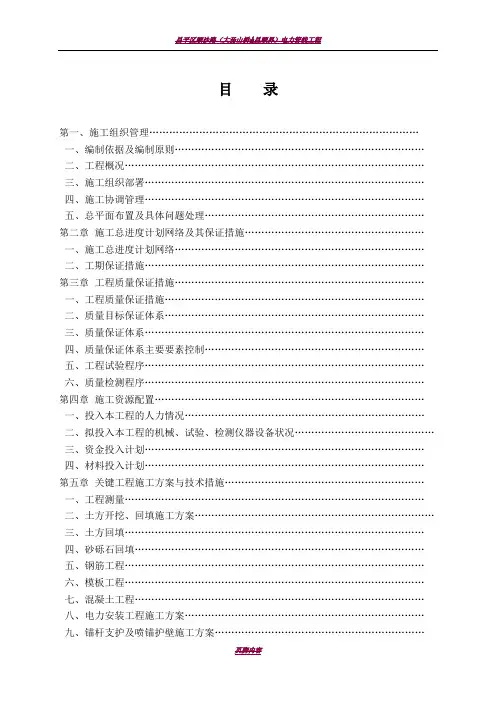

目录第一、施工组织管理………………………………………………………………………一、编制依据及编制原则…………………………………………………………………二、工程概况………………………………………………………………………………三、施工组织部署…………………………………………………………………………四、施工协调管理…………………………………………………………………………五、总平面布置及具体问题处理…………………………………………………………第二章 施工总进度计划网络及其保证措施………………………………………………一、施工总进度计划网络…………………………………………………………………二、工期保证措施…………………………………………………………………………第三章 工程质量保证措施…………………………………………………………………一、工程质量保证措施……………………………………………………………………二、质量目标保证体系……………………………………………………………………三、质量保证体系…………………………………………………………………………四、质量保证体系主要要素控制…………………………………………………………五、工程试验程序…………………………………………………………………………六、质量检测程序…………………………………………………………………………第四章 施工资源配置………………………………………………………………………一、投入本工程的人力情况………………………………………………………………二、拟投入本工程的机械、试验、检测仪器设备状况……………………………………三、资金投入计划…………………………………………………………………………四、材料投入计划…………………………………………………………………………第五章 关键工程施工方案与技术措施……………………………………………………一、工程测量………………………………………………………………………………二、土方开挖、回填施工方案………………………………………………………………三、土方回填………………………………………………………………………………四、砂砾石回填……………………………………………………………………………五、钢筋工程………………………………………………………………………………六、模板工程………………………………………………………………………………七、混凝土工程……………………………………………………………………………八、电力安装工程施工方案………………………………………………………………九、锚杆支护及喷锚护壁施工方案………………………………………………………十、防水防渗施工方案……………………………………………………………………第六章 施工安全管理体系与保证措施……………………………………………………一、安全管理体系…………………………………………………………………………二、施工安全制度…………………………………………………………………………三、施工安全措施…………………………………………………………………………第七章 文明施工保证措施…………………………………………………………………一、现场总平面管理………………………………………………………………………二、粉尘控制措施…………………………………………………………………………三、废气控制措施…………………………………………………………………………四、污水处理………………………………………………………………………………五、噪音控制措施…………………………………………………………………………六、现场文明施工管理……………………………………………………………………七、民工及宿舍文明管理………………………………………………………………… 第八章 环境保护管理体系与措施………………………………………………………第九章 季节性施工措施…………………………………………………………………一、雨季施工措施…………………………………………………………………………二、冬季施工措施………………………………………………………………………… 第十章 降低成本措施……………………………………………………………………一、明确技术经济指标……………………………………………………………………二、加强计量管理…………………………………………………………………………三、加强成品保护…………………………………………………………………………第十一章 拆降低地上、地下障碍物技术措施及注意事项………………………………第十二章 采用新技术、新工艺、新材料的实施意见………………………………………第十三章 工程保修及质量回访……………………………………………………………第一章 施工组织管理一、编制依据及编制原则(一)编制依据、高新区南部园区三环路(庆安社区以西段)电力隧道工程招标文件和施工图设计文件。

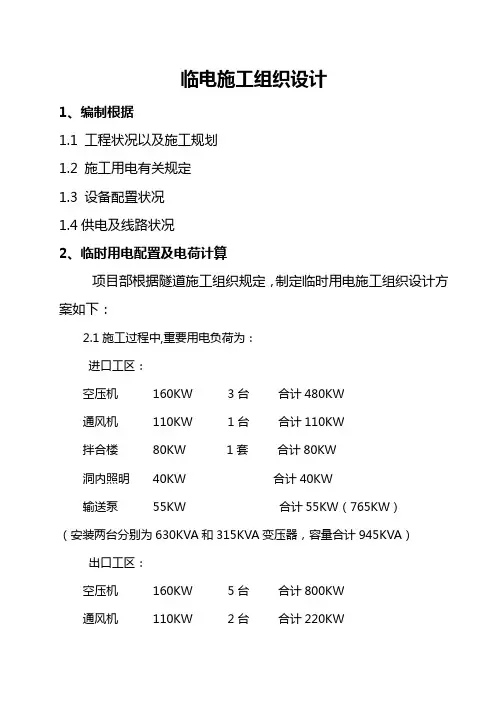

隧道工程临电施工组织设计
![隧道工程临电施工组织设计](https://img.taocdn.com/s3/m/fcedd64fdf80d4d8d15abe23482fb4daa48d1d5b.png)
临电施工组织设计1、编制根据1.1 工程状况以及施工规划1.2 施工用电有关规定1.3 设备配置状况1.4供电及线路状况2、临时用电配置及电荷计算项目部根据隧道施工组织规定,制定临时用电施工组织设计方案如下:2.1施工过程中,重要用电负荷为:进口工区:空压机160KW 3台合计480KW通风机110KW 1台合计110KW拌合楼80KW 1套合计80KW洞内照明40KW 合计40KW输送泵55KW 合计55KW(765KW)(安装两台分别为630KVA和315KVA变压器,容量合计945KVA)出口工区:空压机160KW 5台合计800KW通风机110KW 2台合计220KW拌合楼80KW 1套合计80KW洞内照明60KW 合计60KW输送泵55KW 2台合计110KW加工房合计130KW(1400KW)(安装两台分别为800KVA和630KVA变压器,容量合计1430KVA)斜井工区空压机160KW 3台合计480KW通风机150KW 2台合计300KW拌合楼80KW 1套合计80KW洞内照明40KW 合计40KW输送泵55KW 合计50KW抽水机55KW 合计55KW(1005KW)(安装两台分别为630KVA和500KVA变压器,容量合计1130KVA)2.2 在整个隧道施工过程中,不采用高压进洞方式,隧道洞内动力线采用120-150平方线径接于同一台变压器上,在隧道700米处输送泵采用启动采用并联120-150平方线径电缆减少电压降,以便输送泵在洞内可以正常启动.2.3 当隧道开挖结束后,重要负荷如下:进口工区:拌合楼80KW 1套合计80KW洞内照明20KW 合计40KW输送泵55KW 合计55KW(175KW)(315KVA变压器)出口工区:拌合楼80KW 1套合计80KW洞内照明60KW 合计60KW输送泵55KW 2台合计110KW加工房合计130KW(380KW)(630KVA变压器)斜井工区拌合楼80KW 1套合计80KW洞内照明40KW 合计40KW机加工50KW 合计50KW(170KW)(500KVA变压器)按实际状况变更315KVA变压器3、用电管理3.1 临时用电必须按“《施工现场临时用电安全技术规范》JGJ46-88”编制用电施工组织设计制定安全用电技术措施和电气防火措施。
电力隧道施工组织设计完整版
![电力隧道施工组织设计完整版](https://img.taocdn.com/s3/m/b1bd71c7168884868662d666.png)
电力隧道施工组织设计 HUA system office room 【HUA16H-TTMS2A-HUAS8Q8-HUAH1688】目录第一、施工组织管理………………………………………………………………………一、编制依据及编制原则…………………………………………………………………二、工程概况………………………………………………………………………………三、施工组织部署…………………………………………………………………………四、施工协调管理…………………………………………………………………………五、总平面布置及具体问题处理…………………………………………………………第二章施工总进度计划网络及其保证措施………………………………………………一、施工总进度计划网络…………………………………………………………………二、工期保证措施…………………………………………………………………………第三章工程质量保证措施…………………………………………………………………一、工程质量保证措施……………………………………………………………………二、质量目标保证体系……………………………………………………………………三、质量保证体系…………………………………………………………………………四、质量保证体系主要要素控制…………………………………………………………五、工程试验程序…………………………………………………………………………六、质量检测程序…………………………………………………………………………第四章施工资源配置………………………………………………………………………一、投入本工程的人力情况………………………………………………………………二、拟投入本工程的机械、试验、检测仪器设备状况……………………………………三、资金投入计划…………………………………………………………………………四、材料投入计划…………………………………………………………………………第五章关键工程施工方案与技术措施……………………………………………………一、工程测量………………………………………………………………………………二、土方开挖、回填施工方案………………………………………………………………三、土方回填………………………………………………………………………………四、砂砾石回填……………………………………………………………………………五、钢筋工程………………………………………………………………………………六、模板工程………………………………………………………………………………七、混凝土工程……………………………………………………………………………八、电力安装工程施工方案………………………………………………………………九、锚杆支护及喷锚护壁施工方案………………………………………………………十、防水防渗施工方案……………………………………………………………………第六章施工安全管理体系与保证措施……………………………………………………一、安全管理体系…………………………………………………………………………二、施工安全制度…………………………………………………………………………三、施工安全措施…………………………………………………………………………第七章文明施工保证措施…………………………………………………………………一、现场总平面管理………………………………………………………………………二、粉尘控制措施…………………………………………………………………………三、废气控制措施…………………………………………………………………………四、污水处理………………………………………………………………………………五、噪音控制措施…………………………………………………………………………六、现场文明施工管理……………………………………………………………………七、民工及宿舍文明管理…………………………………………………………………第八章环境保护管理体系与措施………………………………………………………第九章季节性施工措施…………………………………………………………………一、雨季施工措施…………………………………………………………………………二、冬季施工措施…………………………………………………………………………第十章降低成本措施……………………………………………………………………一、明确技术经济指标……………………………………………………………………二、加强计量管理…………………………………………………………………………三、加强成品保护…………………………………………………………………………第十一章拆降低地上、地下障碍物技术措施及注意事项………………………………第十二章采用新技术、新工艺、新材料的实施意见………………………………………第十三章工程保修及质量回访……………………………………………………………第一章施工组织管理一、编制依据及编制原则(一)编制依据1、高新区南部园区三环路(庆安社区以西段)电力隧道工程招标文件和施工图设计文件。

电力隧道工程施工组织设计
![电力隧道工程施工组织设计](https://img.taocdn.com/s3/m/719ec3c59f3143323968011ca300a6c30d22f172.png)
电力隧道工程施工组织设计电力隧道工程是隧道工程的一种特殊类型,其施工难度和复杂程度较高,需要充分考虑各种因素,严格遵循规定和安全要求,才能顺利完成。
电力隧道工程施工组织设计是保证工程施工顺利进行的重要环节,既要考虑到工程本身的特点,也要考虑到环境、资源、人力等因素,确保工程的质量和进度。
一、进行工程勘察和设计电力隧道工程施工组织设计前,要对工程进行充分的勘察和设计,仔细了解隧道的地质、水文、气象等情况,评估工程的难易程度和安全风险,确定工程施工的方案和技术要求。
在设计阶段,要考虑到工程的通风、照明、排水、通讯等方面,为后续的施工提供可靠的技术支持。
二、确定施工组织机构在施工组织设计中,要确定好工程的施工组织机构,明确各个部门的职责和工作内容。
要注重人员的合理配置,保证各个施工环节的协调和衔接。
同时要注重对工程人员的技术培训和管理,确保他们能够胜任各自的工作。
三、编制详细的施工方案在确定好施工组织机构后,要编制详细的施工方案,包括工程的时间计划、材料备货计划、机械设备调配计划等。
要充分考虑工期和人力资源等因素,合理安排施工进度,防止出现处理不当和延期等问题。
四、确保施工安全在施工过程中,要高度重视工程的安全问题,采取必要的安全措施,防止发生事故。
要建立完善的安全制度和管理体系,严格执行安全操作规程,制定紧急预案,定期进行安全检查和教育培训,提高工程人员的安全意识和应急能力。
五、强化工程质量管理电力隧道工程是一项关乎能源和国家经济安全的重大工程,必须保证工程的质量。
在施工组织设计过程中,要制定详细的质量管理方案和验收标准,开展有效的质量控制和监理工作,加强对施工质量的监护和检查,确保工程的质量达到规定标准,同时能够满足工程的使用要求和建设标准。
六、保证环境保护电力隧道工程建设对周边环境的影响比较大,施工组织设计必须要有保障环境保护的措施。
要制定详细的环境保护方案,建立环境监测体系,做好废水、废气、噪音等污染物的排放控制,采取必要的生态修复措施,确保工程建设不会对环境产生严重影响。
电力隧道施工组织设计
![电力隧道施工组织设计](https://img.taocdn.com/s3/m/5a55c26384254b35effd3408.png)
第一章编制依据1.1编制依据1、黄寺220kv送电工程(电力隧道)第一标段:施工招标文件(编号2005-0130)、补充招标文件(编号2005-0130)、设计图纸(工程编号S6091S-T11)及设计说明书、岩土工程勘查报告。
2、自有的设备物资资源,经济、技术实力及类似工程施工经验。
3、本工程所涉及的施工技术、质量验收、安全、环保等面的和北京市制定的规、标准、法规文件等。
4、依据现场调查情况和相关部门提供的信息、资料等。
1.2编制原则1、充分理解招标文件、设计图纸,在对现场进行细致考察的基础上,合理的编制施工案,使其科学、适用、且安全经济。
2、施工总体部署合理,施工计划可行、高效,确保总体工期要求。
3、采用先进的设备和科学的管理式确保工程质量和施工安全。
4、在施工全过程中采用密的环境保护措施及文明施工措施。
1.3应遵循的规、规程、标准执行招标文件及招标补充文件中规定的各项规、规程和技术标准。
1、《北京地区暗挖电力隧道工程质量评定标准》2、《市政基础设施工程质量检验与验收统一标准》(DBJ01-90-2004)3、《北京市给水排水管道工程技术规程》(DBJ01-47-2000)4、《地下工程防水技术规》(GB50108-2001)5、《地下防水工程质量验收规》(GB50208-2002)6、《锚杆喷射混凝土支护技术规》(GB50086-2001)7、《混凝土结构工程施工质量验收规》(GB50204-2002)8、《砌体工程质量验收规》(GB50203-2002)9、《钢筋焊接及验收规程》(JGJ18-96)10、《工程建设施工现场焊接目视检验规》(CECS71:94)11、《钢筋焊接接头试验法》(JGJ/T27-2001)12、《混凝土质量控制标准》(GB50164-92)13、《混凝土强度检验评定标准》(GBJ107-87)14、《工程测量规》(GBJ50026-93)15、《施工现场临时用电安全技术规程》(JGJ46-88)16、《建设工程施工现场供用电安全规》(GB50194-93)17、建筑施工安全检查标准(JGJ/T59-99)18、北京市市政工程施工安全操作规程(DBJ01-56-2001)1.4有关建筑法规文件1、《工程建设监理规程》2、《建设工程质量管理条例》(国务院令第279号)3、《建设工程质量管理办法》(1997年建设部第29号令)4、《中华人民国环境保护法》5、《城市市容和环境保护管理办法》6、《建设项目环境保护管理办法》第二章工程概况2.1 路径本工程位于北京市区熊猫环岛东北角。
北京某电力隧道工程(投标)施工组织设计
![北京某电力隧道工程(投标)施工组织设计](https://img.taocdn.com/s3/m/14a6fb067c1cfad6185fa73b.png)
北京某电力隧道工程(投标)施工组织设计目录第1章编制说明 (1)1.1 编制依据 (5)1.2 编制原则 (5)第2章工程概况 (7)2.1 工程范围 (7)2。
2 设计简介 (7)2。
3 工程地质及水文地质 (5)2.4 主要工程数量 (6)2.5 工程重点、难点及对策 (10)第3章施工组织方案 (12)3.1 目标控制计划 (12)3.2 组织机构 (12)3.3 总体施工方案 (13)3。
4 施工组织协调 (16)第4章施工现场总平面布置 (19)4。
1 布置原则 (23)4.2 施工现场总平面布置 (23)4。
3 主要临时设施安排 (23)第5章进度计划及资源配置 (23)5。
1 工期及施工进度计划安排 (27)5.2 劳动力计划及管理措施 (32)5.3 主要机械设备使用计划 (32)5.4 临时用地计划 (32)第6章主要施工方案和技术措施 (32)6.1 竖井施工 (32)6。
2 暗挖隧道施工 (40)6。
3施工降水及排水 (44)6.4 电缆支架安装 (45)6。
5接地装置施工 (49)6。
6防水施工 (46)第7章重点和难点地段的施工方案和技术措施 (52)第8章雨季施工措施 (53)8。
1 抗洪防汛领导小组组织机构 (53)8.2 雨季施工准备 (53)8。
3 雨季施工技术措施 (54)第9章监控量测 (55)9.1 监测内容 (55)9。
2 监测项目和仪器设备 (55)9。
3 监测频率 (55)9.4 监测数据的整理与反馈 (56)第10章施工测量和工程试验 (63)10.1 施工测量技术要求 (59)10.2 主要测量仪器设备及人员组织 (59)10。
3 平面控制测量 (59)10。
4 施工放样测量 (62)10。
5 高程控制测量 (67)10。
6 施工控制测量成果的检查和检测 (68)10.7 隧道贯通误差测量 (69)10。
8 工程试验 (69)第11章施工保证体系及措施 (71)11.1 安全保证体系及确保安全施工的技术措施 (71)11.2 质量保证体系及确保工程质量的技术措施 (83)11.3 文明施工、环保体系及确保文明施工及环保的技术措施 (95)11。
电力隧道施工方案北京
![电力隧道施工方案北京](https://img.taocdn.com/s3/m/f9c0d3a5112de2bd960590c69ec3d5bbfc0ada6e.png)
依据
主要材料的选型依据包括国家 相关标准规范、工程设计要求 、地质条件及环境因素等。
关键设备配置及功能介绍
隧道掘进机
选用适合地质条件的隧道掘进 机,具备高效、安全、环保等 特点,确保隧道开挖质量和进
度。
管片拼装机
配备高精度管片拼装机,实现 管片的快速、准确拼装,提高 施工效率和质量。
防水施工设备
选用先进的防水施工设备,如 喷涂机、卷材铺贴机等,确保 防水施工质量和效率。
05
施工现场管理与安全措施
施工现场布局规划
明确施工区域与非施工区域
设立明显的警示标志,隔离施工区域,确保非施工人员安全。
合理规划材料与设备存放区
分类存放材料,确保设备安全稳定运行,减少二次搬运。
设立临时办公与生活设施
为施工人员提供必要的休息与生活设施,保障施工顺利进行。
进度计划制定与执行监控
制定详细施工进度计划
THANKS
感谢观看
混凝土质量。
方案优化与改进建议
1 2
设计方案优化
对隧道结构设计方案进行优化,如优化隧道形状 、尺寸和衬砌结构等,提高施工效率和降低成本 。
施工方法改进
针对施工过程中的难点和问题,提出改进的施工 方法和技术措施,提高施工质量和安全性。
3
引入新技术和新材料
积极引入新技术和新材料,如智能化施工技术、 高性能混凝土等,推动电力隧道施工技术的创新 和发展。
详细了解施工区域内地表以下岩 土层的分布、厚度、物理力学性 质等,为隧道开挖提供地质依据
。
地下水状况调查
查明施工区域内地下水的类型、水 位、水量、水质及补给来源等,评 估地下水对隧道施工的影响。
不良地质作用分析
电力隧道施工方案.北京
![电力隧道施工方案.北京](https://img.taocdn.com/s3/m/319873b7240c844768eaee67.png)
昌平区顺沙路(大汤山桥~昌顺界)电力管线工程电力隧道工程施工方案审批人:审核人:编制人:北京路鹏达市政工程有限责任公司2011年03月15日目录第一章编制依据第二章工程概况第三章主要施工方法第四章质量目标及保证措施第五章安全施工措施第六章文明施工、环境保护措施第七章工期安排及保证措施第一章编制依据1.1编制依据1.1.1设计文件﹤昌平区顺沙路(大汤山桥~昌顺界)电力管线工程电力隧道工程﹥施工图纸;1.1.2现行的相关法律、法规、规程、标准1)《北京市市政工程施工安全操作规程》DBJ01-56-20012)《施工现场临时用电安全技术规范》JGJ46-883)锚杆喷射混凝土支护技术规范GB50086-20014)混凝土结构设计规范GB50010-20025)混凝土结构工程施工质量验收规范GB50204-20026)地下工程防水技术规范GB50108-20017)地下防水工程质量验收规范GB5028-20028)市政工程有关技术规范9)电力工程电缆设计规范(GB50217-94)10)北京市建筑设计研究院编制的《结构设计手册》11)电力基建工程施工工艺手册土建.电缆沟道分册12)地下工程质量验收规范(GB50208-2002)13) 北京市绿色施工管理规程与图列;14)公司颁布的ISO9000标准质量体系文件及内部体项目管理体系文件等。
第二章工程概况本工程为随路建设电力管线,使电力管线工程设计满足当地电力发展未来需要,为当地电力未来发展预留接口,同时保证道路运行安全。
沿顺沙路由规划6#路至大汤山桥永中北23.0米、大汤山桥至规划5#路道路永中北22.0米新建一条2m*2.3m暗挖电力隧道;新建电力管线全长9.35公里,电力隧道长685米。
2.1.工程地质及水文情况1)场地总体概述拟建场地地处北京市昌平区南部,场地起伏不大;地面高程为36.23~37.84米,西低东高;2)土层分布情况本地区地层主要为人工堆积土层、新近沉积层和一般第四纪沉积层;拟建场区地形较为平坦,电缆隧道所在范围内具体土层自上至下为:①表层为平均厚度1.94米的砂卵~圆略填土层①层、粉质粘土填土①1层、重粉质粘土~粉质粘土②层、粉质粘土②1层、重粉质粘土~粉质粘土②层、粉质粘土②1层、粘土~重粉质粘土③层,砂质粉土~重粉质粘土③2层、细沙~中沙④层、砂质粉土④1层、中粉质粘土~粘土⑤层、粉质粘土~粘质粉土⑥层;本次地质勘探钻孔取样深度为20.0米。
电力隧道建筑施工组织设计及对策.北京
![电力隧道建筑施工组织设计及对策.北京](https://img.taocdn.com/s3/m/af25c8f103d8ce2f0166239a.png)
昌平区顺沙路〔大汤山桥~昌顺界〕电力管线工程电力隧道工程施工方案审批人:审核人:编制人:路鹏达市政工程XX公司2011年03月15日目录第一章编制依据第二章工程概况第三章主要施工方法第四章质量目标及保证措施第五章平安施工措施第六章文明施工、环境保护措施第七章工期安排及保证措施第一章编制依据1.1编制依据1.1.1设计文件﹤昌平区顺沙路〔大汤山桥~昌顺界〕电力管线工程电力隧道工程﹥施工图纸;1.1.2现行的相关法律、法规、规程、标准1)?市市政工程施工平安操作规程?DBJ01-56-20012)?施工现场临时用电平安技术规?JGJ46-883)锚杆喷射混凝土支护技术规GB50086-20014)混凝土构造设计规GB50010-20025)混凝土构造工程施工质量验收规GB50204-20026)地下工程防水技术规GB50108-20017)地下防水工程质量验收规GB5028-20028)市政工程有关技术规9)电力工程电缆设计规〔GB50217-94〕10)市建筑设计研究院编制的?构造设计手册?11)电力基建工程施工工艺手册土建.电缆沟道分册12)地下工程质量验收规〔GB50208-2002〕13) 市绿色施工管理规程与图列;14)公司公布的ISO9000标准质量体系文件及部体工程管理体系文件等。
第二章工程概况本工程为随路建立电力管线,使电力管线工程设计满足当地电力开展未来需要,为当地电力未来开展预留接口,同时保证道路运行平安。
沿顺沙路由规划6#路至大汤山桥永中北23.0米、大汤山桥至规划5#路道路永中北22.0米新建一条2m*2.3m暗挖电力隧道;新建电力管线全长9.35公里,电力隧道长685米。
2.1.工程地质及水文情况1)场地总体概述拟建场地地处市昌平区南部,场地起伏不大;地面高程为36.23~37.84米,西低东高;2)土层分布情况本地区地层主要为人工堆积土层、新近沉积层和一般第四纪沉积层;拟建场区地形较为平坦,电缆隧道所在围具体土层自上至下为:①表层为平均厚度1.94米的砂卵~圆略填土层①层、粉质粘土填土①1层、重粉质粘土~粉质粘土②层、粉质粘土②1层、重粉质粘土~粉质粘土②层、粉质粘土②1层、粘土~重粉质粘土③层,砂质粉土~重粉质粘土③2层、细沙~中沙④层、砂质粉土④1层、中粉质粘土~粘土⑤层、粉质粘土~粘质粉土⑥层;本次地质勘探钻孔取样深度为20.0米。
北京某电力隧道工程40;投标41;施工组织设计
![北京某电力隧道工程40;投标41;施工组织设计](https://img.taocdn.com/s3/m/005ce1bcd0d233d4b14e69f9.png)
北京某电力隧道工程(投标)施工组织设计目录第1章编制说明 (1)1.1 编制依据 (5)1.2 编制原则 (5)第2章工程简况 (7)2.1 工程范围 (7)2.2 设计简介 (7)2.3 工程地质及水文地质 (5)2.4 主要工程数量 (6)2.5 工程重点、难点及对策 (10)第3章施工组织方案 (12)3.1 目标控制计划 (12)3.2 组织机构 (12)3.3 总体施工方案 (13)3.4 施工组织协调 (16)第4章施工现场总平面布置 (19)4.1 布置原则 (23)4.2 施工现场总平面布置 (23)4.3 主要临时设施安排 (23)第5章进度计划及资源配置 (23)5.1 工期及施工进度计划安排 (27)5.2 劳动力计划及管理措施 (32)5.3 主要机械设备使用计划 (32)第6章主要施工方案和技术措施 (32)6.1 竖井施工 (32)6.2 暗挖隧道施工 (40)6.3施工降水及排水 (44)6.4 电缆支架安装 (45)6.5接地装置施工 (49)6.6防水施工 (46)第7章重点和难点地段地施工方案和技术措施 (52)第8章雨季施工措施 (53)8.1 抗洪防汛领导小组组织机构 (53)8.2 雨季施工准备 (53)8.3 雨季施工技术措施 (54)第9章监控量测 (55)9.1 监测内容 (55)9.2 监测工程和仪器设备 (55)9.3 监测频率 (55)9.4 监测数据地整理与反馈 (56)第10章施工测量和工程实验 (63)10.1 施工测量技术要求 (59)10.2 主要测量仪器设备及人员组织 (59)10.3 平面控制测量 (59)10.5 高程控制测量 (67)10.6 施工控制测量成果地检查和检测 (68)10.7 隧道贯通误差测量 (69)10.8 工程实验 (69)第11章施工保证体系及措施 (71)11.1 安全保证体系及确保安全施工地技术措施 (71)11.2 质量保证体系及确保工程质量地技术措施 (83)11.3 文明施工、环保体系及确保文明施工及环保地技术措施 (95)11.4 突发事件处理措施 (105)第1章编制说明1.1 编制依据1.1.1某工程220kv变电站110kv切改(电力沟)工程(第二标段)施工招标文件;1.1.2某工程220kv站110kv切改工程初步设计说明及图纸.1.1.3 主要地法规、技术规范:①北京地区电力隧道工程质量检验评定标准;②锚杆喷混凝土支护技术规范(GB50086-2001);③铁路隧道喷锚构筑技术规则(TBJ108-92);④建筑工程质量检验评定标准(GBJ 301-88);⑤混凝土结构工程施工及验收规范(GB50204-92);⑥钢筋焊接及验收规程GBJ204-83及GBJ205-83;⑦地下工程质量验收规(GB50208-2002)⑧地下工程防水技术规(GB50108-2001).⑨地下工程质量验收规(GB50208-2002)⑩混凝土结构设计规(GB50010-2002)1.1.5某工程220kv站110kv切改工程岩土工程勘察报告.1.1.6 现场踏勘所掌握地环境资料.1.1.7 我单位现有地技术水平,施工管理水平和机械设备配套能力.1.1.8 相关地劳、材、机定额.1.2 编制原则⑴在充分理解招标文件与设计图纸及认真踏勘现场地基础上采用安全、合理、可行、经济地施工方案.⑵施工区段合理划分,施工进度安排均衡、高效.⑶保护环境、保护文物,文明施工.施工全过程对环境影响最小、占用场地最少,并有较周密地环境保护措施.⑷严格贯彻“安全第一”地原则.⑸确保工程质量和工期.⑹坚持优化技术方案和推广应用新成果,加强科技创新和技术攻关,应用新技术、新材料、新工艺、新设备,确保工程全面创优.⑺加强施工管理,提高生产效率,降低工程造价.第2章工程简况2.1 工程范围本新建电力隧道工程为某工程220kv变电站110kv切改(电力沟)工程第二标段,采用暗挖法施工.本标段施工范围是设计图纸-L3线地桩号0+900至2+020段,全线2.0×2.3m电力暗挖单沟170M,2.6×5.1m电力暗挖双层沟950M,φ5.3m竖井10座,φ8.5m竖井1座.2.2 设计简介2.2.1 纵断面设计线路沿线需穿越XX大街、XX西路、地铁XX号线等重要地段,电缆隧道基本位于细砂、卵石层内,竖井深度10~16m,隧道平均覆土约8M,隧道纵向坡度控制于0.5%~20%之间.2.2.2 隧道断面设计本标段暗挖电力采用两种结构形式,其一,净断面尺寸为 2.0m×2.3m,净宽 2.0m,起拱线高1.85m,矢高0.45m,净高2.3m,沟道内设人行步道;其二,净断面尺寸为2.6m×5.1m,净宽2.6m,其中下层隧道净高2.0m,中隔板0.2m厚,上层隧道起拱线高2.45m,矢高0.45m,净高2.9m,上下层隧道内均设有人行步道.主体结构横断面见图2-1,结构设计参数见表2-1.表2-1 电力隧道主体结构设计参数表图2-1 2.0m×2.3m隧道主体结构断面图(单位:mm)图2-2 2.6m×5.1m隧道主体结构断面图(单位:mm)2.3 工程地质及水文地质2.3.1 工程地质根据本工程地堪资料可知拟建场地第一层为人工堆积地层,含房渣土层、粘质粉土填土层,第二层为新近沉积层,含粘质粉土~砂质粉涂层、细砂~中砂层、卵石~圆砾层、中砂~粗砂层、粘质粉土~粉质粘土层,第三层为一般第四纪沉积层,含粉质粘土~粘质粉土层、粉细砂层、中粉质粘土层.2.3.2 水文地质施工区域内受周边区域水位大幅下降影响,最大孔深20m深度未见地下水,近3~5年最高地下水位标高为27.0m左右,埋深为14.0m左右,由此,隧道施工不考虑降水.局部可能分布有水量不大地上层滞水.2.3.3 工程地质及水文地质对工程地影响评价⑴工程地质对工程地影响评价本工程拟建电力隧道沿线围岩类别多为Ⅰ~Ⅱ类,自稳能力较差,施工前应加强超前探测,施工过程中应加强超前支护质量控制.⑵水文地质对工程地影响和评价根据水位勘察报告本隧道目前施工可不考虑地下水位影响,但不排除局部有上层滞水分布地可能,局部滞水客采用明排加自渗措施.2.4 主要工程数量主要工程数量见下表主要工程数量表招标工程名称:某工程220kv变电站110kv切改(电力沟)工程(第二标段)2.5 工程重点、难点及对策2.5.1 处理好地面降水后地层中地残余水,达到无水施工条件,是本工程地难点.⑴难点分析:①由于地面条件限制,地面降水局部容易形成降水盲区,上层滞水不易通过地面降水完全疏干;②地面下有雨、污水地下管线,渗漏水容易使硬塑粘土成饱和土,且管线渗漏具有不确定性,是引起局部坍塌与管线断裂地潜在因素.⑵主要对策:①对于管线渗漏水,应引起足够重视,开工前对管线进行详细调查,摸清管线渗漏情况及使用情况.在施工中随时观察掌子面情况,发现含水量变化异常时立即采取措施;②对于拱部上层滞水与管线渗漏水,采用堵水地方法,根据地质情况,选择适宜注浆浆液,进行注浆堵水并加固地层;③隧道拱部潜水采用堵排结合地方式治水,先在洞内打水平钢管将水排出抽至洞外,剩余少量残余水,辅以掌子面注浆止水措施;④当上述措施效果达不到安全施工要求时,拟增设洞内轻型井点真空降水措施.2.5.2周边环境复杂,施工制约因素多.⑴难点分析:本工程位于丰台区某工程-木樨园沿线,隧道需要穿越右外大街、马家堡西路、地铁4号线等重要地段,应该采取措施避免地面沉降,以免造成地面上建筑地塌陷、开裂及地下管线地拉断、拉裂.⑵主要对策:必须对地面、地上、地下地所有设施进行综合分析,结合具体要求,制定保护措施和保护方案,实现三维控制.根据结构重要程度确定监测报警值,以监控量测数据分析反馈作为依据基础.为保护对周围环境地变形控制,施工中处理好工序衔接,严格按批准地施工作业程序施工,严格遵守管超前、严注浆、短开挖、强支护、快封闭、勤量测地原则;同时,控制好每层开挖步距,尽量缩短暴露时间.当通过监测,变形接近警戒值时,采取补偿跟踪注浆或注浆加固等措施确保周边环境地安全稳定.具体监测方案见施工测量及监测章节地具体内容.第3章施工组织方案3.1 目标控制计划3.1.1 安全、职业健康目标杜绝重伤以上(含重伤)伤亡事故,伤亡事故为零,职业病发病率控制在1%以内.3.1.2 质量目标全部工程达到招标文件和北京地区电力隧道工程质量验收检验评定标准,工程质量合格.3.1.3 工期目标招标文件合同工期为100日历天.开工日期为2008年5月30日,竣工日期为2008年9月6日.3.1.4 文明施工目标争创北京市文明施工样板工地.3.1.5 环境保护目标严格控制重要环境因素,确保施工噪音、粉尘不超过国家及北京市规定标准,废气、废水(液)、废弃物按行业标准处理.3.1.6 消防目标杜绝施工场地内发生火灾、水灾等.3.2 组织机构根据本标段地工程规模和技术特点,工程经理部拟设工程经理一名,工程副经理一名、技术负责人一名.工程经理部下设五部一室(安全保卫部、工程计划部、技术质量部、经营合同部、物资设备部、办公室).工程经理部组织机构见图3-1.3.3 总体施工方案3.3.1 施工节段地划分本工程拟将11个竖井均作为隧道施工地提升口,每个竖井分左、右两个面同时施工.整个标段拟划分为22个作业队组织施工,每个作业队负责正常地段竖井及隧道正洞地初支和二衬施工.3.3.2 施工顺序按照施工地先后顺序进行安排.具体施工顺序见图3-2.各重点工序说明如下:①竖井施工:首先进行竖井开挖及初支结构施工,安装竖井提升设备.②隧道开挖及初衬:竖井施工完毕,先进行单洞左侧马头门破除,左侧正洞施工进入5m以上后,再进行右侧马头门破除和正洞地开挖,同时进行两个工作面施工.等一侧单洞初期支护成型5m后再施工另一侧单洞隧道.③隧道二衬施工:左侧、右侧隧道贯通后,开始进行二衬作业.隧道二衬采用组合定型钢模板,从隧道中部向竖井口方形进行施工,衬砌前作好电缆支架预埋件地安装.④竖井二衬施工:由下而上分段进行竖井二衬施工.⑤附属工程施工:主要含人行步道、电缆支架、竖井钢平台和钢梯以及竖井井盖地施工.附属工程在主体结构施工时及时预埋、主体结构完成后统一施作.3.3.3 总体施工方法竖井采用明挖顺作法施工.首先施工竖井环梁,然后施作竖井初衬至隧道中隔板处,临时封底,将两侧隧道掘进不少于30m后,再将竖井下挖至设计位置,之后开挖底层和上层隧道.暗挖隧道采用正台阶法施工,主要施工方法如下:⑴超前加固采用超前小导管注浆超前加固.小导管地打入和水玻璃浆液地压注均采用空气动力设备实施.即小导管采用风镐打入;水玻璃浆液采用专用容器搅拌,以高压空气瞬间注入.⑵土方开挖:单洞隧道一般地段采用正台阶法施工,上下两个台阶施工,上台阶环形开挖保留核心土.开挖及初期支护如图3-3 、图3-4所示.①②③④⑤②③不小于15米④⑤图3-3 2.6×5.1m隧道开挖步序示意图②③图3-4 2.0×2.3m隧道开挖步序示意图⑶混凝土:喷混凝土采用潮喷技术,模筑混凝土采用泵送商品混凝土.正洞拱墙衬砌采用组合钢模.⑷竖井提升与洞内运输:所有竖井提升均采用一台8t电动葫芦,洞内运输采用小型人力手推车运输方式.3.4 施工组织协调3.4.1 与业主地配合⑴积极配合业主各项工作,工程中出现地新情况及时向业主汇报;⑵努力寻求新工艺、新方法,在满足施工工艺和工程质量要求地前提下,尽量减少费用,以节约投资.3.4.2与设计单位地配合⑴我单位中标后,及时与设计单位取得联系,贯彻好设计技术交底,明确本工程设计意图和工程地重点及难点.⑵审图中发现地问题,及时向驻地监理工程师汇报,并向设计人员征求意见,经设计、业主、监理人员同意办理设计变更后方可进行施工.严格按施工设计图纸施工,未经设计单位同意不得随意更改设计.⑶积极邀请设计单位地有关人员参加关键部位地技术方案讨论审定会,充分理解设计意图,把设计思想贯穿于实际施工工程中.3.4.3 与监理单位地配合⑴充分配合监理工程师地“质量、进度、投资”控制和合同、信息管理职能,做好基础工作.⑵在施工过程中,严格按照监理工程师批准地施工组织设计进行质量管理.在班组自检和质安部专检地基础上,接受监理工程师地验收和检查,并按照监理要求,予以整改.⑶贯彻质量控制、检查、管理制度.所有进入现场地成品、半成品、设备、材料等均按要求向监理工程师提交产品合格证、质保书及进场报验单,请监理工程师共同把关,审核生产单位地资质、信誉、北京市准用证等是否符合本工程地要求.⑷部位或分项检查工序地质量,严格执行“上道工序不合格,下道工序不施工”地准则,确保监理工程师能顺利展开工作.3.4.4 与市政管线、园林等单位地协调⑴与市政管线部门之间地协调①施工前对隧道线路周遍各种市政管线认真进行物探,确定其走向、规格、材料、所属地市政单位.②协助业主与所属单位联系,签订配合协议.③按照业主、所属市政单位要求,报送管线改移、拆除、保护等方案.经业主、市政管理部门认可后进行施工.⑵与园林部门之间地协调认真准确核实围档范围需要占用绿地及砍伐树木地数量,并做详细地数量表.协助业主办理报批手续,经所属园林单位同意后,签定配合协议并严格按照协议执行.3.4.5 与周遍单位及居民地协调为保证居民正常生产、生活,施工过程中尽量降低施工噪音,减少对群众生活影响,与居民搞好关系.办公室负责群众来访接待,解决施工给居民带来地困难.3.4.6 与相邻标段地配合⑴按照业主要求积极配合相邻标段完成两标段地交界位置地施工.⑵积极配合相邻标段处理各种突发事件.第4章 施工现场总平面布置4.1 布置原则本标段竖井处于绿化带范围内,拆迁量相对较小,场地规划主要按以下原则布置:⑴根据现场施工总体安排及交通运营地需要,充分利用规划用地界,施工临时用地以满足施工生产和现场管理为主,少干扰既有道路交通.⑵减少现场施工用地,减少拆迁量、工人住宿、生活设施、构件及钢筋加工异地安排.⑶充分考虑市容及环境保护,施工设施布置在满足生产规模和施工工艺地要求下,做到紧凑美观、安全防火.⑷充分利用既有交通,减少施工临时便道工程. ⑸采用高新吸音材料,降低施工噪音污染.4.2 施工现场总平面布置本工程场地大小、形状基本相似,以一个竖井为例进行场地布置,施工场地平面布置见图4-1.4.3 主要临时设施安排4.3.1 施工围挡为便于对本工程施工现场进行管理,本标段地施工场地均实行封闭式管理,采用硬式围挡,围挡板统一采用宽1m 、高2m 波纹板,板下砌50cm 高“24”砖墙,波纹板地颜色保持与周围环境协调一致.围挡板采用φ42钢管固定,管间用扣件连接.施工场地置挂五牌一图,其上按规定要求标明主要内容.竖井及龙门架拱架堆放场空压机房工具间搅拌机碰石子堆放场砂子堆放场水泥库图4-1 单个竖井施工场地平面布置图4.3.2 施工便道本标段地处绿化带,周围交通线路比较发达,场地规划时外部充分利用既有地沥青道路、内部在适当位置修5M宽、20cm厚C20砼道路作为施工便道,并与外部沥青道路顺接.施工便道在大门口位置设洗车槽和沉淀池,施工、生活污水经沉淀池沉淀后排入市政污水管道.4.3.3 生产、生活房屋生产、生活房屋本着安全适用、布局合理、标准统一地原则进行建设布置.我单位拟定在右外大街桥区现有空地位置,搭设必要地临设,包括:办公区、生活区、周转材料堆放场地等,见施工总体平面布置见图4-2.如不能按照上述要求搭设临设,生活办公房均另外择地安排,现场只设置值班室;生产用房中空压机房、料库、电工房、钳工房等采用砖墙石棉瓦屋顶结构;其余生产房屋采用简易棚架石棉瓦屋顶结构;对于有防火要求用房,则按要求调整房屋结构,并按规定配备消防设施和器材.与本标段有关地工程检验和实验将在当地选择具有相应资质地实验室进行,并征得监理工程师地同意.同时在施工现场建立实验室,其内设置标准养护室,负责监理工程师例行检查、材料地取样及测试,并对机具和测量仪器检起点接入现况终点2+020施工总体平面布置见图4-2查,有效控制各项监控质量.4.3.4 施工用水施工用水应与当地自来水公司提前联系,通过自来水公司提拱地接驳点就近接入施工场地.综合考虑到消防用水地储备,选择φ80主供水管进入各施工场地,并选用适当地支管引入生产、生活区域.4.3.5 施工用电所有施工用电采用三相五线制供电系统,变压器输出端设总控制箱,各施工作业面设分控制箱,通过电缆输电至各用电地.另外,配备两台250KV A地内燃发电机,以备停电急用.4.3.6 施工供风施工场地共配置LGFD-20/7电动空压机十四台,其中两台备用.4.3.7 消防设施在各生产和生活场地按规定配备足够地消防栓及消防箱,另配置足够地灭火器及其它消防工具.同时与当地消防部门联系,取得市政府部门地检查认可,并坚持消防经常自检,确保设施经常处于良好状态,随时可满足消防要求,施工中消防设施不得挪用.第5章进度计划及资源配置5.1 工期及施工进度计划安排本标段合同开工日期为2008年5月30日,竣工日期为2008年9月6日,总工期100日历天.施工计划开工日期为2007年5月30日,竣工日期为2008年9月6日,总工期100日历天.5.1.1 主要作业循环时间分析⑴隧道开挖支护作业时间分析隧道为台阶法施工,施工干扰较小,格栅间距以0.5m计,单循环作业时间分析见表5-1.共计4.2小时,考虑配浆、拌料、浆液胶凝时间影响,每循环时间约5小时.表5-1 隧道开挖支护作业时间表⑵隧道衬砌组合钢模作业时间分析隧道铺底与拱墙二次衬砌流水作业,铺底作业每次铺30M,每次衬砌长度为15M,各工序作业时间见表5-2.控制隧道衬砌速度地是立模、混凝土灌注、养护、脱模四道工序,因此二次衬砌一次作业循环时间为100小时.考虑不可预见性因素影响,每组组合钢模每月衬砌90M.表5-2 隧道衬砌组合钢模作业时间表5.1.2 施工进度计划横道图施工进度计划横道图见图5-1.5.1.3 工期保证措施本工程工期短、任务重,为确保按期完工,特制定以下工期保证措施:⑴制定分级控制保证计划根据总控计划编制月控制计划,根据月控制计划编制周计划,周计划根据前三天地实际情况,调整后三天计划并且制定下周计划,实行日保周、周保月、月保总控计划地管理方式.⑵组织保证①选好带头人,建立精干、务实、高效地工程领导班子.②配备数量充足、经验丰富地技术人员,选派从事市政工程地专业队伍.③缩短施工准备期,尽早进入工程施工.在合同签署后3天内,工程主要管理人员全部到位,及时调遣生产操作人员和设备进场.④搞好标准化施工,认真贯彻执行ISO9001标准,通过合理地施工组织与正确地施工方法来提高施工进度,要稳产高产,防止大起大落.施工计划图⑤实行工期目标责任制.根据工程工程总体施工进度安排,编制月、周、日施工计划,将工期目标横向分解到部门,纵向分解到班组个人,逐层签定工期责任状,工期目标与个人经济利益挂钩,实行奖惩制度,同时对全体施工人员进行计划交底,激发全体人员地干劲,使全员自觉实施进度计划,做到以工序保日、以日保周、以周保月,最终保证总工期地实施.⑥搞好后勤服务工作,促进施工生产地正常进行.⑶劳力保证根据总体施工进度安排,逐月、逐周作出劳动力使用计划,保证劳动力充足.⑷物资保证①保证料源充足.对于结构工程,开工前做出一次性备料计划,提前考察各种材料地货源、储量、运距等,详细制定出进料计划,保证各种物资地供应.②根据生产计划编制材料供应计划,超前订货加工,同时严把原材质量关,防止因不合格材料而影响工期.⑸机械保证本标段涉及施工机械种类多,必须按照计划配足开挖、运输、砼生产浇注、组合钢模板、电动葫芦、注浆设备等,同时做好设备地使用、保养、维修工作,保证各种设备地正常运转,并提高其完好率、利用率.对常用易损地机械配件有足够地库存量.⑹技术保证①搞好工程地统筹、网络计划工作,制定阶段目标,科学合理安排施工工序.通过分析各施工工序地时间,采取特殊措施尽可能减少影响进度地薄弱环节,科学合理地缩短各施工工序地循环时间来提高施工进度.同时牢牢抓住关键工序地管理与施工,确保关键工序施工地工期与质量.②提前做好图纸会审工作,对图纸中有疑问地地方,及时与设计单位联系解决,避免耽误施工.③组织技术质量人员学习招标文件、技术规范与施工监理程序,准确掌握电力隧道施工要求地标准与程序.④在开工之前提前做好各分项工程地施工方案与材料实验.⑤加强技术管理和工序管理,杜绝因工作失误造成返工而影响正常地施工进度.⑺制度保证组织全员开展劳动竞赛,建立激励机制,对完成或超额完成生产任务地班组实行表扬和奖励,充分调动积极性.加强操作人员对质量意识地培养,提高施工质量和一次成活率.达到质量标准地一次成活率提高了,也就加快了施工速度,从而可以保证施工进度.加强例会制度,解决矛盾、协调关系,保证按照施工进度计划进行⑻管理保证加强与业主、监理、设计、管线、园林等单位地联系,同时积极地与其他当地相关部门联系,及时解决施工中存在地问题及突发事件,在施工过程中取得当地居民及有关部门地理解和支持,为施工创造一个良好宽松地施工环境,确保施工生产地顺利进行.5.2 劳动力计划及管理措施5.2.1 劳动力计划根据本标段总体施工部署及工程进度安排,本工程部拟投入地技术工人由隧道工、钢筋工、电工、钳工、电焊工、防水工、、砼工、喷砼工、木工、起重工等工种组成,并配备一定数量地普工.根据施工进度计划按周配备人员,具体配置情况见表5-3.5.2.2 管理措施⑴由于本标段工期短,工作面多,我公司将抽调具有相关施工经验地管理人员和熟练工人组成施工队伍,以确保安全高效地完成施工任务.⑵同时根据工作面较为分散、临时占地面积狭小地特点,在施工现场只设置相关地生产设施,不再设置生活房屋,而是就近租赁居民房,解决工程部管理人员和工人地生活问题,为施工生产提供合理高效地后勤保障.⑶劳动力进场后应及时签署用工合同,进行上班前地安全技术培训,为其承办国家和北京市要求地各种保险,提供必要地安全保证.⑷按时下发工人工资,并实行按劳分配和奖罚制度,提高工人地工资待遇,为其提拱强有力地经济保障.5.3 主要机械设备使用计划见拟投入地主要施工机械设备见表5-4.5.4 临时用地计划临时用地包括:办公区、生活区、周转材料堆放场地、竖井位置施工用地等.详见临时用地计划见表5-5.。
电力隧道施工方案.北京
![电力隧道施工方案.北京](https://img.taocdn.com/s3/m/33ac6861ec630b1c59eef8c75fbfc77da26997c5.png)
电力隧道施工方案.北京
一、项目背景北京作为中国的首都和政治、经济中心,城市的电力供应系统是城市正常运转的基础设施之一。
为了提高电力供应的可靠性和稳定性,需建设一条连接北京各主要电力设施的电力隧道。
二、项目概述 1. 项目名称:电力隧道施工项目 2. 项目地点:北京市内 3. 项目内容:设计、施工一条电力隧道 4. 项目目的:提高电力供给可靠性和稳定性 5. 项目规模:覆盖北京市主要电力设施
三、项目实施方案 1. 规划设计阶段 - 调查研究:对北京市电力需求进行调研,确定隧道起止点、线路布设方案 - 方案设计:根据调研结果设计隧道路线、深度、通风系统等
2.施工准备阶段
–地质勘察:对隧道沿线地质情况进行勘探,确定施工风险点
–征地拆迁:协调相关部门完成隧道用地的征收和拆迁工作
–材料准备:采购隧道施工所需的材料和设备
3.施工阶段
–隧道开挖: 按照设计方案进行隧道开挖、支护工程
–隧道施工: 安装电缆、配电箱等电力设备
–安全监测:对隧道施工过程进行安全监测,确保工程安全顺利进行
4.完工验收阶段
–施工验收:经相关部门验收合格后,安装电力设备,通电使用
–隧道管理:将电力隧道纳入市政管理范围,定期维护和检修
四、工程进展与风险控制 1. 工程进展:定期召开项目进展会议,确保施工进度符合计划 2. 风险控制:建立健全隧道施工风险管理机制,做好应急预案和隧道安全监测工作
五、总结与展望本文在北京电力隧道施工方案的规划设计、施工准备、施工和完工验收阶段进行了全面阐述,为提高北京市电力供给的可靠性和稳定性提供了参考。
未来,应不断总结经验,不断完善电力隧道施工管理制度,推动北京市电力供给系统的完善和提升。
隧道电力施工施工方案
![隧道电力施工施工方案](https://img.taocdn.com/s3/m/6219bc002a160b4e767f5acfa1c7aa00b52a9dc5.png)
隧道电力施工施工方案
《隧道电力施工施工方案》
隧道电力施工是一项复杂的工程,需要综合考虑电力设备的安装、电缆的敷设以及施工期间的安全管理等因素。
为了保证施工的顺利进行和工程的质量,需要制定一份详细的施工方案。
下面就是一个典型的隧道电力施工施工方案。
一、施工前准备
1. 确定施工组织设计和施工进度计划,明确各项工作任务和责任。
2. 制定施工安全技术措施,并组织进行安全教育培训。
3. 落实施工现场管理人员和施工人员的资格证书,确保施工人员具备相关技能和经验。
4. 对施工设备和工具进行检查、维修和保养,确保施工设备的安全可靠。
二、施工方案
1. 对隧道进行测量和勘察,确定电力设备的布置位置和电缆的敷设线路。
2. 进行电力设备的安装,包括电缆支架的安装、配电箱的安装等。
3. 进行电缆的敷设,根据设计要求进行电缆的敷设和连接。
4. 进行电力设备的调试和检测,确保设备的正常运行并符合设计要求。
三、施工安全
1. 进行施工现场的安全防护措施,包括设置警示标识、划定施工区域等。
2. 严格遵守电气安全操作规程,确保电力设备的安全运行。
3. 加强施工现场的安全管理,定期进行安全检查和隐患排查,及时消除安全隐患。
通过制定详细的施工方案,并严格执行施工流程和安全管理措施,可以有效地保证隧道电力施工的顺利进行和工程质量的保障。
同时,对施工中的问题和难点进行及时的调整和解决,确保工程的顺利完成。
北京某市政电力隧道工程(实施)施工组织设计
![北京某市政电力隧道工程(实施)施工组织设计](https://img.taocdn.com/s3/m/5c49fd0467ec102de2bd8942.png)
第一章编制依据与原则1.编制依据1.1.招标文件1.1.1.《施工招标文件》—XX电网有限公司XX电力公司,2XX年4月;1.1.2.《施工补充招标文件》—XX电网有限公司XX电力公司,2XX年4月;1.1.3.《XX庄热电厂接入八里庄工程施工图》—XX电力设计院,设计编号:S8862S-Tll,2XX年4月;1.1.4.《XX庄热电厂接入八里庄工程岩土工程勘察报告》—XX市地质工程勘察院,勘察编号:2XX-003,2XX年2月;1.2.规范、规程、标准1.2.1.电力工程电缆设计规范(GB50217-94)1.2.2.锚杆喷射混凝土支护技术规范(GB50086-2001)1.2.3.铁路隧道锚喷构筑技术规范(TBJ108-92)1.2.4.地下工程防水技术规范(GB50108-2001)1.2.5.混凝土结构设计规范(GB50010-2002)1.2.6.地下工程质量验收规范(GB50208-2002)1.2.7.工程测量规范(GB50026-93)1.2.8.混凝土结构工程施工及验收规范(GB50204-2002)1.2.9.混凝土强度检验评定标准(GBJ107-87)1.2.10.建筑防腐蚀工程施工及验收规范(GB50212-2002)1.2.11.土工试验方法标准(GB50123-99)1.2.12.组合钢模板技术规范(GB50214-2001)1.2.13.XX地区电力隧道工程质量检验评定标准(供电局企标)1.2.14.施工现场临时用电安全安全技术规范1.2.15.建筑地基处理技术规范(JCJ79-2002)1.2.16.建筑钢结构焊接技术规程(JGJ81-2002)1.2.17.涂装前钢材表面锈蚀等级和除锈等级(GB8923-88)1.2.18.建筑地基基础工程施工质量验收规范(GB50202-2002)1.2.19.XX市建设工程施工现场管理办法1.2.20.工程建设监理规程(DBJ01-41-2002)1.2.21.市政基础设施工程质量检验与验收统一标准(DBJ01-90-2004)1.2.22.XX市市政工程安全操作技术规程(DBJ01-56-2000)1.3.有关建筑法规文件1.3.1.《中华人民共和国建筑法》1.3.2.《中华人民共和国环境保护法》1.3.3.《建设施工质量管理条例》1.3.4.《城市市容和环境卫生管理条例》1.3.5.《关于在基本建设工程中加强地下文物保护管理的通知》1.3.6.《建设项目环境保护管理办法》1.3.7.《XX市城市道路与古用管线工程项目管理与施工配合实施办法》1.4.企业标准1.4.1.ISO9001质量手册、程序文件1.4.2.公司资料、安全手册1.4.3.公司地下管线保护施工准则1.4.4.现场调查2.编制原则2.1.确保实现招标文件中所要求的安全、质量目标在充分理解招标文件的基础上,以设计图纸为依据,采用先进、合理、经济、可行的施工方案,并满足施工规范和设计要求,确保施工安全和质量合格。
电力隧道管井施工组织设计方案
![电力隧道管井施工组织设计方案](https://img.taocdn.com/s3/m/bfb1fcbe0b4c2e3f56276333.png)
电力隧道、管、井施工组织设计(电力隧道、电缆排管)单位名称:北京鑫基建筑工程有限责任公司第二十七分公司本表由施工单位填报,经监理单位审批后,建设单位、监理单位、施工单位各存一份。
施工组织设计编审表(或施工方案)—土建部分目录1、工程概况2、施工前各项准备工作3、施工部署4、质量、技术控制5、重点工序控制过程6、安全施工7、雨季施工措施8、施工进度说明一、本工程编制依据及工程概况:1. 根据北京鑫业博诚电力设计有限公司设计的图纸、施工实际现场,作为编制本工程施工组织设计的依据。
2. 本工程为电力隧道、电缆排管工程,地处昌平区。
3. 施工要求:A: 施工应按有关施工规范及技术要求进行,满足电缆运行要求。
B:井室的顶部覆土深度应大于等于1.2mC:施工前及施工过程中须与电缆运行单位等各有关部门配合,确保施工安全。
发现问题及时与设计、甲方等部门联系解决。
D:分项施工执行《砌体工程施工质量验收规范》,《砼结构工程施工质量验收规范》,《模板工程施工质量验收规范》,《钢筋砼结构设计规范》等国家建筑工程有关标准。
4、本工程设计单:位北京鑫业博诚电力设计有限公司。
施工单位:北京鑫基建筑工程有限责任公司第二十七分公司二、施工前各项准备工作:1、按施工组织设计和进度计划要求调配、组织各工种劳力进场。
2、提供甲供材料计划,包括规格、型号、品种和数量,供应时间。
3、自行采供材料按期、按量、按质、组织采购,运输进场。
4、场地平整,满足“三通一平”。
5、建立质量保证体系,配备专职施工、质检技术人员.6、熟悉施工设计图及相关的施工验收和结构规范。
组织参与设计交底及图纸会审、签署。
7、编制和调整分部、分项工程关键部位施工方案,工料计划。
8、编制半成品加工计划及材料订货计划。
9、做好施工前,材料试验、砼试配工作。
10、做好测量控制点、水准点设置。
11、按贯标要求建立各类技术、质量资料档案。
项目部组建:北京鑫基建筑工程有限责任公司第二十七分公司班子具体安排如下:1、施工队伍准备:各工种班组长、人员均已确定、所需各工种齐备、持证上岗,施工人员46人。
乔庄110KV电力隧道施工组织设计方案
![乔庄110KV电力隧道施工组织设计方案](https://img.taocdn.com/s3/m/badfe87433d4b14e852468f8.png)
目录目录第一章编制依据 (3)第二章工程概况 (3)第三章施工部署 (9)第四章具体施工方法 (16)第五章质量目标及保证措施 (47)第六章安全施工措施 (55)第七章文明施工、环境保护措施 (55)第八章冬季施工措施 (58)8.1施工准备 (58)8.2 冬施前的准备工作 (59)8.3技术准备 (59)8.4 冬施材料准备 (60)8.5冬季施工混凝土的选择 (60)8.6主要施工方法及技术措施 (62)8.6.1混凝土工程 (62)8.6.1.4保温养护工作 (63)8.7.10保温养护工作 (65)采用综合蓄热法养护,用塑料薄膜加盖保温棉毡,防止受冻并控制混凝土表面和内部温差。
(65)8.7.10.1保温措施 (65)8.7.10.2保温覆盖要求 (65)a、混凝土的覆盖保温是综合蓄热法施工的关键,保温材料必须执行本方案。
(65)b、保温覆盖材料要覆盖均匀,边角接茬部位要严密压实。
(65)C、保温完毕,工长要认真检查。
(65)8.8冬施混凝土试块的制作要求 (65)8.8钢筋工程 (66)8.9混凝土模板、保温工程 (66)8.10水电及管道工程 (66)8.11脚手架工程 (67)8.12安全措施 (67)8.13 文明施工措施 (67)8.15施工现场及材料管理 (68)第九章监控测量 (69)9.1施工监控量测的目的 (69)9.2监测项目、测点布置、监测手段与监测频率 (69)9.3测点的布设和监控量测的实施 (73)9.4监控量测数据的处理和资料的整理 (78)9.5监控量测的责任制和质量保证措施 (78)9.6异常情况的判别和对策 (79)第十章应急措施 (81)10.1应急预案组织机构及职责 ................................ 错误!未定义书签。
10.1.1应急预案组织机构......................................... 错误!未定义书签。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
昌平区顺沙路(大汤山桥~昌顺界)电力管线工程电力隧道工程施工方案审批人:审核人:编制人:北京路鹏达市政工程有限责任公司2011年03月15日目录第一章编制依据第二章工程概况第三章主要施工方法第四章质量目标及保证措施第五章安全施工措施第六章文明施工、环境保护措施第七章工期安排及保证措施第一章编制依据1.1编制依据1.1.1设计文件﹤昌平区顺沙路(大汤山桥~昌顺界)电力管线工程电力隧道工程﹥施工图纸;1.1.2现行的相关法律、法规、规程、标准1)《北京市市政工程施工安全操作规程》DBJ01-56-20012)《施工现场临时用电安全技术规范》JGJ46-883)锚杆喷射混凝土支护技术规范GB50086-20014)混凝土结构设计规范GB50010-20025)混凝土结构工程施工质量验收规范GB50204-20026)地下工程防水技术规范GB50108-20017)地下防水工程质量验收规范GB5028-20028)市政工程有关技术规范9)电力工程电缆设计规范(GB50217-94)10)北京市建筑设计研究院编制的《结构设计手册》11)电力基建工程施工工艺手册土建.电缆沟道分册12)地下工程质量验收规范(GB50208-2002)13) 北京市绿色施工管理规程与图列;14)公司颁布的ISO9000标准质量体系文件及内部体项目管理体系文件等。
第二章工程概况本工程为随路建设电力管线,使电力管线工程设计满足当地电力发展未来需要,为当地电力未来发展预留接口,同时保证道路运行安全。
沿顺沙路由规划6#路至大汤山桥永中北23.0米、大汤山桥至规划5#路道路永中北22.0米新建一条2m*2.3m暗挖电力隧道;新建电力管线全长9.35公里,电力隧道长685米。
2.1.工程地质及水文情况1)场地总体概述拟建场地地处北京市昌平区南部,场地起伏不大;地面高程为36.23~37.84米,西低东高;2)土层分布情况本地区地层主要为人工堆积土层、新近沉积层和一般第四纪沉积层;拟建场区地形较为平坦,电缆隧道所在范围内具体土层自上至下为:①表层为平均厚度1.94米的砂卵~圆略填土层①层、粉质粘土填土①1层、重粉质粘土~粉质粘土②层、粉质粘土②1层、重粉质粘土~粉质粘土②层、粉质粘土②1层、粘土~重粉质粘土③层,砂质粉土~重粉质粘土③2层、细沙~中沙④层、砂质粉土④1层、中粉质粘土~粘土⑤层、粉质粘土~粘质粉土⑥层;本次地质勘探钻孔取样深度为20.0米。
本工程隧道主要穿越土层情况为:粘土~重粉质粘土③层,砂质粉土③1层、粉质粘土~重粉质粘土③2层、细沙~中沙④层,覆土深度4~8m;2.2工程质量要求:合格标准2.3安全目标:死亡为0,重伤事故为0,轻伤小于5‰。
2.4文明施工、环保目标:符合北京市文明安全工地要求,环保达标。
2.5工程特点及难点由于工程地质土样变化多样,土质结构较为复杂;地下水位较高、水压较大;因此,施工中必须制定严密的施工组织设计,选择施工经验丰富的管理人员、作业人员,按施工方案精心组织施工。
第三章主要施工方法3.1 施工降水施工过程中需要考虑降水,根据地勘报告,场地内地下水分布于整个拟建场地,有一层地下水,地下水静止水位埋深为1.90米~2.90米,相应高程为34.23~34.94m,属潜水,水量较大;近3~5年场地内地下水位标高为36.5m左右;抗浮水位标高36.50m;根据设计要求,本次隧道施工全程觉需要采取降水措施;降水井为Φ400井点降水,井距为10米,井深约16米;降水目标为地下水位线低于开挖隧道底1.0米;降水井距开挖隧道外壁不小于1.5米;3.2隧道概述本工程为2.0×2.3米浅埋暗挖法单孔符合衬砌隧道,断面为直墙、圆拱,平底板;净宽2.0米,起拱线高1.85米,矢高0.45米净高2.3米;3.2.1隧道结构做法:隧道结构做法为:喷射混凝土+网构钢架+钢筋网支护+防水层+现浇钢筋混凝土;初衬、二衬厚度均为250mm;隧道内设人行步道,双侧安装电力支架,间距1.0m,隧道内设通长地线;隧道初衬拱架间距0.5m,钢架之间采用Φ22纵向连接筋焊接,连接筋间距1.0米,沿拱架内、外侧交错布置;拱架内外侧设制钢筋网片,网片搭接100~200mm;钢筋焊接采用E43焊条焊接;3.2.2隧道拱顶超前支护形式为防止坍塌,开挖前沿拱顶环向及侧墙打设Φ32超前小导管,管长L=2.25m,环向间距300,仰角12°~15°,小导管必须从首榀钢架腹部穿过,每两榀钢架打一次超前小导管,小导管搭接长度不小于500;通过超前小导管向地层压住改性水玻璃,加固地层,注浆压力不小于0.3~0.5Mpa;3.2.3隧道开挖方式隧道施工严格按照“管超前、严注浆、短开挖、强支护、快封闭、勤量测”的方针;其主要原理就是充分利用土层自稳作用,开挖后及时施工初期支护结构并及时闭合,同时进行监控量测;为保证施工安全,在隧道开挖前采取超前小导管预注浆加固措施,加固土体后再开挖、支护;土方采用上下台阶开挖法,用小推车水平运土,在竖井处用电葫芦提升至卸土场。
初期支护完成并稳定后,施做防水,再进行二衬结构施工;3.2.4后背注浆为保证衬砌结构与土层密贴,防止空隙过大,引起地面沉降,甚至对施工环境造成威胁;因此,在隧道初衬施工时,需要及时对后背进行回填注浆,注浆管为Φ32,纵向间距2.0米,浆液为水泥浆,注浆压力不小于0.4Mpa;3.3竖井概述本段工程竖井为Φ4.1m共计五座;均采用复合衬砌结构;为保证井筒结构稳定,在井口设现浇钢筋混凝土锁口圈梁,在圈梁下采用喷射混凝土+网构钢架+钢筋网支护+防水+现浇钢筋混凝土二衬结构的形式;竖井衬砌厚度为0.20米;竖井环向施做锚杆,竖直方向两榀一打,上下错开,角度15~20o,锚管直径¢32mm,长2.5m,水平间距1m。
3.3.1竖井施工1)竖井施工程序:首先进行测量放线,然后破除地面,挖锁口圈梁土方;圈梁土方挖除后,绑扎圈梁钢筋、支模,浇注圈梁混凝土;然后进行竖井龙门架施工;立完井架后按设计榀距人工挖土、出土;出土后,逐榀安设水平钢格栅、挂钢筋网片、焊连接筋、喷射混凝土;最后进行竖井封底。
2)帽梁施工本工程为¢4.1米直线井,帽梁在地表下1.5米左右,帽梁截面尺寸为560*720,呈“L”型钢筋混凝土结构形式,帽梁土方开挖前,先做好坑探,确定地下管线的位置,施工前应探明其高程和位置;帽梁上方至地面砌筑240厚砖墙作为临时支护,高出地面约150-200,墙中埋设¢48钢管,间距为1.0米,高出地面不低于1.2米,作为竖井护栏立柱,立柱间设置3道水平管,与立柱焊接牢固,并刷红白漆,外挂防尘网;帽梁混凝土采用C30商品混凝土,现场自卸式浇注,混凝土塌落度为140-160;浇注前需沿竖井周圈打设¢20连接筋,间距为1.0米梅花型布置。
按照设计要求,为保证井筒结构稳定,在帽梁下方,随土方的开挖每0.6米设置网构钢架支撑;竖井土方采取四分之一对角开挖;在井口设现浇钢筋混凝土锁口圈梁,在锁口圈梁下采用喷射混凝土+网构钢架+钢筋网支护,初期支护厚0.25m,钢架竖向间距0.6m,二衬采用钢筋混凝土结构形式。
3)土方开挖A.竖井开挖前,应再次核实地下管线情况,编制相应的施工方案,确认安全后方可进行开挖;B.竖井施作过程中须对角四分之一开挖,在钢格栅及网片焊接、绑扎完毕后,尽快喷射混凝土,严禁整个墙体同时悬空;C.竖井开挖过程中,要密切注意土质情况,跨度较大的竖井在四角及跨中另采用槽钢对焊作临时支撑,支撑材料分别采用2根[16a槽钢对扣,开挖过程隔榀设置;4)格栅安装圆形竖井每榀格栅由4片组成,开挖后及时安装格栅,并喷射混凝土封闭开挖面。
格栅安装间距为600,采用¢20连接焊接,间距为1米梅花形布置,搭接长度不小于200;每个循环的格栅安装必须水平,每安装两个循环须检测和调整一次;格栅安装每两榀打一次¢32锚管,长度为2.5米;格栅采用螺栓连接,连接要牢固。
第一榀格栅安装时,与帽梁的间距不超过300,并按要求打设锚管。
格栅安装时需注意,在临近管线上下2.0米时,格栅安装须将步距调整为400,每榀打设锚管,严格执行超前注浆,同时,各种支撑及时跟进,保证管线的安全。
5)隧道土方开挖及初期支护根据设计文件暗挖隧道穿的地层为:人工填土层、粉质粘土、砂质粉土、粉细砂层;为保证隧道施工安全,隧道施工总原则是“管超前、严注浆、短开挖、强支护、快封闭、勤量测”。
暗挖隧道施工,首先采用超前小导管预注浆加固拱顶土体,开挖前,必须进行超前探测,探明前方情况后开挖土方,再进行钢格栅+钢筋网+联结钢筋+喷混凝土+模注钢筋混凝土内衬联合支护,在两层初砌间设防水层。
5.1马头门施工竖井初衬至马头门顶时,采取两榀格栅连做,预打超前小导管;隧道的施工由施工竖井开始进洞,在凿除竖井隧道口部初衬前,预先打入隧道的第一组超前小导管对开口段围岩进行预注浆加固。
待浆液达到设计强度后,凿除口部初衬后架设隧道拱架,外侧拱架用连接筋与竖井格栅焊接在一起,随后进行隧道施工。
5.2超前小导管预注浆支护为防止坍塌,稳固土体是开挖洞体的先决条件,所以采用超前小导管预注浆支护进行加固地层。
a)超前小导管加工:本工程中超前钢管采用Φ32钢管,每根小导管长2.25m,并在管周呈梅花形布孔(孔距100mm-200mm,孔眼直径为8mm)。
小导管在拱部满布,环向间距300mm,纵向水平投影搭接长度0.5m。
为便于插入土层,钢管端头焊成锥形,确保注浆时达到设计压力,达到加固土体的目的。
b)钻孔:针对土质情况,施工中超前小导管,采用引孔打入法,钻孔机具采用YT-28型钻机。
立二榀钢架施作一次超前小导管。
c)插入钢管:超前小导管从网格钢架断面腹部穿过,立二榀钢拱架打一次小导管。
用风动凿岩机取出旋转机件,使用锤击功能将钢管击入土层,用压缩空气将管内积物吹净,孔口采取暂时封堵措施。
d)封堵:注浆前要将尾部及孔口周边空隙封堵。
钢管尾部使用浆塞和快速接头,孔周边用快硬水泥浆进行封堵。
e)注浆:采用改性水玻璃浆液进行注浆加固。
暗挖隧道注浆加固是包含浆液试验与调配、浆液搅拌设备,现场注浆工艺与操作等一整套工序施工法。
其中浆液配置与注入工艺是影响隧道注浆加固效果的两大因素,所以在施工中严格工艺要求,加强专业操作人员培训和技术水平的提高,以适应隧道开挖三班作业的需要。
注浆的浆液配比在施工前由质控人员调制并试验,达到设计效果后(所有注浆体的固结直径不小于400mm)再使用。
在该地区一般的调制过程是:用98%的浓硫酸缓慢倒入水桶中,边倒边用玻璃棒搅动,稀释成18%-20%的稀硫酸;将浓度40-45Be’水玻璃稀释成浓度为18-20Be’的水玻璃;将稀硫酸与稀释的水玻璃按1:2的比例混合,并保持搅动8分钟,防止浆液凝固,可适当添加缓凝济。
