外墙外保温施工方案

合集下载

外墙保温施工方案5篇

外墙保温施工方案5篇

外墙保温施工方案5篇2、基层墙体已验收合格。

门窗框及墙身上各种进户管线、水落管支架、预埋件等按设计安装完毕。

3、砌体墙用20厚1:3水泥砂浆找平。

4、剪力墙平整度用2m靠尺检查,最大偏差大于4时,应用20厚1:3水泥砂浆找平;最大偏差小于4时,不平处用1:3水泥砂浆修补平整。

5、施工现场环境温度和墙体表面温度在施工后24小时内不得低于5℃,风力不大于5级。

6、夏季施工时应当采取有效措施,防止雨水冲刷墙面。

二、施工工具开槽器、壁纸刀、电热丝切割器、螺丝刀、钢锯条、剪刀、电动搅拌器、冲击钻、电锤、刷子、粗砂纸及常用工具。

三、施工工序配专用粘结剂基层墙体处理,刷界面剂一道,粘贴挤塑板,预粘板边网格布条钻孔及安装固定件,挤塑板打磨找平,刷界面剂一道,配聚合物砂浆,抹底层聚配面层涂料合物砂浆,埋贴网格布,抹面层聚合物砂浆,嵌密封膏,配专用瓷砖粘结剂喷(涂)面层涂料或粘贴面砖,清理饰面层、验收四、施工操作要点:1、为增加挤塑板与基层几面层的粘结力,应在挤塑板两面各刷界面剂一道。

2、基层处理彻底清除基层墙体表面浮灰、油污、脱模剂、空鼓及风化物等影响粘结强度的材料。

3、配置专用粘结剂:1)将5份(重量比)干混砂浆倒入干净的塑料桶,加入1份净水,应边加水边搅拌,然后用手持式电动搅拌器搅拌5分钟,直到搅拌均匀,且稠度适中为止。

2)专用粘结剂的配置只准许加入净水,不得加入其他添加物(剂)。

3)将配置的粘结剂静置5分钟,在搅拌即可使用,配置好的粘结剂宜在1小时内用完。

4、安装挤塑板1)标准板规格尺寸为1200*600,对角线误差小于2,挤塑板用电热丝切割器或工具刀切割,尺寸允许偏差为 1。

5。

2)网格布翻包:门窗洞口、变形缝两侧等处的挤塑板上预粘网格布,总宽度约200,翻包部分宽度为80,具体做法如下:网格布裁剪长度为180加板厚。

首先在翻包部位抹长度为80宽度为2的专用粘结剂,然后压入80长的网格布,余下的甩出备用。

外墙保温专项施工方案(3篇)

外墙保温专项施工方案(3篇)

外墙保温专项施工方案(3篇)外墙保温专项施工方案篇1外墙保温承包合同8篇发包方:(甲方)xxx承包方:(乙方)经甲乙双方协商同意,依照《中华人民共和国合同法》、《中华人民共和国建筑法》及其它有关法律、行政法规,遵循平等、自愿、公平和诚实守信的原则,双方就外墙保温工程和外墙涂料工程事项协商一致订立本合同。

一、工程楼号:xxx,平米以图纸面积为准。

二、工程名称:xxx三、工程地点:xxx四、承包范围:乙方包工包料,保温工程和滩涂工程价位为135元/㎡,其中滩涂占30元。

五、付款方式±0以下材料由甲方提供,给追加人工费。

±0以上按每八层结算一次,结工程总造价的60%,其余30%待交经验收合格后付清,剩余10%为质保金,在交工验收合格后半年之内没有任何质量问题一次性付清。

六、合同工期:按工程进度和项目部要求为准。

七、技术要求:甲方应向乙方提供图纸、相关技术资料,在施工过程中如有变更应出具变更通知单。

八、违约责任1、乙方应在合同规定期限内完成施工(不可抗力或甲方责任除外),如因乙方原因影响工程进度,并给甲方造成损失的,乙方承担所造成的全部损失。

2、甲方需按合同约定的支付方式按期支付工程款,如因工程款不到位而产生延误工期责任由甲方承担。

3、甲方应为乙方提供必须的施工条件(如水、电、场地到位后等)。

4、施工当中水、电、设备由乙方自行承担。

九、施工单位所进的材料由甲方管理人员认可后便于使用,其中主要材料由甲方提供,由市场价格为标准。

十、该合同一式两份,甲乙双方各执一份。

十一、该合同手填部分与文体具有同等法律效力。

十二、甲乙双方签字、盖章后本合同生效。

甲方:(签字盖章)电话:乙方:(签字)电话:年月日发包人(全称):承包人(全称):深圳市建愿建筑轻质板材有限公司依照《中华人民共和国合同法》、《中华人民共和国建筑法》及其他有关法律、行政法规,遵循平等、自愿、公平和诚实信用的原则,双方就本外墙保温工程施工事项协商一致,订立本合同。

外墙保温工程施工方案(3篇)

外墙保温工程施工方案(3篇)

第1篇一、工程概况本工程为某住宅小区外墙保温工程,主要目的是提高建筑的保温性能,降低能耗,提高居住舒适度。

工程建筑面积为10000平方米,建筑高度为18米,结构形式为框架剪力墙结构。

外墙保温材料采用聚苯板(EPS)。

二、施工准备1. 材料准备:聚苯板、粘结剂、耐碱玻璃纤维网格布、保温砂浆、抗裂砂浆、界面砂浆、锚固件、膨胀缝填缝材料等。

2. 工具准备:切割机、搅拌机、托线板、靠尺、卷尺、抹子、刷子等。

3. 人员准备:施工人员、质量检验人员、安全管理人员等。

4. 施工现场准备:施工现场应平整、干净,施工道路畅通,临时设施齐全。

三、施工工艺1. 基层处理:对外墙基层进行清理,清除油污、灰尘、松散物等,确保基层表面平整、干净。

2. 涂界面砂浆:在清理后的基层上涂刷界面砂浆,提高基层与粘结剂的粘结强度。

3. 安装锚固件:根据设计要求,在外墙适当位置安装锚固件,确保锚固件与基层牢固连接。

4. 粘贴聚苯板:将聚苯板按照设计要求切割成所需尺寸,用粘结剂粘贴在基层上,确保聚苯板与基层牢固粘结。

5. 抹保温砂浆:在聚苯板上抹保温砂浆,厚度按照设计要求进行控制,确保保温层均匀。

6. 抹抗裂砂浆:在保温层上抹抗裂砂浆,厚度按照设计要求进行控制,确保抗裂层均匀。

7. 铺设网格布:在抗裂砂浆表面铺设耐碱玻璃纤维网格布,增强抗裂性能。

8. 膨胀缝处理:在膨胀缝处设置膨胀缝填缝材料,确保膨胀缝处填充饱满。

9. 验收:对施工完成的工程进行质量验收,确保工程质量符合设计要求。

四、施工要点1. 施工过程中,严格控制施工温度,确保施工质量。

2. 粘贴聚苯板时,确保聚苯板与基层牢固粘结,无空鼓、脱落现象。

3. 抹保温砂浆时,确保保温层均匀,厚度符合设计要求。

4. 抹抗裂砂浆时,确保抗裂层均匀,无裂缝、脱落现象。

5. 铺设网格布时,确保网格布平整、牢固,无皱褶、脱落现象。

6. 膨胀缝处理时,确保膨胀缝填缝材料填充饱满,无漏缝现象。

五、质量保证措施1. 施工前,对施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求。

外墙外保温施工方案(范本)

外墙外保温施工方案(范本)

外墙外保温施工方案(范本)
一、项目概述
在建筑施工中,外墙外保温是一个十分重要的环节,它可以有效提高建筑物的保温性能,减少能耗,改善室内环境舒适度,延长建筑物的使用寿命。

本文将介绍一种较为常见的外墙外保温施工方案,供参考。

二、施工材料准备
1.保温材料:选用聚苯乙烯板、岩棉板等保温材料,具有良好的保温
隔热性能。

2.粘结剂:使用专用粘结剂,保证保温材料与墙体的牢固粘结。

3.防水材料:准备聚合物改性沥青防水涂料等材料,确保外墙防水性
能。

三、施工步骤
第一步:墙体处理
1.清理墙体表面,保证平整、干净。

2.处理墙面裂缝和凹凸不平的部分,确保保温层表面平整。

第二步:保温材料安装
1.使用粘结剂将保温材料固定在墙体上。

2.保温材料之间应紧密拼接,避免留有缝隙。

第三步:防水处理
1.在保温层表面涂刷防水材料,增强外墙的防水性能。

2.注意处理窗户、门框等细节部位,确保完整的防水效果。

四、施工质量验收
1.检查外墙表面是否平整,保温材料有无脱落现象。

2.检测外墙保温层的保温性能,满足相关标准要求。

3.验收防水材料的施工质量,确保外墙的防水功能。

五、施工注意事项
1.施工人员应做好安全防护工作,注意施工现场的安全。

2.确保材料质量,严格按照施工工艺要求进行施工。

通过以上方案的施工,可以有效提高建筑物的保温性能,保护墙体,改善室内环境舒适度,是一种较为有效的外墙外保温施工方案。

外墙外保温(石墨聚苯板)及装修施工方案(1)

外墙外保温(石墨聚苯板)及装修施工方案(1)

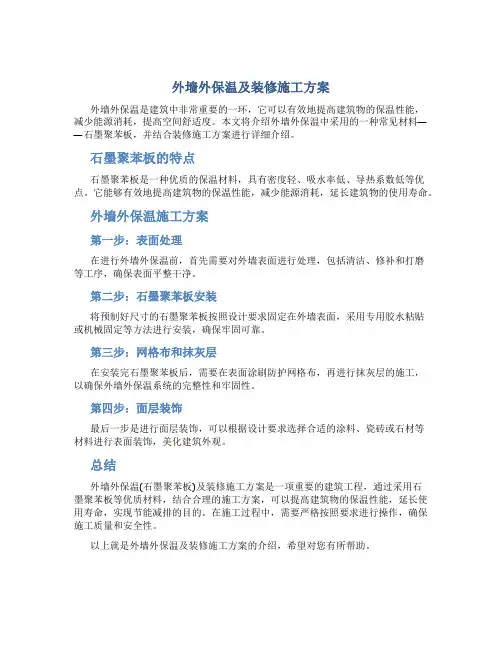

外墙外保温及装修施工方案
外墙外保温是建筑中非常重要的一环,它可以有效地提高建筑物的保温性能,
减少能源消耗,提高空间舒适度。

本文将介绍外墙外保温中采用的一种常见材料——石墨聚苯板,并结合装修施工方案进行详细介绍。

石墨聚苯板的特点
石墨聚苯板是一种优质的保温材料,具有密度轻、吸水率低、导热系数低等优点。

它能够有效地提高建筑物的保温性能,减少能源消耗,延长建筑物的使用寿命。

外墙外保温施工方案
第一步:表面处理
在进行外墙外保温前,首先需要对外墙表面进行处理,包括清洁、修补和打磨
等工序,确保表面平整干净。

第二步:石墨聚苯板安装
将预制好尺寸的石墨聚苯板按照设计要求固定在外墙表面,采用专用胶水粘贴
或机械固定等方法进行安装,确保牢固可靠。

第三步:网格布和抹灰层
在安装完石墨聚苯板后,需要在表面涂刷防护网格布,再进行抹灰层的施工,
以确保外墙外保温系统的完整性和牢固性。

第四步:面层装饰
最后一步是进行面层装饰,可以根据设计要求选择合适的涂料、瓷砖或石材等
材料进行表面装饰,美化建筑外观。

总结
外墙外保温(石墨聚苯板)及装修施工方案是一项重要的建筑工程,通过采用石
墨聚苯板等优质材料,结合合理的施工方案,可以提高建筑物的保温性能,延长使用寿命,实现节能减排的目的。

在施工过程中,需要严格按照要求进行操作,确保施工质量和安全性。

以上就是外墙外保温及装修施工方案的介绍,希望对您有所帮助。

外墙外保温施工方案(10)

外墙外保温施工方案(10)

外墙外保温施工方案(10)
一、背景介绍
外墙外保温是建筑节能的重要措施之一,通过合理选择施工方案和材料,可以
有效提高建筑的保温性能,减少能源消耗,降低运行成本。

本文将介绍一种适用于外墙外保温的施工方案。

二、施工材料准备
在进行外墙外保温施工之前,需要准备以下材料和工具: - 保温材料:选择适
合的保温材料,如聚苯乙烯泡沫板、岩棉板等。

- 粘结剂:使用专用的粘结剂,确
保保温材料牢固粘结在墙面上。

- 外墙装饰材料:根据设计要求选择合适的外墙装
饰材料。

- 施工工具:如刮刀、滚筒、锤子等。

三、施工步骤
1. 基层处理
在进行外墙外保温施工之前,首先需要对墙面进行处理,确保墙面平整、干燥、清洁。

如有裂缝、凹凸不平的地方需要修补处理。

2. 粘结保温材料
将预先切割好的保温材料涂抹上粘结剂,然后贴在墙面上,确保保温材料的整齐、紧密。

3. 表层处理
在粘结完成后,可以根据设计要求再涂抹一层表层材料,以提高外墙的整体美
观性和耐久性。

四、施工注意事项
•在施工过程中,确保施工现场通风良好,避免粘结剂等有害气体对施工人员造成伤害。

•每一道工序都需要仔细施工,确保保温材料与墙面接触牢固。

•在施工过程中,注意保护好已施工部分,避免损坏。

五、总结
外墙外保温施工是建筑节能的关键环节,合理选择施工方案和材料对提高建筑
的保温性能至关重要。

本文介绍的施工方案适用于大多数外墙外保温工程,如有特
殊要求,建议根据实际情况进行调整。

希望本文对外墙外保温施工有所帮助,提高建筑的节能性能。

外墙保温施工方案(3)

外墙保温施工方案(3)

外墙保温施工方案(3)一、施工准备在进行外墙保温施工前,必须做好施工准备工作,确保施工过程顺利进行。

施工前的准备包括确定保温材料种类和数量、准备施工工具和设备、清理外墙表面、检查外墙结构等。

二、施工步骤1. 基层处理在进行外墙保温施工前,首先要对外墙基层进行处理。

清理外墙表面的灰尘、污物,并修补外墙表面的龟裂和损坏部分。

确保外墙表面平整干净,基层结实牢固。

2. 防水层施工在外墙保温系统中,防水层的施工至关重要。

在基层处理完成后,需要进行防水层的施工,以防止水汽渗入外墙保温材料中,影响保温效果。

选择适合的防水材料进行施工,确保施工质量。

3. 保温材料施工选择适合的保温材料进行施工,常用的保温材料有聚苯板、硅酸盐板、岩棉等。

按照施工要求,将保温材料固定在外墙表面,并进行密封处理,确保保温材料与外墙贴合紧密,避免保温材料出现空鼓、开裂等现象。

4. 罩面层施工保温材料施工完成后,需要进行罩面层的施工。

罩面层既可以起到装饰作用,也可以保护保温材料不受外界环境影响。

选择适合的罩面材料进行施工,确保罩面层平整、美观。

三、施工注意事项1.施工期间需注意安全,严格遵守相关安全操作规程,确保施工人员的人身安全。

2.施工过程中,要控制施工质量,确保施工工艺符合标准要求。

3.施工完成后,要对施工质量进行检查,确保施工效果符合设计要求。

四、总结外墙保温施工是一项复杂的工程,需要全面的施工准备和严格的施工操作。

只有做好施工前的准备工作,控制施工过程中的质量,才能确保外墙保温施工效果的达到预期目标。

希望通过本文的介绍,能对外墙保温施工方案有更深入的了解。

外墙外保温专项施工方案(1)

外墙外保温专项施工方案(1)

外墙外保温专项施工方案(1)一、前言外墙外保温是建筑工程中非常重要的一环,不仅可以提高建筑物的节能性能,还能有效延长建筑物的使用寿命。

本文将介绍外墙外保温的专项施工方案。

二、施工准备在开始外墙外保温施工之前,需要对施工现场进行准备工作。

首先要确保施工区域整洁干净,清除杂物和障碍物。

其次,要确保施工现场的安全,做好安全防护工作,保证施工人员的人身安全。

三、施工材料准备外墙外保温的常用施工材料包括保温板、粘结剂、抹面砂浆等。

在施工之前,要对这些材料进行检查,确保质量合格,符合施工要求。

四、施工步骤1. 基层处理首先要对外墙基层进行处理,包括清洁基层表面、修补破损部分等。

确保基层平整、稳固。

2. 粘结保温板将粘结剂均匀涂抹在基层表面,然后将保温板按照规定的要求粘贴在基层上。

保温板要求密实、整齐。

3. 抹面砂浆在保温板表面抹一层抹面砂浆,使其与保温板结合紧密。

抹面砂浆要均匀、光滑。

4. 防护层处理最后,在抹面砂浆干燥后,进行防护层处理,以保护外墙外保温系统。

可以选择涂料、贴面砖等材料作为防护层。

五、施工注意事项1.施工过程中要保持施工现场整洁,避免杂物影响施工质量。

2.施工人员要遵守操作规程,做好个人防护工作。

3.施工过程要注意施工质量,确保保温层的性能和外观质量。

4.施工完工后要做好施工记录和验收工作,确保施工质量符合要求。

六、结语外墙外保温施工是一项重要的工程,需要严格按照规范进行施工。

只有做好施工准备、选材合理、施工细致、质量把关等工作,才能保证外墙外保温系统的使用效果和使用寿命。

希望本文提供的外墙外保温专项施工方案能对相关工程工作者提供一定的参考和帮助。

外墙外保温体系(粘贴挤塑板瓷砖饰面)施工方案

外墙外保温体系(粘贴挤塑板瓷砖饰面)施工方案

外墙外保温体系(粘贴挤塑板瓷砖饰面)施工方案一、施工准备在进行外墙外保温体系(粘贴挤塑板瓷砖饰面)施工前,需确保以下准备工作已完成: 1. 材料准备:化妆水泥、瓷砖粘结剂、挤塑板、瓷砖等施工所需材料。

2.设备准备:切割机、搅拌机、刮抹板等施工所需设备。

3. 工艺要求:瓷砖的铺贴要符合规范,挤塑板需保持平整、垂直。

4. 安全措施:施工人员需佩戴好相关防护用具,确保施工过程安全。

二、施工步骤1.基层处理:对需要施工的外墙进行清理、找平、涂刷底漆等处理,确保基层牢固平整。

2.挤塑板铺设:将挤塑板按照设计要求切割并粘贴在外墙上,处理好板与板之间的接缝,确保表面平整。

3.化妆水泥抹面:涂刷化妆水泥,使外墙表面更加平整,并留有必要的抹灰层以备粘结瓷砖。

4.瓷砖粘贴:在化妆水泥未完全干燥前,将瓷砖粘贴在外墙上,注意铺贴的顺序和间距,确保整体美观。

5.瓷砖勾缝:待瓷砖粘贴完成后,对瓷砖间的缝隙进行勾缝处理,填充瓷缝剂并清理多余部分。

6.涂刷保护层:在整体施工完成后,涂刷保护层,保护外墙免受雨水、污染等侵害,延长外墙使用寿命。

三、质量验收1.外观质量:外墙外保温体系应无开裂、空鼓、脱落、错位等现象,整体平整、美观。

2.保温性能:墙体应符合规定的保温性能指标,达到预期的保温效果。

3.耐久性:外墙外保温体系应具备较好的耐候性和耐久性,能够长期保持良好状态。

四、施工注意事项1.施工中需注意环境温度和湿度,避免在极端气候条件下施工。

2.在施工过程中,需定期检查施工质量,及时发现问题并进行整改处理。

3.对施工涉及的材料、设备和技术要求要有充分的了解和掌握,确保施工顺利进行。

4.施工人员需具备相关的技术资质和经验,依法依规进行施工操作。

以上是外墙外保温体系(粘贴挤塑板瓷砖饰面)施工方案的详细步骤和注意事项,希望能对您有所帮助。

如有任何疑问或需要进一步了解,可随时联系我们。

外墙保温方案

外墙保温方案

外墙保温方案(通用6篇)一、基本条件1、主体工程要求通过中检,基端应达到平整、阴阳角方正平直。

2、外墙和门窗要求安装完毕并调整妥当,主体已验收合格,墙面抹灰应达到标准。

二、材料准备1、根据设计要求容重为18-20kg/m3符合阻燃要求的聚苯乙烯板(EPS)。

2、粘结聚苯板的胶浆及锚钉。

(以上材料在进场的同时提供产品检验报告)三、施工工具保温板电热丝切割器、开槽器、万能刀、剪刀、墨斗、棕刷、粗细砂纸、电动搅拌器、普通抹具、冲击钻、锤子、钢卷尺、水平靠尺、塑料量标等。

四、施工工艺流程基面处理搅拌保温板粘结砂浆粘结聚苯板安装固定锚栓打磨粘贴耐碱网格布抹保温板罩面加固砂浆涂抹柔性耐水腻子。

五、施工要点(一)基面处理1、基层墙面应清洁、干燥、平整并无松散的砂浆和杂物,门窗框架应安装到位。

2、在施工过程中及施工后24小时内,施工现场环境温度和基层墙体表面温度不得低于5℃、施工应避免直接雨淋。

(二)搅拌保温板粘结砂浆及粘贴保温板。

1、将保温板粘结砂浆在室温下净水混合。

每袋干粉需用水6.5-7.5公升,用人工或搅拌机进行搅拌,直至均匀没有块状为止,静5分钟再搅拌一次便可使用。

2、用量:根据基层平整程度,确定聚苯板的种类以及粘贴方法,搅拌好的保温粘结砂浆应在2小时之内用完。

3、点框法:在保温板周边涂抹保温板粘结砂浆宽约60,中间部位均匀布点,点框面积与保温板面积之比不得小于50%,板边口上方中间的位置留5cm不抹砂浆,作为排气口。

4、将保温板粘结砂浆涂抹在保温板之后,应迅速将保温板贴在墙上(注意:保温板粘结砂浆涂抹在保温板表面后,若在空气中暴露时间过长,粘结剂表面易形成一层薄薄的结皮而影响粘结强度)。

用水平靠尺压平操作以保证平整度和粘贴牢固。

板与板之间要挤紧,板间不留间隙,接缝处不得涂抹保温板粘结砂浆,每贴完一块应及时清除可能挤出的保温板粘结砂浆,若因聚苯板面不方正或裁切不直形成缝隙,应用保温板条塞入并打磨平。

建议:保温板的粘贴应自下而上,并沿水平槽向粘贴以保证连续结合,而且上下两排保温板竖向错缝应为1/2板长。

外墙外保温工程施工方案

外墙外保温工程施工方案

外墙外保温工程施工方案一、工程概况本工程为XX高新区西部园区模具工业园标准厂房A-1建筑(综合管理办公大楼)、F-1建筑(职工食堂)外立面改造工程。

该工程节能设计为外墙外保温(40mm厚水泥基复合膨胀玻化微珠保温层)。

二、施工目标1. 严格按照国家及地方相关法规、标准进行施工,确保工程质量。

2. 提高建筑物的保温性能,降低能耗,提高室内舒适度。

3. 确保施工安全,减少对周边环境的影响。

三、施工工艺1. 施工准备(1)技术准备:编制专项施工方案并进行交底,确保施工人员熟悉施工工艺及要求。

(2)材料准备:检查保温材料、粘结材料、抹面材料等质量,确保符合设计要求。

(3)机具准备:准备电动切割机、冲击钻、打磨机、搅拌机等机械设备及托线板、靠尺、卷尺、阴、阳角抹子等主要工具。

(4)作业条件准备:确保外脚手架或吊篮安设完成,门窗框或辅框安装完毕,外墙螺杆眼封堵严实,各种进户管线和空调器等的预埋件、连接件安装完毕。

2. 施工流程(1)施工顺序:先进行外墙表面处理,然后进行保温层施工,最后进行抹面层施工。

(2)外墙表面处理:清除外墙表面的浮尘、油污、松动漆膜等,露出干净的墙体表面。

(3)保温层施工:按照设计要求,将水泥基复合膨胀玻化微珠保温层均匀涂抹在外墙表面,厚度为40mm。

(4)抹面层施工:在保温层表面涂抹一层抹面砂浆,厚度约为5mm,然后进行阴阳角处理和找平。

3. 施工要点(1)保温层施工:注意控制保温层的厚度和均匀性,避免出现空鼓、裂缝等现象。

(2)抹面层施工:抹面砂浆应搅拌均匀,施工过程中避免出现气泡、裂缝等现象。

(3)阴阳角处理:阴阳角应垂直、平整,阴阳角抹子应干净、锋利。

(4)找平:在保温层和抹面层施工过程中,应随时检查平整度,确保墙面平整。

四、质量保证措施1. 严格按照设计文件和施工方案进行施工,确保工程质量。

2. 加强施工过程控制,对施工过程中的关键环节进行验收,不符合要求的项目及时整改。

3. 加强施工人员培训,提高施工技能和质量意识。

方案外墙外保温涂料施工方案

方案外墙外保温涂料施工方案

外墙外保温、涂料施工方案一、编制依据《外墙外保温建筑构造(一)》(02J121)《外墙外保温工程技术规程》(JGJ144-2023)《外墙外保温施工技术规程》(DB11/T 584-2023)《A级不燃材料外墙外保温》(12BJ2-11)《建筑装饰装修工程质量验收规范》(GB50210-2023)《建筑工程施工质量验收统一标准》(GB50300-2023)二、工程概况云南省人民政府驻北京办事处七、八号楼维修改造工程位于北京市崇文区东花市北里东区,建筑面积13573.76㎡,钢筋混凝土框架(局部剪力墙)结构,地下三层,地上六层,建筑高度20.7m,施工面积3900㎡。

该工程节能各项指标为:①外墙保温处传热系数《0.6 w.mk;②非透明屋面传热系数《0.55 w.mk;③采用50厚(非幕墙部分)、60厚(幕墙部分)玻璃棉板外保温系统进行施工,耐火等级A级,外窗选用5+12A+5Low-E遮阳型,外墙主体部份采用涂料(2层以上)和干挂石材(首层)饰面组合,由于工期短,多工种配合,故需精心组织施工,保证工程的顺利完毕。

建设单位:云南省人民政府驻北京办事处。

监理单位:北京方正建筑工程管理有限公司。

设计单位:中房集团建筑设计有限公司。

三、外墙施工的规定1、一般性规定1.1施工环境、基底及使用材料的温度不应低于5℃1.2不应在大风或烈日曝晒下施工,以避免材料在施工过程中失水过快而出现毛细裂缝1.3注意天气变化,在材料尚未硬化时避免雨水冲刷2、对建筑物及基层墙体的基本规定2.1墙体的湿度不应高于其与环境的平衡湿度2.2墙体表面不得有污迹、灰尘、油污等2.3墙体应具有足够的强度,墙体表面具有足够的附着力(≥0.3N/m㎡)无开裂空鼓2.4墙面的平整度,垂直度应达成规定(3-4mm/2m)2.5外墙门窗框、落水管支架都必须完毕,并通过验收.空调、通风等出外墙洞口需预埋套管,并凸出墙面(涂料部位3.5cm,干挂石材部位 4.5cm)。

外墙外保温系统施工方案

外墙外保温系统施工方案

外墙外保温系统施工方案外墙外保温系统是提高建筑物保温性能、减少能源消耗的重要措施之一。

本文将介绍外墙外保温系统的施工方案,包括施工准备、材料选用、施工工艺等内容。

1. 施工准备在进行外墙外保温系统施工前,需要对施工现场进行充分准备工作。

包括清理施工现场、检查墙体结构、准备所需材料和工具等。

确保施工现场安全整洁,为后续施工工作顺利进行奠定基础。

2. 材料选用选择合适的材料是外墙外保温系统施工的关键。

常用的外墙外保温材料包括聚苯板、聚氨酯泡沫板等。

在选择材料时,要考虑其保温性能、防水防潮性能、施工方便性等因素,确保选择适合的材料。

3. 施工工艺外墙外保温系统的施工工艺主要包括以下几个步骤:- 基层处理:清理墙面,修补裂缝,打磨墙面等,确保墙面平整牢固。

- 网格布铺设:在基础层上铺设玻璃纤维网格布,增加外墙外保温系统的抗裂性能。

- 保温层施工:使用聚苯板等保温材料进行施工,保证整体保温效果。

- 抹面层施工:在保温层上进行石膏抹面或外墙涂料施工,美化墙面的外观。

4. 施工质量控制在施工过程中,要严格控制施工质量,确保外墙外保温系统的性能和使用寿命。

重点关注以下几个方面:- 材料质量:材料的选用要符合相关标准,质量合格。

- 施工工艺:严格按照操作规程进行施工,确保施工质量。

- 验收:施工完成后进行验收,确保施工质量符合要求。

综上所述,外墙外保温系统施工是一项复杂的工程,需要综合考虑施工准备、材料选用、施工工艺等因素,确保施工质量和工程效果。

希望本文的介绍对外墙外保温系统施工有所帮助。

外墙外保温施工方案(6)

外墙外保温施工方案(6)

外墙外保温施工方案(6)
一、施工材料准备
在开始外墙外保温施工之前,首先需要准备以下材料: - 外墙保温材料 - 粘结剂 - 纤维玻璃布 - 基础墙体处理材料 - 钢丝网格 - 钉子和螺丝 - 快干灰浆 - 面层涂料
二、施工步骤
1. 基础墙面处理
在进行外墙外保温之前,需确保基础墙面清洁、干燥,并验收墙面是否存在裂缝等问题,如有需提前修补。

2. 固定钢丝网格
将钢丝网格与墙面固定连接,确保牢固稳定,增加外墙保温材料的粘结性和承载能力。

3. 外墙保温层施工
根据设计要求和施工方案,将外墙保温材料通过粘结剂固定在墙面上,覆盖整个墙面并保持一定厚度。

4. 纤维玻璃布增强层
在外墙保温层上覆盖纤维玻璃布,提高外墙保温系统的抗裂性和耐久性,同时增加抗冲击性。

5. 外墙保温面层处理
在纤维玻璃布上面进行面层处理,采用快干灰浆进行抹灰、刮平处理,最终要达到平整、美观的效果。

三、施工质量验收标准
•墙面保温层无空鼓、开裂、脱落等质量问题。

•外墙保温层与结构墙面之间紧密粘结,无松动现象。

•外墙保温构件表面平整、无刮痕、麻面现象。

•外墙保温施工表面饰面处理均匀,无色差、起泡现象。

四、保养和维护
完成外墙外保温施工后,定期进行外墙的清洁和检查,及时处理可能出现的问题,确保外墙保温系统的长期有效性和稳定性。

结语
外墙外保温施工是建筑工程中关键的一环,正确的施工方案和质量验收标准是保证施工质量的关键。

只有严格按照规范流程操作,才能确保外墙保温系统的稳定性和效果。

希望以上内容能对外墙外保温施工有所帮助,有效提升工程质量。

外墙外保温施工方案(最新)

外墙外保温施工方案(最新)

外墙外保温施工方案(最新)外墙外保温是提高建筑隔热性能、降低能耗、改善室内舒适度的重要手段。

本文将介绍最新的外墙外保温施工方案,为您提供参考和指导。

一、施工前准备在开始施工前,需要做好以下准备工作:1.设计方案:根据建筑结构和要求确定外保温的材料和厚度。

2.检查墙面:确保墙面平整、无损坏情况,并加固必要的部位。

3.选材采购:购买符合设计要求的外保温材料,包括保温板、胶粘剂等。

二、施工步骤1. 防水处理在进行保温施工前,首先要对墙面进行防水处理,以防止潮湿影响保温效果。

可以采用涂料或者防水卷材进行处理。

2. 定位墙体根据设计方案确定外保温材料的安装位置,进行墙面的定位,标出保温板的安装位置。

3. 安装保温板将预先切割好尺寸的保温板用胶粘剂粘贴在墙面上,并进行压实,保证板与板之间、板与墙面之间的胶粘牢固。

4. 嵌网格布和涂抹砂浆在保温板上涂抹砂浆,并嵌入玻璃纤维网格布,增加保温层的抗裂能力,同时保证外墙保温层与建筑结构的粘结牢固。

5. 表面处理最后,对保温层进行表面处理,可以选择涂料、石材等材料进行装饰,保护保温层免受外界侵害,同时提高建筑外观。

三、施工注意事项1.保温层的厚度和材料选择要符合设计要求,避免影响保温效果。

2.在施工过程中要注意安全防护措施,确保施工人员的安全。

3.施工结束后要对施工质量进行检查和验收,确保施工质量符合标准。

结语外墙外保温施工是提高建筑隔热性能的关键步骤,正确的施工方案和质量可使建筑节能降耗、提升舒适度。

通过本文对最新的外墙外保温施工方案的介绍,希望对您提供参考和帮助。

外墙外保温施工方案(粘贴挤塑板外贴瓷砖)

外墙外保温施工方案(粘贴挤塑板外贴瓷砖)

外墙外保温施工方案
一、方案概述
外墙外保温施工是提高建筑节能性能、改善住宅舒适度的重要工程之一。

本方案采用粘贴挤塑板外贴瓷砖的方式进行外墙外保温,以提高保温效果和装饰效果。

二、施工步骤
1. 准备工作
在进行外墙外保温施工前,需要先进行准备工作。

包括清理外墙表面、修补墙面裂缝、确定施工范围和材料准备等。

2. 粘贴挤塑板
在准备工作完成后,开始进行挤塑板的粘贴工作。

首先在外墙表面涂抹专用的粘结剂,然后将挤塑板粘贴在外墙表面,确保挤塑板与外墙表面完全贴合。

3. 处理接缝
在粘贴挤塑板完成后,需要对挤塑板的接缝进行处理,确保接缝平整,避免保温层出现漏风、漏水等问题。

4. 粘贴瓷砖
最后一步是粘贴瓷砖。

先在挤塑板表面涂抹专用的瓷砖胶,然后将瓷砖按照设计要求粘贴在外墙表面,确保瓷砖之间的间距均匀。

三、注意事项
1. 施工环境
外墙外保温施工需要在适宜的环境下进行,避免在大风、雨、高温等恶劣天气下施工。

2. 施工质量
在施工过程中要注意确保每一道工序的质量,避免漏工、漏项,确保整体施工质量达标。

3. 施工安全
施工人员要做好个人防护,避免发生意外伤害,同时要严格按照操作规程进行作业,确保施工安全。

四、总结
通过粘贴挤塑板外贴瓷砖的外墙外保温施工方案,可以有效提高建筑的保温性能,改善住宅的舒适度,同时还能起到装饰外墙的作用。

在实际施工过程中,要严格按照规范要求进行操作,确保施工质量和安全。

以上是关于外墙外保温粘贴挤塑板外贴瓷砖的施工方案,希望对您有所帮助。

外墙外保温结构一体化施工方案

外墙外保温结构一体化施工方案

外墙外保温结构一体化施工方案一、施工步骤1.准备工作:确定施工范围和材料需求,清理施工区域,确保施工地面平整且无尘。

2.基层处理:对外墙表面进行清理、修补和处理,确保基层平整、牢固和无油污、脱落等问题。

可以采用刷涂法、批涂法或干湿摩擦法进行基层处理。

3.填缝处理:对外墙表面的缝隙进行填缝处理,以防止保温材料的渗透和破坏。

可以采用密封胶、胶粉或填缝材料进行填缝处理。

4.基层涂装:对基层进行底漆涂装,以增加保温层的粘结力和附着力。

底漆一般采用聚合物改性水泥砂浆或聚合物乳液。

5.粘贴保温板:将保温板按照规定的排列方式粘贴在基层上,保证每块保温板之间、与基层之间的粘结紧密且无空鼓。

采用专用的粘结剂或粘结砂浆进行粘贴。

6.表面处理:在保温板上进行表面处理,以增加保温层的抗压强度和抗老化能力。

表面处理一般采用细石砂浆或聚合物砂浆。

7.打砂处理:对表面处理后的保温层进行打砂处理,以增加保温层的粗糙度,提高涂料的附着力。

8.涂料涂装:选用适合的涂料进行涂装,涂刷一至两遍,以提高保温层的防水性和美观度。

涂料可以选择聚合物涂料、硅酸盐涂料等。

二、施工材料1.保温材料:常见的保温材料有挤塑板、聚苯颗粒板等,根据建筑要求和保温需求来选择合适的材料。

2.粘结剂和基层涂料:常见的粘结剂有耐候高分子胶粉、聚合物胶粉等,常见的基层涂料有聚合物改性水泥砂浆、聚合物乳液等。

3.表面处理材料:常见的表面处理材料有细石砂浆、聚合物砂浆等,用于增加保温层的抗压强度和抗老化能力。

4.涂料:常见的涂料有聚合物涂料、硅酸盐涂料等,用于涂装以提高保温层的防水性和美观度。

三、注意事项1.施工前要进行充分的准备工作,包括施工方案的制定、施工材料的准备以及施工现场的清理等。

2.施工过程中要注意保温板的粘贴和固定,确保每块保温板之间和与基层之间的粘结紧密且无空鼓。

3.施工过程中要进行质量把关,定期检查施工质量,确保施工符合设计要求和标准。

4.施工完成后要进行验收和保养,检查保温层的质量,并采取相应的保养措施,保证保温层的性能和寿命。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

外墙保温施工方案一、工程概况荣盛(邳州)文承苑四期工程:42、44、45、47-52#楼,建筑面积约11.9万平方米(含地下室)。

项目位于邳州市建设北路东侧,由荣盛房地产开发有限公司投资建设,荣盛廊坊建筑设计有限公司和徐州九鼎设计咨询有限公司设计,邳州市建正工程建设监理有限公司监理,中建八局第三建设有限公司施工。

聚苯板玻纤网格布聚合物砂浆做法外保温系统由粘结胶浆、膨胀聚苯乙烯泡沫塑料板(以下简称聚苯板)、玻璃纤维网格布(以下简称网格布)和抹面胶浆组成。

首先用粘结胶浆把聚苯板粘贴固定在基层墙体上形成保温层,然后在聚苯板面抹薄层抹面胶浆,在其上铺贴网格布,在网格布上再刮抹面胶浆形成表面保护层。

保护层干燥后,再按设计要求进行饰面。

二.编制依据荣盛(邳州)文承苑四期施工图纸外墙外保温施工技术规程、相关规范、图集建筑工程施工质量验收统一标准施工手册第四版三、材料要求3.1由高分子液体聚合物胶粘剂和普通硅酸盐水泥(强度等级32.5Mpa)配制成的粘结胶浆,其性能应符合表1的要求:聚合物粘结胶浆技术指标表13.2高密度阻燃自熄型聚苯乙烯泡沫塑料板,等级为B1级,应在每层采用高度不小于300的不燃材料设置水平防火隔离带,厚度为30、35mm,其性能应符合表2、3的要求。

聚苯乙烯泡沫塑料板技术指标表2聚苯乙烯泡沫塑料板的允许偏差表33.3网格布:耐碱型玻璃纤维插编式网格布,其性能应符合表4的要求。

耐碱型玻璃纤维网格布技术要求表43.4由高分子液体聚合物胶粘剂和普通硅酸盐水泥(强度等级32.5Mpa)配制成的抹面胶浆,其性能应符合表5的要求:聚合物粘结胶浆技术指标表53.5机械锚固件:制作螺钉的材料应经表面防锈处理,塑料套管和圆盘应用聚酰胺、聚乙烯或聚丙烯等材料制成,不得使用再生材料制作。

锚固件技术性能指标应符合表6的要求。

机械锚固件的主要技术性能指标表63.6其它材料:(1) 发泡聚乙烯圆棒,用于填塞伸缩缝,做密封膏的背衬材料,直径按缝宽的1.3倍选用;(2) 建筑密封膏,采用聚氨脂、硅酮、丙烯酸脂型建筑密封膏。

四、施工准备4.1施工条件(1) 外墙和外门窗洞口经过验收,洞口尺寸位置达到设计和质量要求;门窗框应已立完。

墙体垂直全高:H/1000且≤30mm、平整度:2m长度为8mm;(2) 工作地点的环境温度不得低于5℃,风力不大于5级,雨天不得施工。

(3) 夏季施工为避免施工中突然降雨,应准备遮盖物(塑料薄膜等),防止雨水冲刷墙面。

(4) 安装好外墙面的预埋件,如雨水管卡、空调外机埋件等。

4.2基层处理:将墙体表面的油污、浮灰、脱模剂、养护液等影响粘结的物质清理干净,剔除表面的凸出物,凹处用水泥砂浆修补找平。

4.3主要施工机具外接电源设备、角磨机、电锤、钢丝刷、抹子、槽抹子、搓抹子、专用锯齿抹子、手持电动搅拌器、多用刀、拉线、靠尺、开槽器、电热丝切割器等。

4.4材料准备(1) 材料进场后按规范规定的技术要求和设计要求进行验收及送检;(2) 进场材料分类挂牌存放。

聚苯板和网格布均应注意防雨;液体胶粘剂存放温度不得低于0℃;水泥注意防雨、防潮和保质期,存放超过3个月应经取样重新试验合格后方可使用。

五、施工方法5.1工艺流程图施工准备—→挂基准线—→配胶粘剂—→粘贴翻包网格布—→粘贴聚苯板—→安装锚固件—→打磨、修理、隐检—→抹底层抹面砂浆—→压入翻包及增强网格布—→贴网格布并压入砂浆—→抹面层抹面砂浆—→细部处理—→修整、验收—→外饰面5.2弹控制线、挂基准线在外墙面门窗洞口、变形缝处等处弹出水平、垂直控制线及伸缩分格缝、装饰缝线等;根据保温层和粘结胶浆厚度在外墙转角(阳角、阴角)阳台转角、空调板及其它必要处挂垂直基准钢线,每个楼层适当位置挂水平线,以控制聚苯板的垂直度和平整度。

5.3配置粘结胶浆将专用粘结剂与水泥按使用说明书提供的配合比拌合专业负责,严格计量,机械搅拌,确保搅拌均匀。

拌好的胶粘剂在静停10min后还需要加入适量的水二次搅拌才能使用。

配好的料注意防晒避风,以免水分蒸发过快,已拌好的胶浆料必须在1~2小时内用完。

5.4粘贴翻包网格布凡聚苯板侧边外露处都应做网格布翻包处理,将250mm宽的翻包网格布粘贴在门窗洞口外侧、空调板(雨蓬)上下、伸缩缝两侧、女儿墙、散水等部位,网格布粘结宽度不小于100mm。

5.5粘贴聚苯板外保温用聚苯板标准尺寸600mm×900mm、600mm×1200mm两种,非标准尺寸或局部不规则处可现场裁切,但必须注意切口与板面垂直。

整块墙面的边角处应用最小尺寸超过300mm的聚苯板。

使用点粘法固定聚苯板,粘结剂涂抹在每块板的四周一圈50mm宽和板中间,使聚苯板和墙面间保持约5mm厚的空气层。

非标准板板中粘结点可酌情减少,但粘结面积不应小于板面面积的40%。

不得在聚苯板侧面涂抹胶粘剂,排板时安水平顺序排列,上下板错缝粘贴,阴阳角做错茬拼接。

粘贴聚苯板时自下而上,在底层板下面设托板,以避免板下滑。

用专用工具轻柔、均匀挤压聚苯板,随时用靠尺和托线板检查平整度和垂直度,粘板时注意随时清除板边溢出的胶浆。

板和板之间的缝隙应拼严,缝宽超过2mm的应用相应厚度的聚苯片填塞。

聚苯板拼缝的高差不应大于1.5mm,在聚苯板粘贴完24小时后,表面用砂纸及专用打磨机具打磨平整,打磨时应轻柔地划圈打磨。

5.6机械锚固为提高联结安全度,聚苯板和外墙面的联结采用粘锚结合、以粘为主的形式。

锚固件数量参照下图。

聚苯板粘贴24小时后,用冲击钻在聚苯板表面向内打孔,孔径视锚固件直径而定,进墙深度不得小于50mm,拧入锚固螺钉,钉头和圆盘不得超出板面。

5.7配制抹面砂浆:按照生产厂提供的配合比进行配制抹面砂浆,做到计量准确,配制方法同粘结胶浆。

5.8抹底层抹面砂浆:在聚苯安装完毕检查验收后进行聚合物砂浆抹灰。

抹灰底层和面层两次。

在聚苯板面抹层面砂浆,厚度2~3mm。

同时将翻包网格布压入砂浆中。

门窗口四周和阴阳角部位所有的增强网格布随即压入砂浆中,窗洞口部位粘好翻包网格布后,在洞口侧壁四角处各贴压一块长400mm,宽度与洞口侧壁保温部分宽度相同的网格布。

处理完门窗洞口等细部后,由上而下进行刮抹面胶浆和铺设网格布。

在聚苯板面抹厚度为2~3mm的抹面胶浆,将网格布绷平后贴于底层抹面胶浆上,单张网格布长度不宜大于6m,铺贴遇有搭接时,必须满足横向100mm、纵向80mm的搭接长度要求。

用抹子由中间向四周把网格布压入砂浆的表层,要平整压实,网格布严禁有皱褶。

网格布不得压入过深,表面必须暴露在底层砂浆之外。

5.9抹面层抹面砂浆在底层抹面砂浆凝结前再抹一道抹面砂浆罩面,厚度2~3mm,仅以覆盖网格布、微见网格布轮廓为宜。

面层砂浆切忌不停揉搓,以免形成空鼓。

在抹门窗洞口时,按照图纸要求在门窗洞上口粘贴滴水线槽,距洞口外皮约15mm,用聚合物砂浆粘贴牢固且美观。

砂浆抹灰施工间歇应在自然断开处,方便后续施工的搭接,如伸缩缝、阴阳角、挑台等部位。

在连续墙面上如需停顿,面层砂浆不应完全覆盖已铺好的网格布,需与网格布、底层砂浆呈台阶形坡茬,留茬间距不小于150mm,以免网格布搭接处平整度超出偏差。

5.10细部做法变形缝处网格布应将网格布压入缝中50mm,与基层粘牢;阴阳角两侧的网格布不得在角部断开,均必须转过角部至另一面墙200mm;在女儿墙顶面,网格布应在墙顶混凝土面粘贴100mm以上;在空调孔处,将网格布用刀割成十字,用胶浆向孔内壁粘牢,将裁好长度得塑料管外侧抹胶浆后塞入孔内,管端与墙面平;首层部位的墙体在标准外保温做法基础上加铺一层网格布,并再抹一道抹面砂浆罩面,以提高抗冲击强度;加强层部位抹面砂浆总厚度宜为6~8mm。

在同一块墙面上,加强层做法与标准层做法间应留设伸缩缝。

六、外保温系统施工的质量控制及检验6.1保温基层的处理应满足外保温墙面的施工要求,经检验合格后与外保温施工队办理工作面交接手续。

6.2外保温使用的材料进场后按设计和规范要求的技术指标进行验收,检查出厂合格证和性能检验报告,对其性能有怀疑的可取样复试,不合格及不符合要求的材料不得在工程中使用。

6.3粘结胶浆和抹面胶浆的配比严格按使用说明要求计量,必须使用电动搅拌器搅拌,搅拌充分、均匀。

6.4网格布的搭接宽度符合施工方案和有关规程、标准的要求,网格布不得有皱折、翘曲现象。

6.5节点处细部处理符合施工方案和有关规程、标准的要求。

6.6聚苯板粘贴完后,应进行隐蔽工程验收,其质量应符合以下标准要求:(1) 聚苯板胶粘剂和锚固件按设计和有关规程、标准的要求选用;(2) 聚苯板必须与墙面粘结牢固,无松动、虚粘现象;(3) 锚固件数量和锚固深度符合设计和有关规程、标准的要求;(4) 聚苯板上下错缝,碰头缝接缝严密,不抹胶粘剂;(5) 外观表面洁净、接缝平整;(6) 允许偏差项目符合表7要求:聚苯板面层允许偏差及检查方法表76.7保温面层施工完,应进行验收,其质量应符合以下标准要求:(1)抹面胶浆与聚苯板必须粘贴牢固,无脱层、空鼓,网格布不是外露。

(2)表面无爆灰、裂缝等缺陷,外观应表面清洁,接搓平整。

(3) 允许偏差项目应符合表8要求:保温墙面层允许偏差及检查方法表8七、安全管理1.作业人员入场前必须经入场教育考试合格后方可上岗作业;2.作业人员进入施工现场必须戴合格的安全帽,系好下额带,锁好带扣;严禁赤背,穿拖鞋;3.作业人员严禁酒后作业,严禁吸烟,禁止在施工现场追逐打闹;4.登高(2米以上)作业时必须系合格的安全带,系挂牢固,高挂低用,应穿防滑鞋,应把手头工具放在工具袋内;5.施工中使用的电动工具及电气设备,均应符合国家现行标准《施工现场临时用电安全技术规范》JGJ46--2005的规定;6.每班作业前应对脚手架、操作平台、吊装机具的可靠性进行检查,发现问题及时解决;7.高空作业时,严禁上、下抛掷工具、材料及下脚料;在同一垂直面外墙不得有交叉作业现象。

8.雨、雪天和四级以上大风天气,严禁进行施工及吊运材料作业;不得有交叉作业现象。

9.防火、保温材料施工的操作人员,应戴口罩,穿防护工作服;10.保温材料堆放处设有防火消防器材。

11.剩余保温材料要即时进行收缴,以免造成环境污染。

八、安全文明目标、安全文明保证措施8.1、安全文明目标本分项工程的安全目标:杜绝重大安全事故,一般事故发生率0.1%。

确保现场文明施工,配合好业主、总包单位的文明现场工作。

8.2 、安全管理制度及办法1) 认真贯彻落实国家建筑安全施工及发包方的有关规定,2) 实行安全生产责任制。

施工安全工作由项目经理负责,各工种的安全工作由工长负责。

未经安全生产教育的人员不准上岗作业。

3) 加强安全防护措施。

戴安全帽,高空作业要穿安全带及做足安全措施。
