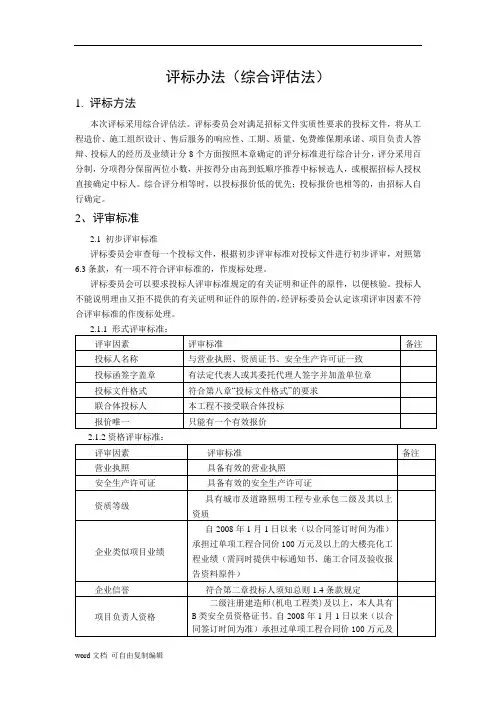

综合评估法

采用综合评估法的,应当按照招标文件规定的评标标准和方法,对投标文件提出的投标报价和施工组织设计(如有)等内容采取在总分100分范围内进行评分的方式进行评审和比较。评标委员会应当对投标人按得分高低排序并以此推荐合格的中标候选人。
采用综合评估法的工程,招标人可根据工程实际情况设置评标分值,其中投标报价的分值不得低于70
审。
1
(1
(投标a.6家则
b.
c.以审定标底为准,浮动范围在:房屋建筑工程-10%—+5%;设备安装工程(总价不含设备原值)-15%—+5%;装饰装修工程、土石方及构筑物工程、市政基础设施工程-20%—+5%的所有投标报价的算术平均值即为评标标底;
d.标底作为最高限价的,所有不高于最高限价的投标报价的算术平均值即为评标标底。
上述四种办法择其一,不得结合使用。
(2)分值计算
未参与评标标底计算或者计算评标标底时被去掉的投标报价,仍应计算相应分值。
①房屋建筑工程:投标报价在评标标底浮动范围(-5%—+3%)内者,得基本分40分。在此基数上,投标报价与评标标底相比,每上浮1%扣6分,每下浮1%加6分,最多扣18分或加30分。
②装饰装修工程:投标报价在评标标底浮动范围(-10%—+3%)内者,得基本分40分。在此基数上,投标报价与评标标底相比,每上浮1%扣3分,每下浮1%加3分,最多扣9分或加30分。
③设备安装工程:投标报价在评标标底浮动范围(-7%—+3%)内者,得基本分42分。在此基数上,投标报价与评标标底相比,每上浮1%扣4分,每下浮1%加4分,最多扣12分或加28分。
30分。
分。
招标2
(1
经
入法进行计算。
安全文明施工专项费用由各投标人按照相关规定列入“单位工程费汇总表”的“税金”项前计入投标报价,否则工程量清单总报价得零分。
工程量清单总报价为零分的投标文件不再参与下述(2)、(3)、(4)、(5)项的计算及评分。(2)措施项目费5分
所有措施项目费去掉不超过六分之一的最高价和同等数量的最低价后(不足6家则不去最高最低)的算术平均值作为基准价,所有措施项目费先得满分5分,再与基准价相比,每增加1%扣1分,每减少1%扣0.5分,扣完为止。具体得分采用插入法进行计算。
(3)主要清单项目综合单价10分
按照招标文件中明确的工程量清单中不少于10项的分项,对综合单价进行评审,每项去掉不超过六分之一的最高综合单价和同等数量的最低综合单价(投标人不足6家则不去最高最低)后的平均值为该分项的基准价。以10项为例,抽出的每一分项单价先得1分,再与基准价相比,每增加1%扣
(4
10项为例,0.1分,
(5
6
先得满分5
可行性8分:施工组织设计各项主要内容的措施、计划、流水段的划分、流水的步距、节拍,各项交叉作业等是否符合实际,合理可行,降低造价措施是否合理可行。
针对性8分:施工组织设计重点内容是否突出、有效,包括工程的质保体系是否健全有效,硬性措施是否切实可行,限期工程的赶工措施是否可行,闹市区工程的安全、文明施工和防止扰民措施是否得当等。
先进性6分:采用新工艺、新技术、新设备、新材料的程度,采用的施工措施等在确保质量、降低成本、缩短工期、减轻劳动强度、提高工效等方面所起的作用如何。
上述各项的评分保留小数点后两位,第三位四舍五入;评标委员会成员独立评审并计算得分,采用集体打分无效;当评委超过或等于7人时,去掉一个最高分和一个最低分后取算术平均值计入总分;评标委员会成员应在打分原始记录表上签名。
三、两种其他情况
(一)按照招标文件规定,对于投标文件中不含技术部分的,将不设置施工组织设计分值,只对投
14
