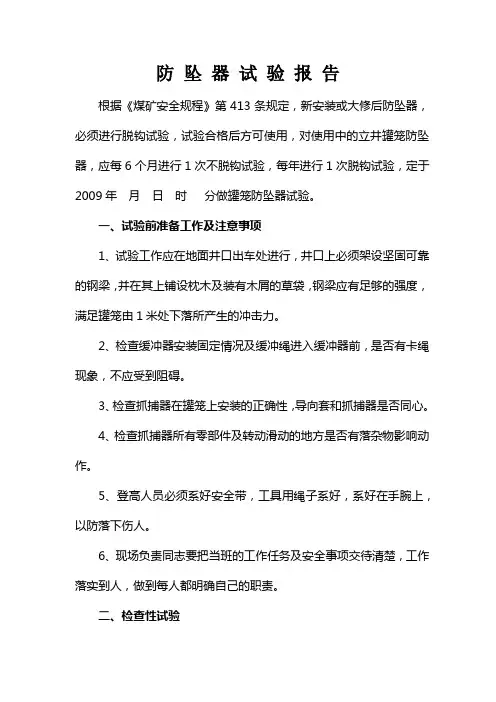

防坠器试验报告根据《煤矿安全规程》第413条规定,新安装或大修后防坠器,必须进行脱钩试验,试验合格后方可使用,对使用中的立井罐笼防坠器,应每6个月进行1次不脱钩试验,每年进行1次脱钩试验,定于2009年月日时分做罐笼防坠器试验。

一、试验前准备工作及注意事项1、试验工作应在地面井口出车处进行,井口上必须架设坚固可靠的钢梁,并在其上铺设枕木及装有木屑的草袋,钢梁应有足够的强度,满足罐笼由1米处下落所产生的冲击力。

2、检查缓冲器安装固定情况及缓冲绳进入缓冲器前,是否有卡绳现象,不应受到阻碍。

3、检查抓捕器在罐笼上安装的正确性,导向套和抓捕器是否同心。

4、检查抓捕器所有零部件及转动滑动的地方是否有落杂物影响动作。

5、登高人员必须系好安全带,工具用绳子系好,系好在手腕上,以防落下伤人。

6、现场负责同志要把当班的工作任务及安全事项交待清楚,工作落实到人,做到每人都明确自己的职责。

二、检查性试验将罐笼停放在上井口,罐笼封闭物上。

放松提升钢丝绳。

在弹簧力的作用下,抓捕器楔子紧靠在制动绳上,测量楔子露出长度和弹簧长度,弹簧的行程不是超过最大行程的三分之二,然后拉紧提升绳,提起罐笼再测量弹簧长度及楔子露出长度。

检查性实验,每罐笼的检查性试验不少于三次,各部件机构动作灵活可靠,试验报告内容现场量得如下表:三、静负荷试验将重载罐笼停在井口座或封闭物上,放松提升钢丝绳,抽出两个叉杆之间的销子,这是抓捕器的楔子在弹簧作用下压在制动绳上。

将罐笼上提400-1000mm,已被接通的抓捕器在制动绳上滑动,停罐后,在制动绳和缓冲绳上作出标记,再放松提升绳,这时抓捕器沿制动绳下滑一段距离后,停住,罐笼沿制动绳下滑的距离不得超过40mm,缓冲绳不得有抽出现象,每台罐笼要用载矸矿车荷重的重罐进行两次静负荷试验,每次抓捕器不应在同一地点。

四、脱钩试验罐笼应进行两次脱钩试验:一次为空罐,一次相当于载矸矿车重的重罐。

把罐笼停在井口封闭物上,在提升钢丝绳与拉杆之间装上脱钩器,将罐笼提到1500mm左右,在制动绳、缓冲绳和井架上做出记号,抖动脱钩器,罐笼下降,防坠器发生制止作用,测量罐笼对制动绳的相对下降距离均不得超过100mm,测量缓部与井架间的距离,再测罐笼对井架距离不大于120mm,后把罐笼与提升绳连接好,再慢慢地提起罐笼,使抓捕器从制动绳上脱开,此次试验结束。

施工升降机防坠器报告

施工升降机防坠器报告

受控编号:
防坠安全器检测报告报告编号:
委托单位:
委托单位地址:
样品型号:
检测日期:
报告出具日期:
检测机构名称
声明
1.检测结果仅对来样有效;
2.本报告无检验、审核、批准人员的签字和检验机构的核准证号、计量认证章、二维码防伪标识、检验专用章或者公章的无效;
3.报告复印页数不全,未加盖检验报告专用章无效;
4.报告无主检人、审核、批准签名无效;
5.报告涂改、增删无效;
6.对检测报告若有异议,应于收到报告之日起十五日内向检测单位提出书面申诉。

起重机械检验部门内部管理二维码:
检验机构地址:
邮政编码:
联系电话:
受控编号:防坠安全器检测报告。

防坠器试验规程和试验报告

防坠器试验规程和试验报告

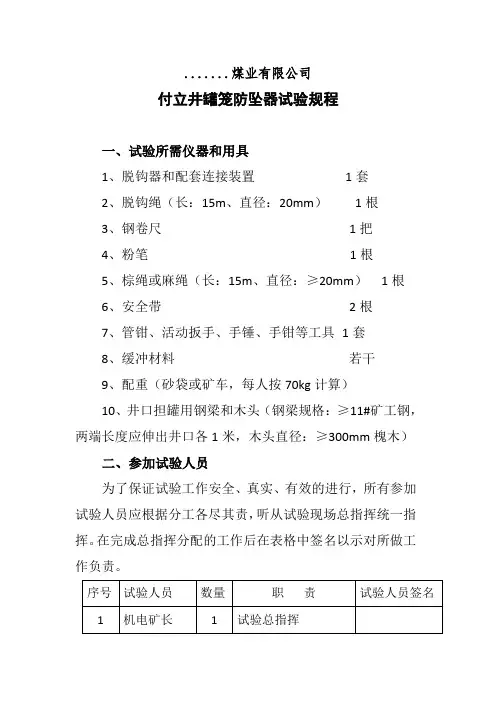

.......煤业有限公司付立井罐笼防坠器试验规程一、试验所需仪器和用具1、脱钩器和配套连接装置 1套2、脱钩绳(长:15m、直径:20mm) 1根3、钢卷尺 1把4、粉笔 1根5、棕绳或麻绳(长:15m、直径:≥20mm) 1根6、安全带 2根7、管钳、活动扳手、手锤、手钳等工具 1套8、缓冲材料若干9、配重(砂袋或矿车,每人按70kg计算)10、井口担罐用钢梁和木头(钢梁规格:≥11#矿工钢,两端长度应伸出井口各1米,木头直径:≥300mm槐木)二、参加试验人员为了保证试验工作安全、真实、有效的进行,所有参加试验人员应根据分工各尽其责,听从试验现场总指挥统一指挥。

在完成总指挥分配的工作后在表格中签名以示对所做工作负责。

三、安全措施及注意事项1、现场进行罐笼防坠器的脱钩试验有一定的危险性,因此试验一定要有专人指挥,各相关人员要有明确的分工,受指挥人员统一指挥。

2、由于罐笼防坠器的脱钩试验是在井口进行的,试验前应在井口处架设坚固可靠的钢梁,并在井口铺设枕木和装有木屑的草袋;钢梁应有足够的强度,必须能够承受载重罐笼由1m高度落下时所产生的冲击力。

3、罐笼顶部不准放置销轴、螺母、螺栓、工具等,以免在脱钩试验时由于罐笼产生震动,使其坠入井内,砸坏井筒里的电缆、水管等设备。

4、试验期间井底严禁有人,并设专人把守;绞车提升或下放速度≤s。

5、井口、井架及罐笼上的作业人员必须配备安全带,穿防滑鞋,所有参加试验人员必须戴好安全帽。

6、在进行脱钩试验前用棕绳或麻绳将主提升绳栓接牢靠,以免提升钢丝绳从天轮上滑脱。

四、罐笼防坠器的试验方法1、试验前的准备工作试验工作在地面井口出车平台处进行,井口处必须架设坚固可靠的钢梁,并在钢梁上铺设枕木和装有木屑的编织袋。

检查抓捕器在罐笼上的安装正确性,导向套和抓捕器楔盒是否同心,各转动和滑动部件是否灵活。

抓捕机构的连板、销轴、拨爪楔子等重要零部件是否有永久变形。

检查制动绳的张紧力是否合适,固定是否牢靠。

全钢附着式升降脚手架防坠、防倾装置进场检验表

全钢附着式升降脚手架防坠、防倾装置进场检验表
导向滚轮转动灵活、无异常
备注
1
2
3
4
5
检验结果
合格套;不合格套
不合格原因:
注:1、抽烟数量不小于进场总数的10%,且不少于3个,合格率应达到100%,否则应进行逐个检验
2、合格(√),不合格(×),必要时用文字补充说明。
全钢附着式升降脚手架防坠、防倾装置进场检验表
工程名称进ຫໍສະໝຸດ 数量检验人员检验日期
检验内容
编号
防坠器、防倾装置零部件完整、齐全,动作灵敏、有效、并有防尘、防护措施
防坠、防倾装置无变形、裂纹、磨损及其它缺陷
防坠、防倾装置与附着支座连接可靠
附着支座无变形、焊缝缺陷,锈蚀及其它缺陷
架体固定装置完整、有效无其它缺陷

防坠器试验规程和试验报告

防坠器试验规程和试验报告

.......煤业有限公司付立井罐笼防坠器试验规程一、试验所需仪器和用具1、脱钩器和配套连接装置1套2、脱钩绳(长:15m、直径:20mm)1根3、钢卷尺1把4、粉笔1根5、棕绳或麻绳(长:15m、直径:≥20mm)1根6、安全带2根7、管钳、活动扳手、手锤、手钳等工具1套8、缓冲材料若干9、配重(砂袋或矿车,每人按70kg计算)10、井口担罐用钢梁和木头(钢梁规格:≥11#矿工钢,两端长度应伸出井口各1米,木头直径:≥300mm槐木)二、参加试验人员为了保证试验工作安全、真实、有效的进行,所有参加试验人员应根据分工各尽其责,听从试验现场总指挥统一指挥。

在完成总指挥分配的工作后在表格中签名以示对所做工作负责。

三、安全措施及注意事项1、现场进行罐笼防坠器的脱钩试验有一定的危险性,因此试验一定要有专人指挥,各相关人员要有明确的分工,受指挥人员统一指挥。

2、由于罐笼防坠器的脱钩试验是在井口进行的,试验前应在井口处架设坚固可靠的钢梁,并在井口铺设枕木和装有木屑的草袋;钢梁应有足够的强度,必须能够承受载重罐笼由1m高度落下时所产生的冲击力。

3、罐笼顶部不准放置销轴、螺母、螺栓、工具等,以免在脱钩试验时由于罐笼产生震动,使其坠入井内,砸坏井筒里的电缆、水管等设备。

4、试验期间井底严禁有人,并设专人把守;绞车提升或下放速度≤s。

5、井口、井架及罐笼上的作业人员必须配备安全带,穿防滑鞋,所有参加试验人员必须戴好安全帽。

6、在进行脱钩试验前用棕绳或麻绳将主提升绳栓接牢靠,以免提升钢丝绳从天轮上滑脱。

四、罐笼防坠器的试验方法1、试验前的准备工作试验工作在地面井口出车平台处进行,井口处必须架设坚固可靠的钢梁,并在钢梁上铺设枕木和装有木屑的编织袋。

检查抓捕器在罐笼上的安装正确性,导向套和抓捕器楔盒是否同心,各转动和滑动部件是否灵活。

抓捕机构的连板、销轴、拨爪楔子等重要零部件是否有永久变形。

检查制动绳的张紧力是否合适,固定是否牢靠。

防坠器试验制度和试验报告

防坠器试验制度和试验报告

.......煤业有限公司付立井罐笼防坠器试验规程一、试验所需仪器和用具1、脱钩器和配套连接装置1套2、脱钩绳(长:15m、直径:20mm)1根3、钢卷尺1把4、粉笔1根5、棕绳或麻绳(长:15m、直径:≥20mm)1根6、安全带2根7、管钳、活动扳手、手锤、手钳等工具1套8、缓冲材料若干9、配重(砂袋或矿车,每人按70kg计算)10、井口担罐用钢梁和木头(钢梁规格:≥11#矿工钢,两端长度应伸出井口各1米,木头直径:≥300mm槐木)二、参加试验人员为了保证试验工作安全、真实、有效的进行,所有参加试验人员应根据分工各尽其责,听从试验现场总指挥统一指挥。

在完成总指挥分配的工作后在表格中签名以示对所做工作负责。

三、安全措施及注意事项1、现场进行罐笼防坠器的脱钩试验有一定的危险性,因此试验一定要有专人指挥,各相关人员要有明确的分工,受指挥人员统一指挥。

2、由于罐笼防坠器的脱钩试验是在井口进行的,试验前应在井口处架设坚固可靠的钢梁,并在井口铺设枕木和装有木屑的草袋;钢梁应有足够的强度,必须能够承受载重罐笼由1m高度落下时所产生的冲击力。

3、罐笼顶部不准放置销轴、螺母、螺栓、工具等,以免在脱钩试验时由于罐笼产生震动,使其坠入井内,砸坏井筒里的电缆、水管等设备。

4、试验期间井底严禁有人,并设专人把守;绞车提升或下放速度≤0.5m/s。

5、井口、井架及罐笼上的作业人员必须配备安全带,穿防滑鞋,所有参加试验人员必须戴好安全帽。

6、在进行脱钩试验前用棕绳或麻绳将主提升绳栓接牢靠,以免提升钢丝绳从天轮上滑脱。

四、罐笼防坠器的试验方法1、试验前的准备工作1.1 试验工作在地面井口出车平台处进行,井口处必须架设坚固可靠的钢梁,并在钢梁上铺设枕木和装有木屑的编织袋。

1.2 检查抓捕器在罐笼上的安装正确性,导向套和抓捕器楔盒是否同心,各转动和滑动部件是否灵活。

抓捕机构的连板、销轴、拨爪楔子等重要零部件是否有永久变形。

1.3 检查制动绳的张紧力是否合适,固定是否牢靠。

施工升降机防坠安全器的检验范本

施工升降机防坠安全器的检验范本

施工升降机防坠安全器的检验范本一、检验目的施工升降机防坠安全器的检验旨在确保升降机安全运行,预防坠落事故的发生,保障施工人员的生命安全。

二、检验内容1. 防坠安全器的外观检查2. 防坠安全器的工作性能检查3. 防坠安全器的操作性能检查4. 防坠安全器的负载能力检查5. 防坠安全器的测试运行三、检验步骤1. 防坠安全器的外观检查a. 检查防坠安全器的外观是否完好,无变形、断裂等缺陷。

b. 检查防坠安全器的表面是否有锈蚀、腐蚀等现象。

c. 检查防坠安全器的标识是否清晰可见。

d. 检查防坠安全器的连接螺栓是否紧固。

e. 检查防坠安全器的传动系统是否正常。

2. 防坠安全器的工作性能检查a. 检查防坠安全器的工作原理和工作方式是否符合要求。

b. 检查防坠安全器的动作是否灵敏、准确。

c. 检查防坠安全器的限位器是否能够起到保护作用。

d. 检查防坠安全器的自锁系统是否可靠。

3. 防坠安全器的操作性能检查a. 检查防坠安全器的操作装置是否平稳、灵活。

b. 检查防坠安全器的操纵杆、按钮等是否正常工作。

c. 检查防坠安全器的操作力是否适当。

d. 检查防坠安全器的外部紧急停机开关是否正常。

4. 防坠安全器的负载能力检查a. 检查防坠安全器的负载能力是否符合设计要求。

b. 检查防坠安全器的最大承载能力是否能够满足使用要求。

c. 检查防坠安全器的负载试验是否合格。

5. 防坠安全器的测试运行a. 进行防坠安全器的空载测试运行,检查防坠安全器运行是否平稳、无异常声响。

b. 进行防坠安全器的满载测试运行,检查防坠安全器能否正常工作,负载过程中是否出现异常。

四、检验结果与处理1. 检验结果a. 合格:防坠安全器外观完好,工作性能符合要求,操作性能良好,负载能力满足要求,测试运行正常。

b. 不合格:防坠安全器存在外观缺陷、工作性能不符合要求、操作性能差、负载能力不满足要求、测试运行异常。

2. 处理措施a. 合格:继续使用,并按照规定进行定期检验和维护。

施工升降机防坠安全器防坠落试验记录单

施工升降机防坠安全器防坠落试验记录单
施工升降机防坠安全器防坠落试验记录单
工程名称
工程地址
设备名称
施工升降机
规格型号
出厂编号
备案编号ቤተ መጻሕፍቲ ባይዱ
自编号
安装位置
防坠安全器型号
防坠安全器编号
施工单位
产权单位
安装单位
监理单位
防落试验:1.在升降机吊笼内装放额定重量(铁板2000KG)。2.切断主电源,由安装单位试验操作员将防落试验按钮盒接入电控箱内接线端子上,并锁紧。3.将防落试验按钮盒通过门放到地面,要确保防落试验时,电缆不会被卡住,并关闭所有门。注:“防落试验时,吊笼上不允许有人”。4.合上电源开关。5.按“坠落试验按钮盒”上的“上行”按钮,使吊笼升高到距地面10m左右。6.按“坠落”按钮不要松开,吊笼将自由下落,正常情况时吊笼制动距离为下表规定范围。(制动距离应听见“哐啷”声音后算起,限速器使吊笼制动的同时能通过机电连锁切断电源。7.按“上行”按钮,使吊笼上升0.2m左右。8.点动“坠落”按钮,使吊笼缓缓落至地面。9.将安全防坠器调节复位。
升降机额定提升速度m/min
V≤39
39<V≤60
60<V≤79.8
79.8<V≤144
制动距离m
0.15~1.40
0.25~1.60
0.35~1.80
0.45~2.00
防坠安全器试验记录
检查项目
制动距离
提升速度
额定制动载荷
检查结果(左笼)
检查结果(右笼)
试验结论:
试验日期: 年 月 日
参加试验人员
安装单位
产权单位
使用单位
监理单位
测试员(签名):
专业技术员(签名):
项目负责人(签名):
负责人(签名):

防坠试验表

防坠试验表

施工升降机防坠落试验表
工程名称
工程地址试验日期:年月日
设备概况
设备名称设备出厂编号
设备型号设备出厂日期
防坠器型号防坠器出厂日期
防坠器安装位置防坠器出厂编号设备运行速度(vm/s)
设备备案证编号
设备使用登记证编号
吊笼下降距离(m)
制动距离L(m)
正常使用荷载100%(T)
超限荷载125%(1.25T)
准备工作:由机械设备管理员对整个设备进行检查,在无异常的情况下将双笼内,装载水泥40包(达2000kg),然后笼内不允许有人,切断电源和总地源。

正式试验:由测试员将坠落试验按钮的电缆插头,插入吊笼内电器控制箱底部的坠落试验专用插座中,再准备造当长度的电缆线,确保试验顺利进行,将吊笼升高离地面10米高度,按住试验按钮,当吊笼下坠速度达到临界速度时。

其防坠落器开始工作将吊笼刹住,检查测量其制动距离,试验做完后将安全防坠落复位。

先切断电源,拆去螺钉,使用专用扳手松开铜螺母,直到指示螺丝顶端部与内锥鼓面齐平为止。

接通电源,驱动吊笼向上运行20cm,使偏心块复位并符合相关要求。

至此该设备可报请有关部门进行检测验收。

结论:
测试员(单位盖章)::
年月日结论:
施工单位参加实验人(单位盖章):
年月日
结论:
安装单位参加实验人(单位盖章):年月日结论:
监理单位参加实验人(单位盖章):
年月日
安全器制动距离,计算制动距离应符合下表要求:L=πM n Zl/1000P;式中:L-安全器制动距离(m); M n-安全器齿轮模数(mm);Z-安全器齿轮齿数;l-防护目标被制动停止时碟形弹簧组的压缩量(mm);P-大螺母螺距(mm).。

防坠器试验规程和试验报告

防坠器试验规程和试验报告

.......煤业有限公司付立井罐笼防坠器试验规程一、试验所需仪器和用具1、脱钩器和配套连接装置 1套2、脱钩绳(长:15m、直径:20mm) 1根3、钢卷尺 1把4、粉笔 1根5、棕绳或麻绳(长:15m、直径:≥20mm) 1根6、安全带 2根7、管钳、活动扳手、手锤、手钳等工具 1套8、缓冲材料若干9、配重(砂袋或矿车,每人按70kg计算)10、井口担罐用钢梁和木头(钢梁规格:≥11#矿工钢,两端长度应伸出井口各1米,木头直径:≥300mm槐木)二、参加试验人员为了保证试验工作安全、真实、有效的进行,所有参加试验人员应根据分工各尽其责,听从试验现场总指挥统一指挥。

在完成总指挥分配的工作后在表格中签名以示对所做工作负责。

三、安全措施及注意事项1、现场进行罐笼防坠器的脱钩试验有一定的危险性,因此试验一定要有专人指挥,各相关人员要有明确的分工,受指挥人员统一指挥。

2、由于罐笼防坠器的脱钩试验是在井口进行的,试验前应在井口处架设坚固可靠的钢梁,并在井口铺设枕木和装有木屑的草袋;钢梁应有足够的强度,必须能够承受载重罐笼由1m高度落下时所产生的冲击力。

3、罐笼顶部不准放置销轴、螺母、螺栓、工具等,以免在脱钩试验时由于罐笼产生震动,使其坠入井内,砸坏井筒里的电缆、水管等设备。

4、试验期间井底严禁有人,并设专人把守;绞车提升或下放速度≤s。

5、井口、井架及罐笼上的作业人员必须配备安全带,穿防滑鞋,所有参加试验人员必须戴好安全帽。

6、在进行脱钩试验前用棕绳或麻绳将主提升绳栓接牢靠,以免提升钢丝绳从天轮上滑脱。

四、罐笼防坠器的试验方法1、试验前的准备工作试验工作在地面井口出车平台处进行,井口处必须架设坚固可靠的钢梁,并在钢梁上铺设枕木和装有木屑的编织袋。

检查抓捕器在罐笼上的安装正确性,导向套和抓捕器楔盒是否同心,各转动和滑动部件是否灵活。

抓捕机构的连板、销轴、拨爪楔子等重要零部件是否有永久变形。

检查制动绳的张紧力是否合适,固定是否牢靠。

施工升降机防坠安全器检测报告报审表

施工升降机防坠安全器检测报告报审表

施工升降机防坠安全器检测报审、报验表
工程名称:郭家庄B地块棚户区改造项目(安置房)工程编号:
致:郭家庄棚户区改造项目监理部(项目监理机构)
我方已完成 8#楼施工升降机防坠安全器检测工作,经检查合格,现将有关资料报上,请予以审查或验收。

附: 1、施工升降机防坠安全器检测报告
施工项目经理部(盖章)
项目经理(签字)
年月日
审查或验收意见:
项目监理机构(盖章)
专业监理工程师(签字)
年月日
注:本表一式二份,项目监理机构、施工单位各一份。

钢卷尺检测报审、报验表
工程名称:郭家庄B地块棚户区改造项目(安置房)工程编号:
致:郭家庄棚户区改造项目监理部(项目监理机构)
我方已完成施工过程中使用钢卷尺检测工作,经检查合格,现将有关资料报上,请予以审查或验收。

附: 1、检定证书
施工项目经理部(盖章)
项目经理(签字)
年月日
审查或验收意见:
项目监理机构(盖章)
专业监理工程师(签字)
年月日
注:本表一式二份,项目监理机构、施工单位各一份。

防坠器试验规程和试验报告

防坠器试验规程和试验报告

...... 煤业有限公司付立井罐笼防坠器试验规程一、试验所需仪器和用具1、脱钩器和配套连接装置1套2、脱钩绳(长:15m、直径:20mm)1根3、钢卷尺1把4、粉笔1根5、棕绳或麻绳(长:15m、直径:N20mm) 1根6、安全带2根7、管钳、活动扳手、手锤、手钳等工具1套8、缓冲材料若干9、配重(砂袋或矿车,每人按70kg计算)10、井口担罐用钢梁和木头(钢梁规格:N11#矿工钢,两端长度应伸出井口各1米,木头直径:N300mm槐木)二、参加试验人员为了保证试验工作安全、真实、有效的进行,所有参加试验人员应根据分工各尽其责,听从试验现场总指挥统一指挥。

在完成总指挥分配的工作后在表格中签名以示对所做工作负责。

三、安全措施及注意事项1、现场进行罐笼防坠器的脱钩试验有一定的危险性,因此试验一定要有专人指挥,各相关人员要有明确的分工,受指挥人员统一指挥。

2、由于罐笼防坠器的脱钩试验是在井口进行的,试验前应在井口处架设坚固可靠的钢梁,并在井口铺设枕木和装有木屑的草袋;钢梁应有足够的强度,必须能够承受载重罐笼由1m高度落下时所产生的冲击力。

3、罐笼顶部不准放置销轴、螺母、螺栓、工具等,以免在脱钩试验时由于罐笼产生震动,使其坠入井内,砸坏井筒里的电缆、水管等设备。

4、试验期间井底严禁有人,并设专人把守;绞车提升或下放速度W0.5m/s。

5、井口、井架及罐笼上的作业人员必须配备安全带,穿防滑鞋,所有参加试验人员必须戴好安全帽。

6、在进行脱钩试验前用棕绳或麻绳将主提升绳栓接牢靠,以免提升钢丝绳从天轮上滑脱。

四、罐笼防坠器的试验方法1、试验前的准备工作1.1试验工作在地面井口出车平台处进行,井口处必须架设坚固可靠的钢梁,并在钢梁上铺设枕木和装有木屑的编织袋。

1.2检查抓捕器在罐笼上的安装正确性,导向套和抓捕器楔盒是否同心,各转动和滑动部件是否灵活。

抓捕机构的连板、销轴、拨爪楔子等重要零部件是否有永久变形。

1.3检查制动绳的张紧力是否合适,固定是否牢靠。

防坠器试验规程和试验报告

防坠器试验规程和试验报告

.......煤业有限公司付立井罐笼防坠器试验规程一、试验所需仪器和用具1、脱钩器和配套连接装置 1套2、脱钩绳(长:15m、直径:20mm) 1根3、钢卷尺 1把4、粉笔 1根5、棕绳或麻绳(长:15m、直径:≥20mm) 1根6、安全带 2根7、管钳、活动扳手、手锤、手钳等工具 1套8、缓冲材料若干9、配重(砂袋或矿车,每人按70kg计算)10、井口担罐用钢梁和木头(钢梁规格:≥11#矿工钢,两端长度应伸出井口各1米,木头直径:≥300mm槐木)二、参加试验人员为了保证试验工作安全、真实、有效的进行,所有参加试验人员应根据分工各尽其责,听从试验现场总指挥统一指挥。

在完成总指挥分配的工作后在表格中签名以示对所做工作负责。

三、安全措施及注意事项1、现场进行罐笼防坠器的脱钩试验有一定的危险性,因此试验一定要有专人指挥,各相关人员要有明确的分工,受指挥人员统一指挥。

2、由于罐笼防坠器的脱钩试验是在井口进行的,试验前应在井口处架设坚固可靠的钢梁,并在井口铺设枕木和装有木屑的草袋;钢梁应有足够的强度,必须能够承受载重罐笼由1m高度落下时所产生的冲击力。

3、罐笼顶部不准放置销轴、螺母、螺栓、工具等,以免在脱钩试验时由于罐笼产生震动,使其坠入井内,砸坏井筒里的电缆、水管等设备。

4、试验期间井底严禁有人,并设专人把守;绞车提升或下放速度≤0.5m/s。

5、井口、井架及罐笼上的作业人员必须配备安全带,穿防滑鞋,所有参加试验人员必须戴好安全帽。

6、在进行脱钩试验前用棕绳或麻绳将主提升绳栓接牢靠,以免提升钢丝绳从天轮上滑脱。

四、罐笼防坠器的试验方法1、试验前的准备工作1.1 试验工作在地面井口出车平台处进行,井口处必须架设坚固可靠的钢梁,并在钢梁上铺设枕木和装有木屑的编织袋。

1.2 检查抓捕器在罐笼上的安装正确性,导向套和抓捕器楔盒是否同心,各转动和滑动部件是否灵活。

抓捕机构的连板、销轴、拨爪楔子等重要零部件是否有永久变形。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
