竣工资料组卷顺序及说明

合集下载

新疆铁路竣工文件组卷顺序

新疆铁路竣工文件组卷顺序

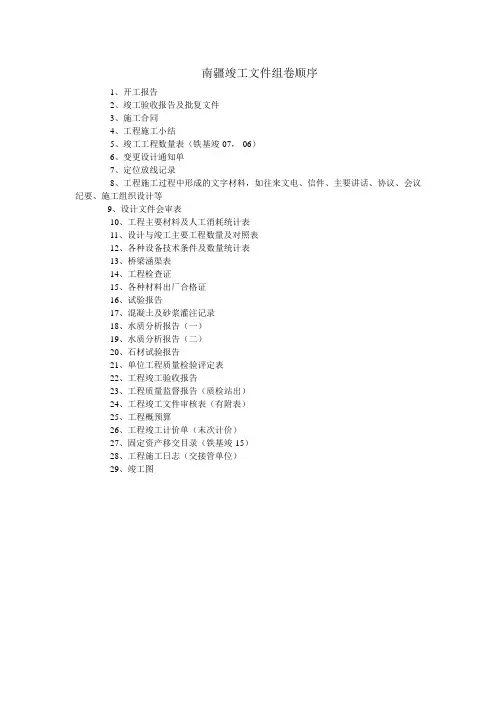

南疆竣工文件组卷顺序
1、开工报告
2、竣工验收报告及批复文件
3、施工合同
4、工程施工小结
5、竣工工程数量表(铁基竣-07,-06)
6、变更设计通知单
7、定位放线记录
8、工程施工过程中形成的文字材料,如往来文电、信件、主要讲话、协议、会议纪要、施工组织设计等
9、设计文件会审表
10、工程主要材料及人工消耗统计表
11、设计与竣工主要工程数量及对照表
12、各种设备技术条件及数量统计表
13、桥梁涵渠表
14、工程检查证
15、各种材料出厂合格证
16、试验报告
17、混凝土及砂浆灌注记录
18、水质分析报告(一)
19、水质分析报告(二)
20、石材试验报告
21、单位工程质量检验评定表
22、工程竣工验收报告
23、工程质量监督报告(质检站出)
24、工程竣工文件审核表(有附表)
25、工程概预算
26、工程竣工计价单(末次计价)
27、固定资产移交目录(铁基竣-15)
28、工程施工日志(交接管单位)
29、竣工图。

施工单位建筑工程竣工组卷顺序及相关要求

施工单位建筑工程竣工组卷顺序及相关要求

施工单位建筑工程竣工资料组卷顺序及相关要求一、资料组卷总体要求建筑工程资料组卷要求按单位工程进行组卷,每个单位工程均包含以下卷册:1、综合卷:综合卷内应包含C1类施工管理资料、C2类施工技术资料、C8类竣工验收资料、及其他通用内容(如开工报告、单位工程施工方案及相关专业施工方案);C5类各项施工记录可根据实际情况组入综合卷或建筑工程卷,根据组卷时每卷厚度自行决定.2、质量证明卷:质量证明卷内应包含C4类施工物资资料、C6类施工试验记录及检测报告.3、建筑工程卷:建筑工程卷内应包含C7类施工质量验收记录资料.4、竣工图纸卷:根据设计院施工图纸,每册图纸均应单独成一卷.每一个单位工程资料均应按上述组卷要求进行组卷,也可将上述卷册(除竣工图卷)全部组为一卷,但每卷厚度不应超过60mm,以便入盒及装订成册;当每一卷资料超过60mm时可分册组卷.二、建筑工程竣工资料组卷内容及顺序第一卷:综合卷单位(子单位)工程竣工预验收报验表;单位(子单位)工程质量竣工验收记录;单位(子单位)工程质量控制资料核查记录;单位(子单位)工程安全和功能检验资料核查及主要功能抽查记录;单位(子单位)工程观感质量检查记录;工程概况;工程项目管理人员名单;施工现场质量管理检查记录;承包单位资质;分包单位资质;单位(子单位)工程开工报告;单位工程竣工报告;单位工程竣工相片;施工组织设计/方案;技术(安全)交底记录;施工图纸会审记录;设计变更通知单;工程洽商记录(技术核定单);隐蔽工程验收记录;工程定位测量记录;建筑物垂直度、标高观测记录沉降观测记录;地基验槽记录;地基钎探记录;大型构件吊装记录;地下工程防水效果检查记录;防水工程试水检查记录;钢结构施工记录;接地电阻测试记录;绝缘电阻测试记录等施工记录;建设工程质量事故调查、勘察记录;建设工程质量事故报告表;其中隐蔽工程验收记录;地基验槽记录;地基钎探记录;工程定位测量记录;建筑物垂直度、标高观测记录;沉降观测记录;大型构件吊装记录;地下工程防水效果检查记录;防水工程试水检查记录;钢结构施工记录;接地电阻测试记录;绝缘电阻测试记录;灌(满)水试验记录;强度严密性试验记录;通水试验记录等各项试验记录;即C5类资料可视具体情况组入建筑工程卷.第二卷:质量证明卷含C4、C6相关内容;原则上按先结构材料后装修材料顺序进行组卷;具体含哪些检验项目参考施工设计图及国家相关施工质量验收规范要求.钢材出厂合格证及试验报告汇总表;钢材出厂合格证及试验报告;钢筋机械连接试验报告;钢筋焊接试验报告;混凝土(标养)试块试压报告汇总表;混凝土强度评定;混凝土(标养)抗压强度试验报告;混凝土抗渗试验报告;混凝土抗冻试验报告;混凝土原材料出厂合格证及试验报告(即水泥、砂、石、砼外加剂、混凝土出厂合格证等);钢结构用原材料出厂质量证明书及复试报告;钢结构用防火涂料出厂质量证明书及复试报告;钢结构用焊接材料出厂质量证明书及复试报告;钢结构用高强度螺栓连接副出厂质量证明书及复试报告;钢结构用油漆出厂质量证明书及复试报告;钢结构超声波探伤报告;钢构件射线探伤报告;磁粉探伤报告;砌筑砂浆试块抗压强度汇总表;砌筑砂浆试块强度统计、评定记录;砂浆抗压强度试验报告;砖(砌块)试验报告;后置埋件抗拉拔试验报告;土工击实试验报告;回填土试验报告;建筑装修门窗出厂合格证及质量证明书;防水涂料(卷材)出厂合格证及质量证明书;其他各类建筑材料出厂合格证及试验报告;第三卷:建筑工程卷可含C5、C7类资料;原则上先隐蔽工程验收记录;再按各项施工顺序组入各项施工记录;最后分部、分项、检验批质量验收记录,其中C5类资料可组入综合卷.隐蔽工程验收记录;地基验槽记录;地基钎探记录;工程定位测量记录;建筑物垂直度、标高观测记录;沉降观测记录;大型构件吊装记录;地下工程防水效果检查记录;防水工程试水检查记录;钢结构施工记录;接地电阻测试记录;绝缘电阻测试记录;灌(满)水试验记录;强度严密性试验记录;通水试验记录等各项试验记录;分部、分项、检验批质量验收记录.第四卷:竣工图卷PC单位根据每套设计图纸按实际施工情况标注变更部位后单位组卷,EPC单位可按上述情况编制,亦可根据实际施工完成情况单独绘制竣工蓝图后组卷移交.C3类进度造价资料及C8类中关于竣工决算资料,房屋建筑工程质量保修书等不在竣工资料组卷范围内,请各承包单位向各项目部提交相关结算资料,根据费控部相关结算流程办理竣工结算.。

竣工验收资料归档顺序

竣工验收资料归档顺序

第一部分工程准备阶段文件一立项文件1 项目建议书、项目建议审批意见或前期工作通知书2 可行性研究报告审批意见及可行性研究报告、附件3 关于立项有关的会议纪要、领导讲话4 专家建议文件5 调查资料及项目评估研究材料6 环境预测、调查报告7 建设项目环境影响报告书(报告表、登记表)二建设用地、征地文件1 建设项目选址意见书及附件(规划设计范围图、拟用地范围图、拆迁范围图)2 县级以上人民政府城乡建设用地批准书及用地申请报告3 建设用地规划许可证及附件(建设项目规划方案及审查通知书、建设工程方案审查通知书)4 用地红线图5 用地协议6 划拨建设用地文件7 征用土地呈报表8 国有土地权出让合同9 国有土地权租赁合同10 国有土地权划拨合同11 国有土地权地籍图或宗地图12 国有土地使用证三建设拆迁文件1 房屋安全鉴定书2 拆迁许可证3 拆迁安置意见、协议、方案等4 拆迁批准文件及申请5 还建协议书1四建设工程规划管理文件1 建设工程规划许可证正、副本2 建筑定位图3 建设工程放线验线通知单4 建设工程外装修通知书5 其他规划文件五勘察、测绘文件1 工程地质勘察报告2 水文地质勘察报告、自然条件调查3 地震安全性评价4 建设用地钉桩通知书、钉桩放线通知书5 地形测量和拨地测量成果报告六设计文件1 初步设计(包括初步设计图纸和说明、工程概算等)2 技术设计(包括技术设计图纸和说明、修正概算等)3 审定设计方案通知书4 施工图设计4.1 施工图说明4.2 建筑施工图4.3 结构施工图4。

4 装修(装饰)工程施工图4。

5 给排水、消防、采暖工程施工图4.6 电气、智能化工程施工图4。

7 通风空调工程施工图4.8 电梯、燃气工程施工图4。

9 其他施工图(含基坑、边坡)4。

10 施工图预算5 施工图设计文件的审查(含审查合格书、审查意见等)七有关部门批准文件1 建设项目列入年度计划的批复文件(含基建计划、前期计划、开工计划、增加基建计划、续建计划)及申请文件22 投资许可证及申请表3 施工图设计文件审查备案单4 建筑工程消防施工许可证及建筑工程消防设计审核意见书5 新(扩)建民用建筑人防手续办结通知单6 新建房屋白蚁预防工程合同书7 文物保护工程批复及申请8 城市建设基础设施配套费批复及申请9 建设工程占道许可证、挖掘许可证、排水许可证10 建设工程质量监督申请登记表11 建设工程质量监督通知书12 建设工程质量监督工作方案13 单位工程施工安全监督责任书14 建设项目工程质量责任书15 建设工程项目档案报送手续16 供电、供气、供水、园林绿化等相关部门批复或合同17 其他批准文件八招投标文件1 勘察招标文件2 勘察投标文件3 勘察中标文件4 设计招标文件(含方案比选)5 设计投标文件6 设计中标文件7 监理招标文件8 监理投标文件9 监理中标文件10 施工招标、投标、评标、中标文件九合同文件1 勘察合同2 设计合同3 监理合同34 施工合同(含桩基处理工程合同等分包合同)5 其他合同十建设、施工、监理机构及负责人1 工程项目管理机构(项目经理部)及负责人名单2 工程项目监理机构(项目监理部)及负责人名单3 工程项目施工管理机构(施工项目经理部)及负责人名单第二部分监理文件一监理管理文件1 建设工程监理备案表2 工程监理规划3 工程监理细则4 旁站监理方案5 会议纪要6 监理日记7 工程监理台帐8 监理月报二监理技术文件1 工程开工/复工报审表、开/复工指令2 工程技术文件报审表3 施工组织设计(方案)报审表4 设计交底及图纸会审纪要5 分包单位资质报审表6 报验申请表7 工程材料/构配件/设备报审表8 工程竣工报验表9 混凝土浇筑申报表(含商品砼)10 施工测量放线报验表11 承包单位通用申报表12 监理工程师通知单13 监理工程师通知回复单414 工程暂停令15 工程款支付证书16 工程款支付申请表17 工程临时延期审批表18 工程临时延期申请表19 工程最终延期审批表20 费用索赔审批表21 费用索赔申请表22 监理工作联系单23 监理工程师检查记录表24 工程监理旁站记录第三部分施工文件建筑安装工程一工程管理文件1 工程概况表2 施工许可证3 工程开工、竣工报告4 工程停工、复工报告5 施工进度计划分析6 项目大事记7 施工日志8 不合格项处置记录9 建设工程质量事故调(勘)查记录10 建设工程质量事故报告书二工程技术文件1 图纸会审、设计交底记录2 设计变更、洽商记录3 技术交底记录4 施工组织设计、施工方案三工程测量记录文件51 工程定位测量记录2 地基验槽记录(含桩基检查)3 楼层放线记录4 沉降观测记录5 单位工程垂直度观测记录四工程施工记录文件1 (地基与基础)隐蔽工程检查记录2 (主体结构)隐蔽工程检查记录表3 (装饰)隐蔽工程检查记录表4 (屋面)隐蔽工程检查记录表5 (给排水、采暖)隐蔽工程检查记录表6 (电气)隐蔽工程检查记录表7 (通风与空调)隐蔽工程检查记录表8 (电梯)隐蔽工程检查记录表9 (建筑智能)隐蔽工程检查记录表10 预检工程检查记录表11 中间检查交接记录表12 地基处理记录13 地基钎探记录(含基底芯样)14 混凝土施工记录15 混凝土养护测温记录16 混凝土、砂浆配合比申请单、通知单17 混凝土开盘鉴定18 预应力筋张拉记录19 有粘结预应力结构灌浆记录20 建筑烟(风)道检查记录21 电梯承重梁、起重吊环埋设隐蔽工程检查记录22 钢丝绳头灌注隐蔽工程检查记录23 自动扶梯、自动人行道安装调试记录五工程试验检验记录文件1 土建工程61。

成都市竣工档案进馆内容及组卷排列顺序

成都市竣工档案进馆内容及组卷排列顺序

市政、管线工程竣工档案进馆内容及组卷排列顺序一、综合性文件材料1、上级批准文件(含决定、批示、领导重要讲话、会议纪要);2、计划任务书(含项目建议书、可行性研究报告及批复、项目总投资及年度计划)。

3、水文地质、工程地质、气象、地震等文件材料。

4、征地、拆迁安置文件材料。

5、规划、环保、消防、卫生、防疫等部门审批文件材料。

6、工程监理、招投标文件及有关合同、协议书等。

7、工程竣工验收及质量鉴定文件材料。

8、工程竣工决算及其审计批复等文件材料。

9、工程有关的照片、录像、录音、光盘等。

二、施工技术文件材料1、单位工程竣工交验单。

2、工程质量技术核定单。

3、开、竣工报告。

4、施工组织设计及批准文件材料。

5、图纸会审、设计变更、技术交底记录等;6、原材料、半成品、成品的质量证明及试验报告(钢材、水泥、砖、石、防水材料、构件等)。

7、混凝土、砂浆等配合比及试验报告。

8、主要施工记录及施工试验、检验文件材料。

9、隐蔽工程验收记录。

10、竣工测量记录及成果。

11、使用功能试验记录。

12、质量事故记录及处理文件材料。

三、竣工图1、各种管线工程:平面图、纵断面图及大样图、标准图、竣工测量图。

2、道路工程:平面图、纵、横断面图、分格网图、大样图、标准图、竣工测量图3、桥梁工程:总平面图、基础图、墩、台大样图、梁、板大样图、配筋图、构造图、桥面断面图、立面图、结构图、节点图、栏杆图等、竣工测量图。

4、河堤工程:平面图、纵断图、挡土墙大样图、竣工测量图。

四、市政工程项目声像档案拍摄内容1、市政工程施工前状况。

2、市政工程基槽隐蔽前、管线敷设后断面、带标尺的像片,重要的坐标、高程(如井位、轴线、距道红位置等)3、桥梁关键部位。

4、竣工验收阶段:建筑物、构筑物正、侧面全景、代表性标志的像片、摄像。

5、质量事故发生部位的位移、沉降、变形及处理的像片、摄像。

联系电话:档案业务指导由业务科负责 83194173 83188268 声像档案业务指导由声像室负责 83181201电子档案业务指导由信息科负责 83172301竣工图章示例图(单位mm)竣工图修改章示例图(单位mm)。

资料组卷及顺序【范本模板】

资料组卷及顺序【范本模板】

长庆油田地面建设工程竣工资料组卷及排列顺序的一般要求一、竣工资料组卷(一)组卷要求:各分项工程的管理、技术、保证资料按单位工程进行组卷,资料及表格排序按“竣工资料排列顺序”进行排列组卷。

竣工资料排列顺序所列各项,工程未发生的不列,其顺序号依次递补.工程实际发生而资料表格中未列的,参照行标予以补齐.所有的质检报告表格以长庆石油勘探局质检站认可的质检部门下发的质检报告表格为准。

设计变更通知单以设计院下发的表格为准。

(二)组卷原则1、工程管理资料部分单独成卷2、工程技术、质量评定资料质检部门抽查资料部分可单独成卷,超过20mm时可分卷。

施工日志单独成卷。

3、保证资料可合并单独成卷,超过20mm时可分卷。

二、竣工资料排列顺序工程管理资料(各单位工程资料表格通用部分)1、外封面2、内封面3、卷内目录4、资质证、营业执照、准入证、法人委托书(扫描件)、项目经理证、建设许可证(扫描件)、质检员证(扫描件)5、招投标书(中标、议标书)、计划部门(招标文件)6、合同协议7、施工组织设计(或)方案、HSE作业指导书、质保体系8、其它管理资料(施工计划、技术措施、安全措施、施工工艺等)9、焊接工艺评定报告10、焊接工艺指导书、焊接工艺卡11、合格焊工登记表12、合格焊工上岗证(监理考试通知单)13、合格焊工操作证(扫描件)14、无损检测人员登记表15、无损检测人员检测证(扫描件)16、图纸会审记录17、工程技术交底记录18、质检员证(扫描件)19、设计变更联络单明细表20、设计变更通知单21、工程施工联络单明细表22、工程施工联络单23、重大事故处理鉴定记录24、监理评价结论25、设备、材料改代核定单26、备考表工程技术、质量评定资料(接单位工程组卷)(各单位工程资料表格通用部分)1、外封面2、内封面3、卷内目录4、竣工报告5、工程说明6、开工报告7、停工报告8、复工报告9、评价结论10、工程交工证书11、中间交工证书12、交工项目表13、交工主要实物量表14、主要设备及备品备件交接清单15、主要设备说明书及合格证交接清单16、单位工程质量评定表17、分部工程质量等级汇总表18、分部工程质量评定表19、工程质量检验评定汇总表20、施工单位分项工程自测自评部分表(此部分是经监督部门抽查归档资料)(一)地基处理部分(除通用资料外,其他资料排序如下)第一卷1、地基工程检测报告及总体评价(由检测部门出)2、地基处理记录3、地基验槽记录4、定位测量基准交接记录5、工程定位测量记录6、钢筋混凝土灌注桩基础施工记录7、钻孔桩灌注砼记录8、套管成孔灌注桩施工记录(一)9、套管成孔灌注桩施工记录(二)10、地基异常现象处理记录11、混凝土施工检查记录12、基础桩检查交接记录13、基坑(槽)钎探成果表14、强夯地基施工记录15、桩位竣工图16、备考表第二卷1、外封面2、内封面3、卷内目录4、打桩施工记录5、备考表注:保证资料单独成卷(二)建筑物土建部分1、隐蔽工程检查记录(此表整理时可把各专业按时间顺序排列后合并在一起,例如:土建隐蔽、安装隐蔽、电气隐蔽等)2、建筑物(构筑物)放线测量记录3、定位竣工测量成果记录4、标高竣工测量成果记录5、地基验槽记录6、基础工程、主体结构、构件吊装验收记录汇总表7、基础工程检查验收记录8、结构验收记录9、地下室工程检查验收记录10、±0.00以上主体结构检查验收记录11、构件吊装检查验收记录12、工程砌砖(石)检查记录13、钢筋焊接记录14、钢筋构埋件焊接记录15、屋面防水工程检查验收记录16、玻璃幕墙工程验收资料汇总表17、玻璃幕墙工程安装隐蔽验收记录18、回填土施工记录19、混凝土施工记录20、混凝土冬季施工保温、测温记录(三)建筑物采暖、卫生与煤气工程部分1、管道设备强度和严密性试验记录表2、暖卫管道焊口检验记录表3、管道保温检验记录表4、管道设备清冼(吹洗、脱脂)记录表5、排水管灌水、通水、通球试验记录表6、卫生器具蓄水试验记录表7、管道工程隐蔽验收记录表(四)建筑物电气安装工程部分1、电气设备安装检查、试验、调整记录汇总表2、电气设备安装试运行记录表3、电气设备通用试验、检查记录表4、电气线路敷设绝缘电阻测试记录表5、电气线路敷设记录表6、避雷、接地装置安装检查记录7、避雷器试验记录8、电气管线敷设等隐蔽验收记录(五)建筑物通风与空调工程部分1、空调系统试验调整报告2、空调风机单机试运转记录表3、空调制冷管道压力试验记录表4、空调制冷系统管道吹污、气密性等试验记录表5、空调风管检查、测试记录表6、通风空调管道保温防腐检查记录表7、空调制冷管道焊接探伤检查记录表8、通风空调隐蔽工程验收记录表9、净洁系统检查记录表(六)建筑物房屋内部装修部分1、工程隐蔽检查记录(吊顶、线路布线管网等)2、各专业安装检查记录(通水、电、卫生洁具检查安装记录)3、内部装修材料燃烧性能等级查验表(陕ZBZ-00003)4、建筑物室内外防水消防专业验收摘录表5、备考表(七)其它1、外封面2、内封面3、卷内目录4、施工日志5、备考表工程质量保证资料表(按单位工程组卷)(此部分资料于监理报审表同时归档)1、外封面(合格证证书类、报告类、复验报告类)2、内封面3、卷内目录4、钢筋出厂合格证钢材进场试验报告汇总表5、钢筋物理试验报告6、钢筋化学成分试验报告7、焊接试(检)验报告汇总表8、钢筋焊接试验报告9、焊条焊剂合格证汇总表10、焊条试验报告11、焊剂试验报告12、水泥出厂合格证,水泥进场试验报告汇总表13、水泥复试报告14、水泥安定性试验报告15、烧结普通砖多孔砖、砌块合格证复试报告汇总表16、烧结普通砖试验报告17、烧结多孔砖试验报告18、砂子试验报告19、石子试验报告20、土壤击实报告21、土壤容重试验报告22、防水材料合格证、材料进场试验报告汇总表23、玛帝脂配合比试验报告24、胎体增强防水材料试验报告25、合成高分子防水涂料试验报告26、高聚物沥青防水材料涂料试验报告27、沥青试验报告28、高聚物改性沥青防水卷材物理性能试验报告29、合成高分子防水卷材物理性能试验报告30、构件合格证,抽检试验报告汇总表31、各种门窗合格证32、装饰材料板的检验报告及合格证33、各种涂料、油漆的检验报告及合格证34、地磁砖的检验报告及出厂合格证35、其它装饰材料的检验报告及出厂合格证36、钢结构出厂合格证37、砼构件出厂合格证抽验报告汇总表38、砼构件出厂合格证39、砼试件统计分析评定汇总表40、砼外加剂渗合料试验报告41、予拌砼、现场拌制砼配合比报告42、砼抗压强度试验报告43、防水砼抗渗试验报告44、现场施工砼试件强度统计分析评定表45、砌筑砂浆试验报告汇总表46、砌筑(特种)砂浆配合比报告47、砌筑砂浆抗压强度试验报告48、各种闸门、管件等材料试验报告、出厂合格证汇总表49、各种闸门、管件产品材料试验报告50、各种闸门、管件等合格证51、主要电气设备、材料合格证抽检试验报告汇总表52、电气主要设备材料产品抽检试验报告53、通风空调主要材料、设备出厂合格证、批量抽检试验报告汇总表54、通风空调工程主要设备、材料抽检试验报告55、通风空调材料出厂合格证(一)锅炉安装工程安装资料(通用部分见第一部分、第二部分)1、锅炉开工报告2、竣工移交证书3、锅炉安装交工验收纪要4、锅炉出厂质量合格证和检查验收记录5、锅炉安装合格证书6、隐蔽工程检查记录7、垫铁安装隐蔽工程检查记录8、加热炉炉配件安装记录9、加热炉配件安装记录10、锅炉本体安装记录11、锅炉基础检查、放线记录12、烟囱、烟道安装检查记录13、锅炉设备检查记录14、锅炉技术资料检查记录15、锅炉主要零部件质量检查记录16、锅筒检查记录17、集箱检查记录18、锅炉结构检查记录19、钢制烟囱安装检查记录20、水位表及压力表安装记录21、引风机安装记录22、烟风道安装记录23、通球记录24、锅炉本体水压试验记录25、阀门、管件单体水压试验记录26、机器(设备)安装记录27、管道补偿器安装记录28、管线试压检查记录29、蒸汽严密性试验记录30、风道及炉膛风压试验记录31、辅机安装及单机试运转记录32、引风机试运转记录33、送风机试运转记录34、锅炉机组整体试运行签证35、安全阀调整试验记录35、锅炉试运记录36、72小时锅炉运行记录37、烘炉记录以上仅限于燃煤锅炉,锅炉类型不同表格不同时,工程实际上发生的而上述表格中未列的请参照行标予以补齐.(二)机泵设备安装工程1、隐蔽工程检查记录2、垫铁安装隐蔽工程检查记录3、卧式设备安装记录4、设备试验记录5、换热设备抽芯、试压记录6、设备基础检查验收记录7、机组二次灌浆记录8、设备开箱检查记录9、设备清理检查封闭记录10、联运试运转合格证书11、设备缺陷修复检查记录12、机器联轴对中止记录13、离心泵解体、组装检查记录14、机泵安装记录(一)~(五)15、设备安装精平记录16、单体试车记录(一)、(二)(三)工艺管道安装工程资料1、隐蔽工程检查记录2、管沟开挖及回填检查记录3、管架安装记录4、高压管件检查验收记录5、管道焊口统计表6、焊口超声波探伤综合报告7、焊口X射线探伤综合报告8、管道工程隐蔽检验记录9、阀门/管件试验记录10、设备/管道防腐、保温、涂漆施工记录11、安全附件安装记录12、管道补偿器安装记录13、通、排风管道施工记录14、管道系统吹扫及清洗记录15、管线试压记录16、工艺装置试压记录17、室内管道工程水压试压记录18、通水试验记录19、排水管道灌水试验记录20、污水管道渗水试验记录21、雨水落水管灌水试验记录22、管道静电接地测试记录23、管道隔热工程施工记录24、安全附件安装记录25、安全阀调试记录(四)自动化仪表安装工程1、隐蔽工程检查主记录2、仪表设备交接清单3、温度仪表校验记录4、压力表校验记录5、流量测量装置检查记录6、原油物性分析仪表记录7、就地指示仪表校验记录8、记录仪校验记录9、变送器、指示器、记录器校验记录10、三针二次仪表校验记录11、显示仪表附加P、I、D调节器校验记录12、控制阀校验记录13、电动阀校验记录14、物位仪表调校记录15、指示、记录仪调校记录16、计算单元调校记录17、调节器调校记录(一)、(二)18、调节阀、执行器调校记录19、调节仪表比例度、重定特性试验记录20、安全阀调整试验记录21、安全阀定压记录22、仪表电缆敷设记录23、电缆敷设施工检查记录24、电缆(线)绝缘电阻测定记录25、电气绝缘电阻测定记录26、接地网安装记录27、仪表管线试压记录28、仪表盘、柜查线路记录29、报警、连锁系统试验记录30、仪表联校记录31、SCADA系统调试记录32、热电偶、热电阻校验记录(五)电气安装记录1、XX省电力局XXX供电局批准书(一)、(二)2、隐蔽工程检查记录3、电气设备交接清单4、电力电缆试验记录5、电缆(线)绝缘电阻测定记录6、绝缘油试验记录7、避雷、接地装置安装检查记录8、电缆头施工记录9、电缆敷设施工检查记录10、设备(线路)电气性测试记录11、交流电动机动转试验记录12、电动机抽芯检查记录13、电动机干燥记录(一)、(二)14、交流耐压试验记录15、变压器试验记录16、双线圈变压器试验记录17、变压器抽芯检查记录18、变压器干燥记录(一)、(二)19、变压器安装检查记录20、电压互感器试验记录21、电流互感器试验记录22、电度表校验记录23、电表校验记录24、电力(移相)电容器试验记录25、电气绝缘电阻测试记录26、电气绝缘电阻检查记录27、接地电阻测试记录28、隔离开关跌落式熔断器试验记录29、断路器试验记录30、电磁式电流(压)继电器测试记录31、GL型电流继电器试验记录32、重合闸继电器试验记录33、中间、信号继电器试验记录34、时间继电器试验记录35、差动继电器试验记录(一)、(二)36、低压配电盘(箱)安装记录37、成套开关柜(盘)安装检查记录38、笼型感应电动机传动调整记录39、绕线型感应电动机传动调整记录40、交流电动机检查试动转记录41、自动开关安装调整记录42、隔离开关安装调整记录43、断路器检查调整记录44、断电保护装置的整定记录45、蓄电池充(放)电记录46、高低压开关柜安装调试记录47、电气自动化系统安装调试记录48、组合式过电压保护器试验记录49、电测量指示仪表检验记录50、避雷器试验记录(六)通信安装工程1、VAST卫星通信地球站测试及干扰分析报告2、卫星地面通信设备明细表3、隐蔽工程检查记录4、通信设备安装记录5、电缆施工记录6、接地电阻测试记录7、Mbit/s数字接口误码特性测试记录8、程控交换机调试记录9、测试结果及分析(七)外电力安装工程1、隐蔽工程检查记录2、架空电力线路杆塔组施工记录3、架空电力线路拉线安装施工记录4、架空电力线路导线弛度观察施工记录5、架空电力线路大跨越施工记录6、架空电力线路导线接续施工记录7、架空电力线路穿越隔距明细表8、高压电缆头施工记录9、电缆敷设记录10、电缆敷设施工检查记录11、接地网安装记录(八)储罐制安工程1、隐蔽工程检查记录2、储罐基础检查记录3、储罐基础施工记录4、油罐泄漏检查记录≥1000m3油罐使用5、储罐罐体组装记录6、罐及容器设备焊接记录7、储罐几何尺寸检查记录8、罐试水沉降观测记录9、储罐总体试验记录10、管线试压检查记录11、超声波探伤报告(首、附)12、射线探伤报告(首、附)13、渗透探伤报告(首、附)14、磁粉探伤报告(首、附)(九)储罐防腐保温工程1、隐蔽工程检查记录2、防腐绝缘层电火花检测记录3、储罐、保温、涂漆施工记录4、防腐工程施工记录5、喷砂除锈工程施工记录(十)建筑工程消防竣工验收资料1、建筑工程消防验收申报表2、建筑防火及消防设施隐蔽工程验收记录3、自动消防设施测试报告4、防雷、防静电测试报告5、消防资格证道路工程资料1、隐蔽工程检查记录2、道路混凝土强度报告汇总表3、路基、路面、路肩基层压实度汇总表4、路面工程一览表5、公路技术指标表6、纵坡(≥5%)一览表7、半径≤最小半径平曲线一览表8、路基道坡及截水沟加固一览表9、档墙及防护工程一览表10、涵洞工程一览表11、桥梁工程一览表12、砂的吸水率试验报告13、砂的有机质含量试验报告14、砂的含量率试验报告15、砂的含泥量试验报告16、砂筛分试验报告17、碎(卵)石技术性质试验报告18、碎石视比重及容重试验报告19、石料磨耗试验报告20、颗粒大小分析试验报告21、碎(卵)石含水试验报告22、碎(卵)石压碎指标值试验报告23、碎(卵)石吸水率试验报告24、碎(卵)含泥量试验报告25、石料抗压强度试验报告26、石灰化学成分(活性氧化钙和氧化镁含量)27、石灰土中石灰剂量检验记录28、沥青粘度试验报告29、沥青加热损失试验报告30、沥青粘结力试验报告31、沥青含水量试验报告32、沥青闪点及燃点试验报告33、水泥细度、稠度、凝结时间和安定性试验报告34、混凝土伴合物含气量检验报告35、混凝土劈裂抗拉强度试验报告36、混凝土抗拉抗渗试验报告37、水泥胶沁砂强度试验报告38、液塑限联合测定试验报告39、无侧限抗压强度试验报告40、钙电极快速测定石灰(水泥)剂量试验报告41、公路工程水质分析试验报告42、孔道压浆水泥试验报告43、环刀法实度试验报告44、标准击实试验报告45、野外回弹模量检验报告46、承台检验记录油田集输管道工程资料1、管件、阀门及管道预制件质量证明书或合格证2、弯管、补偿器、三通、异径管无损检测及热处理报告或质量证明书3、阀门试压和安全阀(校)定压记录4、钢管出厂合格证或复验报告5、防腐保温管质量证明书6、焊接工艺评定报告、焊接施工记录和焊工合格证7、焊条(剂)合格证8、管道焊接无损探伤报告9、补口补伤施工(电火花检查)记录10、通球扫线记录11、管道强度和严密性试验记录12、管沟开挖、管道下沟回填施工记录线路工程资料1、线路测量记录2、隐蔽工程检查记录3、材质合格证或化验报告4、混凝土、砂浆强度报告5、混凝土施工记录6、导线、避雷线接头隐蔽记录7、爆接、星接接头强度测试报告8、杆塔偏斜测量记录9、电杆焊接检查记录10、导线损伤修补位置记录11、导线接头部位记录12导线驰度观测施工记录13、杆塔组立施工记录14、大跨越挡施工记录15、穿跨越明细表16、接地网安装记录17、接地电阻测试记录18、绝缘子试验记录19、变压器校验记录20、校验油试验记录21、短路器试验记录22、避雷器试验记录23、拉线安装记录24、电缆敷设记录25、电缆施工检查记录26、隔离开关、跌落式熔断器试验记录27、电气绝缘电阻测试记录28、设计变更单29、杆塔合格证30、三盘合格证31、铝绞线、钢芯铝绞线、钢绞线合格证32、金具合格证33、钢材合格证34变压器合格证35、短路器合格证36、避雷器合格证37、隔离开关、短路器合格证38、焊工合格证39、爆破工合格证40、缺陷及加固补强处理报告41、材料、设备代料单42、变压器安装检查记录43、变压器抽芯检查记录施工总结1、概述:工程概况、施工组织和主要实物量。

竣工资料归档顺序(最新版)

竣工资料归档顺序(最新版)

施工单位归档顺序:施工工序资料1、分项工程质量检验评定表2、分项工程中间交工证书3、分项工程开工申请批复单(分项工程是以子分项工程资料体现的,开工报告在评定之前)4、分项工程检验申请单及附件注:施工工序资料组卷总顺序与分部分项工程划分顺序一致,各分项工程资料按工序先后顺序组卷。

各工程资料表格组卷顺序:路基工程单位工程开工检验申请批复单及附件(单独组卷)路基土石方分部开工检验申请批复单及附件(单独组卷)每个自然段土石方:{分项工程质量检验评定表—分项工程中间交工证书—分项工程开工申请批复单及附件—分项工程检验申请批复单—93区【中间检验申请批复单(清表)—填方原地面地基处理检查表—检查记录表(清表)—水准测量记录表—中间检验申请批复单—分项工程质量检验评定表(每五层)—土方路基现场质量检验表及附件—施工放样报验单—全站仪平面位置检测表—路基路面纵段高程横坡度宽度检测记录—现场压实度试验检测报告…….】—94区【中间检验申请批复单—分项工程质量检验评定表(每层)—土方路基现场质量检验表及附件—全站仪平面位置检测表—水准测量记录表—平整度、宽度、横坡度检查记录表—横坡度现场检验表—现场压实度试验检测报告…….】—96区【中间检验申请批复单—分项工程质量检验评定表(每层)—土方路基现场质量检验表及附件—全站仪平面位置检测表—水准测量记录表—平整度、宽度、横坡度检查记录表—横坡度现场检验表—现场压实度试验检测报告……. 】—路床顶{中间检验申请批复单—土方路基现场质量检验表及附件—全站仪平面位置检测表—路基路面高程检测记录、计算表—平整度、宽度、横坡度检查记录表—横坡度现场检验表—现场压实度试验检测报告—现场承载力试验检测报告}路基工程软基处理(塑料排水板):分项工程质量检验评定表—分项工程中间交工证书—分项工程开工申请批复单及附件—分项工程检验申请批复单—分项工程质量检验评定表(砂垫层)—砂垫层软基处理现场质量检验表—水准测量记录表—袋装砂井、塑料排水板软基处理现场质量检验表—塑料排水板处理软基施工检查记录表—水准测量记录表路基工程软基处理(土工格栅):分项工程质量检验评定表—分项工程中间交工证书—分项工程开工申请批复单及附件—分项工程检验申请批复单—中间检验申请批复单—分项工程质量检验评定表(第一层)—【防裂土工布合成材料现场质量检验表—分项工程质量检验评定表(第二层)—防裂土工布合成材料现场质量检验表…..】路基工程软基处理(换填):分项工程质量检验评定表—分项工程中间交工证书—分项工程开工申请批复单及附件—分项工程检验申请批复单—软基换填处理现场质量检验表—水准测量记录表(填前)—检查记录表(地基换填碎石)—水准测量记录表(填后)—软土地基沉降、位移观测总结报告—全站仪平面位置检测表—水准测量记录表—软土地基沉降~时间曲线记录表—软土地基沉降观测记录表—软土地基水平位移观测记录表路基工程软基处理(碎石桩):分项工程质量检验评定表—分项工程中间交工证书—分项工程开工申请批复单及附件—分项工程检验申请批复单—碎石桩软基处理现场质量检验表—碎石桩处理软基施工检查记录表—砂垫层软基处理现场质量检验表—分项工程质量检验评定表(砂垫层)—水准测量记录表(填前)—水准测量记录表(填后)—地基承载力试验报告路基交验:中间交工申请表—现场压实度试验检测报告—现场承载力试验检测报告(弯沉)—高程现场检验表—全站仪平面位置检测表—宽度现场检验表—平整度现场检验表—横坡坡度现场检验表—边坡检查记录表—中间交工证书排水工程分部工程开工申请批复单及附件(单独组卷)边沟、排水沟:分项工程质量检验评定表—分项工程中间交工证书—分项工程开工申请批复单及附件—分项工程检验申请批复单—中间检验申请批复单(基坑)—桥涵基坑现场检测记录表—水准测量记录表—中间检验申请批复单—浆砌排水沟现场质量检验表—全站仪平面位置检验表—水准测量记录表—砌筑砂浆现场检查汇总记录表—砂浆力学性能试验检测报告排水沟盖板预制:分项工程质量检验评定表—分项工程中间交工证书—中间检验申请批复单—混凝土小型构件现场质量检验表—模板安装检查记录表—混凝土浇筑申请报告单—混凝土施工检查记录表—混凝土力学性能试验检测报告(盖板预制若按批做则单独组卷,若是与排水沟、边沟同段落,则放至相应的排水沟、边沟资料之后。

竣工图格式说明

竣工图格式说明

竣工图格式说明相关标签:竣工图编辑1、竣工图幅面尺寸一般为420(mm长)×297(mm宽),也可采用594mm×420mm、594mm×840mm等标准纸型。

长边可根据需要自由延长。

但装订时一律按420mm×297mm尺寸成册。

2、每册竣工图组卷顺序为:案卷封面+卷内目录+本册图纸封面+本册图纸目录+图纸+卷内备考表。

其中“图纸”包括:本册竣工图总体说明、工程数量汇总表、图、工程数量分表、附注等。

3、竣工图框适用范围:每册竣工图仅“图纸”(图、表)必须套用图框和盖竣工图章,但“图纸”中的“总体说明”除外。

图框内各栏的尺寸严格按照样规定执行。

图框线距页边距离:上、下、右为10mm,左为30mm。

当采用比420mm×297mm大的纸幅时,标题栏应紧靠右边线一侧。

4、竣工图章中的“施工单位”即接受业主招标并与业主签订合同时的施工单位全称;“技术负责人”为施工单位总工程师;“监理单位名称”为本项目总监办全称即与业主签订合同时的监理单位全称;“监理人”为驻地高监;“编制人”为本卷档案的组卷人;“编制日期”填写技术负责人的签字日期,用八位数(如:20030206)表示。

竣工图章中的编制单位和监理单位的名称均需刻到章上,签名和日期需手签。

竣工图章行高为从上至下分别为7mm、13mm、10mm、10mm、10mm、10mm,列宽从左至右分别为25mm、25mm、30mm。

刻制竣工图字体采用宋体。

用红色印泥盖章。

5、竣工图章应盖在每张图的正面右下方、图框标题栏的上方的空白处,以不遮盖图的有效部分为宜,若正面无空白处盖章则将竣工图章盖在此图的背面。

6、图框标题栏中的“图名”用简洁文字反映本幅图的主要内容,若有桩号,亦应示出。

7、图框标题栏中的“制图”和“复核”分别由施工单位绘制竣工图的人员和专业工程师签名,标题栏中的“监理”为驻地监理组的专业监理工程师(对施工单位所绘竣工图进行审核)。

竣工资料整理组卷要求

竣工资料整理组卷要求

竣工资料整理组卷要求一、移交份数及套数说明:①全册资料为《市政基础设施工程资料管理规程》5.2工程资料分类表中保存单位为建设单位的B类及C类资料。

②专册资料为《市政基础设施工程资料管理规程》5.2工程资料分类表中保存单位为城建档案馆的B类及C类资料。

③简册资料包括:竣工报告、竣工验收鉴定书及附表、工程设计变更、洽商记录、竣工测量资料、设计说明书、竣工图。

二、组卷顺序1、全册:C7、C1、C2、C4、C3、C5、C6、C8;2、专册:C7、C8、C1、C2、C4、C3、C5、C6;说明:①本组卷顺序均为C类施工文件,均按表式整理。

②C7的组卷顺序为,以卷内目录的填写为例(全册):三、封面、卷内目录、备考表的使用及填写1、使用2、填写①封面:名称填写单位工程名称(第一行项目名称、第二行单位工程名称);案卷题名施工单位填写施工文件或竣工图,监理单位填写监理文件;如施工文件或竣工图超过一卷,均需在第一行填写施工文件或竣工图,后用(一)、(二)、(三)……进行每卷顺序编写,第二行填写本卷内资料的主要内容,可简写;编制单位本卷文件材料的形成单位,需加盖编制单位公章;技术主管由编制单位技术负责人、总工程师签名;编制日期本卷文件材料形成的起止日期,竣工图如为同一天编制的,只需填写止日期,起日期的年月日处为空白,不可删除;共册第册共册填写的是同一单位工程的施工文件和竣工图的总册数,第册填写的是同一单位工程本卷所列的顺序册数。

②目录:序号填写顺序号,按卷内文件排列的先后顺序用阿拉伯数字从1开始依次标注,每卷资料均从1开始标注;文件材料题名填写文字材料或图纸名称,无标题或无相应表格的文件,根据内容拟定标题;原材及施工试验使用材料试验报告(通用)表的,在卷内目录中需填写材料试验报告(材料名称);原编字号施工文件册的卷内目录中不填写,竣工图册中填写竣工图的图号;编制单位填写文件资料的直接形成单位;以下几点需要注意:a.竣工验收鉴定书、单位工程质量竣工验收记录、设计交底记录的编制单位填写“北京市公联公路联络线有限责任公司”;b.工程洽商记录的编制单位分为交公联的填写设计院的全称、交档案馆的填写施工单位;C.原材合格证及复试报告、施工试验报告等同种文件的形成单位不止一家时,交公联的按形成单位较多的填写,交档案馆的材料复试及施工试验报告需按检测单位分别整理、填写卷内目录、编顺序码。

竣工资料组卷目录

竣工资料组卷目录

竣工资料组卷目录竣工资料组卷目录第一册:施工管理1.开工报告2.图纸会审记录、设计变更、洽商记录3.施工组织设计4.施工技术交底5.施工日记6.施工合同7.企业资质证明8.项目组织构成及上岗人员证件(包括项目管理人员、操作工、特种工等)9.进场施工机械进出场报验及调试验收记录10.其它第二册:材料实验1.进场材料证明文件及复试报告2.砂(材料进场统计表、复试报告、见证取样单)3.碎石、毛石(材料进场统计表、复试报告、见证取样单)4.水泥(材料进场统计、合格证、三天、二十八天出厂报告、复试报告、见证取样单)5.钢筋(材料进场统计、质量证明文件、复试报告、见证取样单)6.砌块(材料进场统计、质量证明文件、复试报告、见证取样单)7.防水材料(材料进场统计、质量证明文件、复试报告、见证取样单)8.钢材(材料进场统计、质量证明文件)9.连接、焊接材料(材料进场统计、质量证明文件、试验报告)10.预制构件(材料进场统计、质量证明文件、复试报告、见证取样单)11.隔热保温材料(材料进场统计、质量证明文件、试验报告)12.门、窗及其五金玻璃配件(材料进场统计、质量证明文件、复试报告、见证取样单)13.木材(材料进场统计、质量证明文件、试验报告)14.面砖、地砖、静电地板(材料进场统计、质量证明文件、试验报告)15.吊杆、龙骨、面层材料及其它吊顶配件(材料进场统计、质量证明文件、试验报告)16.油漆、涂料、防腐材料(材料进场统计、质量证明文件、试验报告)17.其它材料(材料进场统计、质量证明文件、试验报告)第三册:施工试验及施工测量1.回填土实验2.密实度实验(取点分布图、见证取样单)3.击实实验报告4.砂浆配合比(见证取样单)5.基础汇总表、评定表、试块报告(包括抽样报告、见证取样单)6.主体汇总表、评定表、试块报告(包括抽样报告、见证取样单)7.砼配合比(见证取样单)8.基础汇总表、评定表、试块报告(包括抽样报告、见证取样单)9.主体汇总表、评定表、试块报告(包括抽样报告、见证取样单)10.钢筋连接(见证取样单)11.汇总表、钢筋连接报告12.钢构连接试验(汇总表、试验报告)13.防水试水试验(地下、屋面、卫生间、水池等)14.工程定位测量及复核记录建筑工程竣工档案组卷排列顺序:一、工程立项文件材料:1.建设项目立项报告及批文;2.可行性研究报告的审批意见书及报告;3.项目评估文件;4.选址申请、报告;5.选址意见书;6.征地批准文件;7.征地实征界线红线图;8.建设用地规划许可证;9.危房鉴定书;10.拆迁协议书;11.补偿协议节;12.建筑设计防火审核意见书;13.固定资产投资许可证;14.固定资产投资项目统计登记表;15.建筑纳税登记表或免税通知书;16.规划红线图;17.建设工程规划许可证。

竣工图目录说明

竣工图目录说明

竣工图需要封面和目录说明竣工图格式:1、竣工图幅面尺寸一般为420(mm长)×297(mm宽),也可采用594mm×420mm、594mm×840mm等标准纸型。

长边可根据需要自由延长。

但装订时一律按420mm×297mm尺寸成册。

2、每册竣工图组卷顺序为:案卷封面+卷内目录+本册图纸封面+本册图纸目录+图纸+卷内备考表。

其中“图纸”包括:本册竣工图总体说明、工程数量汇总表、图、工程数量分表、附注等。

3、竣工图框适用范围:每册竣工图仅“图纸”(图、表)必须套用图框和盖竣工图章,但“图纸”中的“总体说明”除外。

图框内各栏的尺寸严格按照样规定执行。

图框线距页边距离:上、下、右为10mm,左为30mm。

当采用比420mm×297mm大的纸幅时,标题栏应紧靠右边线一侧。

4、竣工图章中的“施工单位”即接受业主招标并与业主签订合同时的施工单位全称;“技术负责人”为施工单位总工程师;“监理单位名称”为本项目总监办全称即与业主签订合同时的监理单位全称;“监理人”为驻地高监;“编制人”为本卷档案的组卷人;“编制日期”填写技术负责人的签字日期,用八位数(如:20030206)表示。

竣工图章中的编制单位和监理单位的名称均需刻到章上,签名和日期需手签。

竣工图章行高为从上至下分别为7mm、13mm、10mm、10mm、10mm、10mm,列宽从左至右分别为25mm、25mm、30mm。

刻制竣工图字体采用宋体。

用红色印泥盖章。

5、竣工图章应盖在每张图的正面右下方、图框标题栏的上方的空白处,以不遮盖图的有效部分为宜,若正面无空白处盖章则将竣工图章盖在此图的背面。

6、图框标题栏中的“图名”用简洁文字反映本幅图的主要内容,若有桩号,亦应示出。

7、图框标题栏中的“制图”和“复核”分别由施工单位绘制竣工图的人员和专业工程师签名,标题栏中的“监理”为驻地监理组的专业监理工程师(对施工单位所绘竣工图进行审核)。

工程竣工资料组卷顺序

工程竣工资料组卷顺序

一、工程竣工资料组卷顺序为外封皮、内封皮、卷内目录、施工企业资质、管理文件类,物资、设备类文件类,施工记录类,HSE管理类,竣工图,施工总结,电子声像资料等、卷内备考表。

施工单位工程竣工资料清单1企业资质、管理类文件1.1竣工档案编制说明1.2工程说明1.3合同(协议)1.4项目经理授权书、项目经理资质证书1.5营业执照、法人代码、税务登记证(国税、地税)、组织机构代码证、压力管道安装证书等企业资质1.6施工组织设计(方案)及批复1.7施工技术方案及批复1.8管理措施、作业指导书等1.9开工报告、停工报告、复工报告1.10中间交工证书、交工证书、完工报告、竣工报告1.11交工项目表1.12交工主要实物量表1.13主要设备及备品、备件交接清单1.14焊口机械性能试验报告1.15质量保证资料核查表1.16工程重大质量事故处理记录1.17重大质量事故处理鉴定报告1.18一般(大)事故处理鉴定记录1.19未完工程项目明细表1.20图纸会审记录、技术交底记录1.21设计变更资料1.22设备、材料改代核定单1.23建设单位管理文件一览表1.24监理单位管理文件,指令及回执一览表1.25重要请示报告、往来函件2物资、设备类文件2.1原材料检验、复验文件2.2物资设备的合格证、质量证明文件、装箱单2.3产品原材料材质证明2.4强度/严密性实验记录2.5检验/鉴定记录/证书2.6测试报告2.7主要设备及其备品备件交接清单2.8图纸2.9重要往来函件(物资、设备方面的重要函件)3施工记录见附件三竣工资料表样3.1线路、站场工艺、穿跨越部分补充焊接工艺规程3.2伴行路部分补充碎(卵)石压碎指标值试验报告、石灰化学成分(活性氧化钙和氧化镁含量)试验报告、石灰土中石灰剂量检验记录(EDTA滴定法)、标准击实试验报告等3.3土建部分补充压实度试验报告、地基承载力试验报告、砖出厂合格证及试验报告、石试验报告、砂子试验报告、水泥出厂合格证及试验报告、防水材料出厂合格证及试验报告、沥青砂浆试验报告、钢材质量证明报告及复检报告、砂浆配合比试验报告、砂浆强度试验报告、混凝土配合比试验报告、混凝土强度试验报告、混凝土密度试验报告、混凝土坍塌度试验报告、砂浆及混凝土试块抗压强度试验报告、焊接接头力学性能试验报告等3.4竣工资料表样(附件三)4HSE文件4.1HSE管理类文件4.1.1HSE 合同4.1.2安全总监授权书4.1.3HSE 两书一表、应急预案4.1.4主要安全设施、特种设备检测检验报告4.1.5HSE 管理人员一览表4.2HSE作业类文件4.2.1事故登记表,事故报告(包括调查情况、处理情况)4.2.2HSE 方面的工程暂停令及复工报告4.2.3水压试验取水、排水许可协议,水压试验取水、排水质检报告4.2.4污水/废液排放许可或委托处理协议4.2.5自然保护区施工许可,自然保护区保护与管理方案4.2.6文物保护施工许可,文物保护与管理方案4.2.7地貌恢复证明文件(县、乡级)4.3HSE 管理工作总结等5竣工图6施工总结8.3.3.1 外封面填写要求1)外封面全部要求打印。

竣工资料包括内容及装订顺序[全]

竣工资料包括内容及装订顺序[全]

竣工资料包括内容及装订顺序封皮卷内目录竣工技术文件封面(单位工程含)工程说明(单位工程含)工程技术交底(单位工程含)根据工程情况做技术交底工程安全交底(单位工程含)必须包含五项内容。

结合工程施工实际情况做安全交底,是管道就写管道的,架空就写架空的,不是管道工程出现架空的交底内容。

建筑安装工程量总表(单位工程含)已安装设备明细表(单位工程含)开工报告(单位工程含):由施工单位填写,送网络部、监理单位审批,网络部负责送各相关随工部门。

随工检查签证记录(单位工程含):要求施工单位全程携带,以便根据工程进展随工、监理等相关人员随时签字确认。

隐蔽工程验收记录:(单位工程含)在照片处贴2张隐蔽工程照片,要求施工单位组织随工、监理等相关人员验收并签字确认。

通过后方可进入下一道工序。

工程质量整改通知单:由监理公司填写、建设单位确认、主送施工单位。

重大工程质量事故报告表:由施工单位填写,主送建设单位、抄送监理单位。

停(复)工报告:由施工单位填写,主送建设单位、抄送监理单位。

工程质量自检记录表(单位工程含):在单位工程完工后,施工单位应先行对工程质量进行自检,自检通过并经施工单位质检员签字确认。

工程设计变更记录:由施工单位填写,设计、监理、建设确认。

设计单位负责出版变更图纸。

工程洽商记录单:(单位工程含)主要涉及赔补,阻工等洽商事项,必要时需附照片。

同一工程可出现多次洽商,可分页填写。

完工通知(单位工程含):工程质量自检合格后,由施工单位填写,主送建设单位。

监理报告(单位工程含)验收证书(单位工程含,是管道工程用管道的,线路用传输线路的)验收遗留问题备忘录(单位工程含)工程测试记录文件封面(单位工程含)测试记录(单位工程含):要求随工、施工、监理等相关人员签字确认。

设备、主材余料交接单(单位工程含):由建设、物资、施工、监理签字确认。

工程拆旧材料回收统计表(单位工程含):由建设、物资、施工、监理签字确认。

拆旧工程用现场电缆拆旧表,新建设项目无拆旧可不用此表工程竣工图封面(单位工程含)竣工图(单位工程含)备考表竣工结算注:未标注“单位工程”的记录,据实在单位工程竣工资料内组卷。

工程竣工资料的编制及组卷要求

工程竣工资料的编制及组卷要求

工程竣工资料的编制及组卷要求一、编制要求1.工程资料填写时一律使用耐久性强的书写材料,如碳素墨水,不得使用易褪色的书写材料,如圆珠笔、铅笔等。

2.工程资料应字迹清楚,图样清晰,图表整洁,签字盖章手续完备。

3.工程资料总目录、卷内目录及备考表需按公司规定格式整理。

4.工程资料页码编制统一用阿拉伯数字从001起编制页码,总目录、卷内目录、备考表不编写编码。

页码编写的位置:单书写的文件在右下角;双面书写的文件,正面在右下角,背面在左下角。

折叠后的图纸一律在右下角。

5.资料内容小于A4页面大小的,应将资料内容粘贴在空白的A4纸页面上放入工程资料内。

6.资料中包含的不同大小的图纸,按要求(手风琴样式)统一叠成A4大小的幅面,图标栏显示在外面。

二、组卷要求1.第一卷竣工验收记录、第二卷技术管理资料、第三卷施工记录资料、第四卷质量验收记录、第五卷物资管理资料。

施工记录、质量验收记录及物资管理资料按各分部进行分类组卷。

各卷内容原则单独成册,卷内内容较少或较多时,可根据实际情况合并或拆分成册,每册厚度不超过2.5厘米。

2.特种设备安改维竣工资料应单独装订成册,与上述资料分开,单独编制竣工资料。

3.每册首页应为卷内目录,末页应为备考表,内容应相互对应。

4.总目录〈资料题名〉里填写的每册名称要与每册卷内目录里〈资料名称〉相对应。

三、电子档案存档要求1.资料内文件扫描件要求。

扫描文件必须是原始版且与存档资料完全一致,扫描件需利用扫描仪或带扫描功能的复印机输出。

图像文件为PDF、JPEG或TIFF格式。

2.电子竣工图存档要求。

电子版竣工图应与档案馆或建设单位存档的纸质竣工图保持数量与内容上完全一致,上传格式应为DWG、PDF文件形式。

电力土建工程竣工资料组卷排序

电力土建工程竣工资料组卷排序

1. 目录2. 单位工程开工报告4. 单位工程竣工验收签证书5. 动土申请单6. 施工方案/作业指导书报审表7. 施工方案/作业指导书8. 施工方案/作业指导书审查记录9. 施工方案/作业指导书交底记录10. 施工图纸会审记录11. 各类会议记要12. 单位工程总结13. 工程建设强制性条文检查汇总表1. 目录2. 设计变更通知单、工程联系单汇总表3. 设计变更通知单4. 工程联系单1. 目录2. 原材料出厂证件及检测报告一览表(索引)3. 半成品、成品出厂证件及检验报告一览表(索引)4. 焊接材料合格证一览表(索引)5. 防水防腐砂浆、胶泥、涂料的试验报告一览表5.1 检测报告报验单5.2 检测委托单5.3 检测报告6. 钢筋焊接及机械连接试验报告一览表6.1 检测报告报验单6.2 检测委托单6.3 检测报告7. 钢管桩、钢结构探伤报告一览表7.1 检测报告报验单7.2 检测委托单7.3 检测报告8. 钢结构磨擦面抗滑系数试验报告一览表8.1 检测报告报验单8.2 检测委托单8.3 检测报告9. 钢结构高强螺栓轴力试验报告一览表9.1 检测报告报验单9.2 检测委托单9.3 检测报告10. 网架节点承载力试验报告10.1 报告报验单10.2 试验委托单10.3 试验报告11. 混凝土出厂合格证一览表11.1 混凝土出厂合格证12. 混凝土配合比试验报告13. 混凝土总碱含量计算书14. 混凝土强度(道路混凝土抗折)报告一览表14.1 报告报验单14.2 试验委托单14.3 混凝土强度(道路混凝土抗折)检测报告15. 砌筑砂浆配合比试验报告16. 砌筑砂浆强度报告一览表16.1 报告报验单16.2 检测委托单16.3 砂浆强度检测报告17. 防水材料配合比试验报告18. 防水材料强度报告一览表18.1 报告报验单18.2 检测委托单18.3 防水材料检测报告19. 土方回填试验报告一览表19.1 报告报验单19.2 检测委托单19.3 回填土检测报告20. 桩身完整性检测报告(报验单、委托单、检测报告)21. 结构实体钢筋保护层厚度检测报告(报验单、委托单、检测报告)22. 门、窗“三性”检测报告(报验单、委托单、检测报告)23. 油漆涂层厚度检测报告(报验单、委托单、检测报告)24. 烟囱倾斜度观测记录(第三方)25. 其他(按各单位工程实际发生情况套用)隐蔽验收内容分部工程名称地基与基础主体结构地下防水工程屋面工程装饰装修给排水及采暖*土方工程地基验槽(基槽开挖、管沟开挖、土质)包括设计标高、暗浜、地质、基槽宽度、长度、放坡、坡度;*基坑回填前的隐蔽验收记录(有无积水、杂物清理,还应说明基础混凝土已经验收合格)*基坑的超挖和回填桩基施工、地基处理*打(压)桩施工记录、灌注桩、挖孔桩成桩施工记录;*预制桩接桩,灌注桩钻孔、清孔,钢筋笼制作、吊放,混凝土灌注基础钢筋、砼、砖石砌筑*垫层(包括标高、长度、厚度、宽度、混凝土强度等级)。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

单位工程竣工资料整理顺序
注:交给运营维护单位的资料,应当按各维护单位要求进行整理和移交。

单位工程竣工资料整理内容说明和要求:
1.施工结果综合资料
(1)竣工验收报告:工程竣工验收交接记录表,即铁验表-5;填写时,应将单位工程名称填在表头前面,如“彩虹特大桥工程竣工验收交接记录表”;应采用A3纸制作,装订时作折叠处理。

(2)开工报告:含开工报审表及批复等文件;当单位工程为特大桥、长大隧道、特等站房或重点控制等工程时,应当附上施工组织设计及其报批文件。

(3)施工小结:单位工程施工小结应当按规定的八个部分写:工程概况、开竣工日期、变更设计的原因及次数、施工方法、施工中遇到的重点问题突发事件以及对问题的处理方法与结果、材料和材质试验情况、工程质量评价或施工中存在的主要问题以及今后维修需要注意的事项、其他需要说明的问题;小结有撰写人、审核人(一般为工程项目负责人)签名,盖施工单位公章。

(4)竣工工程数量表:其中,路基数量表有好几种,一定要齐全;应有制表人、审核人签字,填上日期。

(5)建交表:主要专业均有建交表,用于记录建筑安装主要控制参数,共有28张。

(6)单位工程质量验收记录表:由一套5张表组成,即单位工程质量竣工验收记录表、单位工程质量检验评定表(铁程检-47,反映分部工程验收项目及验收结果)、单位工程质量控
制资料核查记录、单位工程安全和功能检测资料核查及主要功能抽查记录、单位工程感观质量检查记录;铁路房建单位工程验收时,也应有这5张记录表。

(7)分部工程质量验收记录表:根据验标和相关规范规定和施工设计的分部工程的质量验收记录,各分部工程验收记录资料应按规范规定顺序或施工工艺流程顺序排序整理。

(8)分项工程质量验收记录表:根据验标和相关规范规定和施工设计的分项工程的质量验收记录,各分项工程验收记录资料应按规范规定顺序或施工工艺流程顺序排序整理。

(9)变更设计资料:变更设计通知单为原件,附件可以采用复印件;排序时,变更设计通知单放在前面,其它资料按运作顺序排列,放在变更设计通知单后面。

(10)竣工测量资料:各专业工程根据验标及相关测量规范进行的竣工验收前后主要控制参数测量记录,如沉降变形观测、评估资料,桥隧涵和构筑物竣工测量,房屋建筑坐标定位测量记录、主体沉降观测记录,四电的系统检验、测试和设备调试等等各专业单位工程竣工测量或系统检测记录资料。

2.施工过程记录资料
(11)各类工程检查证:铁程检、质统表等铁路专有的施工过程记录表;
(12)各种检验批:铁路、国家施工质量验收标准或规范规定的施工、安装过程记录资料;当同一施工部位还有其它不同式样记录表记录时,应将它们收集在一起,不应破套收集和
整理。

按照《铁路建设项目资料管理规程》10443-2010的要求,以下关键工序、重点部位施工过程的记录施工记录在施工过程中必须填写,并纳入竣工文件(详见规程附录C表):打入桩施工记录、钻孔桩钻孔及清孔记录、基坑开挖施工记录、混凝土搅拌生产记录、混凝土浇筑记录、预应力混凝土简支梁预/初张拉记录、预应力混凝土简支梁终张拉记录、预应力混凝土连续梁张拉记录、预应力混凝土梁孔道压浆记录、预应力混凝土梁封锚(端)记录、粉体喷射搅拌桩施工记录、浆体喷射搅拌桩施工记录、高压旋喷桩施工记录、水泥粉煤灰碎石桩(CFG桩)施工记录、强夯施工记录、隧道开挖断面及地质状况检查记录、隧道喷锚支护施工记录、线路锁定记录,共18张表。

(13)各种原始记录:除以上施工过程记录以外的应当纳入竣工文件的原始记录资料。

(14)出厂合格证、材料试验报告、见证检验报告、强制检定报告等资料:随“报验表”一起成套收集,同品名材料按时间顺序整理;当建设项目为非高铁建设项目时,这部分资料及技术说明等资料一般只向设备维护单位移交。

当产品为进口产品时,还应附上报关资料和成套汉化资料。

(15)动力机械设备合格证、说明书:随“报验表”一起成套收集,同品名设备按时间顺序整理;当建设项目为非高铁建设项目时,这部分资料一般要向设备使用单位和维护单位移交。

当产品为进口产品时,还应附上报关资料和成套汉化资料。

(16)其他报表和文字资料:有必要纳入的、除以上资料
以外的其它竣工资料。

(17)工程日志:单独装订成册,整理方法参见“办档〔2002〕8号文附件4”;一般只向设备维护接管单位移交。

3.图纸
(18)竣工图纸:一般情况下,图纸应按设计施工图顺序排序整理或按规范规定的分部分项工程顺序、施工工艺顺序排序整理;共用的图纸可以只做一套,但必须在其它图纸中说明或施工小结中“其它说明”项中说明;但仅用于本建设项目工程的图纸,包括本建设项目规定使用的通用图,则必须纳入竣工资料中;国家和铁路编制的施工通用图可不移交,但必须在相关图纸说明中和施工小结中“其它说明”项中说明其内容(名称)、编号、图(册)号、页码、时间版本等信息;地方编制的施工通用图应当成套移交;各专业单位工程应纳入的竣工图还应参照“办档〔2002〕8号文附件1”内容规定。

交铁道部代收竣工底图,内容按办档8号文第十七条规定执行。
