管桩试桩施工方案
PHC管桩试桩方案.
PHC管桩试桩方案一、工程基本概况PHC管桩采用C80预应力混凝土,桩外径500mm,壁厚100mm,矩形布置,沿轨道纵向桩间距2.0~3.0m,横向桩间距2.5m,桩长为35~40m。
二、试桩目的正式施工前,按所选桩机型号对PHC桩进行试桩,通过试桩确定压桩的终压技术参数、校验静压桩设备的技术性能、工艺参数及技术措施的适应性。
按设计要求计划试桩2根。
三、PHC桩静压施工1、施工准备1)计划进场主要设备情况2)动力供应设施的配备计划前期在地方电力未接通前,利用200KW发电机组做为动力源。
接通后采用地方电力。
3)场地清理、平整对施工区域内进行清表处理,彻底清除施工场地下的旧建筑物基础。
根据场区内地质情况,计划在静压桩机施工区域表层填筑50-100cm厚的建筑砖碴,以避免陷机情况的发生。
4)管桩进场检验所有管桩进场检查出厂证明及合格证,并根据管桩的尺寸允许偏差要求及外观质量要求对管桩进行检查,严禁不合格的管桩用于工程上。
管桩的尺寸允许偏差桩的棱角破损深度应在10mm以内,其总长度不大于40cm;管桩不得有裂缝(表面收缩裂缝除外)。
5)管桩的堆放根据现场实际施工情况,管桩堆放场地选择离施工区较近、运输方便的空地。
对管桩堆放场地进行平整、压实,必要时填筑建筑砖碴。
叠层堆放时在垂直于管桩长度方向的地面设置2道垫木,垫木分别位于距桩端0.2倍桩长处,底层最外缘的管桩在垫木处用木楔塞紧,以防滚动。
桩尖向同一端,堆放层数不超过4层。
2、施工工艺桩位测量定位→桩机就位→吊桩→对中→焊桩尖→压第一节桩→焊接接桩→压第N节桩→送桩→终压→截桩1)桩位采用坐标测量定位,利用钢尺进行校核。
2)压桩前,利用全站仪调好桩身垂直度,同时静压桩机应水平、稳定,桩尖与桩身保持在同一轴线上。
垂直度偏差不大于1%。
管桩焊接采用手工电弧焊,接桩时上下节对接偏差不大于2mm,管桩对接前应用钢丝刷将上下桩节端板刷至露出金属光泽。
施焊应对称进行,先在圆周上对称点焊4~6点,然后再分层施焊。
预应力混凝土管桩试桩总结
预应力混凝土管桩试桩总结范本1:正文:一、试桩目的及背景试桩是预应力混凝土管桩施工中的重要环节,通过试桩可以验证设计参数的合理性,评估施工工艺的可行性,并对施工过程进行调整。
本次试桩旨在检验项目A中预应力混凝土管桩的承载能力及变形性能,为后续施工提供参考和经验总结。
二、试桩方案1. 桩径和桩长:根据设计要求,试桩选取直径为1.2m,桩长为20m的预应力混凝土管桩。
2. 桩基处理:试桩前对桩基进行充填处理,保证桩身与软土层之间有足够的摩擦力。
3. 预制桩体安装:将预制好的预应力混凝土管桩制作并安装至试桩位置,保证垂直度和稳定性。
4. 浇筑混凝土:对桩顶进行浇筑混凝土,形成桩头。
三、试桩过程及数据记录1. 桩机施工参数:在试桩过程中,记录桩机的施工参数,包括振击次数、振击频率、振击力等。
2. 荷载施加与记录:按照设计荷载要求,逐渐施加荷载至设定值,并记录荷载与沉降之间的关系。
3. 桩身检测:试桩过程中,利用合适的检测方法对桩身进行监测,包括桩身变形、裂缝情况等。
四、试桩结果分析1. 承载力评估:根据试桩中的荷载与沉降数据,计算出试桩的承载力,并与设计要求进行对比分析。
2. 桩身变形分析:分析试桩过程中桩身的变形情况,评估桩身的刚度和变形性能。
3. 结论总结:根据试桩结果进行分析总结,给出下一步施工的建议和调整。
附件:1. 试桩过程中的数据记录表格。
2. 试桩的监测报告和分析结果。
3. 相关设计图纸和文档。
法律名词及注释:1. 预应力混凝土管桩:一种利用预应力技术对混凝土管桩进行施力的桩基施工方法。
2. 承载能力:指土与桩身之间产生的力,即桩身所能承受的荷载。
3. 桩身变形:指桩身在受到荷载作用时,产生的形状和尺寸改变。
4. 摩擦力:指桩身与土层之间产生的摩擦作用力。
范本2:正文:一、试桩目的及背景为了验证预应力混凝土管桩的设计参数,评估施工工艺的可行性,并调整施工过程,进行试桩是必要的。
本文总结了项目A中的预应力混凝土管桩试桩过程和结果,为后续施工提供参考和经验总结。
管桩试桩施工方案
管桩试桩施工方案一、编制依据1、《建筑桩基技术规范》(JGJ94—2008)2、《先张法预应力混凝土管桩》2010浙G22图籍3、《建筑地基基础工程施工质量验收规范》(GB50202—2002)4、《混凝土结构工程施工质量验收规范》(GB50204—2002)5、《先张法预应力混凝土管桩》(GB13476--2009)6、《建筑基桩检测技术规范》(JGJ106—2014)7、其它相关规范及标准二、工程概况2.1工程简介本工程桩采用A500预应力高强混凝土管柱(PHC),桩身混凝土强度等级C80,抗渗等级不低于P12,钢筋的保护层厚度不小于40mm,桩尖为b型桩尖(十字型钢桩尖),详见下图:2.2设计要求桩基施工前,应按照《建筑基桩检测技术规范》等相关规范进行静荷载试验确定单桩竖向抗压承载力极限值和单桩竖向抗拔承载力极限值(抗拔桩需做),满足相应设计单桩承载力要求,每类桩型的检测桩数不应少于3根。
设计单桩抗压承载力特征值1085KN,单桩抗拔承载力特征值510KN。
三、施工准备3.1场地准备根据施工现场土质及场地地基情况,在现有条件下无法进行桩基的施工,须对场地地基进行加固处理,处理方法为:施工现场采用塘渣进行填筑,并进行平整碾压,填筑厚度为0.8m。
现场铺设区域需满足压桩机施工及行走的需要。
3.2材料准备进场管桩必须有构件合格证,管桩的外观质量要求如下:3.3基准轴线定位,水准点引测基准轴线在场地进行导测,控制导测基准轴线数量,水准点引测至场地内,其基准轴线水准点位置应置于打桩影响范围以外,予以保护并定期复测。
四、静压力管桩施工工艺4.1施工工艺流程4.2操作工艺(1)现场测量放线定位1)、坐标控制点、高程控制点以及建筑物内的轴线控制点,均设置在压桩施工影响区域之外。
2)、根据提供的测量基准点用经纬仪放出各轴线,由专职测量员定出桩位,采用经纬仪直接定位放样,桩位施放误差不得大于10mm,桩中心插上Φ12钢筋,以桩位中心为圆心,用白灰划出与桩同径的圆圈。
预制管桩试桩施工方案
预制管桩试桩施工方案一、施工准备1.组织人员:项目经理、工程师、安全员、施工人员等。
2.准备材料:预制管桩、混凝土、钢筋等。
3.准备设备:吊车、挖掘机、混凝土搅拌站等。
4.制定施工计划:根据工程进度和要求,制定详细的施工计划。
5.安全防护措施:确保施工现场的安全,包括设置围挡、警示标识,进行安全教育等。
二、施工过程1.试桩位置确定:根据设计要求,在地面上标出每根试桩的位置。
2.挖掘坑底:使用挖掘机挖掘每根试桩的坑底,确保底部平整。
3.安装管桩:将预制管桩从运输车辆上卸下,并用吊车吊起,然后将其安装到试桩坑中。
4.调整管桩位置:根据设计要求,在试桩坑中调整管桩的位置和方位,确保与设计图纸一致。
5.固定桩身:使用混凝土将管桩固定在试桩坑中,确保其稳固。
6.浇注混凝土:为了增加管桩的承载能力,在管桩的周围浇注混凝土。
7.安装钢筋:根据设计要求,在混凝土中安装钢筋,增加结构的强度。
8.养护混凝土:采取适当的养护措施,确保混凝土的强度和稳定性。
9.检查验收:对施工过程进行检查,确保施工质量,并进行验收。
三、施工注意事项1.施工现场要保持清洁整洁,避免杂物堆放或遗留。
2.施工人员要严格按照操作规程进行施工,确保施工质量。
3.在施工过程中要做好防护措施,避免事故发生。
4.在施工过程中要及时处理施工现场的问题,确保施工进度。
5.严格按照设计要求进行施工,确保结构的强度和稳定性。
6.在进行混凝土浇注时,要注意控制浇注速度,避免产生空隙或缺陷。
7.对施工过程中发现的问题要及时处理,确保施工质量。
8.施工过程中要注意与其他施工工序的配合,确保工程进度。
总结:预制管桩试桩施工方案是在建筑施工中常用的一种桩基施工方法。
通过合理的施工准备、施工过程和注意事项,可以确保预制管桩试桩的施工质量和工程进度。
然而,在实际施工中,还需要根据具体的工程要求和条件进行调整和完善,以确保施工效果的质量和稳定性。
预应力管桩 试桩施工方案
目录一、工程概况 (2)二、编制依据 (2)三、试桩设计要求 (3)四、预应力管桩施工方案 (3)4.1施工前准备工作 (4)4.2、主要施工机具设备 (4)4.3施工方法 (5)4.4预应力管桩施工工艺流程图 (6)五、进度安排 (7)六、质量标准及保证措施 (7)七、安全注意事项 (8)试桩工程施工方案一、工程概况根据检修基地现场实际,场区内部分厂房所处位置为填方区,对位于填土区域的大型厂房室内地面及设备基础根据填土深度的不同采用不同的地基处理方式。
填土<10m的拟采用高压旋喷桩或换填等方式进行地基处理,填土≥10m的设备基础及对沉降要求高的室内重载地面拟采用预应力管桩,桩径为400mm,以强风化花岗岩为持力层。
为确定桩的单柱竖向承载力特征值,为设计提供依据,确定沉桩的施工设备、施工工艺和收锤标准,为施工提供指南,按设计要求在具有代表性的基地场区鱼塘回填土部位进行试桩施工,以确定主要工艺参数。
二、编制依据本工程招标文件及设计图纸《预应力混凝土管桩》03SG409《锤击式预应力混凝土管桩基础技术规程》DBJ/T15-22-2008 《建筑施工安全检查标准》JGJ59-99《建筑机械使用安全技术规程》JGJ33-2001《建筑地基基础检测规范》DBJ 15-60-2008《中华人民共和国建筑法》广州市建委颁发的有关规定。
三、试桩设计要求1、桩的制作按国家建筑标准设计《预应力混凝土管桩》(03SG409)要求,采用该图集中PHC-AB400(95)桩,桩尖采用十字形钢桩尖。
2、沉桩施工采取锤击贯入法,要求按广东省标准《锤击式预应力混凝土管桩基础技术规程》(DBJ/T15-22-2008)进行施工,打桩锤的选择和收锤贯入度参规程附录C3、试桩须待场地平整后在场坪标高上进行,所有桩均以全风化花岗岩为持力层,要求桩端进入持力层不小于1米,沉锤施工应参考《新建广州和诣型大功率机车检修基地(车田站)定测工程地质勘察报告》(中铁第四勘察设计院2010年3月所作)中邻近的钻孔资料,根据收锤贯入度收锤。
管桩试桩方案

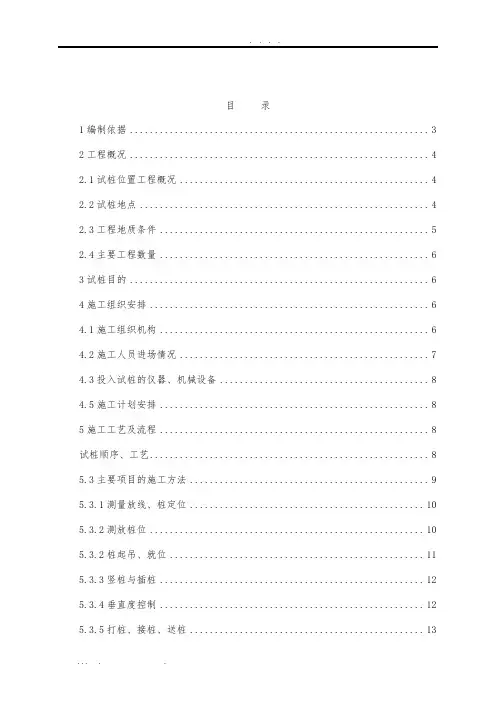

目录1编制依据 (3)2工程概况 (4)2.1试桩位置工程概况 (4)2.2试桩地点 (4)2.3工程地质条件 (5)2.4主要工程数量 (6)3试桩目的 (6)4施工组织安排 (6)4.1施工组织机构 (6)4.2施工人员进场情况 (7)4.3投入试桩的仪器、机械设备 (8)4.5施工计划安排 (8)5施工工艺及流程 (8)试桩顺序、工艺 (8)5.3主要项目的施工方法 (9)5.3.1测量放线、桩定位 (10)5.3.2测放桩位 (10)5.3.2桩起吊、就位 (11)5.3.3竖桩与插桩 (12)5.3.4垂直度控制 (12)5.3.5打桩、接桩、送桩 (13)6常见质量问题现象、原因分析与防治措施 (15)6.1桩身断裂 (15)6.1.1现象 (15)6.1.2原因 (15)6.1.3预防措施 (16)6.2桩顶损坏 (16)6.2.1现象 (16)6.2.2原因 (16)6.2.3预防措施 (16)6.3.3预防措施 (17)6.4沉桩达不到设计标高 (17)6.4.1现象 (17)6.4.2 原因 (17)7成品保护 (18)8成桩质量检测、质量标准 (18)8.1质量检测 (18)8.2质量标准 (18)8.3质量保证措施 (19)8.4质量管理组织机构 (20)9安全、环保保证措施 (22)9.1成立安全环保领导小组 (22)9.2主要的危险源、环境因素识别 (22)10文明施工措施 (23)11附件 (24)1编制依据⑴国家、铁路总公司和地方政府的有关政策、法规和条例、规定;⑵《客货共线铁路路基工程施工技术指南》(TZ202-2008);⑶《铁路路基工程施工质量验收标准》(TB10414-2003);⑷《新建时速200公里客货共线铁路工程施工质量验收暂行标准》(铁建设[2004]8号);⑸《建筑地基处理技术规》(JGJ79-2012);⑹《铁路工程地基处理技术规程》(TB10106-2010);⑺新建九景衢铁路段JQJXZQ-1标施工图(图号:九景衢施(路)-JX6);⑻现场踏勘调查所获得的工程地质、水文地质、当地资源、交通状况及施工环境等调查资料;⑼建设单位、设计单位、监理单位的相关文件通知。
管桩试桩施工方案
管桩试桩施工方案在桥梁、建筑物等工程中,管桩试桩是一项非常关键的工程环节。
通过试桩可以检验地质情况、确定桩基承载力等重要参数,为后续的桩基工程提供可靠的数据支撑。
下面将介绍一种常用的管桩试桩施工方案:管桩试桩前期准备工作•设计方案确定:在施工前,需要根据设计要求确定试桩的位置、直径、长度等参数,并编制施工方案。
•施工资料准备:准备好相关钻机、试桩材料、试验设备等物资。
•现场准备:清理试桩区域及周围环境,确保施工现场安全整洁。
管桩试桩施工步骤1.定位标定:根据设计要求,使用仪器在试桩位置进行标定,确保试桩位置准确无误。
2.预钻孔:采用钻机对试桩位置进行预钻孔,确保桩身的质量和形状。
3.桩材安装:将合格的管桩材料安装到预钻孔中,需保证桩材的垂直度和连接牢固性。
4.测量调整:在安装完管桩后,进行桩顶标高、垂直度等参数的测量调整,确保桩基位置准确。
5.灌浆固化:使用适当的灌浆材料对管桩进行固化,确保桩基的稳定性和承载力。
6.验收检测:对试桩进行验收检测,测试桩基的承载力和稳定性是否符合设计要求。
常见问题及应对措施•桩身偏斜:如发现桩身偏斜,应及时进行调整,确保桩基垂直度。
•桩基承载力不足:如试桩承载力不达标,需要进一步加固处理或调整设计方案。
•灌浆不密实:如灌浆不密实,会影响桩基承载能力,需要重新进行灌浆处理。
结束语管桩试桩施工作为桩基工程中的重要环节,正确的施工方案和严格的操作流程对工程质量至关重要。
通过合理的设计和严谨的施工过程,可以保证试桩数据的准确性和桩基工程的安全可靠性。
希望以上内容对您了解管桩试桩施工方案有所帮助。
管桩试桩施工方案详解
凤台县安置小区桩基工程专项施工试桩方案编制审核审批2014年12月4日目录凤台安置房一期项目陆域工程桩基试桩方案 (2)3.5、材料准备 (3)5、施工要求 (4)5.1、施工机械选择 (5)5.2、管桩施工顺序 (5)5.3、管桩的运输与存放 (5)5.4、施工准备 (5)5.5、试桩施工 (5)5.6、桩的验收 (6)6、劳动力组织 (6)7、管桩质量控制及检测技术标准 (6)7.1、桩的验收 (6)7.2、管桩的起吊、运输和堆放 (6)7.3、预制桩成桩质量验收 (7)8、质量保证措施 (7)凤台安置房一期项目陆域工程桩基试桩方案引言凤台安置小区工程根据设计要求采用预应力混凝土管桩,为了确保管桩的施工质量及承载力,选择合理的设计参数,优化施工图设计,进行试桩具有重要的工程指导意义,为此特编制此试桩方案。
1、编制依据1、《建筑桩基技术规范》(JGJ94-2008)2、《建筑地基基础设计规范》(GB5007-2002)3、《工程测量规范》(GB50026-2007)4、《建筑地基基础工程施工质量验收规范》(GB50202-2002)5、《建筑工程施工质量验收统一标准》(GB50300-2001)6、《建设工程文件归档整理规范》(GB/T50328-2001)7、《建筑工程项目管理规范》(GB/T50326—2006)8、《先张法预应力混凝土管桩》(10G409)9、《建筑钢结构焊接技术规程》(JGJ81-2002)10、《混凝土结构工程施工质量验收规范》(GB50204-2002)11、《混凝土结构设计规范》(GB50010-2002)12、《建筑桩基检测技术规范》JGJ106-201413、本企业相关的管理规范、体系文件。
2、地质概况:拟建场地表层为①耕填土、②粘土、③粉质粘土与粉土互层、④粉砂、⑤粉质粘土、○6粉细砂。
在勘察深度内,拟建场地土层可分为六大工程地质层,详细情况可参照《地质报告》。
管桩试桩施工方案
管桩试桩施工方案试桩施工方案是一个桩基施工的重要步骤,用于测试地质条件和桩基设计的可行性。
本文将详细介绍试桩施工方案的相关步骤和注意事项,以确保施工的顺利进行。
一、试桩施工的步骤:1.准备工作:确定试桩位置,并在施工现场进行必要的勘察和安全检查。
确定试桩的类型和尺寸,以及试桩时所需的设备和材料。
2.标志桩位:根据设计要求,在试桩的位置上进行桩位标志,以便快速准确地定位试桩。
3.搭建施工平台:在试桩位置周围搭建施工平台,保证施工现场的安全和施工效率。
施工平台要满足试桩设备和材料的运输需要,并保证工作人员的安全。
4.钻孔施工:按照设计要求,使用钻机在试桩位置进行钻孔施工。
钻孔的直径和深度应根据试桩的类型和设计要求确定。
钻孔过程中要注意钻孔机的稳定和孔壁的保护,以确保钻孔质量。
5.清理孔底:在钻孔完成后,使用清孔钻或洗孔管等设备清理孔底,并确保孔内的泥土和碎石完全清除,以减小试桩与孔壁的摩擦阻力。
6.放桩:选择适当的试桩方式,如压桩、振动桩或静载桩等。
根据试桩类型和设计要求,选择合适的桩机设备进行试桩。
7.记录数据:在试桩过程中,及时记录试桩的推桩阻力、沉桩速度和桩身位移等数据,并在试桩完成后整理和汇总。
这些数据将用于分析试桩的结果和评估桩基设计的合理性。
8.完成试桩:试桩完成后,验收试桩的质量和结果。
根据试桩的结果,评估桩基设计的可行性,确定是否需要进一步的施工和调整。
二、试桩施工的注意事项:1.安全措施:在试桩施工中,要严格遵守相关的安全操作规程和安全管理要求。
保证施工现场的安全,并确保工作人员的人身安全。
2.施工设备:选择合适的试桩设备和工具,保证施工的效率和质量。
设备的使用和维护要符合相关的要求,并确保设备的稳定和可靠性。
3.施工现场:施工现场应保持整洁和有序,并清除现场的杂物和障碍物。
确保施工现场的安全和施工的顺利进行。
4.沟通协调:在试桩施工前,要与相关单位和人员进行沟通和协调,明确各方的责任和任务。
管桩试桩方案(试桩设计参数、施工部署、人材机计划、施工工艺、桩基检测、成品保护、安全环保措施)
静压管桩试桩方案编制:审核:审批:时间:目录一、试桩目的 (2)二、编制依据 (2)2.1有关文件 (2)2.2规范规程 (2)三、工程概况 (3)3.1工程简介 (3)3.2建设地区特征 (3)3.4试桩设计参数 (4)四、施工部署 (6)4.1质量工期目标 (6)4.2进度计划安排 (6)4.3拟投入的机械设备计划 (6)4.4拟投入的劳动力计划 (6)4.4施工工序 (7)五、施工工艺 (8)5.1施工工艺流程 (8)5.2场地平整 (8)5.3测量定位 (8)5.4管桩成品检查 (9)5.5管桩堆放 (11)5.6管桩起吊及运输 (11)5.7压桩 (12)5.8压桩注意事项 (14)5.9遇下列情况之一应暂停压桩作业,并及时与设计、监理等研究处理 (15)六、桩基检测 (15)6.1桩身完整性检测 (15)6.2静载荷试验 (15)七、信息反馈 (16)八、安全保证措施 (16)8.1安全保证措施 (16)8.2消防保卫措施 (19)九、成品保护措施 (19)9.1提高成品保护意识,落实成品保护责任制 (19)9.2组织作业流程,减少成品损失 (19)一、试桩目的由于本工程地质情况较为复杂且结构层数较高,基础结构需要承受较大的荷载。
因此,合理选择桩型、桩长,确定桩基的承载力,在此工程中显得尤为重要。
同时通过试桩还可以验证桩基施工工艺、和静压机具是否合理,以及管桩生产及供应能力,以便在施工中加以改进。
同时试桩可检验实际单桩承载力是否满足设计要求,并确定桩基础的施工工艺,包括压桩机的最大压力、压桩速度、压桩行程等。
试桩应取得的具体指标如下:1、单桩承载力的检测结果与设计承载力的对比。
2、为设计提供实际地质情况、优化设计。
3、静压机具选型。
4、压桩时的参数:压力、速度、行程等。
5、穿越粉土层的压桩力及工艺参数的控制6、桩基质量控制的措施(倾斜度、中心偏位等)。
二、编制依据2.1有关文件1、A地块试桩平面布置图2、A地块岩土工程勘察报告(中间资料)。
PHC管桩试桩方案
PHC管桩试桩方案1、试桩要求为确定单桩承载力是否满足设计要求,打桩前进行单桩竖向抗压静载试验。
2、试桩目的为了核对地质资料,检验所选用的设备机具的技术性能及施工工艺是否能满足设计要求。
3、沉桩的停锤控制以贯入度为参考,若数据无法满足设计要求时,应会同有关部门一起商量,采取相应措施。
4、试桩标准按《公路桥涵施工技术规范》(JTJ041-2000)并结合《建筑桩基技术规范》(JQJ94—94)单桩竖向抗压静载荷试验中有关标准,采用慢速维持荷载法进行。
5、试桩工艺⑴桩在打入前,在桩的侧面画上标尺,以便在沉桩时记录入土深度。
⑵沉桩时采用桩与锤相适的桩帽和弹性垫层,并及时更换被打击密实失去弹性的垫层。
⑶桩锤、桩帽和桩身要控制在同一轴线上,桩的垂直度偏差小于L/100,可采用2台经纬仪成90°角跟踪观测控制。
⑷每墩的沉桩顺序,一般情况由一端向另一端进行退打。
⑸桩长配置上尽可能减少焊接接头。
相邻的接头位置相互错开(根据配桩表报监理认可),同时,在一个桥墩(台)中同一水平面内的接桩的数量不得超过该基础桩基总数的50%。
⑹起重机配合打桩机喂桩时,注意与打桩机之间操作的协调性,切忌忽快忽慢,剧烈晃动。
⑺下节桩插好后将锤压向桩顶,此时应缓缓地沉入土中,如遇地表土松软,切勿立即解脱吊桩钢丝绳,将桩尖均匀缓慢的沉入土中的同时,逐渐放长吊锤和吊桩钢丝绳,与此同时检查桩锤、桩帽和桩身中轴线是否一致,并检查桩的平面位置有无移动,以便及时纠偏,如一切妥当,再开锤施打。
⑻刚开始由于桩身入土浅,露出地面高,贯入度大,严格控制桩锤冲击能,可用“落锤”方法施打,或减少进油量,减低落锤高度,以后视桩的沉入性能,按重锤轻击原则适当逐步加大冲击力。
⑼桩的停打条件以桩尖标高控制为主、以贯入度控制为辅,标高以现场架设的水准仪实测数据为准。
停打后,桩尖高程偏差允许值为±100㎜。
⑽沉桩过程中由专人负责填写沉桩记录表,记录要求及时、准确、尤其注意最后50cm的贯入度。
预制管桩试桩施工方案
预制管桩试桩施工方案
一、试桩施工前的准备工作
在进行预制管桩试桩施工前,需要做好以下准备工作:
1. 工程测量与定位
需仔细测量和确定试桩位置,确保试桩位置准确无误。
2. 转运预制管桩
将预制好的管桩按照施工图纸和相关要求转运至试桩现场,注意避免损坏。
3. 施工人员培训
确保施工人员对试桩施工的要求和流程有清晰的了解,培训员工做好安全防护工作。
二、试桩施工方案
1. 测量定位
在试桩位置打桩点,确保位置准确。
2. 钻孔
根据设计要求,使用合适的工具进行钻孔,确保孔径和深度符合要求。
3. 放桩
将预制好的管桩放入孔中,注意控制桩的竖直度和精确位置。
4. 预应力锚固
根据设计要求对管桩进行预应力锚固,确保管桩稳固连接。
5. 封孔
将孔口封闭并处理,确保管桩周围的土壤不会塌陷或流失。
三、试桩施工后的验收工作
1. 检查管桩质量
对试桩完成后的管桩进行检查,确保质量合格。
2. 完成报告
完成试桩施工报告,记录试桩施工的整个过程和结果。
3. 试桩数据处理
对试桩过程中的数据进行处理和汇总,为后续工程提供参考。
四、总结
预制管桩试桩施工是工程施工中的重要环节,通过以上方案可以保证试桩工作的顺利进行和管桩质量的有效控制。
在实施过程中,需要严格按照施工流程和要求进行操作,确保工程的顺利进行和质量安全。
锤击法管桩施工方案
PHC管桩(锤击法)试桩施工方案1 工程概况拟建“东莞市中堂燃气热电联产项目”。
位于广东省东莞市中堂镇吴家涌第二工业区南面,庙水路西侧,南距北王路约100m,北距东江北干流约300m。
场地东西长约380m,南北宽约430m,该工程采用预制管桩基础,本次施工试桩拟采用锤击法施工,试桩工程量为:PHC 600 AB(130)桩长25米共3棵,PHC 600 C(130)桩长25米共15棵,PHC 500 AB(100)桩长18米共3棵,PHC 300 AB(70)桩长18米共4棵,共计25棵。
2 试验段说明2.1试验目的a、确定打桩工艺流程是否合理。
b、检验拟定的打桩顺序是否合理。
c、找出施工过程中的关键点、难点及意外情况的处理措施。
2.2 人员准备施工员4人负责试桩期间各种工序施工2.3 机械设备主要机械设备配备表序设备名称型号单位数量(台)用电量1 锤击桩机HD80 台 1 70KW2 锤击桩机HD62 台 1 70KW3 汽车起重机25t 辆 14 运输车辆辆 25 电焊机台 23 技术方案3.1 桩位布置按正方形布桩,按桩间距2.5m,具体见示意图。
3.2 工艺流程3.2.1 制定打桩工艺流程为提高对地基的挤压效应,采用十字型钢桩尖,拟定的施工顺序为,横向先从T1施工,然后向外依次顺序打桩,纵向从一端向另一端排依次打打桩。
3.2.2打桩程序:测量定位一桩机定位一吊桩插桩一桩身对中调直一锤击沉桩一接桩一再锤击沉桩一测量三击贯入度(记录最后三米锤击数)—终止锤桩一移位施打下一桩。
3.2.3 管桩的验收、起吊、运输和推放a.管桩起吊运输中,必须保持平稳,避免剧烈振动和冲撞,管桩起吊采用两端挂钩吊.b.管桩外观质量和管桩尺寸允许偏差符合《先张法预应力混凝土管桩》(图集号:10G409)①管桩外观质量不允许出现:粘皮和麻面、桩身合缝漏浆、内外表面露筋、局部磕损、表面出现裂缝、断筋和脱头、桩套箍凹陷、内表面混凝土坍落、接头及桩套箍与桩身结合面出现漏浆和空洞及蜂窝。
西安管桩施工方案
西安管桩施工方案一、工程概况与目标项目位置:本工程位于西安市某区域,具体地址根据实际项目确定。
工程目的:本项目的目的是按照设计要求和工程标准,高质量、高效率地完成管桩施工,确保建筑物的稳定性和安全性。
工程范围:包括管桩的设计、材料选择、施工工艺、质量控制、安全管理等方面。
二、施工现场准备地形勘查:在施工前进行详细的地形勘查,了解地质情况,为管桩施工提供基础数据。
场地清理:清理施工现场的杂物、垃圾等,确保施工场地的整洁。
道路建设:修建临时道路,确保施工材料和设备的顺利运输。
三、管桩材料选择材料标准:选择符合国家标准的管桩材料,确保材料质量。
材料检验:对进场的管桩材料进行严格检验,确保材料符合设计要求。
四、管桩施工工艺施工工艺流程:包括测量定位、管桩运输、起吊安装、调整校正、焊接固定等步骤。
施工技术要求:遵循国家相关施工规范,确保施工质量。
五、施工安全与措施安全管理制度:建立完善的安全管理制度,确保施工过程中的安全。
安全设施:配置必要的安全设施,如防护网、警示标志等。
安全培训:对施工人员进行安全培训,提高安全意识。
六、质量控制与检验质量控制体系:建立完善的质量控制体系,确保施工质量符合要求。
检验方法:采用专业的检验方法和工具,对施工过程中的关键环节进行检验。
质量验收:完成施工后进行全面的质量验收,确保工程合格。
七、进度计划与安排施工进度计划:制定详细的施工进度计划,确保工程按期完成。
人员配备:根据施工进度计划合理配备施工人员和设备。
进度监控:对施工进度进行实时监控,确保计划的顺利执行。
八、后期维护与保养维护保养制度:建立维护保养制度,定期对管桩进行检查和维护。
维护保养内容:包括防腐处理、结构检查、安全防护等。
应急处理:制定应急处理预案,应对突发情况。
通过以上八个方面的细致规划和严格执行,我们将确保西安管桩施工项目的顺利完成,为城市的建设和发展贡献力量。
预制管桩试桩施工方案[1]
预制管桩试桩施工方案一、前言预制管桩是一种常用的基础工程施工材料,广泛应用于各类建筑工程中。
为了确保预制管桩在实际工程中的安全和可靠性,试桩工作至关重要。
本文将介绍预制管桩试桩施工方案,包括施工前的准备工作、试桩过程中的操作流程和试桩后的处理措施。
二、施工前准备工作1.设计方案确认:在开始试桩工作前,需要确认设计方案,包括桩的型号、长度和直径等参数,以确保试桩的准确性。
2.现场布置:根据设计要求,在施工现场进行桩位布置、标高标线等准备工作。
3.设备检查:检查试桩设备的情况,确保各设备齐全、运转正常。
4.人员培训:对参与试桩施工的人员进行必要的培训,确保操作规范。
三、试桩施工流程1.桩位布置:根据设计要求在桩位处进行标定、测量,确定桩头位置,作好标志记录备用。
2.打桩孔:使用打桩机等设备,在桩位处挖掘桩孔并清理,确保孔洞无杂物。
3.安装桩身:将预制好的管桩运至桩位,进行严格对齐,调整桩身位置。
4.试打桩头:使用试桩机进行试打桩头,观察桩基稳定情况。
5.测量记录:对试桩过程中的各项数据进行测量和记录,用于后期分析。
四、试桩后处理措施1.试桩数据分析:对试桩过程中获得的数据进行分析,评估桩基的承载力和稳定性。
2.实施验收:根据试桩结果,进行桩基的验收,确认是否符合设计要求。
3.桩身保护:对试桩过程中未使用的管桩进行保护,防止受到污染或损坏。
4.清理现场:清理施工现场,回收材料和设备,确保环境整洁。
五、总结预制管桩试桩施工是基础工程中的重要环节,施工过程中需严格按照设计规范和操作流程进行。
通过本文介绍的预制管桩试桩施工方案,可以帮助工程施工人员更好地掌握试桩的要点和注意事项,确保工程质量和安全性。
最新PHC管桩试桩施工及检测试桩方案
P H C管桩试桩施工及检测试桩方案上海浦东铁路阮巷至平安段第一标段PHC管桩试桩施工及检测试桩方案中铁十七局集团上海浦东铁路项目经理部二OO五年一月二十二日总述1 工程概况2 检验性试桩总体方案及方法2.1检验性试桩内容及目的检验性试验的内容为工艺试验和静载试验。
工艺试验的目的:①检验桩的入土深度能否达到设计要求;②选定沉桩的锤击性能、衬垫(即锤垫、桩垫)及参数;③实测沉桩锤击力;④查明打桩时土质有无“假极限”或“吸入”现象,并确定是否需要复打,以及从停打到复打间应该休息的天数;⑤最终贯入度的取值;⑥确定施工工艺和停止沉桩的控制标准。
静载试验的目的:验证桩的承载力,以及荷载与位移的关系。
2.2试验桩的布置2.3试桩的技术要求3 试桩施工准备3.1施工组织安排3.1.1总体安排3.1.2人员配置3.2施工平面管理3.3施工道路、用电及施工场地3.4管桩进场及验收4 沉桩施工工艺及方法5 工程技术质量保证措施6 安全施工技术措施6.1 施工场地沉桩场地和敷设的道路要符合要求,为保证施工安全,必要时桩机施工作业中铺垫钢板(б=30mm以上)6.2施工用电施工现场接电必须由持上岗证的电工进行操作。
电动工具软电缆插头不得任意拆除、调换,软电缆不得任意加长或截断。
施工现场临时用电按户外明线和架空线要求安装,严禁乱拉乱拖。
电动机械及手持电动工具要设漏电保护装置。
6.3 桩机桩机周围5m以内应无高压线路,作业区内应有明显标志或围栏,严禁闲人进入。
桩机在组立时,将履带扩张后才能安装,导杆托架的下方垫上千斤顶,制动住行走及回转机构,用卷扬扳动导杆750~830时,应停止卷扬,装上后支撑,用后支撑液压杆将导杆扳至900。
桩机行走时,必须有专人指挥。
履带下铺设30mm厚钢板,钢板相互间距不得大于30mm。
在坡道上行走时,应将桩机重心移至坡道的上方,坡度不得大于50。
严禁吊桩、吊锤、回转或行走同时进行。
作业时,操作人员应在桩锤中心5m以外监视。
试桩施工方案
试桩施工方案一、前期准备工作在进行试桩施工之前,需要做好充分的前期准备工作。
首先要对施工现场进行勘察,了解地质情况、地下管线走向等相关信息,确保施工过程中不会受到外部干扰。
同时,要准备好必要的施工设备和材料,确保施工顺利进行。
二、试桩施工方案1. 桩基类型选择根据工程需要和地质条件,选择合适的桩基类型,常见的桩基类型包括钻孔灌注桩、打入式桩和螺旋桩等。
在选择桩基类型时,要考虑到承载力要求、地下水位等因素,确保桩基能够满足工程需求。
2. 施工工艺流程(1) 桩基布设根据设计要求,设置桩基布点,确定桩基位置和间距。
(2) 钻孔或打入桩基根据选择的桩基类型,进行钻孔或打入桩基的工作。
确保桩基的质量和稳定性。
(3) 灌注混凝土在桩基孔中灌注混凝土,填充孔隙,形成坚固的桩基体。
(4) 桩帽浇筑在桩基顶部浇筑桩帽,连接桩基之间,形成整体结构。
3. 质量控制在施工过程中,要进行严格的质量控制,确保每个环节都符合施工要求和质量标准。
对桩基的质量进行检测和验收,确保工程质量。
三、施工安全在进行试桩施工时,要注重施工安全,采取相应的安全措施,防止发生意外。
施工现场要设置警示标识,保持通道畅通,工作人员要佩戴好安全帽、安全鞋等个人防护装备,确保施工过程安全顺利。
四、施工结束及验收待试桩施工完成后,需进行验收工作,包括对桩基质量和外观的检查,确保达到设计要求。
通过验收合格后,方可进行后续施工工作,保证工程质量和安全。
以上是试桩施工方案的相关内容,希望能为施工过程提供指导和帮助。
管桩试桩施工方案详解
管桩试桩施工方案详解
一、前期准备工作
1.1 场地勘察与设计
在进行管桩试桩施工前,必须进行场地的勘察与设计工作。
通过对地质、地形等因素的详细研究,确定施工方案,包括试桩位置的选定、桩长、桩径等参数的确定。
1.2 材料准备
准备好管桩施工所需的材料,包括钢管桩、混凝土、钢筋等,并对材料进行检查、验收,确保质量符合标准要求。
二、施工工艺流程
2.1 土方开挖
首先进行土方开挖工作,清理场地,确保施工区域平整、无障碍。
2.2 钻孔
根据设计要求,在规定位置进行钻孔工作,确定桩孔位置和深度。
2.3 钢管桩安装
将预制好的钢管桩依次安装到桩孔中,确保垂直度和位置准确。
2.4 灌浆
在安装好钢管桩后,需要进行灌浆工作,填充混凝土,加固桩体。
2.5 钢筋加固
在灌浆后,需要在桩内加固钢筋,增加桩的承载能力。
2.6 桩帽浇筑
最后进行桩帽的浇筑工作,将桩顶部封闭,确保整体结构的稳定性。
三、质量控制与安全施工
3.1 质量控制
在施工过程中,要严格按照设计要求进行,确保每个环节的施工质量符合规范要求。
3.2 安全施工
在施工过程中,要注意安全防护措施的落实,避免发生伤害事故,确保施工人员的安全。
四、施工结束与验收
4.1 施工结束
完成管桩试桩施工后,进行工地清理,确保施工场地整洁。
4.2 验收
完成施工后,进行管桩的验收工作,确保管桩的质量达到设计要求。
以上就是管桩试桩施工方案的详细解析,通过严谨的施工工艺流程和质量控制措施,可以确保管桩施工的质量和安全。
PHC管桩试桩施工及检测试桩方案
上海浦东铁路阮巷至平安段第一标段PHC管桩试桩施工及检测试桩方案中铁十七局集团上海浦东铁路项目经理部二OO五年一月二十二日总述1 工程概况2 检验性试桩总体方案及方法2.1检验性试桩内容及目的检验性试验的内容为工艺试验和静载试验。
工艺试验的目的:①检验桩的入土深度能否达到设计要求;②选定沉桩的锤击性能、衬垫(即锤垫、桩垫)及参数;③实测沉桩锤击力;④查明打桩时土质有无“假极限”或“吸入”现象,并确定是否需要复打,以及从停打到复打间应该休息的天数;⑤最终贯入度的取值;⑥确定施工工艺和停止沉桩的控制标准。
静载试验的目的:验证桩的承载力,以及荷载与位移的关系。
2.2试验桩的布置2.3试桩的技术要求3 试桩施工准备3.1施工组织安排3.1.1总体安排3.1.2人员配置3.2施工平面管理3.3施工道路、用电及施工场地3.4管桩进场及验收4 沉桩施工工艺及方法5 工程技术质量保证措施6 安全施工技术措施6.1 施工场地沉桩场地和敷设的道路要符合要求,为保证施工安全,必要时桩机施工作业中铺垫钢板(б=30mm以上)6.2施工用电施工现场接电必须由持上岗证的电工进行操作。
电动工具软电缆插头不得任意拆除、调换,软电缆不得任意加长或截断。
施工现场临时用电按户外明线和架空线要求安装,严禁乱拉乱拖。
电动机械及手持电动工具要设漏电保护装置。
6.3 桩机桩机周围5m以内应无高压线路,作业区内应有明显标志或围栏,严禁闲人进入。
桩机在组立时,将履带扩张后才能安装,导杆托架的下方垫上千斤顶,制动住行走及回转机构,用卷扬扳动导杆750~830时,应停止卷扬,装上后支撑,用后支撑液压杆将导杆扳至900。
桩机行走时,必须有专人指挥。
履带下铺设30mm厚钢板,钢板相互间距不得大于30mm。
在坡道上行走时,应将桩机重心移至坡道的上方,坡度不得大于50。
严禁吊桩、吊锤、回转或行走同时进行。
作业时,操作人员应在桩锤中心5m以外监视。
桩机在吊有桩和锤的情况下,司机不得离开岗位。
预制管桩试桩施工方案
目录1、工程概况 (2)2、试验目的 (2)3、成桩试验选定 (2)4、施工部署 (3)4.1人员配备 (3)4.2机械设备及测量仪器 (3)5、施工工艺及方法 (4)5.1、施工工艺选择 (4)5.2、主要项目的施工方法 (5)6.成桩质量检测 (13)7.质量标准 (13)8.质量保证措施 (13)9、安全保证措施 (14)10、文明施工与环境保护 (15)10.1文明施工措施 (15)10.2环境保护措施 (15)预制管桩试桩方案1、工程概况*****************采用φ600预制管桩,预制管桩型号为PHC-a600(130)-La型预应力管桩。
本工程地基基础设计等级为丙级,建筑桩基础安全等级为二级。
按Ⅱ类场地设计。
抗震设防烈度为6(0.05g)度,设计地震分组为第一组。
±0.000m标高相当于绝对标高23.084m,试桩桩顶标高-2.5m (20.584m),桩长≥30m,桩端进入持力层(4)2、(4)3层大于等于16m及贯入度控制。
相邻桩的桩底标高差不应超过相邻桩长的1/10及相邻中心距,预估单桩竖向承载力特征值≥1500KN,同一承台下的管桩接头应相互错开。
单桩承载力最终根据现场静载试验确定,工程试验桩承载力满足涉及要求后方可施工工程桩。
2、试桩目的试桩完成后,通过桩的静载试验,确定桩基工程各项设计、施工等参数,选择桩基持力层、判定沉桩的可能性,选择静压值,并确定打桩施工时停压标准等。
3、成桩试验选定检查库的试桩数量为5根。
试桩时应采取措施保证桩身侧向稳定性要求。
试桩位置及标高详见附图。
本工程原地面以下地质情况如下:(0):人工填土,为杂填土,成分包括粘性土、碎石块、水泥砖块等,夹杂物含量不均,认为因素影响大,厚0.5~4.8m;(2)1:粉质黏土。
淤泥质粉质黏土、褐灰色、灰绿色,软~流塑,厚1020m,地基承载力特征值fak=80Kpa,桩侧压力特征值qsia=15Kpa,桩极限侧压力特征值qsia=30Kpa;(2)2:黏土、粉质黏土、褐灰色、灰黄色、硬塑偏软,夹少量铁锰质结核,厚度2.5~23.2m,地基承载力特征fak=150Kpa,桩侧压力特征值qsia=25Kpa,桩极限侧压力特征值qsia=50Kpa;(4)2、(4):粉砂、褐灰色、稍密~中密、饱和、呈砂土状,主要矿物成份为石英、长石,厚度2.2~17.4m,地基承载力特征值fak=100~120Kpa,桩侧压力特征值qsia=20Kpa,桩极限侧压力特征值qsia=40Kpa;当入桩土深度5m≤h≤10m 时,桩端阻力特征值qpa=200Kpa,极限端阻力标准值qpa=450Kpa;10m≤h≤15m,时10m≤h≤15m时,qpa=300Kpa、qpa=700Kpa;h>15m时qpa=400Kpa、qpa=800Kpa;(5)3:粗砂、砾砂、中密、饱和、厚度3~4m,地基承载力特征值fak=200Kpa,桩侧压力特征值qsia=40Kpa,桩极限侧压力特征值qsia=80Kpa;当桩入土深度5m≤h≤10m时,桩端阻力特征值qpa=400Kpa,极限端阻力标准值qpa=900Kpa;10m≤h≤15m时,10m≤h≤15m时,qpa=600Kpa、qpa=1300Kpa;h>15m时qpa=800Kpa、qpa=1600Kpa。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
凤台县安置小区桩基工程专项施工试桩方案编制审核审批2014年12月4日目录凤台安置房一期项目陆域工程桩基试桩方案 (2)3.5、材料准备 (3)5、施工要求 (6)5.1、施工机械选择 (6)5.2、管桩施工顺序 (6)5.3、管桩的运输与存放 (6)5.4、施工准备 (6)5.5、试桩施工 (7)5.6、桩的验收 (7)6、劳动力组织 (7)7、管桩质量控制及检测技术标准 (7)7.1、桩的验收 (7)7.2、管桩的起吊、运输和堆放 (8)7.3、预制桩成桩质量验收 (8)8、质量保证措施 (8)凤台安置房一期项目陆域工程桩基试桩方案引言凤台安置小区工程根据设计要求采用预应力混凝土管桩,为了确保管桩的施工质量及承载力,选择合理的设计参数,优化施工图设计,进行试桩具有重要的工程指导意义,为此特编制此试桩方案。
1、编制依据1、《建筑桩基技术规范》(JGJ94-2008)2、《建筑地基基础设计规范》(GB5007-2002)3、《工程测量规范》(GB50026-2007)4、《建筑地基基础工程施工质量验收规范》(GB50202-2002)5、《建筑工程施工质量验收统一标准》(GB50300-2001)6、《建设工程文件归档整理规范》(GB/T50328-2001)7、《建筑工程项目管理规范》(GB/T50326—2006)8、《先张法预应力混凝土管桩》(10G409)9、《建筑钢结构焊接技术规程》(JGJ81-2002)10、《混凝土结构工程施工质量验收规范》(GB50204-2002)11、《混凝土结构设计规范》(GB50010-2002)12、《建筑桩基检测技术规范》JGJ106-201413、本企业相关的管理规范、体系文件。
2、地质概况:拟建场地表层为①耕填土、②粘土、③粉质粘土与粉土互层、④粉砂、⑤粉质粘土、○6粉细砂。
在勘察深度内,拟建场地土层可分为六大工程地质层,详细情况可参照《地质报告》。
3、作业准备3.1、内业技术准备(1)根据业主提供的地质柱状图,了解现场地层情况。
(2)熟悉施工图,包括桩位图,图集,参加图纸会审。
(3)查阅建筑物场地及附近地上、地下管线,建筑物、构筑物的资料,解决或清理地上地下障碍物。
(4)准备施工机械及配套机具的技术性能资料。
(5)收集管桩合理工艺的有关资料。
(6)编制试桩施工方案。
3.2、外业技术准备根据规划提供的工程定位点及水准点,完成施工现场建筑物(构筑物)的测量定位、高程引测,并报有关单位复验。
根据施工布置,完成便道、办公生活区、管桩存储堆放区布置等工作。
打桩前先对场地进行清理和平整,以便桩位放线和控制。
3.3、桩机准备3.3.1、根据桩径、桩长、设计桩型、场地水文、地质情况选择桩机类型、型号,本工程试桩拟投入ZYJ860静压桩机一台。
3.3.2、在试桩开工前完成组装调试。
3.3.3、监控试桩过程,以备核对地质资料,检查所选设备,工艺以及技术要求是否适宜,不能满足施工要求时,汇同有关部门研究,采取措施或更换工艺。
3.4、试桩基本参数3.5、材料准备3.5.1、依据设计图纸要求的材料品种、规格计算试桩材料需用量,编制试桩材料需用计划。
3.5.2、依据试桩材料需用计划及进度计划编制先张法预应力混凝土管桩供应计划,落实试桩管桩货源,保证管桩合格、及时进场。
3.5.3、组织管桩进场,按试桩位置堆放,并同监理人员共同验收合格。
4、施工程序与工艺流程4.1、施工程序施工程序为:桩机就位、调试→吊装管桩、对点校直→沉桩→验收→移机打下一根桩。
4.2、工艺流程本工程管桩的施工工艺流程图如下(图4.2.1)。
图4.2.1、管桩施工工艺流程图5、施工要求5.1、施工机械选择先张法预应力混凝土管桩施工采用静压桩机。
该桩机具有如下特点:噪音低、工效高、管桩保护性强、施工质量容易控制。
5.2、管桩施工顺序打桩的顺序先施工六号楼三根桩,然后施工四号楼三根桩。
5.3、管桩的运输与存放管桩的采购要提前进行,以保证试桩工程开工时管桩进场和施工的正常进行。
管桩的存放与运输要求做到如下几点:(1)管桩的存放场地应坚实平整,做好排水设施;(2)桩应按照规格和桩号分层叠置,支撑点应设置在吊点或近旁处保持在同一横断面上。
管桩叠放高度不宜超过3层。
(3)管桩运输时应达到设计强度的100%;(4)长桩运输可采用平板拖车等运输工具运输;(5)在运输过程中,桩不应设置活动支座,行驶要平稳;5.4、施工准备(1)桩机设备进场后,进行安装和调试,现场进行桩位的定位放线,经监理验收通过后,再移机至试桩桩位处就位,桩架安装就位后应垂直平稳。
(2)在打桩前,用桩机上水平仪对打桩机进行水平调整,使桩机水平。
并应在打桩期间经常校验检查,随时保持桩机的水平度。
桩按设计要求正确地堆置于预定位置。
插桩就位位置是保证打桩精度的关键。
正确的插桩方法如下:以地桩为中心,用石灰画出与桩的外围同形位置,就位时将桩对准桩位。
(3)吊桩时,要严格遵守安全技术操作规程,防止打桩机倾斜、钢丝绳从桩上脱落或破断、桩撞击他人身造成安全事故的发生。
插桩后,应调整桩机平台,可使用经纬仪测定垂直度。
经纬仪应设置在不受打桩机移动及打桩作业影响的位置,并经常与桩机成直角的移动。
在确认桩的中心位置及垂直度后,再转为正式打入。
5.5、试桩施工(1)沉桩试桩为两节、三节桩,管桩就位前,应在桩身上划出单位长度标记,以便观察桩的入土深度及记录每米沉桩压力读数。
吊桩用单点将管桩吊直,桩机夹住并控制桩的下端,使桩尖插在白灰圈内,并对中和调直,保持桩身垂直,其垂直度偏差不大于0.5%。
因上部地层较软,初打时可能下沉量较大,宜用单缸沉桩,随着沉桩加深,沉速减慢,单缸变双缸,以增加压桩力,同时特别注意保持桩垂直度,第一节桩压至离地面一米左右时停压后,吊机吊第二节桩上桩,两节桩上下对齐,上下节桩错位不能大于5mm,电焊接桩,分三层满焊,焊缝饱满、连续,电焊结束后冷却8分钟继续沉桩,沉桩至地面时对桩、焊接等重复上述程序。
(2)送桩由于桩机夹持机构及桩机平台高程等原因而无法将桩直接打至设计标高时,需要使用送桩,根据试桩要求,送桩至地平面或地平面下30cm即可。
送桩器应有足够的刚度和较小的变形量,以有效地传递能量给桩。
送桩前,将送桩器的下端置于桩顶。
送桩器的规格和强度须适应桩顶、桩机的构造要求,外形不致使下打阻力明显增大,且易于拔出、以尽可能少带起土体。
送桩器宜坚硬牢固、不产生弯曲变形、能多次重复使用。
送桩器和桩两者的轴线在一条直线上,以减少偏心影响。
(3)终打标准管桩的沉桩一般采用终压力和设计标高进行双控,沉桩停压标准按设计要求。
5.6、桩的验收验收打桩工程,应检验其是否符合设计要求和施工验收规范的规定。
桩基工程验收应按下列规定进行:(1)桩的制作、吊运、堆放质量检验应在打桩前进行。
(2)桩的进场验收、检验批的验收。
6、劳动力组织本试桩工程拟投入劳动力情况:项目经理1人、技术主管1人,质检员1人,安全员1人,施工员1人,打桩工人5人。
7、管桩质量控制及检测技术标准7.1、桩的验收(1)桩的制作、吊运、堆放质量检验应在打桩前进行。
(2)桩的进场验收包括出厂合格证、桩身强度检验报告、桩的外观质量。
(3)当桩顶设计标高低于施工现场标高需送桩时,在每根桩的桩顶打至场地标高时,应进行中间验收,待全部桩打完并开挖致设计标高后,再作全面检验。
(4)严格按照《先张法预应力混凝土管桩》(10G409)的要求进行验收。
7.2、管桩的起吊、运输和堆放(1)先张法混凝土管桩达到设计强度的70%方可起吊,达到100%才能运输。
(2)桩起吊时应采取相应措施,保持平稳,保护桩身质量。
(3)水平运输时,应做到桩身平稳放置,无大的振动,严禁在场地上以直接拖拉方式代替装车运输。
(4)管桩的存放场地应坚实平整,垫木与吊点应保持在同一横断面上,且各层垫木应上下对齐。
预制桩堆放层数不宜超过3层。
7.3、预制桩成桩质量验收根据《建筑桩基技术规范》JGJ94-2008规定,沉桩允许偏差如下(1)桩位允许偏差如下表:(mm)(2)桩顶标高的允许偏差为-50~+50mm。
8、质量保证措施8.1 质量目标:确保试桩工程质量达到国家现行的施工质量验收合格标准。
8.2 施工质量控制流程:8.3 质量保证体系:现场质量保证组织体系如下:8.4、岗位职责:(1)项目经理负责质量的全面管理;(2)项目技术负责人负责工区的技术指导和施工资料整理,对质量问题进行纠正;(3)施工员负责组织施工,保证各工序按技术要求实施;(4)质检员负责质量的过程控制、组织施工自检;(5)各工序、机组负责人负责本工序、本机组的施工,对施工质量负直接责任;(6)记录员必须准确、完整地填写施工记录,并协助复核桩位;(7)其他各岗位人员必须认真做好本职工作,严格遵守公司的质量规定。
8.4质量保证管理措施:⑴本项目施工过程中将全面贯彻执行国家和上级部门颁发的有关质量方针、目标、政策、法令和标准,严格按ISO9002质量管理模式,进行全过程全方位质量管理。
⑵坚持“质量第一”方针,牢固树立“质量就是效益”的观点,确保项目质量保证体系正常运作,使质量管理进一步趋向科学化、规范化、系统化、标准化和制度化,保证各项管理工作处于受控状态。
⑶严格按施工图和现行的施工规范精心组织施工,任何现场修改、材料使用、材料代用,设计更改等必须取得业主的同意后才能进行,决不允许自行改变施工图纸或降低使用标准。
⑷做好施工设计图纸审核工作,编制好施工组织设计和各专业施工技术方案,明确设计要求和技术标准,并要求施工人员熟练掌握这些要求和标准。
⑸针对本工程的施工特点和内容制定质量检验计划,明确各项工序的质量控制点,以实施对质量的有效控制。
⑹坚持“三检一评”和质量一票否决权制度;坚持现场全过程、全方位巡检制度;推行施工工序检验、停止点申报会签制度。
⑺服从质监人员的监督和检查,接受监理的监督和管理,积极对其进行的质量监督、检查工作予以配合,确保本工程施工质量。
⑻对于关键工序和隐蔽工程,及时提请监理到现场进行检查验收工作,验收合格后才能转入下一道工序,并做好工程施工记录。
⑼从源头抓起,加强材料的采购、复检、验收工作,采购单必须经监理方认可后才能采购,材料必须经监理方验证后方能使用,严禁不合格材料进入施工现场。
8.5 质量保证技术措施:⑴严格执行各种技术规范与标准。
⑵项目经理在施工前组织相关人员进行图纸会审,并作相关记录。
⑶施工前,项目部技术负责人要对施工班组进行技术交底。
⑷施工中所用的经纬仪、水准仪、和塔尺、盘尺等必须是经计量检验部门检验合格的。
⑸要对进入施工现场的材料进行严格检查,不合格的材料不能施工。
⑹对施工过程中的关键过程要严格执行“三检制”,并作好记录。
