建筑物超高增加费工程量计算规则

合集下载

建筑工程计量与计价20)超高增加费

建筑工程计量与计价20)超高增加费

2020/1/28
14-5 建筑物超高增加费
15
土建工程超高费计算例题
(5)采用列式计算法,套用定额01150530超高增加费计算 得: 人工费=11500/100×2502.95=287839.25(元/㎡) 机械费=11500/100×887.45=102056.75 (元/㎡) 管理费=(287839.25+102056.75×8%)×33%=97681.25(元/
2020/1/28
14-5 建筑物超高增加费
2
六层或20m分界线
超高部分
2020/1/28
未超高部分
未超高部分
14-5 建筑物超高增加费
3
现代建筑普遍高度超过20m,所以计算超高 施工增加费是必须的。超高施工增加费在 2013《清单计量规范》中列入了措施费, 计算方法一样以“项”为单位进行综合计 价。
2020/1/28
14-5 建筑物超高增加费
9
三、相关规定
6)建筑物高度虽超过20m,但不足一层的, 高度每增高1m,按相应定额乘系数0.25计 算。超过高度不足0.5m舍去不计。
7)按《建筑面积计算规则》应计算建筑面 积的出屋面的电梯机房、楼梯出口间等的 面积与相应超高的建筑面积合并计算,执 行相应定额。
2020/1/28
14-5 建筑物超高增加费
8
三、相关规定
3)高度在20m以上,层高2.2m以内的管道 层、技术层、架空层等按围护结构外围面 积乘0.5系数并入相应高度的面积内计算。
4)同一建筑物檐高不同时,按不同檐高的 建筑面积分别计算,执行相应定额。
5)建筑物20m以上的层高超过3.6m时,每 增高1m(包括1m以内),按相应定额乘系 数1.25。

建筑物超高增加费指南

建筑物超高增加费指南


(5)单层建筑物(无楼隔层者)高度超过20m,其超过部分除构件安 装按第七章的规定执行外,另再按本章相应项目计算每增高1m的层高 超高费。 二、单独装饰工程超高人工降效
工程量计算规则
一、建筑物超高费以超过20m部分的建筑面积(m2)计算。
案例:某公共建筑楼,主楼为19层,每层建筑面积为1000m2,附楼为6层, 每层建筑面积为1500m2,主附楼底层层高均为5m,其余层高均为3m。
第十八章 建筑物超高增加费用

一、建筑物超高增加费 1、建筑物设计室外地面至檐口的高度(不包括妇儿墙、屋顶水箱、突出 屋面的电梯间、楼梯间等的高度)超过20m时,应计算超高费。 2、超高费内容包括:人工降效、高压水泵摊销、临时垃圾管道等所需费 用。超高费包干使用,不论实际发生多少,均按本定额执行,不调整。 3、超高费按下列规定计算: (1)檐高超过20m部分的建筑物应按超过部分的建筑面积计算。 (2)层高超过3.6m时,以每增高1m(不足0.1m按0.1m计算)按相应子 目的20%计算,并随高度变化按比例递增。 (3)建筑物檐高高度超过20m,但其最高一层或其中一层楼面末超过 20m时,则该楼层在20m以上部分仅能计算每增高1m的层高超高费。 (4)同一建筑物有2个或2个以上的不同檐口高度时,应分别按不同高度 竖向切面的建筑面积套用定额。
(附楼应套18-1) [(5.46+3.93) ×(1+31%+12%)+0.54] ×20% × 0.3=0.84 (元/m2)
建筑物超高增加费计价表
金额(元)
序 号
定额编号
定额名称
计量 单位
工程数量
综合单价
合价
1
18-4换 18-4换 ×20% ×0.3 18-1换 ×20% ×0.3

安装工程超高增加费计算规则

安装工程超高增加费计算规则

安装工程超高增加费计算规则以安装工程超高增加费计算规则为标题的文章随着城市建设的不断发展,安装工程也逐渐成为了一个重要的领域。

在安装工程中,超高增加费是一个非常重要的概念,它是指在超高层建筑的施工过程中,由于高度的增加而产生的额外费用。

那么,超高增加费的计算规则是怎样的呢?我们需要明确超高增加费的计算对象是超高层建筑。

根据国家标准,超高层建筑是指高度超过150米的建筑物。

在这样的建筑中,由于高度的增加,施工难度也相应增加,从而导致了施工成本的增加。

超高增加费的计算主要包括以下几个方面:1. 基础设施费用:超高层建筑的基础设施需要更加牢固和稳定,以承受更大的重量和风力。

因此,基础设施费用会相应增加。

2. 施工设备费用:由于超高层建筑的施工高度增加,需要使用更高效的施工设备,如高空起重机、爬升机等。

这些设备的租用费用会大幅增加。

3. 材料运输费用:超高层建筑的材料需要通过特殊的方式运输到施工现场,如使用大型吊车或直升机等。

这些运输方式的费用较高,会增加材料的采购成本。

4. 施工人员费用:超高层建筑的施工需要更多的人员投入,包括技术工人、安全人员等。

这些人员的工资和福利费用也会相应增加。

5. 安全防护费用:超高层建筑的施工安全风险更高,因此需要加强安全防护措施,如安装更多的安全网、安全带等。

这些防护设施的费用也会计入超高增加费中。

6. 管理费用:超高层建筑的施工需要更严格的管理和监督,因此需要增加管理人员的数量和工作强度。

这些管理费用也会成为超高增加费的一部分。

以上就是超高增加费的计算规则。

需要注意的是,不同地区和不同项目的超高增加费计算规则可能会有所不同,具体的计算公式应根据实际情况进行确定。

总结起来,超高增加费是指在超高层建筑施工过程中由于高度增加而产生的额外费用。

它的计算规则包括基础设施费用、施工设备费用、材料运输费用、施工人员费用、安全防护费用和管理费用等方面。

了解和掌握超高增加费的计算规则,对于合理控制施工成本、保证工程质量具有重要意义。

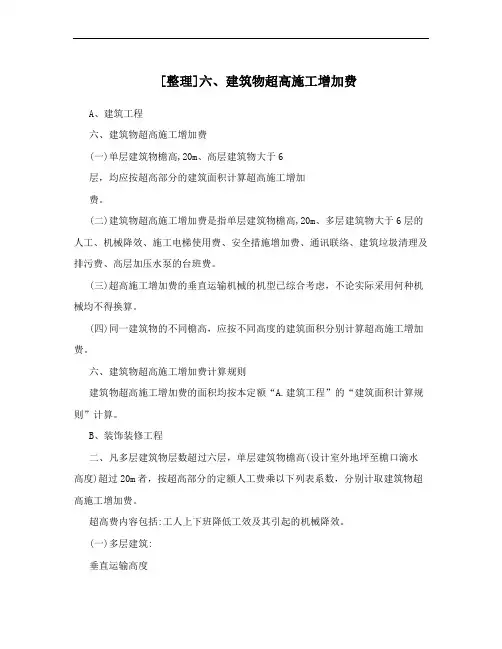

[整理]六、建筑物超高施工增加费

[整理]六、建筑物超高施工增加费

[整理]六、建筑物超高施工增加费
A、建筑工程
六、建筑物超高施工增加费
(一)单层建筑物檐高,20m、高层建筑物大于6
层,均应按超高部分的建筑面积计算超高施工增加
费。

(二)建筑物超高施工增加费是指单层建筑物檐高,20m、多层建筑物大于6层的人工、机械降效、施工电梯使用费、安全措施增加费、通讯联络、建筑垃圾清理及排污费、高层加压水泵的台班费。

(三)超高施工增加费的垂直运输机械的机型已综合考虑,不论实际采用何种机械均不得换算。

(四)同一建筑物的不同檐高,应按不同高度的建筑面积分别计算超高施工增加费。

六、建筑物超高施工增加费计算规则
建筑物超高施工增加费的面积均按本定额“A.建筑工程”的“建筑面积计算规则”计算。

B、装饰装修工程
二、凡多层建筑物层数超过六层,单层建筑物檐高(设计室外地坪至檐口滴水高度)超过20m者,按超高部分的定额人工费乘以下列表系数,分别计取建筑物超高施工增加费。

超高费内容包括:工人上下班降低工效及其引起的机械降效。

(一)多层建筑:
垂直运输高度
40 60 80 100 120 150 (?m)
7.03 15.73 24.06 29.14 32.86 39.10 系数(%)
(二)单层建筑物:
30 40 50 檐高(?m)
3.77 5.67 8.23 系数(%)。

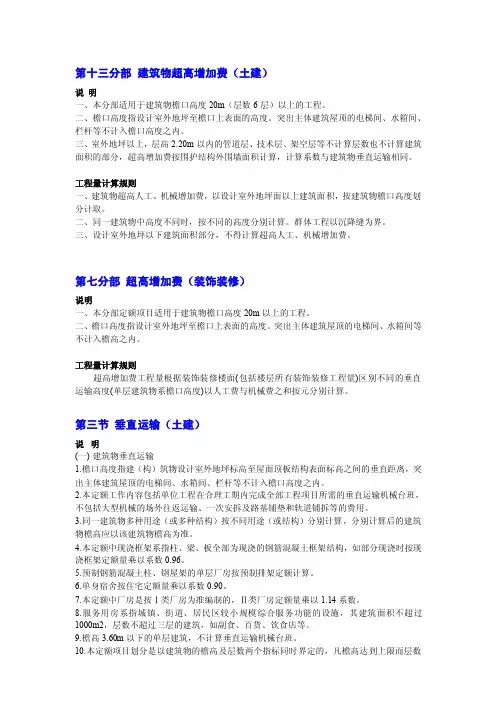

关于超高增加费和垂直运输的注释

关于超高增加费和垂直运输的注释

第十三分部建筑物超高增加费(土建)说明一、本分部适用于建筑物檐口高度20m(层数6层)以上的工程。

二、檐口高度指设计室外地坪至檐口上表面的高度。

突出主体建筑屋顶的电梯间、水箱间、栏杆等不计入檐口高度之内。

三、室外地坪以上,层高2.20m以内的管道层、技术层、架空层等不计算层数也不计算建筑面积的部分,超高增加费按围护结构外围墙面积计算,计算系数与建筑物垂直运输相同。

工程量计算规则一、建筑物超高人工、机械增加费,以设计室外地坪面以上建筑面积,按建筑物檐口高度划分计取。

二、同一建筑物中高度不同时,按不同的高度分别计算。

群体工程以沉降缝为界。

三、设计室外地坪以下建筑面积部分,不得计算超高人工、机械增加费。

第七分部超高增加费(装饰装修)说明一、本分部定额项目适用于建筑物檐口高度20m以上的工程。

二、檐口高度指设计室外地坪至檐口上表面的高度。

突出主体建筑屋顶的电梯间、水箱间等不计入檐高之内。

工程量计算规则超高增加费工程量根据装饰装修楼面(包括楼层所有装饰装修工程量)区别不同的垂直运输高度(单层建筑物系檐口高度)以人工费与机械费之和按元分别计算。

第三节垂直运输(土建)说明(一)建筑物垂直运输1.檐口高度指建(构)筑物设计室外地坪标高至屋面顶板结构表面标高之间的垂直距离,突出主体建筑屋顶的电梯间、水箱间、栏杆等不计入檐口高度之内。

2.本定额工作内容包括单位工程在合理工期内完成全部工程项目所需的垂直运输机械台班,不包括大型机械的场外往返运输、一次安拆及路基铺垫和轨道铺拆等的费用。

3.同一建筑物多种用途(或多种结构)按不同用途(或结构)分别计算,分别计算后的建筑物檐高应以该建筑物檐高为准。

4.本定额中现浇框架系指柱、梁、板全部为现浇的钢筋混凝土框架结构,如部分现浇时按现浇框架定额量乘以系数0.96。

5.预制钢筋混凝土柱、钢屋架的单层厂房按预制排架定额计算。

6.单身宿舍按住宅定额量乘以系数0.90。

7.本定额中厂房是按Ⅰ类厂房为准编制的,Ⅱ类厂房定额量乘以1.14系数。

建筑物超高增加费说明

建筑物超高增加费说明

建筑物超高增加费说明3)、发包某一层时:将该楼层的全部工程项目(不包括垂直运输及外墙脚手架项目)综合单价中的人、机费之和乘以该楼层的人、机加权平均降效系数J计算超高费用。

4)、整体发包或部分楼层发包时,建筑物超高费增加费用不得分层分解计算。

5)、建筑物超高费用应列入相应分部分项工程或措施项目的综合单价中。

个人总结:因为从来没有搞个这么细致的预算,很多东西不知道如何计取或是给忽视了,去年在广州某中心工地一样(45层-54层我司施工)明明知道超高就是不知道怎么计取(在给施工队定人工费的时候,就有按面积5元/平方 1.2为基数的超高费),材料搬运等相当困难,现场各施工单位几乎发生冲突,都是想争取第一时间获得便利,由此造成的人、机降效,无法估计,看到这个计算式至少心里有个谱了,其他措施费也同样有其他的计算方式,不能随便估测更不能忽视。

其次,上面的降效系数怎么来的还不清楚,现在利用这些系数是变大还是变小是否仍然合理,有待考察,刚刚从网上看到了相关计算(见下面附件1),项目内容包含东西太多了(例如联络通讯费,就是我们用的对讲机等,不知道有没有相关文件规定此项费用)。

最后,发现很多计算方法中遇到这个加权计算方法,也就这么几个计算式,知道这个大概了其他的估计也可以类似理解。

第十四章建筑物超高增加费1、工程由一个施工单位总承包,既执行了《基础定额》,又执行了《装饰定额》,则建筑物超高增加费如何计取?答:建筑物超高增加费按《基础定额》的规定计取,执行《装饰定额》的分部分项工程不得再计取超高增加费。

2、单独承包装饰工程执行《装饰定额》,但有个别子目套用《基础定额》,则套用《基础定额》子目的超高增加费如何计取?答:套用《基础定额》的子目以人工费为基数,按《装饰定额》规定计取超高增加费。

3、工程仅完成了主体或除完成主体外又完成了部分装饰项目,如何计取建筑物超高增加费?答:工程仅完成了主体按《基础定额》相应超高增加费乘以0.7的系数。

超高施工增加费计算

超高施工增加费计算

超高施工增加费计算定额的工效是按建筑物檐高25m以下为准编制的,超过25m的高层建筑物,另按规定计算超高施工增加费。

垂直运输费与超高施工增加费的区别与联系?房屋檐高超过3.6m以上,分20m以下、20m以上分别计取垂直运输费。

当房屋檐高超过25m时,不包括25m,在已经计取垂直运输费基础上,由于超过25m施工作业,人工、机械要花费更多的时间。

在垂直运输费基础上叠加计取超高增加费。

超高施工增加费的内容:1.建筑物超高引起的人工工效降低以及由于人工工效降低引起的机械降效等。

2、高层施工用水加压水泵的安装、拆除及工作台班等。

3、通讯联络设备的使用及摊销等。

超高费定额子目如下(各地定额不一致,仅供参考):定额子目单位单价(元)檐高45m以下m221.69檐高80m以下m235.66檐高100m以下m247.45檐高IOom以上m260.86建筑物檐高的规定:建筑物檐高以室外设计地坪标高作为计算起点。

(一)平屋顶带挑檐者,算至挑檐板下皮标高。

(二)平屋顶带女儿墙者,算至屋顶结构板上皮标高;O(三)坡屋面或其他曲面屋顶均算至墙的中心线与屋面板交点的高度;。

(四)阶梯式建筑物按高层的建筑物计算檐高;:(五)突出屋面的水箱间、电梯间、亭台楼阁等均不计算檐高。

.超高施工增加费按建筑装饰工程综合编制。

工程量计算规则:超高施工增加费按建筑面积作为工程量计取的。

比如:一栋高层建筑屋面机房房顶高65.7m,机房层底面高63m,层高2.7m,室内外高差0.3m。

檐口根据规定计算值屋顶结构上皮。

总檐口高度63m÷0.3=63.3m,从超高施工增加费定额选取(定额有45m下、80m以下、100m以下,100m以上四项子目),选择超高施工增加,檐高80m以下子目,用建筑面积作为工程量计算超高施工增加费。

建筑物超高增加费

建筑物超高增加费

≥24
≥30 ≥62 ≥22 ≥56 ≥18
≥18
≥18 ≥34 ≥12 ≥30 ≥10
<18
<18 <34 <12 <30 <10
住宅
民用建筑 公共建筑
江苏现行费用定额(2009)
四、工程费用取费标准及有关规定
建筑工程企业管理费和利润费率标准
序 号

项目名称 建筑工程
计算基数 人工费+机械费
企业管理费率(%) 一类 工程 31 二类 工程 28 三类 工程 25
本楼建筑物高度有二个:
要注意费率(综合单位)的调整!!!
59.30m---属于: 20~60
20.30m---属于: 20~30
1、工程量:
主楼:
(1)主楼七层以上楼面完全超过20m以上各层建筑面积: 1000m2/层×13层=13000m2 (2)主楼的六层应计算每增高1m的增加费(0.3m):1000m2 附楼: 只要计算每增高1m的增加费(0.3m):1500m2
m2
13000
31.13
404690.00
2 3
m2
1000
1.8718700 Nhomakorabeam2
1500
0.84
1260
423390.00
超高费的计取方法: 1、定额计价:按相应定额(综合单价)乘建筑面积,如上例。 2、清单计价 (1)非招标项目:同定额计价(补充清单——超高费)。
(2)依法必须招标项目:
●人工费打入综合单价:按超高人工降效系数计算。 20~30m,超高人工降效系数为5%,每增加10m,递增2.5%(规定方法)。
也有将人工降效费用作为一项单独计算的。
●材料费、机械费计入措施费。 管理费、利润分别跟随人工费、机械费计算。

超高增加费

超高增加费

土建第十三分部建筑物超高增加费说明一、本分部适用于建筑物檐口高度20m(层数6层)以上的工程。

二、檐口高度指设计室外地坪至檐口上表面的高度。

突出主体建筑屋顶的电梯间、水箱间、栏杆等不计入檐口高度之内。

三、室外地坪以上,层高2.20m以内的管道层、技术层、架空层等不计算层数也不计算建筑面积的部分,超高增加费按围护结构外围墙面积计算,计算系数与建筑物垂直运输相同。

工程量计算规则一、建筑物超高人工、机械增加费,以设计室外地坪面以上建筑面积,按建筑物檐口高度划分计取。

二、同一建筑物中高度不同时,按不同的高度分别计算。

群体工程以沉降缝为界。

三、设计室外地坪以下建筑面积部分,不得计算超高人工、机械增加费。

装饰装修第七分部超高增加费说明一、本分部定额项目适用于建筑物檐口高度20m以上的工程。

二、檐口高度指设计室外地坪至檐口上表面的高度。

突出主体建筑屋顶的电梯间、水箱间等不计入檐高之内。

工程量计算规则超高增加费工程量根据装饰装修楼面(包括楼层所有装饰装修工程量)区别不同的垂直运输高度(单层建筑物系檐口高度)以人工费与机械费之和按元分别计算。

措施项目是否记取超高降效?土建第三节垂直运输说明(一)建筑物垂直运输1.檐口高度指建(构)筑物设计室外地坪标高至屋面顶板结构表面标高之间的垂直距离,突出主体建筑屋顶的电梯间、水箱间、栏杆等不计入檐口高度之内。

2.本定额工作内容包括单位工程在合理工期内完成全部工程项目所需的垂直运输机械台班,不包括大型机械的场外往返运输、一次安拆及路基铺垫和轨道铺拆等的费用。

3.同一建筑物多种用途(或多种结构)按不同用途(或结构)分别计算,分别计算后的建筑物檐高应以该建筑物檐高为准。

4.本定额中现浇框架系指柱、梁、板全部为现浇的钢筋混凝土框架结构,如部分现浇时按现浇框架定额量乘以系数0.96。

5.预制钢筋混凝土柱、钢屋架的单层厂房按预制排架定额计算。

6.单身宿舍按住宅定额量乘以系数0.90。

7.本定额中厂房是按Ⅰ类厂房为准编制的,Ⅱ类厂房定额量乘以1.14系数。

计价表规则__18建筑物超高增加费用

计价表规则__18建筑物超高增加费用

建筑物超高增加费用计算规范
一、建筑物超高增加费
1、建筑物设计室外地面至檐口的高度(檐高)(不包括女儿墙、屋顶水箱、突出屋面的电梯间、楼梯间等的高度)超过20m时,应计算超高费。

2、超高费内容包括:人工降效、高压水泵摊销、临时垃圾管道等所需费用。

超高费包干使用,不论实际发生多少,均按本定额执行,不调整。

3、超高费按下列规定计算
⑴檐高超过20m部分的建筑物应按其超过部分的建筑面积计算。

⑵层高超过3.6m时,以每增高1m(不足0.1m按0.1m计算)按相应子目的20%计算,并随高度变化按比例递增。

⑶建筑物檐高高度超过20m,但其最高一层或其中一层楼面未超过20m时,则该楼层在20m以上部分仅能计算每增高1m的层高费用。

⑷同一建筑物中有2个或2个以上的不同檐口高度时,应分别按不同高度竖向切面的建筑面积套用、定额。

⑸单层建筑物(无楼隔层者)高度超过20m ,其超过部分除安装按第七章的规定执行外,另再按本章相应项目计算每增高1m的层高超高费。

二、单独装饰工程超高人工降效
1、“高度”和“层高”只要其中一个指标达到规定,即可套用该项目。

2、当同一个楼层的楼面和天棚不在同一计算段内,按天棚面标高段为准计算。

工程量计算规则
一、建筑物超高费以超过20 m部分的建筑面积(㎡)计算。

二、单独装饰工程超高部分人工降效以超过20m部分的人工费分段计算。

措施项目--超高增加费

措施项目--超高增加费

三、工程量计算规则 1.按建筑物超过进行竖向分割; 2.建筑物超高加压水泵台班,按超高部分的建筑面 积计算。 例1 按图计算建筑物的超高费用和超高加压水泵台班
例2 某建筑物为18层,每层建筑面积550m2,房上楼 梯间建筑面积30m2,电梯井机房建筑面积25m2, 水箱房建筑面积15m2,檐高57.4m。计算该建筑物 的超高增加费。
措施项目五 建筑物超高增加费
一、适用 建筑物的檐高超过20m或层数在6层以上的工程。 其内容包括建筑物垂直运输超高费用和加压水泵台 班费用。补偿因建筑物超高造成的人工、机械的降 效。工程量按超高部分的建筑面积计算。 二、檐高计算 设计室外地坪标高至檐口,屋顶的电梯间、水箱间 等不计入檐口高度之内。 同一建筑物有不同檐高,按不同高度分别计算。具 体同垂直运输费计算部分。 1.平屋面檐口高度是指屋面板顶的结构标高; 2.坡屋面檐口高度按坡屋面平均高度计算。 3.建筑物高度超过20m(6层)且有楼隔层者,工程 量按整楼层的建筑面积计算,不足一层不计算。
例3 层数6层以内,但檐高20m以上的建筑物超高 费计算。 某建筑物4层,檐高22m,每层建筑面积600m2, 第4层层高为5m,计算该建筑物的超高工程量。

关于超高增加费和垂直运输的注释 (1)

关于超高增加费和垂直运输的注释 (1)

第十三分部建筑物超高增加费(土建)说明一、本分部适用于建筑物檐口高度20m(层数6层)以上的工程。

二、檐口高度指设计室外地坪至檐口上表面的高度。

突出主体建筑屋顶的电梯间、水箱间、栏杆等不计入檐口高度之内。

三、室外地坪以上,层高2.20m以内的管道层、技术层、架空层等不计算层数也不计算建筑面积的部分,超高增加费按围护结构外围墙面积计算,计算系数与建筑物垂直运输相同。

工程量计算规则一、建筑物超高人工、机械增加费,以设计室外地坪面以上建筑面积,按建筑物檐口高度划分计取。

二、同一建筑物中高度不同时,按不同的高度分别计算。

群体工程以沉降缝为界。

三、设计室外地坪以下建筑面积部分,不得计算超高人工、机械增加费。

第七分部超高增加费(装饰装修)说明一、本分部定额项目适用于建筑物檐口高度20m以上的工程。

二、檐口高度指设计室外地坪至檐口上表面的高度。

突出主体建筑屋顶的电梯间、水箱间等不计入檐高之内。

工程量计算规则超高增加费工程量根据装饰装修楼面(包括楼层所有装饰装修工程量)区别不同的垂直运输高度(单层建筑物系檐口高度)以人工费与机械费之和按元分别计算。

第三节垂直运输(土建)说明(一)建筑物垂直运输(二)1.檐口高度指建(构)筑物设计室外地坪标高至屋面顶板结构表面标高之间的垂直距离,突出主体建筑屋顶的电梯间、水箱间、栏杆等不计入檐口高度之内。

(三)2.本定额工作内容包括单位工程在合理工期内完成全部工程项目所需的垂直运输机械台班,不包括大型机械的场外往返运输、一次安拆及路基铺垫和轨道铺拆等的费用。

(四)3.同一建筑物多种用途(或多种结构)按不同用途(或结构)分别计算,分别计算后的建筑物檐高应以该建筑物檐高为准。

(五)4.本定额中现浇框架系指柱、梁、板全部为现浇的钢筋混凝土框架结构,如部分现浇时按现浇框架定额量乘以系数0.96。

(六)5.预制钢筋混凝土柱、钢屋架的单层厂房按预制排架定额计算。

(七)6.单身宿舍按住宅定额量乘以系数0.90。

超高增加费

超高增加费

土建第十三分部建筑物超高增加费说明一、本分部适用于建筑物檐口高度20m(层数6层)以上的工程。

二、檐口高度指设计室外地坪至檐口上表面的高度。

突出主体建筑屋顶的电梯间、水箱间、栏杆等不计入檐口高度之内。

三、室外地坪以上,层高2.20m以内的管道层、技术层、架空层等不计算层数也不计算建筑面积的部分,超高增加费按围护结构外围墙面积计算,计算系数与建筑物垂直运输相同。

工程量计算规则一、建筑物超高人工、机械增加费,以设计室外地坪面以上建筑面积,按建筑物檐口高度划分计取。

二、同一建筑物中高度不同时,按不同的高度分别计算。

群体工程以沉降缝为界。

三、设计室外地坪以下建筑面积部分,不得计算超高人工、机械增加费。

装饰装修第七分部超高增加费说明一、本分部定额项目适用于建筑物檐口高度20m以上的工程。

二、檐口高度指设计室外地坪至檐口上表面的高度。

突出主体建筑屋顶的电梯间、水箱间等不计入檐高之内。

工程量计算规则超高增加费工程量根据装饰装修楼面(包括楼层所有装饰装修工程量)区别不同的垂直运输高度(单层建筑物系檐口高度)以人工费与机械费之和按元分别计算。

措施项目是否记取超高降效?土建第三节垂直运输说明(一)建筑物垂直运输1.檐口高度指建(构)筑物设计室外地坪标高至屋面顶板结构表面标高之间的垂直距离,突出主体建筑屋顶的电梯间、水箱间、栏杆等不计入檐口高度之内。

2.本定额工作内容包括单位工程在合理工期内完成全部工程项目所需的垂直运输机械台班,不包括大型机械的场外往返运输、一次安拆及路基铺垫和轨道铺拆等的费用。

3.同一建筑物多种用途(或多种结构)按不同用途(或结构)分别计算,分别计算后的建筑物檐高应以该建筑物檐高为准。

4.本定额中现浇框架系指柱、梁、板全部为现浇的钢筋混凝土框架结构,如部分现浇时按现浇框架定额量乘以系数0.96。

5.预制钢筋混凝土柱、钢屋架的单层厂房按预制排架定额计算。

6.单身宿舍按住宅定额量乘以系数0.90。

7.本定额中厂房是按Ⅰ类厂房为准编制的,Ⅱ类厂房定额量乘以1.14系数。

5.6.1--超高费

5.6.1--超高费
第5层增高


1000
1000
13.41
0.268
13410
268
18 — 1换
第6层层高增高
合计

1000
1.608
1608
15286
④ 层高超过 3.6m 时,以每增高 1m (不足 0.1m 按0.1m 计算)按相应子目的 20% 计算,并随高 度变化按比例递增。
3、掌握常用计算规则:
① 按超过 20m 部分的建筑面积计算。 ② 层高超高费(两部分)
4、工程量计算实例:
例: 某六层建筑,每层高度均大于2.2 m,面积均 为1000 m²,下图给出了房屋高度的分布情况和有 关标高,计算该建筑的超高费。
(1)单价计算:
第5层: 13.41*20%*(19.8+0.3-20) = 0.268 元 第6层: 13.41*20%*(24-19.8-3.6) = 1.608 元 20~30m 内超高: 13.41 元 (2) 套定额:
定额编号
项目名称
单位
工程量
综合单价
建筑物20~30m以内超高
建筑物超高增加费用(P136) 1、了解本节内容 — 包含两部分。 建筑物超高增
加费;单独装饰工程超高部分人工降效费。
2、熟悉有关规定:
① 超高费内容包括:人工降效、高压水泵摊销、临 时垃圾管道等费用。超高费包干使用,不调整。 ② 建筑物设计室外地面至檐口的高度(不包括女儿 墙、屋面水箱、突出屋面的电梯间、楼梯间等的 高度)超过 20 m 时,应计算超高费。檐高超过 20M的部分建筑物应按照超过部分面积计算。 ③ 建筑物檐高超过 20 m,但最高层或其中一层楼 面未超过 20 m,则该楼层在 20m以上部分仅能计 算每增高 1m 的层高超高费。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

整理word
建筑物超高增加费工程量计算规则
建筑物超高增加费工程量计算规则及公式
1、建筑物超高啬费以超过檐高20m部分的建筑面积以平方米计算。

即建筑物楼面高度超过20m时则楼层按建筑面积计算超高增加费.
2、建筑物檐高超过20m,但最高一层或其中一层楼面未超过20m的则该楼层在20米以上部分仅能计算每增加1米的层高增加费。

3、建筑物层高超过3.6米时,以每增高1米(不足0.1米按0.1米计算)按相应子目的20%计算,并随高度变化按比例递增。

4、同一建筑物中有2个或2个以上的不同檐口高度时,因分别按不同高度竖向切面的建筑面积套用定额。

5、单独装饰工程超高部分人工降效以超过20米部分的人工费分段计算。

感谢您的支持与配合,我们会努力把内容做得更好!
.。
