某住宅项目给水中水消防外线施组

建筑内部给水与消防系统练习题—
建筑内部给水系统习题一、单项选择题1. 各种给水龙头的出水口高出承接用水容器溢流边缘的最小空气间隙距离不得小于出水口直径的()倍。
A、B、C、D、2. 所谓卫生器具配水龙头的流出水头是指出流控制龙头处所需的()。
A、出口处的水压值B、出口处的静水压C、出口处克服的阻力值D、出口处的动压3. 建筑内生活给水管道的设计秒流量指()。
A、卫生器具额定流量之和,B、卫生器具额定流量C、建筑内卫生器具按配水最不利情况组合出流时的最大瞬时流量D、最大时用水量的1/36004. 当室外给水管网的水压周期性不足,往往白天高峰时水压不足,夜间水压上升,且如果建筑物允许设高位水箱,应采用的给水方式为()。
A、直接给水方式B、单设水泵给水方式C、单设水箱给水方式D、水泵水箱给水方式5. 某住宅层高,由市政管网供水,当市政管网供水水压为,可供水至()层。
A、4B、5C、6D、76. 住宅建筑的生活给水管道设计秒流量计算,应首先计算出()。
A、最大用水时卫生器具给水当量平均出流概率.B、管段卫生器具给水当量的同时出流概率C、最大用水时用水量D、平均用水时用水量7. 生活给水管道水流流速不宜大于()m/s。
A、B、C、D、8. 生活用水中途转输水箱调节容积宜取()min转输水泵的流量。
A、5~10B、5~15C、10~15D、10~209. 某办公楼水泵从贮水池吸水输送至屋顶水箱,贮水池最低水位至屋顶水箱最高水位标高差为61m,已知该管路总水头损失为,水箱进水口流出水头为20 kPa,则水泵扬程为()kPa。
A、610B、C、630D、10. 某6层学生宿舍,每层20间宿舍,每间4人,全楼均由屋顶水箱供水,用水定额为100L/(人·d),小时变化系数为,使用时间为24h,水箱内消防贮水量为6 m3,水箱由城市给水管网夜间直接供水,则屋顶水箱有效容积为()m3。
(A、54B、30C、2D、4811. 住宅建筑的生活给水管道的设计秒流量应按()方法计算。

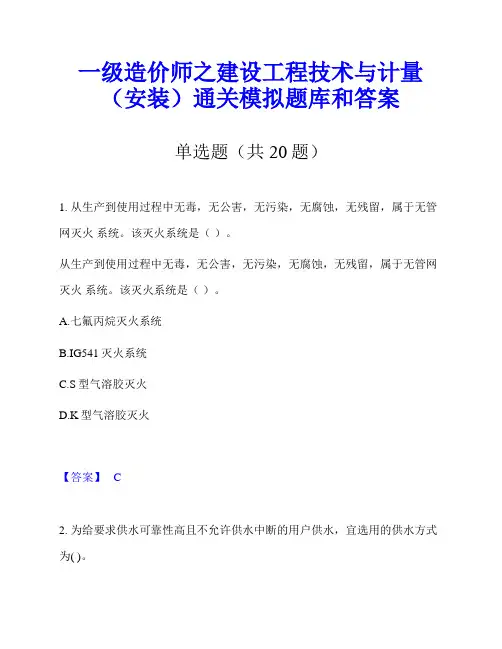

一级造价师之建设工程技术与计量(安装)通关模拟题库和答案
一级造价师之建设工程技术与计量(安装)通关模拟题库和答案单选题(共20题)1. 从生产到使用过程中无毒,无公害,无污染,无腐蚀,无残留,属于无管网灭火系统。
该灭火系统是()。
从生产到使用过程中无毒,无公害,无污染,无腐蚀,无残留,属于无管网灭火系统。
该灭火系统是()。
A.七氟丙烷灭火系统B.IG541灭火系统C.S型气溶胶灭火D.K型气溶胶灭火【答案】 C2. 为给要求供水可靠性高且不允许供水中断的用户供水,宜选用的供水方式为( )。
为给要求供水可靠性高且不允许供水中断的用户供水,宜选用的供水方式为( )。
A.环状网供水B.树状网供水C.间接供水D.直接供水【答案】 A3. 燃气管道安装完毕,在其压力试验前,应进行()。
燃气管道安装完毕,在其压力试验前,应进行()。
A.蒸汽吹扫B.空气吹扫C.绝热保温D.涂防腐漆【答案】 B4. 依据《通用安装工程工程量计算规范》(GB50856-2013),静置设备安装工程量计量时,根据项目特征以“座”为计量单位的是()。
依据《通用安装工程工程量计算规范》(GB50856-2013),静置设备安装工程量计量时,根据项目特征以“座”为计量单位的是()。
A.金属油罐中拱顶罐制作安装B.球形罐组对安装C.热交换器设备安装D.火炬及排气筒制作安装【答案】 D5. 这种灭火系统由火灾报警系统或传动管控制,自动开启报警阀和启动供水泵后,向开式洒水喷头供水的自动报警喷射灭火系统,这种灭火系统为()。
这种灭火系统由火灾报警系统或传动管控制,自动开启报警阀和启动供水泵后,向开式洒水喷头供水的自动报警喷射灭火系统,这种灭火系统为()。
A.水喷雾灭火系统B.自动喷水预作用系统C.自动喷水雨淋系统D.自动喷水干湿两用灭火【答案】 C6. 电气与仪表设备安装电气与仪表设备安装A.隔膜式压力表B.防爆感应式接点压力表C.电阻远传压力表D.电容式压力变送器【答案】 A7. (2015年真题)压缩回弹性能好,具有多道密封和一定自紧功能,对法兰压紧面的表面缺陷不敏感,易对中,拆卸方便,能在高温、低压、高真空、冲击振动等场合使用的平垫片为()。

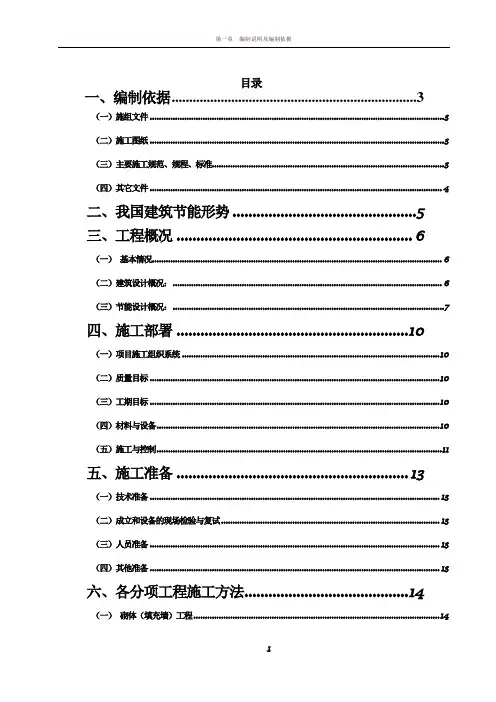

建筑节能施工方案31709
目录一、编制依据 (3)(一)施组文件 (3)(二)施工图纸 (3)(三)主要施工规范、规程、标准 (3)(四)其它文件 (4)二、我国建筑节能形势 (5)三、工程概况 (6)(一)基本情况 (6)(二)建筑设计概况: (6)(三)节能设计概况: (7)四、施工部署 (10)(一)项目施工组织系统 (10)(二)质量目标 (10)(三)工期目标 (10)(四)材料与设备 (10)(五)施工与控制 (11)五、施工准备 (13)(一)技术准备 (13)(二)成立和设备的现场检验与复试 (13)(三)人员准备 (13)(四)其他准备 (13)六、各分项工程施工方法 (14)(一)砌体(填充墙)工程 (14)(二)外墙保温工程 (16)(三)铝合金门窗工程 (19)(四)聚苯颗粒保温砂浆抹灰工程 (23)(五)屋面保温工程(憎水膨珠保温砂浆) (24)(六)幕墙工程 (25)(七)水电安装工程 (31)七、验收监督 (34)八、安全管理 (36)一、编制依据(一)施组文件《A-02地块集体产业用房(商业办公)楼等2项(海淀区五路商务楼项目)施工组织设计》。
(二)施工图纸(三)主要施工规范、规程、标准(四)其它文件二、我国建筑节能形势“节约优先”是我国能源应用的基本策略,建筑节能是我国节能减排的重要组成部分。
建筑围护结构保温是建筑节能的主要措施,我国绝大多数地区建筑围护要进行保温隔热。
北京在《中国建筑热工设计分区图》中属于寒冷地区,严寒和寒冷地区主要考虑冬天取暖能耗大,建筑围护结构的保温是建筑节能的最主要措施。
三、工程概况(一)基本情况(二)建筑设计概况:(三)节能设计概况:四、施工部署(一)项目施工组织系统项目经理部由总公司授权管理,按照企业项目管理模式——GB/T19001-ISO9001标准模式建立的质量标准体系来运作,形成以全面质量管理为中心环节,以专业管理和计算机管理相结合的科学管理体系。
项目部按照我公司颁布的《管理手册》、《作业指导书》、《执行文件汇编》执行。
施组标准样板
施工组织设计摘要一、编制依据1.施工图纸2.主要规程、规范3.主要标准4.主要法规二、工程概况1.工程概况2.建筑设计概况3.结构设计概况4.专业设计简介三、施工部署(一)施工组织1.施工组织机构:详见项目部组织机构图附录1。
2.项目部职能分配及人员职责项目部依据本工程具体情况,建立组织机构并明确职责分配,严格履行管理职责和权限,使之有效实施,规范项目质量管理,确保本工程质量目标的实现。
项目部管理职责详见附录2。
(二)任务划分1.总承包合同范围:总承包方为北京云湖建筑工程总公司第一项目部,主要负责土建、电气工程安装、暖卫工程施工。
2.业主自行组织施工的范围:无。
3.业主指定分包由总包管理的施工范围:空调系统由甲方指定厂家负责施工。
4.总包组织内分包施工项目:水电分包方由北京³³建筑工程总公司专业施工队伍施工,负责给排水、电气工程安装。
5.总包组织外分包施工项目:土方开挖、防水工程、铝合金门窗、玻璃幕墙以及商品混凝土由总承包方分包施工。
6.总承包方对所有分包单位负有照管、监督、协调的责任,并保证所有施工项目的工期、质量符合合同及规范的要求。
(三)工程目标1.质量目标:合格工程。
2.工期目标:根据合同工期要求,本工程将于2001年10月26日开工,2003年3月19日竣工,共510个日历天,各项主要部位工期安排如下:±0.00以下部分:2001年10月12日~2002年1月16日主体结构:2002年3月3日~2002年5月30日砌筑及装修插入:2002年4月22日竣工:2003年3月19日3.安全目标:本工程安全目标为施工期间无人员伤亡事故。
4.消防目标:本工程消防目标为施工期间无火灾事故。
5.文明施工目标:本工程文明施工目标为北京市“文明施工红牌工地”。
(四)施工部署原则本工程根据先地下后地上,现结构后装修的原则施工。
结构期间采用流水施工,合理安排材料和劳动力;装修采用平行施工方法,多层同时施工。
施组编制要点
施工组织设计编制要点由于根据整体章节设置,文中施工组织设计内容编号采用的是中文标题分级方式(一、(一)、1),在实际编写中应采用数字标题分级方式(1、1.1、1.1.1)。
一、编制依据(一)、合同(或协议)表5-1该项内容应填写合同文本的内容,当工程项目未签合同,以协议的形式出现,亦可填写协议编号和签订日期。
(二)、施工图纸表5-2续表5-2该项要求填写各类图纸的目的是使读者判断图纸是否到齐编制施工组织设计依据是否充分、可靠。
(三)、主要规范、规程表5-3该项内容应注意两个问题:其一,规范名称与编号应准确无误;其二,应包括水、电及设备等专业有关的规程与规范。
(四)、主要标准表5-4该项应包括验收标准和单项材料标准两部分。
(五)、主要图集表5-5该项内容应包括水、电、设备等专业有关图集。
(六)、主要法规表5-6该项内容应包括国家的法:如建筑法、环境保护法、计量法等。
地方法是近些年北京市建委颁发的强制执行的技术、管理文件:如有见证取样、碱集料反应的技术管理规定,有关安全生产等文件。
(七)、其他因前6项内容分类比较细,有些内容无法包括,如地质勘测报告、贯标等管理文件,可以在本项描述。
二、工程概况(一)、总体简介主要包括四表、两图,对工程的整个情况作简单概述,主要以表格形式表达。
(最好不要填写简称,应该按各单位公章填写单位全称,而且名称一定要和工程前期报批手续中填写的保持一致)表5-7(二)、建筑设计概况表5-8续表5-8(三)、结构设计概况表5-9续表5-9续表5-9(四)、专业设计概况表5-10续表5-10注:工程概况以图表的形式出现,其目的是减少编制者的文字组织工作,并便于读者查阅。
工程概况表的内容可根据工程规模、复杂的程度酌情增减。
(五)、工程典型的平、剖面图。
1、地下室平面图。
2、裙房平面图。
3、标准层平面图。
4、典型剖面图。
(六)、工程特点、施工难点根据施工合同、地理条件、现场情况、土质情况、结构和建筑特点、机电设备安装、季节影响等因素确定工程的难点和特点,为施工组织设计的编制提供针对性的依据,应着重描述管理上的难点和技术难点两种类型。
施组(技术标)
第一章工程概况1.1基本情况1.2专业设计情况1.3施工有利条件1、施工现场离我公司的办公室和预制厂近,因此对于一些管道可在我公司预制厂预制完毕后再进入现场,这样既节省时间,又节省了现场空间,便于现场施工和管理。
2、我公司具有丰富的小区外线工程施工经验。
曾承建迎风六里小区住宅公用工程、羊耳峪西里小区住宅公用工程、羊耳峪西区小区住宅公用工程、中石化昌平会议中心公用工程、金燕湖雨水收集及环境治理工程、富燕新村3区、4区公用工程等。
3、我公司拥有一批经验丰富的专业技术管理人员和实力强劲的专业施工队伍。
我公司通过了ISO9001质量管理体系、ISO14001环境管理体系及ISO18000职业健康管理体系及HSE管理体系认证。
4、我公司拥有专业吊装队、试验站等,为保障施工进度和施工质量提供强有力的保障。
1.4施工特点及难点本工程为造福燕山人民的民生工程,属于重点工程,功能全、质量要求高,通过审核图纸,认为本工程有如下特点和难点:1、本工程需经历雨季施工,施工时应充分考虑季节性施工。
2、本工程施工机械、材料和设备用量较多,施工工作面广,因此,本工程的施工顺序安排,施工机械、材料等如何进行施工平面布置是本工程的特点之一。
3、本工程施工现场西侧为富燕新村3区生活区,距离居民生活区近。
因此,对现场的安全文明施工、施工组织和管理水平提出了较一般工程更高的要求。
严格执行北京市政府关于施工现场文明施工和场容卫生的要求。
5、本工程将穿越北庄路、铁路涵管,需进行断路施工,施工难度大。
因此,对穿路施工部分应编制专项施工方案,并取得交通管理部门、铁路运输管理部门的同意,并在相关部门的指导下进行施工。
本工程地质情况较为复杂,可能含有岩石、风化岩、地下钢筋混凝土基础、毛石基础等障碍物,而且地下水位较高,以上不利因素对沟槽开挖造成一定难度。
因此,在沟槽开挖时,应做好开凿障碍物及施工降水等准备工作。
岩石、风化岩、地下钢筋混凝土基础、毛石基础等障碍物需采用液压锤进行开凿,如果地下水位较高,需采取水泵降水等措施,降水排至就近的排水系统。
建筑给水排水工程复习题
建筑给排水复习题1.从大到小排序①过载流量②始动流量③分界流量④最小流量⑤常用流量①⑤③④②2.镀锌钢管应采用(C)连接方法A.焊接B.承插C.螺纹D.法兰3.某五层住宅,层高为3.0m,用经验法估算从室外地面算起该给水系统所需的压8.某城市拟建一座8层宾馆,地下1层,地上7层,其中一层为大厅,层高4.5m,2~3层为客房,层高2.8m,地下室层高3m,一层与室外地面高差1m,室外地面标高为± 0.00室外市政给水管中心标高为-1.5 m,城市供水保证压力为200KPa,试选用合理的给水方式。
可采用分区供水法,-1-3层直接供水或加压备用,4-7加压供水9.建筑给水系统的组成及各部分的作用是什么?引入管,给水管道,给水附件,配水设备,增压与贮水设备,计量仪表(1)引入管:从室外给水管网的接管点引至建筑物内的管道,又称进户管。
引入管上还有水表节点。
(2)给水管道:包括干管、立管、支管,用于输送和分配用水。
(3)给水附件:管道系统中调节水量、水压、控制水流方向、改善水质,以及关断水流,便于管道、仪表和设备检修的各类阀门和设备。
(4)配水设备:生活、生产和消防给水系统管网的终端用水点上的装置即为配网水压,供水安全性好。
缺点是设水泵、水箱增加了结构荷载,水泵还有噪声污染。
11.建筑内部给水管道的布置要求?(1)确保供水安全和良好的水力条件,力求经济合理。
(2)保护管道不受损坏(3)不影响生产安全和建筑使用(4)便于安装维修12.给水系统的组成及各工程设施的作用是什么?给水系统由下列工程设施组成:(1)取水构筑物:用以从选定的水源(包括地表水和地下水)取水。
(2)水处理构筑物:是将取水构筑物的来水进行处理,以期符合用户对水质的要求。
(3)泵站:用以将所需水量提升到要求的高度,可分抽取原水的一级泵站、输送清水的二级泵站和设于管网中的增压泵站等。
数。
n=(250-120)/40+2 = 3.25+2 = 5.25 层(取5层)16.有一综合楼共有18层。
水暖试题 水案例
案例题一、某室内给水管道工程设计要求的试验压力为1.6MPa。
进行水压试验时,使用的压力表在检定有限期之内,但现场发现指针不在零位,而是在0.05MPa的位置上。
水压试验的操作人员说,将水压试验的压力升到表上的读数为1.65MPa,如果没有问题,即可认为水压合格。
问题:这种说法是否正确?为什么?在这种情况下,应如何处理?答:1、这种说法不正确。
对于计量器具,在使用前,不但要看其是否在检定有效期内,还要查看其有无故障,有无影响计量准确的因素。
压力表虽然在检定周期内,但表的指针不在零位,说明这个表出现故障,需要修理或重新检定。
操作人员的说法貌似正确,但当该表上的指示为1.65MPa时,实际的压力不一定是1.6MPa。
工程上不允许用不合格的计量器具进行检测。
2、在这种情况下,不应该使用该表进行水压试验,而应更换使用符合计量管理要求的没有故障的压力表进行试验。
二、问答题某民用建筑机电安装工程施工中,矿渣棉保温管运到现场时间已晚,卸车后未及时移到室内,在就地堆放未采取措施。
晚上突降雷阵雨。
问题: 1、该批矿渣棉保温管是否继续在工程使用?为什么?2、在材料管理上存在哪些薄弱环节?答:1、矿渣棉保温管淋雨后吸收大量水分,不能继续在工程使用。
因为受潮后的保温材料保温性能大大降低,如继续使用会影响工程质量。
2、材料进场后,未查验合格证,未按要求进行保管,都是材料管理的薄弱环节,应该引起重视。
三.某公司承包的某综合性大楼的机电安装工程,其中包括电梯、通风空调、采暖、给排水和消防自动灭火喷淋管道等安装工程。
问:安装过程中参与的工人有焊工、电工、起重工、架子工、钳工和普工,其中哪些工种属于特种设备作业人员。
答、属于特种作业的人员有焊工、起重工、电工、架子工。
四、某公用建筑工程在设计交底和图纸会审时,施工单位发现走廊里的管道、电气、空调系统按设计图纸施工后,装潢吊顶的标高太低,与建筑的功能不相适应。
问题提出后,业主要求施工单位进行优化设计,施工单位接受,并设计完成。
某住宅楼给排水预算案例--练习题及答案
4) 坐便器:1个×4层=4套;
5) DN50地漏:2个×4层=8个。
(3) FL-1排水系统
1)DN75铸铁排水管:
埋地部分:【+(立管中心距内墙皮)+(240墙加内外抹灰)+(外墙皮到检查井净距)】=;
螺纹阀DN32
个
—
单 8-242
螺纹阀DN20
个
—
单 8-358
螺纹水表DN20
组
—
单 8-438
普通水龙头DN15
10个
—
单 8-382
洗脸盆
10组
—
单 8-414
坐式大便器
10套
—
单 8-447
地漏DN50
10个
—
单 8-443
排水栓DN50
10组
—
单11-80
埋地钢管冷底子油第一遍
10㎡
—
单11-66
3)DN50排水栓:
4)DN50地漏:
表4-11工程量汇总表
序号
分部分工程名称及部位
单位
工程量
计算式
1
镀锌钢管螺纹连接DN32
m
2
镀锌钢管螺纹连接DN25
m
3
镀锌钢管螺纹连接DN20
m
4
镀锌钢管螺纹连接DN15
m
5
承插铸铁管水泥接口DN100
m
6
承插铸铁管水泥接口DN75
m
7
承插铸铁管水泥接口DN50
㎡
22
承插铸铁管埋地面积
㎡
3.查套定额,计算主材费
根据江苏省安装工程费用定额确定工程造价(见表4-12~4-14)
2022-2023年二级造价工程师之安装工程建设工程计量与计价实务考前冲刺练习试题附答案详解
2022-2023年二级造价工程师之安装工程建设工程计量与计价实务考前冲刺练习试题附答案详解单选题(共20题)1. 下列绝缘电线,不属于按绝缘材料分类的是()。
A.聚氯乙烯绝缘B.聚乙烯绝缘C.交联聚丙烯绝缘D.丁腈聚氯乙烯复合物绝缘【答案】 C2. 某住宅小区消火栓室外管网采用镀锌钢管螺纹连接,其消火栓室外管道应执行()定额。
A.第九册《消防工程》水喷淋镀锌钢管螺纹连接B.第九册《消防工程》消火栓镀锌钢管螺纹连接C.第十册《给排水、采暖、燃气工程》室外镀锌钢管螺纹连接D.第十册《给排水、采暖、燃气工程》室内镀锌钢管螺纹连接【答案】 C3. 下列关于投标人其他项目清单与计价表的编制说法错误的是()。
A.暂列金额应按照招标人提供的其他项目清单中列出的金额填写,不得变动B.暂估价不得变动和更改C.计日工自主确定各项综合单价并结合自身的用工价格水平计算费用D.总承包服务费需要招标人确定【答案】 D4. 具有良好的低温性能,可作为低温材料,常温下具有极好的抗蚀性能,在大气、海水、硝酸和碱溶液等介质中十分稳定,多用于化工行业,如500℃以下的热交换器。
此种金属材料为()。
A.铝及铝合金B.钛及钛合金C.镍及镍合金D.铅及铅合金【答案】 B5. 施工方案应由()审批。
A.建设单位项目负责人B.施工项目负责人C.施工单位技术负责人D.施工项目技术负责人【答案】 D6. 可以用于降低管道系统介质压力的阀门为()。
[2020年湖北真题]A.减压阀B.蝶阀C.截止阀D.闸阀【答案】 A7. 综合布线系统安装工程的定额工程量计算规则规定,电缆中间接头盒,预留长度两端各留()m。
A.1.5B.2C.2.5D.3【答案】 B8. 关于子宫肉瘤的叙述,不正确的是A.分段诊刮对恶性中胚叶混合瘤可协助诊断B.子宫内膜间质肉瘤最多见C.好发于绝经期的妇女D.手术治疗为主E.5年存活率仅为20%~30%【答案】 B9. 针式接地极的接地电阻应小于()。
一级建造师之一建水利水电工程实务通关练习试题附答案
一级建造师之一建水利水电工程实务通关练习试题附答案单选题(共20题)1. 根据《水利水电工程标准施工招标文件》的规定,关于确定中标人要求的说法,正确的是()。
A.招标人应当确定排名第一的中标候选人为中标人B.拒绝延长投标有效期的投标人无权收回投标保证金C.中标人确定后,招标人应当仅向中标人发出中标通知书,且不必通知未中标人D.排名第一的中标候选人放弃中标,招标人必须重新招标【答案】 A2. 含少量碎石的黏土属于()类土。
A.IB.IIC.IIID.IV【答案】 C3. 质量监督机构对违反技术标准的施工单位可以采取()措施。
A.下达停工令B.清除施工现场C.通知项目法人D.罚款【答案】 C4. 根据《水利建设工程施工分包管理规定》,主要建筑物的主体结构由()明确。
A.项目法人B.设计单位C.监理单位D.主管部门【答案】 B5. 根据《建筑业企业资质标准》的规定,水利水电工程施工总承包企业资质等级为三级,则需要水利水电工程专业一级注册建造师为()人。
A.3B.5C.8D.无数量要求【答案】 C6. 施工单位的施工组织设计和技术措施应由()审查。
A.建设单位代表B.顼目法人C.设计单位D.监理单位【答案】 D7. 水利工程项目法人、监理、设计、施工等单位需对工程质量负直接责任的是()。
A.单位负责人B.工程现场的项目负责人C.工程技术负责人D.具体工作人员【答案】 D8. 根据《水利水电建设工程验收规程》(SL23-2008),若工程建设项目不能按期进行竣工验收的,经竣工验收主持单位同意,可适当延长期限,最长可延期()个月。
A.12B.6C.4D.3【答案】 B9. 浅孔爆破是指()的钻孔爆破。
A.孔径小于50mm、深度小于3mB.孔径小于75mm、深度小于5mC.孔径小于50mm、深度小于7.5mD.孔径小于100mm、深度小于10m 【答案】 B10. 合同工程完工验收应由()主持。
A.项目法人B.监理工程师C.项目负责人D.建设单位【答案】 A11. 水利水电工程验收结论应经()以上验收委员会成员同意。
大学《建筑给水排水》试题库及答案
大学《建筑给水排水》试题库及答案work Information Technology Company.2020YEAR当用水量均匀时,按()来确定水表的口径收藏A.设计流量不超过水表的最大流量B.最大流量C.额定流量D.设计流量不超过水表的额定流量回答错误!正确答案: D水泵接合器的数量,应按室内消防用水量计算确定,每个接合器的流量按()L/s计算。
收藏A.10-20B.20-30C.5-10D.10-15回答错误!正确答案: D下列哪种说法是正确的()收藏A.水流报警装置主要有水力警铃、报警阀和压力开关B.水流指示器动作说明发生火灾C.压力开关应垂直安装于延迟器和水力警铃之间的管道上D.报警阀的作用是开启和关闭管网的水流,并且起报警作用回答错误!正确答案: A在设计自动喷水灭火系统时,配水管道的工作压力不应大于____;湿式系统、干式系统的喷水头动作后应由____直接连锁自动启动供水泵。
收藏A.0.4 MPa 火灾报警信号B.1.2 MPa 火灾报警信号C.0.4 MPa 压力开关D.1.2 MPa 压力开关回答错误!正确答案: D3层建筑所需的供水水压()米收藏A.16B.24C.10D.12回答错误!正确答案: A已知供水系统最大时用水量为20m3/h,系统安全系数为1.3,水泵在1h内的启动次数为8次,试问气压水罐的调节容积为____m3。
收藏A.0.975B.0.813C.0.825D.0.731回答错误!正确答案: A室内消火栓的安装高度为收藏A.1.2mB.1.0mC.0.8mD.1.1m回答错误!正确答案: D镀锌钢管应采用()连接方法收藏A.承插B.螺纹C.法兰D.焊接回答错误!正确答案: B按热水管网的运行方式分类有()收藏A.局部热水供应系统B.全循环和定时循环方式C.集中热水供应系统D.区域热水供应系统回答错误!正确答案: B在单斗雨水系统中,饱和阶段中压力属收藏A.压力流B.重力无压流C.重力半有压流回答错误!正确答案: A用水量均匀的生活给水系统的水表应以给水设计流量选定水表的()。
市政工程投标施组
目录第一章工程总体概述 (3)第一节、工程概况 (3)第二节、设计概况 (3)第二章编制依据 (4)第三章工程管理目标 (6)第一节、工程质量目标 (6)第二节、施工工期目标 (6)第三节、全生产、文明施工目标 (6)第四节、服务目标 (6)第四章施工总体部署 (7)第一节机构及人员配备 (7)第二节、管理职责 (7)第三节、生产机构组成 (10)第四节、施工段划分 (10)第五节、工期安排 (10)第五章施工准备 (11)第一节、前期准备 (11)第二节、技术准备 (11)第三节.人力投入计划 (12)第四节、物资准备 (13)第五节、机械计划 (13)第六章施工总平面布置 (15)第一节、布置原则 (15)第二节、临时设施布置 (15)第三节、交叉口及现场文明施工布置 (15)第四节、施工临电布置 (15)第五节、临时施工用水 (17)第六节、工地厕所卫生设施 (17)第七章施工方法和技术措施 (18)第一节路基工程施工方法 (18)第二节雨、污、废排水工程施工方法及措施 (20)第三节道路基层的施工 (21)第四节沥青混凝土路面施工工艺 (23)第五节水泥砖施工与绿化施工 (26)第六节季节性施工措施、防雨防台措施 (27)第八章施工进度计划及保证措施 (29)第一节、施工总进度计划 (29)第二节、分阶段目标管理计划 (29)第三节、工期保证 (29)第九章主要管理保证措施 (31)第一节质量保证措施 (31)第二节安全管理措施 (32)第三节安全用电管理 (33)第四节机械安全管理 (34)第五节安全防护措施 (35)第六节消防管理措施 (36)第七节保卫管理措施 (37)第八节绿色环保管理措施 (37)第九节现场成品保护措施 (38)第十章附图、附表 (40)第一章工程总体概述第一节、工程概况三间房乡D3区,位于朝阳区三间房乡北临黄渠路南街,南临常营南路西延。
C2区位于北临朝阳路北辅路,东临褡裢坡西路,西临定福庄西路。
【管廊施组】新机场三舱综合管廊施工组织设计
☆负责与业主的各项工程报表管理及经营计划业务联系。
☆负责工程项目任务的内部分工。
☆负责工程款的收拨管理工作。
☆负责工程资金计划编制、实施及管理,并及时收结工程款。
☆负责工程的劳资管理工作。
(7)质量安全部
☆按合同要求,负责工程质量管理、质量控制、监察以及安全工作。
☆组织好各道工序衔接、交接工作。
☆实施作业过程的施工指导,确保工序管理的顺利实施。
☆协调各专业劳动力使用,合理调配劳动力资源,使工程建设有组织按计划进行。
☆有序地组织平面、立体的各种材料和设备的运输、堆放等工作。
☆按合同进度编制进度计划,对工程进度实施控制,随工程实际情况不断调整计划安排。
☆具体负责工程项目的技术管理工作,完成现场的验收、检查工作。
(1)人工堆积层(第1大层)
拟建场区表层分布一般厚度为0.30~1.10m的人工堆积之粉土素填土①层及粉质黏土素填土①1层,局部受人为改造影响可能分布较厚。
(2)新近沉积层(第2~3大层)
人工堆积层之下为新近沉积之粉土②层,粉质黏土②1层,粉砂、细砂②2层及有机质黏土②3层;粉土③层,有机质粉质黏土③1层、细砂、粉砂③2层及有机质黏土③3层。
第一章编制依据1.1编制源自据(1)《城市综合管廊工程技术规范》(GB50838-2015)
(2)《地下工程防水技术规范》GB50108-2008
(3)《工程测量规范》GB50026-2007
(4)《预铺/湿铺防水卷材》GB/T23457-2009
(5)《建筑基坑工程监测技术规范》GB50497-2009
☆在总工程师的领导下,负责编制施工大纲,并确定施工大纲是否符合工程实际需要。
☆协调各作业队之间施工程序上的矛盾。
小区给排水及热水、饮水供给---习题
小区给排水及热水、饮水供给---习题一、选择题(每题的备选答案中,只有一个符合题意。
)1. 建筑内部排水体制分为()两种。
A.分散式和合流式B.分流式和合流式C.分散式和截流式D.分流式和截流式2. 小区排水管道敷设时,与建筑物根底的水平净距,当管道埋深浅于根底时,应不小于()m。
A.1.5B.2.0C.2.5D.3.03. 小区排水管道敷设时,当管道埋深深于根底时,应不小于()m。
A.1.5B.2.0C.2.5D.3.04. 一般情况下,长天沟外排水系统应按小区内雨水口的布置根据地形、建筑物和道路布置情况确定,通常沿街道布置间距一般为()m,连接收长度应不超过()m。
A.10~20,10B.10~15,20C.20~30,25D.20~40,255. 居住小区规模较小或污水分散处理,处理污水设计流量小,这时处理设施可采用()生物处理要求设计的污水处理装置开展处理。
A.一级B.二级C.三级D.四级6. 游泳池尺寸是长度:25m(或25m的倍数);宽度:每泳道()m,两侧的泳道再加0.25~0.5m;深度1.4~1.8m。
A.1~1.5B.1.5~2.0C.2.0~2.5D.2.5~3.07. 热水的用水定额是根据建筑物的使用性质和内部卫生器具的完善程度,用单位数来确定,其水温按()℃计算。
A.50B.55C.60D.658. 热水管网的布置可采用()式或上行下给式,为满足整个热水供给系统的水温均匀,可按同程式来开展管网布置。
A.50B.55C.60D.659. 开水的温度指的是水烧至100℃后并持续()min,计算温度采用100℃。
A.50B.55C.60D.65二、填空题(请在横线上输入您的答案。
)1.居住小区给水排水管道系统一般由、、组成。
2.城市管网供水压力不能满足小区供水压力要求时,应采用小区给水方式。
3.小区加压给水方式,又分为方式和方式。
4.居住小区给水设计用水量包括居民、、、浇洒道路和绿化用水量、和未预见水量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录第一章编制说明 (1)1.1编制依据 (1)1.2编制原则 (1)第二章工程概况 (3)2.1总体说明 (3)2.2项目设计概况 (3)2.3主要工程数量表 (4)第三章施工部署 (6)3.1施工部署指导思想和管理目标 (6)3.2总体施工组织安排 (7)3.3施工管理机构设置 (7)3.4主要资源配置 (8)第四章施工进度计划及工期保证措施 (10)4.1编制原则 (10)4.2总体工期目标 (10)4.3工期保证措施 (10)第五章施工总平面布置 (12)5.1施工现场总平面规划、管理的原则 (12)5.2施工现场总平面布置 (12)第六章施工准备 (16)6.1施工现场准备 (16)6.2施工技术准备 (16)6.3材料和机械准备 (16)6.4劳动力准备 (17)6.5工地试验室建设 (17)第七章主要项目施工方案 (18)7.1施工测量及施工监测方案 (18)7.2管线施工 (21)7.3回填土工程 (30)7.4井室砌筑 (31)第八章季节性施工措施 (33)8.1雨季施工方案 (33)第九章管线及障碍物保护措施 (36)9.1工程地下管线情况概述 (36)9.2地下管线的安全保护措施 (36)9.3地下管线及障碍物的保护方式 (37)第十章质量保证措施 (38)10.1工程质量管理目标 (38)10.2工程质量保证体系 (38)10.3质量管理制度 (38)10.4隐蔽工程的质量保证措施 (42)第十一章与业主、监理、设计的配合措施 (46)11.1与业主单位和配合单位的协调 (46)11.2与设计单位的协调 (46)11.3与监理工程师的协调 (47)第十二章成品保护措施 (48)12.1成品保护制度 (48)12.2成品保护措施 (48)第十三章施工安全管理与职业健康 (50)13.1施工安全管理体系 (50)13.2安全目标 (50)13.3施工安全管理工作制度 (50)13.4现场安全管理措施 (54)13.5卫生、防疫管理措施 (59)13.6紧急情况处理措施、预案及抵抗风险措施 (52)第十四章文明施工及环境保护措施 (64)14.1环境保护措施保护管理体系 (64)14.2文明施工管理目标制度及措施 (64)14.3环境保护管理制度及措施 (66)第十五章消防保卫措施 (68)15.1消防、保卫管理体系 (68)15.2消防管理、制度及措施 (68)15.3保卫管理目标、制度及措施 (71)第十六章施工技术资料管理措施 (73)16.1施工技术资料管理体系 (73)16.2施工技术资料管理目标要求 (73)16.3施工技术资料管理保证措施 (73)16.4施工技术资料管理职责 (74)第十七章其他应说明事项 (75)17.1服务与保修措施 (75)17.2文物的保护措施 (78)第十八章附表 (79)第一章编制说明1.1编制依据1.1.1甲方提供的文件1.1.1.1×××××自来水、中水、消防给水工程招标文件1.1.1.2××××××自来水、中水、消防给水工程招标答疑文件1.1.1.3××××××自来水、中水、消防给水工程图纸1.1.2主要应用规范、规程、标准图集《建筑给水排水设计规范》(2009年版)(GB50015-2003)《建筑中水设计规范》(GB50336-2002)《给水钢塑复合管管道工程技术规程》(CECS125:2001)《给水排水管道工程施工及验收规范》(GB50268-2008)《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)《现场设备、工业管道焊接工程施工及验收规范》(GB50236)《给水排水构筑物工程施工及验收规范》(GB50141-2008)《北京市给水排水管道工程施工技术规程》(DBJ01-47-2000)《埋地聚乙烯排水管管道工程技术规程》(CECS164:2004)工程施工通用图集-91SB系列1.1.3其他相关文件1.1.3.1我单位设备物资资源、经济技术实力及类似工程施工经验1.1.3.2国家、交通部和北京市等相关行业颁发的施工规范、规程和标准1.2编制原则1.2.1在充分理解招标文件的基础上,细致学习图纸,并在充分进行实地考察和交通调查的基础上,合理的编制施工方案,使其科学适用且着重考虑施工的经济性等因素,使方案做到科学、经济、实用与安全。
1.2.2施工总体部署合理,施工计划可行、高效,确保总体工期要求。
1.2.3采用先进的设备和科学的管理方式确保工程质量及施工安全。
响应业主的要求,发挥自身优势,争创精品工程。
1.2.4在施工全过程中采用周密的环境保护措施及文明施工措施。
第二章工程概况2.1总体说明××××自来水、中水、消防给水工程位于北京市×××××,该项目北临规划×××××路,西至×××××区界,东至××××项目,南至×××××××,项目建设用地面积23599.17平米,总建筑面积为54000平米。
设计加压自来水管线干管管径为DN100mm,中水管线干管管径DN80mm,消防管线管径为DN150mm,加压给水管线长度816m,中水管线长度785m,消防管线长度819m。
2.2项目设计概况2.2.1.设计标准市政自来水由小区1#楼北侧引入,经位于1#楼的加压泵房加压后,从1#楼北侧引出,再直埋敷设至楼栋;加压给水管采用球墨铸铁管,胶圈接口;中水管线由小区西北角出入口处引入外部市政中水水源,管材采用球墨铸铁管,胶圈连接,沿途管线接出9组洒水栓,以供公共设施、绿地取用中水之用。
并在小区东南角设有中水处理站,中水处理设施对流经化粪池后的污水进行处理,提供符合《建筑中水设计规范》用水水质标准的中水,加压后供给各楼栋用户冲厕使用。
室外消火栓管线设计消火栓用水量为:25L/s,火灾延续时间2h。
室外消火栓由设在车库C段的消防泵房提供消防水。
室外消防管道采用焊接钢管,焊接连接,与室外消火栓相接的管段采用加厚镀锌管,法兰连接。
室外消火栓采用SA100/65-1.0型地下式消火栓,沿线共设有6组消火栓。
2.2.3.管线定位按规范的有关规定,并结合道路及建筑物周边地形的实际情况布置加压给水、中水、消防给水管线。
详见室外管道平面设计图。
2.2.4.管道高程根据设计要求,加压给水、中水、消防给水管道中心高程距地面1.4m,平行路面敷设。
2.2.5.施工方法本工程均采用明开槽施工。
2.2.6.附属构筑物本工程各种井室共计52座,基本为圆形砖砌结构,只有2座水表井为矩形砖砌结构,做法参照相应的华北标图集。
2.2.7.管材本设计,加压给水、中水管道均选用球墨铸铁管,胶圈连接;消防管道为焊接钢管,焊接连接,球墨铸铁管、管件质量应符合GB13295、GB13294标准要求,焊接钢管质量应符合《低压流体输送用焊接钢管》GB/T3091标准的要求。
2.3主要工程数量表给水管线加压给水管线总长816.1m,其中:球墨铸铁管 DN100mm L=325.2m球墨铸铁管 DN80mm L=124.5m衬塑钢管 DN50 L=320.9m衬塑钢管 DN40 L=29.9m衬塑钢管 DN25 L=15.6m阀门井 2座单水表井 8座双水表井 12座三水表井 1座中水管线中水管线总长785.3m,其中:球墨铸铁管 DN80mm L=328.5m衬塑钢管 DN50 L=178m衬塑钢管 DN40 L=83m衬塑钢管 DN32 L=19.5m衬塑钢管 DN20 L=176.3m阀门井 5座水表井 8座洒水栓井 10座消防管线消防管线总长819.2m,其中:焊接钢管 DN150 750.4m;焊接钢管 DN100 68.8m消火栓井 6座第三章施工部署3.1 施工部署指导思想和管理目标3.1.1工程进度目标3.1.1.1招标要求工期本工程要求工期为40天。
实际开工日期以业主通知的时间为准。
3.1.2工程质量目标根据工程特点及融合置地有限公司要求,工程质量达到合格标准,力争将本工程建设成为精品工程。
3.1.3安全生产目标严格按照国家安全制度和规定,达到“五无”、“一杜绝”及“一创建”的目标。
“五无”即:无工伤死亡事故,无重大、特大交通事故和机械事故,无火灾、洪灾事故,无倒塌事故,无食物中毒事故;“一杜绝”即:杜绝重伤事故;“一创建”即:创建安全文明标准工地;轻伤负伤频率控制在5‟以下。
3.1.4文明施工目标以《北京市建设工程现场文明施工管理办法》及我单位有关安全文明施工要求为标准,确保“达标工地”,创建“北京市文明工地”,为我单位赢得声誉,为业主增光添彩,为环保工作做出贡献。
3.1.5协调目标做好内外关系协调,结合工程情况充分发挥项目优势,主动争取各方的支持与配合,做到施工一项工程,交一方朋友。
3.1.6内业管理目标技术管理责任明确,技术档案管理微机化,确保内业资料的完整、准确、及时、美观,符合各方要求,并做到工程竣工时竣工资料即交验完。
3.2 总体施工组织安排根据招标要求,本次投标工程内容为室外给水、中水、消防管线工程,我们将对整个工程分为二个施工段组织施工。
第一段:由小区东南角污水、中水处理站处向西至5#楼西南角,再沿路向北敷设至1#楼北侧小区入口处与红线外市政管网勾头接通;第二段:由小区东南角污水中水处理站向北,沿7#、3#、2#、1#楼东侧向北敷设至1#北侧,消防管道在1#北侧与第一段接通形成闭合管网。
第一、第二施工段根据现场实际情况,可同时进行,或分期进行。
沟槽开挖以机械为主,为加快施工进度,加压给水、中水、消防管线相邻布置的管段沟槽应合槽一次开挖完成。
阀门井、水表井、洒水栓井、消火栓井等各种井室应随管道铺设进度砌筑完成。
3.3施工管理机构设置为确保总体部署的实施,我单位组成“石景山区五里坨自来水、中水、消防给水工程项目经理部”,代表单位实行项目项目部管理,履行合同。
项目部主要成员如下:项目经理:1人,全面负责本项目的施工组织管理及决定本项目的重大决策及向上级公司汇报;项目部技术负责人:1人,工程师,全面负责本项目的施工技术质量管理工作;项目部质量负责人:1人;对本项目的质量工作进行全面管理;项目经理部设工程部、技术部、质控部、测量组、材料部,机械设备部、试验室。
