外墙外保温工程施工质量验收资料
外墙外保温工程施工质量验收资料
目录
建筑节能工程概况表
注:工程验收前,监理(建设)单位应对相应资料进行核查,核查人填写核查意见并签字;对资料齐全、结果符合要求的,结论中填写“资料完整”。
建筑节能分部工程质量验收记录(附表6)
节能分部工程开工报告(附表2)
本报告一式四份,经建设单位、施工单位盖章后,各自留一份,开工后3天内报上管部门、公司各一份。
专业技术负责人:交底人:接受人:
注:按照《建筑节能工程施工质量验收规范》的划分,节能分项工程,即下划线处的填写内容应该为墙体节能工程、幕墙节能工程、门窗节能工程、屋面节能工程、地面节能工程、采暖节能工程、通风与空气调节节能工程、空调与采暖系统的冷热源与管网节能工程、配电与照明节能工程、监测与控制节能工程
原材料(设备)合格证、试验报告汇总表(附表4)
工程名称:材料品种:共
页Array第
页
9 / 19
质量检查员:监理工程师:
10 / 19
节能分项工程质量隐蔽验收记录(附表5)
建议图片资料单独汇总,同一隐蔽验收项目的不同隐蔽验收内容可对应同一图片。
节能分项工程质量验收记录(附表7)
编号:
聚苯板外保温系统墙体节能工程检验批/分项工程质量验收表(附表10)
保温浆料系统墙体节能工程检验批/分项工程质量验收表(附表11)
聚氨酯发泡外保温系统
墙体节能工程检验批/分项工程质量验收表(附表12)
保温装饰板外保温系统
墙体节能工程检验批/分项工程质量验收表(附表13)
墙体自保温系统
墙体节能工程检验批/分项工程质量验收表(附表14)。
外墙外保温工程检验批质量验收记录表
表6-001墙体节能工程检验批质量验收统计
你是什么保温?胶粉颗粒?保温板?
检验批做《墙体节能工程检验批/分项工程质量验收表》, 这个表在网上搜到, 里面内容依据实际情况打勾就好。
隐蔽工程就填你用保温材料, 我们工地用是胶粉颗粒, 我就填胶粉颗粒、抗裂砂浆、玻纤网格布。
就是依据实际施工材料, 每种材料都要送检, 而且要有厂家合格证。
材料规格你就抄合格证上。
除了这些, 还要做技术交底、外墙保温专题施工方案, 保温系统现场检测汇报(这个检测站会做, 就是需要你们通知), 仿佛就这些了。
对了, 最终还要做节能验收汇报, 这个就等门窗、屋面、地面等节能都做完了以后才需要。
追问
前面说我都懂, 最终一句不太明白。
顺便说一下: 我们是分包单位, 包是石材和保温, 不过我们企业专业是做石材干挂, 所以保温我们又分包了, 因为我没有做过保温资料, 所以不明白。
根据上面补充, 最终一项还需要吗?是不是要施工单位做啊?
回复
是, 是施工单位做。
节能验收汇报包含外墙节能、门窗节能、屋面、地面等节能。
外墙外保温工程检验批质量验收统计表。
外墙保温工程技术交底

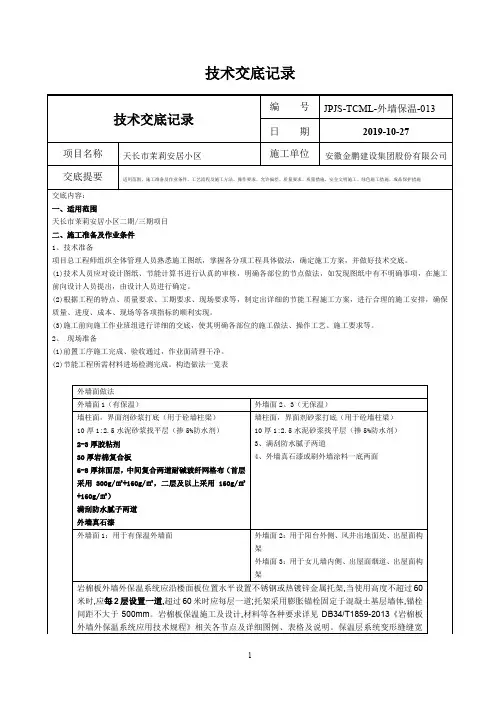

技术交底记录
图6-2 岩棉板保温施工工艺流程
)钻孔、安装锚栓:岩棉板粘贴后的每块保温板上至少安装一个锚栓,抹面层中第一层耐碱网格布上应安装锚栓总数
图6-7 窗边45º方向300×400玻纤网加强示意图
五、允许偏差、质量要求
1、允许偏差和检验方法
(1)外保温抹面层的允许偏差和检验方法
项目允许偏差(mm)检查方法
表面平整度 4 用2m靠尺检查
立面垂直度 4 用2m靠尺和塞尺检查
阴阳角方正 4 用直角检测尺检查装饰分格缝、线条直线度 4 用5m线、不足5m拉通线,钢直尺检查
11。
工程技术交底卡片
工程技术交底卡片一、项目概况本项目是一坐位于某某地区的大型综合性建造工程,总建造面积约为xxxx平方米,共分为地上xx层、地下x层。
本项目的主要功能包括xxxxx。
项目的施工周期估计为xx个月,总投资额约为xxxx万元。
二、项目背景本项目的建设目的是xxxxx。
该建造将成为xxxxx,为当地的经济发展和城市形象提供重要支持。
本项目的施工将遵循相关法律法规和技术标准,确保施工过程的安全、高效和质量。
三、工程技术交底内容1. 建造结构交底1.1 建造结构类型:本项目采用xxxxx结构。
1.2 结构设计标准:按照xxxxx标准进行设计,满足xxxxx要求。
1.3 结构施工工艺:xxxxx。
2. 建造装饰交底2.1 装饰材料选用:xxxxx。
2.2 装饰施工工艺:xxxxx。
2.3 装饰质量要求:xxxxx。
3. 电气工程交底3.1 电气系统设计:根据xxxxx标准进行设计,满足xxxxx要求。
3.2 电气设备选型:xxxxx。
3.3 电气施工工艺:xxxxx。
3.4 安全用电要求:xxxxx。
4. 暖通工程交底4.1 暖通系统设计:根据xxxxx标准进行设计,满足xxxxx要求。
4.2 暖通设备选型:xxxxx。
4.3 暖通施工工艺:xxxxx。
4.4 室内温湿度要求:xxxxx。
5. 给排水工程交底5.1 给排水系统设计:根据xxxxx标准进行设计,满足xxxxx要求。
5.2 给排水设备选型:xxxxx。
5.3 给排水施工工艺:xxxxx。
5.4 排水管道材料要求:xxxxx。
6. 火灾自动报警系统交底6.1 系统设计:根据xxxxx标准进行设计,满足xxxxx要求。
6.2 设备选型:xxxxx。
6.3 施工工艺:xxxxx。
6.4 报警控制要求:xxxxx。
7. 安全防护设施交底7.1 安全防护设计:根据xxxxx标准进行设计,满足xxxxx要求。
7.2 设备选型:xxxxx。
7.3 施工工艺:xxxxx。
砌体工程分项工程施工技术交底记录
砌体工程分项工程施工技术交底记录一、项目背景砌体工程是建造工程中的重要分项工程,涉及到建造物的主体结构。
本次施工技术交底记录旨在确保施工过程中的技术要求得到准确理解和执行,保证工程质量和安全。
二、施工技术交底人员本次施工技术交底由以下人员参预:1. 项目经理:李先生2. 施工队长:王先生3. 砌体工程专业负责人:张先生三、施工技术交底内容1. 砌体工程施工方法和工序- 确定砌体墙体的厚度、高度和长度,并按照设计图纸进行标注。
- 按照施工图纸要求,进行基坑开挖和基础处理。
- 进行砌体墙体的垂直度和水平度检查,确保符合规范要求。
- 选择适当的砌筑材料,如砖块、砂浆等,并进行验收。
- 进行砌体墙体的砌筑,注意砖缝的均匀和砂浆的使用量。
- 进行砌体墙体的固结和加固,确保墙体的稳定性和承载能力。
- 进行砌体墙体的防水处理,防止水分渗透和墙体损坏。
- 进行砌体墙体的抹灰和涂料处理,提升墙体的美观度和耐久性。
2. 施工安全措施- 施工现场应设置明显的安全警示标志,确保施工区域的安全性。
- 工人应佩戴安全帽、安全鞋等个人防护装备,并遵守相关安全规定。
- 施工现场应设置安全通道和安全出口,确保人员疏散通畅。
- 施工过程中应定期检查和维护施工设备,确保其正常运行和安全性。
- 严禁在施工现场吸烟、乱丢垃圾等行为,保持施工环境整洁。
3. 质量要求和验收标准- 砌体墙体的垂直度和水平度应符合设计要求,误差范围在规定范围内。
- 砌体墙体的砖缝应均匀,砂浆的使用量应适中,不得浮现砂浆外溢或者不足的情况。
- 砌体墙体的固结和加固应符合相关规范和要求,确保墙体的稳定性和承载能力。
- 砌体墙体的防水层应具有良好的防水效果,不得浮现渗水现象。
- 砌体墙体的抹灰和涂料处理应均匀、平整,颜色和质感应与设计要求一致。
四、施工技术交底记录1. 交底时间:2022年1月10日2. 交底地点:工地办公室3. 交底内容:项目经理李先生向施工队长王先生和砌体工程专业负责人张先生详细介绍了砌体工程的施工方法和工序,强调了施工安全措施和质量要求。
工程技术交底卡片
工程技术交底卡片一、项目概况本项目是一坐位于城市中心的高层住宅建造,总建造面积约为10万平方米,共有30层,包括地下室和地上部份。
该项目由甲方负责施工,乙方为设计单位,双方共同合作完成。
二、施工单位甲方:XXX建造工程有限公司乙方:XXX设计院三、项目目标本项目的目标是按照设计图纸和相关规范要求,按时、按质、按量完成建造施工工作。
确保建造结构的坚固性、安全性和美观性,满足业主的需求。
四、施工范围1. 地基工程:包括地基处理、基坑开挖、地下室施工等。
2. 结构工程:包括混凝土浇筑、钢筋绑扎、梁柱墙体施工等。
3. 安装工程:包括电气、给排水、空调等设备的安装。
4. 装饰工程:包括室内装修、外立面装饰等。
五、施工方案1. 地基工程方案:a. 地基处理:根据地质勘察报告,采用灌注桩加钢筋混凝土地基处理方式,确保地基的稳定性和承载力。
b. 基坑开挖:按照设计要求进行基坑开挖,采用适当的支护措施,确保施工安全。
c. 地下室施工:采用顶板先施工、墙体后施工的方式,保证地下室的结构稳定和施工进度。
2. 结构工程方案:a. 混凝土浇筑:按照设计图纸和配比要求进行混凝土浇筑,确保混凝土的强度和质量。
b. 钢筋绑扎:按照设计要求进行钢筋绑扎,确保钢筋的位置准确和连接坚固。
c. 梁柱墙体施工:按照设计图纸进行梁柱墙体的施工,确保结构的稳定性和安全性。
3. 安装工程方案:a. 电气安装:按照像关规范进行电气设备的布置和安装,确保电气系统的正常运行。
b. 给排水安装:按照设计要求进行给排水管道的敷设和安装,确保系统的畅通和安全。
c. 空调安装:按照设计要求进行空调设备的安装和调试,确保室内环境的舒适度。
4. 装饰工程方案:a. 室内装修:按照设计要求进行室内装修工作,包括地面铺装、墙面装饰、天花板装修等。
b. 外立面装饰:按照设计要求进行外立面的装饰,包括幕墙、外墙保温等。
六、质量控制1. 施工过程中,甲方将严格按照设计图纸和相关规范要求进行施工,确保施工质量达到标准。
隔墙分项工程技术交底书
隔墙分项工程技术交底书一、工程概况1. 项目名称:XXX工程2. 工程地点:XXX地区3. 工程规模:XXX平方米4. 工程性质:建筑工程/隔墙分项工程二、隔墙分项工程要求1. 材料要求(1)轻质砖:应选用符合国家标准的轻质砖,如加气混凝土砖、空心砖等。
(2)水泥:应选用符合国家标准的普通硅酸盐水泥或其他类型水泥。
(3)砂:应选用符合国家标准的细砂或中砂。
(4)界面剂:应选用符合国家标准的界面处理剂。
(5)隔墙龙骨:应选用符合国家标准的轻钢龙骨或木龙骨。
2. 施工要求(1)施工前,应根据设计图纸和施工规范,编制详细的施工方案。
(2)进行现场测量,确定隔墙的位置、尺寸和高度。
(3)铺设隔墙龙骨,龙骨应平整、牢固,间距均匀。
(4)填充轻质砖,砖块应错缝搭砌,填充饱满。
(5)施工过程中,应做好防尘、降噪措施,确保施工场地的清洁和安静。
(6)施工废水、废土应按规定进行处理,不得随意排放、堆放。
3. 施工安全与环保措施1. 施工过程中,严格遵守国家有关安全生产的法律、法规和公司安全生产管理制度。
2. 施工人员应佩戴安全帽、安全带等个人防护用品,施工现场设置安全警示标志。
3. 隔墙施工过程中,加强施工现场的监控,发现险情及时采取措施进行处理。
4. 施工废水、废土应按规定进行处理,不得随意排放、堆放。
四、质量保证措施1. 严格遵循施工图纸及施工规范要求,确保施工质量。
2. 施工过程中,加强质量检查,对不合格工程及时进行整改。
3. 做好施工记录,为工程验收、维护提供依据。
4. 定期对施工人员进行技术培训,提高施工技能和质量意识。
五、组织管理与协调1. 建立健全项目组织机构,明确各岗位职责,确保施工顺利进行。
2. 加强施工现场管理,严格执行施工方案,确保施工进度。
3. 加强与设计单位、监理单位及业主的沟通与协调,及时解决施工过程中出现的问题。
4. 定期召开施工例会,了解施工进展,分析存在的问题,制定改进措施。
请各参建单位严格遵守上述要求,共同努力,确保隔墙分项工程质量、安全、进度满足整体工程需求。
工程技术交底卡片
工程技术交底卡片引言概述:工程技术交底卡片是在工程施工过程中,为了确保施工人员对工程技术要求的准确理解和执行,而编制的一种交底文件。
它是工程管理中非常重要的一环,能够提高施工质量、降低施工风险,确保工程顺利进行。
本文将从交底卡片的定义、编制要求、内容要点、使用方法和常见问题等五个部分进行详细阐述。
一、交底卡片的定义:1.1 交底卡片是指在工程施工过程中,由工程管理人员编制的一种文件,用于向施工人员交底工程技术要求和执行标准。
1.2 交底卡片应包含工程的基本信息,如工程名称、施工单位、施工区域等,以及相关技术要求、施工方法、质量标准等内容。
1.3 交底卡片应经过工程管理人员审核和施工人员确认,并在施工现场进行交底,确保施工人员对技术要求的准确理解和执行。
二、编制要求:2.1 交底卡片应根据工程的具体情况进行编制,包括工程类型、施工工艺、施工要点等。
2.2 交底卡片的编制应遵循工程管理规范和相关标准,确保内容准确、完整、易于理解。
2.3 编制交底卡片时,应充分考虑施工人员的实际操作需求,尽量简洁明了,避免冗余和繁琐的内容。
三、内容要点:3.1 技术要求:交底卡片应明确工程的技术要求,包括材料要求、施工工艺要求、质量控制要求等。
3.2 施工方法:交底卡片应详细说明施工方法和步骤,包括施工顺序、施工工具和设备的使用方法等。
3.3 安全要求:交底卡片应强调施工过程中的安全要求,包括防护措施、施工现场的安全注意事项等。
四、使用方法:4.1 交底卡片应在施工前进行交底,确保施工人员对技术要求的准确理解和执行。
4.2 交底过程中,应由工程管理人员进行解读和说明,回答施工人员的问题,确保信息传递的准确性。
4.3 交底后,施工人员应签字确认,表示已理解并将按照卡片内容进行施工。
五、常见问题:5.1 交底卡片的更新:在工程施工过程中,如有技术要求的变更,应及时更新交底卡片,并重新进行交底。
5.2 交底卡片的保存:交底卡片应妥善保存,以备后续工程验收和质量评估的需要。
GB50411-2007 建筑节能工程施工质量验收规范
《建筑节能工程施工质量验收规范》(GB50411-2007)自2007年10月1日起实施,其中第1.0.5\3.1.2\3.3.1\4.2.2\4.2.7\4.2.15\5.2.2\6.2.2\7.2.2 \8.2.2\9.2.3\9.2.10\10.2.3\10.2.14\11.2.3\11.2.5\11.2.11\12.2.2\13.2.5\15.0.5,共20条为强制性条文,必须严格执行.1 总则1.0.1为了加强建筑节能工程的施工管理,统一建筑节能工程施工质量验收,提高建筑工程节能效果,依据现行国家有关工程质量和建筑节能的法律、法规、管理要求和相关技术标准,制定本规范。
1.0.2本规范适用于新建、改建和扩建的民用建筑工程中的墙体、幕墙、门窗、屋面、地面、采暖、通风与空调、空调与采暖系统的冷热源及管网、配电与照明、监测与监控等建筑节能工程施工质量的验收。
1.0.3 建筑节能工程中采用的工程技术文件、承包合同文件对工程质量的要求不得低于本规范的规定。
1.0.4建筑节能工程施工质量验收除应执行本规范外,尚应遵守《建筑工程施工质量验收统一标准》GB50300、各专业工程施工质量验收规范和国家现行有关标准的规定。
1.0.5 单位工程竣工验收应在建筑节能分部工程验收合格后进行。
2 术语2.0.1保温浆料 insulating mortar由胶粉料与聚苯颗粒或其它保温轻骨料组配,使用时按比例加水搅拌混合而成的浆料。
2.0.2 凸窗 bay window位置凸出外墙外侧的窗。
2.0.3 外门窗 outside doors and windows建筑围护结构上有一个面与室外空气接触的门或窗。
2.0.4 玻璃遮阳系数 shading coefficient透过窗玻璃的太阳辐射得热与透过标准3mm透明窗玻璃的太阳辐射得热的比值。
2.0.5 透明幕墙 transparent curtain waii可见光能直接透射入室内的幕墙。
工程技术交底卡片
工程技术交底卡片标题:工程技术交底卡片引言概述:工程技术交底卡片是在工程施工前,由设计单位、施工单位和监理单位共同编制的一种文件,用于记录工程施工过程中的技术要求、工序流程、质量标准等关键信息。
通过工程技术交底卡片的制定和执行,可以有效提高工程施工的质量和效率,确保工程按照设计要求进行施工,减少施工过程中的误解和纠纷。
一、工程技术交底卡片的编制1.1 确定编制人员:由设计单位、施工单位和监理单位共同确定编制工程技术交底卡片的人员,确保各方利益得到充分考虑。
1.2 确定交底内容:明确工程技术交底卡片的内容范围,包括技术要求、工序流程、质量标准、安全措施等关键信息。
1.3 制定交底计划:根据工程施工进度和需要,制定详细的工程技术交底计划,确保每一个环节都得到充分交底和确认。
二、工程技术交底卡片的执行2.1 交底会议:在施工前召开工程技术交底会议,由设计单位、施工单位和监理单位共同参预,对工程技术交底卡片内容进行详细说明和确认。
2.2 签署确认:各方在交底会议结束后,对工程技术交底卡片内容进行逐条确认,并签署确认文件,确保各方对施工要求和标准达成一致。
2.3 定期复核:在工程施工过程中,定期对工程技术交底卡片进行复核和更新,及时调整和完善施工方案,确保施工质量和进度符合要求。
三、工程技术交底卡片的监督3.1 监理单位监督:监理单位负责对工程技术交底卡片的执行情况进行监督和检查,确保施工单位按照卡片内容进行施工。
3.2 质量验收:监理单位在施工结束后,对工程质量进行验收,检查工程技术交底卡片的执行情况,确保工程质量符合设计要求。
3.3 纠正措施:如发现工程技术交底卡片执行不到位或者存在问题,监理单位应及时提出整改意见,并要求施工单位进行整改,确保工程质量和安全。
四、工程技术交底卡片的重要性4.1 提高施工质量:工程技术交底卡片可以明确工程施工要求和标准,减少施工过程中的误解和纠纷,提高施工质量。
4.2 提高工程效率:通过工程技术交底卡片的制定和执行,可以明确施工流程和工序要求,提高施工效率,缩短工程周期。
节能工程施工
节能工程施工根据《建筑工程施工质量验收统一标准》GB50300对建筑工程分部工程、分项工程的划分,建筑节能作为一个新增的分部工程列入了统一标准。
按照《建筑节能工程施工质量验收标准》GB50411规定,建筑节能分部工程划分为围护结构节能工程、供暖空调节能工程、配电照明节能工程、监测控制节能工程和可再生能源节能工程等5个子分部工程,其中只有围护结构节能工程属于建筑工程专业(按建造师专业划分)。
围护结构节能工程包括墙体节能工程、幕墙节能工程、门窗节能工程、屋面节能工程和地面节能工程等5个分项工程。
一、屋面节能工程常用屋面保温材料有聚苯板、硬质聚氨酯泡沫塑料等有机材料,保温层厚度在25~80mm;水泥膨胀珍珠岩板、水泥膨胀蛭石板、加气混凝土等无机材料,保温层厚度在80~260mm。
1.节能设计要点为降低屋面热量的损耗,对其进行节能构造设计的要点有:(1)宜选用热导率小、重量轻、吸水率低、有一定强度的保温材料。
(2)保证保温层厚度。
根据建筑物耗热指标、保温材料、屋面构造以及当地室外温度、室内设计温度等,计算保温层厚度。
(3)淘汰老旧工艺。
现浇水泥膨胀蛭石保温层和现浇水泥膨胀珍珠岩保温层,保温层中的水分很难排出,热导率增大,降低了保温效果,应淘汰此类工艺。
(4)设置排汽层。
目的就是将保温层内的水分及时排出,降低保温层的含水率,确保保温效果。
(5)采用新型屋面。
如种植屋面,植被起到良好的隔热保温作用。
(6)保温层的含水率相当于当地自然风干状态下的平衡含水率。
有实验表明,含水量每增加1%,保温材料的热导率就要增大5%。
因此必须做好防水层,防止渗漏。
2.保温层施工保温层施工工序和要求如下:(1)施工准备1)审查图纸,编制施工方案,对施工人员进行安全技术交底。
2)进场的保温材料应检验下列项目:板状保温材料检查表观密度或干密度、压缩强度或抗压强度、导热系数、燃烧性能;纤维保温材料应检验表观密度、导热系数、燃烧性能。
3)保温材料的储运、保管应采取防雨、防潮、防火的措施,并分类存放。
建筑节能工程施工技术交底
建筑节能工程施工技术交底基本规定建筑节能工程采用的新技术、新设备、新材料、新工艺,应按照有关规定进行评审、鉴定及备案.施工前应对新的或首次采用的施工工艺进行评价,并制定专门的施工技术方案。
一、墙体节能工程一般规定1)主体结构完成后进行施工的墙体节能工程,应在基层质量验收合格后施工,施工过程中应及时进行质量检查、隐蔽工程验收和检验批验收,施工完成后应进行墙体节能分项工程验收.2)墙体的节能工程的施工工艺有保温砂浆、保温板等.3)保温隔热材料的厚度必须符合设计要求,保温板材与基层及各构造层之间的粘结或连接必须牢固。
粘结强度和连接方式应符合设计要求.4)保温浆料应分层施工。
当采用保温浆料做外保温时,保温层与基层之间及各层之间的粘结必须要牢固,不应脱层、空鼓和开裂。
5)当墙体节能工程的保温层采用预埋或后置固件固定时,锚固件孰料、位置、锚固深度和拉拔力应符合设计要求。
后置锚固件应进行锚固力现场拉拔试验.6)墙体节能工程应进行隐蔽工程验收,并应有详细的文字记录和必要的图像资料。
7)墙体节能施工完毕后,要进行现场钻芯取样。
钻芯检验外墙节能构造应在外墙施工完工后,节能分部工程验收前进行.在垂直于芯样表面(外墙面)的方向上实测芯样保温层厚度,当实测芯样厚度的平均值达到设计厚度的95%及以上且最小值不低于设计厚度的90%时,应判定保温层厚度符合设计要求;否则,应判定保温层厚度不符合设计要求.施工要点1.保温板1)工艺流程:清理基层→涂刷界面剂→粘贴保温板→涂刷界面剂→纤维增强层→抗裂砂浆薄抹面层→饰面涂层。
2)清除墙体基层表面油污、浮灰等污染物,对凸起、空鼓和疏松部位进行剔除、找平修补。
基体表面应均匀涂刷界面剂,根据产品要求的间隔时间进行保温板施工。
3)保温板粘贴方式有点框法和条粘法。
施工时,应根据产品说明书要求进行,涂胶粘剂面积不得小于保温板面积的40%。
4)保温板抹完胶浆后,应立即将保温板平贴在基层墙体上滑动就位,粘贴时应轻柔、均匀挤压,用不小于2m靠尺压平,保证保温板平整.保温板拼缝应严密、无粘接剂,若缝隙大于2mm,应采用同种材料填缝。
建筑节能分部工程质量验收
建筑节能分部工程质量验收1、建筑节能分部工程的质量验收,应在检验批、分项工程全部验收合格的基础上,进行外墙节能构造实体检验、严寒、寒冷和夏热冬冷地区的外窗气密性现场检验,以及系统节能性能检测和系统联合试运转与调试,确认建筑节能工程质量达到验收条件后方可进行。
2、建筑节能工程验收的程序和组织应遵守《建筑工程施工质量验收统一标准》GB50300的要求,并应符合下列规定:(1)节能工程的检验批验收和隐蔽工程验收应由监理工程师主持,施工单位相关专业的质量检查员与施工员参加;(2)节能分项工程验收应由监理工程师主持,施工单位项目技术负责人和相关专业的质量检查员、施工员参加;必要时可邀请设计单位相关专业的人员参加;(3)节能分部工程验收应由总监理工程师(建设单位项目负责人)主持,施工单位项目经理、项目技术负责人和相关专业的质量检查员、施工员参加;施工单位的质量或技术负责人应参加;设计单位节能设计人员应参加。
3、建筑节能工程的检验批质量验收合格,应符合下列规定:(1)检验批应按主控项目和一般项目验收;(2)主控项目应全部合格;(3)一般项目应合格;当采用计数检验时,至少应有90%以上的检查点合格,且其余检查点不得有严重缺陷;(4)应具有完整的施工操作依据和质量验收记录。
4、建筑节能分项工程质量验收合格,应符合下列规定:(1)分项工程所含的检验批均应合格;(2)分项工程所含检验批的质量验收记录应完整。
5、建筑节能分部工程质量验收合格,应符合下列规定:(1)分项工程应全部合格;(2)质量控制资料应完整;(3)外墙节能构造现场实体检验结果应符合设计要求;(4)严寒、寒冷、夏热冬冷地区和夏热冬暖地区有集中供冷供暖系统建筑的外窗气密性现场实体检验结果应合格;(5)建筑设备工程系统节能性能检测结果应合格6、建筑节能工程验收时应对下列资料核查,并纳入竣工技术档案:(1)设计文件、图纸会审记录、设计变更和洽商;(2)主要材料、设备和构件的质量证明文件、进场检验记录、进场核查记录、进场复验报告、见证试验报告;(3)隐蔽工程验收记录和相关图像资料;(4)分项工程质量验收记录;必要时应核查检验批验收记录;(5)建筑围护结构节能构造现场实体检验记录;(6)严寒、寒冷和夏热冬冷地区外窗气密性现场检测报告;(7)风管及系统严密性检验记录;(8)现场组装的组合式空调机组的漏风量测试记录;(9)设备单机试运转及调试记录;(10)系统联合试运转及调试记录;(11)系统节能性能检验报告;(12)其他对工程质量有影响的重要技术资料。
墙体墙面节能工程一般项目验收
墙体墙 面节能工程一般项 目验 收
刘 万 国
( 七 台河市工程质量检测 中心, 黑龙江 七 台河 1 5 4 6 0 0 ) 摘 要: 主要 阐述 了墙体节能工程验收 、 屋 面节能工程验 收等问题 。 关键词 : 墙面 ; 节能工程 ; 一般 项 目; 验收 般项目是除主控项 目以外的检验项 目, 一般项 目所要求的, 施工 隐蔽验收资按不同部位类别, 每类抽查 1 O 并不少于 5 处。 时应该达到。—般项 目中, 部分验收内容虽然不像主控项 目那样重要 , 验 1 . 8采用现场喷涂或模板浇筑的有机类保温材料f 保温时 , 有机类 收时可适当放宽一些 , 但对工程安全 性、 使用功能和美观有较大影响, 其 保温材料要达到熟化时间才能可进行下道工序的舡 。 质量指标都一定要达到要求。 有机类保温材料的 熟化, 是其明显的特 。 由 于有机类保温材料的体 1墙体节能工程验收 积稳定『 生 会随时间变化而发生变化 ,需经过一定时间才能趋于稳定 , 所 1 . 1进场节能保温材料与构件的外观和包装要完整无破损,满足设 以, 有机类保温材料喷涂或浇筑后要达到熟化时间后才能进行下道工序 计要求和产品标准。 外观和包装尽管不女 I 1 主控项 目 那样重要 , 如果达不到 的施工。 若未能达到熟化时间柏 矫 道工序的施工, 就容易发生开裂问 标准可能影响到材料或构件的质量。 对带有包装的产品, 其包装应完整不 题, 不但保温f 生 不能保证, 而且在有饰面层时, 饰面层也 . 容易随之开裂。 破损; 对于无包装的产品, 其外观应符合产品标准的要求, 例如构件外观 2屋面节能工程验收 应整洁, 无污染与损坏; 又例如松散材料的容器应完整无损 , 以防杂质、 水 2 1屋面节能工= 陧使用的保温隔热材料, 其品种 、 规格要满足设计要 分等混入 , 影响松散材料的质量。在通常条件下, 设计并不给出外观和包 求和相关标准, 进场的保温材料, 在材料的品种上不会错, 而在规格上很 装要求, 这些要求可能多数在产品标准或合同中提出, 这时就要遵守这些 可能出错 , 尤其是有的材料供应商或施工单位为了 自己的经济利益以次 要求, 按照这些要求去验收。验收时主要通过目视观察 , 辅之以简单的尺 充好 , 总认为屋面保温不能发生安全方面的质量事故 , 有的以劣质的材料 量, 包括平尺 、 方尺、 靠尺等的测量。 来代替合格的材料。所以, 在材料进场时必须认真检查保温材料的品种、 1 2在采用加强网作为避免开裂的措施时 ,加强网的铺贴和搭接要 规格 , 一定要与设 计要求—致。首先要检查保温材料的外观、 形状 、 颜色, 满足设} t和 施工方案的要求。砂浆抹压应密实 , 不可空鼓 , 加强网不得褶 用尺子测量其厚度尺寸 , 用秤称取一定体积的重量i 寸 算其密度 , 然后对照 皱、 外露。 加强网—般用在可能开裂的部位以预防其开裂、 增强整体性。 加 其产品使用说明书和 件要求进行核对。其次必须检查产品出厂合 强 网根据制作材料可分为金属网、 耐碱玻璃纤维网格布两类。 保温层的饰 格证、 使用说明、 产品质量检验报告以及型式试验报告。 面层 , 常使用防裂砂浆作为保护层和装饰层 , 其厚度—般只有几毫米到十 2 2屋面节能工程使用的保温隔热材料 , 其导热系数 、 密度、 抗压强度 几 毫米。 这样薄的抹面层置于轻质的保温层表面 , 容易开裂。 施工中在抹 或压缩强度、 燃烧『 生 有 须满足设计要求。这是—条强制性条文 , 必须严 面砂浆层如果增加加强网, 防裂效果就会大大增强。 格 执行 。 对于耐碱玻璃纤维网格布施工基本做法是, 抹灰时{ 生 底层抹灰中铺 2 3屋面节能工程使用的保温隔热材料 ,进场时要对其导热系数、 密 贴—层 , 继续抹灰将其压人 砂浆中。加强网铺贴要连续 、 平整, 不得褶皱、 度、 抗压强度或压缩强度、 燃烧I 生 能进行复验, 复验要为见证取样送检。 外露, 搭接时有 3 0 — 5 0 am的搭验收时通过观察进行检查 , r 每个检验批抽 2 4屋面保温隔热层的敷设方式 、 厚度 、 缝隙填充质量及屋面热桥部 查不少于 5 处, 每处不少于 2 m 。 位的保温隔热做 和有关标准的规定。 l 3 设置空调的房间, 其外墙热桥部位要根据设计要求采取隔断热 2 5屋面的通风隔热架空层 , 其架空高度 、 安装方式、 通风口位置及尺 桥措施 。 在隐蔽工程验收时要对照设汁观察检查 , 查看热桥部位是否进行 寸要满足设计及有关标准要求。 架空层内不得有杂物。 架空面层应完整, 了处理 , 热桥部位保温层的厚度、 拼缝等处的做法是否符合设计 和施工方 不得有断裂和露筋等缺陷。 影响架空隔热效果的主要有三个方面的因素: 案的要求。对有代表『 生 的部位隋况要留置景 , 像资料。 是架空层的高度、 通风口的尺寸和架空通风麦装方式 ; 二是架空层材质 l 4施工出现的 墙体缺陷, 要根据施工方案采取隔断热桥措施, 不可 的品质和架空层的完整眭; 三是架空层通畅情况。 其中决定f 生 因素是架空 影响墙体热卫f 生 能。 在墙体施 工前, 应专门制定消除外墙热桥的措施 , 并 层的高度、 通风 口的尺寸和架空通风安装方式 , 它们一定要达到设计要 在技术交底中加以明确。 对施工中产生的墙体缺陷, 应按照施工方案采取 求 , 保证设计质量。 架空层内的杂物是能够影响通风能力的, 杂物多 , 则通 隔断热桥措施进行处理, 这种处理应列为隐蔽工程验收并应加以记录。 验 风肩 旨 力差。 直接减少了太 阳辐射热量随风发散掉的数量 , 造成隔热 能的 收时要对照施工方案进行全数检查。 降低。要注意清理落在架空层内落灰、 杂物, 保证通风顺畅。 1 5墙体保温板材接缝方法要满足施工方案要求。保温板接缝应平 2 6采光屋面的传热系数、 遮阳系数 、 可 见光透射比、 气密性必须满足 整严密。 在施工方案中规定接缝处理方式。 施工和验收时要仔细检查, 每 设计要求。廿| 的构造做法要满足 怖 相关标准的要求。采光屋面的 个检验批抽查 1 O 并不少于 5 处。 可开启部分应按照门窗节能分项验收的要求验收。 对于采光屋面建筑, 屋 1 . 6墙体采用保温浆料时 , 保温浆料层宜连续施工; 保温浆料厚度应 面节能是薄弱环节, 其保温隔热效果与传热系数 、 遮阳系数、 可见光透射 均匀、 接茬应平J 项密实。要求保温浆料连续施工, 是避免先后施工的砂浆 比、 气密胜关系较大 , 是影响采光屋面节能效果的主要因素, 所 以, —定要 其保温性能发生差异。 要求保温浆料厚度均匀、 接茬平J f 赡 实是要保证良 达到设计要求, 不可随意降低, 调整其 l 生 台 参数。 好—致的保温效果。 但是保温砂浆施工由 ^ 工作业 , 要保持厚度均匀并不 2 . 7采光屋面的安装必须牢固, 坡度正确, 封闭严密 , 嵌缝处不可渗 容易, 施工中 应采取冲筋、 分层抹灰 、 刮平、 压实等一系列工序。要求接缝 漏。安装质量主要反映在安装是否牢固、 封闭严密、 坡度正确 , 对防水方 平J 颐密实 , 若接缝处不密实 , 可能形成热桥缺陷, 还会导致保温砂浆在接 面, 嵌缝处最可能发生渗漏。 验收时, 必须对屋面所有部 赵 行 检查, 不可 对保温砂浆的施工、 接缝、 平整顺直 有遗漏处, 对安装牢固性可采用目测观察 、 手摸搬动方法进行检查 , 对 于 密实等采用 见 察检查的方法; 对保温浆料厚度 , 要现场取样 , 用尺量取保 屋面坡度、 位置采用尺量检查 , 对于封闭性能采用现场淋水试验检查。 温浆粒的厚度 , 每个检验批抽查 1 O % 并要多于 l 0 处。 1 . 7墙体上易碰撞的阳角、 门窗洞 口及不同材料基体的交接处等处, 其保温层要采取避免开裂和破损的措施。 与普通砂浆相比, 保温砂浆强度 相对较低。墙体上阳角、 门窗洞口及不同材料基体的交接处等特殊部位, 若不采取避免开裂和破损 的加强措施 , 就可能在使用中受到外力碰撞造 成损伤。在这些特殊部位, 通常采用在面层砂浆中增加加强网、 采用强度 较高的材料做表层 、 在表面另外增加金属或木质防护层等措施加以防护。 验收时 , 应依据设计和施工方案检查确定需加强的措施是否实施, 并做好
建筑结构隐蔽工程验收记录 加气砼砌块节能
建筑结构隐蔽工程验收记录湘质监统编
施2002-20
工程名称:金天地小区1#楼验收日期:年月日共页第页
应首先说明是否按设计图号施工,如有设计变更应立即在备用竣工图纸上用红色文字注明变更情况或绘制变更补充图:凡有、无设计变更,监理(建设)单位的旁站监督人均应在备用竣工图号上签字认可后,才能办理该部位隐蔽验收手续。
③隐蔽验收时,必须严格按国家施工质量验收规范的主控项目,一般项目的内容要求全数检查,凡有不合格处必须当即整改达到合格后才能办理隐蔽验收手续。
④检查评定结论必须语言规范,并针对主控项目、一般项目,特别是结构构造措施的内容要求,填写真实可靠的结果或结论。
建筑分项工程监理内部交底
建筑分项工程监理部交底作者:日期:建筑节能分部墙体及屋面节能分项工程监理部交底一、工程概况:建设单位:XX置业设计单位:XXXX建筑设计研究院施工总承包:XX建设集团建设地点:市XXX区建设面积:约160190.2平方米。
二、结构形式及保温设计具体要求本工程由5幢高层(18层)住宅楼、9幢多层住宅(5层)和沿街商铺组成。
高层采用钢筋混凝土剪力墙体系,多层采用框架结构体系,楼面、屋面采用全现浇钢筋混凝土结构。
高层楼面层高为2. 90米;多层楼面层高为2.80米。
砖砌体:多层采用采用页岩空心砌块。
高层外墙、楼梯间:采用蒸压砂加气混凝土砌块(B06),专用砂浆砌筑;保温设计具体要求:多层住宅:平屋面120厚憎水矿棉板;坡屋面:40厚和80厚憎水矿棉板(二种厚度);商铺平屋面:80厚憎水矿棉板。
外墙及混凝土梁柱(围护结构)采用自保温系统。
高层住宅:屋面80厚憎水矿棉板;外墙:混凝土梁、柱、墙外侧:25厚无机保温砂浆;外專混楼板(架空层)60厚憎水矿棉板;架空层楼板底60厚憎水矿棉板;加气混凝土砌块外墙采用自保温系统。
所有保温材料防火等级均为A级。
三、监理项目部组织机构与分工:面的情况,及时处理公司领导、总师办到工地检查时发现的安全、质量问题的整改意见。
对超出自己处理问题能力和围的时候分别及时向建设单位的工程部经理和公司领导汇报,请求予以支持和指导工作;监理工程师及时向总监理工程师汇报在现场的施工、安全质量监理工作情况。
对自己不能及时处理的时候,要求马上向总监理工程师汇报情况(有必要时向建设单位工程部具体分管工程主管汇报),由总监理工程师亲自协调处理各项施工、安全质量问题;监理员及时向监理工程师汇报在现场巡视、旁站机监理工作情况。
对自己不能及时处理的时候,要求马上向监理工程师、总监理工程师汇报情况,由监理工程师亲自协调处理各项施工、安全质量问题。
5)、见证取样员工作,按照公司的工作标准执行(略)。
6)、资料员工作,按照公司的工作标准执行(略)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
7.施工时应符合下列规定:
(1)保温材料的厚度必须符合设计要求;
(2)保温板材与基层及各构造层之间的粘结或连接必须牢固,粘结强度和连接方式应符合设计要求。保温板材与基层的粘结强度应做现场拉拔试验。
交
底
内
容
(3)保温浆料应与分层施工。当采用保温浆料做外保温时,保温层与基层这间及各层之间的粘结牢固,不得脱层、空鼓和开裂。
9.当外墙采用保温料做保温层时,应在施工中制作条件养护试件,检测其导热系数、干密压缩强度。
10.墙体节能工程各类饰面层的基层及面层施工,应符合下列规定:
(1)饰面层施工的基层应无脱层、空鼓和裂缝,基层应平整、洁净,含水率应符合饰面层施工的要求。
(2)外墙保温层不宜采用粘贴面砖做饰面层;当采用时,其安全性和耐久性应符合设计要求。
(3)锚固件;
(4)增强网铺设;
(5)墙体热桥部位处理;
(6)预置保温板或预制保温板的板缝及构造节点;
(7)现场喷涂或浇注有机类保温的板缝及构造节点;
(8)被封闭的保温材料厚度;
(9)保温隔热砌块填充墙体。
4.施工前,应在现场制作样板间或样板件,经有关各方确认后方可进行施工。
5.保温材料在施工过程中应防潮、防水等保护措施。
(3)外墙外保温工程的饰面层不得渗漏。当外墙外保温工程的饰面层采用饰面板开缝安装时,保温层表面应具有防水功能或采取其他防水措施。
(4)外墙保温层及饰面层与其他部位交接收口处,应采用密封措施。
11.保温砌块砌筑的墙体,应采用具有保温功能的砂浆砌筑。砌体的水平灰缝饱满度不应低于90%,竖直灰缝饱满度不应低于80%。
(4)当墙体节能工程的保温层采用预埋或后置锚件固定时,锚固件数量、位置、锚固深度和拉拔力应符合设计要求。后置锚固件应进行锚固力现场抗拔试验。
8.当外墙采用预置板现场浇筑混凝土墙体时,保温板的安装位置应正确、接缝严密,在混凝土浇筑过程中不得移位、变形,保温板表面应采取界面处理措施,与混凝土粘结应牢固。
专业技术负责人:交底人:接受人:
墙体节能工程分项工程质量技术交底卡
GD2301003
施工单位
工程名称
分部工程
建筑节能工程
交底部位
主体外墙
日期
年月日
交
底内Biblioteka 容1.所用的保温材料的品种、规格应按设计要求和相关标准规定选择,材料进场时通过目视、尺量、称重和核对其使用说明书、出厂合格证以及型式检验报告等方法进行检查,确保其品种、规格及相关性能参数符合设计要求。
12.施工产生的墙全缺陷,如穿墙套管、脚手眼、孔洞等,应按方案采取隔热桥措施,不得影响墙体热工作性能。
13.保温板接缝应符合规范要求,平整严密。
14.墙体采用保温浆料时,保温浆料层宜连续施工,保温浆料厚度应均匀、接茬应平顺密实。
15.采用现场喷涂或模板浇注的有机类保温材料做外保温进,有机类保温材料应达到陈化时间后方可进行下道工序施工。
2.对进场的材料由监理人员现场见证随机抽样送检,复检内容包括导热系数、密度、抗压强度或压缩强度、燃烧性能,必须符合设计节能要求、产品标准要求以及相关施工技术标准要求。
3.墙体节能工程应对下列部位或内容进行隐蔽工程验收,并应有详细的文字记录和必要的图像资料:
(1)保温层附着的基层及其表面处理;
(2)保温板粘结或固定;
