反力架相关验算

合集下载

GPST工法盾构地面始发反力架设计与验算

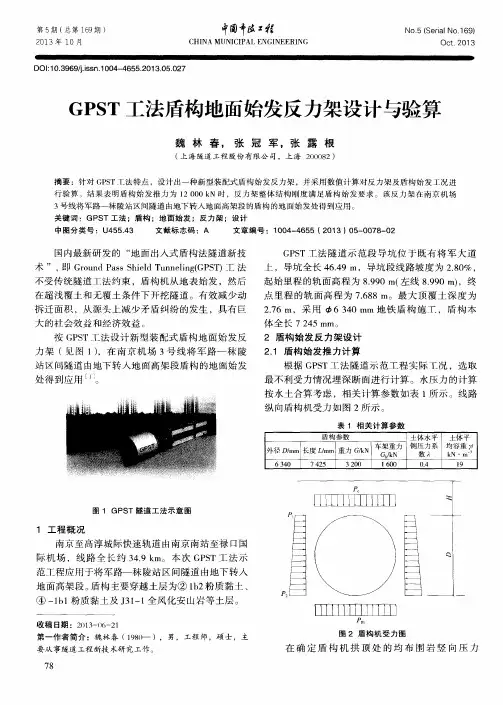

GPST工法盾构地面始发反力架设计与验算
3号线将 军路一秣 陵站区 间隧道 由地下转 入地面高架 段 的盾构 的地面始 发处得 到应用 。
关 键 词 :GP S T 工 法 ;盾 构 ;地 面 始 发 ;反 力 架 ;设 计
中图分 类号 :U 4 5 5 . 4 3
文献 标志码 Biblioteka A 文章 编号 :1 0 0 4 — 4 6 5 5( 2 0 1 3) 0 5 — 0 0 7 8 — 0 2
起始里程 的轨面高程 为 8 . 9 9 0 m ( 左线 8 . 9 9 0 m 1 ,终
点里程 的轨 面高程为 7 . 6 8 8 1 T I 。最大顶 覆土深 度为
2 . 7 6 m,采 用 6 3 4 0 mm 地 铁 盾 构 施 T ,盾 构 本 体全长 7 2 4 5 mm。
收稿 日期 :2 0 1 3 一 f ) 6 — 2 1 第 一作者 简介 :魏林春 ( 1 9 8 ( ) 一 ),男,工程 师 ,硕 士 ,主
[ I ] = I ] ⅡⅡⅢ

图 2 盾 构 机 受 力 图
要从 事 隧道 工程新技 术研 究 工作 。
7 8
在 确 定 盾 构 机 拱 顶 处 的 均 布 围 岩 竖 向压 力


考虑到 G P S T盾构 始发时 ,一方 面要适应导坑 无法提供有效反力支撑结构 ; 另一方面要满足新 型 紧凑型车架 系统通行要求 ,盾构始发反力架结构设
计 图见 图 4 。
÷ ( + 尸 0 1 + + P 2 )  ̄ D L p= 4 8 5 1 . 4 I r N;
国 内 最新 研 发 的 “ 地 面 出人 式 盾 构 法 隧 道 新 技 术 ”, 即 G r o u n d P a s s S h i e l d T u n n e l i n g ( G P S T 1 工 法

盾构始发反力架验算书

盾构始发反力架验算书

反力架验算书1.反力架安装反力架提供盾构机推进时所需的反力,因此反力架应具有足够的强度和刚度。

反力架及支撑通过底板预埋件固定,以保证反力架的稳定性,反力架支撑设计原则主要有:1、分析各杆件的类型,计算出各杆件的临界荷载;2、对于反力架进行受力分析,确定出支撑点的最佳位置,使反力架整体变形最小;3、布置好支撑位置后,验算反力架工字钢的强度与刚度,保证其值在规范允许范围内;4、对支撑本身进行加固,形成一个桁架结构,使整个支撑可看成一个刚体,确保整体稳定性。

反力架的纵向位置保证负环管片拆除后浇筑洞门时满足洞门的结构尺寸和连接要求以及支撑的稳定性。

反力架的横向位置保证负环管片传递的盾构机推理准确作用在反力架上。

安装反力架时,先用经纬仪双向校正两根立柱的垂直度,使其形成的平面与盾构机的推进轴线垂直。

为了保证盾构机始发姿态,安装反力架和始发台架时,反力架左右偏差控制在±10mm之内,高程偏差控制在±5mm 之内。

始发台架水平轴线的垂直方向与反力架的夹角<±2‰,盾构机姿态与设计轴线垂直偏差<2‰,水平偏差<3‰。

反力架高8.25m、宽6.45m,厚0.6m,分块加工,现场组装。

反力架支撑体系从上至下分为三部分:本次反力架支撑设置4根型号为200mm*450mm的单拼工字钢,8根型号为400*450mm的双拼工字钢。

顶部用四根长度为0.6米型号为200mm*450mm单拼工字钢与中板端头支撑;中部采用5根双拼工字钢(其中2根为45°角与车站底板预埋钢板焊接牢靠的斜撑);底部采用3根1.5米长型号为400mm*450mm双拼工字钢与结构底板变断面位置水平支撑牢靠。

工字钢端部与结构板相连处设有封口钢板,以增大受力面积和增强钢材受力,反力架平面布置图所下所示。

图5.2-2反力架正立面图2.反力架验算反力架后支撑验算根据盾构机的构造及以往盾构始发的经验结合本工程的实际情况,作用在反力架上的总推力一般在10000KN以内,为了安全起见,本次验算按F max=20000KN 计算,而盾构始发时,反力架受力以中部及下部为主,上方受力较小,总推力分配在反力架上、中、下各部分的比例为:上部比例:10%;中部比例:40%;下部比例:50%;45c工字钢的屈服强度σ=235MPa,设计强度f y=200MPa,每根单拼工字钢的面积为A=9450mm2,所以验算如下:1)整体强度验算=F max/f y=2.0×107/200=1.0×105mm2在该推力下需要的钢管总面积为:A总/A=1.0×105/9450=10.58,即最少需要11根单拼则需要Φ609钢管数量:n=A总工字钢,而本次盾构始发,反力架设置单拼工字钢20根,包括轴向支撑18根(4根长度600mm,14根长度1500mm),45°斜撑两根(一根长4340mm,一根长8121mm),因此完全满足整体强度要求。

反力架验算(midas)

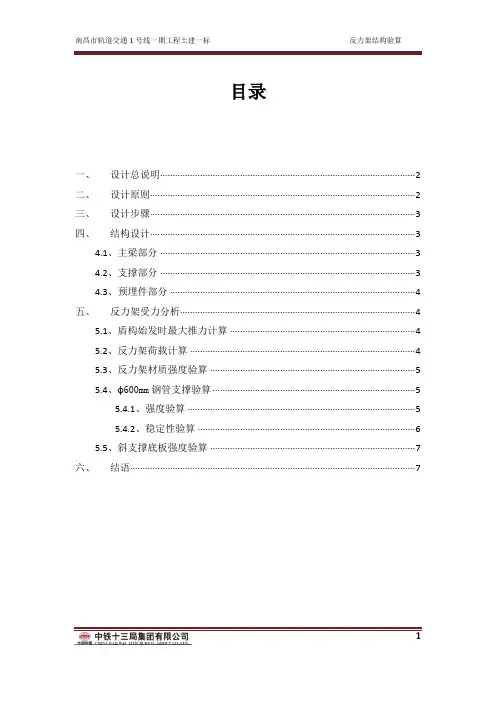

反力架验算(midas)

目录一、设计总说明 (2)二、设计原则 (2)三、设计步骤 (3)四、结构设计 (3)4.1、主梁部分 (3)4.2、支撑部分 (3)4.3、预埋件部分 (4)五、反力架受力分析 (4)5.1、盾构始发时最大推力计算 (4)5.2、反力架荷载计算 (4)5.3、反力架材质强度验算 (5)5.4、ф600mm钢管支撑验算 (5)5.4.1、强度验算 (5)5.4.2、稳定性验算 (6)5.5、斜支撑底板强度验算 (7)六、结语 (7)1反力架结构验算一、设计总说明(1)、该反力架为南昌市轨道交通1号线一期工程土建一标DZ012盾构机始发使用,本文验算使用于双港站至蛟桥站下行线盾构机始发(2)、反力架外作用荷载主要为盾构机始发掘进的总推力,根据进洞段的水文地质资料及洞口埋土深度结合上行线始发掘进经验、盾构机水土压力设为0.21MPA,不做推算。

(3)、参照《结构设计原理》、《结构力学》及其他施工标段成熟的设计经验,结合本标段现场实际情况进行反力架结构设计与验算。

(4)、对于螺栓连接、角焊缝连接处的设计,仅计算其最大受力弯矩和剪力值,而不做截面形式设计,可根据提供弯矩、剪力设计值来调整截面是否需要做加固处理。

(5)、力在钢结构中的传递不考虑焊缝的损失二、设计原则反力架的设计依据盾构机始发掘进反力支承需要,按照盾构机掘进反向力通过16组斤顶支承在隧道管片,隧道管片又支承在反力架的工作原理进行设计。

设计外形尺寸不得与盾构机各部件及隧道洞口空间相干扰,同时要求结构合理,强度、刚度满足使用要求,加工方便,且单件便于运输。

反力架支撑属于压杆,最佳受力状态便是尽量使截面在各个方向上的惯性矩相等,即(I y=I z),因此在此采用圆环形截面做支撑结构也是理想选择。

材料确定之后,接下来便要对支撑的结构进行合理的设计,总的设计原则便是让反力架整体变形达到最小。

2三、设计步骤(1)、分析各杆件的类型,计算出各杆件的临界荷载。

【反力架验算】

【反力架验算】

反力架支撑检算书1#盾构反力架与结构之间采用12支φ530mm (壁厚10mm )钢筒支撑,包括9根轴向支撑(直撑)和3根45°斜撑;并在钢管紧贴结构端加焊10mm 厚钢板局部加固以分散作用在管片上的集中应力。

另在钢管架设时,将各钢管撑用角钢或型钢连接加固,增强其整体稳定性,确保盾构施工正常进行。

φ530mm 钢筒材料性能表力学性能钢材型号Q235 强度值fy (MPa) 200 弹性模量E(GPa) 210 标准尺寸外径(mm )530 内径(mm ) 510 壁厚(mm )10根据我公司长期的盾构施工经验,盾构始发总推力:F max =800T~1000T ;考虑1#盾构工作井洞门采用C20素混凝土回填,可能对始发造成的阻碍,故有意提高保守量,始发最大总推力取值提高至Fmax =2000T ,进行验算。

(1)整体强度检算则在该推力下需要的钢管总面积为: 257max 100.1200100.2mm f F A y ⨯=⨯==; φ530钢管单根截面积:22216336)510530(4mm A =-⨯='π;则需要φ530钢管数量:12.616336100000=='=A A n ,即最少需要7根支撑;本次1#2#盾构始发,反力架设置φ530mm 钢筒12根,包括:轴向支撑(直撑)9根>7根,另设45°斜撑斜撑3根,因此完全满足整体强度要求。

(2)分部强度检算盾构始发时,反力架受力以下部及左右侧支撑受力为主,上方受力很小,为增大安全余富,在本次检算中,把上横梁支撑作为安全储备,即认为,Fmax =2000T 的盾构推力完全由下部及左右支撑来承担。

在此条件下,做出如下两种情况的分析:(A )假定反力架均匀受力,即下部、左、右三部分受力均匀;由此,右左下F F F N n F F ===⨯=⨯==67m ax 1067.112100.2' ;①正应力检算MPa MPa A F 15020075.0]%[7502.102163361067.16=⨯=<=⨯='=σσ下。

反力架、托架计算

反力架、托架计算

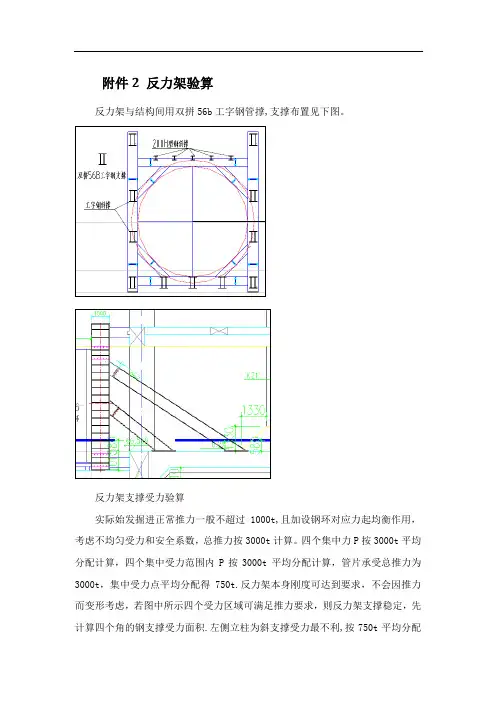

附件2 反力架验算反力架与结构间用双拼56b工字钢管撑,支撑布置见下图。

反力架支撑受力验算实际始发掘进正常推力一般不超过1000t,且加设钢环对应力起均衡作用,考虑不均匀受力和安全系数,总推力按3000t计算。

四个集中力P按3000t平均分配计算,四个集中受力范围内P按3000t平均分配计算,管片承受总推力为3000t,集中受力点平均分配得750t.反力架本身刚度可达到要求,不会因推力而变形考虑,若图中所示四个受力区域可满足推力要求,则反力架支撑稳定,先计算四个角的钢支撑受力面积.左侧立柱为斜支撑受力最不利,按750t平均分配到4个支撑点,每点受力为188t,其中双拼工字钢截面面积为29327mm 2:斜支撑受力最为不利,若此区域可满足最不利受力条件,则反力架稳定,按最不利受力状态,平均分配计算,每个角支撑所受压力为750t ,双拼工字钢受力为188t;双拼工字钢应力为188t/29327mm 2cos38°=50。

5N/mm 2, 钢材设计强度为235N/mm 2,故支撑可满足盾构始发要求,即反力架稳定。

附件3 始发基座验算(1)计算简图:1234盾构托架使用250x255H 型钢制作,共13道横向支撑,上图为一道横向支撑的半侧,主要受力梁为2号与4号梁。

盾构机按照374t 计算,由受力分析可得发射架每边承受总力:︒=︒27sin 125sin 3741G ,得t 278.207G 1= 发射架共13道横向支撑,共12个区间,每个区间受力:KN 73.172 /1278.2072G ==,最后力传递至横向支撑,由13个支撑承受,得水平力:KN F 39.7263cos 1378.2072=︒⨯=(2)2号梁计算:按照图纸取每个区间支撑钢板0.89m支撑钢板截面积为:24m 102670.03.890 A -⨯=⨯=,2号梁长0.567m L =。

支撑钢板最小惯性矩4433m in1088.212)03.0(89.012m bh I -⨯=⨯==,0087.01212i 23min min====h bh bh A I ,长细比59.320087.0567.05.0min =⨯==i l μλ(两端固定,0.5=μ),经查表:221,62,105λλλλ<==,属小柔度结构,其强度计算公式为:[]MPa MPa A G 23547.6102671073.17243=<=⨯⨯==-σσ,满足受力要求. (3)4号梁计算:4号梁从受力角度也为小柔度结构,其强度计算公式为[]MPa MPa KN A F 23591.6107.041/39.72/4=<=⨯==-σσ 满足受力要求。

反力架计算书-附件(修改)

反力架计算书-附件(修改)

要说明、工程说明盾构机始发时盾构推力一般不大于8000kN。

反力架总受力取最大推力为15000 kN;左、右线两台盾构机推力均按相同考虑。

二、反力架结构验算本区间所采用的反力架立柱和横梁为宽度为600mm长度为1000mm厚度为20mn1的Q235钢板焊接成受力箱梁形式板,反力架支撑采用500*600,厚度20mm的Q235钢板焊接,底部采用焊接形式,焊缝高度20mm 按图纸建模,考虑到反力架中各杆件都是钢板焊接成的箱室单元,可按梁单元进行计算。

反力架支撑结构图1、强度验算把反力架圆环分成三个部分,上钢环,中钢环和下钢环,受到盾构力的反力上钢环15%中钢环40%下钢环45%考虑,不考虑上端与下端的支撑。

采用midas civil 建模如下图。

荷载如果按规范,把压力看成动载,和自重进行组合,压力按照1500T 验算。

强度上:N= 1.2*G+1.4*P 刚度上:F = G+P 计算结果最大应力在176Mpa 左右,满足要求。

.i-76410c+00 5L44377e+€D5—-a.03105s +004 ——4.B27S0# +004——1.52450e +0D 斗 □ ,00000e *0004.732D9e ―-7.385365+004 -1.1 LBS -i-OO 5-1.75953&+O0S CB:霉雙 MAX 1 1 MITJ ! 49壬牟T廊樣壬录1 ~ 单扫khl/m rZ; 口,二 ES2、最大变形验算最大变形在上部4.2mm 左右。

这是不考虑上部支撑与下部支撑, 且力进行了组合,而且强度上是压力的1.4倍计算的结果,如果加上 支撑,按实际力进行计算,变形及应力要小很多,完全满足要求。

MIDAS^ivil POSTPROCESSOR SEAM STRESS3、焊缝强度验算由上面的计算可知,总共有6道支撑支持反力架,其中两道斜撑,4道直撑,按照最不利受力状态,盾构机以最大推力推进,每个钢支撑所受的平均力大小为2500kN,根据作用力与反作用力原理,预埋钢板所受的压力也为2500kN方向为与预埋钢板成45°角斜向下, 因此预埋钢板受到的水平力为:2500kN cos45 二1768kN焊缝的强度验算:N h e1 w 1768 10314 1712二73.8N / mm2N h e1w 1768 10314 1712 二73.8N/mm2岂:f f wt= 1.22 200= 244N/mm2MID AS 心ilPO5T-PROCESSORDISPL ACEMEfJT匚日;邑盂MAX ! 47MIN s 13 3333 3 33_3^-^K二飪益趙生-丈件£諫拥51尢琵1=H F日制CI5: 1^/20 172 2 )(73.8)273.82 =95.4N /mm2乞200N / mm2■- 1.22其中,h f 为20mm l w为500 (投影长度)2 2X 2-10=1712mm式中h e——角焊缝的有效厚度(mm),对直角角焊缝取0.7h f,h f 为较小焊脚尺寸;l w -------------角焊缝的计算长度(mm),每条焊缝取实际长度减去10mmf wt ――角焊缝的强度设计值(N/mm2)[f ――正面角焊缝强度增大系数,静载时取1.0,动载时取 1.2。

反力架受力计算

反力架受力计算

反力架受力计算一、反力架的结构形式1、反力架的结构形式如图一所示。

图一反力架结构图2、各部件结构介绍2.1 立柱:立柱为箱体结构,主受力板为30mm钢板,筋板为20mm钢板,材质均为Q235-A钢材,箱体结构截面尺寸为700mmX500mm,具体形式及尺寸见图二。

图二立柱结构图2.2 上横梁:结构为箱体结构,主受力板为30mm钢板,筋板为20mm钢板,材质均为Q235-A钢材,箱体结构截面尺寸为700mmX500mm,其结构与立柱相同。

2.3 下横梁:箱体结构,主受力板为30mm,筋板为20mm钢板,材质均为Q235-A,箱体结构截面尺寸为250mmX500mm,其结构如图三所示。

图三下横梁结构图2.4 八字撑:八字撑共有4根,上部八字撑2根,其中心线长度为1979mm,下部八字撑2根,其中心线长度为2184mm,截面尺寸如图四所示。

图四八字程接头结构图二、反力架后支撑结构形式后支撑主要有斜撑和直撑两种形式,按照安装位置分为立柱后支撑、上横梁后支撑、下横梁后支撑。

1、立柱支撑:材料均采用直径500mm,壁厚9mm的钢管,内部浇灌混凝土提高稳定性。

始发井西侧立柱支撑是2根直撑(中心线长度为3875mm),始发井东侧立柱是2根斜撑(中心线长度分别为8188mm和4020mm,与水平夹角分别是29度和17度)。

如下图所示西侧立柱直撑型式东侧立柱斜撑型式2、上横梁支撑:材料均采用直径500mm,壁厚9mm的钢管,内部浇灌混凝土提高稳定性,中心线长度分别为4080mm、4141mm、4201mm,其轴线与反力架轴线夹角为15度。

3、下横梁支撑:材料均采用250X250H钢,每个支撑由2根H钢组成,共6个直撑。

三、支撑受力计算1、支撑的截面特性(1)250X250H钢截面特性:弹性模量E=196X105,最小惯性矩=10800/cm4,截面积=92.18cm2。

(2)直径500mm,壁厚9mm钢管截面特性:弹性模量E=205X105,最小惯性矩=41860/ cm4,截面积=138.76 cm2。

双侧支撑反力架详细讲解版

双侧支撑反力架详细讲解版

杭州地铁1号线工程滨康路站~西兴站区间工程反力架承载力验算书施工单位计算人:施工单位技术负责人:设计确认:一、盾构推力盾构始发的推力主要由下述因素决定:盾构外周(盾壳外层板)和土体之间的摩擦阻力或粘附阻力、盾构正面阻力、管片和盾尾刷之间及盾构与始发基座轨道之间的摩擦阻力。

1.1 盾构外周和土体之间的摩擦阻力或粘附阻力这一阻力就是作用于盾构外周的土压力引起的与盾壳钢板之间的阻力,参见图1式中: D -- L --盾构的长度(m ); P e1 --上方垂直土压力(t/m 2) P e1=γh=1.8×7.8=14.04t/m 2; Q e1 --顶部水平土压力(t/m 2) 2101/83.904.147.0m t P K Q e e =⨯== P e2 --土抗力(t/m 2) 22/1.265.148.1m t h P G e =⨯==γP g --土抗力(盾构自重反力)(t/m 2)2/57.315.84300m t A F P g ===Q e2--底部水平土压力(t/m 2)2202/27.181.267.0m t P K Q e e =⨯==μ1--土体与盾壳钢板之间的摩擦系数(一般采用0.3~0.5),取0.3。

当盾构机全部进入时:t F 72.931427.1857.31.2683.904.143.069.834.614.31=++++⨯⨯⨯⨯=1.2 盾构正面阻力这一阻力就是由作用于盾构正面开挖面土压力和水压力,或泥土和泥水的灌F 3=n s W s μs式中:n s 为隧道管片的环数(一般采用2~3),取n s =3 W s 为隧道管片每环的重量(t ),取W s =19.287tμs 为盾壳钢板和隧道管片之间的摩擦系数(一般采用0.3~0.5)。

计算结果t F 92.285.028.1933=⨯⨯= 所以盾构机始发时所需的最大推力为:t F F F F 145593.2810.49572.931321=++=++=施工时取1500t 为目标值控制盾构千斤顶总推力,并根据具体情况做相应调整。

盾构机反力架始发架托架钢套筒受力计算

盾构机反力架始发架托架钢套筒受力计算

一、始发架受力验算盾构机重量表由上表得出盾构机总重为T=452t始发架剖面图始发架平面结构图(1)钢轨计算钢轨在前盾处受力最大,因此选择前盾部分的始发架进行计算,此段始发架长度为2880mm。

钢轨受斜向正压力,其腹板厚度为15mm。

前盾约155t,则每侧钢轨受竖直方向的力为78t,其轴向压力为F1=78/COS26.5°=87.2t。

则由前盾对钢轨腹板所产生压应力:σ1= F1/A =87.2/(2880×15)=20.7MPa刀盘重75t,每侧钢轨受竖直方向的力为38t,其轴向压力为F2=38/COS26.5°=42.5t。

仅按钢轨最前端200mm受力,则由刀盘对钢轨腹板所产生压应力:σ2= F2/A =42.5/(200×15)=142MPa普通碳素轨的屈服极限为405 MPa,按1.5安全系数取,其容许应力为270 MPa。

则钢轨腹板总压应力为:σ1+σ2=20.7+142=162.7 MPa<270 MPa因此,其强度符合要求。

(2)工字梁计算工字梁纵向按预埋钢板中心为支点进行计算,其受力简图如下所示。

经计算,其最大弯矩为61.69t.m,最大剪力为204.1t。

如下图所示。

工字梁截面属性如下:惯性矩: I=3×109mm4惯性半径: y=329mm腹板有效面积: A=25920mm2工字梁采用Q345B材质进行制作,其强度计算如下:弯曲应力:σ=My/I=61.69×329×107/(3×109)=67.7MPa<230 MPa剪应力:τ=204.1×104/25920=78.7 MPa<132 MPa因此,其强度符合要求。

(3)横梁计算横梁计算时,不考虑工字梁底部与预埋钢板的焊缝,前盾处始发架的横梁受力最大。

单侧梁承受前盾的竖向载荷为80t,因此由前盾产生的横向水平拉力为:F1=80×tan26.6°=40t,前盾处始发架有4根横梁,平均每根横梁受力为10t。

反力架验算

反力架验算

昆明轨道交通四号线工程强华中铁北京工程局集团有限公司昆明市轨道交通4号线土建5标段经理部二○一八年三月反力架计算1.反力架结构反力架的主体结构是采用30mm厚的钢板焊接成H型钢,截面尺寸为900×600mm,承压梁之间用高强度螺栓连接,反力架总推力按13416kN设计,梁平均承受压力为N=13416/4=3854KN(上横梁、下横梁及左右立梁)。

根据反力架各部位所承受推力由下到上逐渐减小的规律,下部推力最大约占总推力80%,上部为20%,则下横梁承受压力约为N=13416×0.8/6=1788.8KN,作为本次计算压力值。

以下部横梁简化成简支梁计算:因为梁每隔400mm间距焊1块10mm厚钢板增加强度,取中间一段,承受最大弯矩Mmax=N·L/4=1788.8KN×0.4/4=178.88KN.m 横梁截面面积A=600×30×2+20×(600-60)×2=576cm2=0.0576m2惯性矩 I Z=∫Ay2dA =A·y3/3=0.0005184m4最大弯应力σmax =Mmax·y/ I Z=178.88×0.3/0.0005184=103.5Mpa<[σ],满足要求。

2. 反力架的安装及固定在盾构主机与后配套连接之前,开始进行反力架的安装。

安装时反力架与预埋件焊接密实,以保证反力架脚板有足够的抗压强度。

由于反力架和始发托架为盾构始发时提供初始的推力以及初始的空间姿态,安装时严格控制反力架的位置及垂直度。

反力架底部和南侧立柱与主体结构空隙采用4道钢管为支撑,钢管外径609mm,壁厚12mm,反力架斜支撑采用609钢管,壁厚12mm。

车站主体结构预埋厚度20mm的钢板,斜支撑钢管与预埋钢板直接采用直接焊接连接,其焊接质量满足规范要求。

反力架立柱与盾构井底板上的预埋钢板之间采用609钢管作为支墩,使得反力架中心高程满足要求,预埋钢板与支墩以及支墩和反力架立柱底部均采用焊接连接,其焊接质量满足要求。

反力架计算

反力架计算

3.5.2反力架受力验算1、设计概况小松盾构机S-641总推力为42000KN,通过32根推进油缸作用于支撑装置,切削刀盘扭矩为4377kNm(100%),盾构机极限承受工作扭矩为切削刀盘扭矩的120%。

反力架尺寸为长6.44m ,高6.2m ,采用Q235钢板和型钢制作,反力架底座与底梁预埋钢板焊接连接,焊缝高度为10mm ,反力架用300H 型钢双排斜撑支撑,支撑作用点分别设置与h=2.7m 和h=5m 处。

反力架支撑图见附图。

2、受力分析盾构机推力通过反力架传递到支撑上,为集中荷载,扭矩通过与支撑间的摩擦力传递到支撑上。

3、荷载验算根据以上条件,建立反力架的工作极限承载能力如下:均布荷载q=4667KN/m 2,A=9m 2;扭矩M=5252kNm (120%M N )。

型钢强度验算:4sin 4sin F q A T θθ⋅===⋅⋅=12125KN承载力设计值为:11.5211.526090.220.222()()(20.68)(10.30.3())14190sin 14sin 45d pi N t f n d ct t f f y y σσψψβθ==-⋅--⋅⋅=126134KnT< pi N ct ,满足条件。

焊缝强度验算:3956410800108N f h l e w τ⋅===⋅⋅149.4N/mm2 37720106.2M N H ⋅===1245kN3124510108008N f h l e w σ⋅===⋅⋅19N/mm2<2001.22w f f β=⋅=244N/mm2==150N/mm2<200w f f =N/mm2 焊缝满足要求。

综上验算,反力架体系符合使用要求。

图3.5.2-1 反力架支撑。

反力架验算条件

反力架验算条件

S-550皇岗工地反力架验算条件
1、如图所示反力架底部80°夹角范围内的支撑采用直接与正常段隧道底部拼装的两块管片直接支撑,其余采用直径600mm壁厚14mm的钢管斜撑在二次衬砌断面上。

其中斜支撑19根,水平支撑6根,每根支撑位置与盾构机推进油缸撑靴相对应。

2、盾构始发反力架需提供的反力按4000T验算,是通过25组推进油缸的撑靴传递到基准环上的。

3、反力架详细尺寸见图纸,钢环分块处采用螺栓联接,然后将连接法兰焊接成一个整体。

4、Q型反力架底部两根支腿采用箱梁结构,底座与预埋的钢板调平后焊接。

5、需要校核在此种受力模型下,反力架自身结构是否稳定?支撑体系是否可靠?若有问题,请给出相关建议。

盾构机反力架计算书

盾构机反力架计算书

盾构机反力架计算书太平桥站盾构始发反力架支撑计算书一、工程情况说明哈尔滨地铁一号8标工业大学―太平桥区间投入一台德国海瑞克盾构机进行施工,编号S-285,从太平桥站西端头下井。

我们对反力架采取水平撑加斜支撑的形式加固,将反作用力传递至车站底板、中板及侧墙。

二、反力架及支撑示意图12中板反力架底板反力架底板2-2 侧墙121-1计算说明:1、根据以往施工情况,始发盾构机推力按照800T进行计算,其中底部千斤顶油压按照200bar,两侧按照140bar,顶部千斤顶不施加推力;2、通过管片和基准钢环调节,每组千斤顶所在区域按照均布荷载进行计算;3、水平支撑采用200mm及250mm宽翼缘H型钢,分别支撑与车站底板及侧墙上,斜撑采用200mm宽翼缘H型钢,45度角撑于车站底板上;4、反力架经几次始发使用,梁自身抗弯和抗剪无问题,本次不予计算。

三、力学模型图A44.7t/mDC89.4t/mB44.7t/m 盾构机在顶推过程中反力架提供盾构向前掘进的反力,通过焊接在反力架上的型钢支撑,将力传递到车站结构上。

为保证反力架能够提供足够的反力,以确保前方地层不会发生较大沉降。

要求型钢支撑强度足够。

四、计算步骤1、模型简化假设千斤顶推力平均分配到四个支撑边,即每边承受200t的压力。

2、轴力验算 1)底边σ1?F/A?F/(8?A1?2?A2)?2000000/(8?6428?2?9218)?28.6MPa 200mm H型钢截面面积A1=6428mm2 250mm H型钢截面面积A2=9128mm2σ1?σmax?210MPa 2)右侧边σ2?F/A?F/(10?A1)?2000000/(10?6428)?31.1MPaσ2?σmax?210MPa 3)顶边σ3?F/A?F/(4?A1)?2000000/(4?6428)?77.8MPa σ3?σmax?210MPa 4)左侧边σ4?2?F/A?2?F/(6?2A1)?2?2000000/(6?2?6428)?51.9MPa σ4?σmax?210MPa综上,支撑抗压能力满足要求。

盾构机反力架计算书

盾构机反力架计算书

盾构机反力架计算书太平桥站盾构始发反力架支撑计算书一、工程情况说明哈尔滨地铁一号8标工业大学一太平桥区间投入一台德国海瑞克盾构机进行施工,编号S-285,从太平桥站西端头下井。

我们对反力架采取水平撑加斜支撑的形式加固,将反作用力传递至车站底板、中板及侧墙。

二、反力架及支撑示意图12中板侧反反力力墙架架底板底板121-12-2计算说明:1、根据以往施工情况,始发盾构机推力按照800T进行讣算,其中底部千斤顶油压按照200bar,两侧按照140bar,顶部千斤顶不施加推力;2、通过管片和基准钢环调节,每组千斤顶所在区域按照均布荷载进行讣算;3、水平支撑采用200mm及250mm宽翼缘H型钢,分别支撑与车站底板及侧墙上,斜撑采用200mm宽翼缘H型钢,45度角撑于车站底板上;4、反力架经儿次始发使用,梁自身抗弯和抗剪无问题,本次不予计算。

三、力学模型图44. 7t/m44. 7t/mBDC89. 4t/m盾构机在顶推过程中反力架提供盾构向前掘进的反力,通过焊接在反力架上的型钢支撑,将力传递到车站结构上。

为保证反力架能够提供足够的反力,以确保询方地层不会发生较大沉降。

要求型钢支撑强度足够。

四、计算步骤1、模型简化假设千斤顶推力平均分配到四个支撑边,即每边承受200t的压力。

2、轴力验算1)底边o,F/A,F/(8, A, 2, A), 2000000/(8, 6428, 2, 9218), 28. 6MPa 1122 200mm H型钢截面面积A二6428mml2 250mm H型钢截面面积A二9128mm2o,o, 210MP& lmax2)右侧边o ,F/A, F/(10, A), 2000000/(10, 6428),31. IMPa 21o,o, 210MPa 加ax3)顶边o ,F/A, F/(4, A), 2000000/(4, 6428), 77. 8MPa 31o,o, 210MPa 3max4)左侧边o,2, F/A, 2, F/(6, 2A),2, 2000000/(6, 2, 6428), 51. 9MPa41o,o, 210MPa 4max综上,支撑抗压能力满足要求。

盾构掘进反力架验算

盾构掘进反力架验算

盾构掘进反力架验算1.1 反力架结构说明反力架采用材质为Q235的δ20钢板焊制而成,所有焊缝强度要求等同于基材。

其结构如下图所示(反力架总图、反力架竖梁、反力架支承环、反力架斜连杆、反力架横梁)。

1.2 反力架受力及支撑条件(1)反力架安装位置:反力架安装在负8环后,距离洞门11000mm,后支撑位置如下图所示。

盾构机后推力取p=1000t图1.2-1 反力架与结构关系(2)初始掘进时反力架的受力分析在正式始发掘进时,已经安装好两环负环,采用错缝拼装,因此可以将其看成近似的刚性整体。

当初始掘进时,盾构机所需推力很小,钢管环可视为均匀受力,所产生压应力也呈环状均匀分布。

(3)掘进过程中推力逐渐加大反力架的受力分析如图所示,设定支撑点为A、B、C、,非支撑点D、E、F。

支撑点A、B、C处随着压力增加,产生一定的弹性变形,所产生位移为后支撑杆件弹性变形和梁弹性变形的组合,设定为△L1,这个位移量很小,在压力不能够使其产生塑性变形前,可视其为刚性。

非支撑点D、E、F处背后没有位移的限制,在压力产生挠曲变形后,设定它因挠曲变形所产生的位移为△L2。

当△L2大于△L1后,载荷重新分布,即支撑点处载荷P1急剧增加,非支撑点处载荷P2缓慢增大,并存在一上限值。

因此,载荷中心分布后,主要受力处为支撑点处。

它随着推理增大而加大,而非支撑点载荷P2缓慢增大,它的上限值由梁体的刚度决定,它仅须大于提供管片与钢管环的摩擦力而需要的压力即可。

由上述可知,反力架应力主要集中在后支撑点处,而后支撑材料采用Q235的φ609*16的钢管。

反力架应力集中处截面积远大于后支撑截面积,因此,校核后支撑强度及焊缝强度即可。

1.3 强度校核计算(1)盾构始发时,推力从下往上慢慢变小。

根据始发经验,为防止栽头,最低点油缸推力约为最高点环两倍。

根据这个设定,我们可以分析出支撑点最大载荷:承受载荷点为6点载荷分布为:1:1.5:2最大载荷为:(1000/2)×(2/4.5)=222t(2)反力架立柱下端与预埋件的焊接强度采用J422焊条焊接,焊高12mm.焊缝长度:700×2+500×2+100×2=2600mmJ422的焊缝金属的抗拉强度为42kg/mm2焊缝强度:三级焊缝强度为85%,考虑施工条件,这里考虑为75%。

千斤顶校定反力计算书

千斤顶校定反力计算书

千斤顶校定反力计算书]千斤顶校定反力架设计尺寸如上图,反力P=3000KN ,焊缝宽度b=8mm,高度h=8mm,左右焊缝长度l 1=250mm ,上下焊缝长度l 2=450mm 。

两侧采用22b 槽钢。

钢筋采用HRB400。

上下钢板采用Q235,d=230mm ,厚度a=20mm结构验算1.焊缝验算左右侧:[]Mpa a M hl P 235p 3.661025082810300028631=<=⨯⨯⨯⨯==-焊缝焊缝ττ 2.槽钢、钢筋验算2mm 32402922097929=⨯-⨯+⨯⨯=)(槽钢A 222mm 2.3142202d =⎪⎭⎫ ⎝⎛⨯∏=⎪⎭⎫ ⎝⎛∏=钢筋钢筋A 2mm 161022.3141032404104=⨯+⨯=+=钢筋槽钢A A Apa 3.186101610210300063M A P =⨯⨯===-钢筋槽钢σσ 则[]pa 235M =<槽钢槽钢σσ []pa 400M =<钢筋钢筋σσ3.钢板验算[]pa 235pa 6.2071020230103000da 63M M P =<=⨯⨯⨯∏⨯=∏=-钢板钢板ττ []pa 235pa 2.721022301030002d 6232M M P =<=⨯⎪⎭⎫ ⎝⎛⨯∏⨯=⎪⎭⎫ ⎝⎛∏=-钢板钢板钢板σσ 4.钢板受弯截面正应力m 1005.410270101500533∙⨯=⨯⨯⨯=-N M 3622m m 101.863005406h b ⨯=⨯==钢板钢板钢板W []Mpa M W M 235pa 5010101.81005.49-65=<=⨯⨯⨯==钢板钢板钢板σσ 5.钢板的挠度4933m m 10215.11230054012h ⨯=⨯==钢板钢板b J m 1005.41010215.110200481054010300048l y 5-12-999333⨯=⨯⨯⨯⨯⨯⨯⨯⨯==-EJ P 6.结论 通过以上计算可知,本支撑体系受力满足要求。

始发架反力架基座结构受力计算书

始发架反力架基座结构受力计算书

标准实用文案大全始发架、结构受力检算书编制:审核:审批:附件8 始发基座结构承载能力计算书始发基座结构受力检算书一、设计资料始发架主受力结构为纵梁、横梁、并与连接杆焊接成一个整体,形成整体受力结构,盾构作用在轨道梁上,通过轨道传力到底座上,最后传递到始发架井底地基,轨道梁和支架采用螺栓、焊接形式连接,其结构图如下:支承架主视图支承架侧视图二、受力分析2.1如上图所示,盾身重力荷载作用在轨道上,通过支架传递到底座基础,斜纵梁是受力主体,横梁把荷载传递到基础。

2.2受力验算盾构总重G=377t 其中:盾构刀盘重量G1=60t 长度L1=1.645m 前盾总成重量G2=110t L2=2.927m 中盾重量G3=110t 长度L3=3.63m,盾尾重量G4=35t,长度L4=4.045m,由上面盾构节段位置的重量和长度,可知结构最不利位置在前盾总成,因此只需检算盾构前盾总成下方的支承架是否满足受力要求即可。

取荷载分项系数取 1.2,动载系数取 1.25,则盾构前盾总成下方每根钢轨荷载为:P=1.2x1.25x1100/(2x2.927)=281.86kN/m,假设钢轨荷载均匀分布传递到支承架纵梁,则纵梁荷载q=281.86kN/m; 取支架单元支架计算: 纵梁受力检算: 按简支梁计算Mmax=ql2/8=281.86×0.892 /8=27.91kN/mmax max 62791048.1579.810x M Mpa W -σ===⨯满足刚度要求 2.3底横梁检算:F =P ×cos62.32°=130.94t,平均分配到4根横梁上,则每根横梁拉力T1=32.74t T=2T1=65.48465480062.56[]181104.6710F Mpa MpaA -σ===σ=⨯满足受力要求2.4支架横梁中连接螺栓计算:通过受力分析,支架横梁中连接螺栓为轴向受拉连接螺栓采用4个M27高强螺栓强度等级8.8级由表查得1个M24高强螺栓受拉设计承载力btN=164KnN≥F/btN=654800/164000=4 满足设计要求以上力学分析过程中所采用的受力模型有些地方才用简化计算,但计算结果都偏于安全,能够满足结构的力学要求。

检算

检算

挂蓝预压静载实验-----反力架验算一、反力架示意图正面图二、材料及力学参数1、反力架:Q235,32b工字钢,腹板厚11.5mm,翼缘板厚15mm。

2、前下横梁:Q235,40b槽钢,腹板厚12.5mm,翼缘板厚16.5mm。

由型钢腹板、翼缘板厚度可得:设计抗拉、压应力[]215Mpaτ=。

σ=,设计抗剪应力[]125Mpa三、荷载和加载最重悬浇梁段为1082KN,再加20%的超载系数,即预加静载为1082KN×1.2=1298.4 KN,由于有四片反力架,则每片反力架受1298.4 KN/4=324.6 KN的集中力。

四、建模1、反力架整体受力分析反力架模型图组合最大应力图反力图最大位移图对象单静力荷载KN内力图最大内力处所对应截面应力分析由内力图可知最大内力所对应单元为1单元,最大应力对应截面为1单元的i端,其最大应力为64.5N/mm²,符合要求。

2、反力架局部受力分析最大弯矩图最大压力图加劲肋加劲肋加劲肋加劲肋加劲肋由以上内力细部分析图可得:在如图所在位置加加劲肋以防局部内力较大失稳。

拉应力最大值图压应力最大值图由以上应力细部分析图可得:最大拉应力为121.3N/mm²,最大压应力为156.6N/mm²,设计允许的抗拉、压应力[σ]=215 N/mm²,可见符合要求。

3、预埋件所需螺栓个数由内力计算可得:上预埋件需2列4行M24型螺栓,行距为80mm,列距为80mm,下预埋件需2列4行M24型螺栓,行距为80mm,列距为80mm。

4、前横梁受力分析前横梁弯矩图由前横梁弯矩图可知:分配梁千斤顶处截面所受弯矩最大,最大值为5⨯*。

2.5510KN mm由前横梁剪力图可知:剪力最大值为2⨯,位于图中深蓝、2.6610KN深红位置。

(16单元对应截面)分配梁最大弯矩处截面应力分析图由以上应力分析图可得:最大拉应力为204N/mm²,最大压应力为200N/mm²,设计允许的抗拉、压应力[σ]=215 N/mm²,可见符合要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

反力架相关验算
1、反力架说明
本区间所采用的反力架立柱和横梁为宽度为600mm 、长度为800mm 、厚度为30mm 的Q235钢板焊接成受力箱梁形式并加焊加劲板,反力架支撑采用φ500的钢管斜向45°及水平支撑,每边两根;底部采用φ500的钢管横撑,一端顶在反力架上,另一端顶在标准段底板上。

2、反力架受力概述
本工程施工使用的盾构机的最大推力为34000kN ;
盾构机始发时盾构推力一般不大于8000kN 。

反力架总受力取最大推力为34000 kN ;
左、右线两台盾构机推力均按相同考虑。

3、反力架受力计算
反力架的主体结构是由30mm 厚钢板焊接而成而成,截面尺寸为600mm ×800mm ,四根承压梁之间采用螺栓连接,反力架总推力按34000kN 设计,每根梁承受压力为8500kN ,以上部横梁简化成简支梁计算,梁长6m ,则均布荷载q=8500kN ÷6m=1416.7kN/m ,则:
最大弯矩max 1416.73381593.8M kN m =⨯⨯÷=⋅
惯性矩:
2220.007852()0.615()22z d I h t b d R r y y A ⎡⎤=⨯+-+-⨯⋅+⋅⋅⎣⎦
267520182250249770
cm =+= 最大弯应力max max /z M y I σ=⋅
841593.80.24/(24977010)N m m m -=⋅⨯⨯
[]121.3235M P a M P
a σ=<= 故刚度满足要求。

4、立柱的抗剪验算:
根据《钢结构设计规范》4.1.2节中的相关内容,立柱的抗剪强度:
228500000098700112/141/249770000030
v w VS N mm f N mm It τ⨯===≤=⨯ 5、立柱与底板预埋件连接处的抗拔力验算:
箱形杆件(如本例中反力架立柱)在满足双面焊接的情况下必需进行双面焊接,在不能满足双面焊时,钢板的焊缝处应作成30°的斜口进行塞焊,焊缝的高度均不低于20mm ,有效的焊缝高度不得低于14mm 。

经计算,1m 焊缝的抗剪、拉承载力为329t ,反力架与预埋件的焊缝长度为12.8m ,满足施工的要求。

计算如下:
有效焊缝长度为1m ,0.70.72014e f h h mm mm ==⨯=
26235/141000 3.2910329e w N f h l N mm mm mm N T σ=⋅⋅⋅=⨯⨯=⨯=,
即每米20mm 高度的焊缝的承载力为329t 。


A 、预埋件自身抗拔力计算:
lw=12×(30cm-1cm )×2=7m
力垂直于焊缝长度方向:N=7×329t=2303T
实际施工中设2块1000mm ×1200mm 的预埋板用于抗拔和抗剪,总抗拔力(抗剪力)F=2N=4606T>3400T ,满足要求。

B 、立柱与预埋件焊缝强度抗拔力的计算:
(2个立柱、立柱截面尺寸600×800)
lw=[(600-10)×2+(800-10)×2]×4=11.04m
N= 329×11.04=3632t ,立柱与预埋件焊缝强度抗拔力满足要求。

C 、立柱与预埋件焊缝抗剪力的计算
由反力架设计图可知:
(1)立柱与预埋件的焊缝长度:L 1=[600×2+800×2]×2=5.6m
(2)底部横撑与预埋件的焊缝长度:L 2=(06+0.8)×4=5.6m 则L=5.6+5.6=11.2m
N=329×11.2=3685T>3400T ,满足要求。

6、立柱螺栓连接处螺栓的抗剪验算:
1根 M20的高强螺栓的抗剪强度为:
0.90.920.3522514.5v b f N n P T μ=⋅⋅⋅=⨯⨯⨯≈
螺栓的抗剪力计算:底部横梁端部受的剪力为:F=425t 。

底部螺栓连接处共设32个高强度(10.9级)螺栓,总抗剪力N=14.5×32=464T>425T ,满足要求。

7、反力架支撑验算
在反力架两根立柱各由两根δ14mmΦ500mm 的钢管撑作为支撑, 底横梁也采用δ14mmΦ500mm 的钢管顶的车站的标准段底板上,顶横梁也设置有三道横撑顶在车站结构中板上,反力架受力情况及钢管支撑形式见下图:
图1 反力架支撑形式
8、反力架支撑受力验算:
盾构机最大推力为34000kN ,反力架受力最不利状况就是盾构机以最大推力推进时,管片承受总推力为34000kN ,集中受力点为7处,每处平均受力大小为4857kN 。

如反力架七个集中受力区域可满足推力要求,则反力架支撑体系是稳定的。

1)计算7个钢支撑受力面积:为7根δ14mmΦ 500mm 钢管斜撑,其中2道斜撑,5道横撑。

在最不利状况下,即盾构机在最大推力状况下推进,钢管的受力面积为:
222304.5(304.514)26169.5S mm π⎡⎤=⨯--=⎣⎦
每个支撑所受压力为4857kN ,区域内钢结构总断面为26169.5mm 2,压应力为185.6N/mm 2,δ14mm Φ500mm 钢管设计受压强度为215 N/mm 2,故钢支撑可满足盾构始发要求,反力架支撑体系是稳定的。

由以上计算可知反力架及钢支撑均能满足盾构始发受力要求。

8、焊缝强度验算
由上面的计算可知,总共有7道支撑支持反力架,其中两道斜撑,五道横撑,按照最不利受力状态,盾构机以最大推力推进,每个钢支撑所受的平均力大小为4857kN ,根据作用力与反作用力原理,预埋钢板所受的压力也为4857kN ,方向为与预埋钢板成45°角斜向下,因此预埋钢板受到的水平力为:
04857cos 453434kN kN ⨯=
焊缝的强度验算:
3343410295.5/171221
N N mm f h l e w τ⋅===⨯ 33434102295.5/ 1.22200244/211712
N w N mm f N mm f f f h l e w σβ⨯===<=⨯=⨯
22123.5/200/N mm N mm ==< 其中,h f 为30mm ,l w 为500(投影长度)×√2×2-10=1712mm ;
式中 he ——角焊缝的有效厚度(mm),对直角角焊缝取0.7h f ,h f 为较小焊脚尺寸;
l w ——角焊缝的计算长度(mm),每条焊缝取实际长度减去10mm ;
f wt ——角焊缝的强度设计值(N/mm 2)
因此,焊缝强度满足要求。

为增加焊缝强度,在每个斜撑与钢板焊缝处增加3块抗剪挡板,以增加有效焊缝长度。

斜撑与钢板间焊缝平面图如图:
图11.6-1焊缝平面图
综上各个方面的验算,反力架体系在盾构机最大推力3400T推进的情况下都符合使用要求,而在实际始发推进时,盾构机的推力一般不大于800T,因此,本验算过程的安全系数偏大,验算结果偏于保守。

相关文档
最新文档
