设备管理制度86650
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

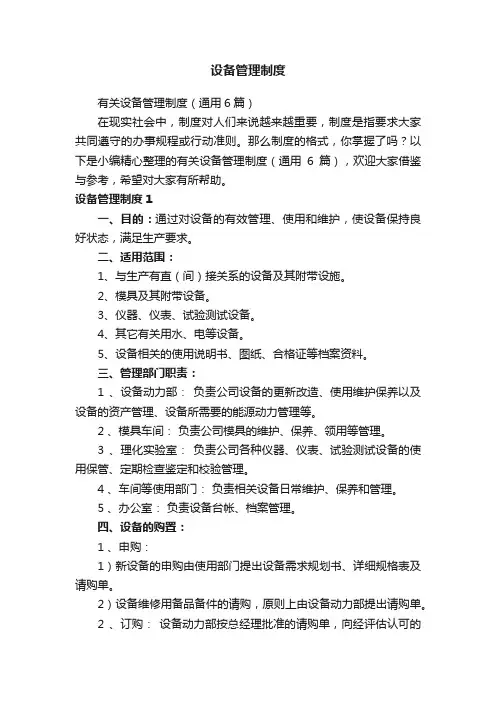

设备管理制度
目录
1 总则 0
2 设备管理工作部门与职责 0
3 机械设备购置制度 (1)
4 机械设备进场、安装验收制度 (1)
5 机械设备使用制度 (2)
6 机械设备检查、维修与保养制度 (2)
7 设备报废及技术改造管理制度 (3)
8 红旗评比制度 (4)
9 实行“二率”、“三定”管理制度 (4)
10 帐、卡、档案管理制度 (4)
11 机械设备交接班制度 (4)
12 机械设备大修、更新标准 (5)
13 机械设备安全管理制度 (6)
14 设备事故处理制度 (6)
15 小型设备及机具制度 (7)
18 附则 (12)
19 附表 (12)
1 总则
1.1 目的与依据
为加强设备的现场管理,促进设备资产的有效经营,根据局、公司设备管理办法及其有关规定,结合大冲制梁场施工的实际情况,特制定本制度。
1.2 适用范围
本制度适用于梁场内的一切生产设备、施工机械设备和运输机械,试验计量仪器和检测仪器不在本制度范围内。
2 设备管理工作部门与职责
2.1 设备管理部门
梁场的设备管理工作统一由设备部负责,其他相关部门应协助设备部做好梁场的设备管理工作。
2.2 设备管理工作职责
2.2.1 贯彻执行国家和上级对设备管理的方针、政策、条例和有关规定,制定本单位设备管理的规章制度。
2.2.2 对设备进行统一分类编号、设置标牌、建立健全的设备台帐、技术档案(说明书、履历书及原始资料)。建立健全设备管理的各种工作制度和考核制度。
2.2.3 掌握好梁场设备配置动态情况,及时办理设备采购工作和办理公司设备的调拨手续。
2.2.4 监督检查和组织协调梁场的设备管理工作。
2.2.5 掌握梁场设备的数量,技术状况及安全情况。交流和推广设备管理的先进经验和维修新技术。
2.2.6 制订设备维修、保养的计划,负责设备的保管、保养和维修工作,合理安排设备维修,使设备经常处于完好状态,提高设备的完好率。
2.2.7 负责梁场红旗设备的评定管理工作。掌握设备的运行、保养及操作人员工作质量等原始资料,并按要求建立好设备档案,为红旗设备的评比提供有利依据。
2.2.8 按期统计梁场设备管理工作的有关报表;负责对设备事故的处
理工作,协同安质部办理设备事故的上报工作
3 机械设备购置制度
3.1 机械设备共分为三类:I类设备、Ⅱ类设备、Ⅲ类设备。I类设备为特种设备,包括起重机械、提梁机等特种设备。Ⅱ类设备为混凝土生产、浇筑设备,包括混凝土搅拌站、混凝土输送泵、混凝土运输车及其配套设备等。Ⅲ类设备为钢筋加工设备、张拉、压浆设备小型机具等,包括电焊机、钢筋切断机、钢筋弯曲机、对焊机、调直切断机、电动油泵、千斤顶等。
3.2 购置原则:由梁场工程技术部根据制梁施工需要编制《机械设备使用计划》,经梁场场长同意签字后,上报公司。先由公司在内部进行调拨,下达《设备调拨通知单》,如公司没有合适的设备时,才能进入机械设备购置程序。
3.3 购置前设备部应填写《机械设备购置申请报告》,经梁场场长签字同意后报公司相关领导签字批复。
3.4 《机械设备购置申请报告》经公司物资设备部相关领导签字审批后,梁场方可进行设备的采购工作。
3.5 当现有机械设备不能满足梁场制梁需要时,工程技术部应向场长提出新购机械设备的建议;经场长审批后交设备部组织所需机械设备购置事宜。
4 机械设备进场、安装验收制度
4.1 设备到现场后,由设备部、安质部对设备进行验收,及时收集设备随机备件、工具、技术资料等。
4.2 不需要安装的I、Ⅱ类机械设备在进场后由设备部门对设备的外观质量、技术性能、安全指标等逐台进行验收,并每台设备填写一份《机械设备进场验收单》。Ⅲ类设备进场后可批次验收,并填写《机械设备进场验收单》。
4.3 需安装的I、Ⅱ类机械设备由设备安装人员严格按照图纸进行安装施工;在机械设备全部安装调试完毕后设备部应会同各部门进行试运转或调试工作,对机械的外观质量、安装调试运行情况、技术资料等进行验收,并填写《设备安装试运转验收单》,全部合格后方可投入使用,特种设备的安装,验收按照国家有关法规、条例执行。
5 机械设备使用制度
5.1 机械设备的使用要根据设备规定的性能使用,不得超负荷使用。
5.2 机械操作人员实行定人、定机、定岗制度,听从施工人员的统一指挥,作业中严格按照安全操作规程操作,确保作业质量和作业的安全性,及时完成任务。对施工中出现的违章指挥,操作人员有权不执行操作。
5.3 现场指挥要根据作业内容调配好施工机械,合理使用,以充分发挥设备的效力,满足施工生产要求。
5.4 机械操作人员必须持证上岗。特种设备的操作人员应持质量技术监督部门发放的特种作业操作证上岗。
5.6 积极开展技术改造、修旧利废工作,保证机械设备满足施工生产需要。
6 机械设备检查、维修与保养制度
6.1 机械检查是调动、提高广大职工劳动积极性、荣誉感、责任心,改进机械设备管理工作的一项重要措施。
6.2 由副场长负责,设备部组织,联合各部门每周对大型起重设备、搅拌站进行一次全面检查;其他设备施行月检,并填写《机械设备检查记录表》。检查主要是对设备的技术状态、维护保养情况、各机构运转情况、记录情况进行全面的检查。及时发现问题,及时处理。
6.3 设备部应根据机械设备整机状况编制维修计划。
6.4 应严格执行设备维修、保养计划对严重失保,失修而影响施工生产的保管负责人,在机械设备检查中机况较差的机械设备保管负责人可视情节轻重,给予100-200元经济处罚。
6.5 设备修理分为项修和大修。项修:是项目修理,根据设备的结构、使用特点和存在的问题,对其中丧失精度或达不到标准要求的某些部件或总成进行针对性修理,修复后的部件或总成性能要满足或达到产品原设计要求。大修:属于恢复性修理。对设备进行全面解体检查,修复或更换全面磨损的零、部件。大修后的设备要全面恢复设备的技术性能和安全装置,恢复外观,配齐必要的部件。
6.6 凡是需大修的设备,梁场设备部首先向公司物资部申报,报告内容:大修机型、机号、送修依据和项目,并由梁场场长签字,待公司批准后方可送修。
6.7 公司批准需要大修的设备修理完后,及时把修理情况(修理时间、内容和检验单等)报公司物资部,设备送修,承修单位技术人员必须到场办理交接手续,修理过程中,承修单位应将设备修理情况,主要部件的修理尺寸,更换件的规格和修理后测试结果等详细填写修理记录,随出厂手续移交
