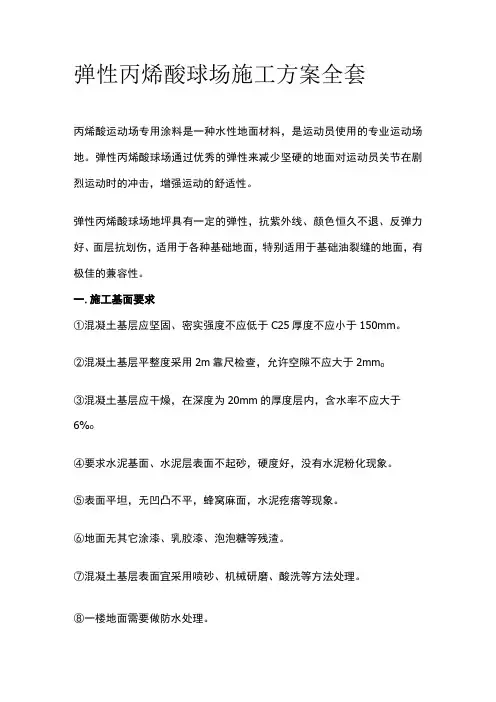

弹性丙烯酸球场施工方案全套丙烯酸运动场专用涂料是一种水性地面材料,是运动员使用的专业运动场地。

弹性丙烯酸球场通过优秀的弹性来减少坚硬的地面对运动员关节在剧烈运动时的冲击,增强运动的舒适性。

弹性丙烯酸球场地坪具有一定的弹性,抗紫外线、颜色恒久不退、反弹力好、面层抗划伤,适用于各种基础地面,特别适用于基础油裂缝的地面,有极佳的兼容性。

一.施工基面要求①混凝土基层应坚固、密实强度不应低于C25厚度不应小于150mm。

②混凝土基层平整度采用2m靠尺检查,允许空隙不应大于2mm o③混凝土基层应干燥,在深度为20mm的厚度层内,含水率不应大于6%o④要求水泥基面、水泥层表面不起砂,硬度好,没有水泥粉化现象。

⑤表面平坦,无凹凸不平,蜂窝麻面,水泥疙瘩等现象。

⑥地面无其它涂漆、乳胶漆、泡泡糖等残渣。

⑦混凝土基层表面宜采用喷砂、机械研磨、酸洗等方法处理。

⑧一楼地面需要做防水处理。

⑨考虑地面重负荷使用,要求水泥找平层大于50mm。

二、弹性丙烯酸球场地坪适用范围网球场、篮球场、羽毛球场、排球场及所有的体育运动场所地面,绿色环保。

三、弹性丙烯酸球场地坪性能特点①耐久性佳:材质强韧,可满足各种场地耐磨损的使用需求。

②止滑弹性表面:能使运动员于舒适中发挥球技,减低运动伤害。

③耐候性佳:色彩鲜明一致,具有经久不变和抗褪色等特性。

④保养容易:平日几乎不须特别保养。

⑤100%丙烯酸类树脂成份,无毒,反弹力佳。

⑥可根据需求加入微型橡胶层,以增加地面的弹性,超平平整度、平均弹性、防滑性能卓越、颜色稳定,不褪色、不起泡、不开裂、不生霉。

四、弹性丙烯酸球场施工步骤在水泥基础养护25天以后开始丙烯酸球场施工。

1、水泥基础场地先进行包括酸洗,打底胶,修补等必要的处理。

沥青基础场地则无需上述基础处理。

①酸洗:用85%商业磷酸/盐酸稀释至10%浓度Q:10兑水),用尼龙或PP 聚丙烯刷子彻底刷洗水泥表面。

至少15分钟后待泡沫完全消失,用清水反复冲洗并立即排干场地(可用推水器或吸水器)。

丙烯酸球场施工方案

丙烯酸球场施工方案

丙烯酸球场地面施工技术方案一、施工面要求:丙烯酸球场基面采用水泥混凝土或沥青混凝土,球场基面施工要满足下列要求:1、要有足够的养护时间,水泥混凝土基础不小于20天,沥青混凝土基础不小于15天。

2、平整度好,3米直尺误差小于3mm。

3、按设计标号施工,保证球场基础有足够的强度及密实度,无裂缝、脱层等现象。

4、四周设排水明沟,为保证排水流畅,基础表面要有一定的坡度,并且符合设计要求。

5、水泥混凝土基础要留伸缩缝,一般按纵横6m 宽4mm,深3cm切缝,以防热胀冷缩造成混凝土开裂。

6、水泥混凝土厚度要大于10cm,沥青混凝土面层施工要分粗沥青层和细沥青层施工。

二、材料说明1、简介:丙烯酸球场是以丙烯酸树脂为主要原材料,配合多种助剂制成的丙烯酸球场面层材料。

该种材料具有耐老化性能优越、色泽美观、造价低廉、维护容易、耐磨防滑、使用寿命长、施工方便、无毒环保等优点,是国内外较常用的一种硬质性球场面层材料。

一般丙烯酸球场面层材料的厚度为2.0~3.0mm,分四至五道工序施工,完成后划线。

2、适用范围:选用于室内外篮球场、网球场、排球场、乒乓球场等,还可以做成彩色地坪,美化环境。

3、主要技术指标:三、主要施工方案1、施工工艺流程:基面处理→涂刷油性封闭底漆→涂刮丙烯酸找平层→涂刮丙烯酸中涂层→涂刮丙烯酸面漆→划线→验收。

4~5次2~3次2~3次底漆涂刮纯丙烯酸面层涂料。

该层涂料的施工要特别仔细,施工面要均匀细腻,涂刷方向要一(施工结构地面剖面图)2、施工工艺:2.1基面处理:2.1.1 如果用水泥混凝土浇筑的新场地,在施工前要用弱酸清洗混凝土表面。

2.1.2检查施工面能否满足施工要求,并初步规划出球场的标线位置。

2.1.3施工面应干净,干燥,不能有油污、苔班等。

雨天及0℃以下不能施工。

2.2涂刷油性封闭底漆:在施工基面上涂刷一道油性封闭底漆,封闭水泥基面的隙孔,提高丙烯酸漆找平层与水泥基面的粘结强度。

待底漆层干固后,再进行下一道工序施工。

丙烯酸面层施工方案1

丙烯酸面层施工方案1

弹性丙烯酸面层施工工艺(一)场地清理施工前,施工负责人应根据现有状况对地面进行全面的检查,安排清理扫除工作,细心将泥片、杂物清理干净,然后用清水冲洗场地,晾干,保持地面的干净整洁。

(二)底料的滚涂在基底之上铺涂一层球场专用封底胶,该封底胶一方面能防潮,起到防水层的效果,另一方面能紧密地粘接在基础表面之上,并与涂料紧密结合,防止出现脱胶起皱等问题。

(三)基础增强层的刮凃用球场专用填充剂掺40-70目石英砂、水泥和水全场涂刮一层,充分搅拌后用橡胶刮耙刮涂,形成一层可紧密粘附在原球场地面上的涂层。

(四)弹性层的刮凃1、粗胶粒层:用丙烯酸粗胶粒刮涂两层;是一种粘稠的,弹性的,100%丙烯酸乳胶,混合有特别挑选的大颗高弹性橡胶颗粒,加水稀释后刮涂,为球场提供合适的弹性,使打球更舒适。

2、细胶粒层:用丙烯酸细胶粒刮涂一层;用于丙烯酸粗胶粒层之上。

用于找平粗胶粒层的大颗胶粒形成的粗糙表面。

使用便提供了平滑的优质弹性层。

有利于之后丙烯酸涂料的施工。

第 1 页共6 页3、打磨:每层干燥后,将刮涂胶料产生的耙痕和凸出部分彻底铲平或用打磨机磨平并清扫干净地面。

4、每一层施工后要等场地彻底干燥后方可实施下一道工序。

由于弹性层都比较厚,每层一定要给彻底干燥到底,不能只看到表面干燥,具体干燥时间视天气情况而定。

如局部太厚干燥时间过长,可用太阳灯烤,加快它的干燥时间。

(五)填充层的刮涂1、用丙烯酸填充剂全场涂刮两层以丙烯酸填充剂兑水掺60-80目石英砂,充分搅拌后用进口橡胶刮耙刮涂,在弹性层之上再提供一层均匀浓密的垫层,增加球场强度,提高整个球场面层的品质。

2、打磨:每层干燥后,将刮涂胶料产生的耙痕和凸出部分彻底铲平或用打磨机磨平并清扫干净地面。

3、试水:待第一次底料完全干燥后,全场放水,在水不流动时,在有积水的地方作出标记.4、修补积水:采用铝合金方在积水的地方用底料刮平,达到修补积水的目的。

5、重复3,4步,达到场地无积水为止。

丙烯酸施工工艺

丙烯酸施工工艺

丙烯酸网球场施工方案1、试水:全场放满水,以测试该场地之平整程度;在明显凹陷处或开裂处做记号。

2、修补:用LEVELMASTER强化沥青乳剂混合适量石英砂尽量填平凹陷处,减低开裂现象。

3、底层:铺设两层涂料底层Fillercoat使其与底面的贴合更紧密。

4、面层:铺设一层Finishcoat终饰保护颜料(比赛线内为绿色,比赛线外为红色;)以保护及美化场地。

5、界线:用LINEPAIL划白色标准网球场界线。

6、善后:安装球柱及球网,持好中间标志带。

(球柱及球网甲方提供)注1:一切工程量均以施工图及合约为准;如有特殊情况,需双方有关人员共同作决定,并用书面记录及双方代表签字为证。

注2:本公司之专业工程师可为每个客户个别提供场地安装及设计意见,为客户度身订造最合适的场地,令其得到更可靠的投资回报。

附一:混凝土地基础要求1、用200#水泥混凝土浇制,并在其中加设钢筋网,层面厚度约150MM.2、场地表面平整,用三米直尺度量,不应有超逾3M凹陷处。

3、表面水泥不能有剥落,起壳开一裂,等比弊病。

4、按正常施工要要求留好并处理妥伸缩缝;伸缩缝宽度不宜超过8MM,应用硅胶填满至平面。

伸缩缝所分隔的两边墙面接口处,不能高低不平,须在同一水平线上,所有伸缩缝最好处于场地中线及球场界线处,并要绝对平直,这样,就算日后伸缩缝开裂,也不会太影响场地美观5、预留好安装网柱的地方。

*所有在水泥面上的裂缝均需由买方处理妥,由于水泥面损坏引起塑胶面层的一切损坏,卖方不负任何责任。

*所有塑胶面层进行铺设施工时,气温应在3—38度之间;湿度须在85%以下;本公司技术全权决定施工方法和程序及决定当时情况是否适合施工。

附件二网球场验收标准竣工的场地,面层色泽鲜艳,均匀,不易老化变色;表面无水泡,无裂缝,无脱皮;雨停一小时后,积水面积不应多于场地之1/54,3米内不应深于5MM,积水用推水器清除后半小时,场地应能使用。

(原基础超出此标准要书面确定)。

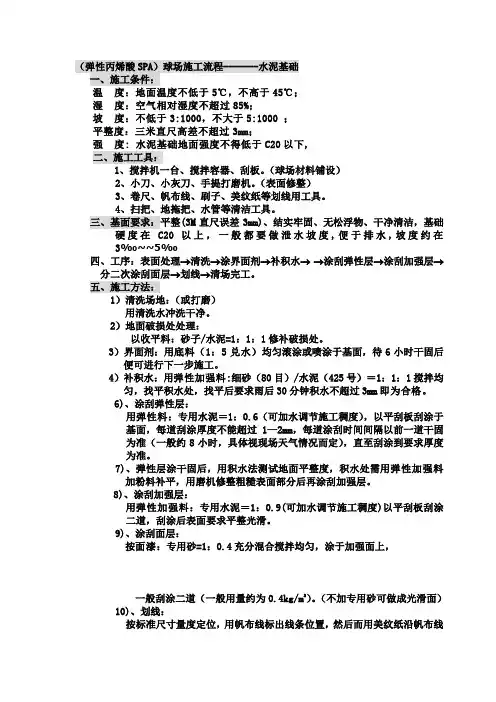

弹性丙烯酸--水泥基础施工工艺

弹性丙烯酸--水泥基础施工工艺

(弹性丙烯酸SPA)球场施工流程-------水泥基础一、施工条件:温度:地面温度不低于5℃,不高于45℃;湿度:空气相对湿度不超过85%;坡度:不低于3:1000,不大于5:1000 ;平整度:三米直尺高差不超过3mm;强度: 水泥基础地面强度不得低于C20以下,二、施工工具:1、搅拌机一台、搅拌容器、刮板。

(球场材料铺设)2、小刀、小灰刀、手提打磨机。

(表面修整)3、卷尺、帆布线、刷子、美纹纸等划线用工具。

4、扫把、地拖把、水管等清洁工具。

三、基面要求:平整(3M直尺误差3mm)、结实牢固、无松浮物、干净清洁,基础硬度在C20以上,一般都要做泄水坡度,便于排水,坡度约在3‰~~5‰四、工序:表面处理→清洗→涂界面剂→补积水→→涂刮弹性层→涂刮加强层→分二次涂刮面层→划线→清场完工。

五、施工方法:1)清洗场地:(或打磨)用清洗水冲洗干净。

2)地面破损处处理:以收平料:砂子/水泥=1:1:1修补破损处。

3)界面剂:用底料(1:5兑水)均匀滚涂或喷涂于基面,待6小时干固后便可进行下一步施工。

4)补积水:用弹性加强料:细砂(80目)/水泥(425号)=1:1:1搅拌均匀,找平积水处,找平后要求雨后30分钟积水不超过3mm即为合格。

6)、涂刮弹性层:用弹性料:专用水泥=1:0.6(可加水调节施工稠度),以平刮板刮涂于基面,每道刮涂厚度不能超过1—2mm,每道涂刮时间间隔以前一道干固为准(一般约8小时,具体视现场天气情况而定),直至刮涂到要求厚度为准。

7)、弹性层涂干固后,用积水法测试地面平整度,积水处需用弹性加强料加粉料补平,用磨机修整粗糙表面部分后再涂刮加强层。

8)、涂刮加强层:用弹性加强料:专用水泥=1:0.9(可加水调节施工稠度)以平刮板刮涂二道,刮涂后表面要求平整光滑。

9)、涂刮面层:按面漆:专用砂=1:0.4充分混合搅拌均匀,涂于加强面上,一般刮涂二道(一般用量约为0.4kg/m2)。

(不加专用砂可做成光滑面) 10)、划线:按标准尺寸量度定位,用帆布线标出线条位置,然后而用美纹纸沿帆布线贴在球场上,用专用划线漆均匀用毛刷刷于两美纹纸之间,待涂料表干后把美纹纸撕掉即可。

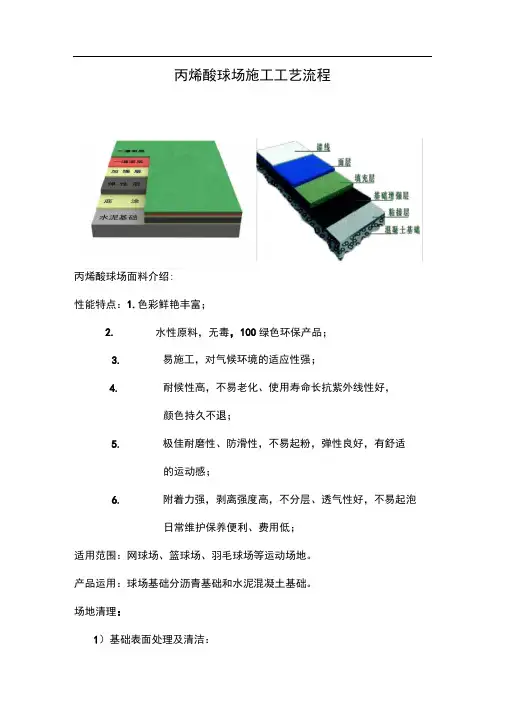

丙烯酸球场施工工艺流程

丙烯酸球场施工工艺流程

丙烯酸球场施工工艺流程丙烯酸球场面料介绍:性能特点:1.色彩鲜艳丰富;2.水性原料,无毒,100绿色环保产品;3.易施工,对气候环境的适应性强;4.耐候性高,不易老化、使用寿命长抗紫外线性好,颜色持久不退;5.极佳耐磨性、防滑性,不易起粉,弹性良好,有舒适的运动感;6.附着力强,剥离强度高,不分层、透气性好,不易起泡日常维护保养便利、费用低;适用范围:网球场、篮球场、羽毛球场等运动场地。

产品运用:球场基础分沥青基础和水泥混凝土基础。

场地清理:1)基础表面处理及清洁:①清除场地上的杂物,污物。

(不能将垃圾只扫在场边,而应将场地周围的环境都清理干净,避免一吹风就将周围的垃圾吹入场中)②若是水泥基础,应将基础表面的水泥浮浆及疏松部分清除掉,凸出部分应用铁锤或铁铲清除,还不能处理平的情况下就用磨机磨平,保证基础没有凸出部分。

③根据水泥表面的酸碱情况来决定酸洗场地所用的盐酸浓度,水泥表面的碱性越高使用酸的浓度就越高,酸碱反应来中合表面的酸度,使底层同基础结合的更稳。

(盐酸浓度一般在5--8 %之间,酸洗完水泥面一定要用清水冲洗干净,保证混凝土表面无残留盐酸。

)④若是沥青基础的,沥青表面如果油性太重不宜施工,先用大量的水冲洗,将沥青表面的油尽量冲洗干净,如有凸出部分要用大锤打平,疏松的部分要夯实。

2)基础表面清洁:用高压水枪清洗场地,除去场地表面灰尘。

以上工作全部做完可进行下一步工序。

1.粘接层的施工(专用于水泥混凝土基础)粘接层:1)用1#胶水全场均匀滚涂一层(材料级配:1公斤1#胶水:1 公斤水。

)搅匀后用滚筒或刷子涂刷于基础表面。

胶水的作用是渗入到地表以下,起到防水和加强水泥的作用,加强底层同基础的结合,形成一层可紧密粘附在水泥混凝土地面上的涂层,为水性的100航烯酸涂料产品提供优质底层。

涂刷约4小时后才可进行下一道工序。

2)确保场地已干燥和干净后即可滚涂防水胶水,涂布时用滚筒,不能用硅胶耙刮涂,做到均匀涂布、不漏涂、不厚涂。

丙烯酸施工要求及工艺流程

丙烯酸施工要求及工艺流程

丙烯酸球场施工工艺流程施工工艺流程:1、试水:全场洒水测试场地平整,试水一小时后将地面凹陷超过3mm 处用粉笔做记号.2、补平:用网球场专用沥青填充剂补平一道以掺40—70目石英砂、水泥和水,填平场内凹陷处,减低积水现象,使球场地面达到标准要求:直尺测量3m内地面高差不超过3mm。

干透约需24小时。

3、底层:用网球场专用沥青填充剂全场涂刮一层掺40-70目石英砂、水泥和水,充分搅拌后用进口橡胶刮耙刮涂,形成一层可紧密粘附在原球场地面上的涂层,为水性的100%丙烯酸涂料产品提供优质底层。

干透约需24小时。

4、弹性层:用丙烯酸胶粒全场涂刮五层(3粗2细)粗胶粒层:用丙烯酸粗胶粒刮涂三层;是一种粘稠的,弹性的,100%丙烯酸乳胶。

混合有特别挑选的大颗高弹性橡胶颗粒。

加水稀释后刮涂,为球场提供合适的弹性,使打球更舒适。

细胶粒层:用丙烯酸细胶粒刮涂二层;用于丙烯酸粗胶粒层之上.用于找平粗胶粒层的大颗胶粒形成的粗糙表面。

使用便提供了平滑的优质弹性层。

有利于之后丙烯酸涂料的施工。

5、加强层:用丙烯酸填充剂全场涂刮一层以丙烯酸填充剂兑水掺60-80目石英砂。

充分搅拌后用进口橡胶刮耙刮涂。

在底层之上再提供一层均匀浓密的垫层,增加球场强度,提高整个球场面层的品质。

干透约需24小时。

6、纹理层:用丙烯酸色料(加石英砂)全场涂刮二层以丙烯酸色料兑水加80-100目石英砂,充分搅拌后用进口橡胶刮耙刮涂。

使面层有均匀一致的纹理效果,增加耐磨功能及调节球速。

每层干透及养护需24小时。

7、终饰层:用丙烯酸色料全场涂刮一层以丙烯酸色料兑水稀释,不加砂充分搅拌后用进口橡胶刮耙涂刮。

使得面层色彩鲜艳悦目,并且对气候和紫外线辐射具有很强的抵抗力,球场面层更美观耐久。

干透及养护约需24小时.纹理层加终饰层共三层色料8、划线:用丙烯酸白线漆9#画标准网球场界线一道按国际标准测量定线,用进口贴胶纸机将胶纸按线紧粘在地面上,防止毛边,用刷子直接刷丙烯酸白线漆涂料一层.。

弹性丙烯酸球场地坪施工工艺

弹性丙烯酸球场地坪施工工艺

球场地坪的材质种类很多,今天给大家整理一下弹性丙烯酸球场的工艺及需求,希望后期您在挑选球场地坪时有所帮助。

弹性丙烯酸球场施工工艺:
1 基面处理:用打磨机磨粗地板,再用手动打磨机打磨需要彻底清除的地面,做好清洁处理,用水高压冲洗地面后,对不符和要求的地面,进行酸洗.
2 防水底漆:分别在沥青(水泥混凝土)表面涂布丙烯酸底漆,底漆涂布匀,沥青基面应养护1 2小时左右,水泥地面底漆应养护1-2小时;固化后对基面进修平整度测试,对部分特别凹陷部位可用弹性材料及胶料进行修补。

3 丙烯酸弹性层:待底漆完全固化后,采用丙烯酸弹性层材料加石英砂搅拌均匀用镘涂数道,增强地面的耐磨性;
4 丙烯酸弹性加强层:用有色面漆滚涂二道,使地面防尘防水,耐磨耐腐蚀,易清洁,完工后整体地面颜色均一,无空鼓;
5 丙烯酸面漆:丙烯酸面漆按区域分色滚涂二道;
6 画线:依标准白色、黄色PU漆以50mm画线运动场画线后养护一周至丙烯酸球场完全反应结固后方可使用。

弹性丙烯酸球场满足需求:
1 适度保护运动员身体安全,防止造成伤害8-13.0mm复合型丙烯酸球场
2 提高运动员竞技水平
3 美化校园环境,提升学校形象
4 施工周期短,不影响正常教学工作
5 使用寿命在5-10年以上
弹性丙烯酸球场应用特点:
1 弹性适中,提高运动速度,保护运动脚踝、膝盖等部位有效避免受到伤害
2 防滑性好,移动、停止随意而为,避免滑倒
3 耐磨性强,满足长期高频率使用要求
4 耐候性,耐光照性优异,不易老化损坏。

5 抗污性好,易于清洁
6 颜色亮丽,持久不褪色,日久常新。

丙烯酸网球场施工工艺

丙烯酸网球场施工工艺

丙烯酸场地分为硬质场地和弹性减震场地,两种场地工艺差别上,仅在于弹性减震场地施工过程中,除与硬质场地施工步骤一样外,还需要第三步铺设弹性减震层,施工时请特别注意、强化粘接层:
投放丙烯酸底胶,再搅拌中缓慢加水投放强化剂,充分搅拌均匀后,涂刮地面。

第一遍配比【底胶1kg : 强化剂1.3kg : 水0.5kg】
第二遍配比【底胶1kg : 强化剂1.3kg : 水0.5kg】
弹性层:(此步骤仅是铺设弹性场地时施工,硬质场地略过) 粗橡胶层:
投放弹性胶,在搅拌中加橡胶颗粒,加水充分搅拌均匀后涂刮场地。

配比【胶1kg : 橡胶颗粒0.6kg : 水0.8kg】 细橡胶层:
投放弹性胶,在搅拌中加细橡胶粉加水充分搅拌均匀后涂刮场。

丙烯酸球场施工工艺流程

丙烯酸球场施工工艺流程

丙烯酸球场施工工艺流程
1、基础处理:根据水泥或者沥青基础,对地面进行施工前的清洁处理。

2、涂封闭底漆:在水泥或者沥青的基础上涂上一层油性的底漆,令基础面上发缝隙封闭,增强丙烯酸与基础面的粘合程度。

3、滚涂丙烯酸:根据配比把丙烯酸材料混合均匀,滚涂在基面上。

4、涂刮面漆:带涂层干后,使用齿刮工具将材料涂在基面上。

5、地面画线:用专用的白色漆根据设计图纸划出线。

丙烯酸球场的优势特点:
1、环保安全:100%的丙烯酸材料,水性材料,国家级环保材料。

2、施工时间短:丙烯酸球场无复杂结构,施工便捷。

3、适候性:丙烯酸材料适用各种环境气候,应对紫外线强,颜色保持久。

4、耐磨耐温性:耐受高温,不易脱层和鼓泡。

丙烯酸球场施工用料流程

丙烯酸球场施工用料流程

丙烯酸球场施工用料流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。

文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!丙烯酸球场施工用料流程如下:1. 准备工作在施工前,首先要确保施工场地平整、干净,无杂物、油污等。

丙烯酸球场施工工艺流程

丙烯酸球场施工工艺流程

丙烯酸球场动工工艺过程之阳早格格创做丙烯酸球局里料介绍:本能特性:1. 色彩陈素歉富;2. 火性本料,无毒,100%绿色环保产品;3.易动工,对于气候环境的符合性强;4.耐候性下,阻挡易老化、使用寿命少抗紫中线性好,颜色少期不退;5. 极好耐磨性、防滑性,阻挡易起粉,弹性劣良,有恬静的疏通感;6.附效力强,剥离强度下,不分层、透气性好,阻挡易起泡凡是维护调养便当、费用矮;适用范畴:网球场、篮球场、羽毛球场等疏通场合.产品使用:球场前提分沥青前提战火泥混凝土前提.场合浑理:1)前提表面处理及浑净:①扫除场合上的纯物,污物.(不克不迭将垃圾只扫正在场边,而应将场合周围的环境皆浑理搞净,预防一吹风便将周围的垃圾吹进场中)②假如火泥前提,应将前提表面的火泥浮浆及疏紧部分扫撤除,凸出部分应用铁锤或者铁铲扫除,还不克不迭处理仄的情况下便用磨机磨仄,包管前提不凸出部分.③根据火泥表面的酸碱情况去决断酸洗场合所用的盐酸浓度,火泥表面的碱性越下使用酸的浓度便越下,酸碱反应去中合表面的酸度,使下层共前提分离的更稳.(盐酸浓度普遍正在5--8%之间,酸洗完火泥里一定要用浑火浑洗搞净,包管混凝土表面无残留盐酸.)④假如沥青前提的,沥青表面如果油性太沉不宜动工,先用洪量的火浑洗,将沥青表面的油尽管浑洗搞净,如有凸出部分要用大锤挨仄,疏紧的部分要夯真.2)前提表面浑净:用下压火枪荡涤场合,与消场合表面灰尘.以上处事局部搞完可举止下一步工序.1.粘接层的动工(博用于火泥混凝土前提)粘接层:1)用1#胶火齐场匀称滚涂一层(资料级配:1公斤1#胶火:1公斤火.)搅匀后用滚筒或者刷子涂刷于前提表面.胶火的效率是渗进到天表以下,起到防火战加强火泥的效率,加强下层共前提的分离,产死一层可稀切粘附正在火泥混凝土大天上的涂层,为火性的100%丙烯酸涂料产品提供劣量下层.涂刷约4小时后才可举止下一讲工序.2)保证场合已搞燥战搞净后即可滚涂防火胶火,涂布时用滚筒,不克不迭用硅胶耙刮涂,搞到匀称涂布、不漏涂、不薄涂.若正在局部有结晶体出现,革除后正在上头补涂即可.(如是沥青前提1#胶火层不必动工.)2.下层(底料)的刮涂动工1)下层采与3#胶火加砂、火泥战火的混同物,用硅胶耙刮涂正在前提里上,(资料级配:1公斤3#胶火;2公斤60-80脚段石英砂;2公斤的火泥;1公斤安排的火.)正在前提下层之上提供一层均量,浓稀的垫层,减少球场强度,普及所有球局里层的本量.搞透及保护起码需6小时.2)爆晒:由于第一次刮涂的底料较薄(视前提仄坦情况,如果前提不仄,局部便会很薄),果此那一层下层一定要给真足搞燥到底,不克不迭只瞅到表面搞燥,简直搞燥时间视天气情况而定,搞透及保护起码需6小时.如局部太薄搞燥时间过少,可用太阳灯烤,加快它的搞燥时间. 3)试火:待第一次底料真足搞燥后,齐场搁火,当火不震动时,正在有积火的场合做出标记表记标帜.4)建补积火:采与铝合金圆条正在积火的场合用底料刮仄,达到建补积火的脚段.5)沉复3、4步,达加进合无积火为止.每一涂层薄度不要超出3㎜以上,若积火深度超出8㎜以上便要用其余资料建补积火.6)铲天:将建补战刮涂底料爆收的耙痕战凸出部分真足铲仄或者用挨磨机磨仄并浑扫搞净大天.7)第两次底料:沿球场纵背的目标刮涂一次底料.(待搞)8)资料搞透,严肃查看刮耙痕迹、坎坷里层.铲仄或者用挨磨机磨仄,凸下位子得补料补仄.另:用底料+石英砂建补好场合周围的边,挨磨仄滑.(沉面)第一遍后的挨磨处理第两遍的底料动工3.阶段性查支底料完成及周边处理好后,要举止阶段性查支,请甲圆代表对于完成的情况搞确认.(确认咱们动工的工艺战动工薄度,积火情况),若甲圆代表提出意睹,确是咱们的动工问题,咱们要整理至合格,若非施本果或者其余中部本果引导不克不迭办理(如前提问题),咱们要共甲圆代表留神阐明通.签署《阶段性查支报告》.4.分场1)正在保证下层资料无所有缺陷的情况下不妨举止分场,分场是以甲圆签名确认过的图纸为准,共时征询甲圆现场代表的意睹,搞末尾的确认.分场时务必搞到准确无误,如共图纸有偏偏好,可背现场代表询问或者请示甲圆做变动,变动是必须要有甲圆签名确认.(变动表)5.纹理层(里层)动工纹理层:采与杰钝公司的钝普斯丙烯酸色料(加石英砂、火)齐场涂刮两层,用硅胶刮耙刮涂.使里层有匀称普遍的纹理效验,减少耐磨功能.搞透起码需6~8小时.1)第一次里料(含砂):正在已处理好的下层上沿球场的纵背刮涂一次含砂里料,(资料级配;1公斤丙烯酸色料),央供刮耙时要包管每讲耙痕笔直,不克不迭蜿蜒,且不克不迭漏耙.2)查看铲天:将刮耙爆收的耙痕战细砂局部铲磨一遍,达到仄滑之效验,浑扫搞净场合,准备上第两次含砂里料.3)第两次里料(含砂):正在保证第一次里料处理得无所有缺陷的情况下(不存留下矮好、细糙砂粒、耙棱等局里,边角皆建整仄滑无凸出感)即可沿球场横背刮涂第两次里料.4)查看铲天:由于里上惟有末尾一层不含砂的里油,果此那层查看要格中留神,共时建整局部缺陷时也要格中留神,不克不迭益害已完成的结构,只可对于表面的细砂粒举止沉微处理战刮耙时得慎掉的料粒举止处理.第一遍纹理层动工第两遍纹理层动工6.末饰层(里油)动工1)末饰层:采与杰钝公司的钝普斯丙烯酸色料(加火).丙烯酸色料齐场涂刮两层,(由于制价问题也不妨动工一遍)资料搅拌匀称后用橡胶刮耙涂刮.使得色彩陈素悦目,而且对于气候战紫中线辐射具备很强的抵挡力,球局里层更好瞅耐暂.搞透起码需6~8小时.2)动工要领:正在已处理好的场合上沿球场横背刮涂一遍里油.(资料级配;1公斤丙烯酸色料:0.8公斤的火)如果条件允许可沿球场纵背刮涂里油.刮里油时一定要包管耙痕笔直,不克不迭蜿蜒,不克不迭漏耙.以上几项动工时由于大概是几种颜色铺设,果此每种颜色的资料铺设前必须包管其余一种颜色的资料已经搞燥,共时要包管分歧的颜色不动工过界.(不妨用分色纸战乌色条设防备).末饰层动工7.阶段性查支刮完里油时所有里层资料便已局部完成,正在绘线前央供甲圆对于场合要举止一次收端查支,确认效验出问题(签名确认)才可举止下步步调,如甲圆提出合理的意睹(是指工天本量情况),是咱们的处事搞的不完好,咱们举止需要的整理再举止查支,至合格后才可举止一讲工序)8.绘线绘线:采与丙烯酸黑线漆绘尺度球场界线,按国际尺度丈量,用揭胶纸机将胶纸按线紧粘正在大天上,预防毛边,用刷子间接刷涂料两层.里层查支完成才可举止划线:1)根据图纸弹线.(务必准确)2)按线揭好分色纸,并用硬布反复压真,保证刷划线漆时不渗漏.3)复测:对于已揭好分色纸的线举止沉新查看,确认线宽战尺寸皆为准确的情况下才可举止下讲工序.(查看人签名确认)4)对于接接处做留神处理,逢有矮洼处要先用细砂补仄,处理仄滑后才可刷涂第一次线漆.5)沿分色纸内刷涂一遍线漆(克制刷出线中),要匀称,待搞.6)第一次线漆搞燥后刷涂第两遍线漆(刷漆时尽管搞到刷涂匀称,克制出现竹节局里)7)撕纸:待两次线漆局部搞透后可撕掉分色纸.(撕纸时应搞到沿线笔直目标留神将纸撕起,预防出现撕出锯齿或者将线漆撕脱,果为撕纸时线漆还已完搞燥,如果太万古间撕纸会引导分色纸上的胶粘正在场合上,制成短好的本量隐患)绘线(一)绘线(两)9.查看对于场合举止周到查看,创制缺累或者有瑕疵的场合即举止处理.10.浑理1)对于场合上战周边举止周到的浑理,保证无所有由于咱们动工所爆收的垃圾遗留正在现场.2)对于咱们遗留正在现场的涂料举止周到的浑理,保证无所有咱们动工爆收的的涂料遗留正在场合.11.成果呵护1)正在已接予甲圆查支前,咱们应呵护好咱们的处事成果,克制所有人使用战益害.2)如果不克不迭举止即时查支,甲圆便要举履止用,也要正在办好接接脚绝的前提下才可接于甲圆使用,并证明正在查支前如有果使用不当或者人为果素制成益坏由甲圆控制.12.查支:1)动工查支中瞅:无裂痕、无起伏、表面色泽匀称.标记线:浑晰,无明隐真边,与里层粘结坚韧,按确定尺寸绘线.2)央供甲圆对于场合举止周到查支并启据《工程查支报告》后,接于甲圆.3)球场竣工后,保护5天以上圆可使用.注意事项:1. 新混凝土场合需保护固化完成后才搞铺办法工(28天);2. 新沥青混凝土场合需保护固化完成后才搞铺办法工(15天)3. 调配涂料时必须充分搅拌匀称,级配要称量准确;4. 底漆涂刷前,需包管大天搞燥;5. 下雨天不克不迭动工,预防正在烈日下或者干度大于90%的情况下动工;6.室内场合应脆持劣良的气氛流利;7. 里层涂料完成后起码脆持4小时内无火浸泡,气温矮则需更万古间;8. 场合铺设完工后需脆持5天以上才搞加进使用.。

丙烯酸球场施工工艺

丙烯酸球场施工工艺

丙烯酸球场施工工艺一、前期准备工作在进行丙烯酸球场施工前,需要进行一系列的前期准备工作,确保施工顺利进行。

首先,需要对球场场地进行清理,清除表面的杂物和积水。

然后,对球场进行测量和标线,确定球场的尺寸和布局。

同时,还需要检查球场地面的平整度和硬度,确保施工的基础良好。

二、基础处理球场的基础处理是丙烯酸球场施工的重要环节。

首先,需要进行基础的修补和平整,填补地面的坑洞和裂缝。

然后,进行地面的打磨和清洁,确保地面平整光滑。

接下来,进行基础的封闭处理,使用适当的地面封闭剂进行涂覆,增加地面的硬度和耐磨性。

三、丙烯酸涂装在基础处理完成后,可以进行丙烯酸涂装。

首先,需要将丙烯酸涂料搅拌均匀,确保涂料的质地和颜色一致。

然后,使用专业的喷涂设备或滚涂工具,将丙烯酸涂料均匀涂布在球场地面上。

在涂布过程中,需要注意控制涂料的厚度和均匀度,确保涂装质量。

涂布完成后,需要进行干燥和固化处理,一般需要数天时间。

四、线条标定丙烯酸球场的线条标定是球场施工的最后一步。

线条标定需要使用专业的标定设备和模板,根据规定的标准和尺寸,在球场地面上绘制出各种线条和标记。

线条标定需要精确细致,确保线条的直线性和平直度。

同时,还需要根据球场的功能需求,标定不同颜色和宽度的线条,用于标记不同的区域和功能。

五、维护与保养丙烯酸球场施工完成后,需要进行维护与保养工作,延长球场的使用寿命。

首先,需要定期清洁球场地面,清除杂物和污垢。

同时,还需要定期检查球场地面的磨损情况,及时修补和维护。

另外,还需要注意避免球场地面受到尖锐物品的刮擦和冲击,避免球场地面受到化学物品的侵蚀。

总结丙烯酸球场施工工艺包括前期准备工作、基础处理、丙烯酸涂装和线条标定等步骤。

通过这些工艺的合理应用,可以确保丙烯酸球场的施工质量和使用效果。

同时,在球场施工完成后,还需要进行维护与保养,以延长球场的使用寿命。

丙烯酸球场施工工艺的规范实施,将为球场的使用者提供一个安全、舒适和具有良好运动性能的场地。

(5mm厚弹性)丙烯酸球场运动系统施工工艺(参照类别)

(5mm厚弹性)丙烯酸球场运动系统施工工艺(参照类别)

5mm厚弹性丙烯酸施工工艺(水泥基础)弹性丙烯酸相对普通硬地丙烯酸需要增加多层丙烯酸胶粒层;弹性丙烯酸面层具有弹性,打球更舒适;可施工厚度3~10mm,减震型弹性层用料较多,造价较高,属高档球场面层。

5mm弹性面层施工说明(全场10层施工)1、底涂粘接层一层2、中涂连接层一层3、弹性粗胶粒二层4、弹性细胶粒二层5、中涂填充层一层6、色涂纹理层二层7、色涂终饰层一层一、基础处理1、基础要求:球场最终是否符合要求,使用是否长久,表面是否美观漂亮,基础是关键A、平整度:平整度要求:3m直尺误差不大于3mm,并有一定排水坡度,一般横向不大于5‰,纵向不大于2‰,以确保球场表排水功能;B、基础强度:运动球场基础工强度要求达到建筑混凝土标准≥C20强度。

浇注后保水养护不少于7天,整体固化养护期不少于28天(保证水泥的固化时间,让水泥在固化过程中产生的白色粉末完全析出于基础表面)。

新水泥基础浇注后必须切割合理温度伸缩缝,原则以不大于8x10m为一方块切割,若分板块浇制的板块间必须切割温度缝,切割温度缝要求宽为4~5mm,深度不少于30mm,(保证基础热胀冷缩能集中在温度缝中变化,不会导致基础其它地方开裂)。

2、基础处理:打磨—酸洗—找平、修补—填缝A、打磨:采用手推式打磨机或角磨机对基础粗糙、水泥浮浆、高处部位打磨处理(保证球场的平整度及丙烯酸面涂层与基础有效结合,防止丙烯酸面涂与基础脱层、起泡等现象);B、酸洗:用85%商业盐酸稀释至10%浓度(1:10兑水),泼洒于水泥地面,也可采用简易农药喷枪喷洒,喷洒后,用尼龙或PP聚丙烯刷子彻底刷洗水泥表面,刷洗产生泡沫;约15分钟后待酸液产生的泡沫完全消失,用清水反复冲洗,一般冲洗两遍(酸洗后基础应无白色粉化物及浮松物,在酸洗过程中要圈出积水位并做标识标记);C、找平、修补:用水泥修补剂(底料)拌石英砂、水泥,填平场内凹陷处用3米长的铝合金条涂刮一道(重复以上工序,直至凹陷处填平为址),修补时注意修边、不要让修补后的边高出基面,基础不平整会增加底料的用量和工期;D、填缝:用用水泥修补剂加10%-20%稀释剂稀释再加5%-10%的水搅拌均匀,然后直接灌满温度缝,干固后高出基础地面露出部分用角磨机磨平即可。

丙烯酸施工工艺

丙烯酸施工工艺

丙烯酸施工工艺一、专业网球场面层的主要施工工艺及工程流程图二、施工前准备1、清洁:基础表面必须干燥,清洁,无尘土、油脂及石油产品污渍。

2、裂缝:合格的沥青基础不应有裂缝,如细纹裂缝可采用乳化沥青底料覆盖,填补。

3、试水:全场洒水测试场地平整,试水一小时后将地面有给水处用粉笔做记号,不可用油性笔。

4、天气:应时刻关注天气预报及地表皮温度,如天气预报48小时内将有降雨,不适宜进行涂料施工,以免冲料造成损失。

地表面温度应在12℃以上,涂料易于熟化。

而超过36℃则易起泡,不宜进行涂料施工。

并且要求地面干燥,太潮湿是不易施工。

5、其他:在整个球场建造工程中,面层施工应最后进行。

应先进行围网、照明等部分验收,确定不需返工,以免影响涂料施工。

在进行围网、照明部分施工时,不可损坏沥青基础。

防止油漆污染地面;安装灯具的脚手架下应垫木板,防止基础被压。

三、所需的材料、工具及要求1、水:混合涂料一定要用清洁的可饮用水。

2、石英砂:使用干燥的石英砂,石英砂中不含黏土、泥沙、铁化合物等杂质。

3、水泥:使用325普通硅酸盐水泥即可。

4、沥青底料:使用网球场专用沥青。

5、丙稀酸涂料:网球场专用丙稀酸强化填充剂;丙稀酸色料,丙稀酸白线漆。

6、工具:需使用的工具:硬橡胶刮耙、软橡胶刮耙、电动搅拌机、胶纸(分色及画线用)、水管、扫把、铲刀、砂轮石、长铝合金尺等。

四、主要施工方法及施工配合比1、补平找平层:用网球场专用沥青按标准配合比加石英砂、水、水泥补平(配合比如下):(1)、按标准配比,先将沥青底料加水搅匀后加入水泥搅拌,最后加入石英砂搅匀。

待材料搅匀后进行刮涂使地面达到网球场的平整度要求。

用3米铝合金直尺测量,高差不超过3MM。

(2)、将材料补于地面,每次补平厚度不可太厚(不超过5MM)。

(3)、修补处完全干燥后,用40目粗砂轮手工打磨修补边缘,消除痕迹,以令地面平整。

注:通常先全场刮涂一层沥青底料后再试水补平,施工较快。

不局限于补平的次数,待平整度能达到规范要求、无给水即可。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

丙烯酸球场施工工艺
硬地丙烯酸
施工工艺:
1、地面处理 : 依据地面状况做好打磨、修补、除污、除尘;
2、丙烯酸腻子:采用丙烯酸加腻子粉用镘刀刮涂一至两次;
3、丙烯酸面漆:将丙烯酸均匀滚涂地面两次;
4、地坪投入使用时间:以250C为准,8小时后方可上人,24小时后方可使用。

气温较低时,间隔时间需适度延长。

技术指标:
项目指标
原漆状态单组份色彩多样
干燥时间,h 表干?0.5 实干 ?8
硬度 ?0.6
附着力,级 ?2
耐冲击性Kg.cm2 50
耐热度 700C2h 无变化
耐磨性750g/500转,失重g <0.1
耐H2SO4,5%,20天无变化
耐Noah 5%,20天无变化
粘接强度(Mpa) ?1
耐水性,7天无变化
耐120#汽油、润滑油168小时无变化
【丙烯酸球场结构】
混凝土层?粘接层?基础增强层?弹性基础层?弹性层?填充层?
面层?线漆
【弹性层丙烯酸球场施工方案】
(符合国际球场联合会ITF标准)
1、试水:全场洒水测试场地平整,试水一小时后将地面凹陷超过3mm
处用粉笔做记号。

2、补平:用球场专用沥青填充剂补平一道以掺50-80目石英砂、水泥和水,填平场内凹陷处,减低积水现象,使球场地面达到标准要求:直尺测量3m内地面高差不超过3mm。

干透约需24小时。

3、底层:用球场专用填充剂全场涂刮一层掺50-80目石英砂、水泥和水,充分搅拌后用进口橡胶刮耙刮涂,形成一层可紧密粘附在原球场地面上的涂层,为水性的100%丙烯酸涂料产品提供优质底层。

干透约需24小时。

4、弹性层:用丙烯酸胶粒全场涂刮五层(3粗2细) 粗胶粒层:用丙烯酸粗胶粒刮涂三层;是一种粘稠的,弹性的,100%丙烯酸乳胶。

混合有特别挑选的大颗高弹性橡胶颗粒。

加水稀释后刮涂,为球场提供合适的弹性,使打球更舒适。

细胶粒层:用丙烯酸细胶粒刮涂二层;用于丙烯酸粗胶粒层之上。

用于找平粗胶粒层的大颗胶粒形成的粗糙表面。

使用便提供了平滑的优质弹性层。

有利于之后丙烯酸涂料的施工。

5、加强层:用丙烯酸填充剂全场涂刮一层以丙烯酸填充剂兑水掺60-80目石英砂。

充分搅拌后用进口橡胶刮耙刮涂。

在底层之上再提供一层均匀浓密的垫层,增加球场强度,提高整个球场面层的品质。

干透约需24小时。

6、纹理层:用丙烯酸色料(加石英砂)全场涂刮二层以丙烯酸色料兑水加 80-100目石英砂, 充分搅拌后用进口橡胶刮耙刮涂。

使面层有均匀一致的纹理效果,增加耐磨功能及调节球速。

每层干透及养护需24
小时。

7、终饰层:用丙烯酸色料全场涂刮一层以丙烯酸色料兑水稀释,不加砂充分搅拌后用进口橡胶刮耙涂刮。

使得面层色彩鲜艳悦目,并且对气候和紫外线辐射具有很强的抵抗力,球场面层更美观耐久。

干透及养护约需24小时。

纹理层加终饰层共三层色料
8、划线:用丙烯酸白线漆9# 画标准网球场界线一道按国际标准测量定线,用进口贴胶纸机将胶纸按线紧粘在地面上,防止毛边,用刷子直接刷丙烯酸白线漆涂料一层。
