施工用水参考定额

合集下载

施工用水参考定额

施工用水参考定额

施工用水参考定额施工用水不均衡系数分项生活用水量参考定额消防用水量案例:施工临时用水计算计算书克旗车管所综合楼工程;工程建设地点:省际大通道K88+100处北侧;属于框架结构;地上3层;地下0层;建筑高度:12.3m;标准层层高:4.2m ;总建筑面积:2685.2平方米;总工期:218天。

本工程由赤峰市克旗交警队投资建设,中城建北方建筑勘察设计研究院设计,中城建北方建筑勘察设计研究院地质勘察,内蒙古金鹏建设监理公司克旗监理部监理,赤峰市方圆建筑工程有限责任公司组织施工;由张晓军担任项目经理,李洪波担任技术负责人。

建筑工地临时供水主要包括:生产用水、生活用水和消防用水三种。

生产用水包括工程施工用水、施工机械用水。

生活用水包括施工现场生活用水和生活区生活用水。

一、工程用水量计算:工地施工工程用水量可按下式计算:q1 = K1·ΣQ1·N1·K2/(T1·b·8·3600)其中q1──施工工程用水量(L/s);K1──未预见的施工用水系数,取1.05;Q1──年(季)度工程量(以实物计量单位表示),取值如下表;N1──施工用水定额,取值如下表;T1──年(季)度有效工作日(d),取365天;b ──每天工作班数(班),取1;K2──用水不均匀系数,取1.5。

工程施工用水定额列表如下:-------------------------------------------------------------序号用水名称用水定额N1 工程量Q1 单位-------------------------------------------------------------经过计算得到q1 =1.05×0×1.5/(365×1×8×3600)=0L/S。

二、机械用水量计算:施工机械用水量计算公式:q2 = K1·ΣQ2·N2·K3/(8·3600)其中q2──施工机械用水量(L/s);K1──未预见的施工用水系数,取1.05;Q2──同一种机械台数(台),取值如下表;N2──施工机械台班用水定额,取值如下表;K3──施工机械用水不均匀系数,取2。

施工用水参考定额(资料)

施工用水参考定额(资料)

施工用水参考定额(资料)施工用水参考定额是指建筑施工过程中所需的水量和水质等方面的参考标准。

这些定额可以帮助建设单位和施工单位计划施工阶段所需的水资源量和质量,并制定合理的节约用水措施。

本文将介绍施工用水参考定额及其应用。

一、定额分类根据施工阶段不同,施工用水参考定额可分为三类:1.起动期用水定额起动期指建设单位和施工单位共同开展对工程的物资进场、车辆搬运、基础工程施工和设备安装等前期工作时的施工阶段。

这个阶段的用水主要用于部分施工设备的试运行、施工区域的洒水和喷淋。

根据不同的地区和工程,起动期用水定额一般控制在每天300 - 500 吨。

2.建设期用水定额建设期用水指土建工程施工阶段的用水量,包括混凝土浇注、钢筋加工、设计深挖、施工现场的洗车、洒水等,涵盖了建筑施工期间的各种用水活动。

根据不同项目的需要,建设期用水的使用量约为每天500 - 1000吨。

3.竣工期用水定额竣工期用水指建筑工程施工完成后的后期维护阶段。

这个阶段的用水容量一般较小,一般控制在每天100 - 200吨之间。

用水主要用于施工现场的清洁、绿化养护等。

二、定额应用施工用水参考定额在工程的计划和设计中起着至关重要的作用,下面我们以建设期用水定额为例,介绍其应用。

1.计划用水量建设期用水定额的制定,可根据工程的具体情况,在编制工程进度计划时确定所需用水量的质量和使用周期,同时制定科学的用水计划,以保证建筑物的高效运作。

2.节约用水通过施工用水参考定额,可以合理控制水的使用量,避免无谓的浪费,提高水资源利用率。

在水资源严重匮乏的区域,为了保证工程施工和水的可持续利用,施工单位应当强化用水管理,形成用水的闭环循环。

3.管控水环境安全在建设期内,施工现场的污染物对水资源造成的影响较大。

施工单位应该制定一套严格的水环境保护措施,以保证用水质量及环境安全。

三、施工用水参考定额是施工过程中必不可少的重要参考标准,可以在工程中控制用水量并降低用水成本,同时保护水环境安全。

施工用水参考定额

施工用水参考定额

施工用水参考定额施工用水不均衡系数分项生活用水量参考定额消防用水量案例:施工临时用水计算计算书克旗车管所综合楼工程;工程建设地点:省际大通道K88+100处北侧;属于框架结构;地上3层;地下0层;建筑高度:12.3m;标准层层高:4.2m ;总建筑面积:2685.2平方米;总工期:218天。

本工程由赤峰市克旗交警队投资建设,中城建北方建筑勘察设计研究院设计,中城建北方建筑勘察设计研究院地质勘察,内蒙古金鹏建设监理公司克旗监理部监理,赤峰市方圆建筑工程有限责任公司组织施工;由张晓军担任项目经理,李洪波担任技术负责人。

建筑工地临时供水主要包括:生产用水、生活用水和消防用水三种。

生产用水包括工程施工用水、施工机械用水。

生活用水包括施工现场生活用水和生活区生活用水。

一、工程用水量计算:工地施工工程用水量可按下式计算:q1 = K1·ΣQ1·N1·K2/(T1·b·8·3600)其中 q1──施工工程用水量 (L/s);K1──未预见的施工用水系数,取1.05;Q1──年(季)度工程量 (以实物计量单位表示),取值如下表;N1──施工用水定额,取值如下表;T1──年(季)度有效工作日(d),取365天;b ──每天工作班数(班),取1;K2──用水不均匀系数,取1.5。

工程施工用水定额列表如下:-------------------------------------------------------------序号用水名称用水定额N1 工程量Q1 单位-------------------------------------------------------------经过计算得到 q1 =1.05×0×1.5/(365×1×8×3600)=0L/S。

二、机械用水量计算:施工机械用水量计算公式:q2 = K1·ΣQ2·N2·K3/(8·3600)其中 q2──施工机械用水量 (L/s);K1──未预见的施工用水系数,取1.05;Q2──同一种机械台数(台),取值如下表;N2──施工机械台班用水定额,取值如下表;K3──施工机械用水不均匀系数,取2。

建筑施工用水定额资料

建筑施工用水定额资料

施工用水参考定额《建筑施工计算手册》—临时设施施工中国定额网施工生产用水参考定额表1施工用水不均衡系数表2机械用水量参考定额表3现场生活用水量参考定额表4现场消防用水量参考定额表5给水铸铁管计算表表7为了减少工作,只要确定管段流量q和流速围,可直接查表7、8选择。

施工供水设施我是搞房地产的,现工地马上就要开工了,临时施工主要是生活用水,人数按750人计算,用水量为多少?由于我手头上没有设计相关的手册,也没有建筑施工手册,所以想求助各位大虾,帮帮忙好了!!单位按吨/天行了这是我给你查到的数据你看一下:GB50015-2003:工业企业建筑,生活用水管理人员30~50L/人×班;车间工人根据性质30~50L/人×班;用水时间为8小时,小时变化系数1.5~2.5。

卫生用水40~60L/人这是市的一个规定,你可以参考一下:住宅楼、单位宿舍楼、教学楼、图书楼、办公楼、托儿所、浴室、仓库等建筑,每平方米耗水1.5立方米。

试验楼、食堂、锅炉房、厂房、阶梯教室、冷冻机房等建筑,每平方米耗水2立方米。

变电室、化工厂房,每平方米耗水3立方米。

水塔、烟囱每万元耗水120立方米,水池每万元耗水300立方米。

3. 施工临水总量计算1) 计算公式:q1=K1ΣQ1.N1/(T1.t) ×K2/(8×3600)q1——施工用水量(L/S)K1——未预计的施工用水系数(1.05~1.15)Q1——年(季)度工程量(以实物计量单位表示)N1——施工用水定额T1——年(季)度有效作业天数t——每天工作班数k2——用水不均衡系数2) 工程实物工程量及计算系数确定由于工程结构施工阶段相对于装修阶段施工用水量大,故Q1主要以混凝土工程量为计算依据,据统计混凝土实物工作量约为23000立方米,混凝土为(商混)不考虑现场搅拌,混凝土养护用水定额取700升/立方米;拟定结构及前期阶段施工工期为300天;每天按照1.5各工作班计算;因此:K1=1.1Q1=23000立方米N1=750升/立方米T1=120天t=1.5班k2=1.53) 工程用水计算q1=K1ΣQ1.N1/(T1.t) ×K2/(8×3600)=1.1×(23000×950)/(120×1.5)×1.5/(8×3600)=5.12L/S4. 工人生活区用水1) 计算公式q3=(ΣP2N3K4)/(24×3600)q3——生活区生活用水量(L/S)P2——生活区居住人数(拟定500人);N2——生活区生活用水定额(20升/人.班)t——每天工作班数(班)k3——用水步均衡系数(2.00—2.50)2) 工人生活用水系数确定生活区生活用水定额其中包括:卫生设施用水定额为25升/人;食堂用水定额为15升/人;洗浴用水定额为30升/人(人数按照出勤人数的30%计算);洗衣用水定额为30升/人;因此:3) 用水量计算q3=(ΣP2N3)K/(24×3600)=(500×25+500×15+500×30%×30+500×30)×2.00/(24×3600)=0.91L/S5. 总用水量计算:因为该区域工地面积小于5公顷(约1公顷),如果假设该工地同时发生火灾的次数为一次,则消防用水的定额为10—15L/S,取q4=10L/S(q4——消防用水施工定额)∵q1+q2+q3=5.12+0.91=6.03L/S<q4=10L/S∴计算公式:Q=q4Q=q4=10L/S6. 给水主干管管径计算1) 计算公式D=√4Q/(πv.1000)其中:D——水管管径(m)Q——耗水量(m/s)V——管网中水流速度(m/s)2) 消防主干管管径计算D=√4Q/(πv.1000)=√4×10/(3.14×2.5×1000)=0.0714mm其中:根据消防用水定额:Q=10L/s消防水管中水的流速经过查表:V=2.5m/s根据市消防管理的有关规定,消防用管的主干管管径不得小于100mm,因此,消防供水主干管的管径确定为100mm。

施工用水参考定额

施工用水参考定额

施工用水参考定额
序号用水对象单位耗水量备注

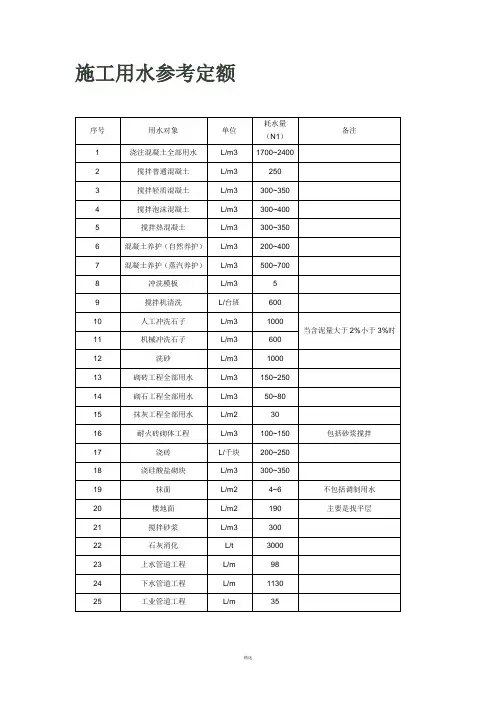

1浇注混凝土全部用水L/m31700-2400
2搅拌普通混凝土L/m3250
6混凝土养护(自然养护)L/m3200-400
8冲洗模板L/m25
9搅拌机清洗L/台班600
10人工冲洗石子L/m31000当含泥量为2%-3%13砌砖工程全部用水L/m3150-250
15抹灰工程全部用水L/m230
17浇砖L/千块200-250
19抹面L/m24~6不包括调制用水
20楼地面L/m2190主要是找平层
21搅拌砂浆L/m3300
23上水管道工程L/m98
24下水管道工程L/m1130
施工用水不均衡系数
编号用水名称系数
K2现场施工用水
K3施工机械、运输机械2
分项生活用水量参考定额
序号用水对象单位耗水量
1生活用水(盥洗\饮用)L/人.日20-40
2食堂L/人.次10_20消防用水量
火灾同时
序号用水名称
单位用水量
发生次数
2施工现场消防用水
施工现场在25ha内一次L/S10_15
每增加25ha一次L/S5。

施工用水参考定额

施工用水参考定额

施工用水参考定额(总2页)
--本页仅作为文档封面,使用时请直接删除即可--
--内页可以根据需求调整合适字体及大小--
施工用水参考定额
序号用水对象单位耗水量备注
1浇注混凝土全部用水L/m31700-2400
2搅拌普通混凝土L/m3250
6混凝土养护(自然养护)L/m3200-400
8冲洗模板L/m25
9搅拌机清洗L/台班600
10人工冲洗石子L/m31000当含泥量为2%-3%13砌砖工程全部用水L/m3150-250
15抹灰工程全部用水L/m230
17浇砖L/千块200-250
19抹面L/m24~6不包括调制用水
20楼地面L/m2190主要是找平层
21搅拌砂浆L/m3300
23上水管道工程L/m98
24下水管道工程L/m1130?
施工用水不均衡系数
编号用水名称系数
K2现场施工用水
K3施工机械、运输机械2
分项生活用水量参考定额
序号用水对象单位耗水量
1生活用水(盥洗\饮用)L/人.日20-40
2食堂L/人.次10_20
消防用水量
序号用水名称火灾同时
发生次数
单位用水量
2施工现场消防用水
施工现场在25ha内一次L/S10_15
每增加25ha一次L/S5。

(完整版)施工用水量计算

(完整版)施工用水量计算

建筑工地临时供水主要包括 :生产用水、生活用水和消防用水三种。

生产用水包括工程施工用水、施工机械用水。

生活用水包括施工现场生活用水和生活区生活用水。

、工程用水量计算 :工地施工工程用水量可按下式计算:其中q1 ― 工工程用水量 (L/s );K1 ——未预见的施工用水系数,取 1.05;Q1 ——年(季)度工程量(以实物计量单位表示),取值如下表;N1 ——施工用水定额,取值如下表;T1 ——年(季)度有效工作日(d ),取365天; b ——每天工作班数(班),取1 ; K2 ——用水不均匀系数,取 1.50。

工程施工用水定额列表如下 :经过计算得到 q1 =1.05 122712500.00 1^500/(365 1>8 X 3600)=18.39L/S 。

、机械用水量计算 : 施工机械用水量计算公式:7 抹灰(不包括调制砂浆) 4.060000.0 M28 楼地面抹砂浆 190.0 30000.0M2 9 搅拌砂浆 300.0 5000.0M310 原土地坪、路基 0.2 2000.0 M2 11 上水管道工程 98.0 300.0M12 下水管道工程 1130.0 2000.0 M 13混凝土自然养护200.060000.0M36 浇砖 200.0500000.0 千块 序号 用水名称 用水定额 N1 工程量 Q1 单位1 浇注混泥土全部用水2 模板浇水湿润3 搅拌机清洗 4砌筑工程全部用水 5抹灰工程全部用水1700.0 1.0M3 10.0 30000.0 M3600.0 360.0 台班150.03000.0M3 30.0 500.0 M3其中q2 -------- 工机械用水量(L/s);K1 ——未预见的施工用水系数,取 1.05;Q2 ——同一种机械台数(台),取值如下表;N2 ——施工机械台班用水定额,取值如下表;K3——施工机械用水不均匀系数,取 2.00。

施工机械用水定额列表如下:序号机械名称型号单位耗水量N1(L)机械台数Q2 换算系数1木工场台?台班20.01 1.0002空压机台?台班40.01 1.0003对焊机-冷拨机台?h300.018.000经过计算得到q2 =1.05 2460.00 £00/(8 3800)=0.18L/S。

完整版)施工用水量计算

完整版)施工用水量计算

完整版)施工用水量计算建筑工地的临时供水主要包括生产用水、生活用水和消防用水三种。

生产用水包括工程施工用水和施工机械用水。

生活用水包括施工现场生活用水和生活区生活用水。

一、工程用水量计算:工地施工工程用水量可按以下公式计算:q1 = K1 × Q1 × N1 × T1 × b × K2 / (365 × 1 × 8 × 3600)其中:q1 ── 施工工程用水量 (L/s);K1 ── 未预见的施工用水系数,取1.05;Q1 ── 年(季)度工程量(以实物计量单位表示),取值见下表;N1 ── 施工用水定额,取值见下表;T1 ── 年(季)度有效工作日 (d),取365天;b ── 每天工作班数 (班),取1;K2 ── 用水不均匀系数,取1.50.工程施工用水定额列表如下:序号用水名称用水定额N1 工程量Q1 单位1 浇注混泥土全部用水 1700.0 1.0 M32 模板浇水湿润 10.0 .0 M33 搅拌机清洗 600.0 360.0 台班4 砌筑工程全部用水 150.0 3000.0 M35 抹灰工程全部用水 30.0 500.0 M36 浇砖 200.0 .0 千块7 抹灰(不包括调制砂浆) 4.0 6000.0 M28 楼地面抹砂浆 190.0 .0 M29 搅拌砂浆 300.0 5000.0 M310 原土地坪、路基 0.2 2000.0 M211 上水管道工程 98.0 300.0 M12 下水管道工程 1130.0 2000.0 M13 混凝土自然养护 200.0 6000.0 M3经过计算得到 q1 = 1.05 × xxxxxxxx0.00 × 1.500 / (365 × 1 × 8 × 3600) = 18.39 L/s。

二、机械用水量计算:施工机械用水量计算公式如下:q2 = K1 × Q2 × N2 × K3 / (3600 × 24)其中:q2 ── 施工机械用水量 (L/s);K1 ── 未预见的施工用水系数,取1.05;Q2 ── 同一种机械台数 (台),取值见下表;N2 ── 施工机械台班用水定额,取值见下表;K3 ── 施工机械用水不均匀系数,取2.00.施工机械用水定额列表如下:根据表格中的数据,可以得出以下机械名称、型号、单位和耗水量信息:1.木工场台•台班,耗水量为20.0 L/班次;2.空压机台•台班,耗水量为40.0 L/班次;3.对焊机-冷拨机台•h,耗水量为300.0 L/小时。

各工种工程施工用水定额

各工种工程施工用水定额

各工种工程施工用水定额1. 勘察设计阶段的用水定额在工程施工前的勘察设计阶段,用水定额的确定是十分关键的。

一方面需要考虑到勘察设计工程人员对于工地水文地质的勘查过程需要用水,另一方面,还需要考虑到勘察设计单位办公室等日常生活用水。

因此,在勘察设计阶段,需要确定勘察设计用水定额,并将其考虑在内。

2. 土方开挖施工用水定额土方开挖是工程施工的第一步,也是用水相对较大的一个环节。

施工现场的土方开挖施工用水主要用于土方开挖机具、喷水车等设备的作业用水。

在进行土方开挖施工用水定额的核算时,需要综合考虑土方开挖工程的规模、作业机具的种类和数量、作业周期、水源等因素进行合理计算。

3. 混凝土施工用水定额混凝土是施工过程中使用的重要材料之一,因此在混凝土施工过程中,施工用水的定额尤为重要。

混凝土施工用水主要用于搅拌机、搅拌车、混凝土泵等设备的冷却和清洗,此外还包括混凝土净化、装载、卸载等环节的用水。

在确定混凝土施工用水定额时,需要考虑到混凝土施工工艺、设备用水需求、施工周期、水源等因素。

4. 钢筋混凝土结构施工用水定额钢筋混凝土结构施工用水定额主要包括连接件、混凝土、水泥浆料、钢筋等工艺和设备的冲洗、冷却、清洗等用水。

在确定钢筋混凝土结构施工用水定额时,需要考虑到施工工艺和设备的用水需求、施工周期、水源等因素。

5. 水电安装施工用水定额在水电安装施工过程中,用水定额的确定与电气设备的安装、水管道的铺设及接驳、电缆、水管的连接及接驳、水泵设备的冲洗和通水等环节有关。

6. 装饰装修工程用水定额在装饰装修工程中,用水定额主要涉及到砂浆的拌制、刷涂、清洗、甲醛检测等环节。

装饰装修工程用水定额受到环保要求影响较大,在确定时需考虑环保标准的影响。

由于文字数量有限,以上只是用水定额的一些例子,不同工种的施工用水定额都有其独特之处。

在实际施工中,工程单位应根据实际情况进行合理核算和确定施工用水定额,以充分利用水资源,降低施工成本,提高施工效率,确保施工安全,保障工程质量。

施工用水参考定额(资料)

施工用水参考定额(资料)

施工用水参考定额《建筑施工计算手册》—临时设施施工中国定额网施工生产用水参考定额表1施工用水不均衡系数表2机械用水量参考定额表3现场生活用水量参考定额表4现场消防用水量参考定额表5临时水管经济流速参考表表6给水铸铁管计算表表7注:v 流速(m/s) i 压力损失(m/km 或mm/m)给水钢管计算表表8注:v 流速(m/s) i 压力损失(m/km 或mm/m)为了减少工作,只要确定管段流量q和流速范围,可直接查表7、8选择。

施工供水设施我是搞房地产的,现工地马上就要开工了,临时施工主要是生活用水,人数按750人计算,用水量为多少?由于我手头上没有设计相关的手册,也没有建筑施工手册,所以想求助各位大虾,帮帮忙好了!!单位按吨/天行了这是我给你查到的数据你看一下:GB50015-2003:工业企业建筑,生活用水管理人员30~50L/人×班;车间工人根据性质30~50L/人×班;用水时间为8小时,小时变化系数1.5~2.5。

卫生用水40~60L/人这是济南市的一个规定,你可以参考一下:住宅楼、单位宿舍楼、教学楼、图书楼、办公楼、托儿所、浴室、仓库等建筑,每平方米耗水1.5立方米。

试验楼、食堂、锅炉房、厂房、阶梯教室、冷冻机房等建筑,每平方米耗水2立方米。

变电室、化工厂房,每平方米耗水3立方米。

水塔、烟囱每万元耗水120立方米,水池每万元耗水300立方米。

3. 施工临水总量计算1) 计算公式:q1=K1ΣQ1.N1/(T1 .t) ×K2/(8×3600)q1——施工用水量(L/S)K1——未预计的施工用水系数(1.05 ~1.15)Q1——年(季)度工程量(以实物计量单位表示)N1——施工用水定额T1——年(季)度有效作业天数t——每天工作班数k2——用水不均衡系数2) 工程实物工程量及计算系数确定由于工程结构施工阶段相对于装修阶段施工用水量大,故Q1主要以混凝土工程量为计算依据,据统计混凝土实物工作量约为23000立方米,混凝土为(商混)不考虑现场搅拌,混凝土养护用水定额取700升/立方米;拟定结构及前期阶段施工工期为300天;每天按照1.5各工作班计算;因此:K1=1.1Q1=23000立方米N1=750 升/立方米T1=120天t =1.5班k2=1.53) 工程用水计算q1=K1Σ Q1.N1/(T1 .t) ×K2/(8×3600)=1.1×(23000×950)/(120×1.5)×1.5/(8×3600)=5.12L/S4. 工人生活区用水1) 计算公式q3=(ΣP2N3K4)/(24×3600)q3——生活区生活用水量(L/S)P2——生活区居住人数(拟定500人);N2——生活区生活用水定额(20升/人.班)t——每天工作班数(班)k3——用水步均衡系数(2.00—2.50)2) 工人生活用水系数确定生活区生活用水定额其中包括:卫生设施用水定额为25升/人;食堂用水定额为15升/人;洗浴用水定额为30升/人(人数按照出勤人数的30%计算);洗衣用水定额为30升/人;因此:3) 用水量计算q3 =(ΣP2N3)K/(24×3600)=(500×25+500×15+500×30%×30+500×30)×2.00/(24×3600)=0.91L/S5. 总用水量计算:因为该区域工地面积小于5公顷(约1公顷),如果假设该工地同时发生火灾的次数为一次,则消防用水的定额为10—15L/S,取 q4= 10L/S (q4——消防用水施工定额)∵ q1+ q2+q3=5.12+0.91=6.03L/S< q4= 10L/S∴计算公式:Q= q4Q= q4 =10L/S6. 给水主干管管径计算1) 计算公式D=√4Q/(πv.1000)其中:D——水管管径(m)Q——耗水量(m/s)V——管网中水流速度(m/s)2) 消防主干管管径计算D=√4Q/(πv.1000)=√4×10/(3.14×2.5×1000)=0.0714mm其中:根据消防用水定额:Q=10L/s消防水管中水的流速经过查表:V=2.5m/s根据北京市消防管理的有关规定,消防用管的主干管管径不得小于100mm,因此,消防供水主干管的管径确定为100mm。

施工用水参考定额

施工用水参考定额

施工用水参考定额序号用水对象单位耗水量备注( N1)1浇注混凝土全部用水L/m31700~24002搅拌普通混凝土L/m32503搅拌轻质混凝土L/m3300~3504搅拌泡沫混凝土L/m3300~4005搅拌热混凝土L/m3300~3506混凝土养护(自然养护)L/m3200~4007混凝土养护(蒸汽养护)L/m3500~7008冲洗模板L/m359搅拌机清洗L/台班60010人工冲洗石子L/m31000当含泥量大于 2% 小于 3%时11机械冲洗石子L/m360012洗砂L/m3100013砌砖工程全部用水L/m3150~25014砌石工程全部用水L/m350~8015抹灰工程全部用水L/m23016耐火砖砌体工程L/m3100~150包括砂浆搅拌17浇砖L/千块200~25018浇硅酸盐砌块L/m3300~35019抹面L/m24~6不包括调制用水20楼地面L/m2190主要是找平层21搅拌砂浆L/m330022石灰消化L/t300023上水管道工程L/m9824下水管道工程L/m113025工业管道工程L/m35施工用水不均衡系数编号用水名称系数K2现场施工用水 1.5K3施工机械、运输机械2分项生活用水量参考定额序号用水对象单位耗水量1生活用水 ( 盥洗饮用 )L/人.日20-40 2食堂L/人.次10_20消防用水量序号用水名称 : 施工现场火灾同时单位用水量消防用水发生次数1施工现场在 25ha 内一次L/S10_15 2每增加 25ha一次L/S5案例:施工临时用水计算计算书克旗车管所综合楼工程;工程建设地点 : 省际大通道 K88+100处北侧;属于框架结构;地上3层;地下 0层;建筑高度: 12.3m;标准层层高: 4.2m ;总建筑面积: 2685.2 平方米;总工期: 218天。

本工程由赤峰市克旗交警队投资建设,中城建北方建筑勘察设计研究院设计,中城建北方建筑勘察设计研究院地质勘察,内蒙古金鹏建设监理公司克旗监理部监理,赤峰市方圆建筑工程有限责任公司组织施工;由张晓军担任项目经理,李洪波担任技术负责人。

施工用水参考定额(资料)

施工用水参考定额(资料)

施工用水参考定额《建筑施工计算手册》—临时设施施工中国定额网施工生产用水参考定额表1施工用水不均衡系数表2机械用水量参考定额表3现场生活用水量参考定额表4现场消防用水量参考定额表临时水管经济流速参考表表6给水铸铁管计算表表7注:v 流速(m/s) i 压力损失(m/km 或mm/m)给水钢管计算表表8注:v 流速(m/s) i 压力损失(m/km 或mm/m)为了减少工作,只要确定管段流量q和流速范围,可直接查表7、8选择。

施工供水设施我是搞房地产的,现工地马上就要开工了,临时施工主要是生活用水,人数按750人计算,用水量为多少?由于我手头上没有设计相关的手册,也没有建筑施工手册,所以想求助各位大虾,帮帮忙好了!!单位按吨/天行了这是我给你查到的数据你看一下:GB50015-2003:工业企业建筑,生活用水管理人员30~50L/人×班;车间工人根据性质30~50L/人×班;用水时间为8小时,小时变化系数1.5~2.5。

卫生用水40~60L/人这是济南市的一个规定,你可以参考一下:住宅楼、单位宿舍楼、教学楼、图书楼、办公楼、托儿所、浴室、仓库等建筑,每平方米耗水1.5立方米。

试验楼、食堂、锅炉房、厂房、阶梯教室、冷冻机房等建筑,每平方米耗水2立方米。

变电室、化工厂房,每平方米耗水3立方米。

水塔、烟囱每万元耗水120立方米,水池每万元耗水300立方米。

3. 施工临水总量计算1) 计算公式:q1=K1ΣQ1.N1/(T1 .t) ×K2/(8×3600)q1——施工用水量(L/S)K1——未预计的施工用水系数(1.05 ~1.15)Q1——年(季)度工程量(以实物计量单位表示)N1——施工用水定额T1——年(季)度有效作业天数t——每天工作班数k2——用水不均衡系数2) 工程实物工程量及计算系数确定由于工程结构施工阶段相对于装修阶段施工用水量大,故Q1主要以混凝土工程量为计算依据,据统计混凝土实物工作量约为23000立方米,混凝土为(商混)不考虑现场搅拌,混凝土养护用水定额取700升/立方米;拟定结构及前期阶段施工工期为300天;每天按照1.5各工作班计算;因此:K1=1.1Q1=23000立方米N1=750 升/立方米T1=120天t =1.5班k2=1.53) 工程用水计算q1=K1Σ Q1.N1/(T1 .t) ×K2/(8×3600)=1.1×(23000×950)/(120×1.5)×1.5/(8×3600)=5.12L/S4. 工人生活区用水1) 计算公式q3=(ΣP2N3K4)/(24×3600)q3——生活区生活用水量(L/S)P2——生活区居住人数(拟定500人);N2——生活区生活用水定额(20升/人.班)t——每天工作班数(班)k3——用水步均衡系数(2.00—2.50)2) 工人生活用水系数确定生活区生活用水定额其中包括:卫生设施用水定额为25升/人;食堂用水定额为15升/人;洗浴用水定额为30升/人(人数按照出勤人数的30%计算);洗衣用水定额为30升/人;因此:3) 用水量计算q3 =(ΣP2N3)K/(24×3600)=(500×25+500×15+500×30%×30+500×30)×2.00/(24×3600)=0.91L/S5. 总用水量计算:因为该区域工地面积小于5公顷(约1公顷),如果假设该工地同时发生火灾的次数为一次,则消防用水的定额为10—15L/S,取 q4= 10L/S (q4——消防用水施工定额)∵ q1+ q2+q3=5.12+0.91=6.03L/S< q4= 10L/S∴计算公式:Q= q4Q= q4 =10L/S6. 给水主干管管径计算1) 计算公式D=√4Q/(πv.1000)其中:D——水管管径(m)Q——耗水量(m/s)V——管网中水流速度(m/s)2) 消防主干管管径计算D=√4Q/(πv.1000)=√4×10/(3.14×2.5×1000)=0.0714mm其中:根据消防用水定额:Q=10L/s消防水管中水的流速经过查表:V=2.5m/s 根据北京市消防管理的有关规定,消防用管的主干管管径不得小于100mm,因此,消防供水主干管的管径确定为100mm。

施工用水参考定额(资料)

施工用水参考定额(资料)

施⼯⽤⽔参考定额(资料)施⼯⽤⽔参考定额《建筑施⼯计算⼿册》—临时设施施⼯施⼯⽣产⽤⽔参考定额表1施⼯⽤⽔不均衡系数表2机械⽤⽔量参考定额表3现场⽣活⽤⽔量参考定额表4现场消防⽤⽔量参考定额表5临时⽔管经济流速参考表表6给⽔铸铁管计算表表7注:v 流速(m/s) i 压⼒损失(m/km 或mm/m)给⽔钢管计算表表8注:v 流速(m/s) i 压⼒损失(m/km 或mm/m)为了减少⼯作,只要确定管段流量q和流速范围,可直接查表7、8选择。

施⼯供⽔设施我是搞房地产的,现⼯地马上就要开⼯了,临时施⼯主要是⽣活⽤⽔,⼈数按750⼈计算,⽤⽔量为多少?由于我⼿头上没有设计相关的⼿册,也没有建筑施⼯⼿册,所以想求助各位⼤虾,帮帮忙好了!!单位按吨/天⾏了这是我给你查到的数据你看⼀下:GB50015-2003:⼯业企业建筑,⽣活⽤⽔管理⼈员30~50L/⼈×班;车间⼯⼈根据性质30~50L/⼈×班;⽤⽔时间为8⼩时,⼩时变化系数1.5~2.5。

卫⽣⽤⽔40~60L/⼈这是济南市的⼀个规定,你可以参考⼀下:住宅楼、单位宿舍楼、教学楼、图书楼、办公楼、托⼉所、浴室、仓库等建筑,每平⽅⽶耗⽔1.5⽴⽅⽶。

试验楼、⾷堂、锅炉房、⼚房、阶梯教室、冷冻机房等建筑,每平⽅⽶耗⽔2⽴⽅⽶。

变电室、化⼯⼚房,每平⽅⽶耗⽔3⽴⽅⽶。

⽔塔、烟囱每万元耗⽔120⽴⽅⽶,⽔池每万元耗⽔300⽴⽅⽶。

3. 施⼯临⽔总量计算1) 计算公式:q1=K1ΣQ1.N1/(T1 .t) ×K2/(8×3600)q1——施⼯⽤⽔量(L/S)K1——未预计的施⼯⽤⽔系数(1.05 ~1.15)Q1——年(季)度⼯程量(以实物计量单位表⽰)N1——施⼯⽤⽔定额T1——年(季)度有效作业天数t——每天⼯作班数k2——⽤⽔不均衡系数2) ⼯程实物⼯程量及计算系数确定由于⼯程结构施⼯阶段相对于装修阶段施⼯⽤⽔量⼤,故Q1主要以混凝⼟⼯程量为计算依据,据统计混凝⼟实物⼯作量约为23000⽴⽅⽶,混凝⼟为(商混)不考虑现场搅拌,混凝⼟养护⽤⽔定额取700升/⽴⽅⽶;拟定结构及前期阶段施⼯⼯期为300天;每天按照1.5各⼯作班计算;因此:K1=1.1Q1=23000⽴⽅⽶N1=750 升/⽴⽅⽶T1=120天t =1.5班k2=1.53) ⼯程⽤⽔计算q1=K1Σ Q1.N1/(T1 .t) ×K2/(8×3600)=1.1×(23000×950)/(120×1.5)×1.5/(8×3600)=5.12L/S4. ⼯⼈⽣活区⽤⽔1) 计算公式q3=(ΣP2N3K4)/(24×3600)q3——⽣活区⽣活⽤⽔量(L/S)P2——⽣活区居住⼈数(拟定500⼈);N2——⽣活区⽣活⽤⽔定额(20升/⼈.班)t——每天⼯作班数(班)k3——⽤⽔步均衡系数(2.00—2.50)2) ⼯⼈⽣活⽤⽔系数确定⽣活区⽣活⽤⽔定额其中包括:卫⽣设施⽤⽔定额为25升/⼈;⾷堂⽤⽔定额为15升/⼈;洗浴⽤⽔定额为30升/⼈(⼈数按照出勤⼈数的30%计算);洗⾐⽤⽔定额为30升/⼈;因此:3) ⽤⽔量计算q3 =(ΣP2N3)K/(24×3600)=(500×25+500×15+500×30%×30+500×30)×2.00/(24×3600)=0.91L/S5. 总⽤⽔量计算:因为该区域⼯地⾯积⼩于5公顷(约1公顷),如果假设该⼯地同时发⽣⽕灾的次数为⼀次,则消防⽤⽔的定额为10—15L/S,取 q4= 10L/S (q4——消防⽤⽔施⼯定额)∵ q1+ q2+q3=5.12+0.91=6.03L/S< q4= 10L/S∴计算公式:Q= q4Q= q4 =10L/S6. 给⽔主⼲管管径计算1) 计算公式D=√4Q/(πv.1000)其中:D——⽔管管径(m)Q——耗⽔量(m/s)V——管⽹中⽔流速度(m/s)2) 消防主⼲管管径计算D=√4Q/(πv.1000)=√4×10/(3.14×2.5×1000)=0.0714mm其中:根据消防⽤⽔定额:Q=10L/s消防⽔管中⽔的流速经过查表:V=2.5m/s根据北京市消防管理的有关规定,消防⽤管的主⼲管管径不得⼩于100mm,因此,消防供⽔主⼲管的管径确定为100mm。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工用水参考定额 Document serial number【KKGB-LBS98YT-BS8CB-BSUT-BST108】
施工用水参考定额
施工用水不均衡系数
分项生活用水量参考定额
消防用水量
案例:
施工临时用水计算计算书
克旗车管所综合楼工程;工程建设地点:省际大通道K88+100处北侧;属于框架结构;地上3层;地下0层;建筑高度:12.3m;标准层层高:4.2m ;总建筑面积:2685.2平方米;总工期:218天。

本工程由赤峰市克旗交警队投资建设,中城建北方建筑勘察设计研究院设计,中城建北方建筑勘察设计研究院地质勘察,内蒙古金鹏建设监理公司克旗监理部监理,赤峰市方圆建筑工程有限责任公司组织施工;由张晓军担任项目经理,李洪波担任技术负责人。

建筑工地临时供水主要包括:生产用水、生活用水和消防用水三种。

生产用水包括工程施工用水、施工机械用水。

生活用水包括施工现场生活用水和生活区生活用水。

一、工程用水量计算:
工地施工工程用水量可按下式计算:
q
1 = K
1
·ΣQ
1
·N
1
·K
2
/(T
1
·b·8·3600)
其中 q
1
──施工工程用水量 (L/s);
K
1
──未预见的施工用水系数,取1.05;
Q
1
──年(季)度工程量 (以实物计量单位表示),取值如下表;
N
1
──施工用水定额,取值如下表;
T
1
──年(季)度有效工作日(d),取365天;
b ──每天工作班数(班),取1;
K
2
──用水不均匀系数,取1.5。

工程施工用水定额列表如下:
------------------------------------------------------------- 序号用水名称用水定额N1 工程量Q1 单位
-------------------------------------------------------------
经过计算得到 q
1
=1.05×0×1.5/(365×1×8×3600)=0L/S。

二、机械用水量计算:
施工机械用水量计算公式:
q
2 = K
1
·ΣQ
2
·N
2
·K
3
/(8·3600)
其中 q
2
──施工机械用水量 (L/s);
K
1
──未预见的施工用水系数,取1.05;
Q
2
──同一种机械台数(台),取值如下表;
N
2
──施工机械台班用水定额,取值如下表;
K
3
──施工机械用水不均匀系数,取2。

施工机械用水定额列表如下:
---------------------------------------------------------------- 序号机械名称型号单位耗水量N1(L) 机械台数Q2 ----------------------------------------------------------------
经过计算得到 q
2
=1.05×0×2/(8×3600)=0L/S。

三、生活用水量计算:
施工工地用水量计算公式:
q
3 = P
1
·N
3
·K
4
/(b·8·3600)
其中 q
3
──施工工地生活用水量 (L/s);
P
1
──施工现场高峰期生活人数,取100人;
N
3
──施工工地生活用水定额,取值如下表;
K
4
──施工工地生活用水不均匀系数,取1.3;
b ──每天工作班数(班),取1。

施工工地用水定额列表如下:
---------------------------------------------------- 序号用水名称单位耗水量N1(L) ----------------------------------------------------
经过计算得到 q
3
= 100×0×1.3/(1×8×3600)=0L/S。

四、生活区用水量计算:
生活区生活用水量计算公式:
q
4 = P
2
·N
5
·K
5
/(24·3600)
其中 q
4
──生活区生活用水量 (L/s);
P
2
──生活区居住人数,取100人;
N
4
──生活区昼夜全部生活用水定额,取值如下表;
K
5
──生活区生活用水不均匀系数,取2;
生活区生活用水定额列表如下:
---------------------------------------------------- 序号用水名称单位耗水量N1(L) ---------------------------------------------------- 经过计算得到 q
4
= 100×0×2/(24×3600)=0L/S。

五、消防用水量计算:
根据消防范围确定消防用水量 q
5
=10L/S。

六、施工工地总用水量计算:
施工工地总用水量Q可按以下组合公式计算:
当工地面积大于5万平方米,
当(q
1+q
2
+q
3
+q
4
)≤q
5
时:Q= q
5
+(q
1
+q
2
+q
3
+q
4
)/2
当(q
1+q
2
+q
3
+q
4
)>q
5
时:Q=(q
1
+q
2
+q
3
+q
4

在此计算中得:Q =q
5+(q
1
+q
2
+q
3
+q
4
)/2 =10+(0+0+0+0)/2=10L/S;
最后计算出的总用水量,还应增加10%,以补偿不可避免的水管漏水损失。

最后Q还应增加10%,得出 Q =10+1=11L/S;
七、供水管径计算:
工地临时网路需用管径,可按下式计算:
d = (4Q/1000πν)1/2
其中: d ──配水管直径(m);
Q ──施工工地用水量(L/S);
ν──管网中水流速度(m/s),取V=1(m/s);
供水管径由计算公式:d=[4×11/(3.14×1×1000)]0.5=0.118m=118mm
得临时网路需用内径为118mm的供水管。

相关文档
最新文档
