水泥搅拌桩施工方案

一、工程概况 (1)二、施工准备 (1)三、施工质量要求 (3)四、施工工艺 (3)五、施工进度计划 (3)六、水泥搅拌桩的材料要求 (3)七、施工工艺及方法步骤 (4)八、水泥搅拌桩施工注意事项 (5)九、搅拌桩施工质量控制 (6)十、水泥搅拌桩质量检验要求 (7)十一、水泥搅拌桩施工质量保证措施 (7)十二、工期管理目标与保证措施 (8)十三、安全保证措施 (9)十四、环保和文明施工管理目标与保证措施 (12)十五、雨季施工保证措施 (13)水泥搅拌桩施工方案一、工程概况本工程内容包括:D、E和F匝道三部分需要通过水泥搅拌桩进行基础处理。

FK0+080-FKO+170、DK0÷044-DK0÷074和EK0÷012-EK0÷044,桩径0.5m,桩间距1.2m,本工程总桩数共有1392根,桩基的平均深度为8m,工程量约为11136m。

二、施工准备(一)场地布置1、清除地表下各种障碍物(包括建筑垃圾,地下管线,电缆)。

现场踏勘,熟悉场地条件和周围环境,收集有关勘测资料。

参加图纸会审和技术交底,编写详细施工组织设计。

2、搞好“三通一平”查明并记录好场地内的地下建筑物和各种地下管线的位置和标高,采取必要措施,以免因施工而破坏。

若地表层为软弱粘性土或易液化流动的砂土且地下水位较高时,宜采用人工降水或铺设一定厚度的砂、砂砾或碎石使地表形成硬层。

3、现场搭设临建设施。

在水泥搅拌桩施工区内进行清障,整平处理,合理布置机械设备、水泥储料罐。

(二)施工前准备1、根据工作量和施工工期要求,确定机械设备的数量,对全部施工机具进行维修、调配与试车。

组织材料进场,进场水泥必须具备出厂合格证,并经现场取样送实验室复检。

2、组织施工人员学习和掌握有关设计图纸和公路工程桥涵施工技术规范的有关规定。

结合本合同段的工程地质和水文气象条件,制定符合实际的施工组织设计,落实岗位责任制,确保工程质量安全和进度。

水泥搅拌桩施工方案及要点

水泥搅拌桩施工方案及要点

水泥搅拌桩施工方案及要点一、水泥搅拌桩施工方案1.前期准备工作(1)制定施工计划:确定施工顺序、工期安排和施工队伍。

(2)场地准备:清理施工现场,确保平整且没有杂物。

(3)设备就位:准备好水泥搅拌机、搅拌桩机、打桩机等必要设备。

2.施工现场设置(1)设置建筑物保护设施:针对周边建筑物,设置保护网,防止施工过程中的碰撞损害。

(2)设置安全警示标志:在施工区域周边设置警示标志,提醒过往行人和车辆注意安全。

3.施工工序(1)打桩:使用打桩机将桩振动进入土层,直至达到设计要求的桩长。

(2)搅拌:将水泥搅拌机移至桩基位置,将水泥、砂浆等材料搅拌均匀。

(3)灌入:将搅拌好的砂浆通过搅拌桩机注入振动的钢筋桩内。

(4)提拔:在注浆完毕后,用提拔机将桩提拔出地面,保持桩身垂直。

(5)修整:对提拔出来的桩进行修整,确保桩顶平整并符合设计要求。

4.后期处理(1)养护:桩体振动灌注后需要进行养护,通常为持续加水养护一周以上,以确保桩体强度达到设计要求。

(2)记录资料:记录施工过程中的各项数据和资料,方便之后的施工验收和质量评估。

二、水泥搅拌桩施工要点1.施工技术(1)振动打桩:振动打桩能够有效提高桩的承载力和稳定性,施工时要严格按照规范和设计要求进行。

(2)桩头处理:桩头的加固和修整是保证桩顶承载力和连接性的重要措施,施工过程中要高度重视。

2.施工质量控制(1)施工材料:选用优质水泥、砂浆等材料,并按照设计要求进行配比,确保施工质量。

(2)施工过程控制:严格按照施工工艺和规范进行操作,确保每个环节的施工质量。

(3)质量检验:对施工过程中的各项指标进行检测和测试,及时发现问题并采取措施进行处理。

3.安全施工(1)安全设施:施工现场要设置必要的防护设施,确保施工人员的人身安全。

(2)安全控制:施工过程中要按照操作规范进行操作,避免危险操作导致事故发生。

4.环保措施(1)废弃物处理:施工过程中产生的废弃物要及时清理,并按照环保要求进行妥善处理。

水泥搅拌桩施工方案

水泥搅拌桩施工方案

水泥搅拌桩施工方案
一、施工工艺流程
1.桩基处理
(1)基坑凿开:根据设计图纸,在测量点、桩坑底部等处进行测量
校正,保证桩基凿开后的尺寸符合设计要求;
(2)基坑平整处理:基坑凿开后,铲除底部及周围地基,使基坑内
的土质平整、稳定、结实,保证桩基栽筑的质量;
(3)底板制作:装填安全抗拔垫层及抗拔管,垫层应充分受压,将
抗拔管混凝土浇注在垫层上,使抗拔管固定在混凝土上;
(4)桩基铆钉安装:在抗拔管上安装铆钉,保证铆钉固定,铆钉的
规格与设计要求一致;
(5)桩基衬垫处理:粘液垫层,以及水泥砂浆处理,将桩基衬垫处
理平整、光滑,保证桩基衬垫质量;
2.水泥搅拌桩施工
(1)准备材料:将水泥、砂子、碎石按比例搭料,检查材料的质量
合格后方可施工;
(2)搅拌桩施工:将搅拌好的水泥砂浆倒入桩基内,用棍棒将水泥
砂浆搅拌滚动,彻底搅拌均匀;
(3)控制水的量:控制水泥搅拌桩内水的多少,过多的水分会影响
水泥砂浆的强度;
(4)锚具安装:根据设计要求,安装锚具,保证搅拌桩施工完毕后。

水泥搅拌桩施工方案(新)27754

水泥搅拌桩施工方案(新)27754

目录一、编制依据2二、工程概况2三、施工部署3四、施工进度计划4五、施工前期准备4六、施工工艺及施工方法4七、质量控制保证措施7八、安全保证措施及安全保证体系12九、环境保护及消防安全措施17一、编制依据1、国家现行的有关法律、法规、施工及验收规范、规程等;2、本合同段招标文件,设计施工图,其它详见设计说明;3、业主、总监办、驻地监理的有关文件、规定等;4、我公司投入本项目的施工机械、上场人员等;5、本工程地质情况详见《岩土工程勘察报告》。

二、工程概况,本水泥搅拌桩项目系在设计的实4股道检查坑位置上,根据设计院要求,在检查坑长度95米范围内打三排桩,桩径600mm,桩长20米,间距1200mm.水泥搅拌桩为239根。

1、采用425R复合硅酸盐水泥,水泥掺入量为15%,水灰比为0.4`~0.5m;2、桩位水平允许偏差≤50mm,桩身垂直允许偏差≤5%。

3、设计深层搅拌桩长为20m ,桩与桩间距1200mm。

4、超灌长度皆为500mm。

三、施工部署搅拌桩由我公司的专业施工队负责施工。

根据本工程特点及工程量,本队安排1个工班作业施工,同时工班配备相应的人员。

12、进场机械设备一览表3、施工人员一览表四、施工进度计划考虑现场施工条件和工期要求,并根据实际情况及总体进度安排,工期计划2013年1月8日开工,2013年1月28日完成搅拌桩施工。

五、施工前期准备1、清除施工场地的地上、地下障碍物,对有水的地方进行抽水和清淤,回填粘性土并予以压实。

2、进场道路畅通,将施工用水、用电接至施工现场。

3、组织材料进场,进场水泥必须具备出厂合格证,并经现场取样送试验室复检合格,存放场地要充分满足施工需要,合理布局。

六、施工工艺及施工方法1、水泥搅拌桩施工工艺技术水泥搅拌桩施工工艺主要流程为:桩机定位-喷浆搅拌钻时到底-关泵搅拌提升-喷浆搅拌到底-关泵搅拌提升-成桩。

1、桩机定位:首先熟悉图纸要求。

在桩位放样后,桩机就位,整平对中。

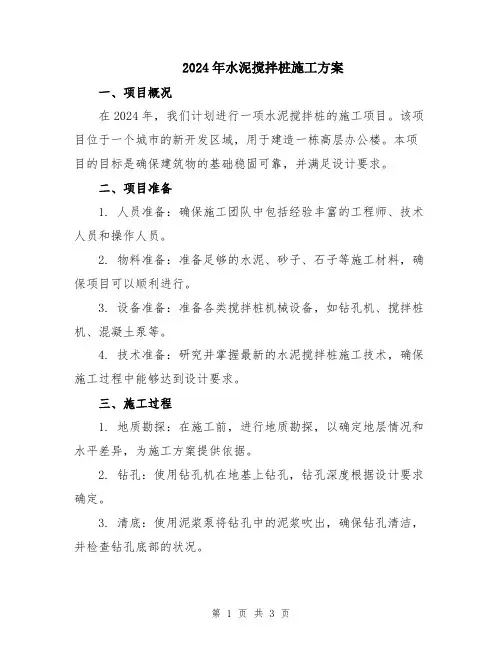

2024年水泥搅拌桩施工方案

2024年水泥搅拌桩施工方案

2024年水泥搅拌桩施工方案一、项目概况在2024年,我们计划进行一项水泥搅拌桩的施工项目。

该项目位于一个城市的新开发区域,用于建造一栋高层办公楼。

本项目的目标是确保建筑物的基础稳固可靠,并满足设计要求。

二、项目准备1. 人员准备:确保施工团队中包括经验丰富的工程师、技术人员和操作人员。

2. 物料准备:准备足够的水泥、砂子、石子等施工材料,确保项目可以顺利进行。

3. 设备准备:准备各类搅拌桩机械设备,如钻孔机、搅拌桩机、混凝土泵等。

4. 技术准备:研究并掌握最新的水泥搅拌桩施工技术,确保施工过程中能够达到设计要求。

三、施工过程1. 地质勘探:在施工前,进行地质勘探,以确定地层情况和水平差异,为施工方案提供依据。

2. 钻孔:使用钻孔机在地基上钻孔,钻孔深度根据设计要求确定。

3. 清底:使用泥浆泵将钻孔中的泥浆吹出,确保钻孔清洁,并检查钻孔底部的状况。

4. 净化底部:如果发现钻孔底部存在较差的地质情况,可以进行净化处理,以提升承载能力。

5. 注入水泥浆:将已经配好的水泥浆通过钢管注入钻孔,同时搅拌桩机进行搅拌操作。

6. 提升钻孔:在注入一定高度的水泥浆后,使用钻杆提拔钻孔,确保钻孔中的水泥搅拌桩处于正确的位置。

7. 配筋:在钻孔中心插入钢筋,以提升桩的抗拉强度。

8. 搅拌桩成型:继续注入水泥浆,搅拌桩逐渐成形,同时继续搅拌并提升钻孔。

9. 检测:对搅拌桩进行必要的检测,如桩身直径、强度、质量等方面的检测。

10. 等待固化:搅拌桩施工完成后,等待水泥固化,以保证桩体的稳定性。

11. 质量检验:对已经固化的水泥搅拌桩进行第三方的质量检验,确保其能够满足设计要求。

四、施工注意事项1. 施工过程中,及时清理工地,确保施工区域干净整洁,避免造成环境污染。

2. 施工人员应精心操作搅拌桩机械设备,确保施工过程中安全可靠。

3. 施工人员应注意施工进度,合理安排工期,确保项目按时完成。

4. 施工前应进行充分的安全教育和技术培训,确保施工人员了解并遵守现场安全规定。

水泥搅拌桩施工方案

水泥搅拌桩施工方案

水泥搅拌桩施工方案6.2.3水泥搅拌桩施工方案(一)施工准备:1)开工前要组织施工管理人员熟悉图纸,做好技术交底和安全交底。

2)指定专人做好水泥的抽样送检工作。

3)指定专人做好各工种的原始记录和隐蔽验收纪录。

(二)施工流程和施工组织:1)施工流程:深层搅拌机就位→预搅下沉→制备水泥浆→提升、喷浆、搅拌→重复上、下搅拌→清洗、移位2)施工组织:拟用两台SJB-600型的双轴深层搅拌机及相应2套其它配套设备(主要包括灰浆搅拌机、集料斗、灰浆泵),一套从2#楼处的基坑边缘开始,另一套从3#楼处的基坑边缘开始,倒退施工,直至相遇。

(三)水泥搅拌桩施工方法1)定位:用起重机(或用塔架)悬吊深层搅拌机到达指定桩位,对中。

2)预搅下沉待深层搅拌机的冷却水循环正常后,启动搅拌机,放松起重机钢丝绳,使搅拌机沿导向架搅拌切土下沉。

3)制备水泥浆待深层搅拌机下沉到一定深度时,即开始按设计确定的配合比拌制水泥浆,水灰比不大于0.5,水泥标号不得低于425#,水泥浆中掺入水泥用量的0.05%的三乙醇胺+木质素醋酸钙早强剂。

水泥浆用灰浆搅拌机搅拌好,压浆前倒入集料斗中。

4)提升、喷浆、搅拌待深层搅拌机下沉到设计深度后,开启灰浆泵将水泥浆压入地基,且边喷浆、边搅拌,同时按0.5m/min的提升速度提升深层搅拌机。

5)重复上、下搅拌为使土和水泥浆搅拌均匀,可再次将搅拌机边旋转边沉入土中,至设计深度后再提升出地面。

桩体要互相搭接200mm,以形成整体。

6)清洗、移位向集料斗中注入适量清水,开启灰浆泵,清洗全部管路中残存的水泥浆,并将粘附在搅拌头的软土清洗干净。

移位后进行下一根桩的施工。

桩机移位时,特别在转向时要注意桩机的稳定。

(四)投入的主要施工机械水泥搅拌桩施工机具(五)水泥搅拌桩施工质量保证措施1)施工前应先定出桩群的位置,施工时控制好桩的设计参数。

2)施工使用的水泥必须是经过检测合格的标号在425#以上的普硅水泥,制浆时严格控制好水泥浆的水灰比,水灰比一般采用0.5~0.6,但软土含水量高,对水泥土强度增长不利。

搅拌桩_施工方案(3篇)

搅拌桩_施工方案(3篇)

第1篇一、工程概况搅拌桩施工方案适用于各类地基加固工程,主要包括地基处理、基坑支护、基础加固等。

本方案以某工程为例,详细阐述搅拌桩施工的工艺流程、质量控制、安全措施等内容。

二、工程背景某工程位于城市中心区域,占地面积约10000平方米,总建筑面积约50000平方米。

场地地下水位较高,土质主要为淤泥质粉质粘土,地基承载力较低,不满足工程要求。

为确保工程安全、稳定,需对地基进行处理,采用搅拌桩进行加固。

三、搅拌桩施工工艺1. 施工准备(1)施工图纸:熟悉施工图纸,了解工程地质、水文地质条件,掌握搅拌桩施工工艺要求。

(2)施工设备:搅拌桩施工设备包括搅拌桩机、搅拌桩钻头、搅拌桩桩身材料等。

(3)施工材料:水泥、粉煤灰、外加剂等。

(4)施工人员:搅拌桩施工人员需具备相关资质,熟悉搅拌桩施工工艺。

2. 施工流程(1)测量放线:根据设计图纸,进行测量放线,确定搅拌桩施工位置。

(2)搅拌桩桩位布置:按照设计要求,确定搅拌桩桩位,进行桩位布置。

(3)搅拌桩施工:1)搅拌桩机就位:将搅拌桩机开至指定位置,确保搅拌桩机平稳。

2)搅拌桩施工:启动搅拌桩机,进行搅拌桩施工。

首先进行预搅拌,将桩体材料与土体充分混合,然后进行正式搅拌,确保搅拌均匀。

3)搅拌桩成桩:搅拌桩成桩后,进行桩身质量检测,确保桩身质量符合设计要求。

(4)搅拌桩连接:根据设计要求,进行搅拌桩连接,确保连接质量。

(5)搅拌桩验收:完成搅拌桩施工后,进行搅拌桩验收,确保搅拌桩质量符合设计要求。

3. 施工质量控制(1)桩位偏差控制:桩位偏差应控制在±50mm以内。

(2)桩径控制:桩径偏差应控制在±50mm以内。

(3)桩长控制:桩长偏差应控制在±50mm以内。

(4)桩体质量检测:采用钻芯取样、低应变法等方法进行桩体质量检测,确保桩体质量符合设计要求。

四、安全措施1. 机械设备安全:确保搅拌桩机、搅拌桩钻头等设备完好,定期进行维护保养。

水泥搅拌桩施工方案

水泥搅拌桩施工方案

1 施工方法及工艺要求1.1 总体施工方案根据设计图纸要求本工程水泥搅拌桩处理地基采用“两喷四搅”法施工,首先进行原地面平整,桩机就位调整,搅拌机钻进至设计深度喷浆、搅拌提升,提升至停浆面,再复搅下沉至设计深度,喷浆提升搅拌至停浆面,关闭搅拌机械,桩机移位成桩的施工工艺进行。

1.2 施工工艺流程水泥搅拌桩施工工艺流程如下:1.3 施工要点1.3.1 场地准备1 平整场地,清除地面杂物及地上和地下的一切障碍物,特别是建筑垃圾及建筑物的基础构造,确保桩机正常行走,工作面宽度必须保证桩机正常施工。

2 遇明滨、塘及场地低洼时应抽水和清淤,分层夯实回填砂砾石,不得回填杂填土或生活垃圾。

3 水田地段排水疏干后挖除地表种植土,旱地及旱田地段挖除地表植物根系,对需要报废水塘排水疏干,对不报废水塘围堰抽水后,挖除表层淤泥换填合格填料。

4 对段内地表水、地下水、及施工用水进行水质取样复查,若地表水、地下水复查结果与设计相符,对水质有侵蚀性的工点,按工点设计图要求进行抗侵蚀性设计。

1.3.2 试桩施工1 室内配比试验施工前现场取样做室内配方试验,利用室内水泥配比试验结果进行现场成桩试验(不少于3根),寻求满足设计要求的最佳水灰比、水泥掺入量及外加剂品种、掺量,一般要求对应28天龄期桩身无侧限压强度不小于1.35Mpa,以确定满足设计要求的施工工艺和施工参数。

水泥搅拌桩配合比一般控制在0.5,水泥掺量10%-15%,每米掺灰量45-50kg,高效减水剂0.5-1.0%。

2 成桩工艺试验正式施打搅拌桩前,为更加熟悉本地块的地层物理力学性质,掌握更准确的施工参数,必须进行试桩。

拟安排每台搅拌桩机试桩3根。

主要是确定钻进速度、旋转速、压力、地层变换电流变化值、喷浆量大小、桩的深度、成桩时间、搅拌次数,为正式施工提供较准确的依据。

浆体喷射搅拌桩应配置浆量自动记录仪,检查记录仪是否运行正常。

1.3.3 测量放样1 施工场地清理后即进行定位测量,确定定位轴线,随后分段放设井位桩,根据浆体喷射搅拌桩布置范围及间距,在现场采用小木桩或竹片桩准确定出每个桩位置。

水泥土搅拌桩施工方案(最新)

水泥土搅拌桩施工方案(最新)

水泥土搅拌桩施工方案(最新)1.引言2.工程概况3.施工方案4.施工流程5.施工方案的安全措施6.结论引言:本文介绍了中华地区新建的蒙西至中华地区铁路煤运通道土建工程MHTJ-19标段的水泥搅拌桩施工方案。

该工程是为了满足中华地区煤炭运输需求而建设的。

水泥搅拌桩施工是该工程的重要组成部分,本文将详细介绍施工方案及其安全措施。

工程概况:该工程位于中华地区,是蒙西至中华地区铁路煤运通道土建工程的一部分。

MHTJ-19标段是该工程的重要组成部分,主要包括桥梁、路基、隧道、站房等建筑物。

水泥搅拌桩施工是该工程的重要组成部分,施工难度大,需要认真制定施工方案。

施工方案:水泥搅拌桩施工方案主要包括设备、材料、施工工艺、质量控制等方面。

设备方面,需要有水泥搅拌机、钢筋加工机等设备。

材料方面,需要有水泥、砂子、石子、钢筋等材料。

施工工艺方面,需要按照先打桩后浇筑的原则进行施工。

质量控制方面,需要对水泥搅拌桩的强度、密实度等指标进行检测。

施工流程:施工流程主要包括桩位布置、桩身钢筋加工、模板制作、混凝土浇筑等步骤。

首先需要对桩位进行布置,然后进行桩身钢筋加工,接着制作模板,最后进行混凝土浇筑。

在施工过程中,需要严格按照施工方案进行操作。

施工方案的安全措施:施工方案的安全措施主要包括人员安全、设备安全、施工现场安全等方面。

在人员安全方面,需要对施工人员进行安全培训,提高其安全意识。

在设备安全方面,需要对设备进行定期检查,确保其正常运行。

在施工现场安全方面,需要设置警示标志,保证施工现场的安全。

结论:本文介绍了中华地区新建的蒙西至中华地区铁路煤运通道土建工程MHTJ-19标段的水泥搅拌桩施工方案,包括工程概况、施工方案、施工流程、施工方案的安全措施等方面。

该施工方案合理可行,有利于保证工程质量和施工安全。

1.编制依据本工程的编制依据主要包括国家有关法律法规、标准规范和相关技术文件等。

其中,主要参考的文件包括《建筑结构设计规范》、《地基与基础设计规范》、《桥梁设计规范》等。

水泥土搅拌桩施工方案

水泥土搅拌桩施工方案

水泥土搅拌桩施工方案2.1.施工准备2.1.1材料规定1、水泥:用32.5级一般硅酸盐水泥,规定新鲜无结块。

2、外加剂:塑化剂采用木质素磺酸钙,促凝剂采用硫酸钠、石膏;应有产品出厂合格证,掺量通过试验确定。

3、配合比规定:水泥掺入量一般为加固土重旳7%~20%,每加固1m3旳土体掺入水泥约110~160Kg,当用水泥浆作固化剂,配合比为1:1~2(水泥:砂)。

为增长流动性,可掺入水泥重量0.2~0.25%旳木质素磺酸钙减水剂与1%旳硫酸钠和2%旳石膏,水灰比为0.43~0.50。

2.1.2 重要工机具1、机具设备:深层搅拌机、履带式起重机、灰浆搅拌机、灰浆泵、冷却泵及其配套设备。

2、重要工具:导向架、集料斗、磅秤、提速度测定仪、电气控制柜、手锤胶轮车等。

2.1.3 作业条件1、现场符合“三通一平”旳施工条件,地下以及高空旳障碍物清除完毕。

2、基础轴线及标高测量完毕,基础旳轴线和高程旳控制桩,应设置在不受打桩影响旳地点,并应妥善加以保护。

3、根据轴线放出桩位线,用木橛钉好桩位,并用白灰作标识,以便于施打。

4、施工前必须打试验桩,确定打桩设备、施工工艺及技术措施与否合适。

5、要选择和确定打桩机进出路线和打桩次序,制定施工方案,作好技术交底。

2.1.4 作业人员1、重要作业人员:机械操作人员、壮工。

2、施工机具应由专人负责使用和维护,大、中型机械特殊机具需执证上岗,操作者须经培训后,执有效旳合格证书可操作。

重要作业人员已通过安全培训,并接受了施工技术交底(作业指导书)。

2. 2.施工工艺2.2.1工艺流程1、湿法工艺流程2、干法工艺流程2.2.2操作工艺1、施工桩位放样1)放轴线桩,以基准线引出在打桩区附近设置控制桩,用水泥砂浆固定木桩,附近插上彩旗以便于保护与寻找。

2)放桩位,以轴线引出,按施工图放出桩位,用小木桩定桩。

3)放好桩位后,多出木桩及时拔除,以免错位,桩位周围作好标识,便于打桩查找。

4)轴线桩与桩位所有放好后,先进行自检,再由建设单位组织验收检查。

最新最全水泥搅拌桩施工方案

最新最全水泥搅拌桩施工方案

目录一、技术参数 ..........................................................................................................................................- 1 -二、工程内容 ..........................................................................................................................................- 1 -三、施工工艺 ..........................................................................................................................................- 1 -四、施工质量控制 ..................................................................................................................................- 3 -五、质量通病预防措施 ..........................................................................................................................- 4 -六、水泥搅拌桩安全管理措施...............................................................................................................- 6 -七、季节性安全施工措施.................................................................................................................... - 10 -八、文明施工措施 ............................................................................................................................... - 11 -九、突发事件及消防应急预案............................................................................................................ - 12 -一、技术参数1.设计参数水泥搅拌桩桩径0.5m,桩间距1.2m,正三角形布桩,桩底应进入持力层不小于1.0m。

水泥搅拌桩施工方案

水泥搅拌桩施工方案

水泥搅拌桩施工方案目录1水泥搅拌桩施工方案水泥搅拌桩专项施工方案一、体例依据l、《公路路基设计规范》(JTG D30-2004)2、《公路路基施工技术规范>(JTG Fl0-2006)3、《施工图设计》4、已批复的《施工组织设计》5、我公司投入本项目的施工机械、上场人员等二、工程概况本项目的水泥搅拌桩系在A、B、C、D匝道桥桥头地基处理的位置,桥头地基处理长度20米,有效桩长12m,桩位呈正三角形布置,桩间距1.2米;桥头地基处理过渡段长度20米,有效桩长12m,桩位呈正三角形布置,桩间距1.5米。

本项目区域内水泥搅拌桩4321根,总长米。

固化剂采用42.5号普通硅酸盐水泥,水泥掺量在13%~15%左右,水灰比=0.65。

在基础和桩顶设置30cm碎石褥垫层做为一般路基的过渡层。

三、工期计划水泥搅拌桩计划于2015年9月16日开始施工,2015年11月30日完成。

四、施工准备l、技术准备1.1依据地质勘察资料进行室内配合比试验,结合设计要求,选择最佳水泥加固掺入比,确定搅拌工艺。

1.2依据设计图纸,编制施工方案,做好现场平面布置,安排施工进度,布置水泥浆制备的灰浆池。

1.3施工前应标定搅拌机械的灰浆输送量、灰浆输送管到达搅拌机喷浆口的时间和起吊设备提升速度等施工工艺参数。

2、工艺性试桩水泥搅拌桩施工前必须进行成桩实验,成桩实验应到达下列要2水泥搅拌桩施工方案求并取得以下技术参数。

2.1检验室内试验的水泥土的配合比,是否适用于现场。

2.2满足设计水泥用量的各种技术参数,如钻进速度、提升速度、搅拌速度、喷浆压力、单位时间喷入量等。

2.3检验桩身的无侧限抗压强度是否满足设计要求,即28d天龄期的强度不低于0. 7MPa。

2.4检验单桩允许承载力和复合地基承载力(28d)能否分别达到设计要求。

2.5检验加固剂分布的均匀性和有效加固长度能否符合设计要求。

2.6掌握下钻和提升的阻力情况,选择合理的技术措施。

深层水泥搅拌桩施工方案三篇

深层水泥搅拌桩施工方案三篇

深层水泥搅拌桩施工方案三篇篇一:深层水泥搅拌桩施工方案二试桩要求试桩位置定在A1匝道桥桥头A区。

分两个部分进行:单桩承载力试验和复合地基承载力试验,试验数据以单桩承载力试验为准,复合地基承载力试验作为校核。

单桩承载力试桩桩位布设采用一字形布置,桩间距4.2m。

复合地基承载力试桩桩位采用正三角形布置,共7根,其中一根利用单桩桩位。

本次试验共打试验桩12根。

固化剂材料采用冀东集团生产的“盾石”牌P.O32.5普通硅酸盐水泥。

水泥搅拌桩试桩数量为12根,桩径Φ500mm,有效桩长10m,施工桩长根据施工现场标高具体确定。

单桩竖向承载力特征值不低于120KN。

水泥掺入比不低于15%,单桩承载力试验采用三种水泥掺量,分别为58kg/m,59kg/m,60kg/m,每种掺量各施工2根搅拌桩,水灰比均为0.5。

复合地基承载力试验采用58kg/m一种水泥掺量三试桩目的1确定灰浆经输浆管到达搅拌机喷浆口的时间。

2确定搅拌下沉提升速度和重复搅拌下沉提升速度。

3确定灰浆稠度(水灰比)。

4根据不同掺入比(58kg/m,59kg/m,60kg/m)确定技术参数。

5确定工作压力。

6确定针对本工程的施工质量检验标准评价依据。

7检验施工设备及选定的施工工艺。

8根据单桩承载力试验确定施工掺入比。

9校核复合地基承载力。

四设备选型及施工前期准备(一)主要施工设备及其技术参数根据设计要求,本工程选用SJB型深层搅拌桩机及其配套设备进行施工,该机具有移动灵活成桩质量高施工速度快噪音低等优点,适宜本工程施工。

1桩机型号:SJB深层搅拌机2搅拌头转速:60 r/min3最大施工深度:18 m4额定扭矩:8500 N.m(二)施工前期准备1清除地表下各种障碍物(包括人防工程建筑垃圾地下管线电缆等),将施工场地填垫平整。

2保证进场临时道路畅通,施工用电采用发电机,开工前在现场打一定数量的大口井提供施工用水。

3组织材料进场,进场水泥必须具备出厂合格证,并经现场取样送试验室复检合格,存放场地要充分满足施工需要,现场布局合理。

水泥搅拌桩施工方案三篇

水泥搅拌桩施工方案三篇

水泥搅拌桩施工方案三篇篇一:水泥搅拌桩施工方案施工技术方案报审表项目名称:XX 承包单位:XX公司合同段:No3-1监理单位:XX公司编号:WGGS001致(监理工程师):现报上《水泥搅拌桩》技术、工艺、方案详细说明和图表见附件,请予审查和批准。

承包人: 日期:驻地监理组意见:监理组长:日期:总监办工程部意见:工程部负责人:日期:分管副总工程师意见:副总监理工程师:日期:总监理工程师审定意见:总监理工程师:日期:梧州至贵港高速公路3-1合同段水泥搅拌桩施工方案编制:审核:编号: WGGS003XX公司梧贵高速第三合同段第一分部X年X月X日目录一、工程概况 (1)二、水泥搅拌桩施工方法 (2)三、施工进度计划及保证措施 (5)四、人力及机械设备投入情况 (6)五、安全施工保证措施 (7)六、文明施工和环保措施 (8)附件一、水泥搅拌桩工程量统计表 (9)附件二、水泥搅拌桩施工工艺框图 (10)一、工程概况本标段位于XX县镇隆镇,工程起止桩号为K81+500—K91+850,主线长度:10.35km,平南连接线长度为 2.98km,平面互通一座,平南服务区一个,路基土石方工程:总挖方量为 227.9万m3,总填方量为 213.4万m3,软基换填量为30.2万m3。

本标段软基大部分为水田路段,由于长期受到水的浸泡,冲击层粘土呈现软塑饱和状态,形成软土地基,路基填筑后极易形成沉降或不均匀沉降过大,导致路基剪切、滑动破坏等现象,必须对其进行处理后方能填筑路基。

本标段软基处理办法有:换填法(全换)、浅层换填法(部分换填)、水泥搅拌桩法等三种处理手段。

水泥搅拌桩适用于软土层较厚的路段,一般厚度大于3.5m以上,处理措施为:是通过专用搅拌机沿深度将水泥等固化剂与土体搅拌成直径Φ50cm水泥土桩,用以加固软土地基,桩端应穿过软弱土层并嵌入持力层不少于0.5m,持力层为硬塑状土层或全~中风化岩层。

桩打完后按规范清表并平整场地后,再铺设砂砾垫层及1层土工格栅。

水泥搅拌桩施工方案

水泥搅拌桩施工方案

水泥搅拌桩施工方案一、工程概况本段落需二、一、水泥搅拌桩设计要求及处理范围水泥搅拌桩桩距1.5m,桩直径采用0.5m,按正三角形布桩,当路基填土高度小于等于3.0m时,桩体从老路基开挖最下面一级台阶至改扩建部分坡脚外0.5m处,当路基填土高度大于3.0m时,桩体距老路基路肩边缘外3.0m处开始布设。

二、施工前的准备工作(一)材料水泥采用32.5R及以上普通硅酸盐水泥或矿渣硅酸盐水泥。

对进场的同厂家、同品质、同编号、同生产日期的水泥以200T为一检验批,按有关的检验方法做胶砂强度、安定性、细度、凝结时间等项目试验,符合标准时方可使用,但对受潮、结块、变质的水泥不允许使用。

(二)配合比验证水泥掺入量为加固土体质量的15%,水灰比为0.4~0.5,用天然含水量时的加固土(应加固的软土或软弱土)制备7.07cm立方体试件,在标准养生条件下养护。

检验28天无侧限抗压强度。

对加固软土层检测含水量及有机质含量。

制备试件用的水泥浆应测其稠密和比重。

(三)各施工段的桩位平面布置图并编号,注明该段加固深度,交监理审核,在现场进行放样定位,并对行、排位置线在施工范围外设固定桩。

(四)调查、了解各工点施工范围内的地上、地下的各管线及其它设施并绘于平面布置图上,及早办理拆迁,以免因施工造成严重后果。

(五)每台搅拌机必须配备注浆自动记录设备,并能打印出相关数据,避免人为因素影响。

灰浆制备必须采用灰浆拌和机拌和。

确定输浆泵输浆量和灰浆经输浆管到达搅拌机喷浆口的时间。

三、试桩在搅拌桩正式开工前,每个标段应根据地质情况选取代表性工点,做3~9根工艺性试桩,以便取得符合设计要求的工艺控制数据,其中包括制浆工艺、水灰比、注浆压力、钻具钻进速度、提升速度、提升时钻头反转速度、搅拌遍数、复拌遍数、复拌深度、单位时间注浆量、每延米注浆量等数据,并经质量检验合格后,写出试桩总结报告,报监理工程师批准后,方能正式开工。

取得的各项数据,经总监办审批后,应作为施工的控制依据,作为操作规程,严格认真执行。

水泥搅拌桩施工的方法及技术措施

水泥搅拌桩施工的方法及技术措施

水泥搅拌桩施工的方法及技术措施一、水泥搅拌桩施工方法:1.前期准备:(1)确定施工方式和搅拌桩的数量。

(2)准备搅拌设备和相关工具。

(3)清理施工现场,确保施工区域的平整,并进行标线。

2.施工设备选择:选择合适的搅拌设备和钻机船。

一般可选择振动杆或悬臂臂杆搅拌设备,根据具体情况确定使用的设备。

3.桩孔开挖:(1)按照设计要求在地面上钻孔示意线进行桩位标定。

(2)使用钻机船在桩位标定处开始进行孔的开挖。

(3)根据设计要求控制钻孔的深度,桩身伸入地下土层的长度一般不少于2.5米。

4.搅拌混凝土:(1)准备混凝土原材料,按照设计要求进行配合。

(2)将混凝土原材料放入混凝土搅拌车中,进行充分搅拌。

搅拌时间一般不少于2分钟。

(3)搅拌后的混凝土应具备一定的流动性和均匀性。

5.注入混凝土:(1)使用抓斗将搅拌好的混凝土运送到桩孔中。

(2)同时用搅拌设备进一步搅拌,并确保混凝土充分填充桩孔。

6.抽放钻杆:(1)当桩身伸入地下土层设定深度后,开始抽放钻杆。

(2)钻杆抽放过程中,如发现混凝土在钻杆间缝隙处不断出现,应及时停止抽放,加以处理。

(3)待钻杆完全抽放后,进行桩顶的整平处理。

7.质量验收:(1)对已施工完成的搅拌桩进行质量验收,查看桩身是否均匀牢固。

(2)检查桩的垂直性和孔隙情况,如需进行修复。

二、水泥搅拌桩施工技术措施:1.施工现场安全措施(1)制定并严格执行施工安全操作规程,包括人员防护、施工设备操作规范等。

(2)施工现场设置安全警示标志,并保持施工现场整洁。

2.土质分析及设计要求(1)在施工前应进行土质分析,了解地基土的特性,确定合理的搅拌桩的直径、深度和间距等设计要求。

(2)根据实际情况确定桩身的长度,确保搅拌桩良好的承载能力。

3.搅拌混凝土配合比与搅拌工艺(1)根据施工要求和配合比要求调配搅拌混凝土。

(2)对于需要较高的抗压强度的项目,可以适当添加混凝土的掺和剂,如矿渣粉等。

(3)根据实际需求,确定混凝土的搅拌工艺,确保混凝土的均匀性和流动性。

水泥搅拌桩施工方案

水泥搅拌桩施工方案
2.桩基施工:采用旋挖钻机进行钻孔,清孔干净后,进行搅拌桩施工;
3.混合料制备:按照设计要求,提前制备水泥浆,确保搅拌均匀;
4.搅拌桩施工:采用“两次搅拌”工艺,第一次搅拌至设计深度,第二次搅拌提升至地面;
5.桩顶处理:在桩顶设置1.0m桩帽,确保桩顶质量;
6.质量检测:施工过程中,对每根桩进行质量检测,确保施工质量。
第2篇
水泥搅拌桩施工方案
一、工程背景
项目名称:XXXX水泥搅拌桩工程
项目地点:XXXXXX
工程规模:XXXX平方米
工程性质:新建
施工内容:水泥搅拌桩施工
二、编制依据
-《建筑地基处理技术规范》(JGJ 79-2012)
-《建筑工程施工质量验收统一标准》(GB 50300-2013)
-《水泥搅拌桩施工技术规程》(DGJ08-201-1999)
-严格遵守国家和地方环保法规,加强环境保护;
-加强施工现场安全管理,保障施工人员安全。
本水泥搅拌桩施工方案旨在确保工程质量、进度和安全,希望全体施工人员严格遵守,为我国建筑事业贡献力量。
1.严格把控原材料质量,确保水泥、砂、石等原材料合格;
2.严格按照设计要求及施工工艺进行施工,确保施工质量;
3.加强施工过程监控,对关键工序进行旁站监理;
4.做好施工记录,对每根桩进行质量评定;
5.发现质量问题,及时采取补救措施,确保工程质量。
八、施工进度计划
1.施工准备:10天;
2.桩基施工:40天;
3.质量检测:10天;
4.工程总工期:60天。
九、环境保护及安全措施
1.施工现场设置围挡,确保施工安全;
2.做好施工现场排水,防止水土流失;
3.施工废弃物及时清理,减少对环境的影响;

水泥搅拌桩施工方案三篇

水泥搅拌桩施工方案三篇

水泥搅拌桩施工方案三篇篇一:深层水泥搅拌桩支护及土方开挖施工方案1 工程概况1.1 工程基本概况工程项目由1#、2#、3#、4#、10#、11#、12#、13#组成,层高15~20层,高度50.05m~65.6m,总建筑面积约10万平方米,包括一层地下室,计划采用从东面与II标交界处往西面逆时针的方案进行基坑工程施工。

本工程项目的设计单位为XX有限公司;监理单位为XX有限公司;基坑支护设计单位为XX市勘察测绘研究院;勘察单位为XX勘察院;施工单位为XX有限公司。

根据图纸设计及合同施工要求,涉及的施工内容主要为深层水泥搅拌桩基础。

本工程±0.00m相对于绝对标高为6.200m,场地平均相对标高为-2.200m,基础垫层底相对标高为-5.75m(考虑150mm厚C15素砼垫层和150mm厚石灌砂垫层),基坑周边承台高度为1200~1900mm;基坑开挖深度为3.55m(至底板垫层底),局部4.35m、4.65m、4.85m、5.05m(至承台垫层底)。

1.2 基坑周边情况介绍本工程基坑周边情况如下:东北侧设有施工临时工人宿舍,并有河流经过,西北角设有办公设施与现场停车场,西侧基坑(2#~4#楼)设置有钢筋堆放加工料场、砂石、砖、模板、钢管堆放场及现场主施工道路;南侧与II标工地相邻,且地下室相连。

具体详见附图(总平面布置图)。

1.3基坑围护工程设计概况1.3.1水泥搅拌桩基坑内主动区均采用重力式挡土墙支护形式,被动区局部采用多排搅拌桩加固(具体位置见设计基坑平面图)。

在北侧主楼部分(1’-1’剖面)采用11排格栅状深层搅拌桩,其余的主楼处(1-1剖面、1”-1”剖面、2-2剖面)采用9排的格栅状深层搅拌桩,其余部分(3-3剖面)采用6排的格栅状搅拌桩。

水泥土搅拌桩采用32.5级普通硅酸盐水泥,主动区水泥渗量为15%,被动区水泥掺量为13%,水灰比0.45,并掺加0.05%的三乙醇胺及0.2%的木质素。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录一、编制依据2二、工程概况2三、施工部署3四、施工进度计划4五、施工前期准备4六、施工工艺及施工方法4七、质量控制保证措施7八、安全保证措施及安全保证体系12九、环境保护及消防安全措施17一、编制依据二、1、国家现行的有关法律、法规、施工及验收规范、规程等;三、2、本合同段招标文件,设计施工图,其它详见设计说明;四、3、业主、总承包、监理等的有关文件、规定等;五、4、我公司投入本项目的施工机械、上场人员等;5、本工程地质情况详见《岩土工程勘察报告》。

六、工程概况东塘大道(元华路—北江滨路)道路工程起点位于元华路,在福厦铁路以东平行布设,终点位于北江滨路,线位基本呈现北-南走向,起止桩号为K0+000~K2+241.241,本工程道路等级为城市支路,红线宽度为24m,全长2.198km,双向四车道,设计时速为30km/h。

本项目路基范围内存在塘底淤泥深厚的鱼塘及藕塘,对于软土层采取特殊处理,采用水泥搅拌桩处理。

1、采用42.5R复合硅酸盐水泥,水泥掺入量为15%,水灰比为0.4`~0.55m;2、桩位水平允许偏差≤50mm,桩身垂直允许偏差≤0.5%。

3、设计深层搅拌桩长为4.5~11m ,桩与桩之间距离1.5~1.8m,具体根据布桩图。

4、超灌长度皆为500mm。

5、Ø500水泥搅拌桩每米水泥用量为50kg。

6、桩径Ø500的工作量约为28690立方,最终工作量按实计算。

三、施工部署搅拌桩由我公司的专业施工队负责施工。

根据本工程特点及工程量,本队安排3个工班作业施工,同时每个工班配备相应的人员。

12、进场机械设备一览表3、施工人员一览表四、施工进度计划考虑现场施工条件和工期要求,并根据实际情况及总体进度安排,工期计划2014年9月12日开工,2014年11月15日完成搅拌桩施工。

五、施工前期准备1、清除施工场地的地上、地下障碍物,对有水的地方进行抽水和清淤,回填粘性土并予以压实。

2、进场道路畅通,将施工用水、用电接至施工现场。

3、组织材料进场,进场水泥必须具备出厂合格证,并经现场取样送试验室复检合格,存放场地要充分满足施工需要,合理布局。

六、施工工艺及施工方法1、水泥搅拌桩施工工艺技术水泥搅拌桩施工工艺主要流程为:桩机定位-喷浆搅拌钻时到底-关泵搅拌提升-喷浆搅拌到底-关泵搅拌提升-成桩。

1、桩机定位:首先熟悉图纸要求。

在桩位放样后,桩机就位,整平对中。

2、喷浆搅拌钻时到底:开动灰浆泵,确认浆液顺利从喷咀喷出时,启动桩机,操作升降手把使搅拌轴沿导向架搅拌回转向下切土钻进。

钻进参数一般为钻速1m/min,转数60r/min左右,喷浆压力1-1.4Mpa,喷浆量33L/min。

如遇硬土层,可用钢绳加压器均匀给压,钻进到设计桩底高程。

3、关泵搅拌提升:搅拌头进入工序后,即可自桩底以60r/min的转数反转,以与钻进相等的速度将搅拌头提升到地面(如发现搅拌头被软泥糊住,须及时清除)。

4、喷浆重复搅拌钻时到设计桩底高程:按照工序2操作要求进行。

5、关泵重复搅拌提升到地面,成桩。

6、成桩后,停止搅拌开启灰浆泵,加清水清洗全部管路中残存的水泥浆,清除粘附在搅拌头上的软土。

重复工序1再施工另一搅拌桩(见水泥搅拌桩施工工艺流程图)。

水泥搅拌桩施工工艺流程图水泥搅拌桩施工工艺流程图2、施工方法(1)测量放样施工前,根据设计图纸,定位放线,开挖沟槽,然后放第一组桩柆,根据设计图纸尺寸带线。

(2)制备水泥浆水泥用量按设计标准为土体质量的15%,水灰比为1:0.55。

施工中加水可使用定量容器进行用水量控制。

(3)预拌下沉喷浆待水泥搅拌桩机的冷却水循环正常后,启动搅拌桩机电机,放松搅拌桩机吊索,使搅拌桩机沿导向架搅拌切土下沉,下沉速度可由电机的电流监测表控制。

下沉速度≤0.8m/分,工作电流不应大于70A。

开始喷浆搅拌,喷浆过程中,不断搅拌水泥浆。

随时观察设备运行及地层变化情况,钻头下沉至设计深度位置时,停止钻进。

(4)提升喷浆提升钻头喷浆。

喷浆过程中,不断搅拌水泥浆,防止其离析,并通过电脑自动计录,喷浆量,离地面50cm时,停止喷浆。

(5)三次搅拌喷浆第二次喷浆完成后,继续三次下沉钻头进行补浆喷浆,搅拌至设计位置深度。

(6)四次搅拌喷浆搅拌至设计位置深度后。

进行第四次提升搅拌,进一步拌和均匀。

孔深范围内各段补浆量由电脑自动控制,并保证四次喷浆完成后,各段喷浆量相等,水泥浆刚好使用完毕。

(7)清洗若桩机停止施工或施工间歇时间太长时,向水泥浆搅拌桶中加入清水,开启灰浆泵,清洗全部管中残存的水泥浆。

直至基本干净。

并将粘附在搅拌头的软土清洗干净(8)移位桩机移至进行下一桩位,重复进行上述步骤的施工。

3、技术措施⑴严格控制下钻和提升速度,保证喷浆量,确保成桩质量。

⑵用电脑仪控制钻孔深度,确保停浆面搅拌时间。

⑶配制好的水泥浆不得离析,供浆必须连续。

因故停浆时必须重叠不小于0.5m接桩,若停机3小时配制的浆液就不能使用。

管路清洗干净。

⑷随时检查施工记录和浆液配料浓度。

⑸施工前首先做不少于5根水泥搅拌桩试桩,试桩施工方法同上,主要是收集以下施工技术参数:A.水泥浆配比,B.钻进速度,C.提升速度,D.泵浆压力。

七、质量保证措施1、质量控制措施⑴水泥质量:采用42.5矿渣硅酸盐水泥,水泥必须有出厂合格证和品质试验报告单,现场应架空垫高,并有防潮措施。

⑵灰量控制:不得超过规定值的±5%。

⑶桩径:必须采用相应规格的钻头,因磨损达不到要求时应予更换,一旦发现桩径小于设计要求须按相同置换率在桩边补桩。

⑷为确保压浆时不发生断浆现象,严格控制喷浆和搅拌速度,机头提升速度不超过5m/min,控制重复下沉和提升速度。

⑸搅拌桩施工完并达到龄期后,人工凿除桩顶50cm的浮浆段才进行下道工序施工;桩体施工完成一个月并且经验收合格后,方可填筑路堤或施加其他荷载。

⑹由专人负责水泥搅拌桩的施工,全过程旁站水泥搅拌桩的施工过程。

所有施工机械均应编号,应将现场技术员、钻机长、现场负责人、水泥搅拌桩桩长、桩距等制成标牌挂于钻机明显处,确保人员到位,责任到人。

⑺水泥搅拌桩开钻前,应用水清洗整个管道并检验管道中有无堵塞现象,待水排尽后方可下钻。

⑻为保证水泥搅拌桩桩体垂直度满足规范要求,在主机上悬挂一吊锤,通过控制吊锤与钻杆上、下、左、右距离相等来进行控制。

⑼第一次下钻时为避免堵管可带浆下钻,喷浆量应小于总量的1/2,严禁带水下钻。

第一次下钻和提升时一律采用低档操作,复搅时可提高一个档位。

每根桩的正常成桩时间应不小于40分钟,喷浆压力不小于0.4MPa。

⑽为保证水泥搅拌桩桩端、桩顶及桩身质量,第一次提钻喷浆时应在桩底部停留30秒,进行磨桩端,余浆上提过程中全部喷入桩体,且在桩顶部位进行磨桩头,停留时间为30秒。

⑾施工时应严格控制喷浆时间和停浆时间。

每根桩开钻后应连续作业,不得中断喷浆。

严禁在尚未喷浆的情况下进行钻杆提升作业。

储浆罐内的储浆应不小于一根桩的用量加50kg。

若储浆量小于上述重量时,不得进行下一根桩的施工。

(12)施工中发现喷浆量不足,应按监理工程师要求整桩复搅,复喷的喷浆量不小于设计用量。

如遇停电、机械故障原因,喷浆中断时应及时记录中断深度。

在12小时内采取补喷处理措施,并将补喷情况填报于施工纪录内。

补喷重叠段应大于100cm,超过12小时应采取补桩措施。

(13)现场施工人员应认真填写施工原始记录,记录内容应包括:施工桩号、施工日期、天气情况;喷浆深度、停浆标高;灰浆泵压力、管道压力;钻机转速;钻进速度、提升速度;浆液流量;每米喷浆量和外掺剂用量;复搅深度。

(14)质量标准A、主控项目:a水泥及外掺剂质量:满足规范要求b水泥用量:满足设计要求(每延米水泥掺入量不少于50kg)B、一般项目:a、桩长:不小于设计b、桩位偏差:±100c、桩径:不小于设计d、垂直度:≤1 %2、质量检验措施⑴水泥试验内容:细度、凝结时间、标准稠度用水量、安定性及胶砂强度试验,执行现行标准。

⑵成桩试验检测①钻芯取样:按设计要求进行,并在成桩28天后进行,试验按总桩数的0.5%进行检测,且不少于3根,采用轻型钻机,对桩体进行全桩长取芯,并把芯样制成标准试件测其无侧限抗压强度,桩体28天无侧限抗压强度≥1.0Mpa ,在钻芯取芯过程中,对各段芯样进行直观分析,作好芯样颜色及均匀性记录,以掌握全桩体质量。

②桩体施工完成一个月并且经验收合格后,方可填筑路堤或施加其他荷载。

桩身2d龄期的击数N10达到15击(含15击)或7d龄期的击数N10大于原天然地基击数的N10的一倍以上。

3、施工质量管理措施1)项目经理部建立行之有效的质量保证体系,并保证其独立畅通运行,项目经理部配备专职质检工程师,工程队设专职质检工程师,工班设兼职质检员。

2)项目经理部指派专人负责水泥搅拌桩的施工,全过程旁站水泥搅拌桩的施工过程。

所有施工机械均应编号,应将现场技术员、钻机长、现场负责人、水泥搅拌桩桩长、桩距等制成标牌挂于钻机明显处,确保人员到位,责任到人。

4、雨天施工保证措施1)、注意收听天气预报,经常性的与气象部门联系,掌握天气变化情况,安排施工。

防止天气突变,以便提前做好准备。

2)、怕潮湿的原材料用苫布盖好,垫高码放,并要通风良好。

3)、施工用配电箱均加双坡盖板、雨披,防止雨水流入配电箱。

临电的变压器做好避雷措施。

合理安排工程进度,确保工程流水作业的步序总体推进,避免对工程质量及工程进度的影响。

5、质量保证措施本工程按项目法组织施工,全面执行合同条款,推行ISO9000系列标准,运用科学的施工管理手段,积极推广应用“四新”技术,充分发挥机械设备效能,抓住施工重点,确保质量目标的实现。

⑴、成立以项目经理为首的质量管理小组,全面负责质量管理工作。

项目经理部配备专职质检工程师,工程队设专职质检员,工班设兼职质检员。

项目部与各施工队签订质量包保责任状,各级质量管理人员分工负责,互相协调,层层落实职能和责任,做到各司其职,各负其责,保证质量保证体系正常运作和发挥保障作用。

⑵、抓好思想教育,提高质量意识,针对施工中出现的一些问题对职工进行技术培训门,熟悉施工工艺和质量标准。

本项目岗前培训内容:施工技术规范、施工工艺、质量标准、安全施工规程、施工进度计划、环境保护措施等。

⑶、建立健全质量管理制度,做到质量标准、工作标准、管理标准相协调,使质量工作纳入标准化体系。

⑷、严格按合同条款和施工规范办事,坚决服从监理工程师的管理,按监理工程师的指令办理一切施工事宜。

⑸、抓好施工技术管理工作。

认真审核图纸,详细技术交底,施工中技术人员跟班作业,做好工中指导。

及时办理各种签证手续,上道工序未经监理工程师认可签字,下道工序不得开工。

⑹、抓好施工现场管理。
