临时设施施工设计方案
临时设施施工方案

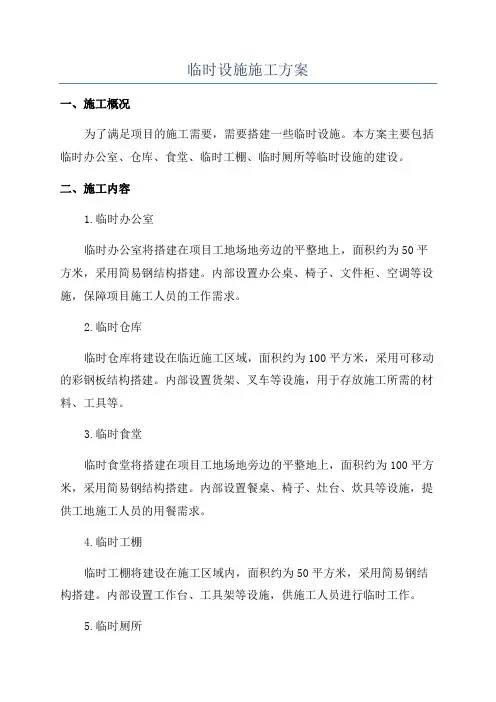

临时设施施工方案一、施工概况为了满足项目的施工需要,需要搭建一些临时设施。
本方案主要包括临时办公室、仓库、食堂、临时工棚、临时厕所等临时设施的建设。
二、施工内容1.临时办公室临时办公室将搭建在项目工地场地旁边的平整地上,面积约为50平方米,采用简易钢结构搭建。
内部设置办公桌、椅子、文件柜、空调等设施,保障项目施工人员的工作需求。
2.临时仓库临时仓库将建设在临近施工区域,面积约为100平方米,采用可移动的彩钢板结构搭建。
内部设置货架、叉车等设施,用于存放施工所需的材料、工具等。
3.临时食堂临时食堂将搭建在项目工地场地旁边的平整地上,面积约为100平方米,采用简易钢结构搭建。
内部设置餐桌、椅子、灶台、炊具等设施,提供工地施工人员的用餐需求。
4.临时工棚临时工棚将建设在施工区域内,面积约为50平方米,采用简易钢结构搭建。
内部设置工作台、工具架等设施,供施工人员进行临时工作。
5.临时厕所临时厕所将搭建在项目工地场地旁边的平整地上,设立男女分开的洗手间和厕所。
厕所面积约为20平方米,采用简易钢结构搭建,并配备卫生设施、清洁用品等。
三、施工过程1.施工前期准备根据实际情况选择适当的场地,进行场地平整和清理工作。
购买所需的临时设施材料和设备,并进行核实和备案。
2.施工图纸设计根据临时设施的需求和场地条件,制定相应的施工图纸,包括平面布置图、结构图、设备布置图等。
3.材料采购和设备准备根据施工图纸确定所需材料和设备清单,并进行采购和准备工作。
保证材料的质量和数量符合要求。
4.施工搭建按照施工图纸和设计要求,进行临时设施的搭建工作。
包括基础施工、钢结构搭建、设备安装等。
5.环境布置和配套设施安装在临时设施建设完成后,进行场地环境布置工作,包括道路、照明、排水等。
同时根据需要安装相应的配套设施,如电源、给排水设备等。
6.安全检查和验收在临时设施建设完成后,进行相关安全检查,确保设施的使用安全。
同时进行设施的验收,确保临时设施满足使用要求。
临时设施施工方案

临时设施施工方案一、工程概况本工程为临时设施施工,主要包括临时办公区、生活区和生产区。
其中,办公区主要由办公室、会议室、休息室等组成;生活区包括宿舍、食堂、浴室等;生产区包括加工车间、仓库等。
二、施工目标本次施工的目标是建设安全、实用、环保、美观的临时设施,以满足施工需要,保障员工生活和生产活动的正常进行。
三、施工方案1、场地规划:根据现场情况和施工需求,对办公区、生活区和生产区进行合理布局。
同时,考虑到安全和环保因素,将办公区和生活区设置在离生产区一定距离的地方。
2、办公区建设:采用轻钢结构,以快速安装、拆卸为主。
内部设施包括办公桌椅、文件柜、电脑等基本办公设备。
同时,为了提高办公效率,将设置无线网络。
3、生活区建设:同样采用轻钢结构,以快速安装、拆卸为主。
宿舍内将配备床、衣柜、书桌等基本生活设施;食堂将设置餐桌椅和厨房设备;浴室将设置淋浴设施和储物柜。
4、生产区建设:采用钢结构或钢筋混凝土结构,以满足生产需要。
加工车间将配备相应的机械设备和工具;仓库将设置货架和堆放区。
5、安全设施:在各个区域设置相应的安全设施,如消防器材、安全出口等。
同时,为了保障员工安全,将在生活区和办公区设置监控设备。
6、环保设施:为了减少对环境的影响,将在生产区设置废水处理设备和噪音控制设备。
同时,为了减少垃圾产生,将设置分类垃圾桶。
四、施工流程1、准备工作:包括场地平整、设计交底等。
2、基础工程:包括场地硬化、给排水设施建设等。
3、主体结构:包括钢构安装、钢筋混凝土结构施工等。
4、内部设施:包括办公家具安装、生活设施安装等。
5、安全环保设施:包括消防器材安装、监控设备安装等。
6、验收工作:由甲方组织验收,验收合格后方可投入使用。
五、施工计划本次施工计划总工期为30天。
其中,准备工作计划用5天时间完成;基础工程计划用10天时间完成;主体结构计划用15天时间完成;内部设施安装计划用5天时间完成;安全环保设施安装计划用5天时间完成;验收工作在所有工程完成后进行。
单位工程临时设施施工方案

单位工程临时设施施工方案一、工程概况该单位工程是一处商业综合体建筑项目,项目占地面积约10000平方米,总建筑面积约50000平方米,包括商业、办公、娱乐等多种功能。
二、临时设施施工的必要性1. 施工期间需要搭建临时设施,如施工现场围挡、办公室、休息室、食堂、临时厕所、临时供电、照明、通风等设施,以提供施工人员的工作和生活条件。
2. 临时设施的设置符合安全、卫生和环保要求,有利于保障施工人员的身体健康和施工进度。
3. 临时设施的设置也是为了提高施工效率,合理利用施工资源,保证施工的顺利进行。
三、临时设施施工的具体方案1. 施工现场围挡在施工现场周边搭建围挡,采用木材或钢架结构,围挡高度约2米,以保障施工现场的安全和秩序,同时增加施工现场的美观度。
2. 办公室、休息室在施工现场内部搭建临时办公室和休息室,提供给管理人员和施工人员使用。
办公室配备必要的办公用具和设备,休息室配备舒适的座椅和桌子,提供给施工人员休息。
3. 食堂搭建临时食堂,提供施工人员日常用餐。
食堂设置在施工现场周边,配备餐具、饮水设备和垃圾桶,保证食品安全和卫生。
4. 临时厕所搭建临时厕所,设置在施工现场周边,满足施工人员的卫生需求。
厕所设施应符合卫生标准,保证使用者的健康和安全。
5. 临时供电、照明为施工现场提供临时供电、照明设施,确保施工场地的正常用电和照明需要。
供电线路应设置合理,安全可靠。
6. 通风为施工现场提供通风设施,保证空气流通,改善施工人员的工作环境和生活条件。
通风设施应设置在施工现场的关键位置,保证施工现场的通风效果。
四、临时设施施工的安全措施1. 所有临时设施的搭建、使用和维护必须符合国家相关法律法规和标准要求。
2. 监督施工单位严格按照设计要求进行搭建和使用,保证临时设施的安全和稳固。
3. 加强对临时设施的检查和维护工作,做好各项设施的定期维护和保养。
4. 施工人员应严格遵守临时设施的使用规定,严禁私自改动或破坏设施。
建筑施工现场临时设施方案

建筑施工现场临时设施方案一、前期准备1.确定施工现场的总体布局,包括主体建筑、道路、围墙等。
2.根据设计方案确定施工围墙的位置,并进行标定和固定。
3.确定施工现场出入口和施工通道,并确保畅通无阻。
4.确定施工现场的停车场位置和数量,并规划好停车位。
二、生活设施1.搭建临时办公区:搭建一座临时办公室,用于工地管理、人员签到和资料存档等工作。
2.搭建临时宿舍:根据工地人员的数量,搭建一定数量的临时宿舍,为工地人员提供住宿条件。
3.搭建临时食堂:根据工地人员的数量,搭建一座临时食堂,为工地人员提供餐饮服务。
4.搭建临时浴室和卫生间:根据工地人员的数量,搭建一定数量的临时浴室和卫生间,为工地人员提供洗浴和卫生条件。
三、材料设施1.搭建材料仓库:根据施工需要,搭建一个临时的材料仓库,用于存放施工所需的原材料和设备。
2.搭建临时起重设备支架:搭建一个临时起重设备支架,用于放置施工所需的起重设备。
3.搭建临时堆料场:搭建一个临时堆料场,用于储存和拆分施工所需的各种材料。
四、安全设施1.设置安全警示标志:在施工现场的合适位置设置安全警示标志,提醒工地人员注意安全。
2.搭建防护网:在施工区域的高处搭建防护网,以防止高空坠物事故的发生。
3.设置警示标志和警示牌:在施工现场设置警示标志和警示牌,向工地人员传达安全注意事项。
4.设置应急疏散通道:设置应急疏散通道,确保在紧急情况下工地人员能够迅速安全地撤离施工现场。
五、环保设施1.设置垃圾桶和垃圾堆放点:在施工现场设置足够数量的垃圾桶和垃圾堆放点,做好垃圾分类工作。
2.搭建污水处理设施:搭建污水处理设施,处理施工现场产生的废水,确保不对周边环境造成污染。
3.搭建粉尘处理设施:搭建粉尘处理设施,尽量减少施工现场产生的粉尘,保护环境和工地人员的健康。
六、其他设施1.搭建临时停车场:根据施工现场的需要,搭建一个临时停车场,为施工人员提供停车位。
2.设置消防设施:在施工现场设置消防器材和消防通道,以应对突发火灾等情况。
建筑施工临时设施方案

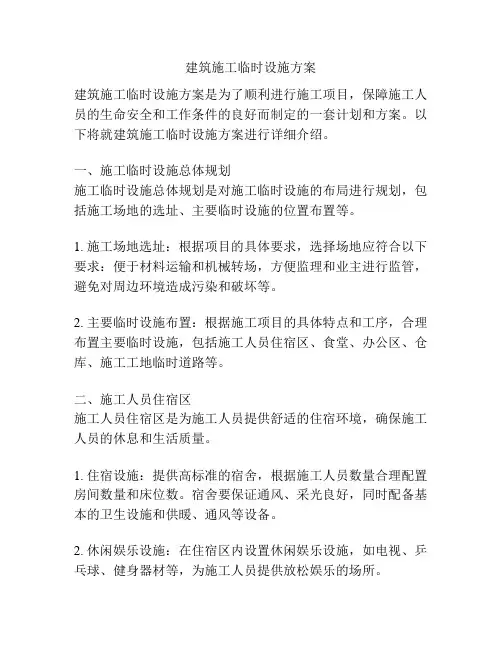

建筑施工临时设施方案建筑施工临时设施方案是为了顺利进行施工项目,保障施工人员的生命安全和工作条件的良好而制定的一套计划和方案。
以下将就建筑施工临时设施方案进行详细介绍。
一、施工临时设施总体规划施工临时设施总体规划是对施工临时设施的布局进行规划,包括施工场地的选址、主要临时设施的位置布置等。
1. 施工场地选址:根据项目的具体要求,选择场地应符合以下要求:便于材料运输和机械转场,方便监理和业主进行监管,避免对周边环境造成污染和破坏等。
2. 主要临时设施布置:根据施工项目的具体特点和工序,合理布置主要临时设施,包括施工人员住宿区、食堂、办公区、仓库、施工工地临时道路等。
二、施工人员住宿区施工人员住宿区是为施工人员提供舒适的住宿环境,确保施工人员的休息和生活质量。
1. 住宿设施:提供高标准的宿舍,根据施工人员数量合理配置房间数量和床位数。
宿舍要保证通风、采光良好,同时配备基本的卫生设施和供暖、通风等设备。
2. 休闲娱乐设施:在住宿区内设置休闲娱乐设施,如电视、乒乓球、健身器材等,为施工人员提供放松娱乐的场所。
三、施工食堂施工食堂是为施工人员提供饮食服务的场所,确保施工人员的饮食安全和营养均衡。
1. 食堂布局:食堂要设在方便施工人员就餐的地方,布局合理,空间宽敞。
同时要有足够的餐桌、椅子等设施,确保施工人员就餐的舒适度。
2. 食品安全:食堂要严格按照食品卫生标准进行运营,做好食品采购、储存、加工和烹饪等环节的卫生管理。
定期进行检查,确保食品的安全和卫生。
四、施工办公区施工办公区是为施工管理人员提供办公场所,保障施工项目的顺利进行和管理工作的顺利进行。
1. 办公设施:提供办公室、桌椅、办公设备和网络等必要设施,使施工管理人员能够顺利进行办公工作。
2. 信息交流:建立信息交流平台,如办公电话、传真机、电脑等,方便施工管理人员之间的沟通和协调工作。
五、施工物资仓库施工物资仓库是为施工项目提供材料储存和管理的场所,确保施工进度和质量的顺利进行。
施工组织设计方案合理规划施工现场临时设施

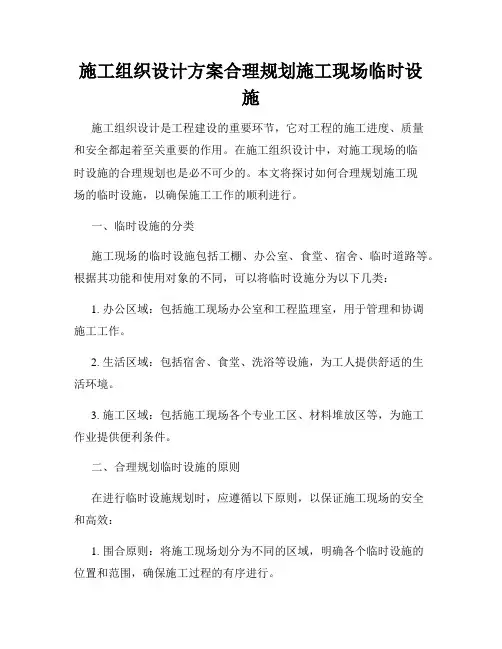

施工组织设计方案合理规划施工现场临时设施施工组织设计是工程建设的重要环节,它对工程的施工进度、质量和安全都起着至关重要的作用。
在施工组织设计中,对施工现场的临时设施的合理规划也是必不可少的。
本文将探讨如何合理规划施工现场的临时设施,以确保施工工作的顺利进行。
一、临时设施的分类施工现场的临时设施包括工棚、办公室、食堂、宿舍、临时道路等。
根据其功能和使用对象的不同,可以将临时设施分为以下几类:1. 办公区域:包括施工现场办公室和工程监理室,用于管理和协调施工工作。
2. 生活区域:包括宿舍、食堂、洗浴等设施,为工人提供舒适的生活环境。
3. 施工区域:包括施工现场各个专业工区、材料堆放区等,为施工作业提供便利条件。
二、合理规划临时设施的原则在进行临时设施规划时,应遵循以下原则,以保证施工现场的安全和高效:1. 围合原则:将施工现场划分为不同的区域,明确各个临时设施的位置和范围,确保施工过程的有序进行。
2. 便捷原则:各个临时设施之间应合理布局,便于工人的工作和生活,减少不必要的移动,提高工作效率。
3. 安全原则:对临时设施的搭建和使用要符合相关的安全标准,保证工人的人身安全。
4. 经济原则:在满足施工需要的前提下,尽量降低临时设施的成本,提高经济效益。
三、临时设施的规划步骤1. 确定施工现场的布局:根据工程的特点和实际情况,确定施工现场的布局,明确各个专业工区和材料堆放区的位置。
2. 划分不同的功能区域:根据临时设施的分类和施工需要,划分不同的功能区域,如办公区、生活区、施工区等。
3. 设计各个临时设施的位置:根据施工现场的布局和功能区域的划分,设计各个临时设施的位置,确保布局合理、紧凑。
4. 梳理临时设施的工序:对于建筑类临时设施,需要按照搭建的工序进行规划,确保工作的有序进行。
5. 完善临时设施的配套设施:除了主体临时设施外,还需要配备相应的电力、给排水、通风、消防等配套设施,以满足实际需要。
四、临时设施的管理与维护1. 管理责任明确:明确各个临时设施的管理责任人,建立健全的管理制度和工作流程。
施工现场临时设施规划方案及搭建方案例文

施工现场临时设施规划方案及搭建方案例文清晨的阳光透过窗户,洒在办公室的一角,我泡了杯咖啡,准备开始今天的工作。
眼前这个项目,是关于施工现场临时设施规划和搭建的方案。
我已经有了十年的方案写作经验,让我以意识流的方式,为大家呈现这个方案。
一、项目背景本项目位于我国某大型城市的一处建筑工地,占地面积约10000平方米。
由于施工周期较长,需要建设一些临时设施以满足施工需求。
这些临时设施包括临时办公室、员工宿舍、食堂、卫生间等。
二、临时设施规划1.临时办公室临时办公室位于工地入口处,便于管理。
采用标准化集装箱式建筑,共计10个,每个集装箱面积为20平方米。
内部设施包括办公桌、椅子、电脑、空调等,满足日常办公需求。
2.员工宿舍员工宿舍分为男女宿舍,共计20个房间,每个房间面积为25平方米,可容纳4人。
宿舍内部设施包括床、衣柜、书桌、椅子等。
宿舍区设有公共卫生间、淋浴间、洗衣房等。
3.食堂食堂位于工地内部,面积为100平方米,可容纳50人同时用餐。
食堂内部设有厨房、餐厅、储藏室等。
厨房设备包括冰箱、冰柜、炉灶、抽油烟机等,餐厅设有餐桌、餐椅等。
4.卫生间卫生间分布在宿舍区和施工现场,共计10个。
每个卫生间内设有蹲便器、洗手池、热水器等。
三、临时设施搭建1.临时办公室集装箱式建筑现场组装,采用高强度螺栓连接,确保稳定性。
外部涂刷防火涂料,提高安全性。
内部装修简洁大方,满足办公需求。
2.员工宿舍宿舍采用轻钢结构,外部覆盖彩钢板。
现场组装,速度快,施工周期短。
宿舍内部装修温馨舒适,满足员工住宿需求。
3.食堂食堂采用砖混结构,现场浇筑混凝土。
外部装修简洁大方,内部设施齐全,满足用餐需求。
4.卫生间卫生间采用标准化设计,现场组装。
内部设施齐全,满足施工现场卫生需求。
四、施工安全措施1.施工现场设置安全警示牌,提醒施工人员注意安全。
2.施工现场配备消防器材,定期进行消防演练。
3.施工人员佩戴安全帽、安全带等防护用品。
4.施工现场设置临时用电箱,确保用电安全。
施工现场临时设施方案

施工现场临时设施方案一、背景介绍临时设施是指施工现场在施工期间设置的临时性建筑、设备和设施,用于保障施工进展、提高工作效率、保障施工安全。
施工现场临时设施方案是为了满足施工现场的实际需要,确保施工工序按照合理的计划顺利进行。
二、施工现场临时设施方案的内容1.办公区域(1)办公室:设置办公室,用于承担施工管理、技术交流、工程资料管理等职责。
(2)会议室:设置会议室,用于组织施工现场的例行会议、技术交流会议等。
2.生活区域(1)宿舍区:设置宿舍区,提供给施工人员进行休息和生活。
(2)餐厅:设置临时餐厅,满足施工人员的就餐需求。
(3)洗浴间:设置洗浴间,提供施工人员洗澡、清洁等生活需求。
3.物资存放区(1)临时仓库:设置临时仓库,用于存放施工所需的各类物资和设备。
(2)材料堆放区:设置材料堆放区,用于存放施工现场所需的各类材料。
4.施工设备区(1)临时设备库:设置临时设备库,存放施工所需的各类机械设备。
(2)施工机械区:设置施工机械区,存放施工过程中使用的各类机械设备。
5.安全设施区(1)临时安全办公室:设置临时安全办公室,负责施工现场的安全管理、事故预防等工作。
(2)消防器材区:设置消防器材区,提供施工现场所需的各类消防设备。
(3)安全防护区:设置安全防护区,包括安全帽、安全绳、警示牌等,确保工人施工过程中的安全。
三、施工现场临时设施方案的实施1.规划设计:对施工现场进行详细规划设计,确保各项临时设施合理布局、尺寸适宜、满足实际需要。
2.设施搭建:根据规划设计方案进行临时设施的搭建和安装,确保设施的稳固可靠、使用便捷。
3.设施管理:设置专人负责临时设施的管理和维护,包括设施的清洁、维修、定期检查等工作。
4.设施更新:根据施工进展情况和实际需要,对临时设施进行更新和调整,确保施工现场设施的适用性。
四、施工现场临时设施方案的效益1.提高施工效率:通过合理的临时设施布局和设备安装,提高施工人员的工作效率,加快施工进度。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
电子科技大学清水河校区四号科研实验楼光电信息学院临时设施施工方案云南省建设投资控股集团有限公司.目录第一章工程概况 (1)第二章临时设施设置 (2)第三章施工现场临时设施成 (3)一、施工用房 (3)二、施工运输设施 (8)三、施工供水设施 (9)四、工地临时围墙 (9)五、施工供电设施 (11)六、通迅设施 (11)七、施工安全、文明设施 (11)第一章、工程概况工程名称:电子科技大学清水河校区四号科研实验楼光电信息学院建设地点:成都市高新开发西区电子科技大学清水河校区建设单位:电子科技大学勘察单位:中国建筑西南勘察设计研究院有限公司设计单位:中国建筑西南设计研究院有限公司监理单位:中国轻工业成都设计工程有限公司质监单位:成都市高新区建设工程质量监督站施工单位:云南省建设投资控股集团有限公司项目经理:张正桥光电信息学院工程位于成都市高新开发西区电子科技大学清水河校区,该建筑地上五层,地下室一层,使用功能上地上部分为科研用房,实验用房及办公用房;地下部分为停车库、设备机房及人民防空地下室,采用钢筋混凝土框架结构;总建筑面积32989.89㎡,其中地上部分建筑面积:24936.17㎡,地下部分建筑面积:8053.72㎡,建筑高度为23.70m。
地上建筑层高:一层:5.1m,二-五层:4.5m,地下室层高:5.4m。
本工程建筑结构使用年限为50年,建筑结构安全等级为二级,抗震设防烈度为7度,结构抗震等级为框架3级,基础形式采用钢筋混凝土柱下独立基础加抗水底板,地下室外墙和人防墙采用墙下条形基础。
建筑抗震类别为标准设防。
防火设计的建筑分数为二类,其耐火等级为地上二级,地下一级。
地下室防水等级:地下室底板与侧壁为二级,地下室顶板室外部分为一级,防水混凝土设计抗渗等级:P6。
消防给水设施:消火栓系统,生活供水方式:市政供水,防雷级别:二类防雷。
第二章、临时设施设置1、结合施工现场具体情况,统筹安排,进行科学合理的布置;2、结合本工程施工场地的平面布置,办公、生活区尽量避开施工区,施工区加工场地结合业主报建需要及建筑物的结构位置及建筑形状,减少材料的二次转运;3、以经济适用为原则,合理地选择临时设施的形式;4、符合安全文明施工和现场防火要求,同时起到美化环境的作用。
5、施工区与生活、办公区严格隔离,各区之间采用围墙隔离。
办公、生活区通往施工区设置4.5米宽硬化道路。
道路采用C20混凝土,200mm 厚。
第三章、施工现场临时设施构成由于工程建设的特殊性、复杂性、难度大再加上施工工期长,所以现场临时设施的设置将直接影响工程施工进度和质量,搞好临时设施的修建和搭设布置工作,是工程正式开工建设之前的关键。
为了满足施工之需要,保证有足够的临时设施供施工之用,拟建临时设施主要由①施工用房屋;②施工运输设施;③施工供水设施;④施工供电设施;⑤施工通信设施;⑥安全、文明施工临时设施等构成。
一、施工用房为了满足施工阶段所有员工工作、生活的需要,我方拟在现场修建办公、生产、仓储及职工宿舍等临时性建筑,以保证施工阶段的材料、物力及劳动力的供运满足要求,施工用房包括现场办公室、生活设施(住宿、食堂、厕所及浴室)、仓库及各种加工设施用房。
1、现场办公用房:根据现场实际情况,我方在拟建工程以西之间的围墙以内的位置采用彩钢板搭建两幢二层的现场办公用房及一幢一层的厨房及餐厅。
平面形状呈“一”,办公用房(包括走廊宽),按照区标化工地的要求搭设。
办公室内布置项目经理室、技术总工及项目副经理室、施工办公室、预算室、资料室、会议室、质量科、安全科、安装办公室等科室。
(1)计算内容:项目部管理人员数量统计高峰期约20人。
1)首层办公室面积:32.4×4.8=155.52 (m2)会议室:10.8×4.8=51.84 (m2)办公室:155.52-51.84=103.68(m2)所需办公室面积:W1=q×N=4×20=80 (m2)∵103.68 (m2) >80 (m2) ∴满足要求q为生活设施参考指标(3~4m2/人)(取4m2/人);N为办公高峰时的人数(按20人计算)在办公室前设置花圃、停车位及旗台。
2、民工生活区用房:综合考虑现场情况,将在现场修建一定数量的生活用房,生活用房包括职工宿舍、食堂、浴室、厕所及小卖部等临时性设施。
(1)计算内容1)计算施工期间使用生活用房的人数:根据总施工组织设计的安排要求,结合我公司多年的施工经验,经项目部初步估算在主体结构施工阶段最高峰时的劳力人数将达到300多人以上,管理、后勤人员为30多人,民工宿舍每间计划8人,管理人员宿舍每间计划2人,为保证有足够的临时设施供职工休息,经项目部反复研究,决定现场将管理人员和普通民工的生活用房分隔开来,以便于统筹安排和管理。
2)确定生活用房项目及其面积①职工宿舍用房及面积原则上管理人员宿舍每间计划安排2名管理人员就宿,为单层床;民工宿舍计划每间安排8人,为双层床,A、管理人员宿舍(计划为单层床)所需单间宿舍面积:实际单间宿舍面积:W1=q×N W2=长×宽=3.5×2 =3.6×3=7 (m2) =10.8(m2) ∵10.8(m2) >7 (m2) ∴满足要求q为生活设施参考指标(3.5~4m2/人)(取3.5m2/人);N为单间房内的人数(计划2人)B、民工宿舍(计划为双层床)所需单间宿舍面积:实际单间宿舍面积:W3=q民×N W4=长×宽=2.3×8 =6×3.6=18.4 (m2) =21.6 (m2) ∵21.6 (m2) >18.4(m2) ∴满足要求q民:为生活设施参考指标(2.0~2.5m2/人)(取2.3 m2/人);N:为单间民工宿舍的人数(计划8人)。
②厕所及浴室面积计算A、管理人员厕所面积:所需平面积:实际平面面积:W5=q厕×N W6=长×宽=0.07×30 =3.6×2=2.1 (m2) =7.2 (m2) ∵7.2 (m2) >2.1 (m2) ∴满足要求q厕:为生活设施参考指标(按高峰年平均职工人数取0.02~0.07m2/人)(取0.07 m2/人);N:高峰时管理人员人数及后勤按30人计算。
由于工地男性管理人员更多,现场场女性所用的生活设施同时也作相应考虑,但女性生活设施(厕所和浴室的平面面积)的计算(略)。
B、民工厕所及浴室厕所面积:所需平面积:实际平面面积:W5=q厕×N W6=长×宽=0.07×500 =12×6=35 (m2) =72 (m2) ∵72 (m2) >35(m2) ∴满足要求q厕:为生活设施参考指标(按高峰年平均职工人数取0.02~0.07m2/人)(取0.07 m2/人);N:高峰时民工人数按500人计算。
浴室面积:所需平面积:实际平面面积:W5=q浴×N W6=长×宽=0.08×500 =7.2×6=40 (m2) =43.2 (m2) ∵43.2(m2) >40(m2) ∴满足要求q厕:为生活设施参考指标(按高峰年平均职工人数取0.07~0.1m2/人)(取0.08 m2/人);N:最高峰时民工人数按500人计算。
由于工地男性管理人员便多,现场场女性所用的生活设施同时也作相应考虑,但女性生活设施(浴室和厕所的平面面积)的计算(略)。
在洗浴间旁布置燃气无压锅炉房及开水房,24小时提供职工引用开水,并定期供应洗浴用热水。
③食堂面积计算所需平面积:实际平面面积:W5=q食×N W6=长×宽=0.5×530 =39.6×7.2=265 (m2) =285.12 (m2) ∵285.12 (m2) >265 (m2) ∴满足要求q厕:为生活设施参考指标(按高峰年平均职工人数取0.5~0.8m2/人)(取0.5 m2/人);N:最高峰时民工人数按500+30=530人计算。
(2)选择生活用房的结构形式1)职工生活用房的结构形式:为了保证职工用房具有足够的强度和刚度,同时仅可能的节约成本和加快施工进度,经项目部研究决定,在施工区南侧的空地上搭设职工宿舍和工地食堂,采用聚苯颗粒彩钢板搭设。
(具体平面位置详见附图—01)。
3)施工现场食堂:职工食堂设置生活区的一侧,彩钢板房一层,39.6×7.2米;厨房、操作间、售菜间均按3.6×6米布置。
餐厅、厨房、操作间、售菜间室内地面均采用600×600的瓷砖铺砌而成。
在餐厅在走廊一侧的墙上开设两道双开门,以满足最高峰时人流在食堂中流动的需要,并配制适当数量的吊风扇。
根据需要将室内分成生菜间、熟菜间、伙房、库房、工作人员休息室及餐厅等,不同房间之间采用轻质彩钢板,分隔开来,便于充分发挥各工作室的作用。
生活区内设置有组织排水。
在两栋彩钢板房的中间,设置2道排水沟,按1%坡度朝西边方向排入业主指定的市政管道内。
厨房间外设置2m×2m(宽)×2 m(深)的隔油池、卫生间外设置3m×6m(宽)×3m(深)化粪池,所有生活废水井处理后方可排入市政管道。
3、生产用房:施工现场生产类用主要有钢筋加工场、木材加工场、仓库及施工机械管理维修场用房等。
由于拟建工程占地面积较大,为了保证工程施工能够顺利进行,项目部决定结合本工程实际情况,充分利用好施工现场每一块可用的空地场,同时便于施工,决定设置两个钢筋场地,一个位于拟建工程西南角,一个位于拟建工程东北角,一个砂浆搅拌站布置在每栋主楼的施工电梯旁边,以便于材料的垂直运输。
钢筋加工场利用C20混凝土浇筑厚200mm的硬地坪,使其地面具有一定的强度,具体情况详见如下附图。
200mm厚C20混凝土300mm建筑废料回填原地面临时设施场硬化示意图为现场材料便于管理,将仓库设置在办公室中间的施工道路旁,并在现场设置男女水冲式卫生间、班组材料库房,每间房间尺寸为2.7×6m。
二、施工运输设施施工运输可分为场外运输和场内运输两种,因本工程西临天润路,场外运输道路条件良好。
由于本工程紧临一标段于三标段,位于一标段与三标段中间,综合实际情况,准备在东南方向修建一条现场施工道路,道路紧接一标段与三标段施工主道路,形成一条环形施工主通道,主道路宽度为5m ,运输道路做法详见(场内(施工现场)施工道路结构示意图),保证施工阶段建筑材料正常供运,同时为创建省级安全文明标化工地创造条件(具体平面布置详见附图)。
三、施工供水设施 (m 2),所以现场按同时发生一次火灾的情况进行考虑,即消防用水量按:Q 4’=15=15 (L/s)=0.015(m 3/s )=15 (L/s)施工区选用直径为1条为D100的给水管线,沿场地西侧施工道路外自淮中大道的水源布设至施工现场,并在供水干管的适当位增设接水管的接水口(即在干管上增设多接口的钢管接口),便于确保基础施工阶段和主体结构施工的施工用水满足要求。
