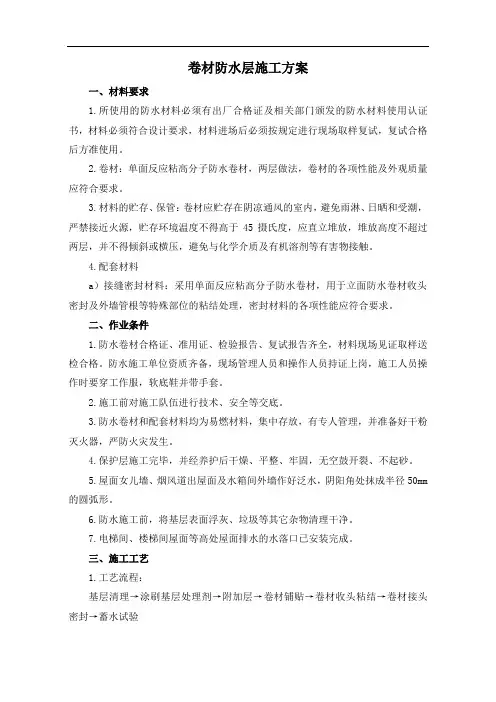

卷材防水层施工方案一、材料要求1.所使用的防水材料必须有出厂合格证及相关部门颁发的防水材料使用认证书,材料必须符合设计要求,材料进场后必须按规定进行现场取样复试,复试合格后方准使用。

2.卷材:单面反应粘高分子防水卷材,两层做法,卷材的各项性能及外观质量应符合要求。

3.材料的贮存、保管:卷材应贮存在阴凉通风的室内,避免雨淋、日晒和受潮,严禁接近火源,贮存环境温度不得高于45摄氏度,应直立堆放,堆放高度不超过两层,并不得倾斜或横压,避免与化学介质及有机溶剂等有害物接触。

4.配套材料a)接缝密封材料:采用单面反应粘高分子防水卷材,用于立面防水卷材收头密封及外墙管根等特殊部位的粘结处理,密封材料的各项性能应符合要求。

二、作业条件1.防水卷材合格证、准用证、检验报告、复试报告齐全,材料现场见证取样送检合格。

防水施工单位资质齐备,现场管理人员和操作人员持证上岗,施工人员操作时要穿工作服,软底鞋并带手套。

2.施工前对施工队伍进行技术、安全等交底。

3.防水卷材和配套材料均为易燃材料,集中存放,有专人管理,并准备好干粉灭火器,严防火灾发生。

4.保护层施工完毕,并经养护后干燥、平整、牢固,无空鼓开裂、不起砂。

5.屋面女儿墙、烟风道出屋面及水箱间外墙作好泛水,阴阳角处抹成半径50mm 的圆弧形。

6.防水施工前,将基层表面浮灰、垃圾等其它杂物清理干净。

7.电梯间、楼梯间屋面等高处屋面排水的水落口已安装完成。

三、施工工艺1.工艺流程:基层清理→涂刷基层处理剂→附加层→卷材铺贴→卷材收头粘结→卷材接头密封→蓄水试验2.基层清理:施工前,仔细将基层表面的垃圾、尘土等清除干净,必要时可采用喷灯局部喷烤,但喷烤时间不宜过长,防止爆裂、起砂。

3.基层含水率检测:剪一块1m²的卷材平铺于基层表面,静置3-4小时,然后揭开卷材观察其下方基层面及防水卷材,如未见水印,即可铺设防水层。

4.涂刷防水涂料:在基层表面满刷涂料,施工也按先高后低、先远后近、先立面后平面的顺序进行。

屋面卷材防水施工方案3篇

屋面卷材防水施工方案3篇

屋面卷材防水施工方案屋面卷材防水施工方案精选3篇(一)屋面卷材防水施工方案一般包括以下几个步骤:1. 表面处理:清理屋面表面的灰尘、杂物和松动的物质,确保表面干净平整。

2. 基层处理:对于新建的屋面,可以进行基层处理,包括刮掉杂物、修补裂缝以及填平凹凸不平的地方,使基层表面平整坚固。

3. 卷材铺设:选择合适的屋面防水卷材,根据屋面的形状和大小,将卷材按照一定的覆盖率铺设在屋面上。

铺设时要注意将卷材边缘进行交迭,确保防水性能。

4. 热风枪焊接:使用热风枪对卷材进行焊接,使其与基层牢固粘结在一起。

焊接时要注意温度的控制,避免过高温度损坏卷材。

5. 管道处理:对于屋面上的管道和通风口等地方,需要进行特殊的处理,如切割卷材、加固胶带等,确保密封性能。

6. 钉子密封:在卷材的边角和连接处,使用钉子或其他固定材料进行密封,避免水分渗透。

7. 复合处理:对于特殊部位,如飞檐、天沟等,需要进行复合处理,增加防水性能。

8. 检查验收:施工完成后,进行屋面防水系统的检查,确保质量合格。

屋面卷材防水施工方案精选3篇(二)屋面施工方案可以包括以下步骤:1. 准备工作:确定施工地点、测量屋面面积和角度等。

2. 材料准备:根据屋面类型选择合适的材料,如瓦片、沥青卷材等,同时准备所需的工具和设备。

3. 清理屋面:清理屋面上的杂物和脏污,确保屋面表面平整。

4. 补修屋面:修补屋面上的破损部分,如破损的瓦片、裂缝等。

5. 安装防水层:根据屋面类型选择合适的防水材料,如防水卷材、涂层等,将其安装在屋面上。

6. 安装屋面材料:根据屋面类型选择合适的屋面材料,如瓦片、金属板等,按照施工图纸和规范进行安装。

7. 完善细节:安装屋面的同时,要注意处理屋面边缘、阴阳角和通风口等细节部位,确保整体施工质量。

8. 检验和清理:在施工完成后,对屋面进行检验,确保施工质量达到标准要求。

清理施工现场,将杂物和垃圾清除干净。

需要注意的是,每个屋面施工方案都有其独特性,具体的步骤和方法可能会因屋面材料、设计要求和施工环境等因素而有所差异。

防水卷材施工方案

防水卷材施工方案

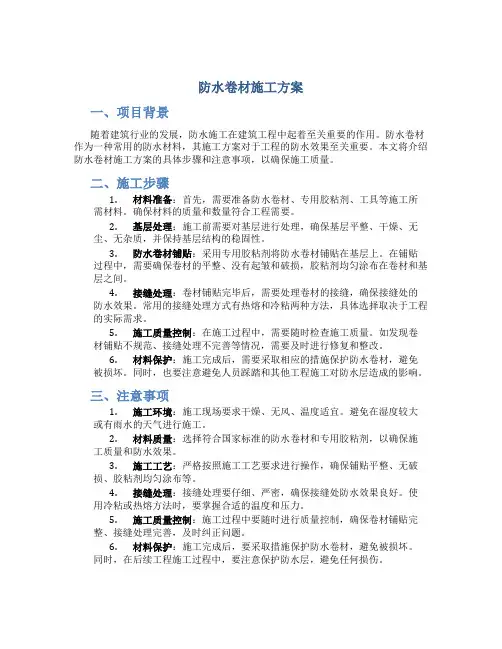

防水卷材施工方案一、项目背景随着建筑行业的发展,防水施工在建筑工程中起着至关重要的作用。

防水卷材作为一种常用的防水材料,其施工方案对于工程的防水效果至关重要。

本文将介绍防水卷材施工方案的具体步骤和注意事项,以确保施工质量。

二、施工步骤1.材料准备:首先,需要准备防水卷材、专用胶粘剂、工具等施工所需材料。

确保材料的质量和数量符合工程需要。

2.基层处理:施工前需要对基层进行处理,确保基层平整、干燥、无尘、无杂质,并保持基层结构的稳固性。

3.防水卷材铺贴:采用专用胶粘剂将防水卷材铺贴在基层上。

在铺贴过程中,需要确保卷材的平整、没有起皱和破损,胶粘剂均匀涂布在卷材和基层之间。

4.接缝处理:卷材铺贴完毕后,需要处理卷材的接缝,确保接缝处的防水效果。

常用的接缝处理方式有热熔和冷粘两种方法,具体选择取决于工程的实际需求。

5.施工质量控制:在施工过程中,需要随时检查施工质量。

如发现卷材铺贴不规范、接缝处理不完善等情况,需要及时进行修复和整改。

6.材料保护:施工完成后,需要采取相应的措施保护防水卷材,避免被损坏。

同时,也要注意避免人员踩踏和其他工程施工对防水层造成的影响。

三、注意事项1.施工环境:施工现场要求干燥、无风、温度适宜。

避免在湿度较大或有雨水的天气进行施工。

2.材料质量:选择符合国家标准的防水卷材和专用胶粘剂,以确保施工质量和防水效果。

3.施工工艺:严格按照施工工艺要求进行操作,确保铺贴平整、无破损、胶粘剂均匀涂布等。

4.接缝处理:接缝处理要仔细、严密,确保接缝处防水效果良好。

使用冷粘或热熔方法时,要掌握合适的温度和压力。

5.施工质量控制:施工过程中要随时进行质量控制,确保卷材铺贴完整、接缝处理完善,及时纠正问题。

6.材料保护:施工完成后,要采取措施保护防水卷材,避免被损坏。

同时,在后续工程施工过程中,要注意保护防水层,避免任何损伤。

四、施工安全1.在施工现场,要注意施工人员的人身安全。

佩戴防护用具,避免意外伤害。

天沟卷材防水卷材施工方案

天沟卷材防水卷材施工方案

一、工程概况本工程为某住宅小区屋顶天沟防水施工,天沟长度为100米,宽度为1米,采用SBS改性沥青防水卷材进行防水施工。

二、施工准备1. 施工材料:SBS改性沥青防水卷材、基层处理剂、密封膏、喷灯、滚筒、剪刀、刷子、卷尺等。

2. 施工工具:汽油喷灯、滑轮、刷子、压子、剪子、卷尺、扫帚等。

3. 施工人员:防水施工队伍,具备相关资质和经验。

三、施工工艺1. 基层处理(1)基层清理:对天沟基层进行清理,清除杂物、油污、灰尘等。

(2)基层找平:对基层进行找平处理,确保表面平整,无凹凸不平。

(3)基层处理剂涂刷:涂刷基层处理剂,增强防水材料与基层的粘结力。

2. 防水卷材铺设(1)卷材铺设:从天沟最低处开始,按照天沟长度进行卷材铺设,长边留出8cm接茬,短边留出10cm接茬。

(2)卷材搭接:将卷材按位置放正,长边搭接处留出8cm,短边搭接处留出10cm,点燃喷灯对准卷材底面及基层表面同时均匀加热,待卷材表面熔化后,随即向前滚铺卷材,并把卷材压实压平。

(3)接缝处理:接茬部分以压出熔化沥青为宜,滚压时不要卷入空气和异物,并防止偏斜、起鼓和折皱。

最后再用喷灯和压子均匀细致的把接缝封好。

3. 复杂部位处理(1)阴阳角部位:阴阳角部位均应做成八字形,宽度为30cm,搭接为6-8cm。

(2)女儿墙、管根、烟筒、排气孔及落水口、伸缩缝等拐角部位:均应做附加层,宽度为30cm,搭接为6-8cm。

四、施工注意事项1. 施工过程中,注意天气变化,避免在雨天、高温、大风等恶劣天气条件下施工。

2. 施工人员应佩戴防护用品,确保人身安全。

3. 防水卷材在施工过程中,应避免污染、破损。

4. 施工完成后,进行验收,确保防水效果。

五、施工进度安排1. 施工准备:1天2. 基层处理:1天3. 防水卷材铺设:2天4. 复杂部位处理:1天5. 施工验收:1天总计:6天六、质量保证措施1. 选用优质防水材料,确保防水效果。

2. 施工过程中,严格按照施工工艺进行操作,确保施工质量。

防水卷材施工方案

防水卷材施工方案

防水卷材施工方案
1、防水卷材施工工艺流程见图
2、防水卷材施工要求
1)基层处理:将基层清扫干净,基层应平整、清洁、干燥。

2)SBS改性沥青防水卷材施工前,先将基层与管道相连接的阴角做成均匀一致、平整、光滑的弧形。

对于基层表面突出的异物等清除干净。

3)涂刷基层处理剂时,先对阴阳角、管道根部等复杂部位涂刷改性沥青防水卷材底胶,然后进行大面积涂刷。

4)卷材铺贴前,先对阴阳角、排水口、管道等薄弱部位做加强层处理,周围在铺设附加层之前,用弹性密封膏做密封处理。

5)细部附加层施工时,采用手持式汽油喷灯将已裁剪好的卷材片适当加热,粘贴在已涂刷基层处理剂的基层上,并压实、粘牢。

6)立面和大坡面的铺粘:采用手持式汽油喷灯将卷材底面的胶粘剂适当加热后再进行粘贴、排气或辊压。

7)大面积卷材排气、压实后,再用手持小压辊对搭接部位进行碾压,从搭接内边缘向外进行滚压,排出空气,粘贴牢固。

8)接缝粘贴与密封:卷材短边搭接处、卷材收头、管道包裹、异型部位,应采用SBS改性橡胶防水卷材专用密封膏密封。

搭接边密封宽度不小于100mm。

9)当防水层做两层时,第二层搭接边要跟第一层错开,以免接头重叠,防止局部窜水。

10)检查验收:铺贴时边铺边检查,检查时用螺丝刀检查接口,发现熔焊不实之处及时修补,不得留任何隐患。

11)现场检查并经验收合格后进行第二道卷材的施工。

特别要注意平立面交接处、转角处、阴阳角部位的做法是否正确。

12)待自检合格后报请监理及招标人按照《地下防水工程质量验收规范》进行验收,验收合格后及时进行保护层的施工。

屋面自粘防水卷材施工方案

屋面自粘防水卷材施工方案

一、工程概况本工程为某住宅小区屋面防水工程,屋面面积约为1000平方米。

根据设计要求,采用自粘防水卷材进行屋面防水施工。

本方案针对屋面自粘防水卷材施工进行详细说明。

二、施工准备1. 材料准备:自粘防水卷材、基层处理剂、剪刀、滚刷、墨线、尺子、打火机等。

2. 人员准备:防水施工人员、技术负责人、质检员等。

3. 工具准备:卷材切割机、电焊机、气泵、气枪等。

三、施工工艺1. 基层处理(1)清理屋面基层,将表面的灰尘、杂物、油污等清理干净。

(2)检查屋面基层平整度,如有凹凸不平处,应进行修补。

(3)涂刷基层处理剂,确保基层干燥、清洁。

2. 铺贴自粘防水卷材(1)根据设计要求,确定卷材的规格、型号、厚度。

(2)将卷材平铺在基层上,用墨线标记出卷材的铺设位置。

(3)沿标记线切割卷材,确保卷材尺寸准确。

(4)撕去卷材背面的隔离纸,将卷材粘贴在基层上。

(5)检查卷材粘贴牢固程度,确保无空鼓、翘边等现象。

3. 搭接缝处理(1)搭接缝宽度应符合设计要求,一般为80mm。

(2)在搭接缝处涂刷基层处理剂,增强粘结效果。

(3)将搭接缝处的卷材重叠粘贴,确保搭接牢固。

(4)用打火机加热搭接缝处的卷材,使卷材熔化,形成一体。

4. 附加层施工(1)在女儿墙、水落口、管根、檐口、阴阳角等部位,设置附加层。

(2)根据设计要求,选择合适的附加层材料。

(3)按照施工工艺,将附加层材料粘贴在基层上。

四、施工质量控制1. 基层处理:确保基层干燥、清洁,无油污、灰尘等杂物。

2. 卷材铺贴:确保卷材粘贴牢固,无空鼓、翘边等现象。

3. 搭接缝处理:确保搭接缝宽度符合设计要求,搭接牢固。

4. 附加层施工:确保附加层材料粘贴牢固,无空鼓、翘边等现象。

五、施工安全1. 施工人员必须穿戴好个人防护用品,如安全帽、手套、防护眼镜等。

2. 施工现场应设置安全警示标志,确保施工安全。

3. 施工过程中,注意用电、用火安全,防止火灾事故发生。

六、施工进度1. 施工前,制定详细的施工进度计划。

卷材防水施工方案

卷材防水施工方案

卷材防水施工方案
卷材防水施工方案
一、工程准备
1.清理施工区域,确保基层干燥、平整。

2.检查墙体、地面、檐口等部位是否存在开裂、鼓包等问题,如有需要修复。

3.选择合适的卷材防水材料,根据施工需求选择合适的厚度和型号。

二、基层处理
1.将基层表面的尘土、油渍等杂质彻底清除,保持基层干燥。

2.如有封闭层和防水层分离的情况,应先进行封闭层处理。

三、卷材铺设
1.根据设计要求和现场情况,确定卷材铺设的起点和方向。

2.使用专用的水性胶粘剂或热熔胶进行卷材的固定。

3.确保卷材铺设平整、紧密,无明显的起伏和褶皱。

4.卷材的边缘、接缝处需进行切割和处理,确保卷材的连接牢固。

5.卷材的接缝处需进行定位、焊接和涂胶密封等工艺处理,防止水分渗漏。

四、施工验收
1.完成防水施工后,对卷材铺设、接缝处和固定等进行全面检查,确保施工质量。

2.对接缝处进行水压试验,以确保防水效果。

五、注意事项
1.必须做好施工现场的安全防护工作,保障施工人员的人身安全。

2.施工过程中要注意防尘、防水分和防火等问题,确保施工质量和安全。

3.施工结束后,要尽快清理施工现场,防止垃圾和杂物对周围环境的污染。

本施工方案基于卷材防水施工的一般原理和步骤,具体施工时应结合实际情况进行调整和完善。

同时,施工人员应持有效的防水施工证书,具备相关的施工技能和经验,以确保施工质量和效果。

自粘防水卷材施工方案

自粘防水卷材施工方案

自粘防水卷材施工方案一、前期准备。

在进行自粘防水卷材施工前,首先要对施工现场进行清理,确保基层表面平整、无尘、无杂物。

同时,要对基层进行检查,确保基层无裂缝、无空鼓、无起砂等现象,如有问题需要提前进行修补处理。

二、材料准备。

1. 自粘防水卷材,根据工程需要选择合适的自粘防水卷材,确保其质量符合相关标准要求。

2. 清洁剂,用于清洁基层表面,确保自粘防水卷材能够牢固粘贴。

3. 底涂材料,用于提高基层的附着力和密封性能。

4. 辅助材料,如底部保护层、接缝胶等,用于提高自粘防水卷材的防水性能。

三、施工工艺。

1. 基层处理,清理基层表面,去除杂物和灰尘,确保基层表面干燥、平整。

2. 底涂处理,在基层表面涂刷底涂材料,提高基层的附着力和密封性能。

3. 自粘防水卷材铺设,将自粘防水卷材按照设计要求铺设在基层表面,要求卷材之间和卷材与基层之间无空鼓、无起砂。

4. 辅助材料处理,根据需要,在自粘防水卷材的接缝处进行接缝处理,同时在卷材的底部进行保护层处理,提高防水性能。

5. 检查验收,施工完成后,对自粘防水卷材的铺设质量进行检查,确保无缺陷,达到防水要求。

四、施工注意事项。

1. 施工环境,施工时要注意环境温度和湿度,避免在高温、潮湿的环境下施工。

2. 施工工具,选择适当的施工工具,保证施工质量。

3. 施工人员,施工人员要经过专业培训,熟悉施工工艺和操作规程。

4. 安全防护,施工人员要做好安全防护措施,确保施工过程安全。

五、施工验收。

1. 施工完成后,要进行验收,确保自粘防水卷材的铺设质量符合设计要求。

2. 验收合格后,及时进行记录和归档,为后续工程提供参考依据。

六、施工总结。

自粘防水卷材施工是一项需要严格按照工艺要求进行的工程,只有严格按照施工方案进行施工,才能确保施工质量和工程安全。

在实际施工中,要严格控制施工质量,确保每一个细节都符合要求,从而提高自粘防水卷材的防水性能和使用寿命。

以上就是自粘防水卷材施工方案的相关内容,希望能够对您有所帮助。

卷材防水屋面施工方案

卷材防水屋面施工方案

卷材防水屋面施工方案1. 简介卷材防水屋面施工是一种常用的屋面防水材料。

它由聚合物改性沥青材料制成,具有很好的柔性和耐久性,广泛应用于建筑屋面的防水工程中。

本文将介绍卷材防水屋面施工的基本步骤和注意事项。

2. 施工步骤卷材防水屋面施工的步骤主要包括准备工作、基层处理、卷材铺贴、焊接处理和表面处理。

2.1 准备工作在施工之前,需要做好准备工作,包括材料准备、工具准备和施工区域的清理。

2.1.1 材料准备•卷材:根据工程需要选择合适的卷材,常用的有APP、SBS等类型的卷材。

•胶水:选用合适的胶水进行卷材的粘接。

•铺垫材料:在卷材与基层之间需要铺设防水层,常用的有防水卷材和防水涂料。

•其他辅助材料:如绝缘胶带、防水胶带等。

2.1.2 工具准备•刮板:用于刮涂胶水、胶带等。

•刷子:用于刷涂胶水和涂料。

•热风枪:用于焊接处理。

•温度计:用于检测焊接温度。

•常用工具:如刀具、尺、量具等。

2.1.3 施工区域清理清理施工区域,确保基层干燥、平整,清除附着物和杂物。

2.2 基层处理在施工前,需要对基层进行处理,保证基层的平整、牢固和干燥。

2.2.1 平整处理对基层进行平整处理,可采用打磨、刷涂防水涂料等方法,使其平整无凸起和凹陷。

2.2.2 牢固处理检查基层的牢固程度,如有松动和开裂的情况,需进行修复处理,以确保卷材的粘接效果。

2.2.3 干燥处理基层表面应干燥,以保证卷材的粘结效果。

如有潮湿情况,需进行干燥处理,可以使用风扇或其他辅助设备加速干燥。

2.3 卷材铺贴将卷材横向铺设在基层上,张紧卷材,使其紧密贴合基层。

2.3.1 粘接将胶水均匀涂抹在基层上,然后将卷材铺设在胶水上,用刮板将卷材压平并排除气泡。

2.3.2 拼接铺设卷材时,需保证相邻两轮卷材的重叠部分应不小于100mm,对卷材边缘进行自粘。

2.4 焊接处理卷材铺贴完成后,需要进行焊接处理,以确保卷材之间的连接牢固。

2.4.1 焊接温度根据卷材的材质和要求,选择合适的焊接温度,使用热风枪进行焊接。

卷材防水施工方法

卷材防水施工方法

卷材防水施工方法卷材防水施工方法(一)卷材防水是指使用卷材材料作为防水材料进行施工,主要适用于屋顶、地下室等水密性要求高的场所。

下面介绍卷材防水施工的具体方法。

一、基底处理在卷材防水施工前,需要对基底进行处理。

首先要检查基底表面是否平整、干燥、无油污、无松散物等杂质,若有杂质需要先清除干净。

其次要在基底表面上划线做好横向和纵向水平线,调整好基底的高低差。

二、涂刷底涂料底涂料是卷材防水关键步骤,涂刷底涂料可提高卷材防水性能和与基层之间的粘结力。

涂刷底涂料之前需要先搅拌均匀,涂料涂刷完毕后需晾干,时间最好在24小时以上。

三、卷铺卷材卷铺卷材要认真仔细,一次铺设要直追铺材,并铺拉到底,卷材铺设时要将后部分的卷材向前方滚开,同时在铺设的下一段卷材上,要将卷材沾上底涂料按照刚才所铺的卷材边缘进行预备对接。

四、接缝处理卷材防水施工中,接缝处是容易产生漏水的地方,所以接缝处要进行处理。

处理时要将涂胶料均匀涂在接缝处,等待其自干后再撕掉底纸边缘部份,再将卷材边缘对接并压紧。

五、刮涂面涂料最后一步是刮涂面涂料,它主要的作用是使卷材具有更强的耐候性和抗老化能力。

刮涂面涂料的施工需要将其搅拌均匀后刷涂在卷材表面,每涂一层要保证完全干透后再进行下一次施工。

卷材防水施工方法(二)续上文,下面介绍卷材防水施工的其他重点环节。

六、卷材防水的固定卷材防水的固定是至关重要的,如果卷材没有被恰当地固定,施工质量将不保证。

所以卷材铺设时,纵向和横向接缝处必须进行压实,同时确保卷材材料下部与基底完全贴合,以确保卷材上的黏结力得到充分发挥。

七、施工现场要求卷材防水施工现场要求硬件设施齐全、安全卫生,而且工具要干净整洁。

施工区域准备后,应有专人进行管控,保证进入现场的人员符合项目要求。

施工期间,保持良好的通风和气流,确保卷材表面完全干燥。

八、防水试验防水试验是对卷材防水施工质量的一种检验方法。

在防水施工完成后,应研究试验方案进行防水试验,检查是否存在漏水问题以及防水层的质量是否符合要求。

自粘卷材防水施工方案(3篇)

自粘卷材防水施工方案(3篇)

第1篇一、工程概况本工程位于XX市XX区,总建筑面积为XX万平方米,地下室面积为XX万平方米。

地下室防水等级为二级,防水设计使用年限为50年。

本方案针对地下室自粘卷材防水施工进行详细阐述。

二、施工准备1. 施工人员准备(1)施工人员应具备防水专业知识和技能,熟悉自粘卷材防水施工工艺。

(2)施工人员应持证上岗,熟悉相关法律法规和安全操作规程。

2. 材料准备(1)自粘卷材:应符合国家标准GB/T 23457-2009《建筑防水卷材》的要求。

(2)基层处理剂:应符合国家标准GB/T 23456-2009《建筑防水涂料》的要求。

(3)密封材料:应符合国家标准GB/T 18644-2008《建筑密封材料》的要求。

(4)施工工具:切割刀、剪刀、滚筒、刷子、钢卷尺、水平尺、垂直尺等。

3. 施工机具准备(1)卷材切割机:用于切割自粘卷材。

(2)电焊机:用于焊接接缝。

(3)鼓风机:用于吹扫基层表面。

4. 施工方案编制(1)根据设计图纸和现场实际情况,编制详细的施工方案。

(2)施工方案应包括施工工艺、施工顺序、质量标准、安全措施等内容。

三、施工工艺1. 施工顺序(1)基层处理:清除基层表面的浮尘、油污、杂物等,确保基层平整、干净、干燥。

(2)基层处理剂涂刷:均匀涂刷基层处理剂,厚度控制在0.5-1.0mm。

(3)自粘卷材铺设:按照设计要求,将自粘卷材铺设在基层上。

(4)接缝处理:采用专用密封材料填充接缝,确保密封效果。

(5)检验与验收:按照相关规范进行检验与验收。

2. 施工要点(1)基层处理基层处理是保证防水效果的关键环节,应确保基层平整、干净、干燥。

具体操作如下:- 清理基层表面的浮尘、油污、杂物等。

- 对基层进行打磨、修补,确保基层平整。

- 对基层进行干燥处理,含水率不大于8%。

(2)基层处理剂涂刷基层处理剂涂刷应均匀、饱满,厚度控制在0.5-1.0mm。

具体操作如下:- 将基层处理剂搅拌均匀。

- 使用刷子或滚筒均匀涂刷基层处理剂。

防水卷材施工方案

防水卷材施工方案

防水卷材施工方案随着建筑技术的不断发展,防水施工在建筑行业中变得越来越重要。

防水卷材是一种常见且有效的防水材料,广泛应用于地下室、浴室、厨房等潮湿环境的防水工程。

本文将探讨防水卷材施工方案,以及其中的注意事项和技巧。

一、材料准备在防水卷材施工之前,首先需要准备好所需材料。

主要的材料包括防水卷材、防水胶水、密封胶等。

其中,防水卷材的选择应根据不同的环境和要求进行,常见的有沥青卷材、合成高分子卷材等。

二、基层处理在进行防水卷材施工之前,必须对基层进行处理。

基层应平整、干燥、无裂缝、锈蚀和杂物。

如果基层表面不平整,应使用水泥砂浆进行修补,确保基层的坚固性和平整度。

三、施工方法1.切割防水卷材在进行施工前,需要将防水卷材进行切割。

切割的长度要适合工程需要,切割过程中应使用专用工具,确保切割平整、准确。

切割后的卷材应立即使用,以免长时间暴露在空气中导致老化。

2.铺贴防水卷材将切割好的防水卷材铺贴在基层上,注意保持卷材的整洁和平整度。

使用胶刀均匀涂抹防水胶水,将卷材粘贴在基层上,并用手或木棒轻轻按压使其牢固粘贴,同时排除空气,以确保防水层的完整性。

3.卷材的拼接和接头处理在防水卷材施工中,接头处理非常重要。

拼接处应有一定的重叠度,以保证水密性。

拼接处应用防水胶进行粘接,并用重锤轻敲使其牢固。

同时应注意处理好接头处的边缘,使其平整、牢固,避免损坏。

四、注意事项和技巧1.施工环境防水卷材施工需要在干净、干燥的环境中进行。

避免施工时空气潮湿,以免影响防水层的质量和粘结力。

2.安全措施在施工过程中,应使用个人防护装备,如手套、口罩、防护眼镜等,确保施工人员的安全。

同时,防水胶水等材料也应储存在阴凉、干燥的地方,避免火源。

3.验收和保养防水施工完成后,应进行验收。

检查防水层是否平整、牢固,并进行水密性测试。

同时,定期维护和检查防水层的状况,避免日常使用中出现破损或漏水情况。

总之,防水卷材施工方案在建筑行业中起着至关重要的作用。

卷材防水施工专项方案

卷材防水施工专项方案

卷材防水施工专项方案一、施工准备工作1.制定详细的施工计划和时间进度表,确保施工按时完成。

2.设立施工现场安全警示牌,并设置临时围挡,确保施工现场安全。

3.分配施工人员,并提供必要的培训和安全防护用具。

4.购买和准备所需工具、设备和材料,并妥善保管。

二、材料准备1.选择符合国家标准的卷材,确保质量可靠。

2.根据施工要求购买足够数量的卷材,并对其进行仔细检查,确保没有损坏和缺陷。

3.准备好所需的底层处理材料,如底涂料、防水涂料和胶水。

三、底层处理1.清理基层表面,确保平整、干燥和无油污。

2.应根据施工要求对基层进行强度检测,并进行补强处理。

3.对基层进行划线,确保卷材的布设方向和位置准确。

4.应根据需要对基层进行底涂处理,并在涂膜干燥后进行防水涂料处理。

四、卷材铺设1.在卷材铺设前,应将卷材进行开卷,搁置一段时间,确保卷材平整。

2.根据基层的形状和面积进行卷材的切割和浸泡,并确保卷材与基层紧密贴合。

3.采用热风焊接或冷焊接的方法对卷材进行拼接,并确保拼接处的牢固性和密封性。

4.对卷材进行压实,确保卷材与基层完全贴合,并排除卷材的气泡和皱折。

五、细部处理1.对卷材的细节部分,如管道、天沟和伸缩缝等,应进行特殊处理,确保防水效果。

2.使用专用的胶粘剂或密封胶对细节部位进行固定和密封处理,确保无渗漏。

六、质量验收1.在施工完成后,应进行质量验收,确保防水层的质量达到要求。

2.对防水层进行水密性试验,检查是否有渗漏点,并及时修复。

3.进行表层检查,确保卷材表面平整、无破损和裂缝。

4.整理施工现场,清理杂物和废料,并进行工程交底和记录。

七、安全措施1.施工人员应严格执行安全操作规程,并佩戴好个人防护用具。

2.在施工现场设置警示标志和围挡,并确保施工区域与周边区域的分隔。

3.定期检查施工材料和设备的安全状况,并采取相应的维修和更换措施。

4.配备专业消防器材和应急救援设备,并进行相应培训和演练。

以上是卷材防水施工的专项方案,希望能对您的工作有所帮助。

防水卷材施工方案

防水卷材施工方案

防水卷材施工方案防水卷材施工方案一、准备工作1.确定施工区域,清理施工区域,确保无杂物。

2.检查基层情况,修补基层表面的缺陷,确保基层平整。

二、施工工序1.底层处理在基层表面清洁干净后,涂刷底层处理剂。

处理剂的选用应根据基层的材质和要求选择,常见的处理剂包括水泥砂浆、乳液、底层封闭剂等。

处理剂的涂刷应均匀,确保基层与防水卷材之间的粘结牢固,无气泡和空隙。

2.防水卷材铺设待底层处理剂完全干燥后,开始进行防水卷材的铺设。

根据具体情况选择合适的防水卷材,如更适合于粘贴铺设的SBS卷材、更适合于卷材热熔焊接的APP卷材等。

在铺设卷材前,根据设计要求进行长度和宽度的裁剪,预留重叠和边缘的处理。

3.焊接处理如果使用的是可热熔焊接的防水卷材,需要进行焊接处理。

首先将防水卷材翻转,用火烧热卷材背面以及焊缝位置,再将两张卷材折叠并对齐,用专用的热熔机进行焊接。

焊接完毕后,用热空气枪对焊缝处进行加热,使焊缝与卷材表面充分粘结。

4.边缘处理防水卷材铺设完成后,需要对卷材的边缘进行处理,确保边缘与基层的粘结牢固。

常见的边缘处理方法有倒角处理、边缘焊接处理等。

5.卷材连接处理当施工区域超过一张防水卷材的长度时,需要进行卷材的连接处理。

连接处理应保证连接处无裂缝和渗漏。

常见的连接处理方法有重叠连接、热风枪焊接连接等。

6.防水层保护层在防水卷材铺设完成后,应及时进行保护层的施工,以保护防水层不受人为损坏和外界侵蚀。

常见的保护层材料有沥青砂浆、水泥砂浆等。

三、验收与检测1.施工完成后,对防水层进行验收,确保防水效果达到设计要求。

2.对施工过程进行检测,包括底层处理剂的粘结牢固性、防水卷材的焊接质量、边缘处理的密封性等。

以上是防水卷材的施工方案,通过科学合理的施工流程和严格的质量控制,可以确保防水卷材的施工质量和防水效果。

施工过程中需要注意安全,合理使用工具和材料,严格按照设计要求进行操作,确保施工质量和工期。

同时,施工完成后应进行验收,并做好防水层的维护和保养工作,延长其使用寿命。

地下室SBS防水卷材施工方案

地下室SBS防水卷材施工方案

地下室SBS防水卷材施工方案地下室是建筑物中容易受到地下水侵入的区域,因此对地下室进行防水工程至关重要。

本文将介绍SBS防水卷材在地下室防水工程中的施工方案。

一、材料准备1. SBS防水卷材SBS防水卷材是一种聚合物改性沥青卷材,具有良好的柔韧性和抗渗透性能。

2. 基层处理材料基层处理材料包括底层防水卷材、底层防水涂料等,用于保护基层不受损坏。

3. 焊接燃料用于SBS防水卷材的热风焊接施工。

二、施工步骤1. 基层处理在地下室墙面和地面进行基层处理,确保表面干净平整,并做好防水底层的施工。

2. SBS防水卷材铺设将SBS防水卷材依照设计要求进行铺设,注意材料的搭接和固定。

3. 热风焊接使用焊接燃料对SBS防水卷材进行热风焊接,确保卷材之间的密封性。

4. 防水层保护层施工在SBS防水卷材的表面再施工一层防水层保护层,增加防水层的耐久性和抗压性。

5. 检查验收完成防水层施工后,进行检查验收,确保施工质量符合标准要求。

三、施工注意事项1. 施工环境施工时避免雨水、积水等影响施工质量的因素,确保施工环境干燥通风。

2. 施工质量保证SBS防水卷材的搭接严密、焊接牢固,避免漏水情况的发生。

3. 施工工法遵循设计要求,按照施工工法进行施工,确保施工质量达标。

四、总结地下室SBS防水卷材施工是地下室防水工程中常用的一种方法,通过本文介绍的施工方案,可以有效提高地下室防水层的耐水性和耐久性,确保地下室的使用安全。

在施工过程中要注意施工环境和质量要求,确保施工质量符合标准,以提供良好的防水效果。

以上是地下室SBS防水卷材施工方案的详细介绍,希望对您有所帮助。

防水卷材施工方案施工方案

防水卷材施工方案施工方案

防水卷材施工方案施工方案一、施工准备1.确定施工范围和施工方案:根据工程需要确定防水卷材的施工范围和施工方案,包括材料选择、施工方法等。

2.资材准备:准备所需的防水卷材和施工工具,确保施工过程中的材料供应充足。

3.工程准备:对施工区域进行清理,清除杂物和尘土,保证施工区域的整洁;同时检查施工场地的平整度和干燥程度,确保施工条件符合要求。

4.施工人员培训:对施工人员进行培训,使其熟悉防水卷材施工的操作流程和注意事项,提高施工质量。

二、施工步骤1.基层处理:对基层进行处理,确保基层表面平整、干燥、无油污和松散物,以便保证防水卷材能够有效地粘贴在基层上。

2.防水卷材切割:根据施工需要和现场尺寸要求,将防水卷材进行切割,确保其长度和宽度适合施工区域。

3.底涂施工:在基层表面涂刷底涂剂,用刷子均匀涂抹,确保底涂层的厚度均匀,增加防水卷材的附着力。

4.防水卷材铺贴:将防水卷材按照预定方案铺贴在基层上,要求铺贴过程中卷材的整体平整、牢固,避免出现气泡和皱褶。

5.卷材接缝处理:在卷材的接缝处进行处理,包括使用热风枪加热熔接或采用粘接剂进行粘贴,确保接缝处的防水性能。

6.固定和加固:在防水卷材铺贴完毕后,进行固定和加固,包括使用专用的固定剂或固定夹具将卷材固定在基层上,确保铺贴的卷材不会出现松动和脱落。

7.防水层涂刷:在防水卷材施工完成后,对卷材进行涂刷处理,增加防水层的密封性能,提高防水效果。

8.清理和验收:施工完毕后,对施工区域进行清理,清除施工过程中产生的废弃物和杂物,同时进行防水施工的验收工作,确保施工质量符合要求。

三、施工注意事项1.施工环境:施工过程中需要保持施工环境的干燥、整洁,避免灰尘和杂物对施工质量的影响。

2.温度和湿度:施工环境的温度和湿度对防水卷材的施工效果有较大的影响,一般要求在相对湿度小于85%的条件下施工,并确保温度在5℃以上。

3.施工技术:施工人员需要熟悉防水卷材的施工技术要求,严格按照施工方案和操作规程进行操作,避免施工中出现失误和质量问题。

卷材防水挡土墙施工方案

卷材防水挡土墙施工方案

一、工程概况本工程涉及的是卷材防水挡土墙的施工,该挡土墙主要用于护坡、防止水土流失,同时起到防水作用。

防水卷材选用优质高聚物改性沥青防水卷材,具有良好的防水性能和耐久性。

二、施工准备1. 材料准备:防水卷材、基层处理剂、隔离纸、热熔胶、沥青、水泥、砂、钢筋等。

2. 工具准备:喷灯、刷子、压子、剪子、卷尺、扫帚、水平尺、铁锹、搅拌机等。

3. 人员准备:项目经理、施工员、质检员、安全员等。

三、施工工艺流程1. 基层处理:将基础表面清理干净,平整,无松动、起鼓、面层凸起或粗糙不平等现象。

对阴阳角部位进行圆弧处理,圆弧半径应大于50mm。

2. 涂刷基层处理剂:按产品说明书要求,将基层处理剂均匀涂刷于基层表面,干燥8小时以上。

3. 铺贴隔离纸:在基层处理剂干燥后,将隔离纸均匀铺贴在基层表面。

4. 铺贴防水卷材:将卷材裁剪成所需尺寸,从底部开始向上铺贴,长边与流水坡向垂直。

搭接宽度为80mm,端头接茬要错开50mm。

5. 热熔封边:用喷灯对准卷材底面及基层表面同时均匀加热,待卷材表面熔化后,将卷材向前滚铺、粘贴,并压实压平。

6. 防水层施工:在卷材防水层施工前,对女儿墙、水落口、管根、檐口、阴阳角等细部先做附加层,附加的范围应符合设计要求以及相关规范、图集的要求。

7. 蓄水试验:防水层施工完成后,进行蓄水试验,确保无渗漏现象。

8. 保护层施工:在防水层上铺设保护层,保护层可采用沥青混凝土或水泥砂浆等材料。

四、施工注意事项1. 施工过程中,确保基层表面干燥、平整,无松动、起鼓、面层凸起或粗糙不平等现象。

2. 铺贴卷材时,注意搭接宽度,确保防水效果。

3. 热熔封边时,注意喷灯距离卷材表面的距离,防止烧坏卷材。

4. 蓄水试验时,确保蓄水高度符合设计要求,观察24小时,确保无渗漏现象。

5. 施工过程中,严格执行安全操作规程,确保施工安全。

五、施工质量保证措施1. 严格控制材料质量,确保防水卷材等材料符合设计要求。

2. 严格执行施工工艺流程,确保施工质量。

防水卷材施工方案

防水卷材施工方案

防水卷材施工方案一、施工前准备工作:1. 安排专业技术人员进行现场勘察,了解施工环境和具体需求。

根据勘察结果确定防水材料的种类和施工方式。

2. 准备必要的工具和材料,包括防水卷材、刷子、贴边料、填充料、水泥砂浆等。

3. 对施工场地进行清理和平整,确保表面无尘、无杂质,以便防水材料能够牢固附着。

二、基层处理:1. 对基层进行处理,确保其平整、坚实、无裂缝。

如有裂缝,应进行补修或者使用网格布进行加固。

2. 清除基层表面的灰尘、油污等污物,使用清洁剂清洗或者高压水枪冲洗。

3. 在基层上进行防水涂料处理,提高附着力和防水效果。

三、卷材施工:1. 将防水卷材按照规定的贴法进行铺设。

首先将卷材铺满整个施工区域,然后从中间向两侧贴边,以保证卷材的平整和紧密。

2. 使用电热熨斗或者喷灯对卷材进行加热,使其表面熔化,与基层牢固粘合。

3. 卷材与卷材之间的接头处应该重叠至少10厘米,使用刷子将卷材粘合剂均匀地涂抹在接头处,确保接头的牢固性。

4. 在突出部位和角部进行防水材料的剪裁和处理,确保无死角和漏水。

5. 在水平面上的施工中,要按照坡度设计要求进行相应的施工,保证水平面的平整和合格。

四、防水细部处理:1. 进行防水层的贴边处理,用贴边料将防水层与立面连接,确保无渗漏。

2. 在管道、搭接处等特殊部位进行填充料的填充,以增加防水层的密封性。

3. 对于建筑构件与防水层的交界处,应进行专门的防水处理,如使用防水膜、密封胶等。

五、施工后处理:1. 防水层施工完毕后,应及时进行检查,确保无漏水和质量问题。

2. 清理施工现场的杂物和垃圾,保持环境整洁。

3. 对施工质量进行记录和整理,包括照片、报告等相关资料。

以上是防水卷材施工的基本方案,具体的施工工艺和材料选用应根据实际情况进行调整。

在施工过程中,应严格按照施工规范进行操作,确保防水工程的质量和可靠性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

卷材防水层施工
一.卷材防水层的施工,其关键是:
1.基层必须有足够的排水坡度,并且干净、干燥。

2.搭接缝必须耐久、可靠,在合理使用的年限内不得脱开,这是卷材防水的要害所在。

3.施工铺贴时松紧适度,高分子卷材后期收缩大,铺时必须松紧不皱,改性沥青卷材由于温感性强,必须拉紧铺贴。

4.卷材端头(包括与涂膜结合外)的固定和密封必须牢固严密。

5.立面和大坡度应有防止下坠下滑的措施。

为了实现这些保证质量的关键步骤,施工技术措施相当重要,必须遵守。

(一)施工前准备工作
1.屋面工程施工前,应进行图纸会审,掌握施工图中的细部构造及有关技术要求。

2.施工负责人应向班组进行技术交底。

内容包括:施工部位、施工顺序、施工工艺、构造层次、节点设防方法、增强部位及做法,工程质量标准,保证质量的技术措施,成品保护措施和安全注意事项。

3.防水层所用的材料应有材料质量证明文件,并经指定的质量检测部门认证,确保其质量符合技术要求。

进场材料应按规定抽样复验,提出试验报告,严禁在工程中使用不合格产品。

4.准备好熬制或拌合胶粘剂、运输防水材料、涂刷胶胶粘剂、嵌填密封材料、铺贴卷材、清扫基层等施工操作中各种必需的工具、用具、机械以及安全设施、灭火器材。

5.检查找平层的施工质量是否符合要求。

当出现局部凹凸不平、起砂起皮、裂缝以及预埋件不稳等缺陷时,应按要求进行修补。

6.检查找平层含水率是否满足铺贴卷材的要求:将1㎡塑料膜(或卷材)在太阳(白天)下铺放于找平层上,3∽4h后,掀起塑料膜(卷材)检查无水印,即可进行防水卷材的旗。

(二)。

基层处理剂的涂刷
涂刷呀喷涂基层处理剂前要检查找平层的质量和干燥程度并加以清扫,符合要求后才可进行,在大面积涂布前,应用毛刷对屋面节点、周边、拐角等部位先行处理。

1.冷底子油的涂刷
冷底子油作为基层处理剂主要用于热粘贴铺设沥青卷材(油毡)。

涂刷要薄而均匀,不得有空白、麻点、气泡,也可用机械喷涂。

如果基层表面过于粗糙,宜先刷一遍慢挥发性冷底子油,待其表干后,再刷一遍快挥发性冷底子油。

涂刷时间宜在铺贴油毡前1∽2h进行,使油层干燥而不沾染灰尘。

2.基层处理剂的涂刷
铺贴高聚物改性沥青卷材和合成高分子卷材采用的基层处理剂的一般施工操作与冷底子油基本相同。

基层处理剂的品种要视卷材而定,不可错用。

此外施工时除应掌握其产品说明书的技术要求,还应注意下列问题:(1)施工时应将已配制好的或分桶包装的各组分按配合比搅拌均匀。

(2)一次喷、涂的面积,根据基层处理剂干燥时间的长短和施工进度的快慢确定。

面积过大,来不及铺贴卷材,时间过长易被风沙尘土污染或露水打湿;面积过小,影响下道工序的进行,拖延工期。

(3)基层处理剂涂刷后宜在当天铺完防水层,但也要根据情况灵活确定。

如多雨季节、工期紧张的情况下,可先涂好全部基层外理剂后再铺贴卷材,这样可防止雨水渗入找平层,而且基层处理剂干燥后的表面水分蒸发较快。

(4)当喷、涂两遍基层处理剂时,第二遍喷、涂应在第一遍干燥后进行。

等最后一遍基层处理剂干燥后,才能铺贴卷材。

一般气候条件下基层处理剂干燥时间为1h左右。

三.卷材铺贴一般方法及要求
卷材防水层施工的一般工艺流程:基层表面清理、修补-喷、涂基层处理剂-节点附加增强处理-定位、弹线、试铺-铺贴卷材-收头处理、
节点密封-清理、检查、修整-保护层施工。

1.铺贴方向
卷材的铺贴方向应根据屋面坡度和屋面是否有振动来确定。

当屋面坡度小于3%时,卷材宜平行屋脊铺贴,屋面坡度在3%∽15%时,卷材可平行或垂直于屋脊铺贴,屋面坡度大于15%或受振动时,沥青卷材、高聚物改怕沥青卷材应垂直于屋脊铺贴,合成高分子卷材可根据屋面坡度、屋面有否受振动、防水层的粘结方式、粘结强度、是否机械固定等因素综合考虑采用平行或垂直屋脊铺贴。

上下层卷材不得相互垂直铺。

屋面坡度25大于%时,卷材宜垂直屋脊方向铺,并应采取固定措施,固定点还应密封。

2.施工顺序
防水层施工时,应先做好节点、附加层和屋面排水比较集中部位(如屋面与水落口连接处,檐口、天沟、檐沟、屋面转角处、板端缝等)的处理,然后由屋面最低标高处向上施工。

铺贴天沟、檐沟卷材时,宜顺天沟、檐口方向,减少搭接。

铺贴多跨和有高低的屋面时,应按先高后低、先远后近的顺序进行。

大面积屋面施工时,为提高工效和加强管理,可根据面积大小、屋面形状、施工工艺顺序、人员数量等因素划分流水施工段。

3.搭接方法及宽度要求
铺贴卷材应采用搭接法,上下层及相邻两幅卷材的搭接缝应错开。

平行于屋脊的搭接缝应顺流水方向搭接;垂直于屋脊的搭接缝应顺年最大频率风向(主导风向)搭接。

叠层铺设的各层卷材,在天沟与屋面的连接处应采用叉接法搭接,搭接缝应错开;接缝宜留在屋面或天沟侧面,不宜留在沟底。

坡度超过25%的拱形屋面和天窗下的坡面上,应尽量避免短边搭接,如必须短边搭接时,在搭接处应采取防止卷材下滑的措施。

如预留凹槽,卷材嵌入凹槽并用压条固定密封。

高聚物改性沥青卷材和合成高分子卷材的搭接缝宜用与它材性相容的密封材料封严。

各种卷材的搭接宽度应符合要求。

4.卷材与基层的粘贴方法
卷材与基层的粘结方法可分为满粘法、条粘法、点粘法和空铺法等形式。

通常都采用满粘法,而条粘、点粘和空铺法更适合于防水层上有重物覆盖或基层变形较大的场合,是一种克服基层变形拉裂卷材防水层的有效措施,设计中应有明确规定,选择适用的工艺方法。

空铺法:铺贴卷材防水层时,卷材与基层仅在四周一定宽度内粘结,其余部分采取不粘结的施工方法;条粘法:铺贴卷材时,卷材与基层粘结面不少于两条,每条宽度不小于150mm;点粘法:铺贴卷材时,卷材或打孔卷材与基层采用点状粘结的施工方法。

每平方米粘结不少于5点,每点面积为100mm×100mm。

无论采用空铺、条粘还是点粘法,施工时都必须注意:距屋面周边800mm内的防水层应满粘,保证防水层四周与基层粘结牢固;卷材与卷材之间应满粘,保证搭接严密。

四.卷材屋面节点构造
卷材屋面节点部位的施工十分重要,既要保证质量,又要施工方便。

具体施工方法详见附图:
五.卷材保护层施工
卷材铺设完毕,经检查合格后,应立即进行保护层的施工,及时保护防水层免受损伤。

保护层的施工质量对延长防水层使用年限有很大影响,必须根据设计认真施工。

六.质量要求与验收
1.质量要求
(1)屋面不得有渗漏和积水现象。

(2)所使用的材料(包括防水材料,找平层、保温层、保护层、隔气层及外加剂、配件等)必须符合设计要求和质量标准。

(3)天沟、檐沟、泛水和变形缝等构造,应符合设计要求。

(4)卷材铺贴方法和搭接顺序应符合设计要求,搭接宽度正确,接缝严密,无皱折、鼓泡和翘边现象。

(5)卷材防水层的基层,差材防水层搭接宽度,附加层、天沟、檐沟、泛水和变形缝等细部做法,刚性保护层与卷材防水层之间设置的隔离层,密封防水处理部位等,应作隐蔽工程验收,并有记录。

2.质量验收
卷材防水层的质量主要是施工质量和耐用年限内不得渗漏。

所以材料质量必须符合设计要求,施工后不渗漏、不积水,极易产生渗漏的节点防水设防应严密,所以将它们列为主控项目。

当然,搭接、密封、基层粘结、铺设方向、搭接宽度、保护层、排汽屋面的排气通道等项目亦应列为检验项目详见附图:。
