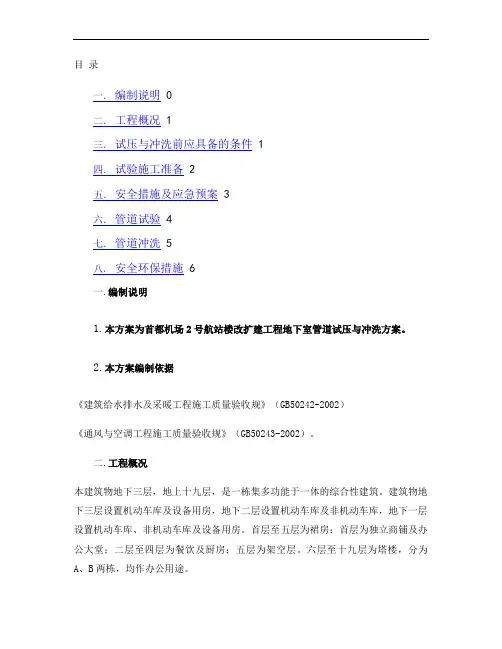

管道冲洗方案(精)

相关主题
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

管道冲洗方案(精)

管道冲洗前应具备的条件及准备工作:

管道系统试压合格,并按照规定排放水和气。

管道内部清洁,无杂物、油污和焊渣等。

冲洗水应为洁净水,水中氯离子含量不得超过25×10-6(25ppm)。

冲洗用水应从管道最低点注入,从最高点排出,排放位置由建设单位确定解决。

冲洗过程中应注意控制流速,避免管道损坏和水质污染。

冲洗结束后应排放水和气,使管道内部干燥。

4.施工机具及手段用料计划

施工机具:压力表、水泵、管道夹具、盲板、水管等。

用料计划:洁净水、管道密封胶、管道清洗剂等。

5.施工进度及劳动力安排

施工进度:管道分段施工,分段试压、分段冲洗,根据施工进度和管道长度确定试压和冲洗的时间安排。

劳动力安排:根据施工进度和工作量确定劳动力数量和工作时间安排,保证施工质量和工期的完成。

6.安全技术及环境管理措施

施工过程中应加强安全技术和环境管理措施,做好施工现场安全防护和环境污染防控工作,确保施工安全和环保要求的实现。

3.3.1 管道冲洗的一般要求

管道应分段进行冲洗,吹洗方法应根据管道的使用要求、工作介质和管道内表面的脏污程度确定。吹洗顺序一般按照主管、支管、排放管的顺序进行。在吹洗前,应将系统内不允许参与试压的阀门和仪表拆除或隔离,并妥善保管,等吹洗后再复位。管道冲洗时,应有足够的流量,流速一般不小于1.0m/s。水冲洗应连续进行,直到出口水的颜色和透明度与入口处一致为止。管道冲洗合格后,应及时将水排尽,并填写冲洗记录。除规定的检查及恢复工作外,不得进行影响管内清洁度的其他作业。

3.3.2 管道冲洗的基本要求

循环管线冲洗:由于循环水管线管径较大,管道冲洗需将循环水泵开启后方可进行冲洗。冲洗前将循环水管线与设备接

口处盲死,将循环水进水、出水口管线的连接管打开,管道上的截门处于全开状态,冲洗完的水回到循环水池同排污泵排走。

蒸汽管道的吹扫:蒸汽管道采用蒸汽吹扫,吹扫前应先行暖管,及时排水,并检查热位移。吹扫时按照加热、冷却、再加热的顺序循环进行,蒸汽由锅炉房引出,排放口在管廊最南端。

采暖管道冲洗:采暖管冲洗通过启动锅炉房内的热水泵将冲洗水打出,在各取暖点的适当位置排放点进行冲洗管道。

3.4 管道复位

管道试压、冲洗合格后,应按记录及时地拆除盲板及临时固定支架,止回阀阀芯复位。

4.工机具及手段用料计划

序号。名称。规格及型号

1.电焊机。AX-300

2.气焊。

3.扳手。M17*19

4.截止阀。DN25

5.氧气。

6.乙炔。

7.镀锌钢管。DN25

8.管件。

9.压力表。1.6MP

10.试压泵。

11.聚氯乙烯塑料软管。Φ108*1

5.施工进度及劳动力计划

本次试压冲洗工作的劳动力计划为10人,其中包括管理人员1人、技术人员1人和施工人员8人。

6.安全及环境管理技术措施

6.1 施工人员进入施工现场应进行入场安全教育,并严格遵守业主的各项安全管理制度。

6.2 施工人员禁止在施工现场吸烟。

6.3 参加试压的人员应遵守各自的安全操作规程,并明确各自的职责。

6.4 试验时每一处重点部位(如:阀井部位,管道返弯部位等)应设专人看护,发现问题及时处理。

相关文档
最新文档
