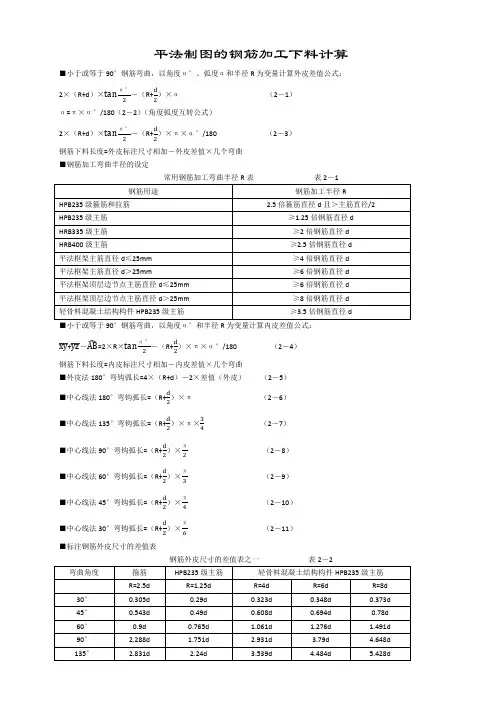

根数=(净长-扣减值)/布筋间距+1
2.支座负筋及分布筋:
负筋长度=设计负筋长度+左弯折+右弯折【板厚-2×保护层(预算时只减一个保护层)】
负筋根数=布筋范围/布筋间距+1;
分布筋长度:有3种计算方法:
1)和负筋搭接计算(采用150搭接长度或250最小锚固长度和300最小搭接长度,任取一种);
2)按轴线长度计算;
i——横排纵向受力钢筋根数j——竖排纵向受力钢筋根数
2.基础层:基础插筋=基础底板厚度-保护层+伸入上层的钢筋长度+弯折长度a
柱、墙插筋锚固竖向长度与弯钩长度对照表:
锚固竖向长度弯钩长度a
≥0.5laE(≥0.5la) 12d且≥150
≥0.6laE(≥0.6la) 10d且≥150
≥0.7laE(≥0.7la) 8d且≥150
2)箍筋:箍筋下料长度L=(2H+2B)-8bhc+4d+4×弯折调整值+2×11.9d箍筋计算长度L=(2H+2B)-8bhc+8d+2×11.9d
说明:D—纵筋直径;d—箍筋直径;bhc—保护层;B—柱截面宽;H—柱截面高。★注意:此时的弯折调整值多为负值
大箍套小箍的小箍下料、计算长度同梁小箍计算。
其二:L(钢筋长度)=[(B-2bhc-D)/4×2+D]×2+(H-2bhc)×2+2×11.9d+4d+4×弯折调整值(下料)
L(钢筋长度)=[(B-2bhc-D)/ 4×2+D]×2+(H-2bhc)×2+2×11.9d+8d(预算)
其三:L(钢筋长度)=[(B-2bhc-D)/5+D]×2+(H-2bhc)×2+2×11.9d+4d+4×弯折调整值(下料)
三、基础梁钢筋:
一)主筋长度计算方法同框架梁,只是上部钢筋和下部钢筋颠倒了。
a=1.2la+hb+0.5hc
hb——基础主梁截面高度;
hc——延基础梁跨度方向的截面宽度;
第一排,第二排均lo/3,多于两排钢筋时设计要注明尺寸,l1、l2取较大值。
二)箍筋:
四肢箍(大箍套小箍):
1)大箍下料长度计算方法:
四、集水坑:(略)
五、柱:
一)概念:根据所处位置不同分:
角柱、边柱、中柱
柱中的钢筋按位置分:
1、底层钢筋 2、中层钢筋 3、顶层钢筋:(1)向梁筋 (2)向边筋 (3)远梁筋 注:向梁筋:就近弯向梁的一侧的筋;向近筋:弯向远离的对边那一侧;远梁筋:弯向远离的那一侧梁的筋。
二)计算:
1.柱截面中的钢筋数=2×(i+j)-4
箍筋根数=(加密区范围长度/加密间距)+(非加密区范围长度/非加密间距)+1
3)柱加密区的一般规定:
≥0.8laE(≥0.8la) 6d且≥150
基础及首层柱筋长度(含首层和基础插筋)=基础底板厚度-保护层+伸入上层(首层)的钢筋长度+弯折长度a+首层层高+伸入上层的钢筋长度【伸入上层钢筋长度值见(03G101-1)P42】
3.中间层:
1)柱纵筋:纵筋长度L=层高-本层伸出地面的高度+上层伸出楼面的高度+搭接长度(如果是机械连接或焊接就不用加搭接长度,只加焊接缩损长度调整值)
(2H+2B)-8bhc+4d+4×弯折调整值+2×11.9d(下料)
(2H+2B)-8bhc+8d+2×11.9d(预算)
2)小箍的钢筋长度计算方法:
其一:L(钢筋长度)=[(B-2bhc-D)/3+D]×2+(H-2bhc)×2+2×11.9d+4d+4×弯折调整值(下料)
L(钢筋长度)=[(B-2bhc-D)/3+D]×2+(H-2bhc)×2+2×11.9d+8d(预算)
L(钢筋长度)=[(B-2bhc-D)/ 5+D]×2+(H-2bhc)×2+2×11.9d+8d(预算)
说明:1. D——纵筋直径;d——箍筋直径;bhc——保护层;
B——梁宽; H——梁高。
2.箍筋弯钩(135度):抗震取11.9d,非抗震取6.9d(一级钢筋)弯钩长度计算公式(弯弧半径r取1.25d):(1.25+0.5) d×135×(π/180)-(1.25+1)d+平直段长度(抗震取10d或75mm的较大值,非抗震取5d)≈1.9d+平直段长度(即11.9d或6.9d)
2)支座负筋;
3)分布筋;
4)附加钢筋(角部的附加放射筋,洞口附加钢筋)
5)支撑钢筋(双层钢筋时支撑上下层)
1.受力筋:
底筋长度L=净长+左支座max {b/2、5d}+右支座max {b/2、5d}+两端弯钩(如果是Ⅰ级钢筋);
面筋长度L=净长+2 la(两端均为端支座)
b——支座宽,d——钢筋直径。
平法钢筋下料计算Baidu Nhomakorabea
平法制图的钢筋工程下料及算量
一、梁(不完整,待以后补充完整):
1.焊接按绑扎计算长度,预算时不另行计算焊接费用,机械连接费用由双方协议确定。
2.φ>12时,8米一个搭接,φ≤12时,12米一个搭接。
3.梁端加密区(Ⅱ级)长度=1.5hb 。 hb——梁高
4.绑扎搭接区内箍筋应加密,机械连接没有箍筋加密要求。
3)按负筋布置范围长度计算。
以上三种方法都可以,但首选第一种方法。
3.附加钢筋(角部的附加放射筋,洞口附加钢筋)及支撑钢筋(双层钢筋时支撑上下层):
附加钢筋长度=设计标示长度+左弯折+右弯折【板厚-2×保护层(预算时只减一个保护层)】
(注:角部放射筋长度有时长度是从角部向两边逐步递减的)
支撑钢筋是为了保证双层筋的上层钢筋位置的措施钢筋(码凳),一般情况下是每间距1米布置一根,规格为比板筋大一个规格,长度为该跨净跨长度,支撑腿长度为板厚减保护层的两倍腿间距为1米。
5.定额计算时只分φ10以内和φ10以外两类计费。
6.根据最新的03G101图集规定,支座负筋伸向梁中的长度第一皮和第二皮均按1/3较大跨长度值取用(原图集中规定为支座负筋伸向梁中的长度第一皮按1/3较大跨长度值,第二皮均按1/4较大跨长度值取用).
二、板:
板筋主要有:
1)受力筋(单向、双向、单层、双层);
3.弯折调整值(90度)的计算公式(弯弧半径r取1.25d):(1.25+0.5)d×90×(π/180)-(1.25+0.5)d×2≈-0.75d
4.板构件135度弯钩取6.9d(全部按非抗震),底板梁箍筋弯钩取11.9d但箍筋无加密要求(底板的其余钢筋均按非抗震要求设计)。
5.板筋先铺短向筋,后铺长向筋。
