完工验收汇报PPT(水利工程)

合集下载

完工验收汇报PPT(水利工程)

完工验收汇报PPT(水利工程)
工程主要结构形式为:闸室、内外河翼墙、内外河消力池为钢筋砼结构, 格埂、护坡为现浇素砼,护底采用浆砌块石,防冲槽采用干砌块石;管理用房 为四层框架结构。
工程等别为Ⅱ级,闸室主体建筑物 级别为2级,其余建筑物级别为3级,围 堰为4级,交通桥汽车荷载等级为公路Ⅱ级。
江阴市芦埠港闸改建工程

工 程 概 况
主要完成情况和完成的工程量 完成综合工程量土方46855m3,石方640m3,水泥搅拌桩3475m,砼
6524.65m3,钢筋302吨,普通模板9192m2。具体数据详见主要工程量统计 表。
江阴市芦埠港闸改建工程

施 工 进 度 管 理
上海市水利工程集团有限公司
Shanghai HYdraulic Engineering Group Co.,Ltd
主要工程项目进度目标执行情况详见下列图表
江阴市芦埠港闸改建工程

主 要 施 工 方 案
上海市水利工程集团有限公司
Shanghai HYdraulic Engineering Group Co.,Ltd
(一) 施工测量
施工测量将按照水利水电工程施工测量规范SL52-93和有关施工技术规范要求进行,并由业主及监理提供的控制 点进行应用高程点,向监理工程师及时报送有关测量成果。 1、准备工作 (1)在施工测量前,首先对测量仪器设备水准仪等进行校正,使仪器各项指标合乎规范要求。 (2)首先根据施工图纸进行施工现场实地考察,明确各分部分项工程之间的相互关系,施工道路走向,熟悉施 工区内的地形地貌,分析其对施工测量的影响程度,拟定对应解决办法。 2、施工测量 对现有地形进行施工放样,放出基础的定位线。定线采用全站仪进行,在各建筑物不受施工影响的适当地点,测 设永久性的标示,并标明记号。 利用平面控制桩点进行四等水准测量,将水准基点高程引测到控制桩点上,作为后续施工过程中的高程控制点。 设置的控制点,分别编号,并绘制于平面图上,施工期间妥善保护,定期校核。 施工期间所有施工定线、计量、竣工等测量原始记录、计算成果和绘制的图幅,特别是隐蔽工程的资料,均及时 整理、校核、分类、整编成册,当工程完工后,移交运行管理单位。 3、水准控制测量 水准点设在通视良好且安全可靠之处,并考虑施工时便于使用。其测设精度按不低于四等水准测量的要求控制。 当地质不良或易受破坏地段,基准点设辅助点,其精度符合四等水准要求,施工测量时转镜不超过二次,前后视 距长度基本接近,并便于观测。 稳固基准点采用埋设有钢标点的砼预制桩或附近的永久性建筑物上作标记石。根据已知的临时水准点,将水准控 制点引测至施工区的合适位置,并至少设置2点,并根据测量规范要求达到闭合,将测定后的高程桩作为本工程 控制的基准桩,对基准桩除设专人加以保护外,正常情况下每三个月复核一次,确保了高程测设的精确性。

分部工程验收汇报材料(水利工程)

分部工程验收汇报材料(水利工程)

2.接收井工程 (NKYⅩⅪ-02) 共计16个单元工程 (含重要隐藏及关 键部位单元7个)
3.始发井与接收井 间管道工程
(NKYⅩⅪ-03) 共计6个单元工程
4.接收井东侧管 道工程
(NKYⅩⅪ-04) 共计4个单元工程
5.始发井西侧管 道工程
(NKYⅩⅪ-05) 共计4个单元工程
6.道路工程 (NKYⅩⅪ-06) 共计2个单元工程
拟验收分部工程建设内容及完成的主要工程量
(六)、下穿西南绕城高速公路工程分部工程主要工程量
1.始发井工程
主要工程量
土方开挖3285m3,土方回填1088m3,混凝土浇筑 572.5m3,阀件及伸缩节安装各2套,钢管安装14.2m。
2.接收井工程
主要工程量
3.始发井与接收 井间管道工程
4.接收井东侧 管道工程
拟验收分部工程建设内容及完成的主要工程量
(二)、下穿连霍高速公路工程分部工程开完工日期
分部工程名称 始发井工程 接收井工程 DN3000套管工程 DN2600钢管工程
分部工程 编码
分部开工日期
分部完工日期
NKYⅩⅩ-01 2018年2月27日 2019年8月23日
NKYⅩⅩ-02 2018年3月1日 2019年8月23日 NKYⅩⅩ-03 2018年5月18日 2018年7月25日
施工内容
4道制作、泥浆池开挖、钢筋混凝土套管顶进、 管周注浆、钢管焊接、钢管顶进、套管与钢管间压注自密 实混凝土等。
接收坑开挖和回填、JPCCP管顶进、管周注浆等。
5.始发井西侧 管道工程
6.道路工程
施工内容
接收坑开挖和回填、JPCCP管顶进、管周注浆等。
施工内容
汇报提纲

分部工程验收汇报材料(水利工程)

分部工程验收汇报材料(水利工程)

分部名称
土方回填压 实度(组)
砼试块 (组)
始发井工程 9
11
接收井工程 9
11
DN2600钢管 工程
/
2
合计
18
24
焊缝 检测
6 4
34
44
质量检验与自评结果统计
分部工程名称
单元 优良单元数 优良 自评质 数量 量(个) 率 量等级
始发井工程 18
7
38.8 合格
接收井工程 16
9
56.2 合格
DN3000套管工程 4
始发井与接收井间管道工程 NKYⅩⅪ-03 2018年8月23日 2019年7月23日
接收井东侧管道工程
NKYⅩⅪ-04 2018年7月28日
始发井西侧管道工程始发井工 程
NKYⅩⅪ-05
2018年10月26日
道路工程
NKYⅩⅪ-06 2019年8月20日
2019年9月2日 2019年9月2日 2019年9月25日
NKYⅩⅩ-04 2018年8月20日 2018年11月15日
拟验收分部工程建设内容及完成的主要工程量
(三)、下穿连霍高速公路工程分部工程主要工程量
1.始发井工程
主要工程量
土方开挖3244m3,土方回填1088m3,混凝土浇筑 925m3,阀件及伸缩节安装各2套,钢管安装14.2m。
2.接收井工程
54
27
焊缝 检测
6 4
24
/
/ / 34
质量检验与自评结果统计
分部工程名称
单元 优良单元数 优良 自评质 数量 量(个) 率 量等级
始发井工程 18
11 61.1 合格
接收井工程 16

水利工程竣工验收.ppt

水利工程竣工验收.ppt
6、大型水利工程在竣工技术预验收前,应按照有关规定进行竣工验收技术鉴定。中型水利
工程,竣工验收主持单位可以根据需要决定是否进行竣工验收技术鉴定。
一 般 规 定
7、竣工验收应具备以下条件: 1 工程已按批准设计全部完成; 2 工程重大设计变更已经有审批权的单位批准; 3 各单位工程能正常运行; 4 历次验收所发现的问题已基本处理完毕; 5 各专项验收已通过; 6 工程投资已全部到位; 7 竣工财务决算已通过竣工审计,审计意见中提出的问题已整改并提交了整改报告; 8 运行管理单位已明确,管理养护经费已基本落实; 9 质量和安全监督工作报告已提交,工程质量达到合格标准; 10 竣工验收资料已准备就绪。 8、工程有少量建设内容未完成,但不影响工程正常运行,且能符合财务有关规定,项
一 般 规 定
1、竣工验收应在工程建设项目全部完成并满足一定运行条件后1年内进行。不能按期进行
竣工验收的,经竣工验收主持单位同意,可适当延长期限,但最长不得超过6个月。一定运行 条件是指:
1 2 3
泵站工程经过一个排水或抽水期; 河道疏浚工程完成后; 其他工程经过6个月(经过一个汛期)至12个月。
收,负责解答验收委员会提出的问题,并作为被验收单位代表在验收鉴定书上签字。
3、 竣工验收会议应包括以下主要内容和程序: 1
现场检查工程建设情况及查阅有关资料; 2 召开大会: 1)宣布验收委员会组成人员名单; 2)观看工程建设声像资料; 3)听取工程建设管理工作报告; 4)听取竣工技术预验收工作报告; 5)听取验收委员会确定的其它报告; 6)讨论并通过竣工验收鉴定书; 7)验收委员会委员和被验收单位代表在竣工验收鉴定书上签字。
Байду номын сангаас
运行以及使用功能的质量问题未处理完毕前,不得进行竣工验收。

水利水电建设工程验收规程PPT课件

水利水电建设工程验收规程PPT课件
对不合格部分进行整改,重新申请验收。
验收报告
形成验收报告,对工程进行评价和总结。
04 验收标准与规范
水利水电工程验收标准
水利水电工程验收标准是国家对水利水电工程建设质量的基本要求,是工程验收的 重要依据。
水利水电工程验收标准主要包括工程建设的程序、技术指标、安全性能、环保要求 等方面的规定。
水利水电工程验收标准的制定和实施,旨在确保工程建设质量,保障人民群众生命 财产安全,促进水利水电事业的可持续发展。
验收规程的重要性
01
02
03
质量保证
验收规程是确保水利水电 建设工程达到预期质量的 重要手段。
安全管理
通过验收规程,可以及时 发现和纠正工程中的安全 隐患,降低事故风险。
法规合规
验收规程符合国家和地方 的相关法规和规定,确保 工程合法合规。
02 验收规程概述
验收规程的定义
验收规程
指在水利水电工程建设过 程中,对各阶段工作进行 验收时所遵循的程序、规 定和标准。
加强信息化技术的应用
将信息化技术应用于验收工作中,提高验收工作的效率和准确性,推 动验收工作的现代化。
强化验收监管力度
加强对验收工作的监管力度,确保验收工作的规范化和公正性,提高 工程质量的可靠性。
推进国际交流与合作
积极参与国际水利水电工程验收领域的交流与合作,引进国际先进的 验收理念和技术,推动我国水利水电工程建设的国际化发展。
验收前检查
对工程进行检查,确保符合设计 要求和施工规范。
现场验收
验收内容
检查工程实体、质量检测报告、施工记录等相关 资料。
验收方法
采用观察、测量、试验等方法进行现场验收。
验收过程
按照验收计划和方案进行现场验收,做好记录并 签署意见。

水利工程法人验收工作PPT课件

水利工程法人验收工作PPT课件

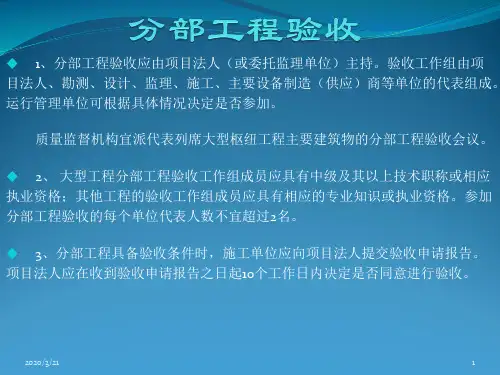

1、分部工程验收应由项目法人(或委托监理单位)主持。验收工作组由项 目法人、勘测、设计、监理、施工、主要设备制造(供应)商等单位的代表组成。 运行管理单位可根据具体情况决定是否参加。
质量监督机构宜派代表列席大组成员应具有中级及其以上技术职称或相应 执业资格;其他工程的验收工作组成员应具有相应的专业知识或执业资格。参加 分部工程验收的每个单位代表人数不宜超过2名。
3、单位工程完工并具备验收条件时,施工单位应向项目法人提出验收申请 报告。项目法人应在收到验收申请报告之日起10个工作日内决定是否同意进行 验收。
4、 项目法人组织单位工程验收时,应提前10个工作日通知质量和安全监 督机构。主要建筑物单位工程验收应通知法人验收监督管理机关。法人验收监 督管理机关可视情决定是否列席验收会议,质量和安全监督机构应派员列席验 收会议。
3、分部工程具备验收条件时,施工单位应向项目法人提交验收申请报告。 项目法人应在收到验收申请报告之日起10个工作日内决定是否同意进行验收。
2020/3/21
1
4、分部工程验收应具备以下条件: 1 所有单元工程已完成; 2 已完单元工程施工质量经评定全部合格,有关质量缺陷已处理完毕 或有监理机构批准的处理意见; 3 合同约定的其他条件。 5、 分部工程验收应包括以下主要内容: 1 检查工程是否达到设计标准或合同约定标准的要求; 2 评定工程施工质量等级; 3 对验收中发现的问题提出处理意见; 6、 分部工程验收应按以下程序进行: 1 听取施工单位工程建设和单元工程质量评定情况的汇报; 2 现场检查工程完成情况和工程质量; 3 检查单元工程质量评定及相关档案资料; 4 讨论并通过分部工程验收鉴定书。
2020/3/21
3
1、单位工程验收应由项目法人主持。验收工作组由项目法人、勘测、设 计、监理、施工、主要设备制造(供应)商、运行管理等单位的代表组成。必 要时,可邀请上述单位以外的专家参加。

水利工程建设专项验收PPT课件

水利工程建设专项验收PPT课件

建设项目档案验收
7.水利工程建设声像档案是纸制载体档案的必要补充。参建单位应指定专人负责各自产生的照片、 胶片、录音、录像等声像材料的收集、整理、归档工作,归档的声像材料均应标注事由、时间、地 点、人物、作者等内容。工程建设重要阶段、重大事件、事故,必须要有完整的声像材料归档。
8.电子文件的整理、归档,参照《电子文件归档与管理规范》(GB/T 18894—2002)执行。
环境保护部受理建设项目验收申请后,组织I类建设项目验收现场检查;环境保护督查中心或省级环境保护行政主管部门 受委托组织Ⅱ类建设项目验收现场检查,并将验收瑷场检查情况和验收意见报送环境保护部。I类建设项目包括涉及国家级 自然保护区、饮厅水水源保护区等重大敏感项目;跨大区项目;水利:库容10亿立方米及以上的国际及跨省(区、市)河 流上的水库项目等。Ⅱ类建设项目是指I类建设项目以外的非核与辐争项目。
建设项目档案验收
(一)档案的归档与移交方面的基本要求 1、水利工程档案的保管期限分为永久、长期、短期三种。长期档案的实际保存期限,不得短于工程的实际寿命。 2、水利工程档案的归档工作一般由产生文件材料的单位或部门负责。总包单位对各分包单位提交的归档材料负 有汇总责任。 3、监理工程师对施工单位提交的归档材料应履行审核签字手续,监理单位应向项目法人提交对工程档案内容与 整编质量情况的专题审核报告。 4、水利工程文件材料的收集、整理应符合《科学技术档案案卷构成的一般要求》。归档图纸应按《技术制图复 制图的折叠方法》要求统一折叠。 5.竣工图是水利工程档案的重要组成部分,必须做到完整、准确、清晰、系统、修改规范、签字手续完备。项 目法人应负责编制项目总平面图和综合管线竣工图。施工单位应以单位工程或专业为单位编制竣工图。竣工图须 由编制单位在图标上方空白处逐张加盖“竣工图章”,有关单位和责任人应严格履行签字手续。每套竣工图应附 编制说明、鉴定意见及目录。 6.施工单位应按以下要求编制竣工图: (1)按施工图施工没有变动的,须在施工图上加盖并签署竣工图章; (2)一般性的图纸变更及符合杠改或划改要求的,可在原施工图上更改,在说明栏内注明变更依据,加盖并签 署竣工图章; (3)凡涉及结构形式、工艺、平面布置等重大改变,或图面变更超过1/3的,应重新绘制竣工图(可不再加盖 竣工图章)。重绘图应按原图编号,并在说明栏内注明变更依据,在图标栏内注明“竣工阶段”和绘制竣工图的 时间、单位、责任人。监理单位应在图标上方加盖并签署“竣工图确认章”。

水利工程汇报PPT模板【精美PPT模板】

水利工程汇报PPT模板【精美PPT模板】
单击此处添加文本 单击此处添加文本 单击此处添加文本 单击此处添加文本
单击添加文本
单击此处添加文本 单击此处添加文本 单击此处添加文本 单击此处添加文本
点击输入标题
点击此处输入文本内容点击此处输入文本内容点击此处输入 文本内容点击此处输入文本内容
点击此处输入文本内容点击此处输入文本内容
请在此处添加幻灯片标题
请在此处添加小标题
1
请在此处添加正文内容,根据需要调整字体与字号, 建议采用两端对其和1.5倍行距。
请在此处添加小标题
请在此处添加正文内容,根据需要调 整字体与字号,建议采用两端对其和 1.5倍行距。
请在此处 添加关键字
请在此处添加小标题
请在此处添加正文内容,根据需要调 整字体与字号,建议采用两端对其和 1.5倍行距。
单击此处 添加标题
单击此处 添加标题
单击此处 添加标题
请在此处添加幻灯片标题
点击添加标题
点击录入内容 点击录入内容 点击录入内容
点击添加标题
点击录入内容 点击录入内容 点击录入内容
请在此处添加幻灯片标题
点击此处输入文本内容点击此处输入文本内容 点击此处输入文本内容点击此处输入文本内容 点击此处输入文本内容点击此处输入文本内容 点击此处输入文本内容点击此处输入文本内容 点击此处输入文本内容点击此处输入文本内容 点击此处输入文本内容点击此处输入文本内容
2
点击添加文字 点击添加文字 点击添加文字 点击添加文字 点击添加文字 点击添加文字
3
点击添加文字 点击添加文字 点击添加文字 点击添加文字 点击添加文字 点击添加文字
4
点击添加文字 点击添加文字 点击添加文字 点击添加文字 点击添加文字 点击添加文字
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工 程 概 况
南汇新城北护城河(九四塘随塘河~东引河)河道工程(一期)二标段项目部
上海市水利工程集团有限公司
Shanghai HYdraulic Engineering Group Co.,Ltd

工 程 概 况
河道设计断面图
南汇新城北护城河(九四塘随塘河~东引河)河道工程(一期)二标段项目部
上海市水利工程集团有限公司
南汇新城北护城河(九四塘随塘河~东引河)河道工程(一期)二标段项目部
上海市水利工程集团有限公司
Shanghai HYdraulic Engineering Group Co.,Ltd

施 工 进 度 管 理
4.5施工物资保证措施 (1)专业人员负责材料采购、运输、保管,领导和协助材料供应,确保 工程需要,坚决杜绝停工待料现象的发生。 (2)严把材料质量关,避免因使用不当造成质量事故而延误工期。 (3)配足配齐先进的机械设备和检测仪器,提高设备的生产率、利用率 和施工机械化作业程度。 4.6施工计划保证措施 (1)根据项目施工总进度网络计划,分别制定一、二、三级施工网络进 度计划;制定每周工作计划,以至每天的实施计划,把全部工作纳入严 密的网络计划控制之下,以确保预期目标的实现。 (2)坚持实行施工进度快报制度,坚持每天报一次各分项工程的工程进 度,每周报一次各分部分项工程的实际进度和计划进度的对比情况,并 提出两者相差的原因分析,以便项目部和发包人及时了解各分项工程的 进度情况,采取相应的对策措施。

质量安全监督机构
工 程 概 况
上海市浦东新区水务建设工程安全质量监督站
南汇新城北护城河(九四塘随塘河~东引河)河道工程(一期)二标段项目部
上海市水利工程集团有限公司
Shanghai HYdraulic Engineering Group Co.,Ltd

施工内容
本工程完工验收河道长度为1865.76m,主要施工内容包括施 工便道、基坑开挖、△沉入钢筋混凝土方桩、沉入仿木桩、无 纺土工布、△钢筋砼底板、△生态石笼、伸缩缝、回填土、整 坡、土工布、碎石垫层、预制联锁块块护坡、抛石、生态基床 、4#管涵、河道开挖、绿化种植。 本次完工验收范围为合同工程范围内所有工程量。本合同工 程共划分为1个单位工程;其中分部工程共划分36个(其中单元 工程共2945个)。主要包括:10个基础分部、10个底板、导梁 分部、10个护坡、护脚分部、1个4#管涵分部、1个河道开挖分 部、2个便道分部、2个绿化工程。

序号 1 2
标准编号 SL176-2007 SL223-2008 DG/TJ08-90-2014 SL303-2004 SL634-2012
标准名称 《水利水电工程施工质量检验与评定规程》 《水利水电建设工程验收规程》 《上海市水利工程施工质量检验与评定标准》 《水利水电工程施工组织设计规范》 《水利水电工程施工质量评定标准——堤防工程》
Shanghai HYdraulic Engineering Group Co.,Ltd
计变更共1份,具体内容如下: 1、设计变更通知单-2014048-变更-01: ①补充水泥土换填示意图,明确水泥掺量13%、10%的换填范围。 ②4#管涵原φ 800管涵调整为2φ 1000管涵。 ③一、二标段分界桩号更正为N1+894.96,坐标不变。
控 制 依 据
3 4
5
6 7 8 9 10 11
SL667-2014
SL288-2003 SL649-2014 SL650-2014 SDJ207-82 水国科[2012]546号
《水工混凝土施工规范》
《水利工程建设项目施工监理规范》 《水工设施工程施工规程》 《水工设施工程验收规程》 《水工混凝土施工规范》 《水利工程建设标准强制性条文管理办法(试行)》
南汇新城北护城河(九四塘随塘河~东引河)河道工程(一期)二标段项目部

参建单位
建设单位:上海港城开发(集团)有限公司 项目管理单位:上海临港新城建设工程管理有限公司 设计单位: 上海市水利工程设计研究院有限公司 勘测单位:上海勘测设计研究院有限公司 监理单位:上海宏波工程咨询管理有限公司 投资监理: 上海申元工程投资咨询有限公司 施工单位:上海市水利工程集团有限公司

工 程 概 况
护岸二型断面图
南汇新城北护城河(九四塘随塘河~东引河)河道工程(一期)二标段项目部
上海市水利工程集团有限公司
Shanghai HYdraulic Engineering Group Co.,Ltd

工 程 概 况
4# 管涵纵剖面图
南汇新城北护城河(九四塘随塘河~东引河)河道工程(一期)二标段项目部
工程完工验收汇报
2018年07月30日
上海市水利工程集团有限公司
Shanghai HYdraulic Engineering Group Co.,Ltd
上海市水利工程集团有限公司
Shanghai HYdraulic Engineering Group Co.,Ltd

工 程 概 况
本工程为南汇新城北护城河(九四塘随塘河~东引河)河 道工程(一期)二标段,施工范围为中心桩号ZX1+900.00~ ZX3+765.76。工程建设内容包括河道开挖、新建护岸、绿化 及支河管涵工程等。 河道土方开挖约446387m³,护岸结构工程:护岸一型 1768.04m,护岸二型1864.57m。中引河2根φ 1000管涵1座。 施工便道3632.61m。绿化工程32014.48㎡。
南汇新城北护城河(九四塘随塘河~东引河)河道工程(一期)二标段项目部
上海市水利工程集团有限公司
Shanghai HYdraulic Engineering Group Co.,Ltd

施 工 进 度 管 理
4.1组织保证措施 (1)在整个工程施工过程中实行项目法施工,做到统一组织、统一计划 协调、统一现场管理、统一物质供应和统一资金收付。 (2)建立健全项目管理机构,明确各部门、各岗位的职责范围,为该项 目配备充足的能适应现场施工要求的各类专业管理人员。 (3)发挥本公司的整体优势,做好队伍组织动员工作,针对工程项目特 点,组建高素质的专业施工队伍并按施工计划及时组织进场。 4.2技术保证措施 按照工期要求,分完工制定施工计划和实施方案,重点工程和难点项 目,重点做好施工组织设计,合理安排各分项工作的施工顺序,充分利 用经验丰富的技术人员,缩短流水作业的流程,努力加快各环节的施工 进度,确保河道工程完工验收顺利进行。
Shanghai HYdraulic Engineering Group Co.,Ltd

工 程 概 况
护岸一型断面图
南汇新城北护城河(九四塘随塘河~东引河)河道工程(一期)二标段项目部
上海市水利工程集团有限公司
Shanghai HYdraulic Engineering Group Co.,Ltd
上海市水利工程集团有限公司
Shanghai HYdraulic Engineering Group Co.,Ltd
工 程 概 况
南汇新城北护城河(九四塘随塘河~东引河)河道工程(一期)二标段项目部
上海市水利工程集团有限公司
Shanghai HYdraulic Engineering Group Co.,Ltd
南汇新城北护城河(九四塘随塘河~东引河)河道工程(一期)二标段项目部
上海市水利工程集团有限公司
Shanghai HYdraulic Engineering Group Co.,Ltd

施 工 进 度 管 理
4.3经济保证措施 1、在河道施工前期,我项目部提前投入一定数量的流动资金,保证工程 前期所需的人员材料和设备及时到位,确保前期工作的顺利展开。 2、对于业主支付的工程进度款,实行专款专用。业主支付的工程进度款 项,是材料周转和工程实施的重要保证,是广大职工生产斗志的有力保 证,必须做到专款专用,不得挪作他用。 4.4管理保证措施 1、由精干的工程技术人员和富有经验的项目经理统一指挥, 协调施工 ;选派技术力量较强,机械设备先进的施工队伍,从人员落实和机械设 备配备上保证河道按期完成。 2、加强职工安全法规教育,增加安全生产的意识。各施工班组成立安全 小组,设专职人员负责日常生产的安全检查、督促,保证施工的顺利进 行。
上海市水利工程集团有限公司
Shanghai HYdraulic Engineering Group Co.,Ltd

工 程 概 况
工区分布图
东 引 河
南汇新城北护城河(九四塘随塘河~东引河)河道工程(一期)二标段项目部
上海市水利工程集团有限公司
Shanghai HYdraulic Engineering Group Co.,Ltd
南汇新城北护城河(九四塘随塘河~东引河)河道工程(一期)二标段项目部
上海市水利工程集团有限公司
Shanghai HYdraulic Engineering Group Co.,Ltd

主要分部及单元工程施工时间
河道开挖分部工程:2017年8月11日至2017 年12月25日; S1+807.96-S2+208基础:2017 年7月14日—2017 年8 月 27日; S2+208-S2+608基础:2017 年7月25日—2017 年9月 10日; S2+608-S3+008基础:2017 年7月23日—2017 年9月 22日; S3+008-S3+408基础:2017 年9月1日—2017 年10月 4日; S3+408-S3+672.53基础:2017 年9月9日—2017 年10月 13日; N1+894.96-N2+280基础:2017 年7月21日—2017 年8 月 25日; N2+280-N2+680基础:2017 年7月23日—2017 年8 月 30日; N2+680-N3+080基础:2017 年7月21日—2017 年9 月 30日; N3+080-N3+480基础:2017 年8月15日—2017 年10 月 16日; N3+480-N3+663基础:2017 年8月17日—2017 年10 月 24日; S1+807.96-S2+208护坡、护脚:2017 年9月29日—2017 年12 月 23日 南汇新城北护城河(九四塘随塘河~东引河)河道工程(一期)二标段项目部 ;
相关文档
最新文档
