园林 定额工程量计算规则

合集下载

园林定额工程量计算规则

园林定额工程量计算规则

园林定额工程量计算规则
1.基本计算原则:按照国家有关规定和标准进行计算,以确保工程量
的准确性和可靠性。

计算时应该综合考虑园林建设的需要、工作量的难易
程度和工艺要求等因素。

2.工程量计算方法:根据园林工程的不同特点,采用不同的计算方法。

如线状工程可采用长度计算法,面状工程可采用面积计算法,体状工程可
采用容积计算法等。

3.工程量计算项目:根据园林工程的不同内容和要求,明确各项工程
量计算项目。

如绿化工程中的苗木株数、草坪面积、草坪草皮栽种数量等;水景工程中的池塘容积、喷泉高度、喷泉数量等。

4.定额标准和价格计算:根据园林工程的不同要求,制定相应的定额
标准和价格计算办法。

例如,根据单位面积绿化工程的标准定额,以及各
项工程项目的市场价格,计算出工程的总价格。

5.统计与汇总:工程量计算完成后,要进行统计和汇总。

对各项工程
量进行分类,并进行合理的汇总和总结。

可以根据统计结果,对建设方案
进行调整和优化,以更好地实现园林建设的目标。

总之,园林定额工程量计算规则是保证园林建设工程量准确性的基础,在园林建设中起到了重要的作用。

它不仅能够确保工程量计算的科学性和
可靠性,还能够提高园林工程的管理效率和建设质量。

因此,在园林建设
过程中,必须严格按照园林定额工程量计算规则进行计算和统计,以保证
园林工程的顺利进行和圆满完成。

园林绿化工程工程量计算规则

园林绿化工程工程量计算规则

第四分册园林绿化工程分册说明一、本分册为《仿古建筑及园林工程预算定额河北省单位估价表》的第四分册,包括园林绿化、堆砌假山及塑假石山、园路及园桥、园林小品、喷泉安装工程等共五章。

通用项目和混凝土、砂浆配合比用量表,按第一分册相应项目执行。

二、本分册适用于城市园林和市政绿化、小品工程,也适用于厂矿、机关、学校、宾馆、居住小区的绿化和小品工程等。

三、本估价表中未包括苗木数量的项目,按设计计算。

苗木价格和苗木场外运输费均未包括,均按实际发生列入直接费。

四、本估价表内数量带“()”者,基价中未包括其价值,应按“()”内的用量,按地区材料预算价格计算。

第一章园林绿化工程说明一、本章包括,人工整理绿化用地,伐树、挖树根,砍挖灌木、除草及挖竹根,屋顶花园基底处理,栽植苗木,栽植露地花卉、攀缘植物、草坪、水生植物,树木支撑、草绳绕树干、假植,喷播植草,起挖苗木,换土工程,绿地喷灌,后期管理费等12节共321个子目。

二、凡绿化工程用地自然地坪与设计地坪相差在+(一)30cm以内的挖、填、找平执行人工整理绿化用地相应子目;超过+(一)30cm时,另行计算。

三、砍挖灌木每1000m2,220棵以下为稀,220棵以上为密。

四、屋顶花园基底处理及屋顶花园上种植,定额中不包括垂直运输费用,发生时另行计算。

五、本定额包括种植前的准备,种植时的用工用料和机械使用费,以及花坛栽培后十天以内的养护工作。

六、本章不包括种植前清除建筑垃圾及其他障碍物。

包括种植后绿化地周围2m以内的清理工作。

七、起挖或栽植树木均以一、二类土为计算标准,如为三类土,人工乘以系数1.34,四类土人工乘以系数1.76,冻土人工乘以系数2.20。

八、凡起挖、栽植特大或名贵树木时,所发生的费用另行计算。

九、本章以原土回填为准,如需换土,按“换土”子目另行计算。

十、栽植树木支撑价格按“树木支撑”子目计算。

H^一、树木支撑中的预制混凝土桩规格为10*12cm,长2.2m。

2园林绿化工程工程量计算规则

2园林绿化工程工程量计算规则
2、栽植珍贵树木和超过最大规格的特大树木,所需增加的措施费用, 另行计算。
3、嵌草砖中植草执行草皮散铺子目,人工乘1. 1的系数,草皮乘0.8 的系数.
4、用水按自来水考虑,如为甲方供水,标准中的水量扣除。施工现场 内无水源时,按栽植相应子目中的水量另加洒水车台班费。
5、绿化工程均包括150m场内材料搬运,超过运距时,另行计算。
计算,成片栽植按面积以平方米计算。
二、工程量计算规则
(2)种植花卉、挖铺草皮以平方米计算,绿篱不论单、双排均以延 长米计算。如设计无规定时,每排栽4.5株/m。
(3)砍伐乔木以株计算、灌木以丛计算,清除草坪、整理绿化地以 平方米计算。
(4)嵌草栽植面积按实际嵌草铺装总面积计算。 (5)树木假植是指树木不能及时种植时,将其根系用湿润土壤临时
知识回顾 Knowledge Review
3、绿地喷灌 (2)阀门分压力、规格及连接方式以“个”计算。 (3)水表分规格和连接方式以“组”计算。 (4)喷头分种类以“个”计算。 (5)管道刷油分管径以“m”计算;铁件刷油以“公斤”计算。 (6)给水井砌筑以“m3”计算。
三、工程量计算的一般原则
1、计算口径要一致,避免重复和遗漏 2、工程量计算规则要一致,避免错算 3
① 栽植和移栽均以一、二类土计算;如为三类土,人工乘以系数 1.15;四类土人工乘以系数1.34;攀缘植物、草坪、花卉灌木膜 纹地被植物不分土壤类别。
② 栽植和移栽定额中均未包括肥料、生根粉剂、根动力、核能素、 抗蒸腾剂、苗木再生素等材料费用,按实际发生签证计算,人工 不作调整.
一、定额标准用量及有关规定
园林绿化工程施工图预算
一、定额标准用量及有关规定
1、相关名词: ① 胸径(Ø):苗木分枝距地面高度≥1.3m时,以苗木自地面1.3m

景观园林定额工程量计算法则

景观园林定额工程量计算法则

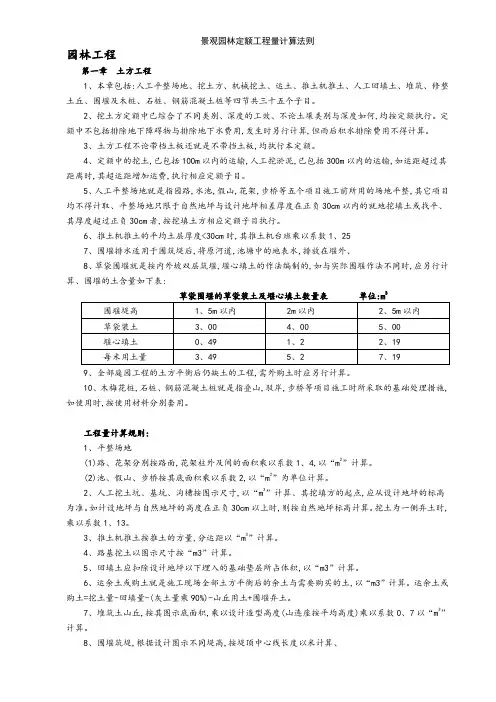

园林工程第一章土方工程1、本章包括:人工平整场地、挖土方、机械挖土、运土、推土机推土、人工回填土、堆筑、修整土丘、围堰及木桩、石桩、钢筋混凝土桩等四节共三十五个子目。

2、挖土方定额中已综合了不同类别、深度的工效、不论土壤类别与深度如何,均按定额执行。

定额中不包括排除地下障碍物与排除地下水费用,发生时另行计算,但雨后积水排除费用不得计算。

3、土方工程不论带档土板还就是不带挡土板,均执行本定额。

4、定额中的挖土,已包括100m以内的运输,人工挖淤泥,已包括300m以内的运输,如运距超过其距离时,其超运距增加运费,执行相应定额子目。

5、人工平整场地就是指园路,水池,假山,花架,步桥等五个项目施工前所用的场地平整,其它项目均不得计取、平整场地只限于自然地坪与设计地坪相差厚度在正负30cm以内的就地挖填土或找平、其厚度超过正负30cm者,按挖填土方相应定额子目执行。

6、推土机推土的平均土层厚度<30cm时,其推土机台班乘以系数1、257、围堰排水适用于围筑堤后,将原河道,池塘中的地表水,排放在堰外、8、草袋围堰就是按内外坡双层筑堰,堰心填土的作法编制的,如与实际围堰作法不同时,应另行计算、围堰的土含量如下表:39、全部庭园工程的土方平衡后仍缺土的工程,需外购土时应另行计算。

10、木梅花桩,石桩、钢筋混凝土桩就是指叠山,驳岸,步桥等项目施工时所采取的基础处理措施,如使用时,按使用材料分别套用。

工程量计算规则:1、平整场地(1)路、花架分别按路面,花架柱外及间的面积乘以系数1、4,以“m2”计算。

(2)池、假山、步桥按其底面积乘以系数2,以“m2”为单位计算。

2、人工挖土坑、基坑、沟槽按图示尺寸,以“m3”计算、其挖填方的起点,应从设计地坪的标高为准。

如计设地坪与自然地坪的高度在正负30cm以上时,则按自然地坪标高计算。

挖土为一侧弃土时,乘以系数1、13。

3、推土机推土按推土的方量,分运距以“m3”计算。

园林工程的工程量计算规则

园林工程的工程量计算规则

园林工程的工程量计算规则1、对苗木计量的方法、苗木预算价值,应根据设计要求的品种、规格、数量(包括规定的栽植损耗量)分别列项以株、米、平方米计算。

2、栽植苗木按不同土壤类别分别计算:(1)露根乔木,按不同胸径以株计算;(2)露根灌木,按不同株高以株计算;(3)土球苗木,按不同的土球规格以株计算;(4)木箱苗木,按不同的箱体规格以株计算;(5)绿篱,按单行或双行,按不同篱高以延长米计算(单行3.5/m,双行5株/m);(6)樊缘植物,按不同生长年限以株计算;(7)草坪,地被和花卉分别以平方米计算(宿根花卉9株/m2,木本花卉5株/m2);(8)色带,按不同高度以平方米计算(12株/m2);(9)从生竹,按不同的土球规格以株计算。

3、水车浇水,按栽植不同类别的不同品种、规格,以株、米、平方米、株丛计算。

02 土方工程1、平整场地:▪园路、花架分别按路面、花架柱外皮间的面积乘1.4系数以平方米计算;▪水池、假山、步桥,按其底面积乘2以平方米计算。

2、人工挖、填土方按立方米计算,其挖、填土方的起点,应以设计地坪的标高为准,如设计地坪与自然地坪的标高高差在±30cm以上时,则按自然地坪标高计算。

3、人工挖土方、基坑、槽沟按图示垫层外皮的宽、长,乘以挖土深度以立方米计算。

并乘以放坡系数4、路基挖土按垫层外皮尺寸以立方米计算。

5、回填土应扣除设计地坪以下埋入的基础垫层及基础所占体积,以立方米计算。

6、余土或亏土是施工现场全部土方平衡后的余土或亏土,以立方米计算。

7、堆筑土山丘,按其图示底面积乘设计造型高度(连座按平均高度)乘以0.7系数,以立方米计算。

8、围堰筑堤,根据设计图示不同提高,分别按堤顶中心线长度,以延长米计算。

9、木桩钎(梅花桩),按设计图示尺寸以组计算,每组五根余数不足五根或按一组计算。

10、围堰排水工程量,按堰内河道、池塘水面面积及平均深度以立方米计算。

11、河道、池塘挖淤泥及其超运距运输均按淤泥挖掘体积以立方米计算。

园林工程量计算规则

园林工程量计算规则

一、围堰工程围堰工程分土围堰、草袋围堰:土围堰工程量按围堰的长度以延长米计算;草借袋围堰工程量以立方米计算.二、园林绿化工程1.不论树木大小均按株计算. 2.种植花卉、挖铺草皮以平方米计算. 3.绿篱种植不论单排,双排均以延长米计算.三、堆砌假山及塑假石山工程1.假山的工程量按实际使用石料数量以吨计算.计算公式:堆砌假山工程量<吨>=进料验收的数量-进料剩余数量. 2.塑假石山工程量按其外围面积以平方米计算.四、山路、园桥、地面1.各种园路垫层按设计图示尺寸,两边各放宽5cm乘厚度以立方米计算. 2.各种园路面层按设计图示尺寸,按平方米计算. 3.园桥:毛石基础、桥台、桥墩、护坡按设计图示尺寸以立方米计算.石桥面按平方米计算.4.室内地面以主墙间面积计算,不扣除磉磴<西半球顶石>、落地柱、垛、间壁墙所占面积,应扣除0.5m2以上的佛像基座、香炉基座及其它室内装饰件底座所占面积,室外地坪和散水不扣除天花乱坠子所占面积,应扣除0.5m2以上的树池、花坛、沟盖板、须弥座、照壁等所占面积. 5.墁石子地面不扣除砖、瓦条拼花所占面积,若砌砖心时应扣除砖心所占面积. 6.用卵石拼花、拼字,均按花或字的外接矩形或贺形面积计算其工程量. 7.贴陶瓷片按实铺面积计算,瓷片拼花或拼字时,按花或字的外接矩形或贺形面积计算,其工程量乘以系数0.8.五、园林小品工程1.堆塑装饰工程分别按展开面积以平方米计算,塑树根或仿树形柱、枋竹形柱分不同直径按米计算. 2.小型设施工程量: <1>预制花檐、角花、博古架分不同规格按延长米计算.<2>现浇彩色水磨石飞来椅按扶手长度计算. <3>木纹板工程量以平方米计算. <4>砖砌园林小摆设工程量以立方米计算,砖砌园林小摆事实设抹灰面工程量以平方米计算.3.树皮、麦草、山草、丝<思>毛草亭屋面以斜面积平方米计算.园林绿化工程说明一.园林绿化工程1.土围堰高度在1m以上2m以内时,定额人工乘以系数1.8,高度在2m以上时,按实计算. 2.整理绿化地的挖填土厚度超过30cm时,应按挖运土方计算. 3.园林绿化定额中包括种植前的准备和种植过程中的工料、机械费用,以及花枝栽培后十天以内的养护工作.4.园林绿化工程基价中未包括苗木、花卉和使用营养液培植的价格,应根据当时当地的苗和营养液的价格,另行计算. 5.园林绿化工程定额不包括种植前清除垃圾及其它障碍物,但包括种植后绿化地周围2m以内的清理工作. 6.起挖或栽植树木以一、二类土为准,如为三类土时,人工乘以系数1.34,四类土人工乘以系数1.76. 7.园林绿化工程以原土回填为准,若需换土时,另按"换土"定额计算. 8.栽植树木需支撑时,另按"树木支撑"定额计算. 9.绿化工程均包括施工地点50m汇围以内的搬运,若超过运距时,另行计算超运距费用. 10.本定额未包括起挖或栽植特大或名贵树木,发生时应按实计算. 11.定额称"胸径"是指距地面1.2m处的树干直径. 12.若苗木不需要支撑时,应扣除定额中的支撑材料.13.本定额"挖草皮"子目,指挖人工培植的草皮,如零星自找草皮另行计算.二.堆砌假山,塑假石山工程1.砖骨架的塑假石山,如设计要求做部分钢筋混凝土骨架时,应进行换算.钢骨架塑假石山未包括基础,脚手架,主骨架的工料费. 2.堆砌假山、塑假石山,定额内未包括基础,应按现行土建定额另行计算,定额中的铁件如与实际用量不同时,可按实调整.三.园路、园桥、地坪1.本章定额仅编制了传统作法的园路、园桥和地坪.其它做法的园路园桥和地坪可按现行土建定额计算. 2.园路、坪坪定额已包括结合层,但不包括垫层,垫层可按现行土建定额计算. 3.定额块料面层的规格与设计规格不同时,可以换算,但定额中所列的砂浆结合层或铺筑用砂数量不做调整. 4.路沿,路牙材料与路面材料相同时,其工料,机械已包括在定额内,不另计算,若路沿,路牙用其它材料铺筑时,应另行计算其工料. 5.预制砼方块和预制异形块砼路面定额是按砂铺筑编制的,若使用砂浆铺筑时,扣除砂的用量,第100m2增加砂浆0.8m3,定额人工乘以系数1.3,其它不变. 6.砖地面,卵石地面和瓷片地面定额已包括砍砖、筛选、清洗石子、瓷片等的工料,不另计算. 7."人字纹"、"席纹"铺砖地面按"拐子锦"定额计算,"龟背锦"按"八方锦"定额计算. 8.满铺卵石拼花地坪,指在满铺卵石地坪中用卵石拼花.若在满铺卵石地坪中用砖或瓦片拼花时,拼花部分按相应地坪定额计算,人工乘以系数1.5. 9.满铺卵石地坪,如城内发色拼花时,定额人工乘以系数1.2. 10.园桥挖土方、垫层、勾缝及有关配件的制作,安装,按现行土建定额相应项目计算,石桥面砂浆嵌缝已包括在定额内,不另计算.四.园林小品工程1.园林小品是指园林建设中的工艺点缀品,艺术性较强,它包括堆塑装饰和小型预制钢筋混凝土、金属构件等小型设施. 2.园林小摆设系指各种仿匾额,花瓶,花盆,石鼓,坐凳及小型水盆,花坛,池,花架等预制件. 3.树皮,麦草,山草及丝<思>毛草的亭屋面定额内,包括檀子、桷子,不另计算.如何做好园林绿化工程决算要想做好绿化工程决算,作为一名决算人员,笔者有以下几点体会:首先,深入施工现场,了解实际情况.绿化工程不同于其他工程,虽施工程序大体相同,但具体内容仍存在一些差别.作为决算人员,应在充分了解施工设计图纸的基础上,深入施工现场,掌握工程第一手资料,从前期的换土、移植、地形处理,到整地、挖坑、栽种及后期养护等各项工序,均应详细了解.对于施工中的一些较复杂环节,需特别加以注意.如绿化工程中常需一些地形处理,因绿化工程的地形处理多模拟自然地势,形状不规则,且微地形处理较多,因此用土量计算较复杂,机械使用多于其他工程中的地形处理,而这些工序所需费用均应在决算编制中有所体现.再有,近几年兴起的模纹栽植及大面积草坪铺种的绿化模式,其苗木、草皮用量大,决算人员应深入施工一线,准确掌握苗木、草皮用量,方可做好绿化工程决算.其次,掌握市场行情,控制工程造价.苗木是绿化工程中的重要组成部分,其价格在很大程度上决定了工程造价的高低.苗木价格随市场行情波动大,决算人员应通过多种渠道,充分了解各类苗木的产销地市场价格,了解哪些苗木在哪些地区是优势品种等情况.另外,同种苗木因规格不同,栽种时期不同,价格也会有较大差别,需特别注意.再次,套用定额时,需注意以下3个问题.第一,要正确使用相关定额,认真编制工程决算.一些地方性园林绿化工程定额只包含绿化项目,其他如土方倒运、地形处理、破除原有路面或垫层等项目,应参照相关的市政工程定额及机械台班使用定额;还有一些工作,如后期养护、施肥、打药等定额中未包含的项目,可依当地实际情况计算,或由甲、乙双方协商决定.第二,目前部分地区使用的园林绿化工程定额,主要针对在普通土地上种植植物而言,而街道绿化、广场绿化等经常遇到一些特殊情况,其所需费用应依据实际情况灵活掌握.比如栽种行道树的地方多为路基处的三合土,施工难度较大,因此人工费计算应按土质情况将原定额乘以一定系数进行调整.第三,绿化施工中的同种苗木规格大小不同、栽植类型<带土球或裸根>不同,因此挖坑大小、换土量、相关定额子目也会发生一系列变化,应认真区分,以真实反映工程造价土方工程量计算规则1、平整场地:<1>园路、花架分别按路面、花架柱外皮间的面积乘1.4系数以平方米计算;<2>水池、假山、步桥,按其底面积乘2以平方米计算.2、人工挖、填土方按立方米计算,其挖、填土方的起点,应以设计地坪的标高为准,如设计地坪与自然地坪的标高高差在±30cm以上时,则按自然地坪标高计算.3、人工挖土方、基坑、槽沟按图示垫层外皮的宽、长,乘以挖土深度以立方米计算.并乘以放坡系数.4、路基挖土按垫层外皮尺寸以立方米计算.5、回填土应扣除设计地坪以下埋入的基础垫层及基础所占体积,以立方米计算.6、余土或亏土是施工现场全部土方平衡后的余土或亏土,以立方米计算.7、堆筑土山丘,按其图示底面积乘设计造型高度<连座按平均高度>乘以0.7系数,以立方米计算.8、围堰筑堤,根据设计图示不同提高,分别按堤顶中心线长度,以延长米计算.9、木桩钎<梅花桩>,按设计图示尺寸以组计算,每组五根余数不足五根或按一组计算.10、围堰排水工程量,按堰内河道、池塘水面面积及平均深度以立方米计算.11、河道、池塘挖淤泥及其超运距运输均按淤泥挖掘体积以立方米计算如何编制工程量清单工程量清单计价是一些发达国家和地区,及世界银行、亚洲银行等金融机构国内贷款项目在招标投标中普遍采用的计价方法.随着我国加入WTO,对工程造价管理而言,所受到的最大冲击将是工程价格的形成体系.从国内各地区差异性很大的状态,一下子纳入了全球统一的大市场,这一变化使过去的工程价格形成机制面临严峻挑战,迫使我们不得不引进并遵循工程造价管理的国际惯例,即由原来的投标单位根据图纸自编工程量清单进行报价改由招标单位提供工程量清单<工程实物量>给投标单位报价,既顺应了国际通用的竞争性招投标方式,又较好地解决了"政府管理与激励市场竞争机制"二者的矛盾.一、工程量清单的概念及组成所谓工程量清单是发包人将准备实施的全部工程项目和内容,依据统一的工程量计算规则,按照工程部位、性质,将实物工程量和技术措施以统一的计量单位列出的数量清单.它是招标文件重要的组成部分.工程量清单的组成:如何审定绿化工程最终造价工程造价的最终确定,是工程费用清算和工程尾款拨付的主要依据.工程最终造价的确定,一般可通过以下两个途径:一、投资方〕业主〔有内审能力〕权力〔的,可通过内部审定的方式,对该绿化工程最终造价予以确认.二、投资方〕业主〔没有内审能力〕权力〔的,可委托社会上工程造价咨询机构,对该绿化工程最终造价予以确定.工程最终造价的审查、确认工作是一项严肃的政策性较强的经济工作,审查人员必须具备较高的政治素养和业务能力,本着公平、合法、合理的原则,才能实事求是地搞好这项工作.对绿化种植工程造价审定而言,审价人员必须依据工程竣工图、工程变更签定单、质量验收等资料,并经现场调查、核实,了解工程中各种变动因素后,方可进行正式的审查工作.审查工作一般可以分为:工程量核查、价格取定核查和费用计算核查三个阶段:工程量核查阶段,主要了解该绿化种植工程中土方量〕包括出废土、进种植土、场内土方驳运等〔计算数据是否合理、正确,土方施工工程量作为隐蔽工程,签证手续是否齐全;苗木种植品种、数量统计是否正确;苗木规格是否和竣工图上要求的一致;施工质量是否达到设计要求等情况.价格取定核查阶段,主要了解各种单价的取定是否合理、是否符合规定.其中包括土方单价的取定,是否符合文件规定;土方量计算中,是否有低价土方混进高价土方中计算的情况;核查苗木单价的发布期和工程施工期是否相符;如果实际种植苗木规格小于设计要求时,应选用相应较低的苗木单价;确定苗木种植数量不足或死亡的补救办法后〕或由施工方补植,或由业主另行补植〔,计算相应的苗木费用;同时还需核查苗木种植费用计算时,是否有高套定额单价和多套苗木数量等情况. 费用计算核查阶段,主要了解该工程类别、定位是否正确,费率百分比选用是否合理,计算结果是否正确;人工、材料、机械补差是否符合文件的规定,人工数量汇总是否正确等情况.经过以上三个审查阶段仔细复核,和审价人员后期认真计算后,才能保证该绿化工程最终造价的正确性如何计算绿化工程间接费用编制工程竣工造价结算书.这种方法正确程度较高,但需大量的时间、精力,往往影响工程款项的及时回收.对绿化种植工程而言,这种情况发生较少,这种方法也较少采用.一般可通过以下两个途径:一、投资方〕业主〔有内审能力〕权力〔的,可通过内部审定的方式,对该绿化工程最终造价予以确认.二、投资方〕业主〔没有内审能力〕权力〔的,可委托社会上工程造价咨询机构,对该绿化工程最终造价予以确定.工程最终造价的审查、确认工作是一项严肃的政策性较强的经济工作,审查人员必须具备较高的政治素养和业务能力,本着公平、合法、合理的原则,才能实事求是地搞好这项工作.对绿化种植工程造价审定而言,审价人员必须依据工程竣工图、工程变更签定单、质量验收等资料,并经现场调查、核实,了解工程中各种变动因素后,方可进行正式的审查工作.审查工作一般可以分为:工程量核查、价格取定核查和费用计算核查三个阶段:工程量核查阶段,主要了解该绿化种植工程中土方量〕包括出废土、进种植土、场内土方驳运等〔计算数据是否合理、正确,土方施工工程量作为隐蔽工程,签证手续是否齐全;苗木种植品种、数量统计是否正确;苗木规格是否和竣工图上要求的一致;施工质量是否达到设计要求等情况.价格取定核查阶段,主要了解各种单价的取定是否合理、是否符合规定.其中包括土方单价的取定,是否符合文件规定;土方量计算中,是否有低价土方混进高价土方中计算的情况;核查苗木单价的发布期和工程施工期是否相符;如果实际种植苗木规格小于设计要求时,应选用相应较低的苗木单价;确定苗木种植数量不足或死亡的补救办法后〕或由施工方补植,或由业主另行补植〔,计算相应绿化工程间接费用是构成绿化工程成本费用以外的,必须收取的企业合法利润和上交国家税收等费用.一般包括两部分内容,一部分内容是定额规定,固定不变的;另一部分是随着市场价格的变动,由定额管理总站发布信息,可以浮动计取的费用组成.固定不变的费用包括:施工过程中发生的管理费用、企业利润、国家税金和上缴给上级单位的管理费用等费用组成.他们的计算以苗木费用和定额种植费用之和中的人工费用为基础,用百分比率的方式确定,百分比率的大小,是有定额管理总站规定的.各项费用百分比率的确定,对绿化种植工程而言,是根据工程规模的大小加以区别的.如果总承包一个绿化工程,以合同确定的工程量,其施工面积超过6500平方米的,作为二类工程,则规定的百分比率大一些;施工面积小于6500平方米的,则规定的百分比率相应小一些;如果单独承包绿化工程中的土方量,超过2000立方米的,作为三类工程,规定的百分比率小一些;土方量小于2000立方米的,作为四类工程,规定的百分比率则相应更小.可以浮动计取的费用包括:人工、材料、机械的补差费用,以及因各个工程施工条件施工条件的复杂性,定额没有作具体规定,由甲、乙双方根据施工现场条件的实际的不同,双方可以酌情协商的费用,我们称之谓"开办费用"园林绿化工程竣工结算一个绿化建设工程从预算的编制、协商洽谈、造价确认到合同签订,仅仅是该工程的前期准备工作,还要通过艰苦的实施*作阶段,工程竣工结束后,才能够正式编制该工程的最终造价.并经审核后,作为双方对该工程结算费用的依据,对绿化工程竣工结算编制而言,一般应注意以下几个问题. 〕一〔工程竣工结算的编制工作,在人员没有发生变动的情况下,应由施工单位原编制施工图预算的人员完成.〕二〔工程竣工结算的编制工作,虽然在工程竣工之后进行,但是其资料收集工作应贯穿在整个施工过程中,不能中断.〕三〔资料的收集工作,应在严格履行施工合同条款的基础上进行.1.对固定造价合同而言,除节约正常开支外,还需注意固定造价范围以外的工程成本开支,注意资料收集.2.对可调造价合同而言,应注意可调价格范围及市场行情变化,及时收集可信的原始资料和价格依据,便于结算时合理调整.3.对成本加酬金合同而言,对成本的支出是否符合合同条款约定,注意成本支出合理性、可*性依据的收集,有利于工程的顺利结算.4.除此之外,如合同中有施工措施费、安全措施费和索赔等费用条款时,应及时收集资料,做好签证等工作,确保施工的顺利进行,确保工程支出资金能合理收回的条件.〕四〔竣工结算的编制,一般有两种方法:1.对工程实施过程中,发生变化不大的工程,根据原有施工图合同造价为基础,根据合同规定的计价方法,对照原有资料,作相应增减帐,进行适当调整,最终作为竣工结算造价的方法.这种方法在绿化种植工程中,运用较普遍.2.对工程实施过程中,发生变化较大的工程,根据设计变更资料,必须重新绘制竣工图,在双方认可的竣工图基础上,依据有关资料,重新计算工程项目,的苗木费用;同时还需核查苗木种植费用计算时,是否有高套定额单价和多套苗木数量等情况.费用计算核查阶段,主要了解该工程类别、定位是否正确,费率百分比选用是否合理,计算结果是否正确;人工、材料、机械补差是否符合文件的规定,人工数量汇总是否正确等情况.经过以上三个审查阶段仔细复核,和审价人员后期认真计算后,才能保证该绿化工程最终造价的正确性.园林绿化工程预结算一个绿化建设工程从预算的编制、协商洽谈、造价确认到合同签订,仅仅是该工程的前期准备工作,还要通过艰苦的实施*作阶段,工程竣工结束后,才能够正式编制该工程的最终造价.并经审核后,作为双方对该工程结算费用的依据,对绿化工程竣工结算编制而言,一般应注意以下几个问题.绿化工程造价计算知识介绍〕一〔绿化工程造价计算有何规定随着我国改革开放的不断深入,为了将**建设成为世界一流的金融、旅游、文化、购物城市,各级政府对改善生态环境,提高生活质量的问题日益重视,对园林绿化建设的投资逐年增加.如何节约资金,合理计算绿化工程造价;成了大家十分关注的问题,为此,我们特设了这个专栏,目的是通过对绿化工程造价计算知识的宣传、介绍,使大家有个扼要的了解.绿化工程造价计算,属于建设工程范畴,主管部门是**市建设委员会.从政府的管理目标上看,是规范工程造价计价方法,通过改革的手段,逐步培育和推动建设市场有序地向市场经济转换的任务.从目前管理力度上看,对绿化建设工程中,一般的单位、家庭摆花、鲜插花以及盆栽艺术花卉等绿化市场,对国家投资影响不大,目前已采取了根据季节变化,供需双方随行就市的方法,由买卖双方自由定价.各花卉市场定期发布的花卉行情价,供买卖双方成交时参考.而对政府或企业投资的绿化种植工程,目前仍采取政府有关部门陆续发布一系列指导性的规定,标准,积极而又稳妥地逐步向市场经济方向发展.绿化种植工程,从其苗木品种上看成百上千,从其外观上看千姿百态,从工程角度上看,施工地点、种植方法、施工季节……又各不相同.绿化工程造价计算到底有没有规律?目前,有哪些标准、规定?有哪些计算方法?其实这些问题都是可以解决的.1989年,建设部根据绿化种植工程的特点、规律,颁布了《仿古建筑及园林工程预算定额》,它对园林建筑和绿化种植工程造价的计价方法,作了详细而又明确的规定.1993年,**根据建设部的规定,编制了适用于**地区的《园林建设工程预算定额》,目前仍在执行之中,随着时间的推移,又发布了一系列文件、规定,这些文件和定额,是目前**地区绿化种植工程从投资框算、设计概算、合同预算、竣工结算重要的必不可少的依据.这些定额和文件如何执行,这就是这个专栏以后陆续分主题介绍的重要内容.〕二〔绿化工程造价的组成内容依据**市建设委员会下属的造价管理部门-市建设工程定额管理总站的规定,绿化种植工程造价有两大内容组成:一是工程直接费用;二是工程间接费用.工程直接费用,顾名思义是指完成绿化种植工程的直接成本部分,主要包括三个方面. 1.人工费用:包括苗木采购到工地以后的,苗木场内驳运,挖坑,换土,种植,覆土,保墒,浇水,围护……直至竣工后,养护一个月的时间内所耗用的全部人工费用.2.材料费用:包括各种不同品种、规格苗木本身的费用,以及种植时必需的辅助材料费用.辅助材料包括苗木灌溉的水,树干防护的草绳、铅丝,以及各类竹桩、木桩、水泥桩等材料费用.3.机械费用:包括大规格苗木,当人工不能扛抬时,必须使用机械搬运到设计方位,然后吊起、复位、扶正等发生机械耗损的费用.人工、材料、机械三项费用,在定额中均有详尽的规定,一般情况下,是不允许随意改动的.但是,定额是按照正常的施工方法,确定人工、材料、机械费用的.由于施工工程的条件、气候千变万化,定额还规定,允许定额规定以外的不确定因素,由甲、乙双方根据施工现场的实际情况,另行增加工程费用,但必须经过甲、乙双方协商同意,并在施工合同中增加补充条款明确,方可增加工程费用.工程间接费用,是指完成绿化种植工程后,施工企业必须收取的其他费用,它是绿化工程造价必不可少的组成部分.其中包括:施工企业技术管理人员和企业管理费用的支出,企业的合法利润以及上缴国家〕或上级管理部门〔的税金等内容组成.工程间接费用收取多少,是根据绿化种植工程的规模大小,由市建设工程定额管理总站统一明确规定的,是不能随意增减的.〕三〔绿化种植工程造价计算依据首先,要有完整的绿化种植工程施工设计图.施工设计图的设计,应由甲方〕业主〔请有绿化设计资质的单位设计,他们根据投资方特定的环境、地形、观赏、使用等要求以及投资额度,设计出既有利于植物生长、观赏、使用功能,又保证资金合理使用的施工图,配置不同品种、规格的苗木种植数量,达到投资方预期的效果.其次,要有和工程施工期相配套的苗木市场价格信息资料.工程施工时间的不同,其苗木价格是根据市场价格的起伏而变化的,所以在施工前必须根据当前市场苗木供应价格情况,计算该工程预期造价,即完成一个绿化种植工程大概需要多少资金的框算计划.**苗木市场价格信息是根据市建设工程定额管理总站发布的价格资料,一般有以下两种途径.1、每季度第一个月发布的《**工程造价信息》.2、按照去年的苗价行情综合取定编制的《工程苗木材料预算调整价格》.。

园林工程定额说明信息及工程量计算规则

园林工程定额说明信息及工程量计算规则

E.1 绿化工程说明一、定额工作内容包括种植前的准备、种植时的用工用料和机械使用费,以及花坛栽培后10天以内的养护工作。

二、定额不包括种植前清除建筑垃圾及其他障碍物。

种植后包括绿化地周围2m以内的清理工作。

三、绿化工程以原土回填为准,如需换土,按"换土"定额另行计算。

四、栽植树木支撑价格按"树木支撑"定额计算。

五、绿化工程均包括施工地点50m范围以内的材料搬运。

本定额运距范围以外的苗木运输费,由发承包双方协商解决。

六、种植苗木应根据设计图纸要求使用客土,设计无明确要求而实际土质不良,按种植质量要求必须使用客土,应先办妥洽商手续,方可使用客土。

七、人工换土和客土项目中的"粘土"是按自备土编制的,如采用购置土,应按定额内的用量调材差。

八、凡绿化工程用地,自然地坪与设计地坪相差在±30cm以内时,执行人工整理绿化用地相应子目;凡在±30cm以外时,则分别执行挖土方或回填土相应定额子目。

九、整理绿化地子目中不含筛土费用,若确实发生人工筛土另行计算。

十、果树类的后期管理费按照乔木后期管理费相应定额子目执行。

十一、砍挖灌木林每1000m2包含220棵以下为稀,220棵以上为密。

十二、绿地喷灌部分:1.管道安装不分地面明装和地下直埋,均执行本定额。

2.地面明装管道如需安装铁件时,应另行计算铁件价值,但安装费及操作损耗均不另行计算。

3.地下直埋管道的土方工程,执行土方工程相应项目有关规定。

4.建设单位或设计单位要求对喷灌安装工程进行喷灌调试,其调试费用按喷灌安装工程人工费的10%计算并进入基价。

十三、后期管理费是指已经竣工验收的绿化工程,对其栽植的苗木、绿篱等植物连续累计12个月(一年)成活所发生的浇水、施肥、防治病虫害、修剪、除草及维护等管理费用。

若分月承包则按表1系数执行:表1 分月承包系数表┏━━━━━━┯━━━┯━━━┯━━┯━━━┯━━┯━━━┯━━━┯━━┯━━━┯━━━┯━━┯━━━┓┃时间(月)│ 1 │ 2 │ 3 │ 4 │ 5 │ 6 │7 │8 │9 │10 │11 │12 ┃┠──────┼───┼───┼──┼───┼──┼───┼───┼──┼───┼───┼──┼───┨┃系数│0.2 │0.3 │0.37│0.44 │0.51│0.58 │0.65 │0.72│0.79 │0.85 │0.93│1.00 ┃┗━━━━━━┷━━━┷━━━┷━━┷━━━┷━━┷━━━┷━━━┷━━┷━━━┷━━━┷━━┷━━━┛十四、养护期指招标文件中要求苗木栽植后承包人负责养护的时间。

园林定额工程量计算规则

园林定额工程量计算规则

山东园林绿化工程消耗量定额计算规则第一章(一)土石方开挖,土类为单一土质,普通土开挖深度大于1、20m,坚土开挖深度大于1、70m;土质为混合土质,开挖深度大于1、50m时,允许放坡。

放坡坡度按设计规定计算,设计无规定者,可按下表计算。

土方放坡系数表:土类放坡系数人工挖土机械挖土坑内作业坑外作业普通土坚土1∶0、501∶0、301∶0、331∶0、201∶0、651∶0、50(二)挖沟槽底宽3m以上,地坑底面积20m2以上及平整场地厚度在30cm以上,均按挖土方计算。

(三)土石方开挖、运输,按天然密实体积以“立方米”计算,填方按夯实后的体积计算,淤泥、流砂按实际体积计算;运土石方,如按虚方体积计算,其人工乘以系数0、80。

(四)沟槽长度,外墙按沟槽中心线长度,内墙按槽底净长计算。

(五)地坑土石方体积,按设计图示尺寸以“立方米”计算,施工所需增加的工作面,按有关规定执行。

(六)取弃土或松动土回填时,只计算运输的工程量;取堆积两个月以上的弃土,除计算运输工程量外,还应该按普通土计算挖土工程量;取自然土回填时,除计算运土工程量外,还应按岩石分类分别计算挖土工程量。

(七)平整场地按工程所在场地外边线每边各加2m以“平方米”计算,围墙的平整场地按围墙中心线两边各加2m计算。

围堰工程量,土围堰按所围周长以“延长米”计算,草袋围堰按围堰体积以“立方米”计算第二章--绿化种植(一)绿化地整理1. 树木砍伐、挖树根应区分树干胸径与根地径不同,按估算数量以“株”计算。

2. 清除草皮、起挖竹根、芦苇根,按估算数量以“平方米”计算。

3. 砍挖灌木丛,应区分丛高不同,按估算数量以“株”计算。

(二)人工换土1. 带土球乔、灌木应区分土球直径不同;散生竹、裸根乔木应区分胸径不同;裸根灌木应区分冠丛高度不同,分别按设计图示数量,以“株”计算。

2. 丛生竹应区分竹盘根丛径不同,按设计图示数量,以“丛”计算。

3. 绿篱不分单排、双排,按设计图示尺寸以“延长米”计算。

园林定额工程量计算规则

园林定额工程量计算规则

园林定额工程量计算规则园林定额是指园林工程中各项工作量的计算标准和规则。

它是指定工程项目的施工规模、定价和施工水平的重要依据,是保证工程质量和工程成本合理控制的重要手段。

下面将介绍园林定额工程量计算规则的一些基本原则和注意事项。

1.定额的适用范围2.工作量计算原则园林工程量的计算应基于施工的实际需求,并遵循合理、科学、准确、公正和公平的原则。

工作量计算应考虑到材料的数量和质量、施工方法的适应性、施工工艺的合理性、劳动力的消耗、机械设备的投入等因素。

3.定额计算的基本要求定额计算应具有科学性、系统性、可操作性和可靠性。

科学性包括基本信息的准确性、计算方法的合理性和模型的有效性等;系统性包括明确计算范围、编制规则的完整性和计算过程的逻辑性等;可操作性包括计算步骤简明易懂、计算公式的严谨性和计算表格的规范性等;可靠性包括计算结果的准确性、计算过程的可追溯性和定额的稳定性等。

4.定额计算的考虑因素在进行园林定额工程量计算时,需要考虑一系列因素,包括园林工程的特点、材料的种类和用量、施工机械设备的使用情况、劳动力的消耗、施工工艺的要求、施工时间的长短等。

在计算过程中,需要根据实际情况调整相应的参数和权重,以确保计算结果的准确性和可靠性。

5.定额计算的编制方法园林定额工程量计算可以采用手工计算和计算机辅助计算两种方式。

手工计算需要运用一定的数学方法和规则来进行,适用于简单的园林工程项目;计算机辅助计算可以利用专门的软件来完成,能够快速、准确地计算工程量,适用于复杂的园林工程项目。

6.定额计算的监督与管理园林定额工程量计算应遵循相关的管理制度和规定,进行严格的监督和管理。

在计算过程中,需要建立适当的审查、监督和检查机制,确保计算结果的真实性和可靠性。

同时,需要及时进行定额的修订和更新,以适应园林工程的不断发展和变化。

总之,园林定额工程量计算规则是园林工程施工的重要准则和指导,它对于保证园林工程的质量、成本和进度具有重要意义。

园林工程量计算规则

园林工程量计算规则

园林工程量计算规则园林工程量计算规则是根据园林工程的设计要求和施工方案,将各项工程的工作量进行准确计算的一种方法。

它是园林施工过程中必不可少的一环,可以帮助项目方和施工方对工程进行合理管理和控制,确保工程质量和进度的达到预期目标。

1.绿地树木工程量计算:主要包括落地树、盆栽树和藤本植物等树木的数量和规格的确定。

计算方法一般是根据设计要求和树木的生长特性,结合实际环境条件进行计算。

2.地面绿化工程量计算:主要包括草坪、地被植物、灌木等绿化植物的数量和面积的确定。

计算方法一般是根据设计要求和植物的生长特性,结合实际场地条件进行计算。

3.道路和广场工程量计算:主要包括路面铺装、路灯、护栏、标志标线等设施的数量和长度的确定。

计算方法一般是根据设计要求和实际工程标准进行计算。

4.水景工程量计算:主要包括水池、喷泉、水景灯光等水景设施的数量和面积的确定。

计算方法一般是根据设计要求和实际施工标准进行计算。

5.建筑构筑物工程量计算:主要包括园林建筑、休闲设施、室外家具等构筑物的数量和面积的确定。

计算方法一般是根据设计要求和实际施工标准进行计算。

在进行园林工程量计算时,需要注意以下几个方面的问题:1.准确的工程测量:在进行园林工程量计算前,需要进行准确的测量。

如园林面积、树木数量、水池容积等各项数据的准确测量,以确保计算的准确性。

2.合理的单位划分:园林工程量计算中的单位划分要合理,既要符合设计要求,又要便于施工管理。

比如,绿地工程量计算可以按照每平方米、每株等单位进行划分。

3.清晰的计算公式:在进行园林工程量计算时,需要制定清晰的计算公式,确保计算结果的准确性。

同时,要结合施工图纸和材料清单等资料进行计算。

4.合理的调整和校验:在进行园林工程量计算时,可能会涉及到一些特殊情况,比如地形复杂、工程变更等。

在这种情况下,需要进行合理的调整和校验,以保证计算结果的合理性。

总之,园林工程量计算规则是园林工程中不可或缺的一环,它能够帮助项目方和施工方进行合理的工程管理和控制,确保园林工程的质量和进度的达到预期目标。

园林工程的工程量计算规则

园林工程的工程量计算规则

园林工程的工程量计算规则一、对苗木计量的方法1、苗木预算价值,应根据设计要求的品种、规格、数量(包括规定的栽植损耗量)分别列项以株、米、平方米计算。

2、栽植苗木按不同土壤类别分别计算:(1)露根乔木,按不同胸径以株计算;(2)露根灌木,按不同株高以株计算;(3)土球苗木,按不同的土球规格以株计算;(4)木箱苗木,按不同的箱体规格以株计算;(5)绿篱,按单行或双行,按不同篱高以延长米计算(单行3.5/m,双行5株/m);(6)樊缘植物,按不同生长年限以株计算;(7)草坪,地被和花卉分别以平方米计算(宿根花卉9株/m2,木本花卉5株/m2);(8)色带,按不同高度以平方米计算(12株/m2);(9)从生竹,按不同的土球规格以株计算。

3、水车浇水,按栽植不同类别的不同品种、规格,以株、米、平方米、株丛计算。

二、土方工程1、平整场地:(1)园路、花架分别按路面、花架柱外皮间的面积乘1.4系数以平方米计算;(2)水池、假山、步桥,按其底面积乘2以平方米计算。

2、人工挖、填土方按立方米计算,其挖、填土方的起点,应以设计地坪的标高为准,如设计地坪与自然地坪的标高高差在±30cm以上时,则按自然地坪标高计算。

3、人工挖土方、基坑、槽沟按图示垫层外皮的宽、长,乘以挖土深度以立方米计算。

并乘以放坡系数。

4、路基挖土按垫层外皮尺寸以立方米计算。

5、回填土应扣除设计地坪以下埋入的基础垫层及基础所占体积,以立方米计算。

6、余土或亏土是施工现场全部土方平衡后的余土或亏土,以立方米计算。

7、堆筑土山丘,按其图示底面积乘设计造型高度(连座按平均高度)乘以0.7系数,以立方米计算。

8、围堰筑堤,根据设计图示不同提高,分别按堤顶中心线长度,以延长米计算。

9、木桩钎(梅花桩),按设计图示尺寸以组计算,每组五根余数不足五根或按一组计算。

10、围堰排水工程量,按堰内河道、池塘水面面积及平均深度以立方米计算。

11、河道、池塘挖淤泥及其超运距运输均按淤泥挖掘体积以立方米计算。

园林项目工程量计算规则

园林项目工程量计算规则

园林项目工程量计算规则一、绿化种植1、苗木起挖和种植:不论大小,分别按株、米、平方计算。

2、花卉、草皮均按平方米计算。

3、绿篱起挖和种植:不论单、双排,均按延长米计算;二排以上视片植,套用片植绿篱以平方米计算。

4、定额基价材料费中不含苗木价格,各地应按本地区苗价另行计算。

5、起挖或栽植树木均以一、二类土为计算标准;如为三类土,人工费乘以系数1.34;四类土,人工费乘以系数1.76。

6、起挖或栽植带土球乔、灌木:以土球直径大小或树木冠幅大小选用相应子目。

土球直径按乔木胸径的8倍、灌木地径的7倍取定(无明显干径,按自然冠幅的0.4倍计算)。

棕榈科植物按地径的2倍计算(套乔木项目)。

7、人工换土量按照实际天然密实土方量以立方米计算。

8、大面积换土按施工图要求或绿化设计规范要求以立方米计算。

9、土方造型按所需土方量以立方米计算。

10、树木支撑,按支撑材料、支撑形式不同以株计算,金属构件支撑以吨计算。

11、草绳绕树干,按胸径不同根据所绕树干长度以米计算。

12、搭设遮阴棚,根据搭设高度按遮阴棚的展开面积以平方米计算。

13、绿地平整,按工程实际施工的面积以平方米计算,每个工程只可计算一次绿地平整子目。

14、垃圾深埋的计算:以就地深埋的垃圾土和好土的全部天然密实土方总量,计算垃圾深埋子目的工程量,以立方米计算。

二、绿化养护1、乔木分常绿、落叶二类,均按胸径以株计算。

2、灌木均按蓬径以株计算。

3、绿篱分单排、片植二类。

单排绿篱均按修剪后净高高度以延长米计算,片植绿篱均按修剪后净高高度以平方米计算。

4、竹类按不同类型,分别以胸径、根盘丛径以株或丛计算。

5、水生植物分塘植、盆植二类。

塘植按丛计算,盆植按盆计算。

6、球型植物按蓬径以株计算。

7、露地花卉分草本植物、木本植物、球、块根植物三类,均按平方米计算。

8、攀缘植物均按地径以株计算。

9、地被植物分单排、双排、片植三类。

单、双排地被植物均按延长米计算,片植地被植物以平方米计算。

园林定额工程量计算规则

园林定额工程量计算规则

园林定额工程量计算规则园林定额工程量计算规则第一章(一)土石方开挖,土类为单一土质,一般土开挖深度大于1.20 m,坚土开挖深度大于1.70m;土质为混合土质,开挖深度大于1.50m时,承诺放坡。

放坡坡度按设计规定运算,设计无规定者,可按下表运算。

土方放坡系数表:土类放坡系数人工挖土机械挖土坑内作业坑外作业一般土坚土1∶0.501∶0.301∶0.331∶0.201∶0.651∶0.50(二)挖沟槽底宽3m以上,地坑底面积20m2以上及平坦场地厚度在30cm以上,均按挖土方运算。

(三)土石方开挖、运输,按天然密实体积以“立方米”运算,填方按夯实后的体积运算,污泥、流砂按实际体积运算;运土石方,如按虚方体积运算,其人工乘以系数0.80。

(四)沟槽长度,外墙按沟槽中心线长度,内墙按槽底净长运算。

(五)地坑土石方体积,按设计图示尺寸以“立方米”运算,施工所需增加的工作面,按有关规定执行。

(六)取弃土或松动土回填时,只运算运输的工程量;取堆积两个月以上的弃土,除运算运输工程量外,还应该按一般土运算挖土工程量;取自然土回填时,除运算运土工程量外,还应按岩石分类分不运算挖土工程量。

(七)平坦场地按工程所在场地外边线每边各加2m以“平方米”运算,围墙的平坦场地按围墙中心线两边各加2m运算。

第二章--绿化种植(一)绿化地整理1.树木砍伐、挖树根应区分树干胸径和根地径不同,按估算数量以“株”运算。

2.清除草皮、起挖竹根、芦苇根,按估算数量以“平方米”运算。

3.砍挖灌木丛,应区分丛高不同,按估算数量以“株”运算。

(二)人工换土1.带土球乔、灌木应区分土球直径不同;散生竹、裸根乔木应区分胸径不同;裸根灌木应区分冠丛高度不同,分不按设计图示数量,以“株”运算。

2.丛生竹应区分竹盘根丛径不同,按设计图示数量,以“丛”运算。

3.绿篱不分单排、双排,按设计图示尺寸以“延长米”运算。

4.草坪、露地花卉、地被植物,按设计图示尺寸以“平方米”运算。

景观园林定额工程量计算法则

景观园林定额工程量计算法则

园林工程第一章土方工程1.本章包括:人工平整场地、挖土方、机械挖土、运土、推土机推土、人工回填土、堆筑、修整土丘、围堰及木桩、石桩、钢筋混凝土桩等四节共三十五个子目。

2.挖土方定额中已综合了不同类别、深度的工效.不论土壤类别和深度如何,均按定额执行。

定额中不包括排除地下障碍物和排除地下水费用,发生时另行计算,但雨后积水排除费用不得计算。

3。

土方工程不论带档土板还是不带挡土板,均执行本定额。

4.定额中的挖土,已包括100m以内的运输,人工挖淤泥,已包括300m以内的运输,如运距超过其距离时,其超运距增加运费,执行相应定额子目。

5。

人工平整场地是指园路,水池,假山,花架,步桥等五个项目施工前所用的场地平整,其它项目均不得计取。

平整场地只限于自然地坪与设计地坪相差厚度在正负30cm以内的就地挖填土或找平.其厚度超过正负30cm者,按挖填土方相应定额子目执行。

6.推土机推土的平均土层厚度〈30cm时,其推土机台班乘以系数1.257.围堰排水适用于围筑堤后,将原河道,池塘中的地表水,排放在堰外。

8。

草袋围堰是按内外坡双层筑堰,堰心填土的作法编制的,如与实际围堰作法不同时,应另行计算.围堰的土含量如下表:39。

全部庭园工程的土方平衡后仍缺土的工程,需外购土时应另行计算.10。

木梅花桩,石桩。

钢筋混凝土桩是指叠山,驳岸,步桥等项目施工时所采取的基础处理措施,如使用时,按使用材料分别套用。

工程量计算规则:1。

平整场地(1)路、花架分别按路面,花架柱外及间的面积乘以系数1。

4,以“m2”计算。

(2)池、假山、步桥按其底面积乘以系数2,以“m2”为单位计算.2。

人工挖土坑、基坑、沟槽按图示尺寸,以“m3"计算.其挖填方的起点,应从设计地坪的标高为准。

如计设地坪与自然地坪的高度在正负30cm以上时,则按自然地坪标高计算。

挖土为一侧弃土时,乘以系数1。

13.3.推土机推土按推土的方量,分运距以“m3”计算.4。

园林绿化工程量计算规则

园林绿化工程量计算规则

第一章、绿化工程说明:一、本章包括绿地整理,栽植花木,绿地喷灌 3 节共414 个子目。

二、凡珍贵树种的移植或胸径在25cm 以上的落叶乔木,树高在6m 以上的常绿乔木等大树移植,所需的人工、材料、机械及技术措施费用等另行计算。

三、本章定额缺项,可参照其他相关定额计算。

第一节、绿地整理说明:一、本节包括伐树、挖树根、砍挖灌木丛、挖竹根、清除草皮、整理绿化用地、屋顶花园基底处理等30 个子目。

二、人工整理绿人化用地,是指绿化工程施工前的地坪整理,根据实际发生情况参照套用。

三、本节人工整理绿化用地,定额项目中已包括了100m 以内的土方倒运,以及±30cm 以内的土方挖填,实际运距超过100m 和超过±30cm 的土方挖填,套用建筑定额。

四、整理绿化用地定额不包括种植前清除建筑垃圾及其它障碍物,实际发生时,另行计算。

五、砍挖灌木林每1000m2,220 棵以下为稀,220 棵以上为密。

六、屋顶花园基底处理,定额项目中不包括垂直运输,发生时另行计算。

工程量计算规则:一、人工整理绿化用地按设计图示尺寸以m2 计算。

二、伐树、挖树根以棵计算。

三、砍挖灌木林,割、挖草皮以m2 计算。

四、砍挖竹根以m3 计算。

五、屋顶花园基底处理以m2 计算;软式透水管分规格以m 计算。

第二节、栽植花木说明:一、本节包括起挖苗木、栽植花木、人工换土、原土过筛、浇水车浇水、后期养护管理等274 个子目。

二、本定额项目内容包括种植前的准备、种植时的用工用料和机械使用台班、以及植物材料栽培后十天的养护工作和植物材料在一个生长季内的后期管理。

三、起挖和栽植树木均以一、二类土为计算标准,如为三类土,人工乘以系数 1.34,四类土乘以系数 1.76,冻土人工乘以系数 2.20。

四、本定额以原土回填为准,如需原土过筛或换土,按相应定额子目计算。

五、苗木按设计图示要求的树种、规格、数量并按下列规定计取损耗率。

1、裸根乔木、裸根灌木损耗率为 1.5%;2、绿篱、色带、攀缘植物损耗率为2%;3、丛生竹、草根、草皮、花卉损耗率为4%。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

山东园林绿化工程消耗量定额计算规则第一章(一)土石方开挖,土类为单一土质,普通土开挖深度大于1.20m,坚土开挖深度大于1.70m;土质为混合土质,开挖深度大于1.50m时,允许放坡。

放坡坡度按设计规定计算,设计无规定者,可按下表计算。

土方放坡系数表:(二)挖沟槽底宽3m以上,地坑底面积20m2以上及平整场地厚度在30cm以上,均按挖土方计算。

(三)土石方开挖、运输,按天然密实体积以“立方米”计算,填方按夯实后的体积计算,淤泥、流砂按实际体积计算;运土石方,如按虚方体积计算,其人工乘以系数0.80。

(四)沟槽长度,外墙按沟槽中心线长度,内墙按槽底净长计算。

(五)地坑土石方体积,按设计图示尺寸以“立方米”计算,施工所需增加的工作面,按有关规定执行。

(六)取弃土或松动土回填时,只计算运输的工程量;取堆积两个月以上的弃土,除计算运输工程量外,还应该按普通土计算挖土工程量;取自然土回填时,除计算运土工程量外,还应按岩石分类分别计算挖土工程量。

(七)平整场地按工程所在场地外边线每边各加2m以“平方米”计算,围墙的平整场地按围墙中心线两边各加2m计算。

围堰工程量,土围堰按所围周长以“延长米”计算,草袋围堰按围堰体积以“立方米”计算第二章--绿化种植(一)绿化地整理1.树木砍伐、挖树根应区分树干胸径和根地径不同,按估算数量以“株”计算。

2.清除草皮、起挖竹根、芦苇根,按估算数量以“平方米”计算。

3.砍挖灌木丛,应区分丛高不同,按估算数量以“株”计算。

(二)人工换土1.带土球乔、灌木应区分土球直径不同;散生竹、裸根乔木应区分胸径不同;裸根灌木应区分冠丛高度不同,分别按设计图示数量,以“株”计算。

2.丛生竹应区分竹盘根丛径不同,按设计图示数量,以“丛”计算。

3.绿篱不分单排、双排,按设计图示尺寸以“延长米”计算。

4.草坪、露地花卉、地被植物,按设计图示尺寸以“平方米”计算。

5.攀缘植物应区分生长年限不同,按设计图示数量,以“株”计算。

(三)起挖栽植乔木乔木带土球,区分土球直径;乔木为裸根,区分裸根胸径,分别按设计图示数量,以“株”计算。

(四)起挖栽植灌木1.灌木带土球,区分土球直径;灌木为裸根,区分冠丛高度不同,分别按设计图示数量,以“株”计算。

2.起挖栽植地被植物,按设计图示尺寸,以“平方米”计算。

(五)起挖栽植竹类散生竹区分竹胸径不同,按设计图示数量,以“株”计算。

丛生竹区分竹盘根丛径不同,按设计图示数量,以“丛”计算。

(六)起挖栽植棕榈树,应区分土球直径不同,按设计图示数量,以“株”计算。

(七)起挖栽植绿篱,应区分绿篱高度、单排或双排,分别按设计图示尺寸,以“延长米”计算。

(八)花卉栽植1.露地花卉应区分花卉种类、艺术造型,按设计图示尺寸,以“平方米”计算。

2.盆花摆设应区分盆径尺寸、艺术造型,按设计图示数量,以“盆”计算。

(九)起挖栽植攀缘植物,应区分攀缘植物的生长年限,按设计图示数量,以“株”计算。

(十)水生植物栽植应区分水生植物种类,按设计图示数量,以“株”计算。

(十一)起挖铺种草坪1.起挖草坪按设计图示尺寸,以“平方米”计算。

2.铺种草坪,应区分铺种要求,按设计图示尺寸,以“平方米”计算。

3.喷播草坪,应区分喷播坡度、坡长,按设计图示尺寸,以“平方米”计算。

4.嵌草坪,应区分栽植或播种及缝宽,按设计图示尺寸,以“平方米”计算。

(十二)苗木假植假植乔木应区分胸径,假植灌木应区分冠丛高度,分别按设计图示数量,以“株”计算。

(十三)植物保护措施1.树木支撑,应区分支撑材料、支撑要求的不同,按设计图示数量,以“株”计算。

2.树干绕草绳、刷石硫合剂、植物保温应区分胸径的不同,按设计图示数量,以“株”计算。

3.搭设防风障,应区分骨架材料的不同,按设计图示尺寸,以“平方米”计算。

4.搭设遮荫棚应区分骨架材料、高度的不同,按设计图示数量,以“株”计算。

(十四)大树移植1.起挖栽植带土球大树,应区分土球直径不同,按设计图示数量以“株”计算。

2.起挖栽植裸根大树,应区分裸根树胸径不同,按设计图示数量以“株”计算。

第三章--绿化养护(一)乔木应区分常绿乔木和落叶乔木,以及树高不同,按养护数量,以“株”计算。

(二)灌木应区分常绿灌木、落叶灌木和地被植物三类;常绿灌木和落叶灌木,区分冠丛高度不同,按养护数量以“株”计算;地被植物按养护面积以“平方米”计算。

(三)竹类区分高度不同,按养护面积以“平方米”计算。

(四)绿篱应区分单排、双排两类,按修剪后净高高度的不同,按养护面积以“平方米”计算。

(五)露地花卉应区分草本花卉和木本花卉,分别按养护面积以“平方米”计算。

(六)攀缘植物区分地径不同,按养护数量以“株”计算。

(七)水生植物区分荷花和睡莲两种,按养护数量以“株”计算。

(八)草皮应区分暖季型和冷季型两类,按铺种方式的不同,按养护面积以“平方米”计算。

第四章--假山工程(一)堆筑土山丘,按设计图示尺寸以“立方米”计算。

(二)堆砌石假山、石峰,应区分湖石、黄石两类,按设计图示重量,以估算量“吨”计算。

(三)石笋安装按设计高度的不同分别以“支”计算。

(四)土山点石、布置景,按设计土山高度、景石重量不同,分别以“吨”计算。

(五)塑假山,应区分骨架材料、高度的不同,按设计外围表面积,以估算量“平方米”计算。

假山表面着色处理,按设计外围表面积以“平方米”计算第五章--园路工程(一)园路土基、整理路床定额按路床的设计图示尺寸以“平方米”计算。

设计无规定时,按设计路面宽度(含路牙)每侧加200mm计算。

(二)基础垫层应按设计图示尺寸以“立方米”计算。

不扣除树池、井盖等所占体积。

(三)路面铺筑应按设计图示尺寸以“平方米”计算(不包括路牙)。

扣除0.5m2以上的树池、井盖、孔洞所占的面积。

(四)嵌草路面应按设计图示尺寸以“平方米”计算。

不扣除嵌草面积;扣除0.5m2以上的树池、井盖、孔洞所占的面积。

(五)台阶基层按设计图示尺寸以“立方米”计算。

(六)台阶面层按图示水平投影面积以“平方米”计算。

(七)路牙、树池围牙按设计图示尺寸以“延长米”计算。

(八)树池盖板按设计图示树池数量以“套”计算。

第六章--园桥工程(一)园桥基础按设计图示尺寸以“立方米”计算。

(二)石桥、混凝土桥的桥台、桥墩、桥身、石桥面、石檐板工程量均按设计图示尺寸以“立方米”计算。

(三)木制步桥构件按设计图示尺寸以“立方米”计算。

(四)石护坡工程量按设计图示尺寸以“立方米”计算。

(五)石望柱安装按设计断面不同,以“根”计算。

预制混凝土望柱、木望柱安装按设计图示尺寸以“立方米”计算。

(六)石栏板按栏板设计尺寸以“平方米”计算。

(七)撑鼓安装区分设计高度不同,按设计图示以“块”计算。

(八)石扶手区分设计断面不同,按设计图示尺寸以“延长米”计算。

(九)木栏杆按设计高度(包括扶手)乘以望柱间长度以“平方米”计算。

原木栏杆和扶手按图示尺寸以“立方米”计算。

(十)预制混凝土栏板、栏杆安装按设计高度乘以栏板长度以“平方米”。

预制混凝土扶手安装按扶手设计长度以“延长米”计算。

(十一)砌毛石、条石驳岸按设计图示尺寸以“立方米”计算。

原木桩驳岸按设计图示尺寸以原木桩长度(包括桩尖)以“延长米”计算。

假山石驳岸按实际堆砌的石料以“吨”计算。

卵石自然驳岸,按设计图示尺寸以“平方米”计算。

(十二)河墁按设计铺设尺寸以“平方米”计算。

第七章--园林小品工程(一)原木(带树皮)柱、梁、檩、椽按设计图示尺寸以“立方米”计算。

原木墙、吊挂楣子及屋面按设计图示尺寸以“平方米”计算。

(二)竹构件柱、梁、檩、椽按设计图示尺寸以“延长米”计算,竹吊挂楣子、栏杆、墙按设计图示尺寸以“平方米”计算。

(三)堆塑装饰应区分材料不同,按设计图示尺寸,以展开面积“平方米”计算。

(四)彩色钢板屋面按设计图示尺寸以“平方米”计算。

(五)砖、石及现浇混凝土、预制混凝土构件按设计图示尺寸以“立方米”计算。

(六)园林桌、椅安装按安装基础的设计图示尺寸,以“立方米”计算。

第八章--措施项目一、模板及支撑1.现浇混凝土模板工程量,按模板与混凝土的接触面积以“平方米”计算。

2.混凝土台阶(不包括梯带),按图示台阶尺寸的水平投影面积计算,台阶端头两侧不另计算模板面积。

3.混凝土小型构件,按小型构件的混凝土体积以“立方米”计算。

4.现场预制混凝土模板工程量,按混凝土的实体积以“立方米”计算。

二、脚手架1.柱,按图示结构外围周长另加3.6m,乘以自然地坪至柱顶之间的高度以“平方米”计算,执行单排脚手架项目。

2.梁,按自然地坪至梁底之间高度,乘以梁长以“平方米”计算,执行双排脚手架项目。

3.墙,按自然地坪至墙顶之间的高度,乘以墙面水平边线长度,以“平方米”计算,执行双排脚手架项目。

4.桥,按桥身宽度另加3m乘以桥台外侧之间跨度以“平方米”计算,执行满堂脚手架项目。

5.亭子,按亭子屋面板各边加宽1.5m所围成的水平投影面积计算,执行满堂脚手架项目。

6.假山,假山基本层(3.6m高)按假山水平投影的最大外接矩形面积计算;假山增加层(1.2m高),按相应层的底层计算面积乘以系数0.8计算;执行满堂脚手架项目。

三、吊装机械1.树木吊装机械,应区分树木胸径的不同,按设计图示数量,以“株”计算。

2.预制构件吊装机械,按构件的图示尺寸,以“立方米”计算。

3.金属构件吊装机械,按图示构件的重量,以“吨”计算。

4.假山石吊装机械,应按假山高度和山石重量的不同,按设计图示重量,以“吨”计算。

5.石笋安装吊装机械,按石笋高度的不同,按设计图示数量以“支”计算。

工程量计算规则一、模板及支撑1.现浇混凝土模板工程量,按模板与混凝土的接触面积以“平方米”计算。

2.混凝土台阶(不包括梯带),按图示台阶尺寸的水平投影面积计算,台阶端头两侧不另计算模板面积。

3.混凝土小型构件,按小型构件的混凝土体积以“立方米”计算。

4.现场预制混凝土模板工程量,按混凝土的实体积以“立方米”计算。

二、脚手架1.柱,按图示结构外围周长另加3.6m,乘以自然地坪至柱顶之间的高度以“平方米”计算,执行单排脚手架项目。

2.梁,按自然地坪至梁底之间高度,乘以梁长以“平方米”计算,执行双排脚手架项目。

3.墙,按自然地坪至墙顶之间的高度,乘以墙面水平边线长度,以“平方米”计算,执行双排脚手架项目。

4.桥,按桥身宽度另加3m乘以桥台外侧之间跨度以“平方米”计算,执行满堂脚手架项目。

5.亭子,按亭子屋面板各边加宽1.5m所围成的水平投影面积计算,执行满堂脚手架项目。

6.假山,假山基本层(3.6m高)按假山水平投影的最大外接矩形面积计算;假山增加层(1.2m高),按相应层的底层计算面积乘以系数0.8计算;执行满堂脚手架项目。

三、吊装机械1.树木吊装机械,应区分树木胸径的不同,按设计图示数量,以“株”计算。

相关文档
最新文档
