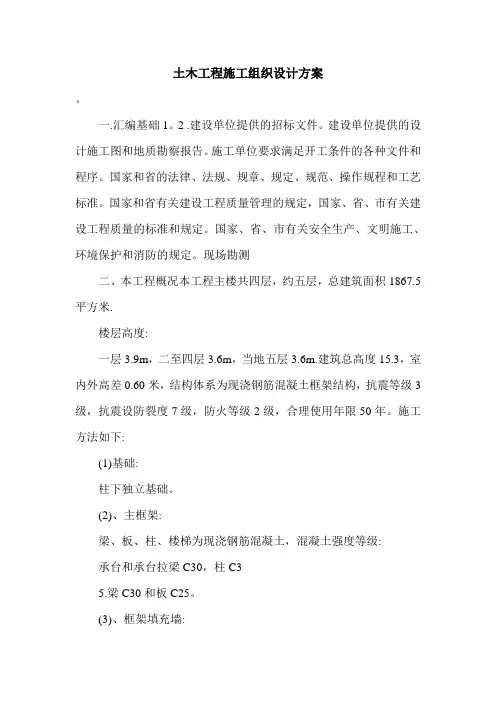

土木工程施工组织设计方案

合集下载

土木工程施工组织设计方案.doc

土木工程施工组织设计方案.doc

土木工程施工组织设计方案。

一.汇编基础1。

2 .建设单位提供的招标文件。

建设单位提供的设计施工图和地质勘察报告。

施工单位要求满足开工条件的各种文件和程序。

国家和省的法律、法规、规章、规定、规范、操作规程和工艺标准。

国家和省有关建设工程质量管理的规定,国家、省、市有关建设工程质量的标准和规定。

国家、省、市有关安全生产、文明施工、环境保护和消防的规定。

现场勘测二、本工程概况本工程主楼共四层,约五层,总建筑面积1867.5平方米.楼层高度:一层3.9m,二至四层3.6m,当地五层3.6m.建筑总高度15.3,室内外高差0.60米,结构体系为现浇钢筋混凝土框架结构,抗震等级3级,抗震设防裂度7级,防火等级2级,合理使用年限50年。

施工方法如下:(1)基础:柱下独立基础。

(2)、主框架:梁、板、柱、楼梯为现浇钢筋混凝土,混凝土强度等级:承台和承台拉梁C30,柱C35.梁C30和板C25。

(3)、框架填充墙:0.000以下的基础墙为MU10页岩烧结实心砖和M10水泥砂浆砌体。

0.000以上墙体采用60厚挤塑聚苯板和轻集料混凝土小型空心砌块,其中外墙为300厚。

内墙厚度XXXX年固定功率千瓦生产能力交付至施工现场1台塔式起重机中国2004年2台自走式搅拌机中国20035.5350升中国2003年3台强制搅拌机1台中国2004年4台钢筋折弯机GWQJ401中国20023.0中国20023.0中国2005年5.5中国2006年6台钢筋调直机GT4/141中国20004 7木工刨床MB103A1中国19984中国19984中国MJ1041中国20063中国200723.4中国200723.4中国10振动器ZX504中国20071.1中国2001 11挖掘机ZL5002中国2004 12经纬仪2中国2006 13二级中国20开工前,主要材料需使用的进度号、材料名称2钢筋t根据施工进度进场,3中砂立方米根据施工进度进场,4碎石立方米根据施工进度进场,5砖1000块根据施工进度进场,6木材立方米根据施工进度进场,7模板平方米根据施工进度进场。

土建工程施工组织方案(3篇)

土建工程施工组织方案(3篇)

第1篇一、工程概况1. 工程名称:XX住宅小区土建工程2. 工程地点:XX市XX区XX街道3. 工程规模:本项目占地面积约XX万平方米,总建筑面积约XX万平方米,包含住宅、商业、地下车库等。

4. 工程内容:土方工程、基础工程、主体结构工程、装饰装修工程、机电安装工程等。

5. 工程总投资:约XX亿元人民币。

6. 工程工期:预计工期为XX个月。

二、施工组织机构1. 施工项目经理部(1)项目经理:负责整个工程的施工组织、协调和管理,对工程质量、进度、安全、成本等方面全面负责。

(2)项目副经理:协助项目经理工作,分管技术、质量、安全、成本等方面。

(3)各部门负责人:负责各自部门的工作,确保工程顺利进行。

2. 施工现场管理机构(1)施工员:负责现场施工组织、协调、监督和检查。

(2)技术员:负责技术指导、技术交底、技术培训和施工方案的编制。

(3)质量员:负责工程质量检查、验收、整改和资料整理。

(4)安全员:负责现场安全管理、安全检查、安全教育、事故处理。

(5)材料员:负责材料采购、验收、保管、使用和统计。

(6)测量员:负责现场测量、放线、复核和资料整理。

三、施工准备1. 技术准备(1)组织施工人员进行技术交底,确保施工人员了解工程图纸、施工工艺、质量标准和安全要求。

(2)编制施工组织设计、施工方案、施工技术措施等。

(3)对施工人员进行安全技术培训,提高施工人员的安全意识和操作技能。

2. 材料准备(1)根据工程进度和施工要求,提前采购、验收、保管各类建筑材料。

(2)确保材料质量符合国家标准和设计要求。

(3)对进场材料进行标识、分类、堆放,方便使用和管理。

3. 施工设备准备(1)根据工程需求,提前购置、租赁、安装各类施工设备。

(2)确保施工设备完好、性能稳定、操作简便。

(3)对施工设备进行定期检查、维护和保养。

4. 施工现场准备(1)对施工现场进行平整、排水、围挡等基础工作。

(2)设置临时办公区、生活区、材料堆放区、施工便道等。

土石方工程施工组织设计方案(3篇)

土石方工程施工组织设计方案(3篇)

第1篇一、工程概况1. 工程名称:XX项目土石方工程2. 工程地点:XX市XX区3. 工程规模:本工程土石方开挖总量约为100万立方米,填方总量约为50万立方米。

4. 工程内容:主要包括土石方开挖、土石方运输、土石方填筑、场地平整等。

5. 工程工期:根据合同约定,土石方工程总工期为60天。

二、施工组织设计原则1. 合理组织施工,确保工程质量和进度。

2. 严格执行国家有关法律法规和标准,确保施工安全。

3. 优化资源配置,提高施工效率。

4. 加强施工管理,降低施工成本。

5. 环保施工,减少对周边环境的影响。

三、施工部署1. 施工顺序:按照“先挖后填、分层开挖、分层填筑”的原则进行施工。

2. 施工区域划分:根据工程实际情况,将施工区域划分为若干个施工段,分别进行施工。

3. 施工队伍组织:成立土石方工程施工项目部,负责整个工程的施工组织和管理。

4. 施工设备配置:根据工程规模和施工要求,配置相应的施工设备,包括挖掘机、装载机、自卸汽车、推土机等。

四、施工工艺1. 土石方开挖(1)采用挖掘机进行土石方开挖,挖掘深度不超过5米。

(2)开挖过程中,应保持土石方堆放整齐,不得随意堆放,确保场地整洁。

(3)开挖过程中,应密切关注周边环境,防止对周边建筑物、道路等造成损害。

2. 土石方运输(1)采用自卸汽车进行土石方运输,运输车辆应定期检查,确保运输安全。

(2)运输过程中,应保持道路畅通,避免交通拥堵。

(3)运输车辆应遵守交通规则,确保行车安全。

3. 土石方填筑(1)采用推土机进行土石方填筑,填筑厚度不超过30厘米。

(2)填筑过程中,应确保填筑土石方均匀,不得出现沉陷、裂缝等现象。

(3)填筑完成后,应进行压实,确保填筑土石方密实。

4. 场地平整(1)采用推土机进行场地平整,平整厚度不超过30厘米。

(2)平整过程中,应确保场地平整度符合设计要求。

(3)平整完成后,应进行压实,确保场地密实。

五、施工进度计划1. 施工进度安排:根据工程规模和施工要求,制定详细的施工进度计划,确保工程按期完成。

土木工程施工组织方案(3篇)

土木工程施工组织方案(3篇)

第1篇一、工程概况本项目为一座公共建筑,建筑面积为12567.82平方米,框架结构,主体为8层,层高31.5米。

施工地点位于XX市XX区,项目业主为XX有限公司,监理单位为XX监理公司,施工单位为XX建筑工程有限公司。

二、施工组织设计编制依据1. 省某某某有限公司设计的施工图;2. 国家及地方有关施工规范、标准和法规;3. 总承包商出具的相关工程文件;4. 工程现场实际情况;5. 施工单位的技术力量和施工经验。

三、施工组织设计原则1. 安全第一,质量第一;2. 合理安排施工顺序,确保工程进度;3. 优化资源配置,提高施工效率;4. 注重环境保护,减少施工对环境的影响;5. 加强施工管理,确保施工质量。

四、施工组织设计内容1. 施工准备(1)施工图纸会审及技术交底:组织施工技术人员对施工图纸进行会审,明确施工要求,对施工人员进行技术交底。

(2)施工材料、设备准备:根据施工图纸及施工方案,提前准备施工材料、设备,确保施工需要。

(3)施工人员培训:对施工人员进行专业培训,提高施工人员的技术水平。

2. 施工进度计划(1)制定施工进度计划,明确各分部分项工程的施工时间节点。

(2)合理安排施工顺序,确保工程进度。

(3)加强施工进度控制,确保工程按期完成。

3. 施工方案(1)基础工程:采用基坑支护、土方开挖、地基处理、基础施工等工艺。

(2)主体结构工程:采用模板工程、钢筋工程、混凝土工程等工艺。

(3)装饰工程:采用涂料、瓷砖、石材等装饰材料,进行室内外装饰。

(4)给排水、电气、节能工程:按照相关规范和标准,进行管道安装、线路敷设等。

4. 施工质量控制(1)严格执行国家及地方有关施工规范、标准和法规。

(2)加强施工过程质量控制,确保施工质量。

(3)做好施工记录,及时发现问题并整改。

5. 施工安全文明施工(1)严格执行国家及地方有关施工安全文明施工的规定。

(2)加强施工现场安全管理,确保施工安全。

(3)做好施工现场环境保护,减少施工对环境的影响。

土木工程施工组织设计

土木工程施工组织设计

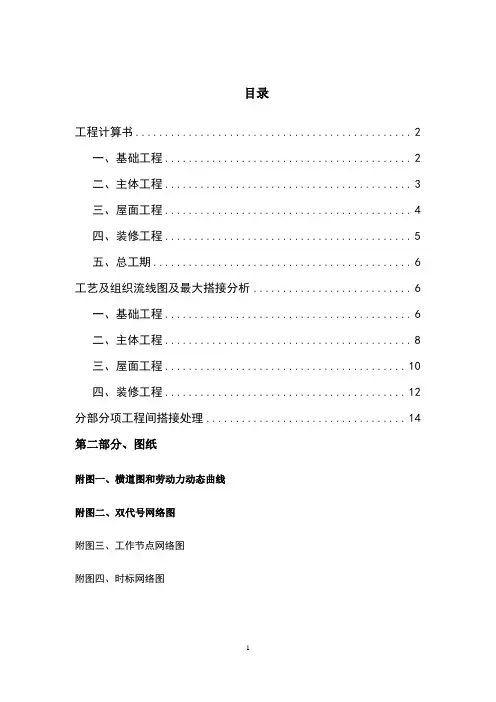

目录工程计算书 (2)一、基础工程 (2)二、主体工程 (3)三、屋面工程 (4)四、装修工程 (5)五、总工期 (6)工艺及组织流线图及最大搭接分析 (6)一、基础工程 (6)二、主体工程 (8)三、屋面工程 (10)四、装修工程 (12)分部分项工程间搭接处理 (14)第二部分、图纸附图一、横道图和劳动力动态曲线附图二、双代号网络图附图三、工作节点网络图附图四、时标网络图计算书及说明书工程概况某四层教学楼,建筑面积为1560m2。

基础为钢筋混凝土条形基础,主体结构为现浇框架结构。

装修工程为铝合金窗、胶合板门,外墙用白色外墙砖贴面,内墙为中级抹灰,外加106涂料。

屋面工程为现浇细石钢筋混凝土屋面板,防水层贴一毡二油,外加架空隔热层。

由于基础部分面积接近400m2,而施工班组人数较多。

考虑到工作面、施工效率及施工安全因素,将基础工程分为2个施工段,即m=2;一、基础工程(1)、由于浇筑混凝土垫层劳动量较少,且浇筑混凝土垫层的技术要求不高,故将其与基槽挖土合并为一个施工过程;又因为浇筑基础混凝土和浇筑素混凝土基础墙是同一工种,故将其合并为一个施工过程,所以施工过程数可以确定为4,即n=4;(2)、计算流水步距和流水节拍:1、流水节拍=总劳动量/(班组人数*施工段数)2、已知n=4,m=23施工段数m = 2 施工过程数n = 4根据表一得:t1 = 216/(27×1×2)= 4天t2 = 48/(6×1×2)= 4天t3 = 160/(20×1×2)= 4天t4 = 64/(8×1×2)= 4天4、由于各施工过程的流水节拍均相等。

故采用固定节拍专业流水施工法根据固定节拍流水施工流水步距与流水节拍相等的特点,确定流水步距K=t=4天组织间歇时间∑Z1 = 1天搭接时间∑C= 0天计算工期T = (m+n-1) K+∑Z1—∑C=(4+2-1)×4+1-0 = 21天二、主体工程主体工程的各分项工程包括搭设脚手架、柱钢筋、柱梁板模板(含楼梯)、柱混凝土、梁板钢筋(含楼梯)、梁板混凝土(含楼梯)、拆模、砌墙(含安装门窗框),但由于搭设脚手架属于准备类施工过程,可不参与流水施工组织,即不分层分段,与主体工程的其他分项工程平行施工,在余下7个分项工程中,各自都具有较强的专业性,且劳动量也不小。

土木工程毕业设计施工组织设计

土木工程毕业设计施工组织设计

土木工程毕业设计施工组织设计一、施工组织设计的目标和原则1.目标:确保施工质量、进度和安全。

2.原则:合理安排施工过程,优化资源配置,提高工程施工效果。

二、施工组织设计的基本内容1.施工流程:根据设计方案,确定施工工序和施工顺序,并编制施工流程图。

2.施工方法:确定施工方法和工艺流程,包括施工原理、工序要求、施工设备和材料使用等。

3.施工进度:编制施工计划表,确定施工起止日期和工期,并进行合理调整。

4.施工人员组织:确定施工人员组织结构、职责分工和人员配备。

5.施工设备组织:确定施工设备调配和使用方案,合理配置施工设备。

6.施工材料组织:确定施工材料采购计划和库存管理措施,确保材料供应及时和质量合格。

7.施工安全管理:编制施工安全生产计划,保障施工现场安全,预防事故发生。

8.施工质量控制:制定施工质量控制方案,确定质量检验和验收标准,保证工程质量合格。

三、施工组织设计的方法和技术1.施工工序分解法:将整个施工过程按照工序进行分解和安排,使各个施工阶段具有可操作性。

2.甘特图法:根据工序的前后关系和工期要求,绘制甘特图并进行优化调整,确定施工计划。

3.网络计划法:根据工序的依赖关系和施工资源要求,建立网络模型,并进行时间和资源的分配和优化。

4.BIM技术:通过建模软件对设计方案进行三维建模和协同设计,提高施工过程的效率和准确性。

5.现场布置与安全管理:根据施工现场特点,进行现场布置和安全措施的设计,保障施工过程的安全性。

施工组织设计的关键是根据设计方案和施工条件,结合相关的规范和技术要求,合理选择施工方法和工序,合理配置资源和设备,制定详细的施工计划和控制措施,实施施工过程的安全管理和质量控制,确保工程的质量、进度和安全目标得以实现。

最后,施工组织设计是土木工程毕业设计中的重要环节,它对于工程的成功实施具有重要的意义。

通过合理的施工组织设计,可以提高工程施工过程的效率和经济性,提高工程的质量和安全性,实现设计方案的有效落地。

土木工程施工课程设计(3篇)

土木工程施工课程设计(3篇)

第1篇一、设计背景随着我国经济的快速发展,土木工程行业在国民经济中的地位日益重要。

为了培养具备实际操作能力的土木工程人才,我国高校纷纷开设土木工程施工课程。

本课程设计旨在使学生掌握土木工程施工的基本原理、方法和技能,提高学生的实际操作能力和团队协作能力。

二、设计目的1. 使学生了解土木工程施工的基本流程,掌握施工组织设计、施工方案、施工进度计划、施工平面图、施工机具计划表等基本内容。

2. 培养学生分析问题、解决问题的能力,提高学生的实际操作技能。

3. 增强学生的团队协作意识,提高学生的沟通与表达能力。

三、设计内容1. 工程概况:包括工程名称、地点、规模、结构类型、主要建筑特征等。

2. 施工组织设计:包括施工部署、施工方案、施工进度计划、施工平面图、施工机具计划表等。

3. 施工方案:包括地基基础、主体结构、屋面、装饰装修等施工方案。

4. 施工进度计划:根据工程特点,制定合理的施工进度计划,确保工程按期完成。

5. 施工平面图:绘制施工现场的平面布置图,包括施工道路、临时设施、材料堆场等。

6. 施工机具计划表:根据工程特点和施工进度,制定施工机具计划表,确保施工顺利进行。

四、设计步骤1. 收集工程资料:了解工程概况、施工图纸、施工规范等。

2. 分析工程特点:根据工程特点,确定施工组织设计、施工方案、施工进度计划等。

3. 编制施工组织设计:包括施工部署、施工方案、施工进度计划、施工平面图、施工机具计划表等。

4. 绘制施工平面图:根据施工现场情况,绘制施工现场的平面布置图。

5. 编制施工机具计划表:根据工程特点和施工进度,制定施工机具计划表。

6. 撰写设计报告:对设计内容进行总结,提出改进意见。

五、设计成果1. 完成土木工程施工课程设计报告,包括工程概况、施工组织设计、施工方案、施工进度计划、施工平面图、施工机具计划表等内容。

2. 提交设计图纸,包括施工平面图、施工进度计划等。

3. 进行课程设计答辩,展示设计成果,接受教师和同学的评审。

土木工程施工组织设计书

土木工程施工组织设计书

标题:土木工程施工组织设计书一、工程概述本项目为XX市某土木工程,主要包括一栋八层的主体建筑和相应的配套设施。

建筑占地面积为12567.82平方米,采用框架结构,层高为31.5米。

工程质量要求高,施工周期紧张,需精心组织施工,确保工程顺利进行。

二、施工组织设计原则1. 严格遵守基本建设程序,确保工程按照规定的程序进行。

2. 贯彻执行国家关于基本建设的各项方针政策,坚持基本建设程序。

3. 合理安排施工程序和施工顺序,确保施工顺利进行。

4. 采用先进的施工技术和管理方法,提高施工效率。

5. 加强施工现场管理,确保工程质量、安全、进度目标的实现。

6. 充分考虑季节性施工措施,确保全年连续施工。

7. 合理利用资源,降低施工成本。

三、施工组织设计内容1. 施工准备工作:包括施工场地平整、临时设施建设、材料采购及进场、施工设备调试等。

2. 施工进度计划:根据工程特点和施工条件,编制详细的施工进度计划,明确各阶段的施工内容、工程量、施工人数及施工时间等。

3. 施工方法及工艺:针对各分部分项工程,制定具体的施工方法及工艺,确保工程质量。

4. 施工组织管理:建立健全施工组织管理体系,明确各岗位职责,确保施工顺利进行。

5. 施工现场管理:加强施工现场的安全、环保、文明施工管理,创造良好的施工环境。

6. 工程质量控制:制定严格的质量控制措施,确保工程质量满足设计要求。

7. 工程安全控制:制定安全事故应急预案,加强施工现场的安全培训和监督检查。

8. 工期控制:采取有效措施,确保工程按进度计划顺利完成。

9. 施工成本控制:合理利用资源,降低施工成本,提高经济效益。

四、施工组织设计实施与监控1. 施工过程中,严格按照施工组织设计进行施工,确保工程顺利进行。

2. 定期对施工组织设计的执行情况进行检查,发现问题及时调整。

3. 加强对施工现场的监控,确保施工安全、质量、进度目标的实现。

4. 定期对施工人员进行培训,提高施工技能和施工管理水平。

土木工程_施工组织设计(3篇)

土木工程_施工组织设计(3篇)

第1篇一、工程概况本项目为一座公共建筑,位于我国某城市中心区域,占地面积12567.82平方米。

建筑主体为框架结构,共8层,层高31.5米。

本工程建筑面积约10000平方米,功能包括办公、商业和餐饮等。

二、施工组织设计原则1. 严格执行国家相关法律法规和行业标准,确保工程质量、安全、进度和环境保护。

2. 优化施工方案,提高施工效率,降低施工成本。

3. 重视科技创新,采用先进施工技术和设备。

4. 加强施工现场管理,确保施工环境整洁、有序。

三、施工组织设计内容1. 施工准备(1)人员准备:组建专业施工队伍,明确各岗位人员职责,加强培训,提高施工技能。

(2)材料准备:根据施工进度,提前采购各类建筑材料,确保施工需求。

(3)设备准备:配置必要的施工设备,确保施工顺利进行。

2. 施工进度计划(1)根据工程特点,采用虚拟施工方式进行施工组织设计。

(2)从基础到屋面,从主体到细部,分章进行技术方案编制。

(3)制定合理的工期分布,确保工程按期完成。

3. 施工方案(1)测量:采用高精度测量仪器,确保施工放样准确。

(2)土方:采用挖掘机、自卸车等设备进行土方开挖,确保开挖质量。

(3)模板:采用组合钢模板,确保模板的稳定性和刚度。

(4)钢筋:采用机械化绑扎,提高施工效率。

(5)混凝土:采用商品混凝土,确保混凝土质量。

(6)砌体:采用蒸压砖,确保砌体质量。

(7)脚手架:采用扣件式脚手架,确保脚手架的稳定性和安全性。

(8)装饰:采用优质装饰材料,确保装饰效果。

(9)给排水、电气:按照设计要求,确保给排水、电气系统正常运行。

(10)节能工程:采用节能材料和设备,提高建筑节能效果。

4. 施工质量控制(1)严格执行国家相关质量标准和规范。

(2)加强施工过程中的质量检查,确保工程质量。

(3)对不合格工程进行整改,直至合格。

5. 施工安全控制(1)严格执行国家相关安全法规和标准。

(2)加强施工现场安全管理,确保施工人员安全。

(3)定期开展安全教育培训,提高施工人员安全意识。

土木工程施工组织设计方案.doc

土木工程施工组织设计方案.doc

土木工程施工组织设计方案.doc
土木工程施工组织设计方案。

一.汇编基础1。

2 .建设单位提供的招标文件。

建设单位提供的设计施工图和地质勘察报告。

施工单位要求满足开工条件的各种文件和程序。

国家和省的法律、法规、规章、规定、规范、操作规程和工艺标准。

国家和省有关建设工程质量管理的规定,国家、省、市有关建设工程质量的标准和规定。

国家、省、市有关安全生产、文明施工、环境保护和消防的规定。

现场勘测
二、本工程概况本工程主楼共四层,约五层,总建筑面积1867.5平方米.
楼层高度:
一层3.9m,二至四层3.6m,当地五层3.6m.建筑总高度15.3,室内外高差0.60米,结构体系为现浇钢筋混凝土框架结构,抗震等级3级,抗震设防裂度7级,防火等级2级,合理使用年限50年。

施工方法如下:
(1)基础:
柱下独立基础。

(2)、主框架:
梁、板、柱、楼梯为现浇钢筋混凝土,混凝土强度等级:
承台和承台拉梁C30,柱C3
5.梁C30和板C25。

(3)、框架填充墙:。

土木工程施工组织设计(完整版)

土木工程施工组织设计(完整版)

土木工程施工组织设计(完整版)1. 引言本文档旨在提供土木工程施工组织设计的完整版。

施工组织设计是土木工程项目实施的重要环节,在保证工程质量和安全的前提下,合理组织施工过程,确保工期和经济效益的实现。

本文档将从以下几个方面进行讨论和设计。

2. 施工组织设计的目标和原则2.1 目标:施工组织设计的目标是确保土木工程项目按时按质按量完成,保证工程质量和安全,并实现经济效益的最大化。

2.2 原则:施工组织设计应遵循以下原则:- 安全第一:确保施工过程中的人员和设备安全;- 合理布局:合理规划施工场地和施工设备的布局;- 协调配合:协调各施工阶段、工序之间的关系,确保施工工序的连续性;- 经济有效:合理利用资源,降低成本,提高效益;3. 施工组织设计内容3.1 施工流程设计:根据工程的具体要求和规划,制定合理的施工流程,明确各施工阶段的顺序和前后关系。

3.2 施工方案设计:根据工程的具体要求,设计出合理的施工方案,包括具体的施工方法、施工工艺、施工工序等。

3.3 施工资源计划:确定所需的人员、设备、材料等施工资源,并进行合理的调配和计划。

3.4 安全措施设计:根据工程的风险评估,设计出相应的安全措施和应急预案,确保施工过程中的安全。

3.5 施工进度计划:根据施工流程和资源计划,制定详细的施工进度计划,确保按时完成工程。

3.6 成本控制设计:制定合理的成本控制措施,控制施工过程中的成本,实现经济效益的最大化。

4. 施工组织设计的实施步骤4.1 资料收集和分析:收集和分析与工程相关的资料,包括设计图纸、规范标准、工程要求等。

4.2 方案设计和优化:根据资料分析和项目要求,设计出初步施工方案,并根据实际情况进行优化调整。

4.3 论证和评审:对施工组织设计方案进行论证和评审,确保方案的可行性和合理性。

4.4 编制施工组织设计书:在通过论证和评审后,编制最终的施工组织设计书,包括施工流程、施工方案、资源计划、安全措施、进度计划和成本控制等内容。

土木工程施工组织设计范本

土木工程施工组织设计范本

标题:土木工程施工组织设计范本一、编制依据及原则1.1 编制依据本施工组织设计依据省某某某有限公司设计的施工图、总承包商出具的相关工程资料以及我国现行的施工规范和标准进行编制。

1.2 编制原则(1)确保工程质量:严格按照设计图纸和施工规范进行施工,确保工程质量符合国家标准。

(2)保证施工安全:制定完善的安全生产措施,确保施工过程中人员安全。

(3)提高施工效率:合理配置资源,优化施工流程,提高施工效率。

(4)文明施工:加强施工现场管理,营造良好的施工环境,减少对周围环境的影响。

二、工程概况2.1 工程位置及工程范围本工程位于某城市中心区域,占地面积XX平方米,主要包括一栋8层主体建筑、裙房及附属设施。

2.2 周围环境施工现场周围环境主要包括居民区、商业街和交通道路等。

2.3 工程地质及水文地质施工现场地质主要为粘土层,地下水位较高,需进行降水处理。

2.4 结构形式及结构防水本工程结构形式为框架结构,采用钢筋混凝土梁、板、柱等构件。

结构防水采用防水混凝土及防水卷材。

2.5 主要工程数量主要包括土方工程、模板工程、钢筋工程、混凝土工程、砌体工程、装饰工程、给排水工程、电气工程、节能工程等。

2.6 工程特点、施工重点、难点及对策(1)工程特点:工程结构复杂,施工精度要求高。

(2)施工重点:钢筋工程、混凝土工程、模板工程、装饰工程等。

(3)施工难点:施工现场空间狭小,施工过程中需进行交通疏解和地下管线处理。

(4)对策:合理规划施工现场,优化施工流程,确保施工顺利进行。

三、总体施工部署3.1 总体施工目标确保工程质量,保证施工安全,提高施工效率,实现文明施工。

3.2 总体施工安排本工程施工分为三个阶段:前期准备阶段、施工阶段和竣工验收阶段。

3.3 主要施工方法(1)土方工程:采用机械挖土,人工清槽,土方外运。

(2)模板工程:采用组合式模板,现场拼装。

(3)钢筋工程:采用现场绑扎方式。

(4)混凝土工程:采用现场搅拌,泵送浇筑。

土木工程施工组织设计

土木工程施工组织设计

土木工程施工组织设计第一部分:土建施工组织设计一、施工技术方案㈠、编制依据㈡、工程概况㈢、工程特点(四)、施工组织机构及项目人员配置(五)、需建设单位支持配合施工的有关问题(六)、施工总平面规(七)、施工工期及总进度计划(八)、进度保证技术措施(九)、施工机具配置(十)、施工总平面布置二、主要施工组织措施㈠、施工准备㈡、主要施工顺序㈢、主要项目施工方法一、测量放线:二、定位放线三、标高引进及高程控制四、桩位埋设及保护五、排降水措施:六、基坑开挖、边坡保护及土方平衡:七、脚手架及模板工程:八、钢筋工程:九:混凝土工程十、预埋件及预埋管十一、装饰工程十二、砌体工程㈣、满水试验二、质量保证体系㈠、关键部位质量保证措施1、测量控制技术措施:2、管道施工技术措施:3、土方开挖施工措施:4、池体施工技术措施:5、管理用房的施工技术措施:6、脚手架施工技术措施:7、模板工程施工技术措施:8、钢筋工程施工措施:9、砼浇筑部分的施工技术措施:㈡、雨季施工质量保证㈢、工程质量控制措施措施1、质量控制标准2、质量保证体系3、相关人员质量责任4、质量保证措施四、安全生产保证体系(一)、施工安全管理网络图(二)、施工安全主要措施五、文明施工主要措施六、环境保护措施分:降水护壁施工组织设计第三部分:施工临时用电设计第一章总则1.1 指导思想投标人施工的指导思想:视质量为生命,求信誉,以信誉求发展创效益。

以质量为中心,按照GB2002系列标准,建立工程质量保证体系,选配高素质的项目经理、总工程师及工程技术管理人员,按国示惯例,实施了项目管理,积极推广新技术、新工艺、新设备、新材料,精心组织,科学管理,优质、高速的完成本工程施工任务,创本市一流水平的工程。

用我们的智慧和汗水,为业主提供优质产品和满意的服务。

1.2 编制依据是以有限责任公司招标文件,说明为依据编制的。

是以程有限公司的本工程全套施工图纸为依据编制的。

是以国家、省、市现行有关标准、规程、设计规范和施工验收规范、技术和安全操作规程;工程所在地的地域条件,建设方能提供的支持;1.3 编制目的本施工组织设计编制的目的是:为本工程施工组织提供完整的纲领性文件,用以提高建筑、安装、装饰工程的施工与管理确保优质、高速、安全、文明地完成本工程的建设任务。

土木工程建设施工组织设计方案

土木工程建设施工组织设计方案

土木工程建设施工组织设计方案1. 项目背景该项目是一项土木工程建设项目,旨在建设一座大型桥梁。

项目的地理位置是在XX市的XX区域。

该桥梁将连接两个主要的城市,并提高交通效率。

2. 项目目标- 建设一座符合安全标准的大型桥梁。

- 提高区域内的交通效率。

- 降低交通事故率。

- 完成项目的时间进度。

3. 施工组织设计方案3.1 项目管理组织- 设立项目管理团队,包括项目经理、技术专家、质量控制人员等。

- 确定项目的组织结构,明确各成员的职责和权限。

3.2 施工流程安排- 制定详细的施工流程计划,包括各个施工阶段的工作内容、时间安排和资源分配。

- 定期进行施工进度检查,及时调整计划以确保项目按时完成。

3.3 施工队伍组织- 招募经验丰富的施工队伍,并进行培训以提高他们的技能水平。

- 组织施工队伍的分工合作,确保各个工种之间的协调配合。

3.4 材料和设备采购- 确定项目所需的材料和设备清单,并进行采购计划。

- 选择可靠的供应商,并与其建立长期合作关系,确保材料和设备的质量和供应的及时性。

3.5 质量控制- 制定详细的质量控制计划,包括各个工程环节的质量标准和检查方法。

- 定期进行质量检查,及时纠正存在的质量问题,确保工程质量符合标准要求。

3.6 安全管理- 制定安全管理计划,包括施工现场的安全规范和应急预案。

- 加强施工人员的安全教育和培训,提高他们的安全意识和应急处理能力。

3.7 环境保护- 制定环境保护措施,减少施工对环境的影响。

- 定期监测施工现场的环境指标,确保施工活动符合环保要求。

4. 风险管理- 识别和评估项目可能面临的风险,并制定相应的风险应对措施。

- 定期进行风险评估和监测,及时应对和控制风险的发生。

5. 项目进度控制- 制定项目进度计划,明确各个工程阶段的时间节点。

- 定期进行进度检查,及时调整计划以确保项目按时完成。

6. 项目沟通管理- 建立有效的沟通机制,确保项目各方之间的信息交流畅通。

土建工程施工组织设计

土建工程施工组织设计

土建工程施工组织设计一、工程概况本项目为某城市中心区域的一栋高层商用建筑,占地面积2000平方米,总建筑面积约为10000平方米。

建筑主体结构为框架-剪力墙结构,共28层,其中地上26层,地下2层。

主要施工内容包括土方工程、基础工程、主体结构工程、屋面工程、装饰工程等。

二、施工组织设计原则1. 确保工程质量:严格按照国家施工标准和规范进行施工,确保工程质量满足设计要求和业主需求。

2. 保障施工安全:加强施工现场安全管理,预防事故发生,确保人员和设备安全。

3. 提高施工效率:合理组织施工流程,优化资源配置,提高施工进度,降低成本。

4. 文明施工:遵守施工现场文明施工规定,营造良好的施工环境,减少对周边环境的影响。

5. 环保节能:在施工过程中,采取环保措施,提高能源利用效率,降低能耗。

三、施工组织设计内容1. 施工总体布局:根据工程特点和现场条件,合理规划施工现场,明确施工区域、材料堆放区、办公生活区等。

2. 施工流程安排:明确各分部分项工程的施工顺序和衔接关系,确保施工顺利进行。

3. 施工资源配置:合理配置人力、材料、设备、资金等资源,确保施工需求得到满足。

4. 施工进度计划:制定详细的施工进度计划,明确各阶段工程的完成时间,确保工程按时完成。

5. 施工质量控制:制定质量管理体系和质量控制措施,确保工程质量满足要求。

6. 施工安全管理:制定施工现场安全管理制度和事故应急预案,加强安全培训和现场监督,预防安全事故发生。

7. 文明施工措施:制定文明施工规定,加强施工现场环境卫生管理,提高施工现场形象。

8. 环保节能措施:采取绿色施工措施,降低能耗,减少污染排放,保护环境。

四、施工组织设计实施与监控1. 施工过程中,严格执行施工组织设计,确保各项措施落实到位。

2. 定期对施工进度、质量、安全等方面进行监督检查,发现问题及时整改。

3. 加强施工现场沟通协调,确保各参建单位协同配合,保障施工顺利进行。

4. 针对施工现场实际情况,及时调整施工组织设计,提高施工效率。

土木工程毕业设计施工组织设计

土木工程毕业设计施工组织设计

土木工程毕业设计施工组织设计篇一:施工组织设计施工组织设计土木工程毕业设计施工组织设计目录第一章、设计依据??????????????????????????????2第二章、工程概况??????????????????????????????2 第三章、施工布署??????????????????????????????5 第四章、施工方案??????????????????????????????8 第五章、施工进度计划????????????????????????????37第六章、资源配置计划????????????????????????????39第七章、施工准备工作计划??????????????????????????40第八章、工程质量保证措施??????????????????????????44第九章、环境保护及文明施工?????????????????????????108第十章、确保工期技术组织措施????????????????????????121第十一章、降低成本措施???????????????????????????134第十二章、施工平面布置图??????????????????????????135第一章设计依据我公司在认真阅读施工图纸和对建设地点现场踏勘的基础上,坚持方案指导施工的编制原则对施工组织设计的内容、措施进行了充分的研究和论证后,依据《中华人民共和国建筑法》、根据现行国家有关标准及验收规范(即GB50502-20XX、GB50202-20XX、GB50108-20XX、GB50208-20XX、GB50203-20XX、GB50204-20XX、GB50207-20XX、GB50209-20XX、GB50210-20XX、GB50411-20XX、GB50164-92、GB50168-92、GB50202-20XX、JG33-20XX、JGJ46-20XX、JGJ80-91、GB50194-93、JGJ130-20XX、JGJ146-20XX、JGJ162-20XX)和遵守承发包双方签订了工程施工合同《建设工程施工合同(南建施合同001号)》,精心编制而成。

自考 土木工程 11128施工组织设计

自考 土木工程 11128施工组织设计

自考土木工程xxx施工组织设计一、介绍1.1 研究背景自考土木工程xxx《施工组织设计》课程是土木工程专业的重要课程之一,在工程施工中具有重要的理论和实践意义。

本课程旨在培养学生系统地掌握工程施工组织设计的理论和方法,具备施工组织设计的能力。

1.2 研究目的本课程旨在通过对施工组织设计理论知识的学习和实践操作,使学生掌握工程施工组织设计的基本原理和方法,培养学生具备独立开展施工组织设计的能力。

二、施工组织设计的基本概念和原则2.1 施工组织设计的基本概念施工组织设计是指对施工过程中的各项施工活动进行合理规划和组织,达到经济、安全、质量、进度等方面的要求的过程。

2.2 施工组织设计的基本原则(1)安全第一:在施工组织设计中,安全始终是第一位的,必须保证施工过程中的安全。

(2)经济合理:在满足工程质量和进度要求的前提下,尽量减少施工成本。

(3)质量可靠:确保施工工艺和施工质量达到设计要求。

(4)进度合理:合理安排施工工期,保证工程按时完成。

三、施工组织设计的内容和要求3.1 施工组织设计的内容(1)施工方法和工艺方案设计(2)施工现场组织和布置设计(3)施工设备的选择和配置(4)施工人员的组织和管理(5)施工安全和环境保护设计3.2 施工组织设计的要求(1)符合工程设计要求(2)考虑现有资源条件(3)合理利用现有施工设备和技术(4)合理安排施工进度四、施工组织设计的方法和步骤4.1 施工组织设计的方法(1)综合方法:综合运用各种工程技术和管理方法,进行施工组织设计。

(2)案例分析法:通过实际案例进行分析,借鉴其他经验进行设计。

4.2 施工组织设计的步骤(1)收集资料:收集工程设计资料、施工设备资料等相关资料。

(2)分析情况:对施工现场情况和现有资源进行全面分析。

(3)制定方案:根据分析结果制定施工组织设计方案。

(4)评估效果:评估设计方案的可行性和效果。

(5)优化完善:根据评估结果对设计方案进行优化完善。

土木工程施工组织方案(3篇)

土木工程施工组织方案(3篇)

第1篇一、工程概况本项目位于XX市XX区,总建筑面积约为XX万平方米,包括住宅、商业、办公等多种业态。

项目占地面积约为XX亩,规划容积率约为XX,建筑密度约为XX%,绿地率约为XX%。

项目总投资约为XX亿元,建设周期约为XX个月。

二、施工组织设计原则1. 安全第一,预防为主:确保施工过程中人员安全和工程安全,严格执行国家及地方相关安全法规。

2. 质量第一,追求卓越:严格控制施工质量,确保工程质量达到国家及行业标准。

3. 经济合理,高效施工:合理安排施工进度,降低施工成本,提高施工效率。

4. 环保节能,绿色施工:遵循环保法规,采用节能环保技术,减少施工对环境的影响。

三、施工组织机构1. 施工项目经理部:负责整个工程的施工组织、协调、指挥和监督。

2. 施工项目部:下设工程技术部、质量安全部、物资设备部、人力资源部、财务部等职能部门,分别负责工程技术、质量安全、物资设备、人力资源、财务管理等工作。

四、施工进度计划1. 施工准备阶段:预计时间为1个月。

2. 土建施工阶段:预计时间为6个月。

3. 装饰装修阶段:预计时间为3个月。

4. 竣工验收阶段:预计时间为1个月。

总计:11个月五、施工资源配置1. 人力资源:根据工程规模和施工进度,合理配置施工人员,确保施工人员具备相应的技能和素质。

2. 物资设备:根据施工进度和施工要求,提前准备施工所需的各种物资和设备,确保施工顺利进行。

3. 施工机械:根据施工需要,合理配置各类施工机械,提高施工效率。

六、施工方法及技术措施1. 土方工程:- 采用机械开挖、运输和填筑。

- 开挖前进行地质勘察,确保施工安全。

- 填筑前进行地基处理,确保地基承载力满足要求。

2. 基础工程:- 采用钢筋混凝土基础,确保基础稳定。

- 采用预制钢筋混凝土构件,提高施工效率。

3. 结构工程:- 采用现浇钢筋混凝土结构,确保结构安全。

- 采用装配式建筑技术,提高施工效率。

4. 装饰装修工程:- 采用涂料、石材、瓷砖等装饰材料。

福建土木工程施工方案

福建土木工程施工方案

一、工程概况本工程位于福建省某市,为住宅小区项目,总建筑面积约15万平方米,包括住宅楼、商业楼、地下车库等。

工程总投资约2亿元,工期为2年。

本方案针对该工程的特点,制定详细的施工方案,确保工程质量和进度。

二、施工组织设计1. 施工组织机构成立项目经理部,下设工程技术部、安全质量部、材料设备部、财务部等部门,明确各部门职责,确保工程顺利实施。

2. 施工进度计划根据工程特点,制定详细的施工进度计划,包括各阶段施工时间、质量要求、安全措施等。

三、施工方案1. 施工顺序(1)基础工程:土方开挖、基础垫层、基础混凝土浇筑、防水层施工。

(2)主体工程:主体结构混凝土浇筑、模板拆除、屋面防水、外墙抹灰。

(3)装饰装修工程:室内外抹灰、地面铺设、墙面装修、门窗安装。

(4)室外工程:绿化、道路、停车场等。

2. 施工技术措施(1)基础工程土方开挖:采用机械开挖,注意保护周边环境,确保施工安全。

基础垫层:采用C15混凝土垫层,厚度为100mm,平整度要求≤5mm。

基础混凝土浇筑:采用商品混凝土,严格按照配合比进行浇筑,确保混凝土强度和耐久性。

防水层施工:采用SBS改性沥青防水卷材,厚度为2mm,搭接宽度为100mm。

(2)主体工程主体结构混凝土浇筑:采用泵送混凝土,确保混凝土质量。

模板拆除:拆除模板时,注意保护混凝土表面,防止出现裂缝。

屋面防水:采用SBS改性沥青防水卷材,厚度为2mm,搭接宽度为100mm。

外墙抹灰:采用M10水泥砂浆,厚度为20mm,平整度要求≤5mm。

(3)装饰装修工程室内外抹灰:采用M10水泥砂浆,厚度为20mm,平整度要求≤5mm。

地面铺设:采用瓷砖、木地板等,注意平整度和美观度。

墙面装修:采用乳胶漆、壁纸等,注意色彩搭配和施工质量。

门窗安装:采用断桥铝门窗,确保密封性和耐久性。

(4)室外工程绿化:根据设计要求,选择适合本地区的植物进行绿化。

道路:采用C20混凝土路面,厚度为150mm。

停车场:采用沥青混凝土路面,厚度为150mm。

土木工程施工组织(3篇)

土木工程施工组织(3篇)

第1篇一、施工准备施工准备是土木工程施工组织的第一步,主要包括以下内容:1. 施工现场勘察:对施工现场进行详细勘察,了解地质、地形、水文、气象等自然条件,为施工方案的制定提供依据。

2. 施工图纸会审:组织施工、设计、监理等单位对施工图纸进行会审,确保施工图纸的准确性和可行性。

3. 施工材料、设备采购:根据施工图纸和施工方案,采购所需材料、设备,确保施工过程中材料、设备的供应。

4. 施工人员培训:对施工人员进行技术、安全等方面的培训,提高施工人员的素质和技能。

二、施工进度计划施工进度计划是土木工程施工组织的关键环节,主要包括以下内容:1. 施工顺序:根据施工图纸和施工方案,确定施工顺序,确保施工过程中的各个工序相互衔接。

2. 施工进度安排:根据施工顺序,合理安排各个工序的施工时间,确保施工进度符合要求。

3. 施工进度控制:通过施工进度计划,对施工进度进行实时监控,确保施工进度在合理范围内。

三、施工组织设计施工组织设计是土木工程施工组织的重要环节,主要包括以下内容:1. 施工平面布置:根据施工现场条件,合理布置施工现场的各个区域,包括施工区、材料堆场、临时设施等。

2. 施工方案设计:根据施工图纸和施工方案,制定具体的施工方案,包括施工工艺、施工方法、施工技术等。

3. 施工质量控制:对施工过程中的各个工序进行质量控制,确保施工质量符合要求。

四、施工技术施工技术是土木工程施工组织的基础,主要包括以下内容:1. 施工工艺:根据施工图纸和施工方案,确定施工工艺,确保施工过程顺利进行。

2. 施工方法:根据施工工艺,制定具体的施工方法,提高施工效率。

3. 施工技术措施:针对施工过程中可能出现的技术问题,制定相应的技术措施,确保施工质量。

五、施工管理施工管理是土木工程施工组织的保障,主要包括以下内容:1. 施工安全:制定施工安全管理制度,确保施工过程中的安全。

2. 施工质量:建立健全施工质量管理体系,确保施工质量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工课程设计学院学生姓名专业学号班级指导教师成绩2013年06月一、工程概况某轻工机械厂金工车间,柱网尺寸6m,建筑总长108m,宽42m,设有一道伸缩缝,采用装配式钢筋混凝土排架结构,共两跨。

低跨柱顶标高8.4m,跨度为18m;配有5T桁车,轨顶标高6m;高跨柱顶标高为11.10m,跨度为20m,配有10T桁车,轨顶标高8.40m,高跨设有天窗架。

1.建筑平面及剖面见图1、图2。

2.柱子采用预制钢筋混凝土I字形断面桩,混凝土为C30号。

参见图3。

3.采用T形断面钢筋混凝土吊车梁及预应力大型参面板。

4.屋架采用预应力混凝土梯形屋架,混凝土为C40号。

参见图3。

5.采用普通钢筋混凝土地基二、施工条件1. 施工现场已“三通一平”,基础工程已完;施工现场土质为粘土,其地基承载力为20T/m22. 施工单位有两台起重机设备供选用,一台为W1-100, 另一台为W1-200,其起重性能见附录1。

3. 结构构件的制作:要求柱、屋架在现场预制,其余构件如吊车梁、地基梁及大型屋面板等在距现场5km处的构件厂制作,采用汽车运至现场。

4. 施工现场所需人力、材料及设备均可按设计要求给予满足。

5. 工期:主体结构安装,其施工期间最热月平均气温29.3℃,极端最高温度为40℃。

6. 结构安装定额见附录2。

7. 混凝土强度见附录3。

三、课程设计内容及要求1.施工方案的拟定和施工方法的选择。

2.编制结构安装工程施工进度计划。

表格形式如表3所示。

3.确定结构安装工程施工平面图。

包括:1)构件预制、就位平面布置图。

2)起重机的起行路线及停机布置四、课程设计步骤与方法:1.计算工程量:按分部分项工程名称,依构件实体体积建立计算式:工程量计算表如表:表12.选择结构预制及安装方案与施工方法,确定各施工过程的施工顺序:(1)柱:(分为牛腿柱和抗风柱)牛腿柱:在现场预制。

由于地基承载力为20T/m2 ,牛腿柱单根单浇,C轴线列柱跨外预制,A与B轴线列柱跨内预制;牛腿柱(自重在13t以下)采用一点绑扎;用三点共弧的原理采用旋转法吊装。

抗风柱:抗风柱采用两根或三根浇注,分别在1和20轴线列柱跨外预制。

为了防止在起吊过程柱身断裂,采用两点绑扎;用两点共弧的原理采用滑行法吊装。

各个柱子在对位后打紧楔子,使之临时固定;采用人工校正,并在柱脚与杯口的空隙中浇筑比柱子混凝土标号高一级的细石混凝土使之固定,浇筑应分两次进行,第一次浇筑至楔块底部,待混凝土强度达到25%时,即可拔去楔块,再将混凝土浇满杯口,进行养护,待第二次浇筑混凝土强度达到75%后,才能安装上部构件。

(2)屋架:屋架在现场预制,在跨内平卧叠浇,四榀为一组。

采用正面斜向布置,其中屋架下弦处的空间应至少大于L/2+3m(L为屋架跨度),以便进行预应力筋的张拉。

屋架均采用正向扶直,扶直后立即进行就位,采用同侧斜向就位。

屋架有大小两种,对24m跨度的屋架采用四点绑扎起吊法,并加横吊架,对18m跨度的屋架,采用左右两点绑扎起吊法,二者起吊时吊索与水平线夹角均不小于45o。

由于屋架侧向刚度差,容易造成损伤,故吊升时应缓慢放至柱顶,放手后用缆风绳或工具式支撑进行临时固定,再用经纬仪检查垂直度。

校正后,用电焊最后固定。

焊接时,应在屋架两端同时对角施焊,避免两端同侧施焊。

(3)梁:梁分吊车梁与地基梁,均在构件厂制作,由汽车运至现场。

吊车梁吊装时采用两点绑扎,对称起吊,并保持水平。

吊车梁校正在屋盖吊装后进行,垂直度校正用锤球检查,如有偏差,用斜垫铁纠正;平面位置校正用平行移轴法。

校正后,焊接牢固,梁接头处应浇筑细石混凝土最后固定,达一定强度后,再拆模。

同样对地基梁吊装后需校正,并焊接固定,接头处应浇筑细石混凝土最后固定,达一定强度后,再拆模。

(4)大型屋面板:大型屋面板也在构件厂制作,由汽车运至现场。

采用两块或四块叠吊,吊装时应保证履带式起重机的起重量、起重半径以及最小起重杆的起重仰角。

屋面板分节间吊装,当有两榀屋架安装好后,就可安装其间的屋面板。

屋面板吊装顺序应自两边檐口左右对称逐块吊向屋脊,有利于屋架稳定,受力均匀,避免屋架承受半边荷载。

屋面板就位校正后,立即与屋架上焊接牢固,除最后一块只能焊两点外,每块屋面板可焊三点。

(5)天窗架:天窗架采用单独吊装法,吊装时需待两侧屋面板吊装后进行,并且绑扎圆木进行临时加固。

3.起重机的选择验算:(1)、构件的外形尺寸及重量表。

(见下表:)(2)、起重机的选择及工作参数计算:起重机采用履带式起重机,根据分件吊装法的特点,计算工作参数,选择合适的起重机型号。

A:吊装柱子时起重机的选择因为B轴线柱最重,这里以B轴线柱进行计算(柱重Q1=8.50t,柱高h1=11.1+1.3=12.4m)起重量:Q= Q1 + Q2=8.50+0.2=8.70t起重高度:H=h1+h2+h3+h4=0+0.3+12.4+1.5=14.2m 现初选用W1—200型履带式起重机,起重臂长30m,查该起重机的性能表可得,当Q=8.70t时,相应的起重半径R>16.00m,起重高度H>23.50m(>14.4m),满足吊装柱子的要求。

因此选用W1—200型履带式起重机符合要求。

B:吊装屋架时起重机的选择取较大跨度24m的预应力梯形屋架进行计算,屋架重Q1=10.60t,屋架中间高度h3=3.55m起重量:Q= Q1 + Q2=10.60+0.20=10.8t起重高度:H= h1+h2+h3+h4 =11.1+0.3+3.55+2=16.95m现初选用W1-200型履带式起重机,起重臂长30m,查该起重机的性能表可得,当Q=10.8t时,起重高度H>24.6m (>16.95m),满足吊装屋架的条件,相应起重半径R>12.0m。

因此选用W1-200型履带式起重机满足要求。

C :吊装屋面板时起重机的选择屋架与屋面板采用同一台履带式起重机进行吊装作业,现吊装屋架选用W1-200型履带式起重机,下面验算吊装屋面板时,起重机是否满足吊装条件:大型屋面板重Q1=1.2t,高h=0.25m, 起重量: Q= Q 1 + Q 2=1.2+0.2=1.4t起重高度:H= h 1+h 2+h 3+h 4=11.1+0.3+3.55+3.0=17.95m 求最小起重杆时的起重仰角:︒=+++=+=66.55)0.10.3/()10.255.310.11(arctan )/(tan a 33g a h rc α ,取56o求最小起重杆长度:m g a h L 29.2256cos /456sin /55.12cos /)(sin /min =︒+︒=++=αα现选用W1-200型履带式起重机,起重杆长度30m>22.29m,满足条件。

当起重仰角α=56o 时,可得起重半径: m L F R 38.1856cos 301.6cos56=︒⨯+=︒⨯+=根据起重杆长L=30m ,起重半径R=18.38m ,查起重机性能表可得:Q >1.4t ,H>17.95m.因此选用W1-200型履带式起重机,起重杆长30m,起重仰角α=56o ,起重半径约为19m 时,亦能吊装屋面板。

4.主要技术组织措施:牛腿柱吊柱、校正、固定。

浇混凝土后,应达其强度的75%后才进行吊车梁及屋架的吊装。

此时,在混凝土中掺入外加剂,在混凝土拌制时加入木质素磺酸钙(M 型),可使混凝土两天强度提高82%,或在混凝土中掺入早强剂三乙醇胺N (C2H4OH )3 ,掺量占水泥重的0.05%,则3-5天可达设计强度的75%。

这个期间安排屋架扶直就位工作,然后再进行吊车梁和屋架的吊装,避免出现窝工。

5.劳动量计算:某施工过程(或分项工程)劳动量()()()工日产量定额或分项工程某施工过程工程量或分项工程某施工过程HC==(1)柱的吊装劳动定额计算:A 轴Z1的吊装: 柱重Q1=4.88t<5t P A =35根/台班劳动量(台班数)=20/35=0.57 ,取 0.6台班B 轴Z2的吊装: 柱重Q1=8.5t<11t P B =24根/台班劳动量(台班数)=20/24=0.83,取0.9台班C 轴Z3的吊装: 柱重Q1=7.0t<8t P C =29根/台班劳动量(台班数)=20/29=0.69,取0.7台班 柱的吊装劳动量=0.6+0.9+0.7=2.2台班 (2)柱的人工校正劳动定额计算:A 轴Z1的校正: 柱重Q1=4.88t<5t P A =33根/台班劳动量(台班数)=20/33=0.61 ,取 0.7台班B 轴Z2的校正: 柱重Q1=8.5t<11t P B =17根/台班劳动量(台班数)=20/17=1.18,取1.2台班C 轴Z3的校正: 柱重Q1=7.0t<8t P C =24根/台班劳动量(台班数)=20/24=0.83,取0.9台班 柱的吊装劳动量=0.7+1.2+0.9=2.8台班(3)抗风柱的安装、校正劳动定额计算: 抗风柱重量=5.0t ≤5t 吊装:P A =35根/台班 劳动量=10/35=0.29台班 校正:P B =33根/台班 劳动量=10/33=0.31台班(4)吊车梁的吊装劳动定额计算:吊车梁的重量=4.42t<6t,P A=32根/台班劳动量(台班数)=36*2/32=2.25 ,取2.30台班(5)吊车梁的校正定额计算:吊车梁的重量=4.42t<6t,P A=18根/台班劳动量(台班数)=36*2/18=4.0 ,取4.0台班(6)地基梁的安装、找平定额计算:地基梁的重量=1.67t<2t,P A=73根/台班劳动量=68/73=0.93,取0.95台班(7)接头浇筑混凝土:劳动量=70/3.3+68/5+67/9=42.26(/人.时)(8)接头模板安拆:劳动量=2*(70/10/1.74+68/10/2.43+67/10/4.85)=16.40(/人.时) (9)屋架翻身就位:18米跨:PA=18榀/台班劳动量=20/18=1.10台班24米跨:PB=14榀/台班劳动量=20/14=1.43台班总劳动量=1.10+1.43=2.53台班(10)屋盖综合安装:无天窗屋盖:P A =3.9间/台班有天窗屋盖:P B =2.3间/台班劳动量=18/3.9+18/2.3=12.45台班表2 劳动量计算汇总表6、预制构件的平面布置及起重机的开行路线。

(1)柱子的平面布置及吊装柱子时起重机的开行路线:柱子的吊装采用旋转法。

由于柱子是采用单浇,并且起重机开行路线到柱基中线的距离a的值不大于其中起重半径13.84m,也不宜太靠近基坑边,以免起重机产生失稳,故选起重机沿着跨边距杯口中心于7.5m处开行,起重机停放一点,吊装一根柱子。
