第一节钢结构施工方案(一)材料管理1、钢材检验建筑结构钢材必须具有足够的强度、良好的塑性、韧性、耐疲劳性及优良的焊接性能。

必须符合以下要求:1.1牌号:钢材主要是焊接H型钢,除应符合相应的技术标准的要求外,尚需进行必要的工艺性能试验。

1.2证书:钢材应附有符合设计文件要求的质量证明书,如对钢材的质量有疑义时,应抽检,其结果应符合国家标准的规定和设计文件的要求。

1.3表面质量:钢材表面锈蚀、麻点或划痕的深度不得大于该钢材厚度负偏差值的一半;断口处如有分层缺陷,应会同有关单位研究处理。

2、材料管理2.1材料进厂,按品名、规格、数量,会同供应人员清点入库。

并应认真核对镑码单、装箱单、运单、材质证明书及合格证等,并详细做好入库时的质量记录。

2.2对入库材料按其性能做到下垫、上盖、中通风,按规范进行堆放,材料员应随时检查落实情况。

2.3材料使用应按节约原则实行定额领料,由工段长根据加工预算和材料损耗系数签发定额限料卡。

2.4在使用材料时,必须做到专料专用,其原则时在该工程材料必须用于该工程中。

(二)主要工艺流程及质量控制1、工艺流程:钢材复验─→钢材矫正→放样号料→切割下料→组装成型→部件焊接→变形矫正→划线钻孔→喷砂除锈油漆→结构验收→提议安装2、钢材的复验:为确保焊接质量,在备料前对所用的钢材进行化学成分、机械性能复验,保证符合图纸要求的材质。

3、放样号料:3.1钢结构下料是第一道工序,该工程采取图纸下料法,直接按图纸所示的尺寸在钢材上按1:1的比例划线下料,允许偏差不超过1mm。

3.2号料前必须了解原材料的钢号及规格,检查原材料的质量,如有疤痕、裂纹、夹灰、厚度不足的现象时应调换材料或取得技术人员同意后方可使用。

3.3加强计量管理,严禁使用未检验、检验超期、无检验合格证的计量器具和非法计量单位。

3.4在号料的过程中,应随时在样板、样杆上记录下已号料的数量,号料完毕则应在样板和样杆上记下实际数量,写上“完”或“全”字样和号料日期。

钢结构施工方案

钢结构施工方案

1、施工技术方案1.1钢结构安装总体程序1.竖向型钢柱的安装流水段的设置钢柱按照重量、施工顺序,分节吊装,两层吊装一次。

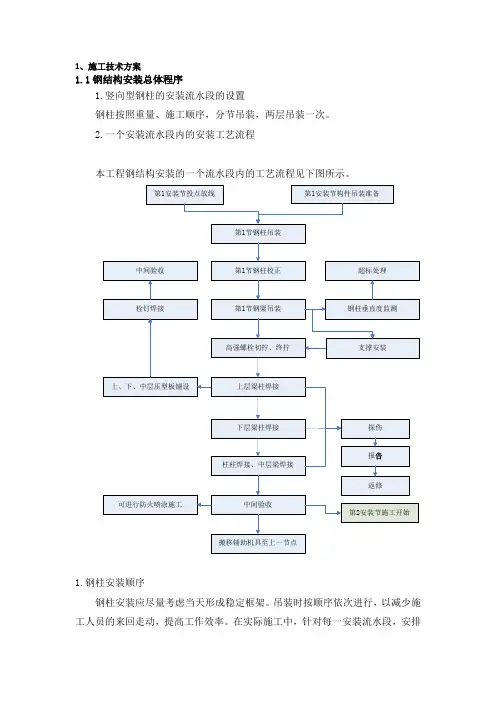

2.一个安装流水段内的安装工艺流程本工程钢结构安装的一个流水段内的工艺流程见下图所示。

1.钢柱安装顺序钢柱安装应尽量考虑当天形成稳定框架。

吊装时按顺序依次进行,以减少施工人员的来回走动,提高工作效率。

在实际施工中,针对每一安装流水段,安排钢柱安装顺序和编制钢柱安装顺序表(见下表),用以直接指导施工。

4.钢桁架和钢梁安装顺序本工程钢骨梁主要在地下室顶板层,随结构进度安装。

本工程钢桁架为主楼大厅空中花园屋面,其安装应在安装部位砼强度达到100%后进行。

1.2钢结构加工制作1.2.1原材料检测、验收1、材料进厂控制本工程所用的材料主要为各种型号钢管、钢板、焊丝、焊条、油漆等,必须按ISO9002标准的程序文件和作业指导书规定要求由合格分承方供应以及进行进厂前的检验、化验、试验。

其他辅助材料如焊剂、氧气、乙炔、二氧化碳等也都必须由合格分承包方供应并按规定项目进行检查。

所有采购的原材料均应由计划部提前制定采购需求计划,并应具体明确每批次材料的到货期限、规格、型号、质量要求、数量、采用的技术标准等。

2、原材料检测、验收1)材料检验、验收2)材料验收材料验收的内容包括钢材验收、焊材验收、涂料验收等,材料验收按照国家有关规定及公司程序文件、质量手册及作业指导书等进行。

只有检验合格的材料才能用于加工,发现不合格品时,检验员应责令停止不合格品的继续加工,并对不合格品作出标识。

3、原材料的采购与管理1)材料供应、供货周期在工期要求方面,我们将以最大的投入来保证工期的要求,完全按照招标文件的工期要求和工期计划。

最终产品供货计划以业主、总包的工期计划安排为准。

工程开工前我们将与有关运输单位签定协议,保证准时提供安装。

2)材料统计本钢结构工程所用材料量较大,而且品种、规格、形式复杂;构件规格、数量较多,标准要求高。

钢结构工程施工方案

钢结构工程施工方案

钢结构工程施工方案一、钢结构安装:1、基础和支承面(1)建筑物的定位轴线、基础上柱的定位轴线和标高、地脚螺栓(锚栓)的规格和位置、地脚螺栓(锚栓)紧固应符合设计要求。

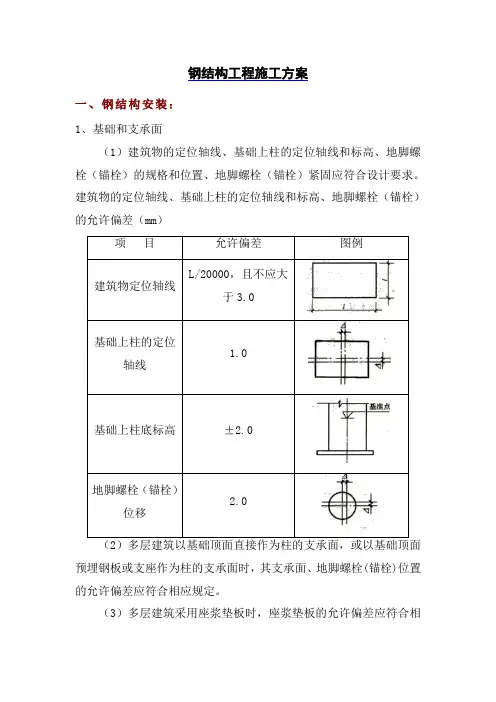

建筑物的定位轴线、基础上柱的定位轴线和标高、地脚螺栓(锚栓)的允许偏差(mm)项目允许偏差图例建筑物定位轴线L/20000,且不应大于3.0基础上柱的定位轴线1.0基础上柱底标高±2.0地脚螺栓(锚栓)位移2.0预埋钢板或支座作为柱的支承面时,其支承面、地脚螺栓(锚栓)位置的允许偏差应符合相应规定。

(3)多层建筑采用座浆垫板时,座浆垫板的允许偏差应符合相应的规定。

(4)当采用杯口基础时,杯口尺寸的允许偏差应符合相应的规定。

2、安装和校正钢结构柱子,一般为3-4层为一节,节与节之间用坡口焊连接。

钢柱就位后,先调整标高,再调整位移,最后调整垂直度。

钢柱标高的调整,每安装一节钢柱后,对柱顶进行一次标高实测,当标高误差超过6mm时,需进行调整。

每节柱的测量,只能从地面上定位轴线向上引测。

以防止累计误差。

垂直度测量用两台经纬仪在两个方向施测,垂直偏差应校正到士0.000,在缆风绳或支撑松开状态下保持垂直,才算校正完毕。

在安装柱时,应注意日照、焊接等温度变化引起的热影响对构件的伸缩和弯曲引起的变化,并采取相应措施。

钢结构安装和楼盖钢筋混凝土楼板的施工,应相继进行,两项作业相距不宜超过5层。

钢柱安装的允许偏差见表。

钢柱安装的允许偏差(mm)项目允许偏差图例底层柱柱底轴线对定位3.0轴线偏移柱子定位轴1.0线单节柱的垂直度h/1000,且不应大于10.0高层钢结构主体结构的整体垂直度和整体平面弯曲的允许偏差应符合表的规定整体垂直度和整体平面弯曲的允许偏差(mm)项目允许偏差图例主体结构的整体垂直度(H/2500+10.0),且不应大于50.0主体结构的整体平面弯曲L/1500,且不应大于25.0二、压型金属板施工:1、压型金属板制作(1)压型金属板成型后,其基板不应有裂纹。

2024年度钢结构施工全过程图文并茂

2024年度钢结构施工全过程图文并茂

基础设计应满足强度、刚度、稳定性和耐久性要求,同时考虑施工便利性 和经济性。
2024/3/24
对于特殊地质条件或荷载情况,应进行专项设计,如地基处理、抗震设计 等。
14
基础开挖与回填注意事项
01
02
03
开挖前应进行场地平整,清除障 碍物,并根据设计图纸放出基础 边线和控制点。
开挖时应根据地质情况采取适当 的支护措施,确保坑壁稳定,防 止坍塌事故。
多元化发展
未来的钢结构施工将更加 注重多元化发展,如拓展 应用领域、创新设计理念 和施工技术等,以适应不 断变化的市场需求。
2024/3/24
36
感谢观看
THANKS
2024/3/24
37
20
05
钢结构连接与紧固技术
2024/3/24
21
焊接连接方法及质量控制点
焊接连接方法
焊接材料
焊接工艺
焊接环境
焊接缺陷
熔化焊、压力焊和钎焊 。熔化焊包括气焊、电 弧焊、电渣焊等;压力 焊包括电阻焊、摩擦焊 等;钎焊包括火焰钎焊 、感应钎焊等。
2024/3/24
选用符合设计要求的焊 条、焊丝、焊剂和保护 气体,并检查其质量证 明书和烘焙记录。
2024/3/24
23
其他连接方式简介
2024/3/24
铆钉连接
利用铆钉将两个或两个以上的构件连接在一起的方法。具有连接强 度高、密封性好等优点,但劳动强度大、生产效率低。
销轴连接
通过销轴将两个构件连接在一起的方法。具有拆卸方便、承载能力 强等优点,但定位精度要求较高。
胀锚连接
利用胀管器将胀管胀开并锚入混凝土中的连接方法。适用于钢结构 与混凝土结构的连接,具有施工简便、连接可靠等优点。

钢结构施工全过程(图文并茂),不怕你学不会

钢结构施工全过程(图文并茂),不怕你学不会

钢结构施工全过程(图文并茂),不怕你学不会基础开挖基础垫层支模垫层砼浇注地脚螺栓预埋我们一直这样做:先将地脚螺栓按设计尺寸组立成组;按照设计尺寸制作一块“模板”,标出轴线的位置;预埋时先将组立好的地脚螺栓放入支设好的混凝土模板内,把“模板”套到组立好的地脚螺栓上,利用经纬仪、水准仪把模板定位好,再用电焊机把地脚螺栓与钢筋及混凝土模板固定好,固定时要保证地脚螺栓与混凝土模板的相对位置。

浇筑砼时应注意的问题:砼浇筑前必须在螺栓的螺扣上缠油布以保护螺扣,待钢结构安装时再解开。

砼浇筑过程中,要尽量避免踩在模板上,振动棒要尽量避免直接碰螺栓,特别不要碰撞螺扣。

砼浇筑完毕后要派人检查柱顶标高,不符合要求的在砼初凝前整改好。

混凝土浇注完毕后初凝前要重新校正地脚螺栓的位置。

基础基础回填边部压实隅撑连接一、安装前的准备工作1、核对进场资料、质量证明、设计变更、图纸等技术资料2、落实深化施工组织设计,做好起吊前的准备工作3、掌握安装前后的外界环境,如风力、温度、风雪、日照等4、图纸的会审和自审5、基础验收6、垫板设置7、灌筑砂浆采用无收缩微膨胀砂浆,且比基础砼高一个等级钢结构进场二、钢柱子安装设置标高观测点和中心线标志,标高观测点的设置应与牛腿支承面为基准,且便于观察,无牛腿柱应以柱顶端与桁架连接的最后一个安装孔中心为基准。

中心线标志应符合相应规定多节柱安装时,宜将柱组装后再整体吊装。

钢柱吊装后应进行调整,如温差、阳光侧面照射等引起的偏差柱子安装后允许偏差应符合相应规定屋架、吊车梁安装后,进行总体调整,然后再进行固定连接。

长细比较大的柱子,吊装后应增加临时固定措施。

柱间支撑应在柱子找正后再进行安装。

钢柱吊装三、吊车梁的安装应在柱子第一次校正的柱间支撑安装后进行,安装顺序从有柱间支撑的跨间开始,吊装后的吊车梁应进行临时固定。

吊车梁的校正应在屋面系统构件安装并永久连接后进行,其允许偏差应符合相应规定。

其标高的校正可通过调整柱底板下垫板厚度进行。

钢结构施工方案

钢结构施工方案

目录第一章编制说明、标准规范及工程概况 (4)第一节编制说明 (4)第二节采用标准及规范 (4)第三节工程概况 (5)第二章工期进度计划保证措施及工程质量 (6)第一节工期 (6)第二节工期及进度计划保证措施 (6)第三章施工现场布置 (8)第一节施工布置及说明 (8)第二节施工平面管理 (8)第四章加工工艺及技术保证措施 (11)第一节加工制作组织管理体系 (11)第二节加工制作程序及工艺流程 (11)第二节加工制作程序及工艺流程 (12)第三节加工制作方法及工艺说明 (13)第五章与其他单位及总包的配合措施 (17)第一节协调管理配合的目的 (17)第二节与业主方的配合 (18)第三节与监理公司的配合 (19)第四节与总包的配合 (19)第五节与其它方的配合 (20)第六章质量保证措施 (21)第一节建立健全质量管理体系及质量责任制 (21)第二节按ISO9001建立并推行质量保证体系 (24)第三节建立并实施质量审核及管理评审制度 (25)第七章安全文明施工保证措施及安全事故处罚措施 (32)第一节安全施工措施 (32)第二节文明施工措施 (35)第三节安全事故处罚措施 (38)第四节安全文明施工承诺 (38)第八章施工机械设备配置 (39)第一节加工设备性能状况介绍 (39)第二节现场主要施工设备一览表 (39)第九章劳动力安排计划 (40)第一节投入工程主要制作加工劳动力安排 (40)第二节投入工程主要施工现场劳动力安排 (40)第三节项目各部门及相关人员职责 (40)第十章成品保护措施 (47)第一节成品保护组织机构 (47)第二节成品保护保证措施 (47)第十一章雨季施工保证措施 (51)第十二章清洁保养、使用维护及保修服务 (52)第一节建筑的清洁 (52)第二节建筑的使用及维护 (53)第三节建筑的安全检查 (55)第四节建筑的保修服务 (56)第一章编制说明、标准规范及工程概况第一节编制说明本投标文件依据下列文件进行编制:一、业主提供的招标图纸。

钢结构施工方案【图】

钢结构施工方案【图】

钢结构施工方案1.钢结构深化设计1.1.深化设计原则本工程钢结构构件数量不多,细部设计将是钢结构制作过程中最重要的环节。

细部设计是将工程的结构设计图纸细化为能直接进行制作和吊装施工图的过程,深化图的好坏直接影响着构件制作和安装的质量。

在钢结构加工制作前对钢结构加工制作厂作详细的钢结构设计图纸和安装方案交底,明确钢构件的制作特点及难点、安装顺序、吊装区的划分、吊装过程中的临时支撑、连接等,保证钢结构加工制作方案与现场钢结构安装方案的一致性。

同时钢结构与混凝土墙相连的位置需要提前进行埋件预埋施工,深化设计时需要对预埋件进行精确定位,在混凝土施工时组织进行预埋施工。

1.2.深化设计流程图1.2.1.总则工程设计的三个环节质量控制,是保证设计质量的主要措施,质量保证体系最终体现在各级岗位责任制和三级审核上,在设计质量全过程中,始终贯彻“预防为主,防检结合”的全面质量管理。

深化设计部门应严格深化设计质量管理。

1.2.2.深化设计的管理工程中标后并拿到最新工程图纸后,由总工程师下达任务,并确定技术负责人和项目负责人,再由项目负责人确定审核人、设计人、制图人和校对人,并制定深化设计图计划进度。

1.2.3.三级责任审查设计绘图人:对自己绘图质量负主要责任,绘图后认真自审签字后交审图人。

审图人:对所有的图纸质量负重要责任,按本办法对图纸审阅后签字及注明差错记录,并监督最终出图质量。

设计部:对部内所有设计图纸质量负有责任,本人或安排人员对图纸重要部分审查,杜绝重大错误,并对图纸质量记录统计和评价。

2.钢结构制作2.1.原材料采购根据本工程设计的材料规格,我公司将分别对各种规格的材料有选择性的从符合设计要求的供应商处订购。

订购的材料经甲方或监理认可,按制作需要运至工厂,所有进厂材料均应有生产厂家的材质证明书,并经审定合格后方可入库,按照国家规范规定,需做复检的应按相应要求复检合格后方可使用。

在供货合同中对钢材的力学性能和化学成份严格按国家规范进行控制,保证为本工程提供的钢材满足设计要求。

钢结构施工方案(全集)

钢结构施工方案(全集)

钢结构施工方案10.10.1施工准备工作1.图纸细化阶段:①根据建设单位和设计图纸的意图,深入了解设计施工图,编制详细的施工组织计划进行施工。

②积极参与图纸会审,及时提出问题请求答复,并积极向建设单位提供最优的施工方案。

③施工过程中,根据建设单位的变更意图,积极协助配合建设单位提出最优的变更方案。

2.原材料供应阶段:①根据经建设单位审核的施工图纸要求积极采购原材料,所有原材料的供应必须符合国家标准钢材的质量标准要求。

②原材料采购过程中,如某些材料市场未能采购到,应积极同业主及设计人员联系,在业主级设计人员签字认可的情况下遵循等强度代换原则方可使用。

3.制作阶段:①钢构件开始制作前,应安排相关人员进行技术交底工作。

②技术交底完工后,根据工程设计要求编制详细的制作工艺方案,提出施工机具要求及安排制作人员、焊接材料等工作。

③钢结构制作施工过程中,应注意各种资料的收集、整理工作。

4.安装阶段:①材料到达工地现场前公司将派人进驻现场,联系好各种运输及装卸设备,为工程开工作好充分的机具准备。

②因本工程安装原则为厂内技术人员指导,并组织安装力量,故开工前公司将派人作好人力配备计划,精心挑选各种必需工种人员等,并进行施工前安装技术及安全交底工作,并作好记录,同时贯彻落实工程质量与安全目标。

③工程开工前,应会同建设单位人员办理好当地工程开工必办的各种手续,并作好施工安装过程策划。

④安装过程中,各工序相互交接时应有验收记录,并且对存在的不合格品及时进行返工返修。

5.竣工验收:①由现场管理部门作好建设单位及有关部门的协调,确定竣工验收的时间、地点、方式。

②竣工验收前现场管理部门做好现场卫生清理工作,安装工程的资料汇总及整理工作并出具《竣工报告》、《工程综合评定表》及其它资料。

③竣工验收后,应将竣工资料整理成册送交建设单位及质监单位签字确定工程等级,送至相关部门存档并办理相关的移交手续。

10.10.2钢结构制作1.放样:钢构件的加工过程如钢板下料切割、各零部件的组装、构件预拼等都要有专业放样技术工人在加工面上和组装大样板上进行精确放样。

钢结构施工方案(DOC13页)

钢结构施工方案(DOC13页)

钢结构施工方案(DOC13页)1、安装要紧程序吊装时,先安装柱,后施工夹层,后吊屋面梁。

具体安装顺序为:柱→梁→柱支撑系杆→屋檩→墙面板→屋面板。

1.1、柱安装检查复核基础的轴线、标高及预埋件(螺栓)的位置正确性,符合要求后,在基础顶面作出标记,作为吊装柱的校核点;找出柱的重心和中心线,设计吊点位置,进行绑扎吊装;第一用30T汽车吊将列钢柱吊装就位,钢柱通过初校,待垂直度偏差操纵在20mm以内方可使起重机脱钩。

钢柱的垂直度用经纬仪检查,如有偏差用螺旋千斤顶进行校正。

校正后为防止钢柱位移,在柱四边用10mm厚钢板定位,电焊固定。

钢柱复校后,再紧固锚固螺柱,并将承重块上、下点焊固定,防止走动。

钢柱复校后,在每个柱周围搭设脚手架,以为屋面梁吊装作预备。

若基础不平坦,参见附图处理柱脚底板。

处理柱脚底板流程1.2、屋面梁安装屋面梁依照初步设计,采纳20t汽车吊,屋面梁在现场地面拼装,2点起吊进行吊装,就位后较正、固定。

梁由展厅结构纵向两侧处开始吊装,利用经纬仪使梁校正固定,然后再吊装第二根梁,第二根梁安装校正固定后,用拉索临时拉紧,操纵平面外的晃动(两侧对称拉);随后安装刚性联系梁。

依次反复。

屋面梁的现场组装,按构件的几何尺寸要求,构件编号的运输单元,吊装的指定位置,进行预拼装,检查螺栓孔无误后,插入一般预紧端面螺栓,再拧入高强螺栓。

吊装绑扎要保证吊装稳固性,高强螺栓终拧终止,采纳双机四点绑扎,吊装前在梁端用麻绳系牢,随构件的升高而放松。

屋面梁临时固定如需用临时螺栓和冲钉,则每个节点处应穿入的数量必须由运算确定,应符合下列规定:1.2.1、不得少于安装孔总数的1/3;1.2.2、至少应穿两个临时螺栓;1.2.3、冲钉穿入数量不宜多于临时螺栓的30%;1.2.4、扩钻后的螺栓的孔不得使用冲钉。

屋面梁要检验校正其垂直度和长度方向的正直度,垂直度采纳挂线锤检查,正直度用拉紧的测绳进行检验。

用缆风绳临时固定第一榀梁架。

钢结构施工方案

钢结构施工方案

钢结构施工方案3.1钢柱安装工艺(1).吊装准备本工程根据钢构件的重量及吊点情况,准备足够的不同长度.不同规格的钢丝绳以及卡环。

在柱身上绑好爬梯,并焊接好安全环,以便于下道工序的操作人员上下.柱梁对接及设置安全防护措施等。

(2).吊点设置钢柱吊点的设置需考虑吊装简便,稳定可靠,还要避免钢构件的变形。

钢柱吊点设置在钢柱的顶部,腹板上加焊吊耳(详见深化设计图)。

为了保证吊装平衡,防止钢柱起吊时在地面拖拉造成地面和钢柱损伤,钢柱下方应垫好。

其吊装示意图如下:(3).钢柱安装安装前要对预埋件进行复测,并在基础上进行放线。

根据钢柱的底标高调整好螺杆上的螺帽。

然后钢柱直接安装就位,如图所示。

当由于螺杆长度影响,螺帽无法调整时,可以在基础上设置垫板进行垫平,就是在钢柱四角设置垫板,并由测量人员跟踪抄平,使钢柱直接安装就位即可。

每组垫板宜不多于4块。

垫板与基础面和柱底面的接触应平整.紧密。

钢柱用汽车吊吊装到位后,首先将钢柱底板穿入地脚螺栓,放置在调节好的螺帽上,并将柱的四面中心线与基础放线中心线对齐吻合,四面兼顾,中心线对准或已使偏差控制在规范许可的范围以内时,穿上压板,将螺栓拧紧。

即为完成钢柱的就位作业。

当钢柱垂直度校正完毕后,及时通知土建单位对钢柱外包钢筋.模板及混凝土施工。

(4).钢柱安装注意事项a.钢柱吊装应按照各分区的安装顺序进行,并及时加以临时固定形成稳定体系。

b.每根钢柱安装后应及时进行初步校正及固定;c.校正时应对轴线.垂直度.标高.焊缝间隙等因素进行综合考虑,全面兼顾,每个分项的偏差值都要达到设计及规范要求。

d.钢柱吊点必须对称,确保钢柱吊装时为垂直状。

e.钢柱定位后应及时将垫板.螺帽与钢柱底板点焊固定。

f.起吊前,钢柱应横放在垫木(截面180*180)上防止与硬地面碰撞损坏栓钉。

起吊时,不得使构件在地面上有拖拉现象,回转时,需有一定的高度。

起钩.旋转.移动三个动作交替缓慢进行,吊装过程中如钢柱上带有泥土则必须事前清除干净。

钢结构工程施工方案(doc 54页)

钢结构工程施工方案(doc 54页)

钢结构工程施工方案(doc 54页)钢结构施工方案目录第一章、钢结构制造工艺第一节、钢结构主框架制造工艺第二节、压型钢板的制造工艺第二章、钢结构安装施工第一节、安装施工作业准备第二节、现场的材料管理第二节安装施工的质量标准第二节钢结构安装施工工艺第二节高强螺栓连接第三章、竣工验收检查第四章、质量控制及安全措施试验取样按照GB2975-84《钢材力学及工艺性能试验取样法及成品化学差》执行。

化学成份分析按照GB222-84《钢的化学分析用试取样法及成品化学成份允许偏差》执行。

拉伸试验按照GB228-87《金属拉伸试验方法》执行。

弯曲试验按照GB232-88《金属弯曲实验方法》执行。

冲击试验按照GB4159-84《金属低温夏比冲击实验方法》执行。

b、Q235、Q345、Z25按照GB5315-85《厚度方向性能钢板》执行。

探伤(UT)方法按照JB4730-94《金属板材超声波探伤方法》c、钢板复验后必须做复验标记,为做到可追溯性,必须做标记转移。

(二)焊材1、焊材生产厂的选择焊材生产厂的选择按ISO9001系列供方规定及ISO9001质量认证体系选择并根据质量情况确定。

2、焊材的选择依据设计图纸提供的构件材料由主管工程师选择相匹配的焊材,并对首批采用的焊材按国家标准进行复验及工艺性评定。

合格后将复验报告及评定结果报项目监理批准后使用。

3、焊材的管理a、焊材入厂时必须有齐全的质量证件及完整的包装;b、焊材入库复验结果与国家标准、制造厂的质量证件相符合后才可按《物资管理程序》入库;c、焊材保管及出库焊材库的设置要按规范配备齐全的通风干燥等设施并设驻库检查及保管员,焊材出库要严格遵守公司《焊材管理规定》,履行出库程序。

(三)制造工艺1、钢材除锈钢材要进行抛丸除锈处理,使表面无锈蚀现象,无油渍、污垢。

除锈后要及时涂底漆,高强螺栓摩擦面严禁涂漆。

各种型材也同样进行除锈处理。

除锈后及时防腐。

钢材处理亦可在组焊后整体抛丸除锈处理。

钢结构施工方案(2)

钢结构施工方案(2)

钢结构施工方案(2)钢结构施工方案1.施工现场设安全工长进行现场安全措施的落实与管理,对现场施工人员、现场机械设备及现场用电进行统一管理。

要求参加施工的特工作业人员必须是经过培训,持证上岗。

施工前对所有施工人员进行安全技术交底。

进入施工现场的人员必须戴安全帽、穿防滑鞋,电工、电气焊工应穿绝缘鞋,高空作业必须系好安全带。

2.作业前应对使用的工具、机具、设备进行检查,安全装置齐全有效。

3.操作面应有可靠的架台,护身,经检查无误,进行操作。

构件绑扎方法正确,吊点处应有防滑措施,高处作业使用的工具,材料应放在安全地方,禁止随便放置。

4.起吊钢构件时,提升或下降要平稳,避免紧急制动或冲击。

专人指挥,信号清楚、响亮、明确,严禁违章操作。

构件安装后必须检查其质量,确实安全可靠后方可卸扣。

每天工作必须达到安全部位,方可收工。

5.施工现场的机电设备、闸箱、电焊机,应有可靠的防雨措施。

电器操作必须由专业人员进行,严禁非专业人员操作。

电焊机使用严格安全操作规程,一次线不得超过2米,二次线不能破皮裸露。

6.安全设施有专人按规定统一设置,其他人不得随意拆动。

因工作需要须拆动时,要经过有关人员允许,事后要及时恢复,安全员要认真检查。

7.搞好安全用电,所有用电设备的拆除及现场照明均由专业电工担任,使用的电动工具,必须安装漏电保护器。

8.重点把好高空作业关,工作期间严禁喝酒及打闹,手持工具应系好安全挂绳,避免直线垂直交叉作业。

9.切实搞好防火,各项操作均应按规定正确使用。

10.屋面安装时,要布置好安全网,并设置拉栏。

11.坚持班前安全会议制度,将当日工作安排及安全注意事项进行交底。

12.定期进行安全检查,预防和控制事故的不安全因素。

13.起重指挥要果断,指令要简洁明确。

14.加强现场保卫,注意防火防盗。

15.吊装作业范围内设安全警戒线,非操作人员禁止入内。

16.所有的安全活动记录及文件要齐全。

九.钢结构工程冬雨季施工措施(一).冬季施工措施1.钢结构制作和安装冬季施工严格依据有关钢结构冬季施工规定执行。

大型钢结构工程安装专项施工方案(完整图文)

大型钢结构工程安装专项施工方案(完整图文)

施工组织设计(方案)报审表工程名称:XXXXXXXXXXX项目XXXXXX项目——钢结构安装专项施工方案批准:审核:编制:XXXXXXX2017年4月25日目录第一章工程概况 (1)第二章编制依据 (1)第三章施工进度计划 (1)第四章施工准备 (2)第五章钢柱安装 (6)第六章钢梁安装 (9)第七章梁柱焊接 (12)第八章其余构件安装 (15)第九章检验及验收 (15)第十章确保质量的技术措施 (16)第十一章确保安全的技术组织措施 (19)第十二章文明施工和环境保护措施 (23)第十三章危险源辨识与防护措施 (24)第一章工程概况XXXXXXXXXXX项目——加压气化高层及多层钢结构为钢框架-支撑结构,设计使用年限50年,结构安全等级为一级,抗震设防烈度7度(0.15g),设计地震分组为第三组,建筑场地类别二类。

该结构抗震设防类别为重点设防(乙类),钢框架抗震等级为二级。

该钢结构安装标高为-5m∽74m,共计14层,主要构件包括十字型钢柱、H型钢柱、H型钢梁、柱间支撑、钢格板、钢楼梯、栏杆、屋面构件等,其中第一节钢柱-5m~-1.95m采用混凝土钢包柱形式。

第二章编制依据根据设计图纸,国家规范、规程等编制施工方案。

1、《建筑工程施工质量验收统一标准》(GB/50300-2013)2、《钢结构工程施工质量验收规范》(GB/50205-2012)3、《钢结构焊接规范》(GB50661-2011)4、《钢结构工程质量检验评定标准》(GB50221-2001)5、《钢结构焊接连接节点通用图》HUALU 1X02-2014第三章施工进度计划第四章施工准备1、技术准备1.1、技术资料:根据施工需要配备施工所需的规范、规程、标准、标准图集、定额及质量评定表格等。

1.2、图纸自审会审:项目技术负责人组织技术、质检、预算、测量等相关人员对施工图纸进行自审,审查各专业之间、专业节点之间及说明与图纸之间是否矛盾,由专人负责将自审汇总形成自审记录。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

钢结构施工方案(图文并茂)
(一)、现场安装方案概述本钢结构工程在结构形式是框架,结合构件形式、重量、就位位置和施工现场实际情况,及现场设置塔吊的各项起重参数性能,本工程钢结构采用综合安装方法进行。

1、钢结构现场安装方法:厂房框架柱、梁等构件重量都较轻,吊装主要采用NK250型25t汽车吊吊装吊就位。

2、钢结构现场安装顺序:钢结构吊装采用“先中间、后外侧,先柱后梁,先下后上”的原则。

在厂房的中间部位最先形成一稳定得框架体系,然后向两端进行推进、对称安装其余的钢柱、钢梁构件。

顺序如下图所示:
单个厂房施工顺序示意图(从中间向两端)(二)主要安装构件情况分析本工程的主要构件为钢柱、钢梁、檩条、斜撑等构件。

钢材材质为Q345 B。

重量都不太重,具体如下:序号构件名称每根构件重量1钢柱约1t左右2钢架梁约4t左右3檩条约0.05t左右4斜撑约0.05t左右。
