总回风巷维修安全技术措施(最新版)

合集下载

总回风维修安全技术措施(2)

总回风维修安全技术措施(2)

823-1038总回风维修安全技术措施一、概况现因总回风巷道由于施工时间较长,受压力影响,巷道底鼔、部分钢支架变形两帮有挤压现象,经公司调度会议决定,由维修队及时进行维修,为确保安全特制定如下维修安全措施。

二、维修位置1.823-890之间进行扩帮,工程量约8米。

2.1002回风上山扩帮、起底,工程量约5米。

3.总回风南4层处扩帮、挑顶,返修变形钢支架。

三、施工要求1.修复后的巷道规格为:净宽为3.5m,高度不低于3.5m。

2.扩帮、卧底后巷道两帮必须刷齐。

3.加强顶板管理,失效锚杆、锚索必须及时补打,按规定要求及时打注锚杆、锚索,及时扶抬棚进行加固。

4.维修由上向下逐步进行,顶部出现漏顶、网兜的地方必须及时补打锚索,漏顶面积较大的必须挂梁网打锚索支护,并将金属菱形网重新连接好。

5.加强巷道工程质量管理,保证巷道的内在质量达到施工要求。

6.返修钢支架施工要求(1)进入工作地点,先进行安全确认后再作业。

(2)确定好架设支架位置,确定棚腿位置并挖柱窝,安装好两个棚腿,并进行固定。

(3)上顶梁时,首先将两个脚手架挪到指定位置,并用铁丝牢固捆绑在巷道两侧的锚杆上,保证牢固安全施工人员在工作台上施工时,必须佩带安全带,安全带上钩必须吊挂在巷道顶部锚杆上面做到高挂低用安全可靠。

(4)背帮、上背板时要上一块,填一块(把背板和岩帮之间空隙用木楔背紧),背帮时应两侧对称进行。

依次逐架架设不得两架及以上同时作业。

四、施工方式、技术要求1.施工方式:使用镐或风镐进行维修,利用锚索加网片进行支护。

2.技术要求:采用锚网索支护,帮部采用φ17.8mm×3600mm锚索,锚索为钢绞线,间排距为800mm×1000mm,顶部采用φ17.8mm×7300mm锚索,间排距为800mm×1000mm。

五、危险源辨识1.登高摔伤:支护时一定要搭好高架进行联网,搭架时一定要捆绑牢固。

高空时,作业人员必须配备安全带,做到高挂低用安全可靠。

总回风巷加固施工安全技术措施

总回风巷加固施工安全技术措施

总回风巷加固施工安全技术措施引言总回风巷是煤矿井下的重要通道,承担着矿井通风和疏散逃生的重要功能。

为了保障矿工的生命安全和矿井的正常运营,对总回风巷进行加固施工显得尤为重要。

本文将介绍总回风巷加固施工的安全技术措施,以确保工程的顺利进行和施工人员的安全。

加固前准备工作在进行总回风巷加固施工之前,需要进行一系列的准备工作,以确保施工的顺利进行和安全。

1. 安全文件准备在施工前,需要编制相关安全文件,包括施工方案、风险评估报告、应急预案等。

这些文件要详尽、准确地记录施工过程中可能出现的风险和相应的安全措施,以便指导施工人员的操作。

2. 人员培训和技术交流在施工前,需要对施工人员进行必要的培训,包括安全操作规程、紧急救援知识等方面的培训。

此外,还要组织施工人员进行技术交流和经验分享,以提高整体施工水平和安全意识。

3. 安全设备检查和准备在施工前需对安全设备进行检查,确保其良好的运行状态,包括呼吸器、安全带、安全帽等。

同时,需要准备足够的急救设备和消防设备,以应对意外情况的发生。

施工安全技术措施在总回风巷加固施工过程中,需采取一系列的安全技术措施,保障施工人员的安全和工程的质量。

1. 通风措施在总回风巷加固施工过程中,应保持良好的通风环境,确保施工场所的空气流通和矿工的呼吸安全。

必要时,可采用局部通风和通风设备,控制施工现场的尘埃和有害气体浓度。

2. 临时支护措施对于总回风巷加固施工来说,临时支护是非常重要的一项工作。

在施工过程中,要及时进行临时支护的设置和加固,以确保施工现场的稳定和施工人员的安全。

应根据实际情况选择合适的临时支护材料和方法,提高施工的效率和质量。

3. 安全检查和监控施工期间应定期进行安全检查和监控,发现问题及时处理。

可以使用监控设备对施工现场进行实时监测,提前发现可能存在的安全隐患。

施工现场应设立安全执勤岗位,由专人负责监控和管理,确保施工过程的安全。

4. 施工作业管理对于总回风巷加固施工来说,合理的作业管理是非常重要的。

总回风巷维修安全措施

总回风巷维修安全措施

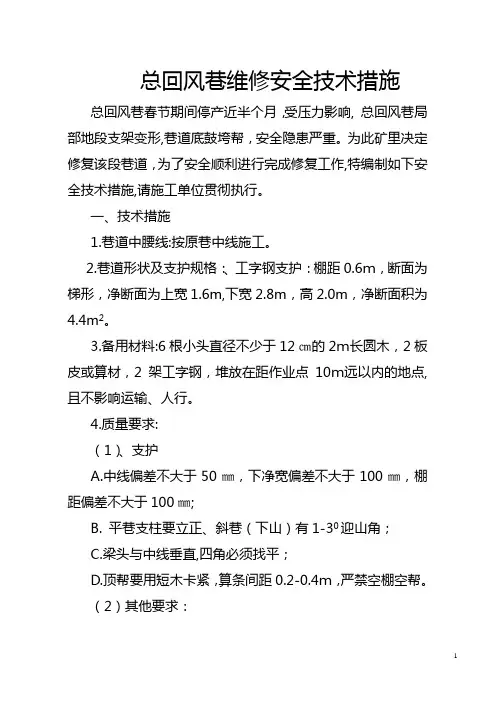

总回风巷维修安全技术措施总回风巷春节期间停产近半个月,受压力影响, 总回风巷局部地段支架变形,巷道底鼓垮帮,安全隐患严重。

为此矿里决定修复该段巷道,为了安全顺利进行完成修复工作,特编制如下安全技术措施,请施工单位贯彻执行。

一、技术措施1.巷道中腰线:按原巷中线施工。

2.巷道形状及支护规格:、工字钢支护:棚距0.6m,断面为梯形,净断面为上宽1.6m,下宽2.8m,高2.0m,净断面积为4.4m2。

3.备用材料:6根小头直径不少于12㎝的2m长圆木,2板皮或算材,2架工字钢,堆放在距作业点10m远以内的地点,且不影响运输、人行。

4.质量要求:(1)、支护A.中线偏差不大于50㎜,下净宽偏差不大于100㎜,棚距偏差不大于100㎜;B. 平巷支柱要立正、斜巷(下山)有1-30迎山角;C.梁头与中线垂直,四角必须找平;D.顶帮要用短木卡紧,算条间距0.2-0.4m,严禁空棚空帮。

(2)其他要求:A.管线按相关规定吊挂好;B.水沟畅通,巷道内杂物要清理干净。

5.施工方法:(1)、落煤、清荒方法:用手镐落煤、清荒,严禁爆破。

(2)、维修方法:A、施工方法:从外至里一次翻修一架棚,先支好临时支护,搞好找掉工作,清除危石活矸及破旧支护,处理安全隐患,再清理出架棚空间,备齐材料进行架棚。

B、找掉工作必须由经验的工人操作,并派专人观山,清理好退路,找掉从帮至顶、由近到远依次进行,找掉期间严禁其他作业。

C、〃维修点不少于4人作业,且要有二套齐全工具的二名经验丰富的工人。

6.前探支护:梁用二根长 3.5-4.0m的轻轨,每根梁用二根钢丝绳捆紧在后面支护梁上,钢丝绳间距为 2.5-3.0m,轻轨间距0.8-1.0m,轨道紧抵迎头,前探梁上放1-3根木梁。

7.运输:修理中的煤、矸人工装车运到9煤联络巷,再经主平硐运到地面。

二、安全措施1.作业前,作业人员必须认真学习操作规程及安全技术措施,未参加学习者严禁下井作业。

2.每班必需有2名经验丰富、责任心强、工具齐全的工人,并指定安全第一责任人。

煤矿回风巷修理安全措施

煤矿回风巷修理安全措施

煤矿回风巷修理安全措施为保障回风巷道的正常回风及全井通风系统的安全畅通,由于原回风巷道大部分地段是裸体毛巷和木支护巷道,抗压能力差,要在恢复正常的生产前和恢复生产后不定期地进行检查,发现有失修的回风地段要及时组织人员进行修理。

为确保修理过程中的施工安全,特编制修理安全技术措施如下,希认真贯彻并严格执行。

一、修理前的准备工作:1、修理前准备好修理用的支护材料和加固材料,另必须准备一定数量的防止冒顶之用的飘尖、老木子做接顶打木垛之用,材料不齐不准动工。

2,在回风瓦斯超限、掘进煤巷防突作业头面实施排放孔或其它卸压措施时,不得安排作业人员进入回风系统进行修理,回风巷修理冒顶,造成回风段不能正常回风,必须停止修理工作,立即撤出修理段回风区域的所有人员并汇报调度室进行处理。

3、在施工前,必须把巷道两边的电缆、监测线和管路保护好,以防修理时损坏管道、线路。

4、回风井坡度大于15度时,清底、落底出矸、修理施工前,在回风下山平巷打挡,挂牌警戒标明"严禁人员通行'字样。

还必须在拆修点下方每隔5米错开打好两道牢固安全阴阳挡,以防大矸石下坠打坏管道、线缆。

5、组织施工前,由值班长要进班前组织施工人员学习本措施,施工时严格按本措施进行施工。

二、修理顺序及工程质量要求:1、轨道下山修理顺序:落底清理巷道按从下往上的顺序、修理支护分段按由上往下的顺序进行:修理拆除旧支架前、按照先加固、然后按先帮后顶的顺序逐边、逐顶进行拆换。

然后清理煤(矸)、水沟杂物。

2修理质量要求:按原设计的支护规格的净宽、净高背顶卡帮规格进行修理,即修理时要按原设计断面和质量标准进行修理,空帮,空顶处用矸石或老木子、荆条把接顶。

每够一付钳子长要及时抬好双边钳子。

三、修理安全技术措施:1,进入修理地点前,必须先由瓦检员(值班长)按规定检查瓦斯,回风风流瓦斯浓度超过1.0%时不得作业。

2、一条巷道只许一处进行修理作业,严禁两处或两处以上同时作业。

回风巷维修安全技术措施

回风巷维修安全技术措施

回风巷维修安全技术措施回风巷是建筑物中的排气通道,如果它不能正常运行,将会导致气压不平衡,从而影响建筑物内的空气质量。

因此,维修回风巷非常重要。

然而,这一过程可能会涉及到许多潜在的安全风险。

为了确保工作人员和公众的安全,需要采取一系列安全技术措施。

了解风险在开始维修回风巷之前,必须首先了解潜在的风险。

回风巷维修可能涉及到的风险包括:•窒息或中毒危险:回风巷可能积累有毒气体、有害化学品或其他危险物质,维修人员必须了解这些风险并采取适当的保护措施。

•坠落危险:回风巷通常位于较高处,因此维修人员必须小心防止从高处坠落。

•热危险:特别是在维修空调回风巷时,可能涉及到高温设备,必须采取适当的保护措施,以防烫伤或火灾。

这些不确定因素可能会带来额外的压力和风险,维修人员必须对这些因素和可能的风险进行适当地研究和理解。

安全培训维修回风巷需要在安全的环境下进行,因此,必须确保维修人员具备充分的安全知识和培训,确保他们了解和知道所需的安全措施。

安全培训应该包括实地演练和理论培训,其中包括体验模拟回风巷场景的行为,以及其他可能发生的风险情况的处理方法和应急措施。

在安排回风巷维修任务时,应考虑供应商的安全培训和风险评估,以便确定相关人员是否有任何特殊的培训要求。

保护装备维修回风巷同时也意味着暴露在不良环境下,可能会造成不必要的健康和安全风险。

因此,在进行维修之前,必须准备并提供合适的保护装备。

保护装备可能包括:•带有滤镜的口罩:保证呼吸空气的纯净度以及避免暴露于废气和污染物中。

•安全鞋和安全帽:确保维修人员不会从高处跌落或因落下的工具等原因而受伤。

•防火服装:如果在回风巷中存在火灾危险,则必须适当穿戴防火服装以保护自己。

•防护手套和护目镜:这些装备有助于防止手部和眼部受伤,特别是在维修过程中使用电动工具时。

安全固定系統在爬升到回风巷时,维修人员应该使用适当的安全绳索和其他固定系统来保证自己的安全。

这些系统还应该经过定期检查和维护,以确保保持其完整性和功能性。

总回风巷维修安全技术措施

总回风巷维修安全技术措施

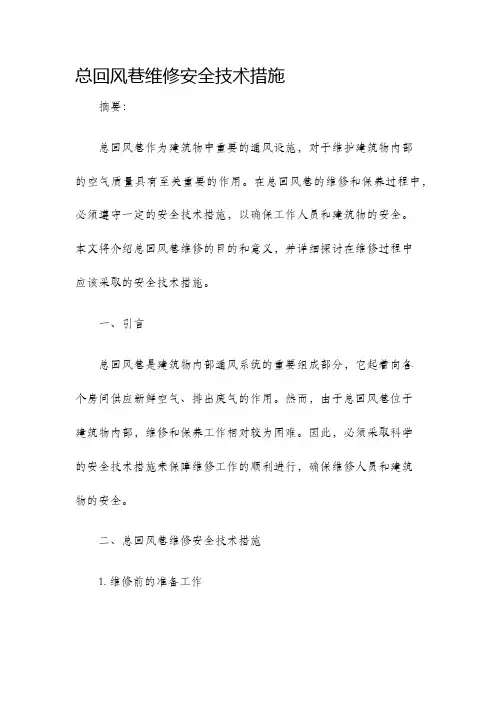

总回风巷维修安全技术措施摘要:总回风巷作为建筑物中重要的通风设施,对于维护建筑物内部的空气质量具有至关重要的作用。

在总回风巷的维修和保养过程中,必须遵守一定的安全技术措施,以确保工作人员和建筑物的安全。

本文将介绍总回风巷维修的目的和意义,并详细探讨在维修过程中应该采取的安全技术措施。

一、引言总回风巷是建筑物内部通风系统的重要组成部分,它起着向各个房间供应新鲜空气、排出废气的作用。

然而,由于总回风巷位于建筑物内部,维修和保养工作相对较为困难。

因此,必须采取科学的安全技术措施来保障维修工作的顺利进行,确保维修人员和建筑物的安全。

二、总回风巷维修安全技术措施1. 维修前的准备工作在进行总回风巷维修之前,必须进行充分的准备工作。

首先,必须制定详细的维修计划,并明确维修的工作内容和任务。

其次,必须对维修人员进行必要的培训,使其具备维修所需的技能和知识。

同时,还要准备好适当的工具和设备,以确保维修工作的顺利进行。

2. 安全防护措施在进行总回风巷维修时,必须严格遵守相关的安全操作规程。

首先,维修人员应佩戴符合要求的个人防护装备,包括头盔、防护眼镜、防尘口罩等。

其次,在维修现场应设置明显的警示标志,提醒他人注意安全。

此外,维修时要做好现场围封,避免他人误入维修区域,确保维修工作的安全进行。

3. 使用正确的工具和设备在进行总回风巷维修时,必须使用符合要求的工具和设备,确保维修工作的准确和高效。

维修人员必须熟悉和掌握各种工具和设备的正确使用方法,并定期检查和维护它们,以确保其良好的功能状态。

同时,必须遵循操作规程,避免因操作不当导致事故发生。

4. 清洁和维护工作总回风巷的清洁和维护工作对于其正常运行和延长使用寿命具有重要意义。

在进行清洁和维护工作时,必须遵循相关的安全技术措施。

首先,应使用适当的清洁剂和工具进行清洁,避免使用有害物质对环境造成污染。

其次,清洁和维护工作应定期进行,以确保总回风巷的长期有效运行。

5. 事故应急处理在总回风巷维修过程中,如发生意外事故,必须迅速采取相应的应急处理措施,以最大限度地减少事故给人员和设施带来的损害。

煤矿维修回风巷安全技术措施措施

煤矿维修回风巷安全技术措施措施

煤矿总回风巷维修安全技术措施二O一七年四月八日审签页贯彻学习记录总回风巷维修安全技术措施我矿总回风巷道因顶板压力较大,部份巷道变形、巷道断面不足,影响矿井的通风,需进行改扩维修;为保证维修过程中的安全操作,根据《煤矿安全规程》及有关要求,结合我矿井下实际,为牢固树立“安全第一,预防为主,综合治理”的安全方针,防止事故发生,特编制以下维修安全技术措施,请严格遵照执行。

一、成立维修检修领导小组:组长:(矿长)副组长:(生产矿长)、总工程师)、(安全矿长)、成员:各种特种作业人员。

在维修期间,领导小组必须深入井下安排工作,监督好维修质量,确保维修过程中的安全操作。

二、维修时间:2017年4月8日起至维修结束:三、维修地点及工程量1、地点:总回风巷道;2、工程量:约50米、补打锚杆和改扩维修。

四、人员配备:1、每班管理人员,值班安全员1人,瓦斯检查员1人,跟班矿领导1人,电工1人,共计4人。

2、每班从业人员,班长1人,支护工2人,其他4人,共计7人。

3、该巷只能安排一个点作业,从外向里进行改扩维修,严禁多段作业。

五、质量要求:1、巷道高度不足2米的按实际进行升顶和降底,支护方式采用锚网支护,矩形断面,净宽3.2米,净高2米。

2、严禁空顶作业,严禁锚杆失效;3、作业前必须及早准备好工具,用具材料,如:锚网,锚杆,背板,前探梁,风镐等材料;4、维修完毕后,必须通过工程质量验收小组进行质量验收、验收合格后方可签字、严格按照谁验收、谁签字、谁负责的原则进行;六、安全技术措施:(一)“一通三防”安全管理1、维修前跟班领导、班长和瓦检员必须先到工作面(维修地点)进行支护安全检查及瓦斯检查,只有在瓦斯浓度不超过0.75 %时方可安排作业,并严格按《煤矿安全规程》的规定执行,若工作面有异常情况时应及时查明原因,进行处理。

2、维修地点必须悬挂便携式瓦斯报警仪进行瓦斯监测。

3、严格执行瓦斯三级管理工作(每班不得少于二次瓦斯检查),严禁空班、漏检、假检;毎次检查结果必须填写在瓦斯记录牌版中和瓦斯手册中。

回风巷修护施工安全技术措施

回风巷修护施工安全技术措施

回风巷修护施工安全技术措施介绍回风巷是地下矿山中的通道,由于经常承受重载车辆和运输设备的行驶,加之自然因素的影响,回风巷的墙壁、顶部和地面容易发生地质灾害和严重破坏。

为了保证矿山顺利进行,回风巷的修复和维护是十分必要的。

然而,施工过程中人员安全是首要考虑的因素,因此,施工期间采取必要的安全技术措施是必不可少的。

安全技术措施施工前在施工前,需要严格按照规定进行施工前安全检查。

具体包括以下几个方面:1.检查施工区域周围的环境,确保可通行和安全;2.检查施工设备的运转状况,特别是对于高空作业和强力设备,必须事先进行安全测试;3.为施工现场规划适当的施工空间,设置警戒线和隔离区域,以确保施工场地周围人员的安全;4.布置必要的标志和提示牌,提醒过往车辆和行人遵守安全规则。

施工期间在施工期间,需要采取多种安全技术措施,以便应对随时可能出现的安全事故。

具体包括以下几个方面:1.为施工区域定期检查并进行安全评估,及时发现和解决可能的危险隐患;2.进行定期排风换气,确保施工区域内空气清新流通;3.对于涉及到高空和隧道内部的施工,必须为工人配备专业的安全带和绳索,以防止因倒塌、突发停电或设备故障等原因被困;4.在施工现场设置防护网、安全标识和报警设备,如发现异常情况立即报警;5.定期进行培训,提高工人对安全事故的识别和处理能力。

施工后在施工结束后,需要对施工区域进行彻底整理和安全检测,以确保施工完成后能够恢复到最初的原貌。

包括以下几个方面:1.清理施工现场垃圾,包括杂物、垃圾和施工材料等;2.进行施工完成后的性能检测,以确保回风巷能够达到相关标准;3.对于损坏严重的回风巷,需要进行支护和加固,确保施工现场的安全性。

结论在回风巷的修护施工过程中,人员安全始终是第一优先考虑的因素。

针对不同的施工需求,需要采取多种不同的安全技术措施,包括施工前、施工期间和施工后的安全检测和整理。

只有严格按照相关安全规定实施安全保障措施,才能确保回风巷的修护施工过程安全可靠、达到预期效果。

集中回风巷维护安全技术措施

集中回风巷维护安全技术措施

贵州鑫盛源能源投资(集团)有限公司金沙县茶园乡杉树堡煤矿集中回风巷道清理维护安全技术措施编制:技术科矿长:黄朝林工程师:李和平编制时间:二0一四年二月十三日集中回风巷清理维护安全技术措施一、矿井基本概况集中回风巷因巷道受帮、顶板压力影响部分支架变形,空顶空帮,断面高度缩小,影响通风安全,决定对其进行维护,恢复原有巷道断面,为了保证维护施工的安全与质量,特编制巷道维护安全技术措施。

二、领导组织机构及职责分工(一)、成立领导小组为了加强施工领导的管理,确保维护期间安全,成立领导小组及办公室。

组长:黄朝林(矿长)副组长:李和平(工程师)、许见(生产矿长)、周致仁(安全矿长)、王华钊(机电矿长)成员:冉树全(采掘队负责人)、徐健、李宝吉(施工队长)、孔祥峰(调度室)、王开栋(安全队长)、田兴强(瓦检员)、尚茂德(瓦检员)、陈友乾(瓦检员)、袁开付(安全员)、王华普(安全员)、袁荣发(安全员)以及采、掘、机电队和各职能班组的负责人领导小组办公室设在矿生产办公室,生产矿长许见兼任办公室主任,其他成员为工作人员。

(二)、职责分工1、黄朝林全面负责施工作业的指挥和协调,保障维修期间的人、财、物到位;2、李和平配合组长工作,负责编制维修期间的安全技术措施,确保各项施工工作得到有效完成;3、许见、冉树全负责生产期间的劳动组织及安全施工;4、周致仁负责施工期间工程进度及质量标准;5、王华钊负责安全供电及机电运输设备检修的劳动组织及措施的执行;6、其它成员主要负责在施工现场督促落实措施及质量,保证施工工程质量达到规定,并确保生产施工安全。

(三)、维护作业要求1、严格按上级指令安全要求,维护期间每班必须安排专职瓦检员和安全员一同对井下所有采掘工作面、通风设施进行巡查,发现隐患及时采取措施进行处理。

2、对整改的隐患逐条落实到人,限期整改。

必须做到整改措施、整改责任、整改资金、整改时限和应急预案“五到位”。

3、施工作业维修整改期间,要认真组织职工学习相关的安全技术措施。

回风巷修复技术安全措施(最新版)

回风巷修复技术安全措施(最新版)

( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改回风巷修复技术安全措施(最新版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes回风巷修复技术安全措施(最新版)双扶矿回风巷因关闭时间较长,巷道通风设施变形严重,本次启封将对其进行沿空护巷重新修复,为修复期间安全施工,特拟技安措施如下:一、主扇风机修复后,启动试运转,观察主斜井进风流是否畅通,并测试进回风量是否达到要求。

二、由风井人行通道由上往下检查巷道完好情况,检查时仍要进行敲邦问顶工作,检查至主水仓段,并作好应修复地段的记录,应修复的工作量。

三、考虑材料、残渣的进出,先从二级提升双风门处由里往外修复(且工人是顺风操作,逆风对操作者不利)直至风井口。

四、在修复平巷段,修复一段铺设好铁道一段,以便材料、残渣运输,在修复上山时,垮冒不严重地段在修复段的前方严禁有人作与修复无关的工作。

跟班安全员必须把好关。

以防滑矸飞石伤人。

五、架设支护材料时,一定要有脚手架或搭设操作平台,以利安全操作,空邦空顶处,必须背护严实,接顶受力。

六、在修复各项工作中,必须坚持经常性的敲邦问顶工作,找掉松悬浮矸,为防止大面积抽冒,必须先加固找矸前后方5米的支架或打上临时关矸支柱以策安全,找矸时,下方严禁有人。

若垮冒严重,则分段由上往下逐段修复。

七、巷道规格,由于是沿空护巷修复整改,整改修复后的产净断面不得小于4m2,以利通风行人。

八、巷道修复好后,清理完浮煤浮矸,安设好监控系统,排水系统。

九、修复期间,将人行梯步一并完善。

十、修护期间,各工种严格按《操作规程》执行。

总回风巷扩修安全技术措施

总回风巷扩修安全技术措施

总回风巷整修安全技术措施一、工程概况由于总回风巷巷道变形严重,导致局部地段通风断面不足,影响矿井通风安全,需要对总回风巷进行整修,总工程量240m。

为了保证施工安全,特制定如下安全技术措施。

(见图1)二、整修前准备工作1、施工前,先将施工处所需的材料(编织网、椽子、千椽板、竹笆)等准备好方可施工。

2、施工前,施工队按规定铺上溜煤槽,溜煤槽铺设应平、直。

三、施工方案1、扩帮整修段巷道施工工艺:工艺流程为:敲帮问顶→扩帮→铺塑料网、打帮护顶→装运岩→验收工程。

2、施工方法:(1)施工顺序:自上而下。

(2)整修时,采用在原支架、原断面上使用0.6×7.2m编织网配合60×600mm椽子进行打帮打顶和加固。

四、安全技术措施:1、施工前,必须对施工地点以上巷道自上而下进行彻底的清理,活矸、煤或其它对施工存有隐患的物体,必须清到矿车内并及时运到平地。

2、严格执行敲帮问顶制度,必须设专人观察工作面周围支护的受压情况,发现不安因素及时处理,确保安全后方可进行工作。

操作人员必须在有掩护措施的情况下作业。

3、施工时必须自上而下依次进行,上段未彻底结束前,不得继续往下进行。

4、施工期间,要轻拿轻放,不能碰撞铁器,以免出现火花发生事故。

5、施工地点以下不超过5m处,必须设置临时挡栏,以防物料或人员下滑。

6、施工时,对歪旋严重的棚子打上抬棚,抬棚必须打牢打实,迎山有力。

7、施工中,要加强顶板管理,若遇顶活时,必须用铁钎椽护顶。

架棚后,帮顶空时,必须用坑木或碴块填实背严,严禁空顶作业。

8、整修后掉落浮煤、碴块等杂物要及时清运,保持道路畅通,严禁堆积堵塞风流。

9、施工期间,必须有专职瓦检工跟班到点,随时检测瓦斯含量,发现异常情况及时处理。

10、扩修地点必须悬挂一部灵敏可靠的便携式瓦斯报警仪,且时刻处于完好工作状态。

11、跟班安全员对当班的工程质量和安全检查不得小于3次,若发现问题及时处理。

12、施工过程中,凡遇“矿井灾害征兆”时,严格按照年度《矿井灾害预防和处理计划》执行,严禁违章作业和违章指挥。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改总回风巷维修安全技术措施(最新版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes总回风巷维修安全技术措施(最新版)一、工程概况总回风巷长160m,因断面小不符合规定,根据要求对该巷道进行扩修,该段原为锚网喷支护,净断面为6㎡,更换为25#U型钢支护或锚喷支护,净断面为9㎡。

为确保施工安全,特制订本安全技术措施,望认真贯彻执行。

二、施工技术方案1、巷道支护形式采用25#U型钢支护或锚喷支护,下净宽3.93m,净中高2.8m。

U型钢巷道采用椽子、双抗网打帮背顶,椽子规格φ(50mm~60mm)×800mm,双抗网规格0.8m×8m,网孔3cm×3cm,必须达到抗静电、抗阻燃。

锚网喷巷道采用锚网喷支护,锚杆间排距800×800mm,菱形金属网搭接长度100mm,每间隔200mm用12#铁丝绑扎一道,锚杆采用等强度螺纹钢锚杆,锚杆直径为18mm、长度为1800mm,每根锚杆均用一块树脂锚固剂固定,锚固长度不少于500mm,锚杆外露丝长度为≤50mm,托盘为正方形,规格为长×宽=100mm×100mm,用10mm钢板压制成弧形。

树脂锚固剂直径为28mm,每块长度为500mm,锚杆均使用配套标准螺母紧固,锚固剂型号为Z2350,每根锚杆锚固力(岩石)≥75kN。

2、喷射混凝土使用必须用标号不低于PC32.5优质水泥,砂为纯净河砂,石子粒径3~5mm,配合比为水泥:砂:石子=1:2:2(重量比);速凝剂掺入量一般为水泥重量的2~3.5%,喷拱取上限,喷淋水区时,可根据情况加大速凝剂掺入量,速凝剂必须在喷浆机上料口均匀加入。

3、施工期间严格按U型钢规定支护标准,棚距0.7m(中~中),按中、腰线施工,每棚31根椽子,搭接0.35m。

4、巷道扩修采用手搞落岩刷大断面,对于坚硬而无法剥落的岩石采取放炮落岩,手搞辅助落岩。

用扩杆的方式加固老巷,顶板破碎地段采用钎椽超前控顶,U型钢巷道用两根长3.5m的π型钢梁做为落岩后的临时支护方式,最大控顶距不能超过0.7m,锚喷巷道最大空顶距不能超过一炮距离。

5、运岩路线:总回风巷→13采区回风巷→副井东大巷→副井6、运料路线:副井→副井东大巷→13采区回风巷→总回风巷三、安全技术措施(一)施工措施(1)扩修前必须备齐防冒顶材料:坑木20根、钎椽30根、荆笆100快,椽子100根。

(2)施工前由矿技术人员吊挂中、腰线,标明巷道方位和坡度,施工队要对施工地点及运输线路认真检查并处理一切不安全因素,并对施工作业地点前后5m附近老巷进行加固,加固采用扩杆的方式,必须打稳打牢,确保施工人员安全施工。

(3)施工前,施工队要将各类支护材料准备齐全,并保持原巷道正常通风,严防有害气体超限作业。

(4)施工时,必须经施工地点及附近的杂物清理干净,并将施工地点前后10m的风、水管、电缆等设施保护好,以免损坏。

(5)循环施工作业结束后,施工队要将巷道内的杂物清理干净,保证运输线路畅通。

(6)施工队要加强顶板管理,施工期间要不间断执行敲帮问顶制度。

(7)保持原巷道风流畅通,严禁无风微风作业。

(8)架设永久支架时,必须先打好临时支护,严禁冒险作业。

(9)打眼前,首先按照中、腰线严格检查巷道断面规格,不符合要求时必须先进行处理;打眼前要先敲帮问顶,仔细检查顶帮围岩情况,找掉活矸、危岩,确认安全后、方可开始工作,锚杆眼的位置要准确,眼位误差不得超过100mm,眼向误差不得大于15°。

锚杆眼深度应与锚杆长度相匹配,打眼时应在钎子上做好标志,严格按锚杆长度打眼,长度1800mm锚杆深度为1700mm,锚杆眼打好后,应将眼内的岩渣、积水清理干净。

打眼时,必须在初喷的掩护下操作。

打眼的顺序,应由外向里先顶后帮的顺序依次进行。

(10)安装锚杆(网)前,应将眼孔内的积水、岩粉用高压风吹干净。

吹时,操作人员应站在孔口一侧,眼孔方向不得有人,把1支树脂锚固剂送入眼底,把锚杆插入锚杆眼内,使锚杆顶住树脂锚固剂,外端头套上螺帽,用MJ-80型锚杆安装机安装,使锚杆安装机带动杆体旋转将锚杆旋入树脂锚固剂中,对锚固剂进行搅拌,直至锚杆达到设计深度,方可撤去锚杆安装机,搅拌旋转时大于35s 后,卸下螺帽上好托盘,拧上螺帽,15min之后,拧紧螺帽给锚杆施加一定预紧力,拧紧力矩不小于120N·m,锚杆外露长度不能大于50mm(露出托板)。

(11)喷射混凝土1、准备工作①检查锚杆安装和钢带铺设是否符合设计要求,发现问题及时处理。

②清理喷射现场的矸石杂物,接好风、水管路,输料管路要平直不得有急弯,接头要严密,不得漏风,严禁将非抗静电的塑料管做输料管使用。

③检查喷浆机是否完好,并送电空载试运转,紧固好磨擦板,不得出现漏风现象。

④喷射前必须用高压风水冲洗岩面,在巷道拱顶和两帮应安设喷厚标志。

⑤喷射人员要佩戴齐全有效的劳保用品。

2、喷射混凝土的工艺要求喷射顺序为:先墙后拱,从墙基开始自下而上进行,喷枪头与受喷面应尽量保持垂直。

喷枪头与受喷面的垂直距离以0.6~1.0m 为宜。

人工拌料时采用潮拌料,水泥、砂和石子应清底并翻拌三遍使其混合均匀。

喷射时,喷浆机的供风压力在0.4MPa,水压应比风压高0.1MPa 左右,加水量凭射手的经验加以控制,最合适的水灰比是0.4~0.5之间。

喷射过程中应根据出料量的变化,及时调整给水量,保证水灰比准确,要使喷射的湿混凝土无干斑,无流淌,粘着力强,回弹料少,一次喷射混凝土厚度50mm,复喷时应用高压水重新冲洗受喷面。

3、喷射工作喷射工作的顺序,开机时必须先给水,后开风,再开机,最后上料;停机时,要先停料,后停水,再停机,最后停风。

喷射工作开始后,严禁将喷射枪头对准人员,喷射中突然发生堵塞故障时,喷射手应紧握喷头并将喷口朝下。

4、喷射质量喷射前必须清洗岩帮,清理浮矸,喷射均匀,无裂隙,无“穿裙,赤脚”现象。

(12)特殊工种必须经过三级机构培训,持证上岗,并熟悉岗位责任制。

(13)不准带电检修和搬运各种电器设备,检修设备前必须切断电源,严禁带电检修。

(二)顶板管理措施(1)施工队要根据巷道围岩的岩性适当缩小锚杆间排距,挂网喷浆无法满足支护条件时要使用U型钢架棚支护。

(2)扩修采用放炮风搞辅助落岩,施工期间对靠近扩修点5m 范围内的老巷进行打设抬棚加固,并严格按照施工工艺作业。

(3)因地质变化、岩体松软、破碎时,用钎椽从棚梁上往前打撞楔作为临时假顶,然后在临时假顶下架棚。

(4)严格按架棚质量标准进行架棚,做到棚子牢固,迎山合理,无空帮空顶、巷道帮顶平整,严禁空顶作业。

(5)处理冒顶时必须由跟班矿长、安检员、掘进队长现场跟班。

(6)跟班安检员加强巷道巡查工作,不合格或变形棚子必须安排施工队及时更换或修复,防止冒顶堵人事故发生。

(三)防冒顶安全技术措施(1)该扩修地点为岩巷,需加强顶板管理,施工中要经常观察围岩的变化,如发现连续掉渣、片帮冒顶征兆时,要迅速撤出人员,并及时向调度室汇报,等顶板稳定后方可采取措施进行处理,严禁冒险作业。

(2)扩修时如遇次生断层影响造成顶板较活时,要采用短掘短支的办法,尽量减少围岩裸露时间,必要时可缩小棚距,扩修地点附近备足一定数量的钎椽,必要时采用撞楔法超前控制顶板,严防冒顶。

(3)大、小冒顶处理如扩修中由于种种原因造成施工地点冒顶时,根据现场冒顶情况,制定出有针对性的安全技术措施。

①处理冒顶时,必须要有部门及施工队等现场跟班,指挥协调工作。

②处理冒顶时要首先控制好顶板,使用好前探梁,防止事态扩大;在扩修地点棚顶梁上方采用撞楔法挺钎椽,深度和数量根据现场实际情况而定。

(四)放炮安全技术措施(1)施工时,必须三人以上合作,并设专人观察顶板及周围情况,发现不安隐患,立即停止工作进行处理,确保安全后,方可继续施工。

(2)施工时,严格执行“敲帮问顶”和“专人观山”制度,严防片帮冒顶。

(3)对于施工地点岩石较硬,使用风动工具无法满足生产需要时需爆破破岩。

○1放炮前,必须对老巷进行扩杆加固。

巷道内的管线必须防护好,防止崩落岩石损坏管线。

○2放炮时如需放小炮、震动炮,每次放炮不超过2个眼,每眼装药不超过1卷,严格控制装药量。

○3放炮时,严格执行“一炮三检”和“三人连锁”放炮制度,放炮时施工巷道内的所有人员要相互通知撤到施工地点以外直巷100m拐歪巷道75m,对所有能进入施工地点的交叉口设好警戒,警戒区内严禁有人活动。

○4井下放炮工作必须由专职放炮员担任,并持证上岗,严格按操作规程进行操作。

○5所有炮眼都必须正向装药,不准反向装药,雷管和炸药的聚能穴方向要一致,都朝向眼底。

○6放炮员必须把炸药、电雷管分别放在顶板完好、支架完整、避开机械电气设备的地点,每次放炮时,都必须把药管箱放在警戒线以外的安全地点,并加锁。

(4)施工时,安监工和瓦检工要跟班到现场,经常检查巷道情况及瓦斯浓度,发现问题,及时处理。

(5)施工时,扩巷落下的矸石必须及时清走,严禁堵塞巷道,严禁影响通风和生产。

(6)施工时,各种安全设施必须使用到位,否则严禁施工。

(7)施工过程中,区队长必须跟班在现场,发现问题,及时处理。

(8)其它仍按《煤矿安全规程》、《各工种操作规程》和《质量标准化》中有关规定严格执行。

四、工程质量要求1、巷道下净宽3.93m,允许误差:合格品不超过0~100mm,优良品不超过0~80mm。

2、巷道净中高2.8m,允许误差:合格品不超过-30~100mm,优良品不超过0~100mm。

3、支架迎山合理,不得出现前倾后仰,并不得超过规定值+1°不得退出。

棚腿必须站在实底上并加垫木鞋,柱窝深度200mm,不小于设计值30mm。

4、背帮背顶采用双抗网椽子背帮顶,双抗网搭接不少于100mm,连网间距不超过150mm,采用“三环两扣”系牢。

5、拉杆的位置、数量:每棚3根拉杆,即拱中心一根、下卡揽连接处各一根、U型钢腿下部200mm处各一根,拉杆螺栓必须上紧拧牢,并与临棚成一直线。

6、每棚之间椽子为31根,每隔0.3m打一根椽子(中对中),棚与棚之间的椽子打设达到两台一,且打匀、打直、打牢,不能出现空帮漏顶现象。

7、卡揽、柱腿与梁按设计长度搭接后(搭接长度350mm),每棚两侧分别固定两个大卡揽,卡揽间距为150mm。
