钢结构安装施工方案 及允许偏差表格共28页文档
钢结构允许误差标准
C.钢构件组装的允许偏差C.0.1 焊接H 型钢的允许偏差应符合表 C.0.1 的规定。
表C.0.1 焊接H 型钢的允许偏差(mm )项目允许偏差图例h<500 ±2.0截面高度500<h<1000 ±3.0h h>1000 ±4.0截面宽度 b ±3.0腹板中心偏移 2.0b/100,翼缘板垂直度△且不应大于3.0弯曲矢高L/1000,(受压构件除外)且不应大于10.0续表C.0.1项目允许偏差图例h/250扭曲且不应大于5.0t<14 3.0腹板局部平面度f t≥14 2.0C.0.2 焊接连接制作组装的允许偏差应符合表 C.0.2 的规定表C.0.2 焊接连接制作组装的允许偏差(mm)项目允许偏差图例对口错边△t/10, 且不应大于3.0间隙α±1.0搭接长度α±5.0缝隙△ 1.5续表C.0.2项目允许偏差图例高度h ±2.0垂直度△b/100, 且不应大于3.0中心偏移±2.0连接型钢处错位其他处1.02.0箱型截面高度h ±2.0宽度b ±2.0垂直度△b/200 ,且不应大于3.0C.0.3 单层钢柱外形尺寸的允许偏差应符合表 C.0.3 的规定。
表C.0.3 单层钢柱外形尺寸的允许偏差(mm )项目允许偏差检验图例柱底面到柱端与±l/1500方法用钢桁架连接的最上±15.0尺检一个安装孔距离L 查柱地面到牛腿支承面距离L1 ±L1/2000±8.0牛腿面的翘曲△ 2.0 用拉柱身弯曲矢高H/1200 ,且不应大于12.0 线、直角尺和钢尺检查续表C.0.3项目允许偏检验方法图例差用拉线、吊柱身牛腿处 3.0 线和钢尺检扭曲查其他处8.0柱截连线处±3.0用钢尺检查面几何尺非连线±4.0处寸连接处 1.5 用直角尺和翼缘非连线对腹处板的垂直度b/100 ,且不应大于5.0钢尺检查用lm 直角尺和塞尺检柱脚底平面度 5.0 查用钢尺检查柱脚螺栓孔中心对柱轴线的距离3.0C.0.4 多节钢柱外形尺寸的允许偏差应符合表 C.0.4 的规定。
钢结构安装允许偏差检查表
6
6
现场焊缝间隙
无垫板间隙
0、+3
尺量
有垫板间隙
-2、+3
注:实际偏差应是测10点以上的最大正负偏差值。
建筑面积:M2层数:监理单位;
检查日期: 年 月 日
钢结构工程观感质量检查表
工程名称:施工单位:
项目
检查结果
项目
检查结果
焊条合格证
防
火
涂
料
漏涂
焊
缝
质
量
裂缝
误涂
焊瘤
涂层闭合
气孔
涂层空鼓
经纬仪
尺量
单层结构跨中
H/250、且≯15
多层、高层整体结构
H/1000、且≯25
4
网架
结构
安装
支承面顶板位置
15
水准仪
尺量
支座锚栓中心偏移
±5
支座中心偏移
≯30
纵、横向长度
±30
相邻支座高差(周边)
L/400、且≯15
5
压金
属板
安装
檐口屋脊平行度
12
尺量
檐口相邻板端错位
6
墙板包角板垂直度
H/800、且≯25

钢结构安装允许偏差检查表
工程名称:施工单位:
项次
项目
允许偏差(mm)
检查方法
实际偏差
国家标准
1
定
位
轴
线
基础上柱、柱高
1
经纬仪
尺量
杯口位置
10
地脚螺栓(锚栓)移位
2
底层柱对定位轴线
3
2
标
高
支承面、地脚螺栓
钢结构允许误差标准
钢结构允许误差标准钢构件组装的允许偏差C.的规定型钢的允许偏差应符合表C.0.1焊接HC.0.1。
表C.0.1 焊接H型钢的允许偏差(mm)项目允许偏差图例2.0 ±截面高度h<500h3.0500<h<1000 ±4.0h>1000±截面宽度b 3.0±2.0 腹板中心偏移翼缘板垂直度△b/100,且不应大于3.0弯曲矢高L/1000,且不应(受压构件除外)10.0大于C.0.1续表.钢结构允许误差标准图例目允许偏差项h/250 扭曲且不应5.0大于3.014 < t腹板局部f平面度2.014≥t C.0.2 焊接连接制作组装的允许偏差应符合表C.0.2的规定表C.0.2 焊接连接制作组装的允许偏差(mm)项目允许偏差图例t/10,且不应对口错边△3.0 大于±1.0间隙α搭接长度α±5.01.5缝隙△续表C.0.2项目允许偏差例图2.0 高度±h且不垂直度△b/100,3.0应大于钢结构允许误差标准2.0 ±中心偏移1.0型错2.0其处2.0 箱型截面高度h±2.0 宽度b ±且不b/200,垂直度△3.0应大于的规定。
C.0.3C.0.3单层钢柱外形尺寸的允许偏差应符合表)C.0.3单层钢柱外形尺寸的允许偏差(mm表例允许偏差检验图项目方法用钢±l/1500 柱底面到柱端与尺检±桁架连接的最上15.0查一个安装孔距离LL1/2000柱地面到牛腿支±承面距离±8.0 L12.0用拉牛腿面的翘曲△直线、,且柱身弯曲矢高H/1200角尺不应大于和钢12.0尺检查 C.0.3续表例项目允许偏图检验方法差 3.0用拉线、吊牛腿处柱身线和钢尺检扭曲.钢结构允许误差标准8.0 其他处查3.0连线处柱截用钢尺检查±面几何尺±4.0非连线寸处1.5 用直角尺和连接处翼缘钢尺检查对腹板的非连线b/100,且垂直处不应大度于5.05.0 直角用柱脚底平面度lm尺和塞尺检查3.0 用钢尺检查中螺栓孔柱脚的轴线心对柱距离C.0.4 多节钢柱外形尺寸的允许偏差应符合表C.0.4的规定。
钢结构安装允许偏差检查表
裂缝
咬边
凹陷
弧坑
粉化
焊渣
浮浆
防
腐
涂
料
脱皮
压
型
金
属
板
安
装
平整
皱皮
顺直
针眼
无污物
气泡
搭接、支承长度
流坠
锚固
漏涂
返锈
厚度
注:检查结果应是检查若干点中观感最差的点的记录。
建筑面积:M2层数:监理单位;
检查日期: 年 月 日
感谢您的支持与配合,我们会努力把内容做得更好!
钢结构安装允许偏差检查表
工程名称:施工单位:
项次
项目
允许偏差(mm)
检查方法
实际偏差
国家标准
1
定
位
轴
线
基础上柱、柱高
1
经纬仪
尺量
杯口位置
10
地脚螺栓(锚栓)移位
2
底层柱对定位轴线
3
2
标
高
支承面、地脚螺栓
±3
水准仪
尺量
座将垫板顶面
0、-3
杯口底面
0、-5
基础上柱面
±2
3
垂
直
度
杯口、单节柱
H/1000、且≯30
经纬仪
尺量
单层结构跨中
H/250、且≯15
多层、高层整体结构
H/1000、且≯25
4
网架
结构
安装
支承面顶板位置
15
水准仪
尺量
支座锚栓中心偏移
±5
支座中心偏移
≯30
纵、横向长度
±30
相邻支座高差(周边)
L/400、且≯15
钢结构工程安装允许偏差
±2
3
垂
制
度
杯口、单节柱
H/1000、且≯10
8
经纬仪
尺 量
单层结构垮中
H/250、且≯15
10
多层、高层整体结构
H/1000、且≯25
20
4
网架结构安装
支撑面顶板位置
15
10
水准仪
尺 量
支座锚栓中心偏移
±5
±5
支座中心偏移
≯30
≯20
纵、横向长度
±30
±20
相邻支座高差(周边)
L/400、≯15
≯10
5
压金属板安装
檐口预屋脊平行度
12
10
尺 量
檐口相邻板端错位
6
5
墙板包角板垂制度
H/800、且≯25
≯20
墙板相邻板下端错位
6
5
6
现场焊缝
组对间隙
无垫板间隙
0、+3
0、+3
尺 量
有垫板间隙
-2、+3
0、+3
附件六:

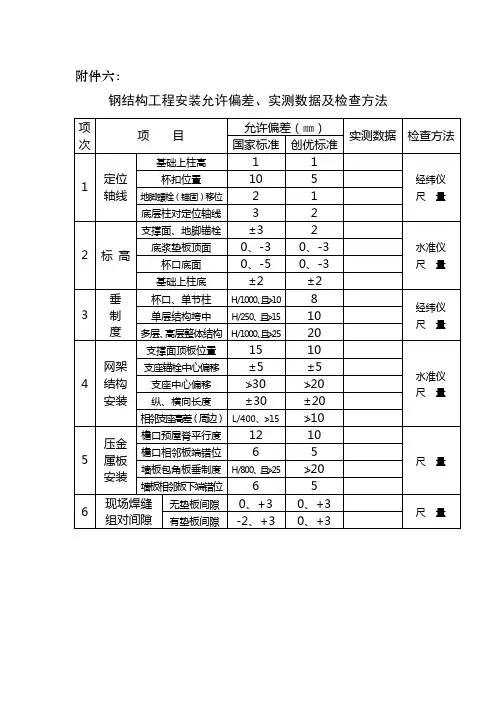

钢结构工程安装允许偏差、实测数据及检查方法
项次
项 目
允许偏差(㎜)
实测数据
检查方法Байду номын сангаас
国家标准
创优标准
1
定位轴线
基础上柱高
1
1
经纬仪
尺 量
杯扣位置
10
5
地脚螺栓(锚固)移位
2
1
底层柱对定位轴线
3
2
2
标 高
支撑面、地脚锚栓
±3
2
水准仪
尺 量
钢结构安装的允许偏差
附录E 钢结构安装的允许偏差
E.0.1单层钢结构中柱子安装的允许偏差应符合表E.0.1的规定。
表E.0.1 单层钢结构中柱子安装的允许偏差(mm)
E.0.2钢吊车梁安装的允许偏差应符合表E.0.2的规定。
表E.0.2 钢吊车梁安装的允许偏差(mm)
E.0.3墙架、檩条等次要构件安装的允许偏差应符合表E.0.3的规定。
表E.0.3 墙架、檩条等次要构件安装的允许偏差(mm)
E.0.4钢平台、钢梯和防护栏杆安装的允许偏差应符合表E.0.4的规定。
表E.0.4 钢平台、钢梯和防护栏杆安装的允许偏差(mm)
E.0.5多层及高层钢结构中构件安装的允许偏差应符合表E.0.5的规定。
表E.0.5 多层及高层钢结构中构件安装的允许偏差(mm)
E.0.6多层及高层钢结构主体结构总高度的允许偏差应符合表E.0.6的规定。
表E.0.6 多层及高层钢结构主体结构总高度的允许偏差(mm)。
钢结构安装允许偏差检查表
6
6
现场焊缝间隙
无垫板间隙
0、+3
尺量
有垫板间隙
—2、+3
注:实际偏差应是测10点以上的最大正负偏差值。
建筑面积:M2层数:监理单位;
检查日期: 年 月 日
钢结构工程观感质量检查表
工程名称:施工单位:
项目
检查结果
项目
检查结果
焊条合格证
防
火
涂
料
漏涂
焊
缝
质
量
裂缝
误涂
焊瘤
涂层闭合
气孔
涂层空鼓

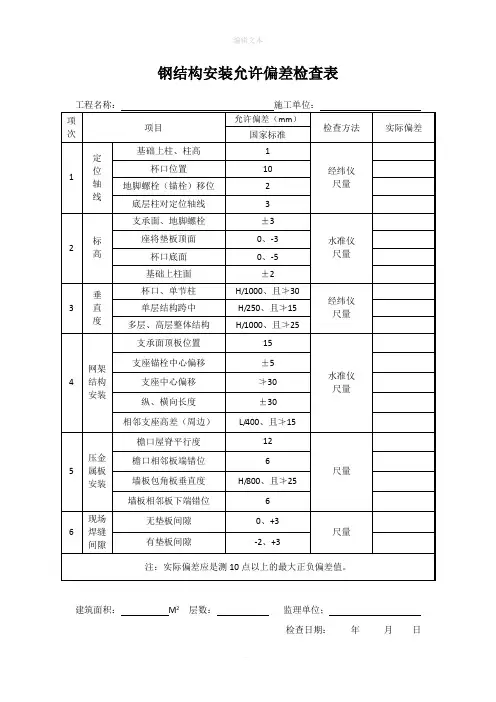

钢结构安装允许偏差检查表
工程名称:施工单位:
项次
项目
允许偏差(mm)
检查方法
实际偏差
国家标准
1
定
位
轴
线
基础上柱、柱高
1
经纬仪
尺量
杯口位置
10
地脚螺栓(锚栓)移位
2
底层柱对定位轴线
3
2
标
高
支承面、地脚螺栓
±3
水准仪
尺量
座将垫板顶面
0、-3
杯口底面
0、—5
基础上柱面
±200、且≯30
夹渣
裂缝
咬边
凹陷
弧坑
粉化
焊渣
浮浆
防
腐
涂
料
脱皮
压
型
金
属
板
安
装
平整
皱皮
顺直
针眼
无污物
气泡
搭接、支承长度
流坠
锚固
漏涂
返锈
厚度
注:检查结果应是检查若干点中观感最差的点的记录。
钢结构安装施工方案 及允许偏差表格
XX公司80㎡烧结工程钢结构施工方案建设单位:监理单位:施工单位:编制:审核:批准:编制日期:XX公司烧结工程项目部施工组织设计(方案)报审表理、承包单位各留一份。
目录第一章工程概况一、简介XX公司80㎡烧结工程位于XX,属新建工程,烧结工程钢结构制安主要包括烧结区域内18条胶带输送机通廊、烧结室主厂房钢屋架、漏斗料(了槽)管、吊车梁,钢结构工程制作安装量总计约1800t。
二、钢结构制安工程特征1、烧结工程各厂房建筑比较紧密,施工场地比较狭小。
2、工期要求较短(100天),工期紧、工程量大。
3、钢结构主要为通廊桁架结构、烧结主厂房钢屋架,通廊结构件大,安装高度较高(最高+34m);主厂房钢屋架构件主要为H型钢制作件,安装高度较大(基础标高+20.08m)。
4、工期紧、工作量大,施工现场场地狭小,造成施工难度大。
5、钢结构构件大,安装高度较高,给安装带来一定的难度。
第二章本工程使用的标准、规范第三章钢结构制作安装施工方案XX公司80㎡烧结工程钢结构主要包括厂房钢屋架、设备钢通廊、吊车梁、漏斗料仓等,厂房钢屋架为门式轻型H型钢梁、柱结构,通廊为桁架结构,由于钢结构吊装高度较高,吊装时采用采用50~150t汽车吊或履带吊吊装(吊装方案另行编制)。
一、H型钢屋架及吊车梁制作安装1.H型钢梁、柱制作工艺程序材料验收→下料(拼接下料)→组装→焊接→校正→检验→肋板及梁柱接头装配→梁、柱接头及肋板焊接→钻孔→抛丸除锈→涂漆→成品检验→出厂。
2、各工序主要施工方法及要求2.1、材料准备及检验2.1.1、材料应附有质量证明书,并符合设计文件及GB/T1594-94、GB700-88标准要求。
2.1.2、经检验若对钢材的质量有怀疑时,提出书面报告报有关部门研究解决。
2.1.3、钢材若发生规格的代用,书面报请设计及业主同意并办理材质代用证明书或设计变更通知单。
2.1.4、材料验收合格后,按进货批号、数量、材质等进行记录和标识且钢材堆放平整,焊材进入焊材一级库保管。
钢结构安装允许偏差检查表
尺量
单层结构跨中
H/250、且≯15
多层、高层整体结构
H/1000、且≯25
4
网架
结构
安装
支承面顶板位置
15
水准仪
尺量
支座锚栓中心偏移
±5
支座中心偏移
≯30
纵、横向长度
±30
相邻支座高差(周边)
L/400、且≯15
5
压金
属板
安装
檐口屋脊平行度
12
尺量
檐口相邻板端错位
6
墙板包角板垂直度
H/800、且≯25
钢结构安装允许偏差检查表
工程名称:施工单位:
项次
项目
允许偏差(mm)
检查方法
实际偏差
国家标准
1
定
位
轴
线
基础上置
10
地脚螺栓(锚栓)移位
2
底层柱对定位轴线
3
2
标
高
支承面、地脚螺栓
±3
水准仪
尺量
座将垫板顶面
0、-3
杯口底面
0、-5
基础上柱面
±2
3
垂
直
度
杯口、单节柱
H/1000、且≯30
墙板相邻板下端错位
6
6
现场焊缝间隙
无垫板间隙
0、+3
尺量
有垫板间隙
-2、+3
注:实际偏差应是测10点以上的最大正负偏差值。
建筑面积:M2层数:监理单位;
检查日期:年月日
钢结构工程观感质量检查表
工程名称:施工单位:
项目
检查结果
项目
检查结果
焊条合格证
钢结构允许误差标准
表C.0.1 焊接H型钢的允许偏差〔mm〕项目允许偏差图例截面高度hh<500 ±500<h<1000 ±h>1000 ±截面宽度b ±腹板中心偏移翼缘板垂直度△b/100, 且不应弯曲矢高〔受压构件除外〕L/1000, 且不应项目允许偏差图例h/250扭曲且不应腹板局部平面度ft<14t≥14C.0.2表C.0.2 焊接连接制作组装的允许偏差〔mm〕工程允许偏差图例对口错边△t/10,且不应间隙α±搭接长度α±缝隙△项目允许偏差图例高度h ±垂直度△中心偏移±连接型钢错位处其他处箱型截面高度h ±宽度b ±垂直度△单层钢柱外形尺寸的允许偏差应符合表C.0.3的规定。
表C.0.3单层钢柱外形尺寸的允许偏差〔mm〕项目允许偏差检验方法图例柱底面到柱端与桁架连接的最上一个安装孔距离L ±l/1500±用钢尺检查柱地面到牛腿支承面距离L1 ±L1/2000±牛腿面的翘曲△用拉线、直角尺和钢尺检查柱身弯曲矢高工程允许偏差检验方法图例柱身扭曲牛腿处用拉线、吊线和钢尺检查其他处柱截面几何尺寸连线处±用钢尺检查非连线处±翼缘对腹板的垂直度连接处用直角尺和钢尺检查非连线处柱脚底平面度用lm直角尺和塞尺检查柱脚螺栓孔中心对柱轴线的距离用钢尺检查C.0.4 多节钢柱外形尺寸的允许偏差应符合表C.0.4的规定。
表C.0.4 多节钢柱外形尺寸的允许偏差〔mm〕项目允许偏差检验方法图例一节高度H ±用钢尺检查两端最外侧安装孔距离L3±铣平面到第一个安装孔距离α±柱身弯曲矢高f 用拉线和钢尺检查一节柱的柱身扭曲用拉线、吊线和钢尺检查牛腿端孔到柱轴线距离L2±用钢尺检查牛腿的翘曲或扭曲△L2≤1000 用拉线直角尺和钢尺检查L2>1000柱截面尺寸连接处±用钢尺检查非连接处±柱脚底面平面度用直尺和塞尺检查工程允许偏差检验方法图例翼缘板对腹板的垂直度连接处用直角尺和钢尺检查其他处柱脚螺栓孔对柱轴线的距离α用钢尺检查箱型截面连接处对角线差箱型柱身板垂直度H 用直角尺钢尺检查焊接实腹钢梁外形尺寸的允许偏差应符合表C.0.5的规定。
钢结构允许误差标准
钢结构允许误差标准C.钢构件组装的允许偏差C.0.1焊接H型钢的允许偏差应符合表C.0.1的规定。
表C.0.1 焊接H型钢的允许偏差(mm)项⽬允许偏差图例截⾯⾼度hh<500±2.0 5001000±4.0截⾯宽度b±3.0腹板中⼼偏移 2.0翼缘板垂直度△b/100,且不应⼤于3.0弯曲⽮⾼(受压构件除外)L/1000,且不应⼤于10.0续表C.0.1项⽬允许偏差图例扭曲h/250且不应⼤于5.0腹板局部平⾯度ft<14 3.0t≥14 2.0C.0.2 焊接连接制作组装的允许偏差应符合表C.0.2的规定表C.0.2 焊接连接制作组装的允许偏差(mm)项⽬允许偏差图例对⼝错边△t/10,且不应⼤于3.0间隙α±1.0搭接长度α±5.0缝隙△ 1.5续表C.0.2项⽬允许偏差图例⾼度h±2.0垂直度△b/100,且不应⼤于3.0中⼼偏移±2.0型钢错位连接处1.0处2.0箱型截⾯⾼度h±2.0宽度b±2.0垂直度△b/200,且不应⼤于3.0C.0.3单层钢柱外形尺⼨的允许偏差应符合表C.0.3的规定。
表C.0.3单层钢柱外形尺⼨的允许偏差(mm)项⽬允许偏差检验⽅法图例柱底⾯到柱端与桁架连接的最上±l/1500±15.0⽤钢尺检⼀个安装孔距离L 查柱地⾯到⽜腿⽀承⾯距离L1 ±L1/2000 ±8.0 ⽜腿⾯的翘曲△2.0⽤拉线、直⾓尺和钢尺检查柱⾝弯曲⽮⾼ H/1200,且不应⼤于12.0续表C.0.3项⽬允许偏差检验⽅法图例柱⾝扭曲⽜腿处 3.0 ⽤拉线、吊线和钢尺检查其他处8.0 柱截⾯⼏何尺⼨连线处 ±3.0⽤钢尺检查⾮连线处±4.0连接处 1.5 ⽤直⾓尺和翼缘对腹板的垂直度⾮连线处b/100,且不应⼤钢尺检查柱脚底平⾯度 5.0⽤lm直⾓尺和塞尺检查柱脚螺栓孔中⼼对柱轴线的距离3.0⽤钢尺检查C.0.4 多节钢柱外形尺⼨的允许偏差应符合表C.0.4的规定。
钢结构安装的允许偏差
墙梁弯曲矢高
用拉线和钢尺检查
注:1 H为墙架立柱的高度;
2 h为抗风桁架的高度;
3 L为檩条或墙梁的长度。
E.0.4钢平台、钢梯和防护栏杆安装的允许偏差应符合表E.0.4的规定。
表E.0.4钢平台、钢梯和防护栏杆安装的允许偏差(mm)
项目
允许偏差
检验方法
平台高度
±15.0
用水准仪检查
平台梁水平度
l/1000,且不应大于20.0
用水准仪检查
平台支柱垂直度
H /1000,且不应大于15.0
用经纬仪或吊线和钢尺检查
承重平台梁侧向弯曲
l/1000,且不应大于10.0
用拉线和钢尺检查
承重平台梁侧垂直度
h/1000,且不应大于10.0
用吊线和钢尺检查
直梯垂直度
l/250,且不应大于15.0
项目
允许偏差
图例
检验方法
梁的跨中弯曲矢高
l/1500,且不应大于10.0
用拉线和钢尺检查
垂直上拱矢高
10.0
两端支座中心位移
安装在钢柱上时,对牛脚中心的偏移
5.0
安装在混凝土柱上时,对定位的轴线的偏移
5.0
吊车梁支座加劲板中心与柱子承压加劲板中心的偏移
t/2
用吊线和钢尺检查
钢结构安装的允许偏差
E.0.1单层钢结构中柱子安装的允许偏差应符合表E.0.1的规定.
表E.0.1单层钢结构中柱子安装的允许偏差(mm)
项目
允许偏差
图例
检验方法
柱脚底座中心线对定位轴线的偏移
5.0
用吊线和钢尺检查
柱基准点标高
有吊车梁的柱
+3.0
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
XX公司80㎡烧结工程钢结构施工方案建设单位:监理单位:施工单位:编制:审核:批准:编制日期:XX公司烧结工程项目部施工组织设计(方案)报审表工程名称: XX工程编号:安01-01本表由承包单位填写一式三份,连同施工组织设计一起送项目监理机构审查。
建设、监理、承包单位各留一份。
第 2 页目录第一章工程概况一、简介XX公司80㎡烧结工程位于XX,属新建工程,烧结工程钢结构制安主要包括烧结区域内18条胶带输送机通廊、烧结室主厂房钢屋架、漏斗料(了槽)管、吊车梁,钢结构工程制作安装量总计约1800t。
二、钢结构制安工程特征1、烧结工程各厂房建筑比较紧密,施工场地比较狭小。
2、工期要求较短(100天),工期紧、工程量大。
3、钢结构主要为通廊桁架结构、烧结主厂房钢屋架,通廊结构件大,安装高度较高(最高+34m);主厂房钢屋架构件主要为H型钢制作件,安装高度较大(基础标高+20.08m)。
4、工期紧、工作量大,施工现场场地狭小,造成施工难度大。
5、钢结构构件大,安装高度较高,给安装带来一定的难度。
第二章本工程使用的标准、规范第三章钢结构制作安装施工方案XX公司80㎡烧结工程钢结构主要包括厂房钢屋架、设备钢通廊、吊车梁、漏斗料仓等,厂房钢屋架为门式轻型H型钢梁、柱结构,通廊为桁架结构,由于钢结构吊装高度较高,吊装时采用采用50~150t汽车吊或履带吊吊装(吊装方案另行编制)。
一、H型钢屋架及吊车梁制作安装1.H型钢梁、柱制作工艺程序材料验收→下料(拼接下料)→组装→焊接→校正→检验→肋板及梁柱接头装配→梁、柱接头及肋板焊接→钻孔→抛丸除锈→涂漆→成品检验→出厂。
2、各工序主要施工方法及要求2.1、材料准备及检验2.1.1、材料应附有质量证明书,并符合设计文件及GB/T1594-94、GB700-88标准要求。
2.1.2、经检验若对钢材的质量有怀疑时,提出书面报告报有关部门研究解决。
2.1.3、钢材若发生规格的代用,书面报请设计及业主同意并办理材质代用证明书或设计变更通知单。
2.1.4、材料验收合格后,按进货批号、数量、材质等进行记录和标识且钢材堆放平整,焊材进入焊材一级库保管。
2.2、号料和切割2.2.1、号料前,按所有材料的规格和尺寸,由技术员进行排版合理配料,尽可能提高材料的利用率,并对材料的标识进行移植。
2.2.2、翼板、腹板在放样号料时,长度尺寸比设计尺寸放长2‰,以满足焊接的收缩变形。
筋板按长度尺寸小2-3mm。
2.2.3、需要接长、接宽的构件,先拼接组焊完毕且校直后,再进行划线、切割。
2.2.4、翼板纵向不拼接,横向按等强度进行拼接,并对焊缝100%探伤。
翼板、腹板的拼缝位置,应错开200mm以上。
2.2.5、梁、柱拼缝避开跨中及支座附近。
2.2.6、为保证切割质量,板材的纵向切割采用数控直线切割机切割,横向切割采用半自动切割机切割。
2.3、坡口加工坡口加工符合下图《气焊、手工电弧焊及气体保护焊坡口的基本形式及尺寸》;2.4、拼板技术要求2.4.1、拼板在工装平板上进行,拼板焊接采用埋弧自动焊。
2.4.1.1、样板质量标准a.对接坡口间隙为0-2mm;b.板面错边应小于0.1δ。
拼接后须检查钢板的平直弯曲情况,未达到要求的应进行校正。
c.拼焊矫正后的平板及侧面弯曲应≤1/1000,且不大于3mm。
d.几何尺寸偏差≤±1mm,对角线误差≤±2mm。
2.5、翼板与腹板的装配2.5.1、各零部件经过几何尺寸检查合格后,在H型钢组装机上进行。
2.5.2、在装配前采用钢丝刷清除翼、腹板焊接区域的铁锈、油污等。
2.5.3、装配顺序为先组装成T形结构再组装成工字型结构。
2.5.4、装配技术要求:a. 腹板对翼板的中心装配误差不大于2mm。
b. 腹板对翼板的垂直度偏不大于5‰。
c. 腹板和翼板的装配间隙小于2mm。
d. 装配点焊采用CO2气保焊,点焊高度为焊缝高度的1/3-2/3,长度30-40mm;2.6、焊接2.6.1、打底焊:a.采用CO2加氩气气体保护焊,按每3m焊缝作一隔段分段逆向退焊,打底焊时,背面角缝衬上陶瓷衬垫,以提高焊接质量。
b.打底焊接工艺参数如下表:2.6.2、主缝埋弧自动焊:a. 沿焊缝两端粘上角焊缝引弧、熄弧板.b. 检查打底焊无缺陷且各部尺寸合格后,用门型埋弧自动焊焊接.焊接顺序如图所示(焊接方向同向):C. 埋弧焊焊接参数如下表:d.焊缝冷至室温后,采用翼缘校正机对焊接H型钢进行机械校正。
2.7、梁柱接头及肋板的装配与焊接按设计图纸的要求划出梁、柱几何中心线及标高控制线并以此为依据画出梁、柱接头及肋板的装配位置;柱脚板及肋板与梁上翼板装配刨平、顶紧;点焊后对装配件进行校核、校正合格后采用CO2气体保护焊焊接。
2.8、梁、柱制造质量标准梁制造质量标准柱的制造质量标准焊缝质量标准:a.翼板与腹板的焊缝、翼板及腹板的对接焊缝按Ⅰ级焊缝要求,肋板焊缝按Ⅱ级要求,其余的按Ⅲ级焊缝要求。
b. 焊缝的检验方法Ⅰ级焊缝,外观检查,焊缝100%超声波探伤;Ⅱ级焊缝,外观检查,焊缝20%超声波探伤;Ⅲ级焊缝,外观检查合格。
c.焊缝外观尺寸允许偏差梁加工好后,按设计及规范要求对梁的上拱度进行检测,且保证梁不向下弯曲。
2.9、钻孔2.9.1、需钻孔之另件,在另件拼接,焊接完成后工厂进行;2.9.2、所有孔位均以构件几何中心线为基准线,并在总长度内钢尺未移动时一次测出定位孔中心,并划出圆周线,打好圆周四个冲眼,并据此划出其它孔位。
二、钢皮带通廊桁架制作、组装1、钢皮带通廊桁架制作在加工在施工现场场地,钢构件是标准型钢制作工艺按钢结构制作条件进行。
2、钢桁架在施工现场片段对称制作组装焊成成品,用吊车吊装就位并进行安装。
3、钢桁架组装技术要求a.桁架最外端两个孔或两端支撑面最外侧距离偏差L≤24m为-0.7mm~+3.0mm,L>24m为-10mm~+5.0mm。
b.桁架跨中高度偏差±10.0mm。
c.桁架跨中拱度偏差:设计要求起拱时为±l/5000mm,设计未要求起拱时为-5~10mm。
d.桁架相邻节间弦杆弯曲(受压除外)l1/1000mm。
e.支撑面到第一个安装孔距离a偏差±10.0mm。
f.檩条连接支座间距偏差±5.0mm。
g.跨中的垂直度偏差为h/250,且不应大于15.0mmh.侧向弯曲失高f偏差:l≤30m时为l/1000mm且不应大于10.0mm;30m <l≤60m时为l/1000mm且不应大于30mm;l>60m时为l/1000mm且不应大于50mm。
4、钢平台制作组合技术要求a.平台长度和宽度偏差≤5mm;b.平台两对角线l1-l2的绝对值≤6mmc.平台支柱高度偏差≤±3.0mm;d.平台支柱弯曲失高偏差为5.0mm;e.平台表面平面度(1m范围内)≤6.0mm;f.梯梁长度l偏差≤±5mm。
5、钢料仓制作组合技术要求a.料仓高度偏差≤±20mm,b.料仓上下口几何尺寸偏差≤10mm,c.料仓上下口对角线l1-l2的绝对值≤5mm三、钢结构除锈、涂装、编号1、钢结构构件的除锈和涂装在制作质量经检验合格后进行。
2、钢构件表面除锈方法:采用抛丸除锈,其除锈标准为St3。
3、涂装质量及材料符合设计要求,涂装应均匀,无明显起皱、流坠,附着应良好,并作好防腐施工日志。
高强度螺栓连接处涂装时采用胶带纸进行封贴。
4、涂装完毕后,用漆膜测厚仪进行检测,符合要求后在构件上标注构件编号,构件重量,几何中心位置和柱脚底板上来1.00m的定位标高线。
四、钢结构安装1、工艺结构安装1.1、安装前的准备工作1.1.1、依据设计文件结合现场基准控制点对工艺结构的定位轴线,基础轴线和标,地脚螺栓位置进行检查,并办理交接验收。
1.1.2、支承面、地脚螺栓的允许偏差应符合下表要求:1.1.3、依据设计文件和质量验收标准,对钢柱质量和资料(合格证)进行检验,并对变形缺陷超出允许偏差部份进行处理。
1.1.4、对钢柱上所标识的纵、横控制中心线和标高基准控制线进行复验。
并清除钢柱表面上的油污、冰雪、泥土和灰尘等杂物。
2、钢柱的吊装及找正2.1、视柱长度、重量、吊装空间、方向位置分别选用行车或汽车吊进行吊装。
2.2、钢柱找正a.铅垂方向用2根缆风绳在90度方向进行调整,经纬仪配合监测;b.标高控制采用斜垫铁、垫板进行调整,水平仪配合监测;c.轴线中心控制采用液压千斤顶调整,钢板尺测量,钢柱安装找正时,应考虑风力、温差、日照和焊接变形等因素。
钢柱安装技术标准应符合GB50205--95表c-1,钢柱安装的允许偏差之规定。
2.3、钢柱固定钢柱在找正并经相关人员查验合格后,及时点焊垫板并对柱底板和基础顶面的空隙采用GM-1浇灌料进行二次浇灌。
3、框架梁安装3.1、对焊接连接的框架梁为避免焊接对柱的垂直度影响,在钢柱找正时,根据钢柱位置及焊接收缩估算量采取合理的焊接顺序和适当的反变形措施。
3.2、如框架梁与柱为高强螺栓连接时,应按下列要求进行施工:a.制作时,将钢吊车梁和制动板的磨擦面按设计要求和规范有关规定进行处理,安装前对所附试件的抗滑移系数进行复验,试验标准应符合国家现行《钢结构高强度螺栓连接的设计、施工及验收规程》的规定,并符合设计的要求。
b.复验:高强度大六角头螺栓复验扭矩系数,其平均值和标准值偏差应符合国家现行《钢结构高强度螺栓连接的设计、施工及验收规程》的规定。
扭剪型高强度螺栓复验预应力,其平均值和变异系数应符合国家现行《钢结构高强度螺栓连接的设计、施工及验收规程》的规定。
3.3、高强度螺栓的连接a.螺栓应自由穿过孔内,不强行敲打,也不采用气割修孔;b.螺栓穿入方向一致,且便于操作。
c.高强度螺栓的安装,采用初拧和终拧,由螺栓群中央向四周顺序拧紧,并于当天终拧完毕。
紧固力的鉴定判别初拧:高强度大六角头螺栓和扭剪型高强度螺栓初拧扭矩按规范相应计算公式得出;终拧:高强度大六角头螺栓,通过计算后,调定扭矩值,判定扭紧力。
扭剪型高强度螺栓采用专用工具将尾部梅花头拧掉即为合格。
钢结构安装前必须对其基础按施工图纸要求进行检查验收,基础验收合格后方能进行钢结构的安装。
4、钢结构组合、安装技术要求多节钢柱外形尺允许偏差(mm)钢吊车梁安装允许偏差(mm)第四章施工质量管理及质量保证措施在本工程项目中,由于工期紧、工程量大,土建与安装交叉施工,在施工过程中必须加班加点进行施工,抢施工进度的同时在工程质量上我司将坚持“质量第一,预控为主”、“以数据和见证资料说话”的控制原则和“诚信为本,顾客至上,科技创新,争创一流”的经营理念,树立质量就是“工期、效益、市场”的指导思想,以控制人的工作质量来保证工序、产品质量,以控制过程质量来保证最终质量。
