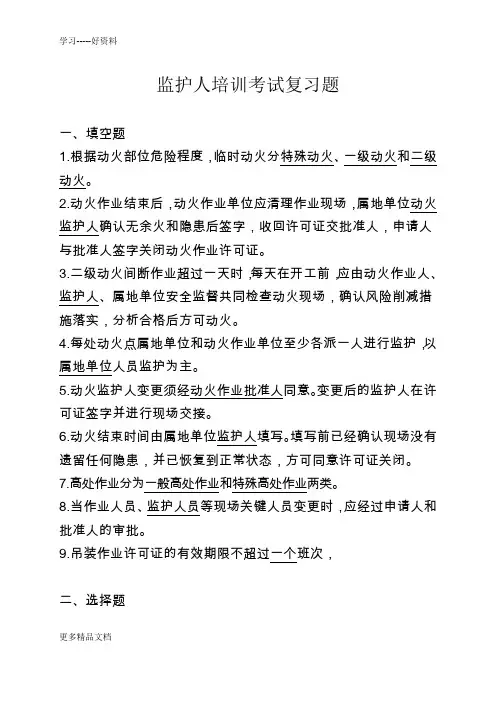

直接作业许可审批人和监护人上岗资格考试题

一、判断题(在括号内打√或×)(共60题,每题1分,共60分)

1、取样分析应有代表性、全面性。受限空间容积较大时,应对上、中、下各部位取样分析,保证受限空间内部任何部位的可燃气体浓度和氧含量合格(当可燃气体爆炸下限大于4%时,其被测浓度不大于0.5%为合格;爆炸下限小于4%时,其被测浓度不大于0.2%为合格;氧含量19.5%~23.5%为合格),有毒有害物质不得超过国家规定的“车间空气中有毒物质最高容许浓度”指标(H2S最高允许浓度不得大于10mg/m3);受限空间内温度宜在常温左右。监测结果如有1项不合格,应立即停止作业。

(√)

2、在进入受限空间作业前,应切实做好工艺处理工作,将受限空间吹扫、蒸煮、置换合格;对所有与其相连且可能存在可燃可爆、有毒有害物料的管线、阀门加盲板隔离,不得以关闭阀门代替安装盲板。盲板处应挂标识牌。(√)

3、当日20时至次日8时期间的一、二级用火升级为特级用火管理。(×)

4、退出运行清罐后的原油罐、燃料油罐、污油罐、含油污水罐首次用火,为特级用火作业。(√)

5、经清洗后的含油污水池首次用火,为二级用火作业。(×)

6、遇节日、假日,用火作业实行升级管理,即在原定用火级别的基础上升一级。(√)

7、特级、一级许可证有效时间不超过8小时,二级许可证不超过48小时。固定用火作业区,每季度由二级单位安全监督管理部门认定1次。(×)

8、气体浓度的检测,至少采用2台检测仪器进行检测和复检。特级、一级用火,应至少每隔4小时检测一次气体浓度。受限空间用火,至少每隔2小时检测一次气体浓度。(√)

9、对地下的管道和设备设施进行用火作业时,用火作业坑除满足施工作业要求外,应有逃生通道,通道应设置在用火点的上风向,其宽度不小于1米,通道坡度不大于30°,通道表面应采取防滑措施。在坑深超过1.5米的作业坑内作业人员,应系扎阻燃或不燃材料的安全带(绳),并有专人监护。因场地或周边的设备设施限制,作业坑的通道宽度、坡度达不到上述要求时,应采取相应的安全措施。(√)10、对高风险的特级用火作业,还应符合:在生产不稳定的情况下,不应进行带压不置换用火作业;用火作业前,许可证审批签发人应告知公司、处两级生产调度及有关单位,使之在异常情况下能及时采取相应的应急措施;应在正压条件下进行作业,并保持作业现场通(排)风良好。(√)

11、抢修(险)用火级别由现场指挥确定。(√)

12、凡需要用火的塔、罐、容器等设备和管线以及室内、沟坑内场所,均应进行内部和环境气体检测(分析),环境气体检测(分析)范围不小于用火点10米。(√)

13、用火作业完工验收后,基层站队应及时将许可证第一联扫描件上

传中国石化安全管理信息系统。(√)

14、各级许可证审批人应亲临现场检查,督促用火单位和用火作业单位落实防火措施后,方可审签许可证。(√)

15、高处作业是指在距离坠落高度基准面2米以上(含2米)有坠落可能的位置进行的作业,但不包括上下攀援等空中移动过程。(×)16、高处作业分为4个等级:I级(2米≤hw≤5米)、Ⅱ级(5米30米)。经过危害分析,由于作业环境的危害因素导致风险度增加时,高处作业应进行升级管理。(√)

17、脚手架搭设的高处作业,也必须有完成作业任务的平台或其它保证安全的作业条件。(×)

18、作业过程中,监护人不得随意离开现场,确需离开时,收回作业许可证,暂停作业。(√)

19、20米及以上高处作业应配备通讯联络工具。(×)

20、高处作业人员应正确佩戴符合国家标准的安全带,安全带应系挂在施工作业处上方的牢固构件上,不得系挂在有尖锐棱角或有可能转动的部位。安全带系挂点下方应有足够的净空,安全带应高挂低用。在不具备安全带系挂条件时,应增设生命绳、安全网等安全设施,确保高处作业的安全。(√)

21、在同一坠落方向上,不得进行上下交叉作业,如需进行交叉作业,中间应设置安全防护层,坠落高度超过25米的交叉作业,应设双层安全防护。(×)

22、在气温高于35℃(含35℃)或低于5℃(含5℃)条件下进行高处作业时,应采取防暑、防寒措施;当气温高于42℃时,必须停止高处作业。(×)

23、因作业需要,临时拆除或变动安全防护设施时,应经作业审批人员同意,并采取相应的防护措施,作业后应立即恢复,重新组织脚手架等验收。(√)

24、同一垂直方向交叉作业,应采取“错时错位硬隔离”的管理和技术措施。(√)

25、许可证的有效期为作业项目一个周期,最长有效期不得超过4天。(×)

26、起重作业按起吊工件重量和长度划分为四个等级。(×)

27、自制、改造和修复的吊具、索具等简易起重设备,必须有设计资料(包括图纸、计算书等),并予以存档。自制、改造和修复简易起重设备必须严格按照图纸执行,并经具有检验资质的机构检验合格后方可使用。(√)

28、起重作业均应办理作业许可证。(×)

29、起重指挥人员、司索人员(起重工)和起重机械操作人员,应持有当地政府相关部门颁发的《特种作业人员操作证》,方可从事指挥和操作。(√)

30、一级起重作业前,各单位安全部门应会同有关技术部门对作业方案、作业安全措施和应急预案进行风险评估和审查。(√)

31、吊装过程中出现故障,起重操作人员应立即向指挥人员报告。没

有指挥令,任何人不得擅自离开岗位。(√)

32、按指挥人员的指挥信号进行操作;对紧急停车信号,不论何人发出,均应立即执行。(√)

33、起重机械、吊索、吊具及设备与架空输电线路间得安全距离必需保证不小于规定的最小安全距离。(√)

34、遇7级以上大风或大雪、大雨、大雾等恶劣天气时,不得进行起重作业。(×)

35、除具有特殊结构的吊物外,严禁单点捆绑起吊。(√)

36、项目负责部门组织地下设施主管单位联合进行现场交底,根据施工区域地质、水文、地下供排水管线、埋地油气及燃气管道、埋地电缆、埋地电信、测量用的永久性标桩、地质和地震部门设置的长期观测孔、不明物、沙巷等情况向施工单位提出具体要求,经水、电、气(汽)、通信、工艺、设备、消防与动土区域所属基层单位等部门会签后,由项目负责部门签发。(√)

37、动土施工方案经施工现场负责人、建设基层单位现场负责人签署意见及工程总图管理等有关部门确认签字后,由施工区域所属单位的工程管理部门负责人审批。(√)

38、安全措施不需要填入动土许可证,但要并附动土作业点示意图。(×)

39、在沟(槽、坑)下作业应按规定坡度顺序进行,使用机械挖掘时,作业人员不应进入机械旋转半径内;严禁在离电缆1米距离以内作业;深度大于2米时,应设置应急逃生通道;两人以上同时挖土时应
