电力建设工程概算定额使用指南
【精品】电力建设工程概算定额说明及计算规则版secret

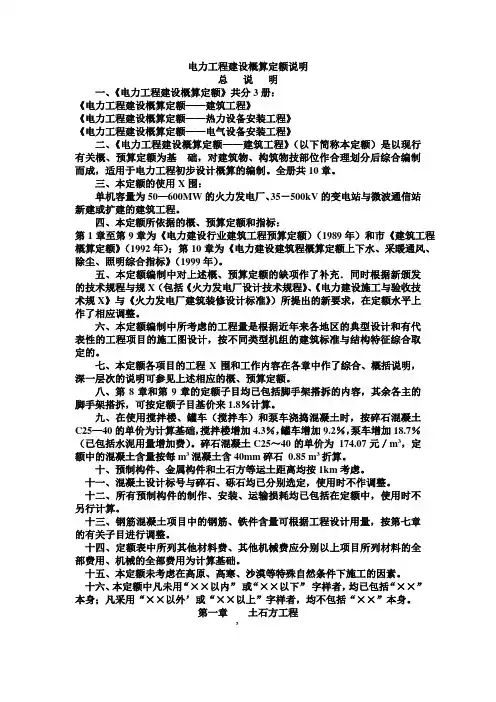

总说明一、《电力建设工程概算定额(2006年版)》共分三册,包括:第一册建筑工程第二册热力设备安装工程第三册电气设备安装工程二、本册为第一册《建筑工程》(以下简称定额)。
本定额适用于新建或扩建的单机容量50~1000MW级机组的火力发电厂工程和35~500kV变电站工程、换流站工程、通信中继站工程。
三、本额定以电力建设工程预算定额(2006年版)为基础,依照现行的(截至2006年底颁发的)技术规程、规范,对电力行业建筑工程作合理划分后综合编制而成。
它是初步设计阶段工程概算的编制依据;是初步设计阶段工程招标标底、投标报价编制的参考依据;是施工图阶段通过合同约定,按照概算定额工程量计算规则计算工程量,进行结算和决算的依据。
四、本定额编制基础及主要依据:1、火力发电工程建设预算编制与计算标准(2006年版)2、电网工程建设预算编制与计算标准(2006年版)3、电力建设工程预算定额第一册建筑工程上册、下册(2006年版)4、2000年以来电力工程施工图设计图纸(包括发电、变电、换流站、通信中继站工程施工图纸)5、电力工程施工方案(包括施工组织设计、施工技术标准、施工措施方案)五、本定额编制中所考虑的工程量是根据近年来各地区的典型设计和有代表性的工程项目的施工图设计综合取定的.六、本定额价格水平的取定:1、综合工日单价为电力行业定额基准人工单价。
本定额中的综合工日单价为26元/工日.2、本定额的材料单价,以北京地区2006年一季度预算价格为基础综合取定。
3、施工机械台班单价按照《电力建设工程施工机械台班费用定额(2006年版)》取定。
七、定额重要内容说明:1、定额综合考虑了施工中的水平运输、垂直运输、建筑物超高降效等因素,使用定额时不做调整.施工用的脚手架(包括综合脚手架和单项脚手架)已经综合在相应的定额子目中,其费用不再单独计算.2、当工程采用商品混凝土时,其商品混凝土增加的费用按照价差处理。
混凝土使用搅拌楼集中搅拌、罐车(搅拌车)运输、混凝土泵车浇注时,需要增加混凝土施工费用。
电力工程建设概算定额说明
电力工程建设概算定额说明总说明一、《电力工程建设概算定额》共分3册:《电力工程建设概算定额——建筑工程》《电力工程建设概算定额——热力设备安装工程》《电力工程建设概算定额——电气设备安装工程》二、《电力工程建设概算定额——建筑工程》(以下简称本定额)是以现行有关概、预算定额为基础,对建筑物、构筑物技部位作合理划分后综合编制而成,适用于电力工程初步设计概算的编制。
全册共10章。
三、本定额的使用X围:单机容量为50—600MW的火力发电厂、35-500kV的变电站与微波通信站新建或扩建的建筑工程。
四、本定额所依据的概、预算定额和指标:第1章至第9章为《电力建设行业建筑工程预算定额)(1989年)和市《建筑工程概算定额》(1992年);第10章为《电力建设建筑程概算定额上下水、采暖通风、除尘、照明综合指标》(1999年)。
五、本定额编制中对上述概、预算定额的缺项作了补充.同时根据新颁发的技术规程与规X(包括《火力发电厂设计技术规程》、《电力建设施工与验收技术规X》与《火力发电厂建筑装修设计标准》)所提出的新要求,在定额水平上作了相应调整。
六、本定额编制中所考虑的工程量是根据近年来各地区的典型设计和有代表性的工程项目的施工图设计,按不同类型机组的建筑标准与结构特征综合取定的。
七、本定额各项目的工程X围和工作内容在各章中作了综合、概括说明,深一层次的说明可参见上述相应的概、预算定额。
八、第8章和第9章的定额子目均已包括脚手架搭拆的内容,其余各主的脚手架搭拆,可按定额子目基价来1.8%计算。
九、在使用搅拌楼、罐车(搅拌车)和泵车浇捣混凝土时,按碎石混凝土C25—40的单价为计算基础,搅拌楼增加4.3%,罐车增加9.2%,泵车增加18.7%(已包括水泥用量增加费)。
碎石混凝土C25~40的单价为174.07元/m3,定额中的混凝土含量按每m3混凝土含40mm碎石0.85 m3折算。
十、预制构件、金属构件和土石方等运土距离均按1km考虑。
《电力建设工程预算定额使用指南》(2006年版)(第六册 调试工程)

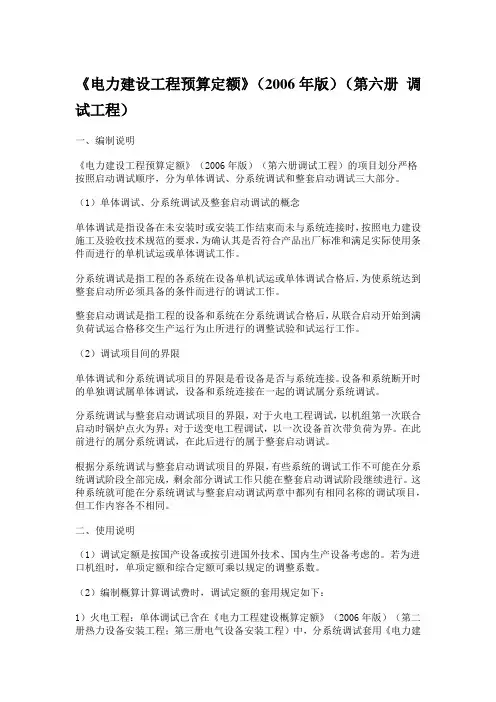

《电力建设工程预算定额》(2006年版)(第六册调试工程)一、编制说明《电力建设工程预算定额》(2006年版)(第六册调试工程)的项目划分严格按照启动调试顺序,分为单体调试、分系统调试和整套启动调试三大部分。
(1)单体调试、分系统调试及整套启动调试的概念单体调试是指设备在未安装时或安装工作结束而未与系统连接时,按照电力建设施工及验收技术规范的要求,为确认其是否符合产品出厂标准和满足实际使用条件而进行的单机试运或单体调试工作。
分系统调试是指工程的各系统在设备单机试运或单体调试合格后,为使系统达到整套启动所必须具备的条件而进行的调试工作。
整套启动调试是指工程的设备和系统在分系统调试合格后,从联合启动开始到满负荷试运合格移交生产运行为止所进行的调整试验和试运行工作。
(2)调试项目间的界限单体调试和分系统调试项目的界限是看设备是否与系统连接。
设备和系统断开时的单独调试属单体调试,设备和系统连接在一起的调试属分系统调试。
分系统调试与整套启动调试项目的界限,对于火电工程调试,以机组第一次联合启动时锅炉点火为界;对于送变电工程调试,以一次设备首次带负荷为界。
在此前进行的属分系统调试,在此后进行的属于整套启动调试。
根据分系统调试与整套启动调试项目的界限,有些系统的调试工作不可能在分系统调试阶段全部完成,剩余部分调试工作只能在整套启动调试阶段继续进行。
这种系统就可能在分系统调试与整套启动调试两章中都列有相同名称的调试项目,但工作内容各不相同。
二、使用说明(1)调试定额是按国产设备或按引进国外技术、国内生产设备考虑的。
若为进口机组时,单项定额和综合定额可乘以规定的调整系数。
(2)编制概算计算调试费时,调试定额的套用规定如下:1)火电工程:单体调试已含在《电力工程建设概算定额》(2006年版)(第二册热力设备安装工程;第三册电气设备安装工程)中,分系统调试套用《电力建设预算定额》(2006年版)(第六册调试工程)表1、整套启动调试套用表2、特殊项目调试套用附录中相应项目(不包括施工单位在调试阶段的配合费用)。
电力建设工程概算定额2013使用指南
电力建设工程概算定额2013使用指南电力建设工程概算定额是对电力工程建设过程中的各项费用进行概算和计算的指导文件,旨在规范电力建设工程的造价管理和预算编制。
本文将介绍《电力建设工程概算定额2013使用指南》的主要内容和使用方法。
《电力建设工程概算定额2013使用指南》是我国电力工程建设领域的规范性文件,于2013年发布实施。
该指南的主要内容包括概算定额的构成、编制规则、计算方法、报批程序以及使用要求等。
概算定额的构成主要包括各个专业工程的材料、工程量清单、工程设备及技术参数、工程量计算公式等。
其中,材料的选择和计算是概算定额编制的基础,而工程量清单则包含了施工任务的具体内容和数量。
此外,工程设备及技术参数的确定是概算定额编制的重要环节,需要根据实际情况进行详细考虑。
概算定额的编制规则包括工程范围、计量单位和计算规则等。
工程范围应准确明确,不得重复或遗漏。
计量单位应符合工程实际,不得使用不规范或者难以统一的单位。
计算规则应遵循相关法律法规和技术标准,确保概算定额的准确性和合理性。
然后,概算定额的计算方法主要包括工程量计算、定额计算和费用计算等。
工程量计算是根据清单项目和技术要求,结合实际情况进行的数量估算和计算。
定额计算是根据工程特点和施工要求,将工程量转化为具体的费用指标。
费用计算是根据定额和造价要素,计算出工程的总费用。
概算定额的报批程序和使用要求应符合国家有关规定。
报批程序包括概算定额的审批和批准程序,需要进行相关资料和技术文件的审核和审批。
使用要求包括概算定额的合理使用和监督管理,需要加强对施工单位的培训和监督,确保概算定额的正确使用。
在使用《电力建设工程概算定额2013使用指南》时,应根据实际工程情况和相关要求进行正确的编制和计算,确保概算定额的准确性和合理性。
同时,需要熟悉相关定额的构成、规则、方法和要求,了解其编制和计算的基本原理和方法,为电力工程建设的预算编制和造价管理提供科学依据。
电力建设工程概算定额说明及计算规则(2006年版)

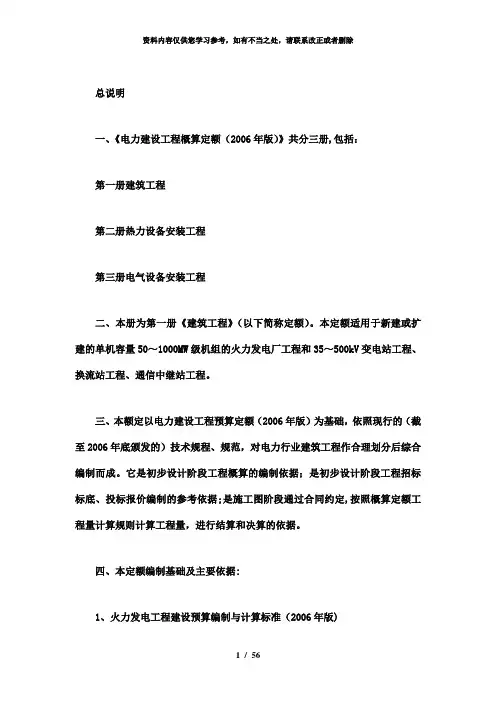

电力建设工程概算定额说明及计算规则(2006年版)总说明一、《电力建设工程概算定额(2006年版)》共分三册,包括:第一册建筑工程第二册热力设备安装工程第三册电气设备安装工程二、本册为第一册《建筑工程》(以下简称定额)。
本定额适用于新建或扩建的单机容量50~1000MW级机组的火力发电厂工程和35~500kV变电站工程、换流站工程、通信中继站工程。
三、本额定以电力建设工程预算定额(2006年版)为基础,依照现行的(截至2006年底颁发的)技术规程、规范,对电力行业建筑工程作合理划分后综合编制而成。
它是初步设计阶段工程概算的编制依据;是初步设计阶段工程招标标底、投标报价编制的参考依据;是施工图阶段通过合同约定,按照概算定额工程量计算规则计算工程量,进行结算和决算的依据。
四、本定额编制基础及主要依据:1、火力发电工程建设预算编制与计算标准(2006年版)2、电网工程建设预算编制与计算标准(2006年版)3、电力建设工程预算定额第一册建筑工程上册、下册(2006年版)4、2000年以来电力工程施工图设计图纸(包括发电、变电、换流站、通信中继站工程施工图纸)5、电力工程施工方案(包括施工组织设计、施工技术标准、施工措施方案)五、本定额编制中所考虑的工程量是根据近年来各地区的典型设计和有代表性的工程项目的施工图设计综合取定的。
六、本定额价格水平的取定:1、综合工日单价为电力行业定额基准人工单价。
本定额中的综合工日单价为26元/工日。
2、本定额的材料单价,以北京地区2006年一季度预算价格为基础综合取定。
3、施工机械台班单价按照《电力建设工程施工机械台班费用定额(2006年版)》取定。
七、定额重要内容说明:1、定额综合考虑了施工中的水平运输、垂直运输、建筑物超高降效等因素,使用定额时不做调整。
施工用的脚手架(包括综合脚手架和单项脚手架)已经综合在相应的定额子目中,其费用不再单独计算。
2、当工程采用商品混凝土时,其商品混凝土增加的费用按照价差处理。
电力建设工程概算定额2013使用指南
电力建设工程概算定额2013使用指南电力建设工程概算定额是电力工程建设中的重要参考依据,它既具有科学性和可操作性,又能够提高工程的效率和质量。
本文将介绍电力建设工程概算定额2013版的使用指南,以帮助大家更好地应用这一参考工具。
首先,电力建设工程概算定额是根据电力工程的性质、规模和技术要求等因素编制而成的,因此,在使用时要根据具体情况进行合理调整。
概算定额中所列项目和工程量都是根据典型的场景和经验总结出来的,但是每个具体工程的情况都有所不同,所以在应用时要结合实际情况进行适当订正。
其次,概算定额中涉及的工程量和材料消耗等指标都是根据严格的计算和实践经验得出的,因此在应用时要准确计算和把握。
特别是在工程量测算时,要针对每个工程项目进行详细、周密的计算,确保数量和规格的准确性。
此外,在材料消耗方面,要尽量避免过度浪费,提高资源利用效率,降低成本。
再次,电力建设工程概算定额还涉及工程造价计算和预算管理等方面,因此在使用时要结合工程管理的需求进行操作。
在工程造价计算方面,要根据概算定额中的指标进行逐步核算和综合计算,确保工程造价的准确性和合理性。
在预算管理方面,要注重预算编制、监控和控制,确保工程的经济效益和质量要求。
最后,电力建设工程概算定额2013版是一份非常宝贵的参考工具,但也并非万能。
在使用时,要结合实际情况进行灵活调整,不可教条地套用。
同时,在工程实施过程中要注重经验总结和学习,不断完善和更新自己的概算定额,提高工程建设的水平和效益。
综上所述,电力建设工程概算定额2013版是电力工程建设中的重要工具,但在使用时要注意灵活应用、准确计算和结合实际情况进行调整。
通过正确使用概算定额,可以提高工程的效率和质量,实现经济效益和社会效益的最大化。
希望大家能够根据这个使用指南,更好地应用电力建设工程概算定额2013版,为电力工程建设事业做出更大的贡献。
电力建设工程概算定额使用指南
《电力建设工程概算定额(2006年版)使用指南第三册电气设备安装工珵》第1章发电机电气一、主要内容及范围本章定额适用于发电机本体及与发电机本体有关的设备及部件的安装及单体调试。
二、与2001年修订本相比的变化2006版概算定额与2001版概算定额1•工程范围及工作内容发电机本体检查接线,静态励磁系统、电压互感器及避雷器柜、中性点变压器柜、回路电流互感器、端子箱安装,发电机小间的铁构件、网门制作安装,接地,单体调试。
2.工程量计算规则发电机以每台“机组”为计量单位。
第2章变压器一、主要内容及范围本章定额适用于10〜500kV三相或单相电力变压器、消弧线圈和高压电抗器的安装。
二、与2001年修订本相比的变化表2-12006版概算定额与2001版概算定额(修订本)主要变化对比表2J lOkV 42.2 JUV续农2.72-H i:汕也抗器三、工程内容及工程量计算规则(一)变压器1•工程范围及工作内容变压器本体安装,端子箱、控制箱、引下线安装,油过滤,铁构件、室内布置的变压器网门制作安装,接地,单体调试。
2.工程量计算规则变压器以设备数量“台”为计量单位。
3.其他说明(1)变压器安装定额子目同样适用于自耦变压器。
(2 )定额未考虑变压器干燥,如果发生按实际所需的费用计算。
( 3 )有载调压变压器按同容量、同电压等级定额乘以系数 1.03计算。
(4 )变压器回路内的避雷器、隔离开关、中性点设备,另套用第3章相应定额。
(5 )变压器高、中、低压侧软母线和耐张绝缘子的安装,低压侧硬母线的安装,另套用第4章相应定额。
(6)支柱绝缘子的安装,另套用第4章相应定额。
(二)消弧线圈1•工程范围及工作内容消弧线圈本体安装,端子箱、控制箱、设备连接线安装,油过滤,接地,单体调试。
2.工程量计算规则消弧线圈以设备数量“台”为计量单位。
(三)高压电抗器1•工程范围及工作内容本体安装,端子箱、控制箱、引下线安装,油过滤,接地,单体调试。
电力建设工程概算定额
电力建设工程概算定额第一册建筑工程(2023年版)《电力建设工程概算定额第一册建筑工程(2023年版)》(简称2023版建筑概算定额)是为适应电力建设工程造价管理工作旳需要,针对电力建设大机组及高电压工程旳设计特性、施工特点、行业特性而编制旳电力行业建筑工程定额。
一、2023版建筑概算定额旳合用范围、内容及作用1. 2023版建筑概算定额合用于新建或扩建旳发电单机容量为50~1000MW旳工程、变电电压等级为35~750kV旳工程、±500kV及如下旳换流站工程以及通信中继站工程。
2. 2023版建筑概算定额包括一般土建(除送电工程土方、杆塔基础、杆塔)、给水、排水、采暖、通风、照明(除设备照明、场地照明、道路照明)、除尘、特殊消防(除Dcs消防控制盘)工程。
3. 2023版建筑概算定额是初步设计阶段工程概算旳编制根据;是初步设计阶段工程招标标底、投标报价编制旳参照根据;是施工图阶段通过协议约定,按照概算定额工程量计算规则计算工程量,进行结算和决算旳根据。
二、2023版建筑概算定额编制基础及重要根据1. 《火力发电工程建设预算编制与计算原则(2023年版)》与《电网工程建设预算编制与计算原则(2023年版)》。
建筑工程概算定额子目设置和概算定额子目旳工作内容是根据电力行业建设预算编制与计算原则有关费用性质划分和建筑与安装项目划分旳规定确定旳。
2. 《电力建设工程预算定额第一册建筑工程(2023年版)》(上册、下册)。
每一种概算定额子目都是“子目项目”旳预算,是若干个预算定额与工程量旳集合。
3. 2023年以来电力工程施工图设计图纸,包括发电、变电、换流站、通信中继站工程施工图纸。
发电工程选用旳施工图纸有2×1000MW机组钢构造主厂房工程、2×600MW机组钢构造主厂房湿冷工程、2×600MW机组混凝土构造主厂房空冷工程、2×300MW 机组供热工程、2×200MW机组供热工程、2×100MW机组硫化床炉工程、,2×50Mw 机组硫化床炉工程、9F型燃机工程、9E型燃机工变电工程选用旳施工图纸有500kV敞开式布置工程、500kv GIs布置工程、330kV敞开式布置工程、220kV敞开式布置工程、220kV屋内配电布置工程、220kV地下配电布置工程、110kv 敞开式布置工程、110kV屋内配电布置工程、66kV敞开式布置工程、35kV屋内配电布置工程。
电力建设工程概预算定额使用指南第五册
电力建设工程概预算定额使用指南第五册嘿,伙计们!今天我们来聊聊一个非常实用的东西——电力建设工程概预算定额使用指南第五册。
这可是咱们电力工程师的必备利器啊!别看这本书名字有点长,里面可是藏着很多实用的小技巧呢。
让我来给你讲讲吧!咱们要明白什么是概预算定额。
简单来说,就是根据工程项目的具体情况,预先估算出所需的人力、物力和财力。
这样一来,我们在实际施工过程中就能更好地掌握成本,避免出现超支的情况。
这可不是随便估计出来的,需要根据实际情况进行科学的分析和计算。
那么,如何运用好这本指南呢?其实很简单,咱们只需要按照书中的大纲结构来进行学习就行了。
这里有五个部分,分别是:基本概念与规定、工程量清单编制、费用构成与计算、合同管理与支付、工程造价咨询与服务。
每个部分都有详细的解释和示例,我们可以逐一学习,逐步掌握。
接下来,我给大家举个例子,看看这本指南是如何帮助我们解决实际问题的。
假设我们要建设一个小区的配电室,那么我们需要先了解配电室的基本概念和规定。
比如说,配电室应该满足哪些安全要求?有哪些技术标准?这些都是我们需要了解的内容。
在掌握了这些基本知识之后,我们就可以开始编制工程量清单了。
工程量清单就是把配电室内所有的设备、材料和人工都列出来,形成一个详细的清单。
这样一来,我们就可以根据清单来计算总的费用了。
费用构成和计算也不是一件容易的事情。
我们需要考虑到设备的成本、材料的成本、人工的成本等等。
而且,不同的设备和材料价格还会有所不同。
这时候,我们就需要运用到书中的知识,学会如何合理地分配费用。
比如说,我们可以先确定各个设备的优先级,然后根据优先级来分配费用;或者我们可以根据设备的使用寿命来分摊费用等等。
除了费用构成和计算之外,合同管理和支付也是非常重要的一部分。
在实际施工过程中,我们需要与承包商签订合同,明确双方的权利和义务。
而且,我们还需要按照合同约定的方式来支付费用。
这就需要我们掌握一定的合同管理和支付知识,以确保工程顺利进行。
电力建设工程概预算定额使用指南第五册
电力建设工程概预算定额使用指南第五册下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!《电力建设工程概预算定额使用指南第五册:优化预算管理,提高工程效益》第一部分:引言。
2018电力建设概预算定额使用指南第五册
2018电力建设概预算定额使用指南第五册一、引言本指南为2018年电力建设概预算定额使用指南第五册,旨在对电力建设项目进行概预算编制和使用提供指导。
本文旨在详细介绍该指南的内容,包括概预算定额的定义、编制和使用等要点。
二、概预算定额的定义概预算定额是指根据建设项目的性质、规模和技术要求,以及工作任务的特点,根据国家相关法律法规和规范进行综合分析,由专业人员根据概预算定额表编制得出的在一定条件下对建设项目进行预估的量价指标。
三、概预算定额的编制1. 数据来源概预算定额的编制需要充分利用项目历史数据、专业设计文件、实测工程量等数据来源,确保数据的准确性和可靠性。
2. 编制方法概预算定额的编制方法主要包括综合比价法、工程量清单法和参数法等。
具体编制方法应根据项目特点和可行性进行选择,确保概预算定额的准确性和可操作性。
四、概预算定额的使用1. 参考依据概预算定额在项目建设过程中的使用应参考国家相关法律法规和规范,同时结合项目实际情况进行合理调整。
2. 使用程序概预算定额在项目建设过程中的使用应经过项目审批和批准程序,确保项目的合法性和可行性。
使用过程中应及时跟踪和监控项目的进展情况,对概预算定额进行动态调整。
3. 使用目的概预算定额的使用旨在对项目建设过程中的成本进行有效控制和管理,确保项目按时、按质、按量完成。
五、概预算定额的评估与修订概预算定额的评估与修订应根据项目实际情况,结合工程变更、市场行情和技术进步等因素进行定期审核和修订,确保概预算定额的准确性和有效性。
六、概预算定额的风险控制概预算定额的使用过程中存在一定的风险,包括市场波动、工程变更、人为因素等。
因此,在概预算定额的编制和使用过程中,需要加强风险控制措施,保证项目建设的顺利进行。
七、结论概预算定额是电力建设项目概预算编制和使用的重要工具,具有指导和规范的作用。
本指南对概预算定额的定义、编制、使用以及评估与修订等方面进行了详细介绍,有助于项目建设的顺利进行和成本控制的有效管理。
电力建设工程概算定额说明及计算规则(2006年版)_secret
总 说 明一、《电力建设工程概算定额(2006年版)》共分三册,包括: 第一册 建筑工程第二册 热力设备安装工程第三册 电气设备安装工程二、本册为第一册《建筑工程》(以下简称定额)。
本定额适用于新建或扩建的单机容量50~1000MW 级机组的火力发电厂工程和35~500kV 变电站工程、换流站工程、通信中继站工程。
三、本额定以电力建设工程预算定额(2006年版)为基础,依照现行的(截至2006年底颁发的)技术规程、规范,对电力行业建筑工程作合理划分后综合编制而成。
它是初步设计阶段工程概算的编制依据;是初步设计阶段工程招标标底、投标报价编制的参考依据;是施工图阶段通过合同约定,按照概算定额工程量计算规则计算工程量,进行结算和决算的依据。
四、本定额编制基础及主要依据:1、火力发电工程建设预算编制与计算标准(2006年版)2、电网工程建设预算编制与计算标准(2006年版)3、电力建设工程预算定额 第一册 建筑工程 上册、下册(2006年版)4、2000年以来电力工程施工图设计图纸(包括发电、变电、换流站、通信中继站工程施工图纸)5、电力工程施工方案(包括施工组织设计、施工技术标准、施工措施方案)五、本定额编制中所考虑的工程量是根据近年来各地区的典型设计和有代表性的工程项目的施工图设计综合取定的。
六、本定额价格水平的取定:1、综合工日单价为电力行业定额基准人工单价。
本定额中的综合工日单价为26元/工日。
2、本定额的材料单价,以北京地区2006年一季度预算价格为基础综合取定。
3、施工机械台班单价按照《电力建设工程施工机械台班费用定额(2006年版)》取定。
七、定额重要内容说明:1、定额综合考虑了施工中的水平运输、垂直运输、建筑物超高降效等因素,使用定额时不做调整。
施工用的脚手架(包括综合脚手架和单项脚手架)已经综合在相应的定额子目中,其费用不再单独计算。
2、当工程采用商品混凝土时,其商品混凝土增加的费用按照价差处理。
电力工程建设概算定额说明
电力工程建设概算定额说明电力工程建设概算定额说明总说明一、《电力工程建设概算定额》共分3册:《电力工程建设概算定额——建筑工程》《电力工程建设概算定额——热力设备安装工程》《电力工程建设概算定额——电气设备安装工程》二、《电力工程建设概算定额——建筑工程》(以下简称本定额)是以现行有关概、预算定额为基础,对建筑物、构筑物技部位作合理划分后综合编制而成,适用于电力工程初步设计概算的编制。
全册共10章。
三、本定额的使用范围:单机容量为50—600MW的火力发电厂、35-500kV的变电站及微波通信站新建或扩建的建筑工程。
四、本定额所依据的概、预算定额和指标:第1章至第9章为《电力建设行业建筑工程预算定额)(1989年)和北京市《建筑工程概算定额》(1992年);第10章为《电力建设建筑程概算定额上下水、采暖通风、除尘、照明综合指标》(1999年)。
五、本定额编制中对上述概、预算定额的缺项作了补充.同时根据新颁发的技术规程及规范(包括《火力发电厂设计技术规程》、《电力建设施工及验收技术规范》及《火力发电厂建筑装修设计标准》)所提出的新要求,在定额水平上作了相应调整。
六、本定额编制中所考虑的工程量是根据近年来各地区的典型设计和有代表性的工程项目的施工图设计,按不同类型机组的建筑标准与结构特征综合取定的。
七、本定额各项目的工程范围和工作内容在各章中作了综合、概括说明,深一层次的说明可参见上述相应的概、预算定额。
八、第8章和第9章的定额子目均已包括脚手架搭拆的内容,其余各主的脚手架搭拆,可按定额子目基价来1.8%计算。
九、在使用搅拌楼、罐车(搅拌车)和泵车浇捣混凝土时,按碎石混凝土C25—40的单价为计算基础,搅拌楼增加4.3%,罐车增加9.2%,泵车增加18.7%(已包括水泥用量增加费)。
碎石混凝土C25~40的单价为174.07元/m3,定额中的混凝土含量按每m3混凝土含40mm碎石0.85 m3折算。
电力建设工程概算定额使用指南
《电力建设工程概算定额(2006年版)使用指南第三册电气设备安装工珵》第1章发电机电气一、主要内容及范围本章定额适用于发电机本体及与发电机本体有关的设备及部件的安装及单体调试。
二、与2001年修订本相比的变化2006版概算定额与2001版概算定额(修订本)主要变化对比表三、工程内容及工程量计算规则1.工程范围及工作内容发电机本体检查接线,静态励磁系统、电压互感器及避雷器柜、中性点变压器柜、回路电流互感器、端子箱安装,发电机小间的铁构件、网门制作安装,接地,单体调试。
2.工程量计算规则发电机以每台“机组”为计量单位。
第2章变压器一、主要内容及范围本章定额适用于10~500kV三相或单相电力变压器、消弧线圈和高压电抗器的安装。
二、与2001年修订本相比的变化表2-12006版概算定额与2001版概算定额(修订本)主要变化对比表三、工程内容及工程量计算规则(一)变压器1.工程范围及工作内容变压器本体安装,端子箱、控制箱、引下线安装,油过滤,铁构件、室内布置的变压器网门制作安装,接地,单体调试。
2.工程量计算规则变压器以设备数量“台”为计量单位。
3.其他说明(1)变压器安装定额子目同样适用于自耦变压器。
(2)定额未考虑变压器干燥,如果发生按实际所需的费用计算。
(3)有载调压变压器按同容量、同电压等级定额乘以系数计算。
(4)变压器回路内的避雷器、隔离开关、中性点设备,另套用第3章相应定额。
(5)变压器高、中、低压侧软母线和耐张绝缘子的安装,低压侧硬母线的安装,另套用第4章相应定额。
(6)支柱绝缘子的安装,另套用第4章相应定额。
(二)消弧线圈1.工程范围及工作内容消弧线圈本体安装,端子箱、控制箱、设备连接线安装,油过滤,接地,单体调试。
2.工程量计算规则消弧线圈以设备数量“台”为计量单位。
(三)高压电抗器1.工程范围及工作内容本体安装,端子箱、控制箱、引下线安装,油过滤,接地,单体调试。
2.工程量计算规则高压电抗器以设备数量“台”为计量单位。
电力建设工程概算定额说明及计算规则(2006年版)
总说明一、《电力建设工程概算定额(2006年版)》共分三册,包括:第一册建筑工程第二册热力设备安装工程第三册电气设备安装工程二、本册为第一册《建筑工程》(以下简称定额)。
本定额适用于新建或扩建的单机容量50~1000MW级机组的火力发电厂工程和35~500kV变电站工程、换流站工程、通信中继站工程。
三、本额定以电力建设工程预算定额(2006年版)为基础,依照现行的(截至2006年底颁发的)技术规程、规范,对电力行业建筑工程作合理划分后综合编制而成。
它是初步设计阶段工程概算的编制依据;是初步设计阶段工程招标标底、投标报价编制的参考依据;是施工图阶段通过合同约定,按照概算定额工程量计算规则计算工程量,进行结算和决算的依据。
四、本定额编制基础及主要依据:1、火力发电工程建设预算编制与计算标准(2006年版)2、电网工程建设预算编制与计算标准(2006年版)3、电力建设工程预算定额第一册建筑工程上册、下册(2006年版)4、2000年以来电力工程施工图设计图纸(包括发电、变电、换流站、通信中继站工程施工图纸)5、电力工程施工方案(包括施工组织设计、施工技术标准、施工措施方案)五、本定额编制中所考虑的工程量是根据近年来各地区的典型设计和有代表性的工程项目的施工图设计综合取定的。
六、本定额价格水平的取定:1、综合工日单价为电力行业定额基准人工单价。
本定额中的综合工日单价为26元/工日。
2、本定额的材料单价,以北京地区2006年一季度预算价格为基础综合取定。
3、施工机械台班单价按照《电力建设工程施工机械台班费用定额(2006年版)》取定。
七、定额重要内容说明:1、定额综合考虑了施工中的水平运输、垂直运输、建筑物超高降效等因素,使用定额时不做调整。
施工用的脚手架(包括综合脚手架和单项脚手架)已经综合在相应的定额子目中,其费用不再单独计算。
2、当工程采用商品混凝土时,其商品混凝土增加的费用按照价差处理。
混凝土使用搅拌楼集中搅拌、罐车(搅拌车)运输、混凝土泵车浇注时,需要增加混凝土施工费用。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
《电力建设工程概算定额(2006年版)使用指南
第三册电气设备安装工珵》
第1章发电机电气
一、主要容及围
本章定额适用于发电机本体及与发电机本体有关的设备及部件的安装及单体调试。
二、与2001年修订本相比的变化
2006版概算定额与2001版概算定额
(修订本)主要变化对比表
三、工程容及工程量计算规则
1.工程围及工作容
发电机本体检查接线,静态励磁系统、电压互感器及避雷器柜、中性点变压器柜、回路电流互感器、端子箱安装,发电机小间的铁构件、网门制作安装,接地,单体调试。
2.工程量计算规则
发电机以每台“机组”为计量单位。
第2章变压器
一、主要容及围
本章定额适用于10~500kV三相或单相电力变压器、消弧线圈和高压电抗器的安装。
二、与2001年修订本相比的变化
表2-1
2006版概算定额与2001版概算定额
(修订本)主要变化对比表
三、工程容及工程量计算规则
(一)变压器
1.工程围及工作容
变压器本体安装,端子箱、控制箱、引下线安装,油过滤,铁构件、室布置的变压器网门制作安装,接地,单体调试。
2.工程量计算规则
变压器以设备数量“台”为计量单位。
3.其他说明
(1)变压器安装定额子目同样适用于自耦变压器。
(2)定额未考虑变压器干燥,如果发生按实际所需的费用计算。
(3)有载调压变压器按同容量、同电压等级定额乘以系数1.03计算。
(4)变压器回路的避雷器、隔离开关、中性点设备,另套用第3章相应定额。
(5)变压器高、中、低压侧软母线和耐绝缘子的安装,低压侧硬母线的安装,另套用第4章相应定额。
(6)支柱绝缘子的安装,另套用第4章相应定额。
(二)消弧线圈
1.工程围及工作容
消弧线圈本体安装,端子箱、控制箱、设备连接线安装,油过滤,接地,单体调试。
2.工程量计算规则
消弧线圈以设备数量“台”为计量单位。
(三)高压电抗器
1.工程围及工作容
本体安装,端子箱、控制箱、引下线安装,油过滤,接地,单体调试。
2.工程量计算规则
高压电抗器以设备数量“台”为计量单位。
第3章配电装置
一、主要容及围
本章定额适用于发电厂及变电站中的断路器、隔离开关、接地开关、互感器、熔断器、避雷器、干式电抗器、耦合电容器、结合滤波器、阻波器、组合电器等配电装置的安装。
二、与2001年修订本相比的变化
表3-1
2006版概算定额与2001版概算定额
(修订本)主要变化对比表
三、工程容及工程量计算规则
(一)断路器、隔离开关、接地开关、互感器、熔断器、避雷器、干式电抗器、耦合电容器、结合滤波器、阻波器、敞开式组合电器
1.工程围及工作容
本体安装,本体至相邻一组(或台)设备连线、母线引下线、悬式绝缘子串(用于悬挂阻波器用)、端子箱的安装,油过滤,接地,单体调试。
2.工程量计算规则
(1)断路器以设备数量“台”为计量单位,每台为三相。
罐式断路器按同电压等级的六氟化硫断路器定额乘以系数1.2计算。
(2)单相接地开关、电压互感器、电流互感器、电容器、阻波器以设备数量“台”为计量单位,每台为单相。
(3)隔离开关、熔断器、避雷器、电抗器、电容器组、敞开式组合电器以设备数量“组”为计量单位,每组为三相。
单相避雷器按同电压等级的避雷器定额乘以系数0.4计算。
(4)结合滤波器以设备数量“套”为计量单位。
每套包括结合滤波器和接地开关的安装。
(二)电容器组
1.工程围及工作容
本体安装,接地,单体调试。
2.工程量计算规则
电容器组按设备数量以“组”为计量单位。
(三)全封闭组合电器
1.工程围及工作容
本体安装,接地,单体调试。
2.工程量计算规则
全封闭组合电器以设备数量“间隔”为计量单位。
每间隔按 1台断路器、两组隔离开关、3台电流互感器为计算依据,当隔离开关及电流互感器工程量有变化时不做调整。
3.其他说明
全封闭组合电器的电压互感器及避雷器间隔按全封闭组合电器定额乘以系数0.6计算。
(四)高压成套配电柜
(1)本章定额中未包括设备支架制作安装,设备支架制作安装另套用第4章相应定额。
(2)本章定额中未包括保护网制作安装,保护网制作安装另套用第4章相应定额。
(3)本章定额中未包括支柱绝缘子安装,支柱绝缘子安装另套用第4章相应定额。
(4)悬式绝缘子为未计价材料。
(5)本章定额中设备之间均按软母线连接考虑,若设备之间采用管型母线连接时,管型母线材料费另计。
第4章母线
一、主要容及围
本章定额适用封闭母线、带形母线、槽形母线、组合导线、管型母线、穿墙套管、支柱绝缘子安装,铁构件及保护网、制作安装。
二、与2001年修订本相比的变化
表4-1
2006版概算定额与2001版概算定额
(修订本)主要变化对比表
三、工程容及工程量计算规则
(一)封闭母线
1.工程围及工作容
本体及附件安装,铁构件制作安装,接地。
2.工程量计算规则
(1)分相封闭母线按各相母线外壳中心线的延长米之和(不扣除附件所占长度)的1/3计算,以“三相米”为计量单位。
(2)共箱封闭母线按母线外壳中心线的延长米计算,不扣除附件所占长度,以“m”为计量单位。
(二)带形母线
1.工程围及工作容
本体及附件安装,铁构件制作安装。
2.工程量计算规则
带形母线按单相母线中心线的延长米计算,不扣除附件所占长度,以“单相米”为计量单位。
3.其他说明
(1)带形母线定额已综合考虑单相多片及各种材质,使用时定额不作调整。
(2)带形母线定额按裸母线考虑,若需绝缘时另套预算定额。
(三)槽形母线
1.工程围及工作容
本体及附件安装,铁构件制作安装。
2.工程量计算规则
槽形母线按单相母线中心线的延长米计算,不扣除附件所占长度,以“单相米”为计量单位。
3.其他说明
槽形母线定额按裸母线考虑,若需绝缘时另套预算定额。
(四)组合导线
1.工程围及工作容
组合导线、跳线安装。
2.工程量计算规则
组合导线以“跨(三相)”为计量单位。
(五)软母线
1.工程围及工作容
软母线、跳线、引下线、绝缘子串安装,单体调试。
2.工程量计算规则
软母线以“跨(三相)”为计量单位。
(六)管型母线
1.工程围及工作容
管型母线、管型母线衬管、阻尼线、跳线(悬吊式)的安装,绝缘子串(悬吊式)安装,铁构件制作安装(支撑式),单体调试。
2.工程量计算规则
管型母线以“跨(三相)”为计量单位。
(七)穿墙套管
1.工程围及工作容
本体及附件安装,穿墙板、铁构件制作安装,接地,单体调试。
2.工程量计算规则
穿墙套管以“只”为计量单位。
(八)支柱绝缘子
1.工程围及工作容
本体及附件安装,铁构件制作安装,接地,单体调试。
2.工程量计算规则
支柱绝缘子以“只”为计量单位。
(九)铁构件及保护网
1.工程围及工作容
铁构件及保护网制作安装。
2.工程量计算规则
铁构件以制作后的成品重量“t”为计量单位。
四、本章中需要说明的其他问题
本章定额中封闭母线、带形母线、槽形母线、组合导线、软母线、管型母线、管型母线衬管、管型母线支撑或悬吊金具、管型母线封端球、支柱绝缘子、绝缘子串、穿墙套管均为未计价材料。
