浅谈建设工程造价的预结算审核
建设工程造价的预结算与审核
浅谈建设工程造价的预结算与审核摘要:建设工程预结算是工程前期与后期工程造价的考核依据,也是项目投标标准的重要手段,本文对建设工程造价预结算意义,审核内容以及某工程审核方法进行了初步的探讨。
关键词:建设工程;预结算;审核前言工程预结算的编制和审核,是项繁琐又细致的工作,它涉及到计划、统计、财务、物质供应等多部门的业务,工程预结算是确定工程造价和经济指标的依据,编制好工程预结算,搞好审计工作,是节约建设资金,降低工程成本的关键。
同时,正确把握好工程预结算也是适应目前基本建设管理体制改革深入发展的需要,消除工程造价失控现象发生的有力保障。
1.工程造价预结算审核的意义工程造价预结算审核主要是根据国家有关法规和政策,依据国家建设行政主管部门颁发的工程定额、取费标准、设计图纸和实物工程量,对工程造价的确认和控制进行有效的监督检查。
在工程项目实施阶段工程造价审核主要是以施工合同为基础,在竣工验收后结合工程变更、工程签证情况,做出符合工程施工客观实际的竣工结算审查结果,它是承发包双方结算的依据,也是工程决算的基础资料和依据。
随着改革开放事业的进一步发展,我国每年投入上千亿资金用于道路、桥梁、体育场馆等基础性设施建设和住房建设,对推动国内经济的发展起着不可磨灭的作用,因此,采取有效措施加强投资项目的造价预结算审核控制,对管好用好建设资金、提高投资效益具有非常现实而重要的意义。
2.工程预结算的审核步骤和方法由于建设工程的生产过程周期长、数量大,具有多次性计价等特点,因此采用合理的审核步骤方法不仅能达到事半功倍的效果,而且将直接关系到审查的质量和速度。
根据目前施工项目的管理模式,结合实践工作经验,下文分析工程预结算审核的步骤与方法。
(1)检查资料是否齐全,工程结算审核所需要的资料,包括:施、竣工图纸,招标文件,投标文件,合同文本,开、竣工报告,变更联系单,现场签证单,图纸会审纪要,补充协议,工期核定报告,以及本工程所有相关的各种资料。
浅析建设工程造价的预结算审核及管理措施
1 . 5 对 材 料价 格 的核 实
随着 国家 经济体制改革 的深入 发展,市场价格 体制有 了很大 的变 化, 材料价格上下浮动较大 。当前不论何种承包方式, 仍有一些材料或设 备为建 设单位 采购供货 , 若委 托施工单位代 办, 所发生的价差 由建设单
级( 混凝土标号 、 水泥砂浆 比例) 等。 ②工 程项 目 是 否重复套用 。 如块料面 层下找平层 ; 沥青卷材 防水层 , 沥青 隔气层 下的冷底子油; 预制构件 的铁 件; 属于建筑工程范畴的给排 水设施 。在采用综合定额预算 的项 目中, 这 位负担 , 因此, 对材料价格的核定不容忽视 , 应 引起建设单位预算 审核人 种现 象尤其普遍 , 特 别是项 目工程与 总包 及分包都有 联系时 , 往往容 易 员的高度重视 。目前社会上对票据 管理比较混乱 , 实价虚报经常发生, 对 产生工程量的重复 。对换算 的定额单价的审核, 除按上述要 求外 , 还要弄 此, 审核人员必须深入 实际, 进行市场调查 , 合理确定价格 。 清 允许换算的 内容是 定额中的人工 、 材料或机械 中的哪 部分? 换算的方
现 行的工程结算 审核 制度要求通过业 主、 社会 审核机构 、 政府 部门 层层把 关, 通过对预结算进行全面、 系统 的检查和 复核 , 及 时纠正所存在 的错误和 问题 , 使之更加合理地确 定工程造价 , 达 到有效控 制工程造 价 的 目的, 保 证项 目目标 管理的实现。但是 , 工程预结算是 一项政 策性、 专 业性很强的工作, 从工程量的校核到套用定额单价 的合理性 , 从签证 单、
1 . 2 熟悉精通工程量计算规则
工程预决算的质量取决于工程量 的准确度 , 只有 熟悉精 通定额工程 量的计算规则 , 才能准确无误的计算工程量 。 施 工单位编制的决算 , 往往
建设工程造价的预结算审核
建设工程造价的预结算审核摘要:由于目前的工程造价预结算审核工作中存在一系列的问题,这些问题严重阻碍了我国建筑业的发展。
做好工程造价中的预算和结算工作,从而尽可能减少工程建设的总成本,争取以最少的投资带来最大的经济效益。
关键词:工程造价;预结算审核中图分类号:tu723.3 文献标识码:a 文章编号:1001-828x(2012)01-0-01一、引言建筑工程造价预结算的审核,主要以费用计取是否准确、单价套用是否合理、工程量计算是否正确三方面为重点,在施工图的基础上,结合合同、协议、会议纪要、招投标书、建筑工程变更签证、隐藏工程验收记录、材料设备价格签证和地质勘察资料等,按照有关文件规定进行计算核实。
建设工程的实践证明,通过工程造价中的预结算审核来有效地控制工程项目的总成本,避免投资资金发生不必要的流失,从而保证建筑市场秩序更加规范化。
做好工程造价中的预结算审核工作,可以更加有效地合理的控制工程造价。
同时有利于提高建筑业的劳动生产率和社会科技水平,也有利于促进我国的建筑市场的竞争机制走向规范化。
二、实际现状与客观问题在实际工作中,工程造价的确定与很多因素都相关,如国家相关方面的法律法规,不同地区具有一定的差异性等,而且,不论造价人员水平好坏,总是难免会出现技术或非人为的差错。
如:1.工程计量不按规定。
工程量不按国家统一规定的计算规则和竣工图尺寸计算。
由于没有按规定计算,造成竣工结算工程量增加而多报工程价款。
或者有些施工单位对于土石方工程或者其他零星的工程不采用定额报价,却采用议价,容易造成工程虚价的存在。
2.定额换算不合理。
由于新技术、新结构和新材料的不断涌现,导致定额缺项或需要补充的项目与内容也不断增多。
然而因缺少调查和可靠的第一手数据资料,致使换算定额或补充定额含有较大的不合理性。
3.偷工减料,项目减少了价格却不减。
建筑材料的价格往往是在定额中规定的,而实际上却需要根据市场价格进行调整,这个材料差也是工程造价与审核中的主要内容。
浅谈工程造价预结算审核
进 行 了探 讨 ,以 供参 考 。 关 键 词 :计价 方 法 ; 工程 造 价 ;审核 中图 分 类 号 :T 7 U1 文 献标 识 码 :B 文 章 编 号 :17 4 1 (0 0 1 0 2 0 6 2— 0 1 2 1 )0 — 20— 2
1 我 国现行 的工程 造价计 价方 法
・
2・ 2 0
Sih a i n atra s c u n Bu l e M e i I di
l之材 ・ Biblioteka J2 1年 第 1 00 期
第3 6卷 总第 13期 5
浅 谈 工程 造 价预 结算 审核
杨 善 书
( 深圳 市天 恒泰建筑 工程 有 限公 司 ,广东 深圳
摘 要 :本文主要 对工程造 价预 结算审核 的一些 问题
理。
单位工程分部分项 工程 的单价 是全部 费用单价 ,既包 括按计价定额和预算 价格计算 的直 接成本 ,也包 括 间接 成
本 、利 润 、税 金 等 一切 费用 。
2 工程造 价预结 算管理 的现 状
建立社会 主义 市场 经济 是我 国经 济体 制 改革 的 目标 ,
近年来 ,我国正以有 力而坚定 的步伐 迈 向社 会主义 市场经 济之路 ,市场经 济的大潮 正迅速 改变着 中 国的面貌 ,改变
水平受到制约 ,同时工程造价 的成本构 成也受到严重影 响。 建筑工程造 价应 遵循经 济规 律 ,工程建 设各 阶段 的各类 工 程造价能合 理估 算和确 定 ,并且 运用技 术和经 济的方法对 各类工程造 价进行 有效 的控 制,以使工程 的投资取 得较好
的经 济 效 益 和社 会 效 益 。
5 80 ) 100
术管理素质和实力 ,有 可能 导致企业 在报 价方面存 在着评 分偏差 。第二 ,严 重制 约 了企业 内部 能适应 市场需要 的工 程价格管理体制的建立。 我 国建筑造价费用 的构成 及计算程 序和 方法对招 标投 标有着极大 的约束力 ,我 国现行 的方法在 取费方 面 ,以直 接费为取费基础 ,按 照规定 的费率 取费 。但是 以单位 工程
浅谈如何做好工程造价的预结算审核工作
三、 探 析 工程 造价 的预 结算 审核 方法
工程造价的预结算审核在整个工程 中有着重要 的作用 , 有利于施工成本 的控制 , 提高企业的经济效益。因此 , 笔者结合 自身 的工作实践 , 对工程造价 的 预结算 审 核方 法 进行 了如 下 的探 析 。
( 一) 工程造 价 的预 结 算 中的全 面 审核 法
( 四) 工程造 价 的预 结 算 中的 分组 计算 审核 法
第 四, 柱、 梁、 板 的预结算审核内容主要是分清钢筋砼圈梁、 过梁与有梁 板、 平板的界线 ; 钢筋砼挑檐反 口高度要根据实际情况计算 。 第五 , 门、 窗的预结算审核内容主要是 审核门窗的数量与施工图纸上 的 数 量相 一 致 ; 配套 的玻 璃 类别 与 规定 的类 别 相 同 。 第六 , 楼 地 面 的预 结算 审 核 内容 主 要是 楼 地 面 的计 算 合 理 , 面 积 总 和相
质 分 别计 算 内墙 、 外墙 、 框 架 间墙 与非 框架 间 墙 。
全面审核法主要是对工程数量、 定额单价以及施工费用等 , 根据施工图 的要求对其进行全方位的审核 , 审核过程与编制施工 图预算基本相 同, 初学 者审核施工图纸 、 投资少的施工项 目和成本控制较严格的工程项 目较多采用 这种审核方法。 全面审核法细致 、 全面、 出现的误差少、 质量高 , 但是耗费的时
经 济建设
浅 谈如何做 好工程造价 的预 结算 审核 工作
摘要: 工程建设 中的工程造价工作是一项核心工作 , 它直接影响着企业的投资效益。预结算审核工作是工程造价 中的必备程序
和 重要 手 段 , 通过 预 结 算审核 工 作 能够 发现 工 程 少做 、 漏做 的 问题 , 使 工 程造 价 更 加合 理 , 确保 实 现项 目造价 目标 的 管理 。基 于 此 ,

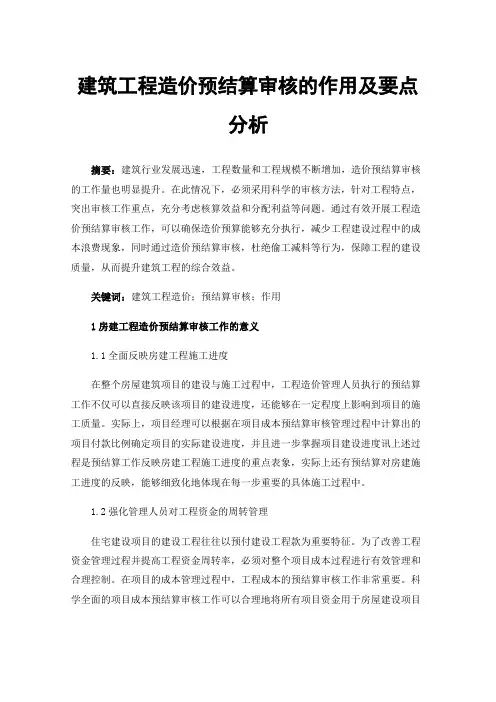

建筑工程造价预结算审核的作用及要点分析
建筑工程造价预结算审核的作用及要点分析摘要:建筑行业发展迅速,工程数量和工程规模不断增加,造价预结算审核的工作量也明显提升。
在此情况下,必须采用科学的审核方法,针对工程特点,突出审核工作重点,充分考虑核算效益和分配利益等问题。
通过有效开展工程造价预结算审核工作,可以确保造价预算能够充分执行,减少工程建设过程中的成本浪费现象,同时通过造价预结算审核,杜绝偷工减料等行为,保障工程的建设质量,从而提升建筑工程的综合效益。
关键词:建筑工程造价;预结算审核;作用1房建工程造价预结算审核工作的意义1.1全面反映房建工程施工进度在整个房屋建筑项目的建设与施工过程中,工程造价管理人员执行的预结算工作不仅可以直接反映该项目的建设进度,还能够在一定程度上影响到项目的施工质量。
实际上,项目经理可以根据在项目成本预结算审核管理过程中计算出的项目付款比例确定项目的实际建设进度,并且进一步掌握项目建设进度讯上述过程是预结算工作反映房建工程施工进度的重点表象,实际上还有预结算对房建施工进度的反映,能够细致化地体现在每一步重要的具体施工过程中。
1.2强化管理人员对工程资金的周转管理住宅建设项目的建设工程往往以预付建设工程款为重要特征。
为了改善工程资金管理过程并提高工程资金周转率,必须对整个项目成本过程进行有效管理和合理控制。
在项目的成本管理过程中,工程成本的预结算审核工作非常重要。
科学全面的项目成本预结算审核工作可以合理地将所有项目资金用于房屋建设项目的施工阶段,加快项目资金周转速度,合理分配项目资源,并大大减少资源浪费,降低建设项目中的操作风险和成本。
1.3开拓房建企业的发展空间在房建项目正式开始之前,对于房屋建筑公司来说,制定科学的内部发展战略并确定公司的未来发展空间非常重要。
对房屋建筑项目进行结算前审核可以促进房屋建筑公司内部不同部门人员的职能范围,促进对公司内部资源的合理管理,并且由于公司在不同阶段存在战略发展差异,需要采取协调战略以开拓建筑公司的发展空间,帮助房建企业进一步发展。
工程造价预结算审核工作要点分析
工程造价预结算审核工作要点分析一、引言工程造价预结算审核工作是对工程项目建设成本进行核算和审核的重要环节,是保障工程项目资金使用合理性和效益性的重要手段。
在工程建设项目中,预结算审核工作对于控制总投资、改善工程建设质量、提高工程投资效益具有重要意义。
做好工程造价预结算审核工作,对于推动工程建设质量提升和项目投资效益提高具有重要作用。
二、工程造价预结算审核工作内容和要点分析工程造价预结算审核工作的内容主要包括预算编制、审查与审核、修改和报批等环节。
预结算审核工作要点分析如下:1. 预算编制:预算编制是工程造价预结算审核工作的第一步,是根据工程设计图纸和技术规范,按照工程数量清单和单价,进行工程量清单的计量、工程项目费用的估算和成本预测的过程。
预算编制要点包括:(1)准确的工程量清单与费用估算:工程量清单要按照设计要求进行编制,严格按照工程实际需要量计算,并结合市场价格进行费用估算,保证预算的准确性和科学性。
(2)合理的工程投资预测:根据工程项目的实际情况,对工程建设所需投资进行合理预测和评估,保证预算的科学性和合理性。
(3)严格按照国家有关预算法律法规和标准进行编制:制定相关预算编制标准和规范,确保预算编制过程符合国家相关法规和标准要求。
2. 审查与审核:审查与审核是工程造价预结算审核工作的核心环节,主要包括资料齐全性审核、核算数据合理性审核、成本组成明细审核、工程量清单准确性审核等内容。
审查与审核的要点包括:(1)审查资料的齐全性和准确性:要对工程项目的相关资料进行全面审查,确保资料齐全、准确无误。
(2)审核核算数据的合理性和准确性:对预算核算过程中的各项数据进行审核,确保数据的合理性和准确性。
(3)审核成本组成明细的准确性:对工程造价中各项费用的组成明细进行仔细审核,确保成本的准确性和合理性。
(4)审核工程量清单的准确性:对工程量清单进行详细审核,确保工程量清单的准确性和科学性。
3. 修改和报批:修改和报批是工程造价预结算审核工作的最后环节,主要包括对审核结果进行修改和调整,最终形成最终审批文件报批程序。
建筑工程造价预结算审核工作的几点建议
建筑工程造价预结算审核工作的几点建议建筑工程造价预结算审核工作旨在对建筑工程项目的造价进行审核,以提高工程的质量和效益,保障工程的顺利进行。
预结算审核工作涉及众多方面,需要全面考量工程项目的各个环节,因此需要建立科学合理的预结算审核体系,从而全面提升工程项目的管理水平和质量水平。
以下是对建筑工程造价预结算审核工作的几点建议。
一、健全预结算审核制度建立健全的预结算审核制度是保障预结算审核工作质量的基础。
预结算审核制度包括审核程序、审核方法、审核标准等内容,必须充分考虑项目特点和实际情况,确保审核工作的科学性和严谨性。
制定预结算审核制度要充分征求各方意见,形成集体讨论的结果,提高制度的可行性和实用性。
二、加强预算编制的质量控制预算编制是建筑工程预结算审核的关键环节,编制质量直接影响到审核结果的准确性和可靠性。
必须加强对预算编制的质量控制,建立完善的预算编制标准和规范,对预算编制人员进行培训和考核,确保他们具有良好的专业素养和技能水平。
还需要建立完善的预算编制审查机制,对预算编制结果进行严格审查,发现问题及时整改,保证预算的准确性和合理性。
三、强化预结算审核的程序管理预结算审核过程中,必须严格按照程序进行,确保审核工作的严密性和规范性。
管理者要加强对预结算审核过程的监督和管理,确保审核程序的合理性和严谨性。
要建立有效的沟通协调机制,加强与相关部门的沟通交流,确保审核工作的顺利进行。
对于审核结果不一致的情况,要及时召开会议进行讨论,形成一致意见,避免审核过程中的纰漏和失误。
四、提高预结算审核人员的专业水平预结算审核工作需要具备一定的专业知识和技能,因此审核人员必须具备较高的专业水平。
建议管理者对审核人员进行定期培训,提高他们的专业水平和审核能力,增强他们的责任感和使命感,使他们能够全面掌握审核所需的各项技能和知识,确保审核工作的质量和效果。
五、加强预算成本管控建筑工程的造价预结算审核工作不仅仅是对预算的审核,还需要充分考虑工程建设过程中的成本管控。
浅谈建筑工程中造价预结算的审核方法
参考文献: 【] 梁学辉 . 浅谈工程造价 的预结算 审 1
核 方 法 [】 水 利 水 电 工 程造 价 , 2 0 () J. 094.
2 对 建 筑 工 程 中 套 用 单 价 的 审 核 、 我 们 在 审 核 套 用 单 价 时 , 应 该 注 意 工 程
造价 的定 额是具 有其 科学性 和权 威性 的 ,不 能 任 意 提 高 或 者 降 低 , 必 须 严 格 按 照 它 的 内
一
一
出现 。
二、在建 筑工 程造 价预 结算 中主要 审核
的 内容 1 、对 建筑 工程 中 工程 量 的 审 核 在 建 筑 工 程 中 工 程 量 的 误 差 主 要 有 两 个 方 面 , 即 正 误 差 和 负误 差 。 正 误 差 在 土 方
挖掘 上主要 是如 果实 际开挖 高度小 于设 计高 度 , 在 实 际 计 算 中 仍 然 依 图 纸 计 算 , 在 这 里 正误 差就是 完全 按照 图纸 设计 的尺 寸进 行工 程量 的计算 ,所 以,对施 工 图纸工程 量 审核 最重 要的部 分就 是了解 工程量 的技 术方法 : 分 清 计 算 范 围 及 限 制 范 围 、 认 真 核 对 施 工 尺
算 时给予5 %的 工 程 费 用 折 扣 , 在 工 程 结 束 结
且所 需时 间很长 。在 实际工 程建筑 中主要适 合 初 学者对 于施 工图纸 的预 算审核 以及施 工 项 目 不 多 的项 目 、 建 设 方 审 核 施 工 方 的 预 算 等 方面。 2 、重 点 审 核 法 重 点 审 核 法 就 是 审 核 工 程 预 决 算 中 的 重 点 方 面 ,它 与 全 面 审 核 法 的 不 同仅 仅 是 审 核 范 围 不 一 致 。这 种 审 核 方 法 主 要 选 择 工 程 量 大 、项 目较 多 的建筑 工程有所 侧重 。它 的 主 要 优 点 是 没 有 大 量 的重 复 劳动 ,工 作 量 较 少 ,这 样相对 的提 高 了工 作效 率 。在 实际工 程 建筑 中 ,主 要 审核与工 程量相 对的 定额单 价 ,特别是要重 点审核经 常被 弄混 的单价 。
浅谈工程造价的预结算审核工作
一
、
工 程造 价预 结算 存在 的 主要 问题
由于 建设 工 程 预 结算 的编 制 是 一项 很 繁 琐 而又 必 须 很 细致 地 去 对 待 的
四、 建筑 工程 造价 预结 算 审核 工 作要点
建 筑工 程 造价 预结 算审 核 涉及 的 内容 繁杂 , 且 在 审 核过 程 通常 是 多种 方 法 综合 使 用 , 因而 工程 预 结 算审 核 工作 人 员 必 须具 备 扎 实 的专 业 知识 , 能 够 按 照 工程 的 实 际情 况 , 选 择 科学 的审 核方 法 , 从 而保 证 建 筑 工程 造 价 预结 算
三、 建 筑 工程预 结 算 审核 采 用的 审核 方法
在起 草 和签 订合 同 的过 程需 要深 入斟 酌 , 多角 度 、 多 方位 的考虑 , 确保 工 程合 同 中条款 的合 理 性 和全 面性 。
4加 强结 算审核 力度
乜 ● ●曰 面审 核四 法 的工 程 造价 预 结 算 审核 顺 序 有两 种 :一是 按 照 工 程 的施 工 工 序进 行, 二 是按 照建 筑 工程 行 业 中规定 的顺 序 进 行 。全 面审 核 法是 指 参 考建 筑 工 墨
高工 程造 价 。
面结 合本 人 多 年 的实 际 从 以下 几 方 面论 述 : 首 先 定额 换 算 不合 理 , 随 着 近几 下 问题 。 1 . 工 程预 结 算 审核原 则 与 实际相 结合
要 提 升工 程造 价 预结算 审 核 的可 靠性 和准 确 性 , 就 要需 要 深入 的学 习和 了解 预结算 审 核 的原 则 , 在 进行 预结 算 审核 过程 中有机 结合 审 核 原则 与 建筑 工 程 实 际情 况 , 详 细分 析 和 了解 工 程 施 工 图纸 , 确保 计 算 的 工 程量 与 招 标书 中的 情况 一致 。在 审 核过 程还 需 要准 确 掌握市 场 动态 , 在保 证 工 程质 量 和进 度 的情况 下 , 提 高建 筑企 业 的市 场竞 争 力 。 2 . 明确 定额 和 费率 在建 筑工 程造 价 预结 算 审核 过程 中 , 要 选择 合 理 的定 额套 用 和 费率 计取
浅谈如何做好工程造价的预结算审核
根据实 际情况 核实现场签证 及设 计修改通知书 ,做到实事
审查时 ,应注意满堂脚手架的计算是否漏计增加层 ;住宅 底层层 高小 于 22m 的柴火间不能计算脚手架 ; 以上或者高 . 6层 达 2 以上应计算高层建筑增加 费 ; 0m 临街房屋应增加防护措施
111 土 石 方 ..
整场地 、挖地槽 、挖地 坑 、挖 土方工 程量 的计算 是否 现 行计算 规定 和施工 图纸标 注尺寸 ;土类 别是否 与勘 察资料 一 致 ,地槽 与地 坑放坡 、带挡 土板是 否符合 设计 要求 ,有无 重 算和漏算 。
112 打 桩 ..
注意 审查各种不 同桩料 ,施 工方法必须符合要 求 ;桩料长 度必须符合设计要求 ,桩长 如超 过一 般桩 料长度需要接桩时 ,
意门窗表 中的数量与各层平面 图的门、窗数量是否相符 ;门窗 数量计算还要注意配套玻璃种类 、厚度是 否与定额相 同 ,否则 必须换算 。
117 楼 地 面 ..
审查 时 ,要注意各层地面面积总和是否相符 ;面是 否按踏 步和休息台部分的水平投影面积计算 ;细石混凝土地 面找平层 的设计厚度与定额厚度不 同时 ,是否按其厚度进行换算。
增加费。 1 . 门 、 窗 .6 1 不 同种类 的门、窗应分别套价 ;审查 门 、窗数量 时 ,要 注
求是 , 合理计 量。审核 时应 做好 调查研究 ,审核其合理性和有
注 意 审查 接 头 是 否 正 确 。
11 墙 体 .. 3
墙体工程量不应包括门 、 窗洞 口及 03m 以上 的孔洞数量 , . 所以相应 的工程量要予 以扣减 ;内墙 、外 墙 、框架问墙与非框 架 间墙应分别计算 ;计算墙身长度 时 ,属 于框架 间墙 的应扣除 柱位 ;墙体高度计算时 ,墙顶是梁 的应扣 除梁 高 ,墙顶是板 的 应扣 除板厚 ;墙体计算时 ,不得把 门连 窗 、异形 门窗按 矩形 门
浅谈建设工程造价预结算审核的探讨
浅谈建设工程造价预结算审核的探讨作者:唐黎春来源:《城市建设理论研究》2013年第03期摘要:工程造价的预结算审核是施工企业为了合理确定工程造价、降低投资的一种重要手段。
通过对建筑工程造价的预结算进行严密的审核,从而有利于做出符合施工实际情况的造价审核成果,提高投资效益。
本文针对工程造价预结算审核的问题进行简要的探讨。
关键词:工程造价;预结算;问题;审核方法中图分类号:TU723.3 文献标识码:A 文章编号:一、工程造价审核的内容1. 工程量审核(1)竣工图内多算、重复计算的工程量:主要是土方、砌体、砼项目、个别装饰工程量。
土方调配平衡时工序不清,本可以综合利用的往往重复计算,电机层、水泵层孔洞所占面积未扣;砌体中的圈梁、过梁所占体积未扣;钢筋计算常常不扣保护层;梁、板、柱交接处受力筋或箍筋重复计算等。
(2)投标报价范围内的项目重复计算:如吹填土区的施工围堰填筑、凿除砼桩头;作为措施项目应含在报价中的项目结算时重复计列,如模板、施工降排水、脚手架、砼掺加外加剂等;市政工程施工围堰的取土及拆除等项目的重复计算。
(3)现场签证和设计变更中手续不完善、不合理的工程量。
如某工程基础施工过程中需采用井点降水降低地下水位,应根据施工规范要求布置井点数量确定井点开停工时间,而施工单位《通用报审表》所签内容为120 米水平井点管,7 组井点泵,开停机时间持续三个月。
该签证存在的问题有以下几点:①业主没有对该项降水措施(增加造价较大)进行方案优选;②120 米水平井点管配备7 组井点泵明显不妥;③施工期间的停置台班没有记录,特别是夜间施工是否有机组停置;④开停机时间持续三个月,现场管理人员是否关注过这个问题;⑤在施工后期是否有必要全天全机组满负荷运转。
2. 套用单价审核(1)定额的选用是否正确、合理,工程类型应与专业定额相配套,跨地区施工的工程,执行工程所在地区的相应的专业预算定额;(2)人工、材料、机械台班单价取用是否符合规定;(3)预决算中的分项工程名称、规格、计量单位与定额是否一致,有无错套、高套定额的现象,如土石方类别、构件名称、断面形式、强度等级(砼标号、水泥砂浆比例)等,其次是工程项目是否重复套用。
浅谈建筑工程造价预结算审核与管理
Байду номын сангаас
内 蒙 古 科 技 与 经 济
I n n e r Mo n g o l i a S c i e n c e T e c h n o l o g y & Ec o n o my
Ma y 2 01 3
第1 0期 总第 2 8 4期
N o . 1 0 T o t a l No . 2 8 4
一
工 况 做 计 止
程 量 的 审 核 应 根 据 现 场 签 证 及 设 计 变 更 的 实 际 情 核实, 要 认真 核实 每一 项工 程变更 是 否真 正实施 , 到 重实 际 , 知 实情 , 合 理 计 量 。不 能 有 签 证 即 给 予 量 , 审核 前要作 好 外 围调 查 , 要 严 格 工作 标 准 , 防 和 杜 绝 不 合 理 的开 支 。
套 用 单价 的审核
2 . 2
工 程造 价 定 额 是 确 定 建 筑 工 程 造 价 的 主 要 文 件 , 具有 科 学性 、 权威性、 可行性 和法令 性 , 任何 单位 和 个人都 必 须严 格执 行 它 的计 量 标 准 和工 作 模 式 ,
不 得 随 意 更 改 。套 用 预 算 单 价 的 审 核 方 式 主 要 有 : ① 对 直 接 套 用 定 额 单 价 的 审 核 。 第 一 要 审 核 项 目名 称、 内容 与 设 计 图 纸 标 准 要 求 是 否 一 致 , 如 构 件 名 称 、 强度 等级 、 断 面 形 式 等 。 第 二 要 审 核 工 程 项 目是 否 重 复 套 用 。 比如 沥 青 卷 材 防 水 层 , 沥 青 隔 气 层 下 的冷 底子 油 ; 预制构 件 的铁件 ; 属 于 建 筑 工 程 范 畴 的 给 排 水 设 施 等 。② 对 换 算 的 定 额 单 价 的 审 核 。 在 直 接套 用定 额单 价 的基础 上 , 还 要确 定工 程 中的人 力 , 材料 以及 设施 是部 分 还 是 全部 允 许 换 算 , 换 算 的 方 法和 采用 的 系数是 否 正 确 , 都 将 影 响 定 额 单 价 的 准 确 性 。 ③ 对 补 充 定 额 的 审 核 。 主 要 是 检 查 编 制 的 依 据和方 法 是否 正确 , 各 设 施 以 及 劳 动 力 的 单 价 是 否 合理。 2 . 3 费 用 的 审核 工 程 费用 的标 准 , 因 为 地 区 的差 异 而 各 不 相 同 。 具 体 计 算 时 应 按 当 地 的工 程 造 价 部 门 颁 发 的相 关 文 件 及标 准规 定 , 依 据合 同和标 书等材 料来 确定 费率 。
谈工程造价预结算的审核
谈工程造价预结算的审核摘要:工程造价预结算的审核是一项既细致又复杂的工作,是整个工程管理的重要部分,只有做好工程预结算,才能准确核定工程造价。
本文对工程造价预结算审核的意义、内容及方法等方面进行了探讨。
关键词:预结算审核一、工程造价预结算审核的意义工程造价预结算审核主要是根据国家有关法规和政策,依据国家建设行政主管部门颁发的工程定额、取费标准、工程量清单计价规范、设计图纸和实物工程量,以及建设单位提交的工程竣工资料为依据,对施工单位编制的工程预结算的真实性及合法性进行全面审查核算过程。
通过对工程预结算的全面系统的审核,可及时发现工程预结算中产生的错误和问题,对工程结算中工程造价计价活动进行有效监督管理,从而保证项目目标管理的实现。
二、工程造价审核的内容预结算的审核,主要以工程量计算是否正确、单价的套用是否合理、费用的计取是否准确三方面为重点,在施工图的基础上结合合同、招投标书、协议、会议纪要以及地质勘察资料、工程变更签证、材料设备价格签证、隐蔽工程验收记录等资料,按照有关的文件规定进行计算核实。
1.工程量的审核。
工程量的审核是一项很繁琐而又必须很细致的工作,其精确度直接影响工程预结算的质量,要求审核人员必须具有一定的专业技术知识,并且能够应用算量软件或者手工进行工程量的计算审核。
工程量的误差分为正误差和负误差。
正误差常表现在土方实际开挖高度小于设计室外高度,计算时仍按图计。
楼地面孔洞、地沟所占面积未扣;墙体中的圈梁、过梁所占体积未扣;钢筋计算常常不扣保护层;梁、板、柱交接处受力筋或箍筋重复计算等等;正误差表现在完全按理论尺寸计算工程量,项目的遗漏。
因此对施工图工程量的审核最重要的是熟悉工程量的计算规则。
一是分清计算范围,如砖石工程中基础与墙身的划分、混凝土工程中柱高的划分、梁与柱的划分、主梁与次梁的划分等。
二是分清限制范围,如建筑净高大于3.6m时,顶棚需要装饰方可计取满堂脚手架费用。
三是应仔细核对计算尺寸与图示尺寸是否相符,防止计算错误。
工程造价的预结算审核
浅谈工程造价的预结算审核摘要:随着建筑行业的快速发展,工程投资管理、建筑工程造价的预结算和审核工作也逐渐引起了相关建设单位的重视。
合理确定和有效控制成本,实现投资效益最大化是造价预结算审核的主要目的。
本文针对工程造价预结算审核的问题进行简要的探讨。
关键词:工程造价;预结算;审核1、引言工程预结算是基本建设工作的重要组成部分,为了解决我们在资源有限的情况下迫切需要其发挥最大效力的需求,工程造价预结算审核就成为造价管理中不可或缺的组成部分,预结算审核可以实现对工程造价的全面管理,具体涉及到关于通过对预结算进行全面、系统的检查和复核,及时纠正所存在的错误和问题,使之更加合理地确定工程造价,达到有效地控制工程造价的目的,保证项目管理目标的实现。
2、工程造价预结算审核的主要内容工程造价预结算的审核,主要包括工程量、单价的套用、费用的计取等三方面的内容,在施工(竣工)图的基础上结合施工合同、招投标文件、补充协议、会议纪要以及地质勘察资料、工程变更签证、材料设备价格签证、隐蔽工程验收记录等竣工资料,按照有关的文件规定进行计算核实。
2.1工程量的审核对工程量计算表进行审查,主要是审查工程量是否有漏算、重算和错算,审查要抓住重点详细计算和核对,其它分项工程可作一般性审查,审查时要注意计算工程量的尺寸数据来源和计算方法。
工程量计算审核工程中常会出现正负误差。
所谓正就是实际的操作不够设计图纸的规格,例如土方实际开挖高度小于设计室外高度,计算时仍按图计。
墙体中的圈梁、过梁所占体积未扣;钢筋计算常常不扣保护层等;负误差表现在完全按理论尺寸计算工程量,这样会导致部分项目的遗漏。
因此对施工图工程量的审核最重要的是熟悉工程量的计算规则,明确计算与限制的范围,严格检查图纸尺寸与计算尺寸的误差,防止纰漏的发生。
2.2单价套用的审核主要审核单价套用的准确及合理性,包括合同内及合同新增工程单价的审核,如:合同内工程结算单价是否严格按照施工合同单价执行,新增或变更工程项目单价确定的合理性,是否按照合同变更原则执行,以及新增报价定额的套用约定等等。
对建设工程造价预结算审核的认识
梁 、体 育场馆等基础 性设施建 设和住房建设 ,对 推动 国内经济 的发展 起着不 可磨灭 的作用,因此 ,采取有 效措施加 强投 资项 目的造价审核 控 制 , 对 管 好 用 好 建 设 资 金 、提 高投 资 效 益 具 有 非 常 现 实 而 重 要 的 意
核 , 而 一 些 附 属 项 目 ( 蓬 、 散 水 、 坡 道 、 明 沟 、 水 池 、 垃 圾 雨
32 高施 工组织设计方案 的审查力度 ,合 理审核造价 .提
22重 点 审 核 法 .
重 点审核法 就是抓住工程 预结算 中的重 点进行审核 的方法 。这种 方法 与全面审核法 的区别是审 核范围不 同、有侧 重 ,一般选择 工程量 大而 且 费用 比较 高的分 项工 程作 为 审核重 点 。如基 础工程 、砖 石工 程 、 门窗 幕墙 工程 等 ,高层 结构还 应注 意 内外装饰 工程 的工程 量审
Hale Waihona Puke 24 组 计 算 审 查 法 .分
分 组 计 算 审 查 法 就 是 把 预 结 算 中 有 关 项 目划 分 成 若 干 组 , 利 用 同 组 中 一 个 数 据 审 查 分 项 工 程 量 的 一 种 方 法 。 采 用 这 种 方 法 ,首 先 把 若
干分部分项 工程按相邻且 有一定 内在 联系的项 目进 行编组 ,利用 同组 中 分 项 工 程 间 具 有 相 同或 相 近 计 算 基 数 的 关 系 , 审 查 一 个 分 项 工 程 数
工程造价预结算审核常见问题及应对策略
工程造价预结算审核常见问题及应对策略工程造价预结算审核是工程建设过程中非常重要的环节,它关乎着工程项目的经济效益和合理性。
在预结算审核过程中,经常会出现一些常见问题,这些问题在一定程度上会影响到工程项目的进度和质量。
在进行工程造价预结算审核时,必须对常见问题有清晰的认识,并制定相应的应对策略,以保证工程项目的顺利进行和顺利完成。
一、常见问题1. 造价计算错误在工程造价预结算审核中,经常会出现造价计算错误的情况。
这种错误可能是因为工程量清单编制不规范,造价计算单位不对等,或者是因为工程量计算标准不清晰等原因导致的。
2. 未按规定标准执行在预结算审核中,有时会发现工程项目未按照规定的标准进行执行,例如未按照国家相关规定使用节能材料、未严格执行施工工艺流程等情况。
3. 合同价款与预算价款不符有时候,在工程项目的预结算审核中还会出现合同价款与预算价款不符的情况。
这可能是由于合同价款中存在未经充分论证的变更内容,或者是由于工程项目进度滞后而导致的合同价款与预算价款不符。
4. 质量及工期未能保证在预结算审核过程中,也会出现工程项目质量及工期未能保证的情况。
这可能是由于工程监理不到位,施工质量不达标,或者是由于施工单位未按照合同要求完成工程项目等原因导致的。
二、应对策略1. 建立严格的审核机制为了确保工程造价预结算审核的准确性和有效性,需要建立严格的审核机制。
这包括明确审核人员的职责分工,建立统一的审核标准和流程,加强对审核结果的监督和督促。
只有建立严格的审核机制,才能有效地避免造价计算错误和工程项目未按规定标准执行的情况。
2. 建立完善的沟通机制在工程项目的预结算审核过程中,需要建立完善的沟通机制。
这包括与设计单位、施工单位等相关方进行密切的沟通,及时了解他们在工程项目中遇到的问题和困难,共同商讨解决方案,以保证工程质量及工期的保证。
3. 强化监理和考核为了保证工程项目的质量和进度,需要加强对工程监理和施工单位的监督和考核。
浅谈工程造价的预结算审核材料
工 程 造 价定 额 具 有 科 学性 、权 威 性 、 法 令 性 , 的 形 式 和 内容 , 算 单 位 和 数 它 计 量 标 准 任 何 人使 用 都 必 须 严格 执 行 , 能 不 随意 提 高 和 降低 。 审 核套 用 预 算 单价 时 在 要 注 意 如 下几个 问题 : () 直 接 套 用 定额 单 价 的 审 核 … 1对 首 先 要 注 意 采 用 的 项 目名 称 和 内容 与 设 计 图纸 标 准 是 否 要 求 相 一致 , 如 构 件 名 称 、 面形式 、 断 强度 等 级 f 标 号 、 泥 砂 砼 水 浆 比例) 。 次 工 程 项 目是否 重 复 套用 。 等 其 如 块 料 面 层下 找 平 层 ;沥 青 卷 材 防 水层 , 沥 青 隔 气层 下 的冷 底 子 油 ; 制 构 件 的铁 预 件 ; 于 建 筑 工程 范畴 的给 排 水 设施 。在 属 采 用 综 合 定额 预 算 的 项 目中 , 这种 现 象 尤 其 普 遍 , 别 是项 目工 程 与 总 包及 分 包 都 特 有 联 系 时 ,往 往 容 易 产 生工 程 量 的 重 复 。 另 外 定额 主 材 价 格 套用 是 否 合 理 , 有 最 对 高 限 价 的材 料 的 定 额 套用 的规 定 等 。 花 如 岗石 、 理 石 、 地 板 、 墙 装 饰 板 等 , 大 木 外 主 材 价格 未 超 过 最 高 限价 的 ,按 定额 规 定 , 以9 4预 算价 进 入 直 接 费 , 实 计补 价 差 ; 按 主 材 价格 超 过 最 高 限价 的 , 以最 高 限 价 则 进 入直 接 费 , 实 计 补 价 差 ; 按 () 换 算 的 定 额 单 价 的 审核 … 除 2对 按 h 要 求 外 , 要 弄清 允许 换 算 的 内 容 述 还 是 定额 中的 人工 、 料或 机 械 中的 全 部还 材 是 部 分 ? 时换 算 的 方 法 是 否 准 确 ? 用 同 采 的 系数 是 否 正确 ? 些 都 将 直 接 影 响 单价 这
浅谈建筑工程造价预结算审核张晶晶
浅谈建筑工程造价预结算审核张晶晶摘要:本文从工程造价预结算的作用与内容出发,深入探析了工程造价预结算的审核方法和审核技巧,旨在提高工程造价预结算审核工作的效率。
关键词:工程造价;预结算;审核前言工程造价包含建设工程造价,水利工程造价、电力工程造价等多个方面,加之工程造价可以有效的控制整个工程建筑的施工、结算等,起着至关重要的作用。
而预结算审核在工程造价中的地位不可或缺,加强工程造价中的预结算审核,可以在保证工程质量的基础上,减少支出,从而获得更大的经济效益。
1工程造价预结算审核的作用现今,我国的改革工作不断的深化,而经济的迅猛进步,也使建筑工程的投资渠道、融资方式更加的多样化,建筑行业的市场化程度也不断加深。
这样的社会潮流为建筑业的发展进步提供了巨大的推动力。
但建筑业发展过程中还是存在着很多的问题的,较为突出的一个就是投资资金的合理利用,而解决这一问题的有效方式就是科学开展工程造价的预结算审核工作。
此外,高质量的建筑工程造价预结算审核能够有效的降低施工成本,促进设计、施工、监理企业管理水平的提高,并且能够在建筑行业内部建立一个良性的竞争环境。
2工程造价预结算审核内容2.1工程量的审核工程量的审核在整个工程造价中问题最为复杂,涉及的内容也最多。
对于工程量的审核,就是要严格控制误差,及时发现错误并进行纠正。
严格控制计算的范围,包括基础和墙身之间的划分、建筑物中钢筋的使用情况、大梁的安排位置等方面。
工程量的审核贯穿于整个工程造价以及工程施工中的过程,只要保证随时随地对工程量进行审核,保证审核过程中的真实性,才能够保证工程在施工中不出现问题,进而保证工程的质量。
2.2费用计算的审核在整个工程造价中所遇到问题最多。
我国已经出台过相关政策关于费用计算的审核,用来保证施工顺利进行和结束。
例如,每年都会出现大量的新闻关于拖欠民工工资的问题,所以,费用计算的审核必须严格按照国家的规定进行审核。
但是值得注意的是,费用计算的审核面临的问题较多,涉及的方面较广,是工程造价预结算审核中最容易出现问题的部分。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
浅谈建设工程造价的预结算审核龚晓兵大连理工大学土木工程系E-mail:wlz33mm@摘要:工程造价的预结算审核是合理确定工程造价的必要程序及重要手段,也是控制工程造价的一个重要环节,通过对预结算进行全面、系统的检查和复核,可及时纠正所存在的错误和问题,使之更加合理的确定工程造价,达到有效地控制工程造价的目的,保证项目目标管理的实现。
如何既快又好的搞好工程造价的预结算审核,结合本人在实践工作中总结的一点心得,作出肤浅的分析与归纳。
关键词:建设工程;造价确定;预算;结算1.引言众所周知,建设工程造价的合理确定,是各投资主体、施工企业和建设工程造价管理部门共同关注的焦点。
建设工程造价管理贯穿于工程建设的全过程,“合理确定、有效控制”是其出发点和归宿。
建设经济效益从不同的角度来考察有两种不同的内容:一是对于业主来说,就是以尽可能少的投资或以同样多的投资获得较大的投资效益;二是对于承包商来说,则是在建成符合业主或国家规定的标准要求的建设项目的同时,尽可能地降低成本以赚取更多的利润。
前者要求少花钱,多办事;后者要求办好事,多赚钱。
工程预结算就是在这一矛盾的对立统一的运动过程中进行的,它的每一个阿拉伯数字都代表着金钱,关系到业主和承包商的切身利益。
过去在国家基建投资占主导地位的情况下,绝大多数是花国家财政的钱。
随着社会主义市场经济的发展,我国基建投资结构发生了根本的变化,投资主体出现了多元化的趋势,据我省近五年有关统计资料表明,国家投资比例大大减少,仅占社会总投资的20%,而中外合资、外商独资、个人出资项目剧增,多达80%。
不论是国家的投资还是私人的投资,业主与承包商的利益分配和效益核算都是不可回避的矛盾。
如果这一矛盾解决不当,就易造成工程偷工减料、以次充好,给竣工项目日后使用带来了质量和安全的问题。
解决这一问题的关键是要按照市场经济规律,客观、公正、科学地做好工程造价的预结算审核。
下面就这一问题,结合自己多年来在工程造价的预结算审核工作中的实践,浅谈个人的看法。
2. 工程造价构成与审核的意义2.1工程造价构成工程造价是工程项目按照确定的建设内容、建设规模、建设标准、功能要求和使用要求等全部建成并验收合格交付使用所需的全部费用。
根据原国家计委审定(计办投资【2002】15号)发行的《投资项目可行性研究指南》已经建设部(建标【2003】206号)颁布的“关于印发《建筑安装工程费用项目组成》的通知”,我国现行工程造价的构成主要划分为设备及工、器具购置费用(由设备原价、设备运杂费组成)、建筑安装工程费用(由直接费、间接费、利润、税金组成)、工程建设其他费用(由土地使用费、与项目建设有关的其他费用、与未来企业生产经营有关的其他费用组成)、预备费(由基本预备费、涨价预备费组成)、建设期贷款利息、固定资产投资方向调节税等几项[2]。
2.2工程造价审核的意义工程造价的预结算审核是合理确定工程造价的必要程序及重要手段,也是控制工程造价的一个重要环节,通过对预结算进行全面、系统的检查和复核,可及时纠正所存在的错误和问题,使之更加合理的确定工程造价,达到有效地控制工程造价的目的,保证项目目标管理的实现。
3. 审核中常见问题及应对措施3.1工程造价预结算审核常见问题笔者结合多年的预结算审核工作经验,把在审核工作实践中经常遇到的一些问题归纳、整理如下:3.1.1施工图与竣工图混淆施工图是工程项目招标的依据和工程施工的基础,竣工图是对竣工工程的具体记录,包括了施工过程发生的设计、联系单等变更,两者有着本质的区别,尤其是一些大中型复杂的工程,两者项目出入会更大,有些施工企业把已取消的施工图项目仍列入造价,计取工程费用。
3.1.2技术标与商务标脱离目前,在招标中多采用实物工程量清单招投标,施工企业根据建设单位提供的工程量清单报价,其报价包括计算完成分部分项工程量所发生的直接费、间接费、利润和税金的总和[1],技术标内的施工组织设计或施工方案确定的数量,由施工企业在商务标里以非实物形态竞争性费用的形式自主择项报价或包含在综合单价里,可造价时,一些施工企业又往往把属标内应考虑的技术措施费的一些项目列入造价,计取工程费用。
3.1.3曲解合同意思合同条款很多,对承包方式,施工工期、价差造价、让利幅度、取费标准、奖罚措施等,有些施工企业尽量往有利自己一方考虑。
3.1.4变更联系单工程变更联系单是施工过程中图纸改变的依据,在施工过程中,由于建设单位把关不严,变更联系办理不及时,时间一长,就会模糊不清或不齐全,有些施工企业就利用联系单来做文章,办理有利于乙方的联系单,故意删改、省略不利于己的内容。
更换联系单内容为多计费用埋下伏笔。
3.1.5提高材料价格由于材料的价格和定额消耗量对工程造价的影响很大,经常会出现施工企业在编制造价时虚报材料价格和材料用量。
特种材料的高估现象已成为工程造价偏高的重要因素。
施工时用低等级材料,造价时却套用高等级材料价格。
实际购买价高于招标时,暂定价交给建设单位签证,而低于暂定价的就以投标暂定价作为造价依据。
3.1.6虚设费用如施工单位自身原因返工的项目;施工现场临时设施项目,施工单位现场用工等;有的工程在建造过程中没有使用大型机械和特种机械,但竣工造价中却列入许多大型机械进退场费等费用;有的工程根本不需要抢时间进度,但竣工造价中却列入了夜间施工增加费、赶工措施费等费用。
3.2审核过程中应把握的措施第一、建设行政主管部门要加强管理,制定更加完善的管理制度,约束造价编制人员保证编制质量[3]。
第二、造价人员要提高自身素质,尤其是作为审价人员,既要有精通的业务,还要注意工作方法,只有抓住关键,把握重要环节,才能确保工程造价的预结算审核的质量。
第三、在确定工程造价时,坚持以现行的《工程造价管理规定》为依据,按照甲乙双方合同中的约定,根据竣工图结合隐蔽签证、现场签证和设计变更进行审核计算,审查是否按图纸及合同规定全部完成工作,是否有甩项工程。
认真核实每一项工程变更是否真正实施。
4. 工程造价预结算审核4.1审核前的准备工作4.1.1收集资料收集并熟悉设计施工图、招标文件、投标文件、工程施工合同、施工组织设计等相关工程造价的有关资料,整理好会议记录、设计变更和施工签证单,以及相关的工程造价信息资料等。
4.1.2现场取证深入工地现场了解实际情况,对现场施工工艺和材料使用进行记录、取证,并与图纸和招标时的要求进行比较,为工程结算审核提供依据。
对工程施工过程中发生的设计变更和现场签证进行核实,对工程量确认。
掌握工程变更情况,核实工程量。
4.1.3了解文件规定具体了解工程所在地区的综合预算定额、建筑材料预算价格、间接费用和计取费用的有关规定文件。
如:(1)间接费由规费和企业管理费组成[2]。
规费,是指政府和有关权力部门规定必须缴纳的费用(简称规费)。
包括:工程排污费、工程定额测定费、社会保障费(养老保险费、失业保险费:是指企业按照国家规定标准为职工缴纳的失业保险费、医疗保险费)、住房公积金、危险作业意外伤害保险[2]。
企业管理费,是指建筑安装企业组织施工生产和经营管理所需费用[2]。
注意:间接费的三种取费基础。
如下表:表1 间接费取费基数表 费用项目 取费 基数费率计算后取费公式 直接费间接费=直接费合计x 间接费费率 人工费+机械费间接费=直接费中的人工费和机械费合计x 间接费费率 间接费 人工费 间接费=直接费中的人工费合计x 间接费费率 中国科技论文在线表2 利润取费基数表 直接费(直接费+间接费)×相应利润率 人工费直接费中的人工费和机械费合计×相应利润率 利润 人工费+机械费 直接费中的人工费合计×相应利润率表3 税金取费基数表税金的计算,此处是三税合一,故而,以城市为例,综合税率为3%+3%7%+3%3%=3.3%在计算时,注意建筑安装工程税金为价内税。
当为含税造价计算税金时,直接用含税造价×3.3%,当为不含税造价计算税金时,用:不含税造价。
%3.31%3.3%−=)税率( [2] (1) %3.3%3.31×−=不含税造价税金 [2] (2)4.1.4了解相关资料了解工程所在地的类似工程预结算文件及技术经济指标(供参考)。
了解投标方式、设备材料定价、结算办法等。
4.1.5了解预结算包括的范围根据预结算编制说明,了解预结算包括的工程内容。
例如配套设施、室外管线、道路以及会审图纸后的设计变更等。
4.1.6弄清所采用的单位估价表任何单位估价表或预算定额都有一定的适用范围,应根据工程性质,收集相应的单价、定额资料。
4.2审核的内容工程造价的审核,主要是审核设计变更单和施工签证单是否合理、工程量是否正确、单价的套用是否合理、费用的计取是否准确几方面为重点,在施工图的基础上,依据竣工图纸,结合合同、招投标书、协议、会议纪要以及地质勘察资料、工程变更签证、材料设备价格签证、隐蔽工程验收记录等竣工资料,按照有关的文件规定进行计算核实。
4.2.1设计变更单和施工签证单的审核必须严格审查设计变更单和签证单,对签证凭据工程量的审核主要是现场签证及设计变更通知书,应根据实际情况核实,做到实事求是,合理计量。
审核时应作好调查研究,审核其合理性和有效性,不能见有签证即给予计量,杜绝和防范不实际的开支。
审核时须从专业 中国科技论文在线角度对设计变更单和施工签证单进行审查,主要包括以下几个方面。
第一、审查设计变更内容是否符合规定。
审查设计变更内容与原工程预算是否重复列项,签证单的内容是否合理,如有不当之处,应及时与签证人员联系补充修改。
第二、审查手续是否符合规定。
凡设计变更和施工签证单都应有建设单位和施工单位的盖章及现场人员的签字。
较重要的设计变更还应有设计单位有关人员的签字,方能生效。
手续不全者不予计算。
具体操作签证程序如下图1(参考):图1 工程项目变更(签证)操作程序图第三、审查内容是否清楚。
设计变更和施工签证单都应资料齐全,内容表达清楚。
设计变更应满足做增减预算的要求。
如有的变更内容不清楚或过于简单,应核实具体内容情况,补充设计变更签证。
第四、审查签证是否准确。
有无把不属签证范畴的内容列入签证参与决算的情况。
4.2.2工程量的审核对工程量的审核最重要的是熟悉工程量的计算规则。
一是分清计算范围,二是分清限制范围,三是应仔细核对计算尺寸与图示尺寸是否相符,防止计算错误产生。
下面就各分部工程量审核的重点以及需要注意的事项归纳如下:(1)土石方工程应注意、本分部仅适用于土石方、满堂基础及基础定额中未综合的土石方项目。
其中要注意的一项是湿土排水的说明,挖土方除淤泥、流砂为湿土外,均以干土为准。
干湿土以地质资料提供的地下水位为分界线,地下常水位以上为干土,以下为湿土。
