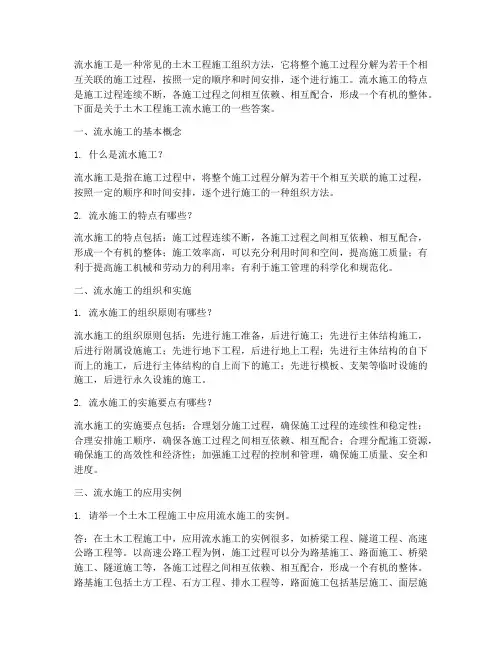

流水施工原理习题集答案

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第二章流水施工原理

考纲要求

了解:组织施工的方式及其特点。

熟悉:固定节拍、成倍节拍流水施工的特点和流水施工工期的计算方法。

掌握:流水施工参数的概念;非节奏流水施工的特点、流水步距及流水施工工期的计算方法。

试题分布

高频考点

一、三种施工组织方式的特点(了解 P17~P18)

1.建设工程施工通常按流水施工方式组织,是因其具有()的特点。(应试指南P17[例2·单选题])

A.单位时间内所需用的资源量较少

B.使各专业工作队能够连续施工

C.施工现场的组织、管理工作简单

D.同一施工过程的不同施工段可以同时施工

『正确答案』B

『答案解析』本题考查流水施工的特点。流水施工方式具有以下特点:①尽可能地利用工作面进行施工,工期比较短;②各工作队实现了专业化施工,有利于提高技术水平和劳动生产率,也有利于提高工程质量;③专业工作队能够连续施工,同时使相邻专业队的开工时间能够最大限度地搭接;④单位时间内投入的劳动力、施工机具、材料等资源量较为均衡,有利于资源供应的组织;⑤为施工现场的文明施工和科学管理创造了有利条件。选项A为依次施工的特点,流水施工资源量较为均衡;选项C为依次施工的特点;选项D为平行施工的特点。

2.建设工程流水施工方式的特点之一是()。(2010、2009、2008年)

A.单位时间内投入的劳动力较少

B.专业工作队能够连续施工

C.能够充分地利用工作面进行施工

D.施工现场的组织管理比较简单

『正确答案』B

『答案解析』参见教材P18。

3.建设工程平行施工的特点包括()。(2011、2007、2006、2005年)

A.可以充分利用工作面进行施工

B.单位时间内投入的资源量较少

C.施工现场的组织管理比较简单

D.劳动力及施工机具等资源无法均衡使用

E.各专业工作队能够连续作业

『正确答案』AD

『答案解析』参见教材P18。

4.建设工程组织依次施工时,其特点包括()。(2004年)

A.没有充分地利用工作面进行施工,工期长

B.如果按专业成立工作队,则各专业队不能连续作业

C.施工现场的组织管理工作比较复杂

D.单位时间内投入的资源量较少,有利于资源供应的组织

E.相邻两个专业工作队能够最大限度地搭接作业

『正确答案』ABD

『答案解析』参见教材P18。

5.在下列施工组织方式中,不能实现工作专业化施工的组织方式是()。

A.依次施工和平行施工

B.平行施工和流水施工

C.搭接施工和平行施工

D.依次施工和流水施工

『正确答案』A

『答案解析』参见教材P18。

6.考虑建设工程的施工特点、工艺流程、资源利用、平面或空间布置等要求,可采用不同的施工组织方式,其中有利于资源供应的施工组织方式是()。

A.依次施工和平行施工

B.平行施工和流水施工

C.搭接施工和平行施工

D.依次施工和流水施工

『正确答案』D

『答案解析』参见教材P18。

二、流水施工参数(掌握 P20~P23)

1.用来表达流水施工在施工工艺方面进展状态的参数是()。(2010、2006、2005年)

A.施工过程

B.施工段

C.流水步距

D.流水节拍

『正确答案』A

『答案解析』参见教材P20。

2.建设工程组织流水施工时,用来表达流水施工在空间布置上开展状态的参数有()。(2009、2007年)

A.施工过程和流水强度

B.流水节拍和流水步距

C.工作面和施工段

D.成倍节拍和流水节奏

『正确答案』C

『答案解析』参见教材P21。

3.建设工程组织流水施工时,某专业工作队在单位时间内所完成的工程量称为()。(2008年)

A.流水节拍

B.流水步距

C.流水强度

D.流水节奏

『正确答案』C

『答案解析』参见教材P21。

4.建设工程组织流水施工时,相邻两个专业工作队相继开始施工的最小间隔时间称为()。(2007年)

A.间歇时间

B.流水步距

C.流水节拍

D.提前插入时间

『正确答案』B

『答案解析』参见教材P23。

5.工作面的大小表明()。

A.能划分施工段的多少

B.空间位置的多少

C.能安排施工人数或机械台数的多少

D.能完成工程量的多少

『正确答案』C

『答案解析』参见教材P21。

6.每个作业的工人或每台施工机械所需工作面的大小,取决于()。

A.划分施工段的数目

B.安全施工的要求

C.单位时间内其完成的工程量和安全施工的要求

D.单位时间内其完成的工程量

『正确答案』C

『答案解析』参见教材P21。

7.流水步距的数目取决于()。

A.总的施工过程数

B.参加流水的施工过程数

C.流水节拍

D.施工段数

『正确答案』B

『答案解析』参见教材P23。

8.某住宅楼由六个单元组成,其基础工程施工时,拟分成三段组织流水施工,土方开挖总量为9600m3,选用两台挖土机进行施工,采用一班作业,两台挖掘机的台班产量定额均为100m3,则流水节拍应为()。

A.32

B.16

C.48

D.8

『正确答案』B

『答案解析』根据流水节拍定额计算法的公式, t=Q/(S×R×N),

即:流水节拍=每个工作段的工作量/(产量定额×台班数×工作班次)=(9600/3)/(100×2×1)=16天。参见教材P22。

9.下列关于流水施工参数的说法中,正确的有()。(应试指南P20[例5·多选题])(2010年)

A.流水步距的数目取决于参加流水的施工过程数

B.流水强度表示工作队在一个施工段上的施工时间

C.划分施工段的目的是为组织流水施工提供足够的空间

D.流水节拍可以表明流水施工的速度和节奏性

E.流水步距的大小取决于流水节拍

『正确答案』ACD

『答案解析』B正确说法:流水施工强度是指流水施工的某施工过程在单位时间内所完成的工程量。 E正确说法:流水节拍的大小取决于流水节拍和流水施工组织方式。参见教材P21~P23。

10.下列关于流水施工的说法中,正确的有()。(2007年)

A.流水步距的大小取决于加入流水的施工过程数

B.划分施工段的目的就是为了组织流水施工

C.流水节拍的大小与单位时间的资源供应量有关

D.施工段的界限应尽可能与建筑结构界限相吻合

E.流水施工工期就是整个建设工程的总工期

『正确答案』BCD

『答案解析』参见教材P21~P23

11.下列关于流水施工的表述中,正确的有()。(2006年)

A.流水施工工期就是整个建设工程的总工期

B.划分施工段的目的就是为了组织流水施工

C.流水步距的大小取决于流水节拍及流水施工的组织方式

D.专业工作队数不会少于参加流水的施工过程数

E.施工段的数目要满足合理组织流水施工的要求

『正确答案』BCDE

『答案解析』参见教材P21~P23。

12.下列施工过程中,作为建造类施工过程而必须列入流水施工进度计划之中的有()。(2009年)

A.混凝土构件预制

B.基础混凝土浇筑

C.建筑材料运输

相关文档
最新文档
