塔吊附墙与顶升施工方案

合集下载

塔吊顶升附墙方案(简短版1215改版)word版本

塔吊顶升附墙方案(简短版1215改版)word版本

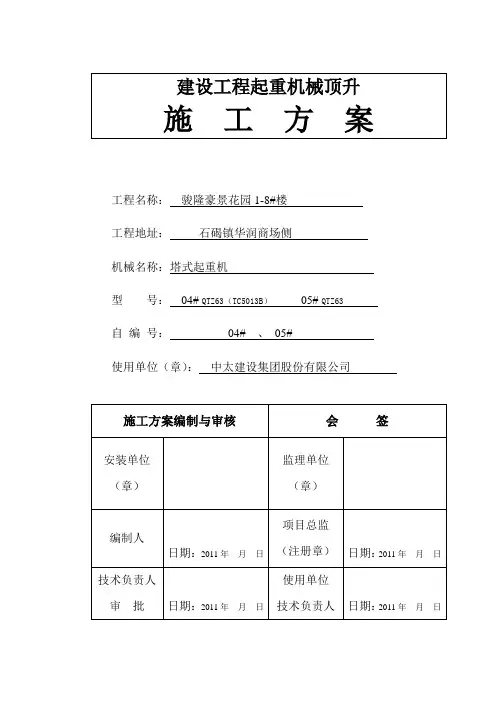

工程名称:骏隆豪景花园1-8#楼工程地址:石碣镇华润商场侧机械名称:塔式起重机型号:04# QTZ63(TC5013B)05# QTZ63自编号:04# 、05#使用单位(章):中太建设集团股份有限公司塔式起重机顶升施工方案工程名称:骏隆豪景花园1-8#楼施工单位:中太建设集团股份有限公司监理单位:广东广信建筑工程监理有限公司顶升单位:茂名市建禾建设工程有限公司一、编制说明:2、现场情况:顶升工作在晴天进行,顶升时风力不得大于四级风,如果使用汽车吊,要与汽车吊人员及工地工程技术人员研究,确定汽车吊停泊位置,汽车吊工作的位置的土质要符合轮压要求。

如果有塔式起重机配合,应确保塔机的起重性能,不能超力矩起吊。

3、本次顶升作业人员名单:二、顶升前应注意:1、顶升前把要加的标准节一个个摆在大臂下面。

2、调整好爬升架导向轮与塔身之间的间隙,以2-3mm为宜。

3、放松电缆长度略大于总的爬升高度。

4、在油缸开始运动前,必须检查顶升横梁是否处在正确位置。

5、顶升前进行试运转,正常后方可进行升塔或降塔。

三、顶升过程的注意事项:1、塔机最高处风速大于8m/s时,不得进行顶升作业。

2、油缸开始运动前,必须检查顶升横梁是否处在正确位置,顶升上部是否处于平衡位置,否则应加以调整,使塔身前后两边平衡。

顶升过程中必须保证起重臂与引入标准节方向一致,并利用回转机构制动器将吊臂制动住,小车必需停在规定的顶升配平位置。

3、爬升操作中,吊臂不能旋转,油缸始终处于规定压力。

4、只允许单独动作,严禁爬升与其它动作同时进行。

5、当爬升套与塔身标准节脱离后,禁止起吊生物。

6、若要连续加几节标准节,则每加完一节后,用塔机自身起吊下一节标准节前,塔身各主弦杆和下支座必须有8个M36的螺栓连接,唯有在这种情况下,允许这8根螺栓每根只用一个螺母。

7、所加标准节上的踏步,必须与已有标准节对正。

8、在下支座与塔身没有用M36螺栓连接好之前,严禁吊臂回转、小车变幅和吊装作业。

塔吊附墙安装方案

塔吊附墙安装方案

QTZ63(TC5610Z)塔式起重机附墙顶升、加节施工方案一、工程概况:工程名称:监理单位:工程地址:建筑面积:平方米,建筑物高度米,不在塔吊安装自由高度之内,需安装一道附墙满足施工要求。

以下是#塔吊的附墙、顶升加节方案。

二、编制依据:1、国家颁布的《建设工程安全生产管理条例》和其他现行工程建设方面的有关法律、法规,以及其他相关单位关于工程建设方面的规定;2、国家现行的有关钢筋混凝土施工及质量验收规范、规程和技术标准;3、塔吊的相关操作规程及安装、拆除规范要求和厂家说明书要求4、我公司相关的安全操作规程要求和类似工程的施工和管理经验。

(一)、塔吊安装附墙概况表:塔吊型号QTZ63建筑高度m安装位置附墙与建筑物距离m塔机安装高度m附墙道数一道附墙附墙道数附墙高度安装时间第一道m年月日三、预埋件的安装:附墙拉杆与建筑物固定点的预埋板预埋,预埋圆钢尺寸参照塔吊附墙件尺寸,待预埋点位置的砼硬度达到70%以上后方可进行塔吊附着安装。

四、附墙框与拉杆的选用:附墙框采用塔机原厂生产的附墙框和拉杆,附着装置由框梁和三根内撑杆组成,框梁由M24螺栓、螺母、垫圈紧固成附着框架,附着框架靠建筑物两顶点处有三根撑杆的端部有连接耳座与建筑物附着处铰接。

五、附墙的安装工具和防护用品见下表:序号名称规格型号单位数量1专用扳手扭力扳手套22活动扳手10、12寸把43大锤16磅把44奶子锤 2.5磅把45橇杆 1.2-1.5m根46替打大、中、小把37电工仪表万用表套18白棕绳50mφ16mm 根29千斤头15mφ17mm根410千斤头8mφ13.5mm根211安全帽顶2012安全帽根613绝缘套双2014手套双2015铁丝若干16垫木若干六、作业人员的分工安排:具体人员分工如下:组 长:安全员:技术负责:安装人员:地面辅助人员:人。

塔机必须由持有操作证的人员进行作业,作业前组长必须落实安装人员的工作,安排并组织全体人员学习安全知识,作好安全技术交底。

西安建筑科技大厦——塔吊附墙、顶升安装方案

西安建筑科技大厦——塔吊附墙、顶升安装方案

西安建筑科技大厦——塔吊附墙、顶升安装方案刚接到这个项目的时候,我就知道这不会是一个简单的任务。

西安建筑科技大厦,高耸入云,要在这样的建筑上安装塔吊,既要考虑到施工效率,又要保证安全。

那么,废话不多说,咱们就直接进入主题,来说说这个塔吊附墙、顶升安装方案。

一、项目背景西安建筑科技大厦位于西安市繁华地段,建筑高度达到200米,是一座集商业、办公、酒店于一体的超高层建筑。

为了保证施工进度和效率,需要在建筑内部安装塔吊,进行材料运输。

二、塔吊选型1.起升高度高,满足超高层建筑需求;2.起重量大,适应各种建筑材料运输;3.操作简便,提高施工效率。

三、附墙安装1.附墙安装位置:根据建筑结构特点,选择在建筑主体结构上设置附墙装置,确保塔吊稳定性和安全性。

2.附墙装置:采用高强度钢材,经过专业设计,确保附墙装置与建筑主体结构紧密结合,承受塔吊工作时的各种力矩。

3.安装流程:(1)在预定位置钻孔,安装膨胀螺栓;(2)将附墙装置固定在膨胀螺栓上,调整水平度;(3)焊接附墙装置与建筑主体结构,确保连接牢固;(4)验收合格后,进行塔吊安装。

四、顶升安装1.顶升安装原理:利用液压顶升系统,将塔吊从地面顶升至预定高度,然后与附墙装置连接,实现塔吊的稳定工作。

2.顶升安装流程:(1)将塔吊底部与地面连接,确保稳定;(2)启动液压顶升系统,将塔吊顶升至预定高度;(3)安装附墙装置,与建筑主体结构连接;(4)调整塔吊水平度,确保工作状态稳定;(5)验收合格后,进行塔吊调试。

五、安全措施1.施工前,对施工人员进行安全培训,确保了解塔吊安装、使用过程中的安全注意事项。

2.设置安全防护栏,防止人员误入危险区域。

3.配备专职安全员,对施工现场进行实时监控,确保安全。

4.制定应急预案,应对突发情况。

六、施工进度安排1.附墙安装:预计用时3天,包括钻孔、焊接、验收等环节。

2.顶升安装:预计用时2天,包括顶升、附墙装置安装、调试等环节。

3.总体施工进度:预计用时5天,包括前期准备、附墙安装、顶升安装、验收等环节。

塔吊附墙安装、顶升安全技术交底

塔吊附墙安装、顶升安全技术交底

塔吊附墙安装、顶升安全技术交底1. 引言本文旨在介绍塔吊附墙安装和顶升的安全技术交底。

在塔吊的安装和维护过程中,正确的操作和安全注意事项至关重要,以确保工作场所的安全和工作人员的健康。

本文将详细介绍塔吊附墙安装和顶升的步骤、注意事项和安全操作规程。

2. 塔吊附墙安装塔吊附墙安装是指将塔吊固定在建筑物的外墙上,用于吊装和运输建筑材料。

下面是塔吊附墙安装的步骤和注意事项:2.1 准备工作在进行塔吊附墙安装之前,需要进行以下准备工作:•确定塔吊安装的位置和高度。

•审查建筑物的结构,确保墙体能够承受塔吊的重量和风力。

•准备所需的安装工具和设备。

2.2 安装过程塔吊附墙安装的步骤如下:1.搭建临时支架:在建筑物的外墙上搭建临时支架,用于安装塔吊的基座。

2.标志定位点:根据设计要求,将塔吊基座的定位点标志在临时支架上。

3.安装基座:根据标志好的定位点,安装塔吊的基座。

4.固定支架:将临时支架的组件固定在建筑物的外墙上。

5.安装塔身部分:将塔身部分逐节安装在基座上。

每个节段都要经过检查,确保安装牢固。

6.安装臂部:将塔吊的臂部安装在塔身上。

7.连接电气系统:连接塔吊的电气系统,确保其正常运作。

2.3 注意事项在进行塔吊附墙安装时,需要注意以下事项:•遵循设计图纸和安装说明书,确保正确的安装步骤。

•进行必要的安全检查,确保安装过程中没有任何隐患。

•避免在风力较大的情况下进行安装,以确保工作安全。

•严禁在没有专业人员指导或监督的情况下进行安装。

3. 塔吊顶升安全技术交底塔吊顶升是指将塔吊从一层顶至另一层屋顶的过程。

下面是塔吊顶升的安全技术交底:3.1 准备工作在进行塔吊顶升之前,需要进行以下准备工作:•确定顶升的目标高度和具体操作步骤。

•检查塔吊的各项功能是否正常。

•确保施工区域的安全,包括无人员和障碍物。

3.2 顶升过程塔吊顶升的步骤如下:1.确保塔身和臂部的固定螺栓已彻底松开。

2.使用专业工具将吊钩安装在需要顶升的位置。

QTZ80塔式起重机附墙

QTZ80塔式起重机附墙
3、附墙安装完毕后、塔吊的顶升、加节也是安装中的重要环节, 如不注意安全技术要求,就可能出危险。因此作业中应特别注意。
4、在顶升做业中,必须有专人指挥,专人看管电源电缆、专人操 作液压顶升系统,专人照看顶升横梁,专人负责封塔螺栓的拆、安。
5、顶升加节作业时风力不得大于四级,如遇下雨、大雾、烟雾熏呛 的时候应停止作业。
2、将所需的工具、螺栓、销轴吊到工作平台上。
3、将附着的U形框吊到附着点的位置,按规定的位置将套到塔身上,并用铁线固定牢靠。
4、用附着的另一个U形框吊到附着点位置并套到与塔身上,用螺栓 将两块U形连接起来,调好附着框的水平度后,上紧螺栓,使其紧箍 在塔身上。
5、依次将四根拉杆吊到附着点位置,用销轴将其与附着框铰接。
5、检查塔吊自由状态下,垂直度误差必须小于2/1000。
6、验收合格后,交付使用。
5、电工在队长的安排下,负责塔机的电器安装等;
6、安装工 黄芳、覃建扛、董如波在队长的领导下,负责塔机的附墙 安装;
七、塔吊附墙、顶升安全技术要点及安全措施:
1、塔式起重机的附墙、顶升加节必须由取得专业队队伍进行, 并应 有技术和安全人员在场进行监督和监护。
2、参加作业人员必须戴好安全帽、系好安全带、穿软底鞋,工具装 入工具袋内。使用前必须进行检查,不合格必须更换。
7、顶升前应检查顶升横梁完全进入顶升踏步内, 旋转机构与标准节 的连接螺栓拆除后方能开动液压顶升系统将塔吊上部与标准节脱 离。
8、顶升过程中应注意液压系统的状况及工作压力
9、加节时应将新进入的标准节与原标准节完全连接牢固后, 方能继 续进行下一步的工作。
10、顶升或降塔工作结束前应检查各种安全限位和保险。顶升后应 检测塔吊的垂直度。
6、调整塔身垂直度,塔身侧向垂直度必须在2‰以内

塔式起重机附墙、顶升、加节方案

塔式起重机附墙、顶升、加节方案

塔式起重机附墙、顶升、加节方案分包单位:项目技术负责人:项目经理:公司安全管理部:公司技术中心:审核:xxxxxxxxx有限公司xxxx年xx月目录1编制依据 (2)2工程及设备概况 (2)3施工计划 (7)4施工工艺技术 (8)5施工安全保障措施 (20)1编制依据1《中华人民共和国安全生产法》2《建设工程安全生产管理条例》3住房和城乡建设部《危险性较大的分部分项工程安全管理办法》(建质[2009]87号)。

4《建筑起重机械安全监督管理规定》(建设部令第166号)5中华人民共和国国家标准《塔式起重机安全规程》GB 5144—20066中华人民共和国国家标准《塔式起重机》GB/T 5031—20087中华人民共和国行业标准《建筑施工安全检查标准》JGJ 59—20118中华人民共和国行业标准《建筑施工高处作业安全技术规范》JGJ 80—919中华人民共和国行业标准《施工现场临时用电安全技术规范》JGJ 46—200510中华人民共和国行业标准《建筑机械使用安全技术规程》JGJ 33—201211中华人民共和国行业标准《施工现场机械设备检查技术规程》JGJ 160—2008 12中华人民共和国行业标准《建筑施工塔式起重机安装、使用、拆卸安全技术规程》(JGJ196-2010)13《建筑安装工人安全技术操作规程》(80建工劳字第24号)14《TC5610塔式起重机使用说明书》15XXXXXX图纸、施工组织设计和基础施工方案2工程及设备概况2.1建设概况工程名称:建设地点:工程造价:建设单位:设计单位:勘察单位:监理单位:施工单位:质监单位:安监单位:安全文明施工要求:工期:开工日期:xxxxxx计划开工日期,具体以甲方要求为准)合同承包范围为:工程质量目标:合格。

本工程采用钻孔灌注桩,带承台的筏板基础,基坑深度为5.00m,拟建场地表层为素填土(局部为淤泥),下部为新近沉积的粉土夹粉质粘土、淤泥质粉质粘土。

塔吊附墙顶升安全专项施工方案

塔吊附墙顶升安全专项施工方案

谢谢观看
气候条件
掌握当地的气候特点,特别是风、雨、雪等恶劣天气 情况,以便合理安排施工计划。
设计方案制定
结构设计
根据塔吊的型号、规格和使用要 求,设计合理的附墙顶升结构, 确保塔吊在顶升过程中的稳定性

施工流程
制定详细的施工流程图,明确各个 施工环节的先后顺序和关键控制点 。
安全措施
针对施工过程中可能出现的安全隐 患,制定相应的防范措施和应急预 案。
填写记录
详细记录顶升过程及安全检查结果,为后续维护 和管理提供依据。
04
应急预案与处置
应急预案制定
危险源辨识
对塔吊附墙顶升过程中可能出 现的危险源进行全面辨识,包 括设备故障、人为操作失误、
恶劣天气等。
应急组织
成立应急指挥部,明确各成员 职责,确保在紧急情况下能够 迅速响应。
通讯联络
建立有效的通讯联络机制,确 保现场人员与应急指挥部之间 的信息畅通。
其他突发情况处置
根据突发情况的性质和影响程度,采取相应的应急处置措 施,如疏散人员、启用备用设备等,确保施工现场的安全 和稳定。
05
质量检验与评估
施工过程质量监控
监控内容
对塔吊附墙顶升施工过程中的各项操作进行严格监控,包括但不 限于基础施工、附墙安装、顶升系统调试等。
监控方法
采用定期巡检、专项检查、旁站监督等多种方式,确保施工符合设 计要求和安全标准。
对演练效果进行评估, 总结经验教训,提出改
进措施。
应急处置措施
人员伤亡处置
立即启动应急预案,组织救援力量进行救援,同时拨打 120急救电话,将伤者送往医院救治。
设备故障处置
立即停用故障设备,组织专业人员进行检修和维修,确保 设备恢复正常后方可继续使用。

塔吊安装附墙顶升施工专项方案

塔吊安装附墙顶升施工专项方案

塔吊安装附墙(顶升)施工专项方案编制人:审核人:审批人:编制单位:编制时间:年月日目录一:工程概况: ........................................................ 错误!未定义书签。

二:编制依据: . (3)三:塔吊附着位置确定 ............................................ 错误!未定义书签。

四、安装拉杆及技术要求: (6)五、顶升加节步骤 (7)六、顶升过程的注意事项: (10)七、附着式塔式起重机附墙之间的距离及悬出段相关参数错误!未定义书签。

八、组织机构(人员及职责): .............................. 错误!未定义书签。

九:塔吊附着计算 .................................................... 错误!未定义书签。

一:工程概况:工程说明:工程建设地点:;建筑高度:m;总建筑面积:;总工期:天。

本工程由投资建设,设计,监理,组织施工;由担任项目经理,担任技术负责人。

此次施工组织编制针对塔吊进行。

因负责垂直运输的塔吊的使用高度超过了自由高度,必须进行附墙顶升。

为了顺利顶升附着塔吊,保证设备及人身安全,特制定本附着顶升方案。

二:编制依据:塔吊使用说明书塔吊安全技术操作规程施工现场平面布置塔式起重机的安装位置及平面布置《塔式起重机》(GB/T5031-2008)《建筑结构荷载规范》(GB50009-2011)《建筑安全检查标准》(JGJ59-99)《钢结构设计规范》(GB50017-2003)《建筑施工手册》等三:塔吊附着位置确定(1)附着组成:建筑最大高度为米,根据使用说明书,设道附墙。

附着装置由套框粱和三根拉杆组成,附着框架上的两个顶点处有三根附着撑杆与之交接,三根撑杆的端部有连接座与建筑物附着处的连接基座铰接。

三根拉杆应保持在同一水平上。

6015塔式起重机顶升方案(修改后)

6015塔式起重机顶升方案(修改后)

GDAQ21101塔式起重机附墙及顶升加节专业承包工程安全专项施工方案工程名称:幸福时代家园7-13幢及地下车库工程专业承包单位:广西建工集团建筑机械制造有限责任公司(公章)编制人:年月日审核人:年月日审批人:年月日(企业技术负责人)总承包单位:茂名市建筑集团有限公司(公章)总承包单位审核人:年月日总承包单位审批人:年月日(企业技术负责人)QTZ80(TCT5512)塔式起重机附墙及顶升方案一、工程概况工程名称:幸福时代家园7-13幢及地下车库工程,该工程位于中山市三乡镇乌石村“牛墩”,由茂名市建筑集团有限公司承建。

为了配合工程需要,该工程安装广西建工集团建筑机械制造有限责任公司生产的QTZ80(TCT5512)塔式起重机一台。

该机独立高度为42米,起重臂长为50米。

该工程项目总使用安装高度为73.5米。

塔机安装周边环境:空旷,无障碍物。

根据《QTZ80(TCT5512)使用说明书》的要求,塔机在约≤30米处安装一道附着架;以后每隔10M增加一道附着架,并保证最高附着架处至臂架铰点处的距离(即悬空高度)≤30米,即可满足工程施工要求。

二、附墙架施工工艺流程及安全质量要求:附墙架大样示意图(1)确定附着预埋件的预埋位置,根据《QTZ80(TCT5512)使用说明书》提供的预埋件位置、尺寸确定预埋件在楼层的预埋位置,若实际预埋位置尺寸与《QTZ80(TCT5512)使用说明书》提供的预埋件位置、尺寸有变化,应重新进行核算。

本工程采用《QTZ80(TCT5512)使用说明书》提供的预埋件位置、尺寸和拉杆。

(2)按说明书提供的预埋件尺寸、材料、钢筋制作预埋件。

此处注意:预埋铁件材料为Q335A,焊材用E4303焊条,焊缝饱满,不得漏缺焊或有裂纹缺陷。

预埋的螺丝为8条,直径24mm,材料40Cr,热处理T235。

螺母为M24材料为35,八级母。

(3)在安装附着框的塔身位置用毛竹或脚手架钢管搭一个井字架,平台沿塔身四周在60cm的走道和高1米的护栏。

塔吊顶升附墙安装施工方案

塔吊顶升附墙安装施工方案

一、工程概况本工程位于XX市XX区,建筑物为框剪结构,主体为剪力墙结构。

建筑高度为XX 米,建筑面积为XX平方米。

根据施工需要,本工程将采用QTZ63(TC5610)型塔式起重机进行施工,由于建筑高度超出塔吊自由高度,因此需进行塔吊的顶升附墙安装。

二、编制依据1. 国家现行相关法律法规及建筑行业标准;2. 建筑施工安全操作规程;3. 塔吊安装、拆卸及使用说明书;4. 建设单位提供的施工图纸及设计文件。

三、施工准备1. 技术准备:组织施工人员进行技术交底,明确施工流程、安全注意事项及质量控制要求;2. 材料准备:提前备足塔吊附墙装置、连接件、钢丝绳等材料;3. 人员准备:组织具备相关资质的施工队伍,确保施工质量及安全。

四、施工流程1. 塔吊基础施工:按照设计要求完成塔吊基础施工,确保基础稳固;2. 塔吊安装:按照说明书要求进行塔吊安装,确保安装质量;3. 塔吊顶升:完成塔吊基础施工后,进行塔吊顶升,达到预定高度;4. 塔吊附墙安装:在塔吊顶升过程中,依次安装附墙装置,确保附墙与建筑物连接牢固;5. 塔吊调试:完成附墙安装后,进行塔吊调试,确保塔吊运行正常;6. 施工验收:完成塔吊顶升附墙安装后,进行施工验收,确保满足施工要求。

五、施工要点1. 塔吊基础施工:严格按照设计要求进行基础施工,确保基础稳固;2. 塔吊安装:按照说明书要求进行塔吊安装,确保安装质量;3. 塔吊顶升:在顶升过程中,注意观察塔吊运行状态,确保顶升平稳;4. 塔吊附墙安装:按照设计要求进行附墙安装,确保附墙与建筑物连接牢固;5. 塔吊调试:完成附墙安装后,进行塔吊调试,确保塔吊运行正常;6. 施工验收:完成塔吊顶升附墙安装后,进行施工验收,确保满足施工要求。

六、安全措施1. 施工人员必须佩戴安全帽、安全带等个人防护用品;2. 施工现场设置安全警示标志,禁止无关人员进入;3. 严格遵循塔吊安装、拆卸及使用说明书,确保施工安全;4. 定期对塔吊进行检查、维护,发现问题及时处理;5. 施工过程中,密切注意塔吊运行状态,发现异常情况立即停止施工,并采取措施处理。

塔吊附墙安装顶升施工方案

塔吊附墙安装顶升施工方案

一、工程概况本项目位于XX市XX区,总建筑面积XX万平方米,建筑高度XX米。

施工过程中,由于建筑物高度超过塔吊独立工作高度,故需对塔吊进行附墙安装和顶升作业,以确保施工顺利进行。

二、编制依据1. 《建筑起重机械安全监督管理规定》(建设部166号令)2. 《塔式起重机安全规程》(GB51442012)3. 《建筑施工塔式机安装、使用、拆卸安全技术规程》(JGJ196-2010)4. 本工程塔吊基础施工方案5. 本工程塔吊平面布置图三、施工准备1. 施工人员:组织具备相关资质的施工人员进行培训,确保其熟悉施工方案、操作规程和安全注意事项。

2. 施工材料:准备足够的钢丝绳、钢索、钢梁、螺栓、焊条等材料。

3. 施工设备:准备塔吊、卷扬机、千斤顶、吊车等设备。

四、塔吊附墙安装施工1. 附墙布置:根据建筑物结构,在建筑物上设置附墙,确保塔吊与附墙连接牢固。

2. 附墙固定:将附墙与建筑物构件进行焊接或螺栓连接,确保附墙牢固。

3. 塔吊安装:将塔吊安装到附墙上,确保塔吊与附墙连接牢固。

4. 塔吊调整:调整塔吊的垂直度和水平度,确保塔吊稳定。

五、塔吊顶升施工1. 顶升准备:检查塔吊基础、附墙、爬升机构等,确保其符合顶升要求。

2. 顶升过程:启动卷扬机,缓慢提升塔吊,确保塔吊平稳上升。

3. 顶升检查:在顶升过程中,检查塔吊各部件的连接情况,确保其牢固。

4. 顶升到位:当塔吊顶升到预定高度时,停止顶升,进行固定。

六、安全措施1. 施工人员必须佩戴安全帽、安全带等防护用品。

2. 严禁在塔吊附近进行高空作业,确保施工安全。

3. 施工过程中,严禁酒后作业、疲劳作业。

4. 严格执行操作规程,确保施工顺利进行。

5. 设置警示标志,提醒过往行人注意安全。

七、应急预案1. 顶升过程中,如发现异常情况,立即停止顶升,进行检查和处理。

2. 发生事故时,立即启动应急预案,组织人员进行救援。

3. 加强现场安全管理,确保施工安全。

八、施工进度安排1. 施工准备:3天2. 塔吊附墙安装:5天3. 塔吊顶升:3天4. 塔吊调试:2天总计:13天通过以上施工方案的实施,确保塔吊附墙安装顶升作业顺利进行,为工程项目的顺利施工提供有力保障。

塔吊顶升施工方案

塔吊顶升施工方案

塔吊顶升施工方案塔吊在完成以上安装布骤后需要顶升加高至所需高度,即在下支座以下,加入标准节增加标准节顺序:吊放标准节到引粱上吊钩挂标准节移动小车求平衡油泵通电运转钩挂油杠横粱拆开下之座与标准节的连结油缸顶升下部耳板自动翻转搭进踏步板回缩油缸下部爪受力向上钩挂油缸横粱油缸顶升引进粱上推人标准节串上高强螺栓、紧固慢缩油缸装好下支座与标准节的高强螺栓。

塔吊升高加节注意事项:顶升加节作业需专人指挥;顶升加节作业需在4级风力以下进行起吊标准节,吊索不准系在对角平面斜杆上液压系统的压力,应在16—18Mpa左右顶升前应拆开下之座与标准节之间的连结加节中,吊钩起重前,应事先装上下支座与标准节之间的高强螺栓严禁空腹起吊。

油缸顶升前,应保持前后力矩的平衡塔机顶升前,回转应制动油缸回落时,动作应缓慢,以减少前后晃动现象顶升加节作业时,回转半经10M以内,不准有闲杂人进入塔身高度与附墙架的配置塔吊高度120m时,使用12个基础节,36个标准节,独立高度时使用2个基础节,10个标准节。

塔身高度120m时,共设六道附墙架,第一道离地约22—24米,以后每隔18m附墙一道。

附墙杆的墙面支承,每只受轴力向8T,可在结构物的砼的粱上预埋4只M24螺栓,应注意预埋螺栓应与主粱钢筋焊牢或用铁丝扎牢。

待砼强度达到80%以上时才允许安装附墙杆。

附着框架安装时,应以夹板夹穿在塔身的主肢上,顶部一个附着框中间,应加二根交叉的对角撑杆,将塔身主肢撑紧,下面的几个附着框架,可在爬梯后加一个角撑。

标准节的配置时,应注意每隔3—4节置一个休息平台。

起身高度70m以上时,可使用四倍率吊钩,70m以上时只能使用二倍率吊钩。

建筑塔吊附墙、顶升加节办法

建筑塔吊附墙、顶升加节办法

塔吊附着顶升方案编制;审核;审批;洪山区板桥村城中村综合改造K3地块QTZ80(TC5610)型塔吊安装附墙(顶升)施工专项方案一、工程概况本工程由武汉东原天合房地产开发有限公司投资兴建,上海联创建筑设计有限公司设计,武汉中建工程管理有限公司监理,山河建设集团有限公司施工。

本工程主要包括地下室、主体住宅(地上共1#2#34层、3#27层、4#30层),总高度1#2#楼99.45m、3#楼78.45m、4#楼87.15m。

我公司设置了3台塔吊负责主体施工的材料垂直运输工作,1#塔吊为中联QTZ80(TC5610-6),2#塔吊为中联QTZ80(TC5610-6)。

3#塔吊为中联QTZ80(TC5610-6)。

塔吊基础的整体置于地下室底板以下。

为完成施工任务,在基础结构及主体结构阶段,现场垂直运输机械共采用3台固定式塔机,分别为:1#塔吊型号为QTZ80(TC5610-6),臂长为56m,最终顶升高度为115m,主要负责1#2#住宅楼及地下车库区的垂直运输任务;2#塔吊型号为QTZ80(TC5610-6),臂长为56m,最终顶升高度为95m,主要负责3#住宅楼及地下车库区的垂直运输任务。

3#塔吊型号为QTZ80(TC5610-6),臂长为56m,最终顶升高度为103m,主要负责4#住宅楼及地下车库区的垂直运输任务.因垂直运输任务和工期的需要,特提前制定3台塔吊的附着方案,如果施工进度超过塔吊的自由高度,必须进行附墙顶升。

为了顺利顶升附着塔吊,保证设备及人身安全,特制定本附着顶升方案。

二、编制依据——TC5610塔吊使用说明书(中联重科有限责任公司编制)——塔吊安全技术操作规程——施工现场平面布置——塔式起重机的安装位置及平面布置三、塔吊附着位置确定(见后面塔吊分布图)1、附着组成1#2#楼建筑最大高度为99.45米,根据使用说明书,设四道附墙,附墙的连接基座预埋在楼层底板梁上。

附着装置由四套框粱、套内支撑和三根拉杆组成,四套框梁由36套M20高强度(8.8级)螺栓、螺母、垫圈紧固成附着框架(预紧力距为370N.m)。

5.21塔吊顶升及附墙方案

5.21塔吊顶升及附墙方案

9#楼塔吊顶升及附墙方案
我公司承建的郑桥村还建楼9#楼,已施工完二十五层结构,原塔吊安装高度已不能满足施工垂直运输需要。

我项目部计划于2012年5月21日顶升塔吊,附墙位置在二十四层9~13轴剪力墙上,四个对拉螺杆预埋件为M16Ф20,附墙后拟顶升五节。

顶升后总高度与7#、8#、10#楼塔吊高度相互关系如下:
1、我公司塔吊顶升后高度:35×2.8=98米;
2、7#楼塔吊高度:19×2.5=47.5米;
3、8#楼塔吊高度:24×2.5=60米;
4、10#楼塔吊高度:34×2.5=85米;
与7#、8#、10#楼相比较高差分别为:50.5米,38米,13米。

错开起重臂,满足塔吊安全施工需要,特报请监理公司审批。

会签栏:
武汉江夏一建郑桥村还建楼9#楼项目部
2012-5-20。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

塔吊附墙与顶升施工方案
塔吊附墙与顶升施工方案
一、编制依据
本文档编制依据国家相关标准和规范,结合实际工程情况,对塔吊附墙与顶升的施工方案进行详细说明。

二、工程概况
本工程为一座多层住宅楼的建设,其中涉及到塔吊的附墙及顶升工作。

建筑高度约为50米,塔吊高度约为60米。

三、人员机具准备
1、附墙的安装工具及防护用品
附墙安装需要使用的工具包括螺丝刀、扳手、钢丝绳等。

同时,为了确保安全,还需要准备好安全帽、安全绳等防护用品。

2、作业人员的分工安排
附墙与顶升工作需要分配不同的作业人员,包括塔吊司机、附墙工、顶升工等。

每个人员的职责和任务需要明确分工,确保施工顺利进行。

四、塔吊附着位置确定
1、塔吊附墙之间的距离及悬出段相关参数
在确定塔吊附着位置时,需要考虑塔吊附墙之间的距离以及悬出段的长度。

这些参数需要根据实际情况进行测量和计算。

2、附着位置的确定
在确定附着位置时,需要考虑到建筑物的结构和强度,以及塔吊的重量和稳定性等因素。

同时,还需要根据相关标准和规范进行计算和验证。

3、附着装置的组成
附着装置需要包括支座、附着杆、预埋件等组成部分。

这些部分需要根据实际情况进行选择和设计。

4、附着点的载荷情况
在进行附着点的设计和计算时,需要考虑到塔吊的载荷情况,以及附着点的承载能力等因素。

这些参数需要经过严格的计算和验证。

五、预埋件的安装
预埋件的安装需要根据实际情况进行选择和设计。

同时,在安装过程中需要注意到预埋件的位置和数量,以及预埋件的固定方式等因素。

六、拉杆安装及技术要求
拉杆的安装需要按照相关标准和规范进行。

同时,需要注意到拉杆的长度和数量,以及拉杆的固定方式等技术要求。

七、顶升加节步骤
1、顶升前的准备
在进行顶升前,需要对塔吊进行配平和检查,确保塔吊的稳定性和安全性。

2、顶升前塔机配平
塔机的配平需要根据实际情况进行调整。

同时,在进行配平时需要注意到塔机的稳定性和安全性。

3、顶升作业
在进行顶升作业时,需要按照相关标准和规范进行操作。

同时,需要注意到顶升的速度和顶升过程中的安全性等因素。

八、顶升过程注意事项
在进行顶升过程中,需要注意到塔吊的稳定性和安全性。

同时,需要对顶升过程中的各个环节进行严格的监控和控制。

九、塔吊附着计算
1、支座力计算
在进行支座力计算时,需要考虑到塔吊的重量和附着点的承载能力等因素。

同时,需要根据相关标准和规范进行计算和验证。

2、附着杆内力计算
附着杆内力计算需要考虑到塔吊的载荷情况和附着点的承载能力等因素。

同时,需要进行严格的计算和验证。

3、第一种工况的计算
在进行第一种工况的计算时,需要考虑到塔吊的重量和附着点的承载能力等因素。

同时,需要根据相关标准和规范进行计算和验证。

4、第二种工况的计算
在进行第二种工况的计算时,需要考虑到塔吊的载荷情况和附着点的承载能力等因素。

同时,需要进行严格的计算和验证。

1) 在进行塔机配平前,必须先将载重小车运行到图六所示的配平参考位置,并吊起标准节或其他重物。

顶升时还必须根据实际情况的需要调整。

然后拆除下支座四个支腿与标准节的连接螺栓。

2) 将液压顶升系统操作杆推向顶升方向,使爬升架顶升至下支座支腿刚刚脱离塔身的主弦杆的位置。

3) 通过检查下支座支腿与塔身标准节主弦杆是否在同一垂直线上,并观察爬升架8个导轮与塔身主弦杆间隙是否基本
相同来检查塔机是否平衡。

略微调整小车的配平位置直至平衡,使得塔机上部重心落在顶升油缸梁上。

记录小车的位置,但要注意该位置随着起重臂的长度不同而改变。

4) 操作液压系统使爬升架下降,连接好下支座和塔身节
间的连接螺栓。

3、顶升作业
1) 将一节标准节吊至顶升爬升架引进横梁的正上方,在
标准节下端安装上四只引进轮,缓慢落下吊钩,使装在标准节上的引进轮比较合适的落在引进横梁上,然后摘下吊钩。

2) 再吊一节标准节,将载重小车开至顶升平衡位置。

3) 使用回转机构上的回转制动,将塔机上部机构处于制
动状态。

4) 卸下塔身顶部与下支座连接的8个螺栓。

5) 开动液压顶升系统,使油缸活塞杆伸出,将顶升横梁
两端的销轴放入距顶升横梁最近的塔身节踏步的圆弧槽内并顶紧。

确认无误后继续顶升,将爬升架及其他以上部分顶起10-50mm时停止,检查顶升横梁等爬升架传动部件是否有异常现象,确认正确后,继续顶升。

顶起略超过半个塔身节高度并使爬升架上的活动爬爪滑过一对踏步并自动复位后,停止顶升,并回收油缸,使活动爬爪搁在顶升横梁所顶踏步的上一对踏步
上。

确认两个活动爬爪全部准确的压在踏步顶端并承受住爬升架及其他上部分的重量,且无局部变形、异常情况后,将油缸活塞全部缩回,提起顶升横梁,重新使顶升横梁顶在爬爪所搁的踏步的圆弧槽内,在次伸出油缸,将塔机上部结构,再顶起略超过半个塔身节高度,此时塔身上方恰好有能装入一个标准节的空间,将爬升架引进平台上的标准节拉进至塔身正上方,稍微缩回油缸,将新引进的标准节落在塔身顶部并对正,卸下引进轮,用8颗M30的高强度螺栓将上下标准节连接牢靠(预紧力矩1400KN·m)。

本文介绍了通和?易居同辉南苑塔吊附墙与顶升施工方案的计算过程。

首先,根据计算参数得出风荷载的水平作用力和塔吊的最大倾覆力矩。

然后,进行附着杆内力计算,得出各附着最大的轴压力和轴拉力。

在第一种工况下,考虑塔身在最上层截面的回转惯性力产生的扭矩和风荷载扭矩,得出各附着最大的轴压力和轴拉力。

在第二种工况下,不考虑扭矩的影响,得出各附着最大的轴压力和轴拉力。

最后,进行附着杆强度验算,验证杆件轴心受拉强度是否满足要求。

2.杆件轴心受压强度验算
杆件轴心受压强度验算公式为。

=N/An?f。

其中。

为杆件
的受压应力;N为杆件的轴向压力,杆1取N=62.33kN,杆2
取N=18.29kN,杆3取N=76.94kN;An为杆件的截面面积,
本工程选取的是16b槽钢,查表可知An=2515.00mm。

为杆件
的受压稳定系数,是根据查表计算得,杆1取=0.773,杆2取
=0.668,杆3取=0.773.为杆件长细比,杆1取=66.351,杆2
取=83.045,杆3取=66.351.经计算,杆件的最大受压应力为39.56N/mm。

最大压应力不大于拉杆的允许压应力2165N/mm,满足要求。

6.焊缝强度计算
附着杆如果采用焊接方式加长,对接焊缝强度计算公式为:焊缝强度=N/(lw×t×ft或fc)。

其中,N为附着杆的最大拉力或
压力,本工程中取N=259.230kN;lw为附着杆的周长,取563.00mm;t为焊缝厚度,取8.50mm;ft或fc为对接焊缝的
抗拉或抗压强度,取185.2N/mm。

经过计算,对接焊缝的强
度为254.17N/mm,满足要求。

7.预埋件计算
依据《混凝土结构设计规范》GB -2002第10.9条,当杆
件轴心受拉时,预埋件验算公式为:As=N/(。

b×αb×fub)。

其中,As为预埋件锚钢的总截面面积,本工程中取As=2281mm;N为杆件的最大轴向拉力,取N=.00N;αb为锚板的弯曲变折
减系数,由于采取防止锚板弯曲变形的措施,所以取αb=1.0.
经计算,As=.00/(0.8×1.00×300.00)=1080.13mm,满足要求。

当杆件轴心受压时,预埋件验算公式为:As=N/(z×αr×fy)。

其中,N为杆件的最大轴向压力,取N=.23N;z为沿剪力作
用方向最外层锚筋中心线之间的距离;αr为锚筋层数的影响
系数,双层取1.0,三层取0.9,四层取0.85.经计算,
As=.23/(1.00×0.90×300.00)=284.97mm,满足要求。

计算附着支座连接时,通常采用预埋件与建筑构件上的螺栓连接。

如果说明书没有规定预埋螺栓的规格和施工要求,则应按以下要求确定:预埋螺栓必须用Q235钢制作;附着的建
筑构件混凝土强度等级不应低于C20;预埋螺栓的直径大于
24mm;预埋螺栓的埋入长度和数量应满足一定要求,其中n
为预埋螺栓数量,d为预埋螺栓直径,l为预埋螺栓埋入长度,f为预埋螺栓与混凝土粘接强度,N为附着杆的轴向力;预埋
螺栓数量,单耳支座不少于4只,双耳支座不少于8只;预埋螺栓埋入长度不少于15d;螺栓埋入端应作弯钩并加横向锚固钢筋。

在附着设计与施工中,锚固装置附着杆在建筑结构上的固定点应满足以下原则:附着固定点应设置在丁字墙和外墙转角处,切不可设置在轻质隔墙与外墙汇交的节点处;对于框架结构,附着点宜布置在靠近柱根部;在无外墙转角或承重隔墙可利用的情况下,可以通过窗洞使附着杆固定在承重内墙上;附着固定点应布设在靠近楼板处,以利于传力和便于安装。

相关文档
最新文档
