最新钻孔灌注桩的报验资料讲课讲稿

合集下载

2024年度钻孔灌注桩施工技术知识培训ppt课件

2024年度钻孔灌注桩施工技术知识培训ppt课件

和易性等性能满足要求。
2024/3/24
02 03
混凝土浇筑
在钢筋笼安装完成后,进行混凝土的浇筑工作。浇筑前应检查孔底沉渣 厚度,确保符合规范要求。浇筑过程中应注意控制混凝土的坍落度、浇 筑速度等参数。
混凝土养护
混凝土浇筑完成后,应及时进行养护工作。养护期间应保持混凝土表面 湿润,防止干裂。同时应注意控制养护温度和湿度,确保混凝土强度稳 定增长。
2024/3/24
11
气象、水文资料收集
设计文件解读与交底
01
设计图纸、文件仔细阅 读,理解设计意图
2024/3/24
02
明确施工要求、技术标 准和验收规范
03
04
与设计人员进行技术交 底,解决图纸中的疑问 和问题
12
制定施工方案和施工工 艺流程
施工材料选择与检验标准
根据设计要求选择合格的钢筋、水泥、 砂、石等材料
2024/3/24
成本较高
由于施工工序复杂,所需 设备和材料成本较高。
对环境影响
施工过程中产生的泥浆和 噪音可能对周围环境造成 一定影响。
9
02
施工前准备工作及材料选择
2024/3/24
10
场地勘察与资料收集
01
02
03
04
场地地形、地貌、地质条件勘 察
地下水位、水质情况调查
周边建筑物、构筑物、管线分 布情况了解
3
定义及作用介绍
2024/3/24
定义
钻孔灌注桩是一种通过钻孔、清孔、 钢筋笼安装和灌注混凝土等工序, 在地下形成承载力的桩基础。
作用
钻孔灌注桩广泛应用于建筑、桥梁、 码头等工程中,用于传递上部结构 荷载,减小沉降和保证工程稳定性。

钻孔灌注桩报验资料

钻孔灌注桩报验资料

钻孔灌注桩报验资料钻孔灌注桩作为一种常见的基础工程形式,因其承载能力高、施工适应性强等优点,在各类建筑和桥梁工程中得到了广泛应用。

而钻孔灌注桩报验资料则是对其施工过程和质量的全面记录和检验,是确保工程质量的重要依据。

一、报验资料的重要性钻孔灌注桩的施工过程较为复杂,涉及到地质勘察、钻孔、钢筋笼制作与安装、混凝土灌注等多个环节。

每一个环节的质量都直接影响到桩的承载能力和稳定性。

报验资料能够及时发现和纠正施工中的问题,保证施工质量符合设计和规范要求。

同时,报验资料也是工程竣工验收和结算的重要依据。

它为工程质量的追溯和评估提供了详细的数据支持,有助于解决可能出现的质量纠纷和争议。

二、报验资料的组成1、施工方案施工方案应包括工程概况、施工工艺流程、施工设备选型、施工质量控制措施、安全保障措施等内容。

施工方案的合理性和可行性直接影响到施工的顺利进行和质量控制。

2、原材料检验报告(1)钢筋:需提供钢筋的出厂合格证、质量检验报告,以及现场抽样复试报告。

复试项目包括抗拉强度、屈服强度、伸长率、弯曲性能等。

(2)水泥:应提供水泥的出厂合格证、质量检验报告,以及现场安定性、强度等指标的复试报告。

(3)砂、石:需提供砂、石的检验报告,包括颗粒级配、含泥量、泥块含量等指标。

(4)外加剂:若使用外加剂,应提供外加剂的产品合格证、质量检验报告和性能检测报告。

3、施工记录(1)钻孔记录:包括钻孔的起止时间、钻进速度、孔深、孔径、地质情况等。

(2)钢筋笼制作与安装记录:记录钢筋笼的主筋规格、间距、箍筋间距、焊接质量等。

(3)混凝土灌注记录:包括混凝土的配合比、坍落度、灌注起止时间、灌注量、导管埋深等。

4、隐蔽工程验收记录(1)钢筋笼隐蔽验收:验收内容包括钢筋笼的长度、直径、主筋根数、箍筋间距、焊接质量等。

(2)桩孔隐蔽验收:主要验收桩孔的深度、孔径、垂直度、孔底沉渣厚度等。

5、桩身质量检测报告(1)低应变动力检测:用于检测桩身完整性,判断桩身是否存在缺陷及缺陷的位置和程度。

2024年钻孔灌注桩施工课件(2)

2024年钻孔灌注桩施工课件(2)

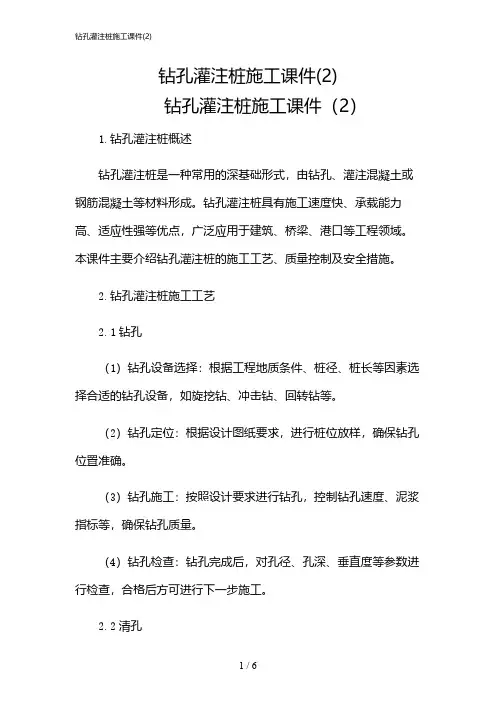

钻孔灌注桩施工课件(2)钻孔灌注桩施工课件(2)1.钻孔灌注桩概述钻孔灌注桩是一种常用的深基础形式,由钻孔、灌注混凝土或钢筋混凝土等材料形成。

钻孔灌注桩具有施工速度快、承载能力高、适应性强等优点,广泛应用于建筑、桥梁、港口等工程领域。

本课件主要介绍钻孔灌注桩的施工工艺、质量控制及安全措施。

2.钻孔灌注桩施工工艺2.1钻孔(1)钻孔设备选择:根据工程地质条件、桩径、桩长等因素选择合适的钻孔设备,如旋挖钻、冲击钻、回转钻等。

(2)钻孔定位:根据设计图纸要求,进行桩位放样,确保钻孔位置准确。

(3)钻孔施工:按照设计要求进行钻孔,控制钻孔速度、泥浆指标等,确保钻孔质量。

(4)钻孔检查:钻孔完成后,对孔径、孔深、垂直度等参数进行检查,合格后方可进行下一步施工。

2.2清孔(1)清孔设备选择:根据工程实际情况,选择合适的清孔设备,如抽浆泵、空压机等。

(2)清孔施工:采用换浆、气举等方法进行清孔,确保孔内泥浆指标合格、孔底沉渣厚度满足设计要求。

(3)清孔检查:清孔完成后,对孔内泥浆指标、孔底沉渣厚度等进行检查,合格后方可进行下一步施工。

2.3钢筋笼制作与安装(1)钢筋笼制作:根据设计要求,进行钢筋下料、焊接、绑扎等工序,确保钢筋笼质量。

(2)钢筋笼安装:采用吊车等设备将钢筋笼放入钻孔内,控制安装位置和垂直度,确保施工质量。

2.4混凝土灌注(1)混凝土拌合:根据设计要求,进行混凝土配合比设计,确保混凝土强度、和易性等指标合格。

(2)混凝土灌注:采用导管法进行混凝土灌注,控制灌注速度、灌注压力等参数,确保施工质量。

(3)混凝土养护:灌注完成后,及时进行混凝土养护,确保桩基强度满足设计要求。

3.钻孔灌注桩质量控制(1)钻孔质量控制:控制钻孔位置、孔径、孔深、垂直度等参数,确保钻孔质量。

(2)清孔质量控制:控制孔内泥浆指标、孔底沉渣厚度等参数,确保清孔质量。

(3)钢筋笼质量控制:控制钢筋规格、焊接质量、保护层厚度等参数,确保钢筋笼质量。

钻孔灌注桩施工培训课件

钻孔灌注桩施工培训课件
应急处理
04
制定应急预案,配备应急设备 和人员,确保在紧急情况下能
够迅速响应。
环境保护措施与废弃物处理
环境保护措施 废弃物处理
控制施工噪音、粉尘、废水的排放,减少对周边环境的 干扰和污染。
对施工废弃物进行分类处理,可回收利用的尽量回收利 用,不可回收的按规定进行处置。
THANKS
感谢观看
灌注导管安装与调试
总结词
灌注导管安装与调试是混凝土灌注的关 键步骤,对成桩质量具有重要影响。
VS
详细描述
在安装灌注导管时,应确保导管的长度、 直径和接口符合设计要求,并检查导管的 密封性能。在调试过程中,应测试导管的 水密性、承压能力和接头牢固性,确保在 灌注过程中不会出现漏浆、爆管等问题。 同时,应合理布置导管的位置和深度,以 便于混凝土的顺利灌注。
材料
准备合格的混凝土、钢筋等材料,确保材料质量符合设计要求。
施工人员组织与培训
责,确保人员配备合理。
培训
对施工人员进行技术培训和安全教育,提高施工技能和安全意识。
03
钻孔施工
定位与钻机安装
01
02
03
定位测量
根据设计图纸和现场实际 情况,确定钻孔的位置和 深度,并进行准确的定位 测量。
02
施工前准备
现场勘查与设计
现场勘查
对施工场地进行实地考察,了解地质 、地形、水文等条件,为设计提供依 据。
设计
根据勘查结果和工程要求,进行钻孔 灌注桩施工设计,确定桩位、桩径、 桩深等参数。
施工设备与材料准备
施工设备
选择合适的钻孔机、混凝土搅拌站、运输车等设备,确保设备性能良好、安全 可靠。
钻孔灌注桩施工培训课件

钻孔灌注桩施工培训课件

钻孔灌注桩施工培训课件

2024/1/29
21
钢筋笼结构形式及尺寸确定
结构形式
根据设计要求和施工条件,选择合适的钢筋笼结构形式,如圆形、方形等。确定 钢筋笼的加强筋、箍筋等构造措施,保证钢筋笼的整体稳定性和刚度。
尺寸确定
根据设计图纸和桩径、桩长等参数,计算钢筋笼的外径、内径、长度等尺寸。确 定主筋、箍筋的间距和数量,保证钢筋笼的受力性能和耐久性。
定义
钻孔灌注桩是一种通过钻孔、清 孔、钢筋笼安装和混凝土灌注等 工序在地基中形成的桩基础。
作用
钻孔灌注桩具有承载力强、沉降 量小、施工方便等优点,广泛应 用于高层建筑、桥梁、码头等工 程中。
4
结构形式与分类
结构形式
钻孔灌注桩由桩身、承台和桩帽组成 ,桩身一般采用钢筋混凝土结构,承 台连接桩身和上部结构,桩帽则用于 固定钢筋笼和灌注混凝土。
经济性考虑
钻孔灌注桩施工成本相对较高,对于一些经济条件较差的地区或项目 可能不适用。
9
02 施工前准备工作
2024/1/29
10
现场勘察与资料收集
现场地形、地貌、地质条件勘察,了解土层分布、地下水位、地质构造等情况。
收集周边建筑物、地下管线、道路等相关资料,评估施工对周边环境的影响。
2024/1/29
应用范围及限制条件
2024/1/29
应用范围
钻孔灌注桩适用于各种地质条件,特别适用于地基承载力要求较高、 沉降控制严格的工程项目,如高层建筑、桥梁、码头等。
地质条件限制
对于某些特殊地质条件(如严重软土、大漂石等),钻孔灌注桩施工 难度较大,需采取特殊措施。
环境条件限制
在噪音和振动敏感区域(如居民区、医院等)或环境保护要求较高的 地区,钻孔灌注桩施工可能受到限制。

钻孔灌注桩的报验资料

钻孔灌注桩的报验资料

钻孔灌注桩的报验资料钻孔灌注桩的报验资料一、项目概况钻孔灌注桩是一种常见的地基处理方法,合用于建造物、桥梁、隧道等工程的基础施工。

本文档旨在提供钻孔灌注桩的报验资料,以确保工程施工质量和安全。

二、施工准备1. 工程概况:概述工程的规模、位置、用途等基本信息。

2. 安全措施:列出施工期间需要遵守的安全规定和预防措施。

3. 施工方案:详细描述钻孔灌注桩的施工流程,包括设备选型、钻孔参数、灌注混凝土配比等。

三、材料准备1. 钢筋材料:介绍使用的钢筋材料的规格、数量以及质量要求。

2. 砼材料:详细说明所用砼材料的种类、强度等级、水泥标号等信息。

3. 管线材料:罗列使用的管线材料种类、规格、数量等细节。

四、施工过程1. 钻孔施工:描述钻孔设备的选用、钻孔方法、孔径控制等细节。

2. 钢筋安装:说明钢筋布置图、钢筋加工及安装方法、焊接规范等要求。

3. 灌注过程:阐述灌注混凝土的浇筑方式、注浆方法、振捣要求等关键环节。

4. 确认质量:列浮现场质量检测和试验的内容,包括钻孔成孔检验、钢筋质量验收、砼强度检测等。

五、安全质量监测1. 安全监测:说明使用的安全监测设备、监测内容以及监测频率。

2. 质量监测:详细描述每一个阶段的质量监测方法、监测指标、监测标准等要求。

六、质量验收标准根据相关规范和标准,设定钻孔灌注桩施工的质量验收标准,包括钻孔质量验收、钢筋质量验收、灌注混凝土质量验收等方面。

七、文档附件本文档所涉及附件如下:1. 钻孔灌注桩施工方案2. 钻孔施工图纸3. 钻孔成孔检验报告4. 钢筋质量检验报告5. 砼强度检测报告6. 安全监测报告7. 质量监测报告八、法律名词及注释1. 施工验收规范:指针对钻孔灌注桩施工的验收标准和要求,由相关法律法规制定和发布。

2. 基础工程:指钻孔灌注桩所属的土木工程领域,包括桥梁、隧道、建造物等基础工程项目。

完整版钻孔灌注桩施工培训课件

完整版钻孔灌注桩施工培训课件

完整版钻孔灌注桩施工培训课件一、钻孔灌注桩的概述钻孔灌注桩是一种在工程建设中广泛应用的基础形式,它具有承载力高、稳定性好、适应性强等优点。

其施工原理是通过钻孔设备在地基中形成桩孔,然后在孔内放置钢筋笼,再灌注混凝土形成桩体。

二、施工前的准备工作1、场地准备平整场地,清除杂物,确保施工场地坚实、平整。

修筑临时道路,保证施工车辆和设备的通行顺畅。

2、桩位测量放样根据设计图纸,使用测量仪器准确放出桩位,并设置护桩。

3、护筒埋设护筒一般采用钢板制作,其内径应大于桩径。

护筒的埋设深度应根据地质情况确定,一般应穿过松散土层,进入稳定土层一定深度。

4、泥浆制备泥浆具有护壁、排渣等作用。

应根据地质条件和施工要求,合理调配泥浆的性能指标,如比重、黏度等。

三、钻孔施工1、钻机选择根据地质条件、桩径和桩长等因素,选择合适的钻机类型,如旋挖钻机、冲击钻机等。

2、钻进过程开始钻进时,应缓慢钻进,待钻头和导向部位全部进入地层后,再加速钻进。

在钻进过程中,要注意观察钻进情况,及时调整钻进参数。

3、孔内事故预防与处理常见的孔内事故有坍孔、掉钻、卡钻等。

应采取预防措施,如控制钻进速度、保持泥浆性能等。

一旦发生事故,要及时采取有效的处理方法。

四、清孔1、清孔目的清除孔底沉渣,保证桩底承载力。

减少孔内泥浆的比重和黏度,便于灌注混凝土。

2、清孔方法通常采用抽浆法、换浆法等。

3、清孔标准孔底沉渣厚度应符合设计要求。

泥浆性能指标应满足灌注混凝土的要求。

五、钢筋笼的制作与安装1、钢筋笼制作按照设计要求,在加工场地制作钢筋笼。

钢筋笼的主筋、箍筋应焊接牢固,确保钢筋笼的整体刚度。

2、钢筋笼安装采用吊车将钢筋笼吊起,缓慢放入孔内。

钢筋笼应保持垂直,避免碰撞孔壁。

六、混凝土灌注1、混凝土的配制混凝土的配合比应根据设计要求和施工条件进行设计。

确保混凝土具有良好的和易性和强度。

2、灌注方法一般采用导管法灌注混凝土。

导管应连接牢固,密封性好。

3、灌注过程控制灌注过程应连续、快速,防止混凝土中断。

钻孔灌注桩施工课件

钻孔灌注桩施工课件

钻孔灌注桩施工课件一、钻孔灌注桩的概述钻孔灌注桩是一种在工程建设中广泛应用的基础形式,它具有承载力高、适应性强、施工方便等优点。

其基本原理是通过钻孔设备在地基中形成桩孔,然后在孔内放置钢筋笼,最后灌注混凝土形成桩体。

二、施工前的准备工作(一)场地准备施工场地应进行平整,清除杂物和障碍物,确保桩机的稳定和施工的安全。

对于软土地基,还需要进行适当的处理,如铺设碎石垫层等。

(二)桩位测量根据设计图纸,使用测量仪器准确放出桩位,并设置明显的标志。

桩位的偏差应符合规范要求。

(三)护筒埋设护筒的作用是保护桩孔口,防止孔口坍塌,同时保持孔内泥浆水位高于地下水位。

护筒通常采用钢板制作,其内径应比桩径大 200400mm,埋入深度一般为 1 2m。

(四)泥浆制备泥浆在钻孔灌注桩施工中起着重要的作用,它可以护壁、悬浮钻渣和冷却钻头。

泥浆的性能指标应根据地质条件和施工工艺进行调整,一般要求比重在 11 13 之间,粘度在 18 22s 之间。

三、钻孔施工(一)钻机选择根据地质条件、桩径和桩长等因素选择合适的钻机类型,常见的有旋挖钻机、冲击钻机和回转钻机等。

(二)钻进方法1、正循环钻进泥浆由泥浆泵从泥浆池输入钻杆内腔,经钻头出浆口射出,携带钻渣沿钻孔上升,从护筒顶部排浆孔排出至沉淀池,钻渣沉淀,泥浆回流至泥浆池。

2、反循环钻进泥浆由泥浆池流入钻孔内,然后携带钻渣从钻杆与孔壁之间的环状间隙流入钻杆内腔,由泥浆泵抽回沉淀池。

(三)钻进过程中的注意事项1、控制钻进速度,避免过快或过慢,以免影响钻孔质量。

2、定期检查钻头的磨损情况,及时更换磨损严重的钻头。

3、保持泥浆的性能指标稳定,根据需要及时调整。

四、清孔(一)清孔的目的清除孔底的沉渣,减少桩底的沉降量,提高桩的承载力。

(二)清孔方法1、抽浆法使用抽浆泵将孔底的泥浆和沉渣抽出。

2、换浆法用新鲜泥浆替换孔内的泥浆,使孔内泥浆的性能指标符合要求。

(三)清孔标准孔底沉渣厚度应符合设计要求,一般摩擦桩不大于 300mm,端承桩不大于 50mm。

钻孔灌注桩的报验资料

钻孔灌注桩的报验资料

钻孔灌注桩的报验资料钻孔灌注桩是一种常见的基础工程施工技术,在建筑、桥梁、港口等工程领域得到了广泛应用。

为了确保钻孔灌注桩的施工质量符合设计要求和相关标准,施工过程中需要准备一系列的报验资料。

这些资料不仅是工程质量的重要证明,也是工程验收和结算的重要依据。

下面,我们就来详细了解一下钻孔灌注桩的报验资料都有哪些。

一、施工准备阶段的报验资料1、施工方案施工方案是钻孔灌注桩施工的指导性文件,应包括工程概况、施工工艺流程、施工设备选型、施工质量控制措施、安全环保措施等内容。

施工方案应经过施工单位技术负责人审批,并加盖单位公章。

2、施工图纸施工图纸是钻孔灌注桩施工的依据,应包括桩位布置图、桩身结构图、钢筋笼结构图等。

施工图纸应经过设计单位盖章确认,并符合国家和地方的相关规范标准。

3、地质勘察报告地质勘察报告是了解施工现场地质条件的重要文件,应包括地层分布、土的物理力学性质、地下水情况等内容。

地质勘察报告应由具有相应资质的勘察单位出具,并加盖单位公章。

4、原材料质量证明文件原材料质量证明文件是证明施工所用原材料质量合格的重要依据,应包括钢筋、水泥、砂、石等原材料的出厂合格证、检验报告等。

原材料质量证明文件应齐全、有效,并符合相关标准要求。

5、施工机械设备报验单施工机械设备报验单是对施工所用机械设备进行检验的记录,应包括设备名称、型号、规格、数量、技术性能等内容。

施工机械设备应经过检验合格,并具有有效的检验报告和使用许可证。

二、施工过程中的报验资料1、测量放线报验单测量放线报验单是对桩位测量放线结果进行检验的记录,应包括桩位坐标、桩径、桩长等内容。

测量放线结果应符合设计要求,并经过监理单位验收合格。

2、钻孔记录钻孔记录是对钻孔过程进行记录的文件,应包括钻孔时间、钻孔深度、钻孔速度、泥浆比重、地质情况等内容。

钻孔记录应真实、准确、完整,并及时填写。

3、钢筋笼制作安装报验单钢筋笼制作安装报验单是对钢筋笼制作安装质量进行检验的记录,应包括钢筋笼的长度、直径、主筋间距、箍筋间距、焊接质量等内容。

2024年度钻孔灌注桩施工培训讲义PPT(图文并茂)

2024年度钻孔灌注桩施工培训讲义PPT(图文并茂)

资料收集
收集相关的地质资料、设计文件、施 工图纸等,确保施工的准确性和安全 性。
2024/3/24
10
施工图纸会审
2024/3/24
图纸审查
组织相关技术人员对施工图纸进行审查,确保图纸的准确性 和完整性。
技术交底
对施工队伍进行技术交底,明确施工要求、技术标准和注意 事项。
11
施工材料准备
钢材
按照设计要求准备足够数 量和规格的钢材,包括钢 筋、钢板等。
漏浆处理
发现漏浆时,应立即停钻并补充泥浆,同时采取堵漏措施。
2ቤተ መጻሕፍቲ ባይዱ24/3/24
17
钻孔验收标准
01
02
03
04
孔深验收
实际孔深应不小于设计孔深, 且超深部分不大于设计孔深的
10%。
孔径验收
孔径应满足设计要求,且不得 小于设计孔径的95%。
孔斜验收
孔斜度应满足规范要求,一般 不大于1%。
清孔验收
清孔后泥浆比重、含砂率等指 标应符合规范要求。
26
混凝土灌注方法
导管法
适用于水下灌注和较深桩孔的灌注。导管直径和长度根据桩径和孔深确定,导管底端应始终埋入混凝土中一定深 度,以保证混凝土顺利排出并防止泥浆混入。
漏斗法
适用于干作业成孔或孔内无水的桩孔灌注。在桩孔口设置漏斗,通过溜槽或串筒将混凝土导入桩孔内。灌注过程 中应控制混凝土自由下落高度,防止离析。
验收程序
先进行预验收,检查施工记录和各项检测报告是否齐全、合格;然后进行正式验收,组织专家和相关 单位对现场进行实地检查,并签署验收意见。
2024/3/24
31
不合格品的处理措施
分析原因

钻孔灌注桩施工培训课件精选全文完整版

钻孔灌注桩施工培训课件精选全文完整版
➢④护筒顶端高程应满足孔内水位设置高度的 要求;一般高于地面30cm;
2024/11/14
7
护筒入土深度
2024/11/14
8
2024/11/14
9
2024/11/14
埋 设 护 筒
10
(三)泥浆制备
泥浆作用:
在孔壁形成泥皮稳定孔壁、悬浮钻渣、润滑钻具 、正循 环排渣。
组成及要求:
①水:水的PH值7~8之间,不含杂质 ②粘土(或膨润土):塑性指数大于25,粒径小于0.005mm
2. 钢筋骨架可分段制作; 3. 要确保保护层厚度; 4. 钢筋骨架运输无论采用何种方法,均不得使骨架变形。 5. 钢筋骨架可采用钻机塔架、扒杆或起吊机吊起,对准
护筒中心缓慢下放至设计标高。 6. 下放钢筋骨架应防止碰撞孔壁 7. 当最后灌注的混凝土开始初凝时,应立即割断钢筋骨
架的吊环
2024/11/14
冲击成孔施工相同。
▪ 适用于松软土层(砂土、粘土)中冲孔,但遇到坚硬土层时
宜换用冲击钻施工。
2024/11/14
23
冲抓锥头示意图
全套管冲抓成孔
③正循环钻孔
➢正循环是用泥浆泵将泥浆以一定压力通过空心钻 杆顶部,从钻杆底部喷出,底部的钻锥在旋转时将 土壤搅松成为钻渣,被泥浆悬浮,随泥浆上升而溢 出流至孔外的泥浆槽,经过沉淀池中沉淀净化,再 循环使用。
2024/11/14
51
水下混凝土浇筑专用下料斗
2024/11/14
52
砼坍落度 现场监测
2024/11/14
53
水下混凝土首灌开始
2024/11/14
54
水下混凝土灌注
2024/11/14
55

钻孔灌注桩PPT讲义

钻孔灌注桩PPT讲义

关于灌注桩用混凝土中塌落度规范是如何要求的?
坍落度宜为180~220mm;
坍落度160~220mm
在《建筑地基基础工程施工质量验收规范》(GB50202-2002)中的要求:
《建筑桩基技术规范》(JGJ 94- 2008)的要求:
6)、关于试块的留置问题:
应就国标,且其为黑体强制性条文,因此在施工中就以此为依据。
《建筑基坑支护技术规程》(JGJ120—99)对排桩的施工要求: 4.7.1 排桩施工应符合下列要求: 1. 桩位偏差,轴线和垂直轴线方向均不宜超过50mm。垂直度偏差不宜大于0.5%;(要求更高) 2. 钻孔灌注桩桩底沉渣不宜超过200mm;当用作承重结构时,桩底沉渣按《建筑桩基技术规范》(JGJ94—94)要求执行; 3. 排桩宜采取隔桩施工,并应在灌注混凝土24h后进行邻桩成孔施工; 4. 非均匀配筋排桩的钢筋笼在绑扎、吊装和埋设时,应保证钢筋笼的安放方向与设计方向一致; 《现浇钢筋混凝土桩》(苏G18-2009)要求: 工程桩的偏位与上述一致,但支护桩有单独要求:d/12且不大于100mm。 对支护桩的要求,《建筑基坑支护技术规程》(JGJ120—99)最高。
04
5.1.4 灌注桩的桩位偏差必须符合表的规定,桩顶标高至少要比设计标高高出0.5m,桩底清孔质量按不同的成桩工艺有不同的要求,应按本章的各节要求执行。每浇注50m2 必须有1组试件,小于m3的桩,每根桩必须有1组试件。
05
《建筑桩基技术规范》(JGJ 94- 2008)的要求:
01
《建筑地基基础工程施工质量验收规范》(GB50202-2002)
钻孔灌注桩讲义
PART ONE
目 录
目录
01
02
03

2024版钻孔灌注桩施工培训专题培训ppt课件

2024版钻孔灌注桩施工培训专题培训ppt课件

01
灌注过程中应随时测量混凝土面上 升高度,及时调整导管埋深;
02
灌注至桩顶设计标高以上一定高度, 保证桩头质量。
19
04 质量检查与验收 标准
2024/1/25
20
成孔质量检查方法
2024/1/25
钻孔定位与垂直度检测
01
使用全站仪或经纬仪进行桩位放样,确保桩位准确;采用测斜
仪检测钻孔垂直度,确保满足设计要求。
钻孔方法:根据地质条件和设计要求选择 合适的钻孔方法,如旋转钻进、冲击钻进 等。
及时清理孔内残渣,保证钻孔质量。
注意事项
控制钻进速度,避免过快导致孔壁坍塌; 2024/1/25
保持钻机稳定,防止钻孔偏斜; 14
清孔换浆与钢筋笼安装要点
清孔
使用清孔器或高压水枪清除孔底沉渣;
换浆
将孔内泥浆置换成清水或符合要求的泥浆。
评估与改进
对应急演练的效果进行评估,针 对存在的问题进行改进和完善。
33
THANKS
感谢观看
2024/1/25
34
根据施工需要,组织专业施工队伍, 包括钻机操作手、钢筋工、混凝土工 等。
建立健全安全管理制度和应急预案, 加强施工现场安全管理,确保施工顺 利进行。
2024/1/25
对施工队伍进行安全技术交底,明确 施工任务、技术要求和安全注意事项。
12
03 钻孔灌注桩施工 工艺流程
2024/1/25
13
钻孔方法及注意事项
钻孔深度与直径检测
02
使用测绳或超声波测孔仪检测钻孔深度,确保达到设计深度;
采用孔径测量仪检测钻孔直径,确保孔径符合设计要求。
泥浆性能指标检测
03

灌注桩施工宣讲

灌注桩施工宣讲
吊脚桩(动画)
2.2.3 人工挖孔桩
1.特点:在护圈保护等措施下,人工挖孔。
2.护圈:
砼护圈 沉井护圈 钢套管护圈
沉井护圈
合用条件:
当桩径较大,挖掘 深度大,地质复杂,
土质差(松软弱土 层),且地下水位高 时,应采用沉井护
壁法挖孔施工。
先在桩位上制作钢 筋混凝土井筒,井 筒下捣制钢筋混凝 土刃脚,然后在筒 内挖土掏空,井筒 靠其自重或附加荷 载来克服筒壁与土 体之间旳摩擦阻力, 边挖边沉,使其垂 直地下沉到设计要 求深度。
1 一滑轮; 2 一主杆; 3 一拉索;
4 一斜撑; 5 一卷扬机; 6 一垫木; 7 一钻头
3. 施工
(1)工艺顺序:
平整场地、挖排水沟→定桩位→埋护筒→配泥浆→钻孔、灌 泥浆→清孔→放钢筋骨架→水下灌注混凝土。
(2)要点:
1)护筒直径比钻头大100,开设1~2个溢浆口,埋入土中≮1m; 2)泥浆比重1.1左右(粘土时可自造),随钻随灌,保持高于水位面。
本节思索题
1. 什么是灌注桩? 2. 干作业成孔有哪些措施? 3. 螺旋钻成孔机械是怎样旳? 4. 泥浆护壁成孔机械常用旳有哪几种? 5. 泥浆在成孔过程中有什么作用? 6. 泥浆由哪些成份构成? 7. 泥浆循环是怎么一回事? 8. 套管成孔施工旳工艺流程是怎样旳? 9. 套管成孔沉管旳措施有哪几种?
本章小结
1.桩基础是一种常用旳深基础形式,当日然地基上旳浅基 础沉降量过大或地基承载力不能满足设计要求时,宜采用 桩基础。明确工程地质勘察是桩基础设计与施工旳主要根 据。 2.锤击沉桩施工速度快,机械化程度高,合用范围广,但 噪音、振动和土体挤压都会对周围环境产生影响。施工中 尽量采用预防措施,降低噪音、振动公害。 3.灌注桩施工中涉及有成孔、钢筋笼制作安装、清孔和灌 注混凝土等施工过程,成桩工艺较复杂,湿作业成孔时成 桩速度慢,其成桩质量与施工好坏亲密有关,成桩质量难 以直观旳进行检验。

钻孔灌注桩讲解

钻孔灌注桩讲解

钻孔灌注桩讲解钻孔灌注桩是一种在建筑工程中广泛应用的基础施工技术,它具有承载能力高、适应性强、施工噪音小等优点。

接下来,让我们详细了解一下钻孔灌注桩的施工过程、特点、应用范围以及注意事项。

一、钻孔灌注桩的施工过程1、场地准备在施工前,需要对场地进行平整和清理,确保施工区域没有障碍物和杂物。

同时,要根据设计要求确定桩位,并设置好护桩。

2、埋设护筒护筒的作用是固定桩位、保护孔口、防止孔壁坍塌以及隔离地表水等。

护筒一般采用钢板制作,其内径应比桩径大 200 400mm ,埋设深度通常在 1 2m 之间。

3、钻机就位将钻机安装在预定的位置上,并调整好其水平度和垂直度。

确保钻机在施工过程中稳定可靠,不会发生位移和倾斜。

4、钻孔根据地质条件和桩径的大小,选择合适的钻头和钻进方式。

在钻进过程中,要控制好钻进速度和泥浆比重,及时清理孔内的渣土和泥浆。

5、清孔钻孔达到设计深度后,需要进行清孔。

清孔的目的是清除孔底的沉渣,保证灌注桩的承载力。

清孔方法有抽浆法、换浆法和掏渣法等。

6、钢筋笼制作与安装根据设计要求,制作钢筋笼。

钢筋笼的主筋、箍筋和加强筋应焊接牢固,确保其在运输和安装过程中不变形。

钢筋笼安装时,要保证其位置准确,垂直度符合要求。

7、灌注水下混凝土在灌注水下混凝土前,要再次检查孔底沉渣厚度和泥浆性能。

如果不符合要求,需要重新清孔。

混凝土采用导管法灌注,导管的直径应根据桩径和混凝土灌注速度确定。

灌注过程中,要保证混凝土的连续性和坍落度,控制好灌注速度和导管的埋深。

8、拔出导管和护筒混凝土灌注完成后,拔出导管和护筒。

拔出导管时要缓慢进行,防止桩顶混凝土出现空洞。

二、钻孔灌注桩的特点1、承载能力高钻孔灌注桩可以深入到较好的土层或岩层中,能够承受较大的竖向荷载和水平荷载。

2、适应性强它适用于各种地质条件,包括软土、砂土、粘性土、岩石等。

3、施工噪音小相比于其他基础施工方法,钻孔灌注桩施工时产生的噪音较小,对周边环境的影响相对较小。

钻孔灌注桩讲义

钻孔灌注桩讲义

钻孔灌注桩讲义一、引言二、钻孔灌注桩的定义与特点钻孔灌注桩是指在工程现场通过机械钻孔、钢管挤土或人力挖掘等手段在地基土中形成桩孔,并在其内放置钢筋笼、灌注混凝土而做成的桩。

其特点主要包括:1、承载力高:能承受较大的竖向荷载和水平荷载。

2、适应性强:可适用于各种地质条件,包括软土、砂土、岩石等。

3、施工噪声小:对周边环境影响相对较小。

4、抗震性能好:能有效地抵抗地震作用。

三、钻孔灌注桩的施工工艺流程1、施工准备场地平整:清除施工区域内的障碍物,确保场地平整。

桩位测量:根据设计图纸准确测量桩位。

埋设护筒:护筒的作用是固定桩位、保护孔口、防止塌孔。

2、钻孔选择合适的钻孔设备:根据地质条件和桩径大小选择。

钻进过程控制:控制钻进速度、泥浆比重等参数。

3、清孔目的是清除孔底沉渣,保证灌注桩的质量。

方法有抽浆法、换浆法等。

4、钢筋笼制作与安装钢筋笼应按照设计要求制作,确保钢筋的规格、间距等符合标准。

安装时要保证钢筋笼的垂直度和位置准确。

5、灌注混凝土混凝土的配合比应满足设计要求和施工规范。

灌注过程要连续,控制好灌注速度和导管埋深。

四、钻孔灌注桩的质量控制要点1、桩位偏差控制施工前要精确测量桩位,施工过程中要随时检查。

桩位偏差应符合相关规范要求。

2、孔深与孔径控制采用测量工具定期检测孔深和孔径。

确保孔深达到设计要求,孔径不小于设计值。

3、泥浆质量控制泥浆的比重、黏度等性能指标要符合施工要求。

定期检测和调整泥浆性能。

4、钢筋笼质量控制检查钢筋的质量、规格和焊接质量。

防止钢筋笼变形和移位。

5、混凝土质量控制控制混凝土的原材料质量和配合比。

做好混凝土的坍落度检测和试件制作。

五、钻孔灌注桩常见问题及处理方法1、塌孔原因:泥浆比重不足、钻进速度过快等。

处理方法:加大泥浆比重、回填重新钻孔等。

2、缩径原因:地层压力过大、钻进速度过快等。

处理方法:扫孔、提高泥浆比重等。

3、桩底沉渣过厚原因:清孔不彻底。

处理方法:重新清孔或采用压浆处理。

2024版钻孔灌注桩施工培训讲课文档

2024版钻孔灌注桩施工培训讲课文档

01定义02分类钻孔灌注桩是一种通过钻孔、清孔、钢筋笼安装和混凝土灌注等工序在地基中形成的桩基础。

根据成孔方法不同,钻孔灌注桩可分为泥浆护壁钻孔灌注桩、全套管钻孔灌注桩和人工挖孔灌注桩等。

定义与分类0102钻孔灌注桩能够深入土层或岩层,具有较高的承载力。

适用于各种地质条件,包括软土、砂土、碎石土、风化岩和岩石等。

承载力高适用范围广施工噪音低相比其他桩基础施工方法,钻孔灌注桩施工噪音较低。

对周围环境影响小由于采用钻孔方式,对周围土体的扰动较小,对邻近建筑物的影响也较小。

03钻孔灌注桩施工需要经过多个工序,施工周期相对较长。

施工周期长由于施工工序复杂,所需设备和材料成本较高。

成本较高钻孔灌注桩施工需要专业的技术人员进行操作,对施工人员的技能要求较高。

对施工人员技术要求高适用范围钻孔灌注桩适用于各种建筑物和构筑物的基础工程,尤其适用于荷载较大、地基条件较差或对沉降有严格要求的工程。

荷载要求根据建筑物或构筑物的荷载要求确定桩的直径、长度和配筋等参数。

选型依据在选择钻孔灌注桩时,需要考虑以下因素施工条件考虑施工现场的环境、交通、水电等条件以及施工设备的配置情况。

工程地质条件根据地质勘察报告确定地基土层的性质、厚度和分布情况等。

经济性在满足技术要求的前提下,综合考虑施工成本、工期等因素进行选型决策。

适用范围及选型依据现场勘察与测量放样勘察现场地形、地貌、地质条件,了解地下管线、电缆等分布情况。

根据设计图纸进行桩位放样,确定桩位中心点和桩径,并做好标记。

检查放样精度,确保桩位偏差在设计允许范围内。

01检查钻机、泥浆泵、导管等施工设备的性能,确保其正常运转。

02对进场的钢筋、水泥、砂石等原材料进行验收,检查其质量证明文件和实际质量情况。

03对导管进行水密性试验,确保其不漏水、不渗水。

设备材料检查与验收施工方案需经过技术负责人审核、总工审批,并报监理单位备案。

在施工前,组织施工人员进行技术交底,明确施工要求和注意事项。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

Ⅱ-编号5
钻孔灌注桩报验申请表(A4)
钻孔桩灌注水下砼施工记录
工程名称:
施工员记录项目技术负责人
混凝土浇筑申报表
工程名称:广东省平岗农场2013年美丽乡村建设项目编号:WJ-2-003
隐蔽工程检查记录表
本表由施工单位填报,城建档案馆、建设单位、施工单位各保存一份。

混凝土灌注桩(钢筋笼)工程检验批质量验收记录表
GB50202-2002
编号:WJ-2-003
混凝土灌注桩工程检验批质量验收记录表
GB50202-2002
(Ⅱ)
钻孔灌注桩终孔验收记录
表D1-1-1 编号:WJ-2-003
监控摄像头参数详细介绍大全
一、不可小瞧的镜头
镜头是摄像机的眼睛,为了适应不同的监控环境和要求,需要配置不同规格的镜头。

比如在室内的重点监视,要进行清晰且大视场角度的图像捕捉,得配置广角镜头;在室外的停车场,既要看到停车场全貌,又要能看到汽车的细部,这时候需要广角和变焦镜头,在边境线、海防线的监控,需要超远图像拍摄。

1、镜头的主要参数
焦距(f):焦距是镜头和感光元件之间的距离,通过改变镜头的焦距,可以改变镜头的放大倍数,改变拍摄图像的大小。

当物体与镜头的距离很远的时候,我们可用下面公式表达:镜头的放大倍数≈焦距/物距。

增加镜头的焦距,放大倍数增大了,可以将远景拉近,画面的范围小了,远景的细节看得更清楚了;如果减少镜头的焦距,放大倍数减少了,画面的范围扩大了,能看到更大的场景。

镜头的主要参数
视场角:在工程实际中,我们常用水平视场角来反映画面的拍摄范围。

焦距f越大,视场角越小,在感光元件上形成的画面范围越小;反之,焦距f
越小,视场角越大,在感光元件上形成的画面范围越大。

光圈:光圈安装在镜头的后部,光圈开得越大,通过镜头的光量就越大,图像的清晰度越高;光圈开得越小,通过镜头的光量就越小,图像的清晰度越低。

通常用F(光通量)来表示。

F=焦距(f)/通光孔径。

在摄像机的技术指标中,我们可以常常看到6mm/F1.4这样的参数,它表示镜头的焦距为6mm,光通量为1.4,这时我们可以很容易地计算出通光孔径为4.29mm。

在焦距f相同的情况下,F值越小,光圈越大,到达CCD芯片的光通量就越大,镜头越好。

2、镜头的分类
按视角的大小分类
按光圈分类
二、提高图像清晰的根本在于提高摄像机的感光能力
1、感光元件的作用。

相关文档
最新文档
