基础筏板大体积混凝土施工测温方案

合集下载

筏板基础大体积混凝土施工方案

筏板基础大体积混凝土施工方案

目录 (2) (2) (2) (2) (2)4.材料、设备准备 (3) (4) (5) (5) (5) (7) (10) (10) (11) (12)1.编制依据1.1.***项目的设计图纸.本项目的施工组织设计1.3.《大体积混凝土施工规范》GB50496-20091.4.《混凝土结构工程施工质量验收规范》GB50204-2002(2011版).其他现行的国家和省、市的有关规范、规程2.基础筏板概况本工程位于***,。

项目占地面积***亩,建筑面积约***平方米。

其中地下四层建筑面积约***平方米,地上*层为商用裙楼及住宅建筑面积***平方米。

建筑高度****m,结构形式为钢筋混凝土框-剪结构,塔楼采用筏板基础,裙房采用柱下独立基础加抗水板。

本工程大体积混凝土区域位置位于筏板一(厚2m)、筏板二(厚2m)、筏板三厚(1.2m),混凝土强度等级:C30 P8,筏板一和筏板二区域有后浇带,筏板二存在膨胀加强带,膨胀加强带和筏板是一次性浇筑,采用高一等级微膨胀混凝土。

根据每栋塔楼中间的后浇带划分及土方开挖实际情况来确定筏板混凝土浇筑顺序,计划分四次浇筑筏板大体积混凝土,先分两次浇筑*筏板,再两次浇筑*区筏板,各次工程量如下:(分段情况详见附图所示)3.技术准备项目部与搅拌站提前沟通交底本项目地下室筏板大体积混凝土的性能、数量、砼强度等级、抗渗标号、坍落度等数据。

3.2搅拌站试验室提前必须做好本项目筏板大体积混凝土的试配工作,符合《大体积混凝土施工规范》GB50496-2009关于配合比的一些要求。

确定配合比及各外加剂的掺量,并报项目各方。

3.3根据大体积混凝土施工方案,项目部对全体参与人员进行技术交底,告知浇筑方向、分层厚度、振捣等工序要求。

3.4做好交接检、专检及技术复核工作,对人防工程、模板工程、钢筋工程必须认真做好交接检、专检、技术复核检查工作。

对墙柱插筋、预埋件等做好技术复核工作。

3.5测温工作准备,采购好测温温度计,学习大体积混凝土规范的测温要求,准备测温表格资料,以保证混凝土测温工作的顺利。

筏板基础测温管做法及位置及测温方式

筏板基础测温管做法及位置及测温方式

筏板基础测温管做法及位置及测温方式
根据GB50496-2009大体积混凝土施工规范要求,在各底板的四角、中部及落深区用方管设置测温点,每测点分别在砼厚度的不同深度布置测点(即砼表面、砼中部、基础底部),根据规范要求测量混凝土外表温度的测温管布置在混凝土外表以内50mm处,测量混凝土底面温度的测温管布置在混凝土浇筑体底面上50mm处。

土测温选用测温管加温度计的测温方式,测温管采用30方管,露出混凝土面150mm,方管底部包裹严实。

监测周期的前7天,派专人每隔2h测量并记录各点温度数据一次;8~15天,每隔4h测量并记录各点温度数据一次;15天后每隔6h测量并记录各点温度数据一次。

测温终止条件:连续48小时混凝土内部温度与表面温度之差小于25℃,混凝土表面温度与大气温度之差小于20℃。

.
附表一:
大体积混凝土测温记录。

筏板基础大体积砼施工方案

筏板基础大体积砼施工方案

1、编制依据及编制说明1。

1编制依据:1.1.1结构施工图及设计总说明1。

1.2国家、行业及地方有关政策、法律、法令、法规1.1。

3国家强制性标准、施工验收规范、规程1。

1。

4工艺标准及操作规程1.1.5建筑施工手册第四版1.2编制说明1。

2。

1本大体积混凝土施工方案的编制对象仅为筏板基础部分。

1。

2.2由于本筏板基础属大体积砼结构,施工期正处于6月温度较高,。

如何控制好筏板砼在水化发热过程中内外温差不大于25℃,防止砼出现温度应力裂缝和干缩裂缝的产生,是筏板基础施工的重点之一。

2、工程概况2。

1、建筑设计概况工程名称:威海世纪绿城二期7-1#楼B座工程地点:威海市临港新区江苏东路北侧建设单位:威海之信房地产开发有限公司设计单位:山东新元建筑规划设计有限公司监理单位:山东坤泰工程咨询管理有限公司总承包单位:济南建工总承包集团有限公司本工程为世纪绿城二期工程,地下2层地上24层,裙楼2层,主楼为筏板基础,裙楼为独立基础加封水底板。

主楼结构框剪,裙楼结构框架,建筑高度:m 建筑面积约43000m2工程结构类型为剪力墙结构。

建筑结构的设计使用年限为50年,抗震设防烈度为7度,建筑抗震设防类别不低于丙类。

结构抗震等级为三级,抗震设防类别为丙类,建筑物结构安全等级为二级。

基础结构形式:地下车库采用柱下独立基础墙下条形基础加防水底板,人防区域为有梁式防水底板,板厚350 mm,非人防区域为无梁式防水底板,板厚为300 mm。

主楼部分采用筏板基础,板厚1300mm,局部1600 mm。

基础与抗水底板下均设100mm厚C15混凝土垫层,每边外扩100mm。

基础受力钢筋混凝土保护层厚度:独立基础、条基、防水底板40mm,基础梁35 mm,筏板50mm.本工程地下室钢筋级别为HRB400级,fylk=400N/m㎡。

其中吊钩采用HPB235钢筋,不得采用其它钢筋。

混凝土强度等级:独基、条基、基础梁、防水底板C30,筏板:C35。

基础筏板大体积混凝土施工及测温方案

基础筏板大体积混凝土施工及测温方案

基础筏板大体积混凝土施工及测温方案基础施工是任何建筑工程的重要环节,而基础筏板混凝土施工更是其中关键的一环。

在基础筏板大体积混凝土施工中,需要考虑施工工艺、材料选用、施工时间和测温等因素。

下面将详细介绍基础筏板大体积混凝土施工及测温方案。

施工工艺:1.地基处理:清理施工区域表面杂物,对土壤进行平整,确保均匀承载力。

2.设置导向墙:将导向墙建立在筏板四周,用于引导混凝土的流动,并保持混凝土边界的竖直度。

3.浇筑模板:在导向墙内侧铺设模板,保持模板水平,模板的拼接处要严密,以防止混凝土流失。

4.铺设钢筋:根据设计要求,将钢筋按照预定位置进行排列,注意钢筋与导向墙的连接,使之固定。

5.安装临时设施:在施工期间,需要设置临时设施,如水泵、脚手架等,以保证施工的顺利进行。

6.混凝土浇筑:根据设计要求,选用优质的混凝土,并按照设计施工方案进行浇筑,保证整个筏板均匀、紧密。

7.养护:在混凝土浇筑完成后,进行适当的养护,如覆盖保温层、喷水养护等,使混凝土能够逐渐干燥和强化。

材料选用:1.混凝土:选择符合设计强度和流动性要求的大体积混凝土,使用具备合格证明的商标产品。

2.水泥:选用符合规定标准的硅酸盐水泥,流动性好、强度高。

3.砂、石:选用质量优良的细砂和骨料,确保混凝土强度和稳定性。

4.钢筋:选择优质的钢筋,按照设计要求进行排列和连接,确保基础筏板的承载能力。

施工时间:在施工前需要根据气温、湿度等气象条件以及混凝土配方的特性,合理安排施工时间。

避免在高温、低温或雨雪天气下施工,防止混凝土强度低、开裂等质量问题。

测温方案:在基础筏板大体积混凝土施工中,测温是非常重要的一项工作。

测温可以了解混凝土的温度变化情况,及时发现并纠正可能存在的问题。

1.温度测量点的设置:根据施工图纸和设计要求,在混凝土体内预留一定数量的测温点,设置在不同位置和深度,以全面了解混凝土的温度变化。

2.温度监测设备:选用可靠、精准的温度监测设备,如温度计、温度传感器等。

大体积筏板基础混凝土测温

大体积筏板基础混凝土测温

大体积筏板基础混凝土测温1测温点布置测温点布置必须具有代表性和可比性。

沿浇筑高度布置在底部、中部和表面。

垂直测点间距为500--800mm,平面布置应在边缘和中间,平面测点间距不大于IOm e本工程采用人工布点测温,根据代表性和可比性布置测温点,在筏板基础上共布置15个点,每仓平均5个点。

具体布置平面图见附图,每个测点沿深度方向埋置3个侧温度管,水平距离为5m,分别布置在距离底板面100mm处、承台中部和距离承台上部100mm处(I在磅浇筑初期,磅温度上升较快前3天每2~3小时测一次,温度下降阶段每8小时测一次,同时应测大气温度。

测温数据应做好记录。

2测温措施大体积险为防止由于内部温差超过25。

C而发生裂缝,必须监测佐内部的温度,并及时采取不同的保温措施,控制验内部温差不超过25℃f这是大体积佐施工的重要环节,要充分准备、认真监测并做好记录。

①、混凝土浇筑时应设专人配合预埋测温管。

测温线应按测温平面布置图进行预埋,预埋时测温管与钢筋绑扎牢固,以免位移或损坏。

每组测温线有3根(即不同长度的测温线)在线的上断用胶带做上标记,便于区分深度。

测温线用塑料带罩好,绑扎牢固,不准将测温端头受潮。

测温线位置用保护木框作为标志,便于保温后查找。

②、测温孔的布置:平面点位控制测量,每个平面测点埋设上、中、下三根测温线,各测点平面距离约5mβ③、上下表面测点距底板顶、底面Ioomm,中点设在板厚的中间.④、配备专职测温人员,按两班考虑。

对测温人员要进行培训和技术交底。

测温人员要认真负责,按时按孔测温,不得遗漏或弄虚作假。

测温记录要填写清楚、整洁,换班时要进行交底。

⑤、测温工作应连续进行,每测一次,持续测温及混凝土强度达到时间,强度并经技术部门同意后方可停止测温。

⑥、在测温过程中,当发现内部温度差超过25。

C应及时加强保温,防止硅产生温差应力和裂缝。

基础筏板大体积混凝土施工和测温方案

基础筏板大体积混凝土施工和测温方案

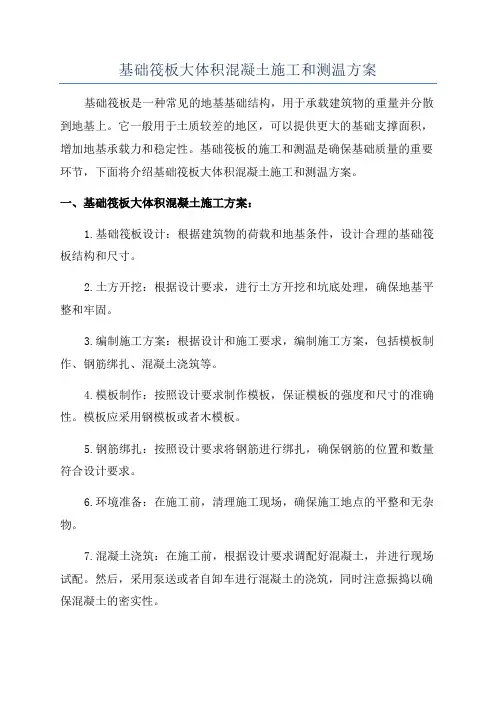

基础筏板大体积混凝土施工和测温方案基础筏板是一种常见的地基基础结构,用于承载建筑物的重量并分散到地基上。

它一般用于土质较差的地区,可以提供更大的基础支撑面积,增加地基承载力和稳定性。

基础筏板的施工和测温是确保基础质量的重要环节,下面将介绍基础筏板大体积混凝土施工和测温方案。

一、基础筏板大体积混凝土施工方案:1.基础筏板设计:根据建筑物的荷载和地基条件,设计合理的基础筏板结构和尺寸。

2.土方开挖:根据设计要求,进行土方开挖和坑底处理,确保地基平整和牢固。

3.编制施工方案:根据设计和施工要求,编制施工方案,包括模板制作、钢筋绑扎、混凝土浇筑等。

4.模板制作:按照设计要求制作模板,保证模板的强度和尺寸的准确性。

模板应采用钢模板或者木模板。

5.钢筋绑扎:按照设计要求将钢筋进行绑扎,确保钢筋的位置和数量符合设计要求。

6.环境准备:在施工前,清理施工现场,确保施工地点的平整和无杂物。

7.混凝土浇筑:在施工前,根据设计要求调配好混凝土,并进行现场试配。

然后,采用泵送或者自卸车进行混凝土的浇筑,同时注意振捣以确保混凝土的密实性。

8.基础养护:混凝土浇筑完毕后,及时进行养护。

一般采取覆盖湿护、喷水养护等方式,保持混凝土湿润,防止过快脱水引起龟裂。

二、基础筏板测温方案:基础筏板施工完毕后,需要对混凝土的温度进行测量和监控,以确保混凝土的质量和强度。

1.温度测量:选择合适的温度测量仪器,如测温棒、光纤测温仪等,在混凝土中各处进行温度测量。

2.测量位置:测量点需要选择在混凝土的各个部分,如表面、内部等位置,以获取全面的温度数据。

3.测量频率:根据混凝土的养护期,设置不同的测量频率,一般可选择每天或每几天测量一次,直至养护期结束。

4.数据记录和分析:将测得的温度数据记录下来,并进行数据分析,以监测混凝土的温度变化和趋势,判断混凝土的养护效果。

5.养护措施调整:根据温度测量结果,对养护措施进行调整,如增加湿护覆盖、加强养护时间等,以提高混凝土的质量和强度。

大体积混凝土结构测温记录

大体积混凝土结构测温记录

大体积混凝土结构测温记录大体积混凝土在现代建筑工程中应用广泛,由于其体积较大,水泥水化热释放集中,内部温升快,如果不采取有效的温度控制措施,容易产生温度裂缝,影响结构的安全性和耐久性。

因此,对大体积混凝土结构进行测温记录是施工过程中非常重要的环节。

一、测温的目的和意义大体积混凝土结构测温的主要目的是掌握混凝土内部温度变化规律,及时发现温度异常情况,采取相应的温控措施,防止混凝土出现有害裂缝。

通过测温记录,可以了解混凝土在浇筑后的升温、降温速度和最高温度,评估混凝土的抗裂性能,为施工方案的优化提供依据。

二、测温设备和测点布置1、测温设备常用的测温设备有热电偶温度计、热敏电阻温度计等。

这些设备具有精度高、响应快、稳定性好等优点,能够满足大体积混凝土测温的要求。

2、测点布置测点的布置应具有代表性,能够反映混凝土结构内部温度的分布情况。

一般来说,在混凝土厚度方向上,应布置表面、中部和底部测点;在平面上,应根据结构的形状和尺寸,均匀布置测点。

对于重要部位和温度变化较大的区域,应适当加密测点。

三、测温时间和频率测温应从混凝土浇筑开始,直至混凝土内部温度稳定为止。

在混凝土浇筑后的前 3 天,测温频率应较高,一般每 2 小时测一次;3 天后,可适当降低测温频率,每 4 6 小时测一次。

当混凝土内部温度与环境温度之差小于 20℃时,可停止测温。

四、测温数据的记录和分析1、数据记录测温人员应认真记录每次测温的数据,包括测点位置、测量时间、温度值等。

数据记录应准确、清晰,便于后续的分析和处理。

2、数据分析对测温数据进行分析是判断混凝土温度变化是否正常的关键。

通过绘制温度时间曲线,可以直观地了解混凝土的升温、降温过程。

如果发现温度异常,应及时查找原因,并采取相应的措施。

例如,当混凝土内部温度过高时,可采取加强保温保湿养护、增加冷却水管通水流量等措施;当混凝土内部温度与表面温度之差过大时,可适当调整保温层的厚度,减小温差。

大体积混凝土测温方案

大体积混凝土测温方案

1、按照图纸要求,筏板厚度大于800mm长度大于6000mm得混凝土为大体积混凝土,一般要求最小断面尺寸大于2米以上混凝土结构构件视为大体积混凝土。

按照此定义,主楼筏板与柱墩混凝土为大体积混凝土,必须采取相应得技术措施妥善处理温度差值,合理解决温度应力并控制裂缝开展得混凝土结构。

施工混凝土内部热量较难散发,外部表面热量散发较快,内部与外部热胀冷缩过程相应会在混凝土表面产生拉应力。

温差大到一定程度,混凝土表面拉应力超过精品文档,超值下载当时得混凝土极限抗拉强度时,在混凝土表面会产生有害裂缝,有时甚至贯穿裂缝。

另外,混凝土硬化后随温度降低产生收缩,由于受到地基约束,会产生很大外约束力,当超过当时得混凝土极限抗拉强度时,也会产生裂缝。

为了了解基础大体积混凝土内部由于水化热引起得温度升降规律,掌握基础混凝土中心与表面、表面与大气温度间得温度变化情况,以便采取必要得措施。

2、测温得方法:采用采用温度计测温。

具体操作如下:(1)、混凝土浇捣前测出大气温度及入模混凝土温度并作好记录。

(2)、自混凝土入模至浇捣完毕得四天期间内每隔二小时测温一次,以后每隔四小时测温一次。

一般七天后可停止测温,或温度梯度<20度时,可停止测温。

(3)、每测温一次,应记录、计算每个测温点得升降值及温差值。

3、测温导管得具体埋设:1)、测温导管得制作测温导管采用薄壁钢管管制作而成,内径16㎜,上口用胶带封口,下口压扁并用胶带封堵,导管内尽可能不要进水。

长度按照埋设位深度、位置而定。

在同一测温点,按照测温深度上中下分别将三根测温导管插入混凝土(混凝土初凝前)。

2、测温点得布置测温点得布置原则应在有代表性得整个基础底板最深处、底板四个角点及结构尺寸变化较大得地方。

测温点得具体布置为:主楼每个柱墩设置一个测温点,主楼筏板按照距筏板边3米间距每6米设置一个测温点。

详见测温点布置图,测温点分别设置在筏板得下部与中间位置,表面温度在砼面向下5-10㎝部位量取。

筏板基础测温管做法及位置及测温方式[详细]

筏板基础测温管做法及位置及测温方式[详细]

筏板基础测温管做法及位置及测温方式
根据GB50496-2009大体积混凝土施工规范要求,在各底板的四角、中部及落深区用方管设置测温点,每测点分别在砼厚度的不同深度布置测点(即砼表面、砼中部、基础底部),根据规范要求测量混凝土外表温度的测温管布置在混凝土外表以内50米米处,测量混凝土底面温度的测温管布置在混凝土浇筑体底面上50米米处.土测温选用测温管加温度计的测温方式,测温管采用30方管,露出混凝土面150米米,方管底部包裹严实.
监测周期的前7天,派专人每隔2h测量并记录各点温度数据一次;8~15天,每隔4h测量并记录各点温度数据一次;15天后每隔6h测量并记录各点温度数据一次.
测温终止条件:连续48小时混凝土内部温度与表面温度之差小于25℃,混凝土表面温度与大气温度之差小于20℃.
附表一:
大体积混凝土测温记录。

大体积混凝土测温方案

大体积混凝土测温方案

大体积混凝土测温方案标准化管理部编码-[99968T-6889628-J68568-1689N]1、按照图纸要求,筏板厚度大于800mm长度大于6000mm的混凝土为大体积混凝土,一般要求最小断面尺寸大于2米以上混凝土结构构件视为大体积混凝土。

按照此定义,主楼筏板和柱墩混凝土为大体积混凝土,必须采取相应的技术措施妥善处理温度差值,合理解决温度应力并控制裂缝开展的混凝土结构。

施工混凝土内部热量较难散发,外部表面热量散发较快,内部和外部热胀冷缩过程相应会在混凝土表面产生拉应力。

温差大到一定程度,混凝土表面拉应力超过当时的混凝土极限抗拉强度时,在混凝土表面会产生有害裂缝,有时甚至贯穿裂缝。

另外,混凝土硬化后随温度降低产生收缩,由于受到地基约束,会产生很大外约束力,当超过当时的混凝土极限抗拉强度时,也会产生裂缝。

为了了解基础大体积混凝土内部由于水化热引起的温度升降规律,掌握基础混凝土中心与表面、表面与大气温度间的温度变化情况,以便采取必要的措施。

2、测温的方法:采用采用温度计测温。

具体操作如下:(1)、?混凝土浇捣前测出大气温度及入模混凝土温度并作好记录。

(2)、自混凝土入模至浇捣完毕的四天期间内每隔二小时测温一次,以后每隔四小时测温一次。

一般七天后可停止测温,或温度梯度<20度时,可停止测温。

(3)、每测温一次,应记录、计算每个测温点的升降值及温差值?。

3、测温导管的具体埋设:1)、测温导管的制作测温导管采用薄壁钢管管制作而成,内径16㎜,上口用胶带封口,下口压扁并用胶带封堵,导管内尽可能不要进水。

长度按照埋设位深度、位置而定。

在同一测温点,按照测温深度上中下分别将三根测温导管插入混凝土(混凝土初凝前)。

2、测温点的布置测温点的布置原则应在有代表性的整个基础底板最深处、底板四个角点及结构尺寸变化较大的地方。

测温点的具体布置为:主楼每个柱墩设置一个测温点,主楼筏板按照距筏板边3米间距每6米设置一个测温点。

大体积混凝土温控记录

大体积混凝土温控记录

大体积混凝土温控记录大体积混凝土在现代建筑工程中应用广泛,然而由于其体积较大,水泥水化热释放集中,内部温升快,如果温控措施不当,容易产生温度裂缝,影响结构的安全性和耐久性。

因此,对大体积混凝土进行温度控制并做好详细的温控记录至关重要。

一、工程概述本次施工的大体积混凝土结构为某高层建筑的基础筏板,混凝土强度等级为 C40,筏板厚度为 25 米,平面尺寸为 50 米×30 米。

混凝土浇筑量约为 3750 立方米,采用商品混凝土泵送浇筑。

二、温控方案为了有效地控制大体积混凝土的温度,施工前制定了详细的温控方案,主要包括以下几个方面:1、原材料选择选用低水化热的水泥,如矿渣硅酸盐水泥;掺入适量的粉煤灰和矿粉,以降低水泥用量,减少水化热;选用级配良好的粗、细骨料,控制含泥量。

2、混凝土配合比设计通过优化配合比,降低混凝土的绝热温升。

在满足设计强度和施工要求的前提下,尽量减少水泥用量,增加粉煤灰和矿粉的掺量,同时控制水胶比。

3、混凝土浇筑采用分层分段浇筑的方法,每层浇筑厚度不超过 500 毫米,相邻两层浇筑时间间隔不超过混凝土初凝时间。

浇筑过程中,采用振捣棒振捣密实,避免漏振和过振。

4、温度监测在混凝土内部埋设测温传感器,监测混凝土内部的温度变化。

测温点的布置应具有代表性,在筏板的中心、边缘、角部等部位均设置测温点,每个测温点沿深度方向布置3 个传感器,分别测量混凝土表面、中部和底部的温度。

5、保温保湿养护混凝土浇筑完成后,及时覆盖塑料薄膜和保温棉进行保温保湿养护,养护时间不少于14 天。

通过保温保湿养护,减少混凝土表面的热散失,控制混凝土内外温差。

三、温度监测结果1、混凝土浇筑过程中的温度混凝土浇筑时的入模温度为 25℃左右,在浇筑过程中,由于水泥水化热的释放,混凝土内部温度迅速上升。

在浇筑完成后的 24 小时内,混凝土内部温度达到峰值,中心部位的最高温度达到 70℃左右,边缘部位的最高温度达到 65℃左右。

地下室筏板大体积混凝土温度监测施工方案

地下室筏板大体积混凝土温度监测施工方案

地下室筏板大体积混凝土温度监测施工方案1.总则1.1工程概况工程地下一层,地上十一层,为全现浇框架剪力墙结构,总建筑面积34900m2。

基础形式为灌注桩基础,地下室筏板厚度400mm,平面面积约8000㎡,为大体积混凝土,冬季施工,需要对大体积混凝土进行测温控制。

1.2适用范围本文适用于一般大体积混凝土测温技术。

1.3编制依据的标准及规范《混凝土结构工程施工质量验收规范》(GB50204-2002)。

《施工技术手册(第四版)》2.施工准备2.1技术准备大体积混凝土硬化期内实测温度应符合:2.1.1 混凝土内部温差(中心与表面下100或50mm处)不大于20℃。

2.1.2 混凝土表面温度(表面以下100或50mm)与混凝土表面外50mm 处的温度差不大于25℃。

2.1.3 混凝土降温速度不大于1.5℃/d。

2.1.4 撤除保温层时混凝土表面与大气温差不大于20℃。

2.2材料准备湿棉毡、塑料薄膜等。

2.3工具准备应用该技术需准备电子测温仪JDC—2型一台,测温探头一根、测温线若干条、温度计10支、150mmΦ20PVC管若干根,并一端用胶带密封。

2.4人员准备项目部安排试验员2名参与测温并做好记录工作。

2.5施工作业条件浇筑完混凝土后,及时将测温管埋好,并按规定时间进行测完并做好记录。

3.施工部署基础钢筋绑扎的同时,试验员将准备好的测温线安装在大体积混凝土内部,测量大体积混凝土底部温度的测温线,其端部应位于大体积混凝土底部以上100mm处,测量中心温度的测温线居中埋设,测温线要有措施保证不与基础钢筋接触。

基础大体积混凝土开始浇筑后,试验员要随同浇筑,检查测温线的预埋情况,保证将测温线以一定深度埋入。

混凝土收面前,试验员将PVC 管埋入混凝土面下100mm,用以测量大体积混凝土表面温度。

基础大体积混凝土进入养护期后,2名试验员24小时轮换上岗,按照事先定好的测温时间进行测温记录,保证测温数据翔实可靠。

基础筏板大体积混凝土施工及测温方案

基础筏板大体积混凝土施工及测温方案

混凝土浇筑施工方案1、工程概况福佳斯•南湖花园B-7#楼位于泰安市南关街与南湖大街交叉口东北侧。

本工程地下2层储藏室,地上18层均为住宅,层高均为2.9m;东西长52.15m,南北宽18.20m ;地上部分采用抗震缝分为两个结构单元。

建筑总高度为 52.65m,总建筑面积为15976.2壮。

钢筋混凝土基础筏板全长55.05m,宽20.9m,厚1.2m,需浇注的混凝土量约计1260m3,强度等级为C35P6。

因筏板的厚度大,连续浇注的混凝土量大,按大体积混凝土组织施工。

重点控制三项内容:第一、混凝土浇注后的内外温差,防止裂缝产生。

第二、合理组织浇注顺序,防止产生冷缝。

第三、所用水泥品种、外加剂品种的选用与合理的配比,满足大体积防水混凝土的施工要求。

2、施工部署(1)混凝土供应方法:全部使用商品混凝土,为防止出现意外和满足供应能力,与生产厂家协商两条生产线同时供应统一调配。

(2)浇注机械:采用两台(HTB-80)拖式泵浇注混凝土,浇注范围为筏板基础。

(3)浇注能力:拖式泵正常浇注能力30m3/h,共计42h。

两台泵车,预计36小时完成。

(4)浇注顺序:整体自西向东浇注,以斜面分层形式向前推进,每层厚度W500mm;保证“薄层浇注、一个坡度、一次到位”的十六字方针。

坍落度为140—160mm的混凝土最大斜面宽度约7m,混凝土量约80m3,可在3小时内完成,小于缓凝时间4—6小时,满足不出现冷缝的施工要求。

(5)工艺流程3、人员组织在整个筏板浇注期间,分两班作业,每班12小时。

(1)成立临时协调小组:其中,总协调1人,组长1X2=2人,调度1X2=2 人,要求小组人员有独立作业能力。

(2)主要作业人员:振捣手4乂2=8人,找平、覆膜等6X2=12人。

拖式泵管拆装6人,机械修理1X2=2人,泵车操作1X2 = 2人,电工1X2=2人,辅助作业人员若干。

4、操作方法:(1)根据每段混凝土泵送时自然的斜面,在浇注段的上、中、下分别布置三个振捣器,沿浇注方向平行推进,以保证混凝土内部的交接密实。

大体积混凝土测温方案_660

大体积混凝土测温方案_660

大体积混凝土测温方案篇一:关于大体积混凝土测温方法关于大体积混凝土测温方法1楼1、首先,我说一下为什么要测温?施工混凝土内部热量较难散发,外部表面热量散发较快,内部和外部热胀冷缩过程相应会在混凝土表面产生拉应力。

温差大到一定程度,混凝土表面拉应力超过当时的混凝土极限抗拉强度时,在混凝土表面会产生有害裂缝,有时甚至贯穿裂缝。

另外,混凝土硬化后随温度降低产生收缩,由于受到地基约束,会产生很大外约束力,当超过当时的混凝土极限抗拉强度时,也会产生裂缝。

为了了解基础大体积混凝土内部由于水化热引起的温度升降规律,掌握基础混凝土中心与表面、表面与大气温度间的温度变化情况,以便采取必要的措施。

2、其次,测温的方法:比较常用的是:采用建筑电子测温仪(JDC-2)配合预埋测温导线进行测温。

具体操作如下:(1)、混凝土浇捣前测出各测温探头的初始温度值,并作好记录。

(2)、混凝土浇捣前测出大气温度及入模混凝土温度并作好记录。

(3)、自混凝土入模至浇捣完毕的四天期间内每隔二小时测温一次,以后每隔四小时测温一次。

一般十~十四天后可停止测温,或温度梯度<20度时,可停止测温。

(4)、每测温一次,应记录、计算每个测温点的升降值及温差值。

3、测温导线的具体埋设:对于这个问题,仁者见仁,智者见智,我就不评说什么,我来说一下我的具体操作。

竖向导线埋设,我采用的是1根20的钢筋做竖向支撑,记得是:3米的承台砼,竖向共埋设了4根导线(每处),用30mm*30mm*30mm的小木方绑在钢筋上做隔离,然后安装测温导线上的探头,用电工用的相色带绑牢,4个探头的安装高度分别为:底板上部20公分,砼中心处,砼表面下20公分,砼表面。

2楼电子测温比较贵也麻烦,还是埋设测温管的好。

1、测温管的制作测温管采用PVC管制作而成,内径17㎜,长度按埋设位置的基础筏板厚度加工,下口塞入长600㎜的ф16紫铜管,外面用胶布裹坚实,紫铜管下端用胶布层层封住,PVC管上露200,管内灌入机油,浇筑砼前插入一根ф14的钢筋防止塑料管变形,塞紧管口后胶布密封。

筏板基础大体积混凝土的温度控制(全文)

筏板基础大体积混凝土的温度控制(全文)

筏板基础大体积混凝土的温度控制(全文)文档一:一、引言本文档旨在说明筏板基础大体积混凝土的温度控制方法。

通过合理控制施工过程中的温度变化,确保混凝土的质量和强度满足工程设计要求。

二、施工前的温度控制1. 进行土壤温度调查,了解施工场地土壤的温度分布情况;2. 根据环境温度和日射曝晒特点,选择合适的施工时间和工期;3. 考虑气温变化,合理确定混凝土浇筑速度和施工步骤;4. 根据试验数据,选择适宜的混凝土配合比。

三、浇筑阶段的温度控制1. 混凝土施工过程中,保持水泥搅拌时间短,减少温升;2. 注重施工环境的通风条件,避免局部温度过高;3. 控制浇筑速度,避免浇筑过快导致温度不均匀;4. 使用一次性冷却鼓风机等技术手段,及时散热降温;5. 根据混凝土温度监测数据,及时调整控制措施。

四、养护期的温度控制1. 在混凝土浇筑后,尽快进行保温措施,防止温度过快下降;2. 在养护期间,不得进行冷却措施,防止温度过快下降;3. 定期检测混凝土温度,确保养护情况符合要求;4. 随着时间的推移,逐渐取消保温措施,温度逐渐降低。

五、附件1. 混凝土温度监测表格;2. 温度控制设备清单;3. 相关设计图纸。

六、法律名词及注释1. 温度控制:指通过一系列控制措施,使混凝土在施工过程和养护期内能够达到预期的温度要求;2. 养护期:指混凝土浇筑完成后,为使混凝土充分凝结和强度发展,所采取的保温、加湿或保湿等措施。

文档二:一、引言本文档旨在阐述筏板基础大体积混凝土的温度控制方法。

通过详细的介绍与操作指南,工程师在施工过程中有效控制混凝土的温度,确保工程质量和安全。

二、施工前的温度控制2.1 土壤温度调查在施工前,进行土壤温度调查,了解施工场地土壤的温度分布情况,为后续的施工计划提供参考依据。

2.2 工期安排和施工时间选择根据环境温度和日照曝晒特点,合理安排施工时间和工期,避免在高温季节进行施工,减少混凝土温度过高的风险。

2.3 混凝土配合比选择根据试验数据和工程要求,选择适宜的混凝土配合比,保证混凝土拥有良好的流动性和抗温性能。

关于大体积混凝土测温方法

关于大体积混凝土测温方法

关于大体积混凝土测温方法•韩书坤•5位粉丝•1楼1、首先,我说一下为什么要测温?施工混凝土内部热量较难散发,外部表面热量散发较快,内部和外部热胀冷缩过程相应会在混凝土表面产生拉应力。

温差大到一定程度,混凝土表面拉应力超过当时的混凝土极限抗拉强度时,在混凝土表面会产生有害裂缝,有时甚至贯穿裂缝。

另外,混凝土硬化后随温度降低产生收缩,由于受到地基约束,会产生很大外约束力,当超过当时的混凝土极限抗拉强度时,也会产生裂缝。

为了了解基础大体积混凝土内部由于水化热引起的温度升降规律,掌握基础混凝土中心与表面、表面与大气温度间的温度变化情况,以便采取必要的措施。

2、其次,测温的方法:比较常用的是:采用建筑电子测温仪(JDC-2)配合预埋测温导线进行测温。

具体操作如下:(1)、混凝土浇捣前测出各测温探头的初始温度值,并作好记录。

(2)、混凝土浇捣前测出大气温度及入模混凝土温度并作好记录。

(3)、自混凝土入模至浇捣完毕的四天期间内每隔二小时测温一次,以后每隔四小时测温一次。

一般十~十四天后可停止测温,或温度梯度<20度时,可停止测温。

(4)、每测温一次,应记录、计算每个测温点的升降值及温差值。

3、测温导线的具体埋设:对于这个问题,仁者见仁,智者见智,我就不评说什么,我来说一下我的具体操作。

竖向导线埋设,我采用的是1根20的钢筋做竖向支撑,记得是:3米的承台砼,竖向共埋设了4根导线(每处),用30mm *30mm*30mm的小木方绑在钢筋上做隔离,然后安装测温导线上的探头,用电工用的相色带绑牢,4个探头的安装高度分别为:底板上部20公分,砼中心处,砼表面下20公分,砼表面。

顶2009-9-3 23:55回复•韩书坤•5位粉丝•2楼电子测温比较贵也麻烦,还是埋设测温管的好。

1、测温管的制作测温管采用PVC管制作而成,内径17㎜,长度按埋设位置的基础筏板厚度加工,下口塞入长600㎜的ф16紫铜管,外面用胶布裹坚实,紫铜管下端用胶布层层封住,PVC管上露200,管内灌入机油,浇筑砼前插入一根ф14的钢筋防止塑料管变形,塞紧管口后胶布密封。

筏板基础大体积混凝土温控技术措施

筏板基础大体积混凝土温控技术措施


基础形式

主楼基础钢筋采用

水泥及框架
1、项目经理部管理层就位,签订有关的内部经济承包合同,对项目经理 部全体施工管理人员进行施工总合同的交底工作。 2、 根据业主给定的永久性座标和高程控制点,按照建筑总平面图要求进 行施工程平面控制网测量,设置场地内控制测量标桩。 3、基础底板钢筋及柱、墙插筋应分段尽快施工完毕,并进行隐蔽工程验收。4、基 础底板上的地坑、积水坑均采用木工板模板支模。
确定进场时间
确定方 案
做好前期准备工 作,清的划 分
进场 施工
怎么做? ——具体施工安排
验收
施工阶段的组织策划
组织进场施工后的工作思路
在具备施工 条件的时候, 开始组织相 关单位进场 施工
1、我们要 在施工单位 进场的时候 交代清楚他 们彼此具体 的施工内容
A、抗压试模、抗渗试模尺寸100X 100X 100mm。
B、人工振捣时应分二层装入试模,每层的装料大致相等,浇捣用的钢 制捣棒,长为600 mm,直径50 mm,端部应磨圆,每层的振捣数应视 截面而定,一般每100m3中不少于12下。插捣完后,刮除多余的砼, 并用抹刀抹平。
C、标养试块从罐车倒入泵车处制作;同条件试块在混凝土入模处制作。
谢谢观看
钢筋:钢筋的级别、规格必须符合设计要求, 质量符合现行标准要求。表面无老锈和油污, 钢筋进场时,应按现行国家标准《钢筋混凝土 用热轧带肋钢筋》GB1499等的规定抽取试件 作力学性能检验,其质量必须符合标准的规定。
三:水泥及框架
水泥:考虑普通水泥水化热较高,特别是应用到天体积混凝上中,大量水泥 水化热不易散发,在混凝土内部温度过高,与混凝土表面产生较大的温度 差,使混凝土内部产生压应力,表面产生拉应力。当表面拉应力超过早期 混凝土抗拉强度时就会产生温度裂缝,因此确定采用水化热比较低的矿渣 硅酸盐水泥,标号为525#,参加粉煤灰等掺合料,并掺入减水剂、微膨胀 剂等外加剂及适量合成纤维改善混凝上的性能,防止开裂并提高混凝土的 抗渗能力。充分利用混凝上的后期强度,减少每立方米混凝土中水泥用量。 普通硅酸盐水

筏板基础大体积混凝土施工方案(含详细的温度计算)

筏板基础大体积混凝土施工方案(含详细的温度计算)

筏板大体积混凝土施工方案***大厦工程基础为筏板基础,板厚1.9 m 、2.0m ,局部电梯基坑厚度达2.7m、2.9m、3.1m、3.7m,属于典型的大体积混凝土。

整体混凝土工程量约为21000m3,筏板尺寸约为77米×37米,混凝土强度等级C35S8,分四个阶段浇筑,其中最大施工段筏板Ⅲ要求连续浇筑量约为7000 m3。

这种大体积混凝土底板施工具有水化热高、收缩量大、容易开裂等特点,故底板大体积混凝土浇筑做为一个施工重点和难点认真对待。

大体积混凝土施工重点主要是将温度应力产生的不利影响减少到最小,防止和降低裂缝的产生和发展。

因此考虑采取如下施工措施。

一、优化混凝土配合比考虑到水泥水化热引起的温度应力和温度变形,在混凝土配合比及施工过程中要注意如下问题:(1)选用三德P.O32.5R 普通硅酸盐水泥,中粗砂,5~40mm碎石。

(2)外加剂采用银桥生产YQ-H防水剂,在混凝土中掺入水泥重量2%,初凝时间控制在10~12h。

(3)掺入粉煤灰,以替代部分水泥用量,推迟混凝土强度的增长,采用R60=35N/mm2代替R28=35N/mm2,从而减少水泥水化热的不利影响。

采用漳州后石电厂Ⅰ级粉煤灰,细度应符合国家现行标准的规定。

掺量应通过厦门三航混凝土有限公司试验室确定。

具体配合比如下:(4)施工期间,要根据天气及材料等实际情况,及时调整配比,并且应避免在雨天施工。

(5)提高混凝土抗拉强度,保证骨料级配良好。

控制石子、砂子的含泥量不超过1%和3%,且不得含有其他杂质。

(6)混凝土坍落度控制在90mm~130mm。

二、温度控制为控制好混凝土内部温度与表面温度之差不超过25℃,施工中主要采取如下措施:1.尽量降低混凝土入模浇筑温度,必要时用湿润麻袋遮盖泵管。

2.为防止混凝土表面散热过快和表面脱水,避免内、外温差过大和干缩而产生裂缝,混凝土终凝后,立即进行保温保湿养护,保温养护时间根据测温控制,当混凝土表面温度与大气温度基本相同时,可缓缓撤掉保温养护层。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、混凝土浇筑施工方案1、工程概况福佳斯·南湖花园B-7#楼位于泰安市南关街与南湖大街交叉口东北侧。

本工程地下2层储藏室,地上18层均为住宅,层高均为2.9m;东西长52.15m,南北宽18.20m;地上部分采用抗震缝分为两个结构单元。

建筑总高度为52.65m,总建筑面积为15976.2㎡。

钢筋混凝土基础筏板全长55.05m,宽20.9m,厚1.2m,需浇注的混凝土量约计1260m3,强度等级为C35P6。

因筏板的厚度大,连续浇注的混凝土量大,按大体积混凝土组织施工。

重点控制三项内容:第一、混凝土浇注后的内外温差,防止裂缝产生。

第二、合理组织浇注顺序,防止产生冷缝。

第三、所用水泥品种、外加剂品种的选用与合理的配比,满足大体积防水混凝土的施工要求。

2、施工部署(1)混凝土供应方法:全部使用商品混凝土,为防止出现意外和满足供应能力,与生产厂家协商两条生产线同时供应统一调配。

(2)浇注机械:采用两台(HTB-80)拖式泵浇注混凝土,浇注范围为筏板基础。

(3)浇注能力:拖式泵正常浇注能力30m3/h,共计42h。

两台泵车,预计36小时完成。

(4)浇注顺序:整体自西向东浇注,以斜面分层形式向前推进,每层厚度≤500mm;保证“薄层浇注、一个坡度、一次到位”的十六字方针。

坍落度为140—160mm的混凝土最大斜面宽度约7m,混凝土量约80m3,可在3小时内完成,小于缓凝时间4—6小时,满足不出现冷缝的施工要求。

(5)工艺流程3、人员组织在整个筏板浇注期间,分两班作业,每班12小时。

(1)成立临时协调小组:其中,总协调1人,组长1×2=2人,调度1×2=2人,要求小组人员有独立作业能力。

(2)主要作业人员:振捣手4×2=8人,找平、覆膜等6×2=12人。

拖式泵管拆装6人,机械修理1×2=2人,泵车操作1×2=2人,电工1×2=2人,辅助作业人员若干。

4、操作方法:(1)根据每段混凝土泵送时自然的斜面,在浇注段的上、中、下分别布置三个振捣器,沿浇注方向平行推进,以保证混凝土内部的交接密实。

(2)振捣手操作振动器要做到“快插慢拔”,振动过程中应将振动棒上下略为抽动,使上下振动均匀,在振捣每一层混凝土时,应插入下层5cm左右,以消除两层之间的接缝,同时振捣上层混凝土时,应在下层混凝土初凝前进行。

(3)振捣手操作振动器插入要均匀排列,可采用“行列式”或“交错式”的次序移动,不能混用,以免造成漏振,每次振动移动的距离为30~40cm。

(4)每一插点要掌握好振捣时间,过短混凝土不易振实,过长可能使混凝土产生离析现象,一般每点振捣时间约20至30秒,使用高频振动器时也不宜小于10秒,应使混凝土表面呈水平不显著下沉,不再出现气泡,表面泛出水泥砂浆为宜。

(5)混凝土在泵送过程中不得进行振捣,让混凝土塌落度损失一部分,目的是让混凝土在低流动状态下被振捣,减少混凝土流淌的坡度,缩小作业面,有利于防止施工冷缝的发生。

本次混凝土浇注终凝时间控制在6小时,所以混凝土入模后45分钟内可不振捣。

(6)混凝土浇捣至设计要求标高后,由粉刷工用刮尺刮去表面浮浆,接近初凝(混凝土有一定的硬度,用手摁有明显痕迹)时,木抹搓抹,终凝前进行二次搓抹,减少裂缝出现。

5、材料要求:在混凝土浇注前,商品混凝土厂家必须提供全部原材料的出厂合格证、复验报告以及混凝土配合比。

(1)原材料水泥:选用中联P.O42.5暜通硅酸盐水泥以便有效降低水化热,要求水泥有专库储存,贮存期不短于14天,以保证水泥的安定性。

外加剂:选用高效减水剂,在做试配前,必须首先测定其减水率、相容性、缓凝时间以及对强度的影响情况等各项指标,以便有效降低水化热,调整水化热的峰值时间,防止裂缝发生提高抗渗性。

砂、石:选用中砂(汶河)和碎石(道朗),中砂模数不小于2.5,含泥量小于2%,石子含泥量小于1%。

其它指标应符合GB/T14684-93和GB/T14685-93的要求。

粉煤灰:选用Ⅰ级粉煤灰(石横电厂)。

(2)混凝土坍落度要求:混凝土入模坍落度要求为140—160mm,初凝时间>6小时。

6、技术措施:(1)混凝土水化热计算:根据所用的水泥、外加剂的混凝土试配结果以及自然温度等条件,计算出内部最高温度为44.57℃。

计算公式如下:T=T0+W×Q×K/C×R=5+355×421×0.61/0.96×2400=44.57℃。

T――混凝土内部最高温度Q――水泥水化热W――每立方米混凝土中水泥用量C――混凝土的比热R――混凝土的容重K――温度系数T0---混凝土入模温度(2)保温养护措施:根据计算出的混凝土内部最高温度,覆盖厚度以及以往施工经验,为保证混凝土表面温差小于25℃,可采用覆膜与覆盖草帘相结合的方法,来满足温差要求,即在混凝土分段浇注,分段二次搓平完成后,首先覆盖一层薄膜,然后覆盖一层草帘。

如超过25 o C,说明保温措施不满足要求,采取覆盖薄膜蓄水保温养护(1层薄膜+5cm常温水),预计混凝土水化热在混凝土浇筑3天后出现峰值(具体时间可由测温点读得),养护总时间不得少于14天,防止出现温度裂缝。

室内蓄水养护借助基础上翻300mm高外墙作为围挡,在电梯及集水坑处粉刷水泥砂浆台阶阻水,蓄水保温养护;室外基础外伸筏板处,在其边缘粉刷水泥砂浆台阶阻水,蓄水保温养护。

蓄水保温养护期间,测温工作紧随着进行观察。

蓄水养护满7天后,筏板基础改用覆盖洒水养护。

(3)混凝土供货措施:严格控制原材料和配合比,派专人到厂家搅拌现场负责监督质量和协调供应速度。

(4)模板:筏板外侧四周上翻的300mm高外墙用吊模,直经12对拉螺栓,周圈外墙在车库内,外墙对拉螺杆可不焊止水环。

(5)钢筋架立与绑扎:因筏板上下层钢筋间距大,且上层钢筋重量大,为保证面层钢筋的稳定和定位准确,用直经18的钢筋做马凳,纵横间距1.2m 梅花状设置。

底层和面层钢筋按翻样单编号挂牌,对号绑扎。

为保证上部插筋位置正确,用经纬仪将上部柱、墙的轴线,引到面层钢筋上。

插筋保证位置正确后,四周点焊固定于筏板面筋上。

(6)后浇带施工:模板采用直经14钢筋纵向间距150MM的骨架,内设一层钢板网一层密目网的方法;混凝土按设计要求在同层结构施工经束二个月后施工。

7、注意事项(1)施工道路修整:现场施工通道应重新修整平整及压实,规划出混凝土输送车的停车区、拖式泵的卸料,应特别注意保持基坑边坡的稳定,各种机械不可距基坑过近,浇注前可通过试压来确定,并定人负责边坡稳定性观察。

(2)施工机械检修:拖式泵、振捣器等机具,施工前都应进行认真彻底的检修,并根据机械状况备足备用件及振捣器,机修工定出应急维修措施。

(3)施工用电:提请甲方与供电部门沟通,确保混凝土浇注期间的正常供电。

场内电路要安全,配电盘引至作业面,保证电缆线不发生绞缠、拉扯,防止相互影响或漏电。

(4)工作交接:接班的管理与操作人员应提前进入现场,与交班人员详细交接,并做好交接班记录,特别是前后振捣人员必须完成本班的作业面振捣,才能交班,以防交接不清发生漏振。

(5)混凝土浇注前必须对全体参加人员进行安全和技术交底,使每个人明白自己所处的位置,工作内容和注意事项。

并张榜公布关键岗位上的人员名单,以利工作协调。

(6)四周的外墙混凝土浇灌时混凝土易往模外侧溢出,采取在筏板面混凝土稳定后再施工上翻外墙混凝土,四周外墙混凝土必须在混凝土初凝前施工结束。

(7)夜间混凝土施工,除高塔上两个鏑灯外,应设电弧灯照明,保证施工作业面明亮。

(8)混凝土施工期间,看模板工、看钢筋工要跟班作业观察,发现涨模、跑模、钢筋移位,要随时纠正,保证在混凝土初凝前复振结束。

(9)筏板混凝土施工前应与工程指挥部或电业局联系,确保开始施工后不停电。

二、混凝土测温施工方案本工程基础筏板属于大体积混凝土施工,为防止温度裂缝,有效的控制温度,特制定测温方案如下。

1、温度计算:1、基本数据:A 混凝土强度:C35,P6B 混凝土采用泵送混凝土,水泥普通硅酸盐水泥42.5C 配合比:水:水泥:砂:石:PNC:外加剂=175:355:685:1079:33:63D 入模温度:T0 =5o CE 最底气温: T=0 o C2、中心最高温度T M ax:T热=355х421х0.61/0.96х2400=39.57℃T Max= T0 +T热=5+39.57=44.57 o C2、保温措施根据规范规定混凝土内外温差不得大于25 o C。

为防止产生温度裂缝,混凝土浇注完毕后应加盖塑料膜和草帘子。

3、测温点布置位置(1)测温点位置布置图:(2)测温管深入基础板内部深度图:4、测温方法混凝土内用巡查测温仪测温度,混凝土外用普通温度计测温。

5、测温措施(1)项目部派专人负责测温。

(2)测温设备埋入混凝土部分必须安全可靠,混凝土振捣过程中振动棒不得碰到。

(3)测温时间:根据混凝土浇注时间及顺序安排,测温从1、2、3、4、5、6、7、8各组(每组分上中下三点)分别进行,时间顺序前三天内每两小时一次,三天后每4小时一次,七天后每8小时一次。

(4)测温记录:根据时间顺序记录每个测点的温度,测温记录必须严肃认真,一丝不苟。

(5)测温分析:根据每次测温记录判断混凝土内温差、混凝土表面与塑料膜内温差,如不超过25 o C,表示保温正常;如超过25 o C,说明保温措施不满足要求,采取覆盖薄膜蓄水保温养护(1层薄膜+5cm常温水),当混凝土内与混凝土面温差、混凝土面与室外温差均小于25 o C,且降温趋于稳定后,停止测温。

(6)测温曲线根据测温记录做混凝土温度曲线。

测量资料存档。
