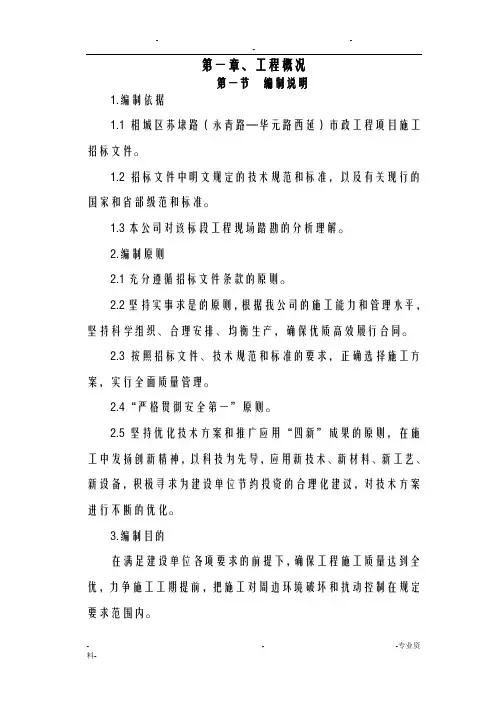

第一章、工程概况第一节编制说明1.编制依据1.1相城区苏埭路(永青路—华元路西延)市政工程项目施工招标文件。

1.2招标文件中明文规定的技术规范和标准,以及有关现行的国家和省部级范和标准。

1.3本公司对该标段工程现场踏勘的分析理解。

2.编制原则2.1充分遵循招标文件条款的原则。

2.2坚持实事求是的原则,根据我公司的施工能力和管理水平,坚持科学组织、合理安排、均衡生产,确保优质高效履行合同。

2.3按照招标文件、技术规范和标准的要求,正确选择施工方案,实行全面质量管理。

2.4“严格贯彻安全第一”原则。

2.5坚持优化技术方案和推广应用“四新”成果的原则,在施工中发扬创新精神,以科技为先导,应用新技术、新材料、新工艺、新设备,积极寻求为建设单位节约投资的合理化建议,对技术方案进行不断的优化。

3.编制目的在满足建设单位各项要求的前提下,确保工程施工质量达到全优,力争施工工期提前,把施工对周边环境破坏和扰动控制在规定要求范围内。

第二节本工程情况相城区苏埭路(永青路—华元路西延)市政工程位于相城区黄桥片区南部,北起永青路,南至华元路西延,沿线与永青路、永兴路、华元路西延相交,道路全长406.518m。

排水体制为雨、污水分流制。

该路为城市次干道。

污水管道:设计污水管管径为DN400。

污水管布置在道路东侧混行车道下,距道路侧石1.5m处。

污水通过污水管向北排放最终接入春申湖路污水管道。

沿线地块预留DN400污水预留管,方便以后污水管接入。

雨水管道:设计雨水管管径d600、d800管,边井支管为DN225。

雨水管道位于道路西侧混行车道下,距道路侧石1.5m,雨水管接入华元西路雨水管道。

沿途预留DN400雨水支管。

第二章、管理目标本工程施工管理严格按IS09002质量认证体系文件执行,其施工总目标如下表:第三章、施工方法和技术措施第一节施工方法1.雨、污水管施工流程:沟槽开挖→管道基础→安管→管道接口→窨井砌筑→(污水管闭水)→沟槽回填。

雨污水及道路工程施工组织设计

雨污水及道路工程施工组织设计

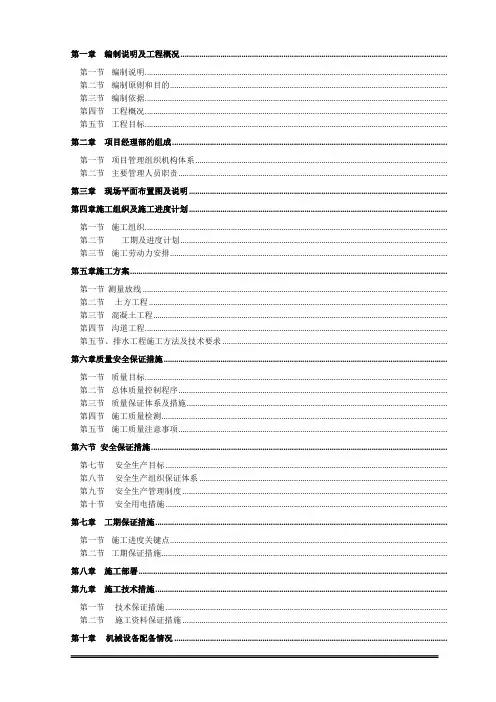

第一章编制说明及工程概况...............................................................................................................................第一节编制说明................................................................................................................................................第二节编制原则和目的....................................................................................................................................第三节编制依据................................................................................................................................................第四节工程概况................................................................................................................................................第五节工程目标................................................................................................................................................ 第二章项目经理部的组成...................................................................................................................................第一节项目管理组织机构体系........................................................................................................................第二节主要管理人员职责................................................................................................................................ 第三章现场平面布置图及说明........................................................................................................................... 第四章施工组织及施工进度计划...........................................................................................................................第一节施工组织................................................................................................................................................第二节工期及进度计划...............................................................................................................................第三节施工劳动力安排.................................................................................................................................... 第五章施工方案.......................................................................................................................................................第一节测量放线 .................................................................................................................................................第二节土方工程 ..............................................................................................................................................第三节混凝土工程............................................................................................................................................第四节沟道工程................................................................................................................................................第五节、排水工程施工方法及技术要求 ........................................................................................................... 第六章质量安全保证措施.......................................................................................................................................第一节质量目标................................................................................................................................................第二节总体质量控制程序................................................................................................................................第三节质量保证体系及措施............................................................................................................................第四节施工质量检测........................................................................................................................................第五节施工质量注意事项................................................................................................................................ 第六节安全保证措施.............................................................................................................................................第七节安全生产目标 ......................................................................................................................................第八节安全生产组织保证体系 ......................................................................................................................第九节安全生产管理制度 ..............................................................................................................................第十节安全用电措施 ...................................................................................................................................... 第七章工期保证措施...........................................................................................................................................第一节施工进度关键点....................................................................................................................................第二节工期保证措施........................................................................................................................................ 第八章施工部署................................................................................................................................................... 第九章施工技术措施...........................................................................................................................................第一节技术保证措施 ......................................................................................................................................第二节施工资料保证措施 .............................................................................................................................. 第十章机械设备配备情况 ..................................................................................................................................第十一章施工劳动力安排................................................................................................................................第十二章成品、半成品保护 ............................................................................................................................. 第十三章安全文明施工措施...............................................................................................................................第一节文明施工目标 ......................................................................................................................................第二节文明工地组织体系 ..............................................................................................................................第三节文明施工措施及现场管理 ..................................................................................................................第四节办公生活设施管理................................................................................................................................ 第十四章各个专业施工协调措施....................................................................................................................... 第十五章防雨及防汛措施................................................................................................................................... 第十六章与相关单位协调措施........................................................................................................................... 后附:施工进度横道图第一章编制说明及工程概况第一节编制说明1、本工程的施工方案是根据该工程的特点,结合我公司的施工能力及技术装备情况,并与有关工程技人员反复讨论、研究而编制;2、在编制过程中,注重于北京市通州区TZ00-0104-0031地块R2二类居住用地(配建限价商品房)项目的小市政给水中水、雨污水及道路工程中的给水、中水、雨水、污水、井体及道路等工程,其他只作简要说明;3、人员组织、机具投入及目标制定等是根据我公司的综合能力及实践经验确定。

市政工程道路及雨、污水工程施工组织设计方案.pdf

市政工程道路及雨、污水工程施工组织设计方案.pdf

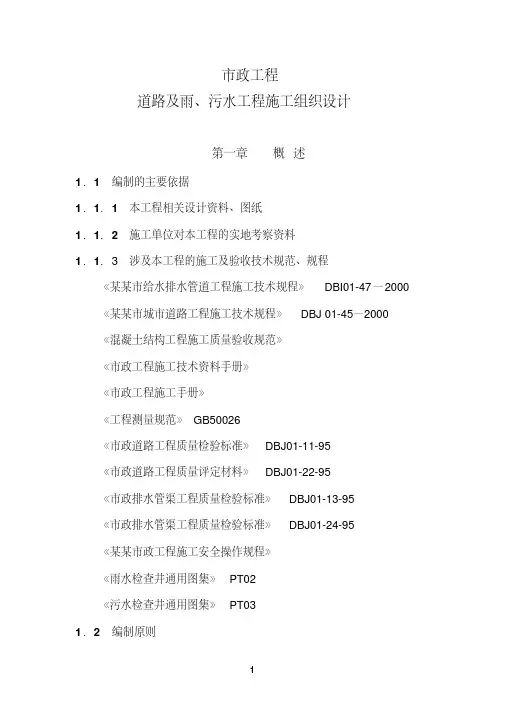

市政工程道路及雨、污水工程施工组织设计第一章概述1.1 编制的主要依据1.1.1 本工程相关设计资料、图纸1.1.2 施工单位对本工程的实地考察资料1.1.3 涉及本工程的施工及验收技术规范、规程《某某市给水排水管道工程施工技术规程》DBI01-47—2000 《某某市城市道路工程施工技术规程》DBJ 01-45—2000《混凝土结构工程施工质量验收规范》《市政工程施工技术资料手册》《市政工程施工手册》《工程测量规范》GB50026《市政道路工程质量检验标准》DBJ01-11-95《市政道路工程质量评定材料》DBJ01-22-95《市政排水管渠工程质量检验标准》DBJ01-13-95《市政排水管渠工程质量检验标准》DBJ01-24-95《某某市政工程施工安全操作规程》《雨水检查井通用图集》PT02《污水检查井通用图集》PT031.2 编制原则依据建设单位的进度计划、质量目标、设计文件和相关规范,结合实际情况,编制出技术先进、经济合理、切实可行的施工组织设计。

1.3 工程简介1.3.1 概况某市政工程包括雨水工程、污水工程、道路工程、天燃气工程、电信工程、电力工程,该工程属市政设施配套工程,主要解决汽车城外部雨污水排放、供暖、供电、燃气、供水、电信等市政基础设施问题。

由于工期紧,本工程属于三边设计工程。

因此,施工方案以设计出图进度编制,对未出图的专业管线即:天燃气及供暖、电信、电力、供水等,需等设计出图后再对本方案进行单项施工方案的补充,本次施工方案仅涉及道路工程、雨水工程、污水工程。

道路工程分为南侧路、中路、西侧路、北侧路,道路面积总计71028㎡。

雨水工程分为南路段、中路段、北路段、西路段,管线总长度为1344.2m。

污水工程只设在北侧路段,由北侧路段0+635.07开始,终点排入现有市政管线。

工程造价待定。

本工程建设单位:施工单位:1.3.2 工程水文地质情况由于无地质勘探报告,因此,根据现场勘探,该地区地下水位约在现况地面以下 3.0—3.5m左右,而本次设计最深污水管线在现况地面以下 4.5m。

道路及雨、污水工程施工组织设计

道路及雨、污水工程施工组织设计

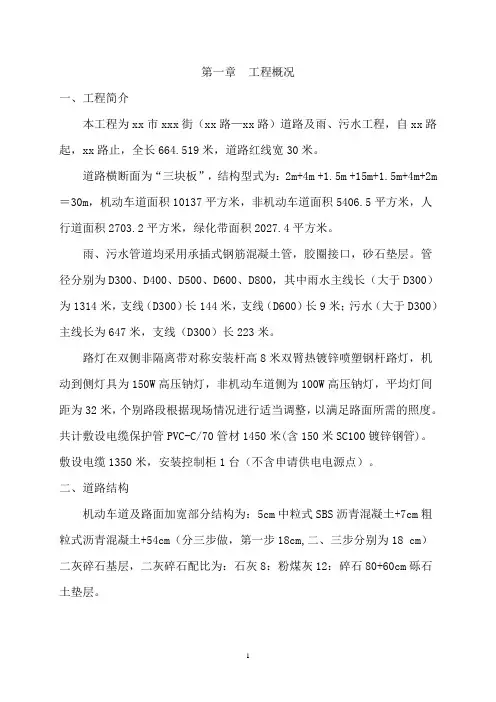

第一章工程概况一、工程简介本工程为xx市xxx街(xx路—xx路)道路及雨、污水工程,自xx路起,xx路止,全长664.519米,道路红线宽30米。

道路横断面为“三块板”,结构型式为:2m+4m +1.5m +15m+1.5m+4m+2m =30m,机动车道面积10137平方米,非机动车道面积5406.5平方米,人行道面积2703.2平方米,绿化带面积2027.4平方米。

雨、污水管道均采用承插式钢筋混凝土管,胶圈接口,砂石垫层。

管径分别为D300、D400、D500、D600、D800,其中雨水主线长(大于D300)为1314米,支线(D300)长144米,支线(D600)长9米;污水(大于D300)主线长为647米,支线(D300)长223米。

路灯在双侧非隔离带对称安装杆高8米双臂热镀锌喷塑钢杆路灯,机动到侧灯具为150W高压钠灯,非机动车道侧为100W高压钠灯,平均灯间距为32米,个别路段根据现场情况进行适当调整,以满足路面所需的照度。

共计敷设电缆保护管PVC-C/70管材1450米(含150米SC100镀锌钢管)。

敷设电缆1350米,安装控制柜1台(不含申请供电电源点)。

二、道路结构机动车道及路面加宽部分结构为:5cm中粒式SBS沥青混凝土+7cm粗粒式沥青混凝土+54cm(分三步做,第一步18cm,二、三步分别为18 cm)二灰碎石基层,二灰碎石配比为:石灰8:粉煤灰12:碎石80+60cm砾石土垫层。

非机动车道结构为:4cm细粒式SBS沥青混凝土+5cm中粒式沥青混凝土+18cm水泥稳定碎石(水泥5%)+20cm二灰碎石(石灰8:粉煤灰12:碎石80+30cm砾石土垫层。

人行道结构为:10³20³6cm水泥透水砖+3cm砂垫层+20cm级配碎石。

机动车道两侧平石材质为C30水泥混凝土,立缘石材质为黑白点花岗岩,外露部分抛光;树坑石材质为青石外露部分为锯面。

第二章施工组织设计的编制依据及原则2.1编制依据2.1.1施工设计图纸。

市政道路雨污水施工组织设计..

市政道路雨污水施工组织设计..

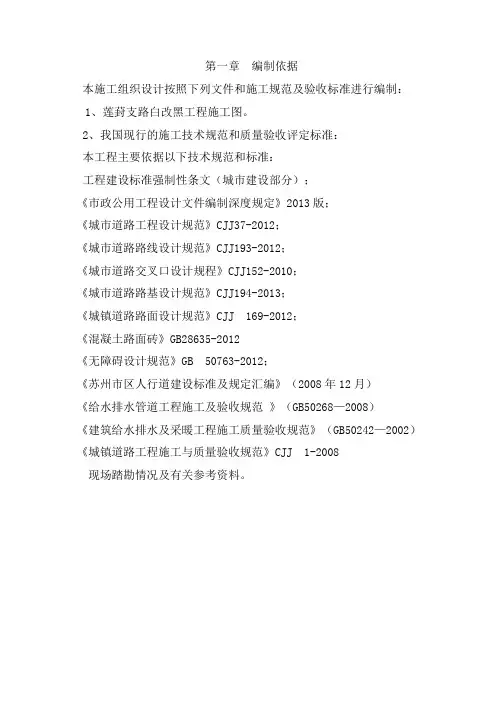

第一章编制依据本施工组织设计按照下列文件和施工规范及验收标准进行编制:1、莲葑支路白改黑工程施工图。

2、我国现行的施工技术规范和质量验收评定标准:本工程主要依据以下技术规范和标准:工程建设标准强制性条文(城市建设部分);《市政公用工程设计文件编制深度规定》2013版;《城市道路工程设计规范》CJJ37-2012;《城市道路路线设计规范》CJJ193-2012;《城市道路交叉口设计规程》CJJ152-2010;《城市道路路基设计规范》CJJ194-2013;《城镇道路路面设计规范》CJJ 169-2012;《混凝土路面砖》GB28635-2012《无障碍设计规范》GB 50763-2012;《苏州市区人行道建设标准及规定汇编》(2008年12月)《给水排水管道工程施工及验收规范》(GB50268—2008)《建筑给水排水及采暖工程施工质量验收规范》(GB50242—2002)《城镇道路工程施工与质量验收规范》CJJ 1-2008现场踏勘情况及有关参考资料。

第二章工程概况及特点1、工程概况1.1现状道路、雨污水管线情况莲葑路支路为苏州工业园区斜塘镇内一条东西向支路,西起莲葑路,东至星塘街,全长约710米。

道路北侧为拆迁区,将新建一所幼儿园;南侧为敦煌新村四区及斜塘农贸市场,斜塘农贸市场东侧为一座已建桥,目前桥上设置隔了离墩禁止车辆通行,桥梁以东为星塘街西景观慢行系统。

本工程为一期工程实施范围为莲葑路~斜塘农贸市场东侧桥梁,桩号为K0+012.390~K0+542.658。

莲葑路支路道路现状为水泥混凝土路面,斜塘农贸市场东侧桥梁与星塘街西侧景观慢行道路均为石材铺装路面。

现状道路路幅为单幅式,双向两车道机非混行。

现状道路横断面布置为:2×4.5米机非混行车道+2×2.5米人行道,总宽度为14米。

莲葑路支路目前路面裂缝、断板等病害较为严重,结合雨污水管道新建开挖,老路机动车道混凝土路面均挖除新建;斜塘农贸市场东侧桥梁至星塘街现状为慢行系统,根据规划该段道路改建后恢复为机动车通行标准。

某道路市政工程雨水与污水工程施工组织设计

某道路市政工程雨水与污水工程施工组织设计

某道路市政工程雨水与污水工程施工组织设计某道路市政工程雨水与污水工程施工组织设计一、施工组织设计的背景与目的为了保证某道路市政工程雨水与污水工程施工的顺利进行,确保施工过程中的安全性、高效性和质量,需要进行施工组织设计。

施工组织设计的目的是明确施工的组织结构、施工方法和施工步骤,为施工人员提供一个指导性的方案,使施工工作能够按照统一的标准和程序进行。

二、施工组织设计的基本原则1. 安全第一:在施工组织设计中,要将安全放在首位,确保施工过程中工人的人身安全和财产安全。

2. 合理高效:设计方案要合理选择施工方法和施工步骤,最大限度地提高施工效率。

3. 资源优化:根据施工过程中的实际情况,合理利用各类资源,确保资源的最大化利用。

4. 环境保护:在施工过程中要注重环境保护,采取相应的措施减少对环境的影响。

三、施工组织设计的内容1. 施工组织结构设计:明确施工过程中的各个部门和岗位,确定各个部门或岗位之间的职责和协作关系。

2. 施工方法选择:根据工程的实际情况和要求,选择合适的施工方法,如开挖、堆填、回填等。

3. 施工进度计划:根据施工工期和工程量,制定详细的施工进度计划,合理安排施工的先后顺序和工期,以确保工程按时完成。

4. 施工流程设计:根据施工的步骤和要求,确定施工流程,包括施工前期准备、现场施工、质量检验和收尾工作等。

5. 施工人员组织安排:根据施工的需要,确定所需的施工人员数量及工作职责,安排合理的工作班次和轮班制度,确保施工工作的连续性和顺利进行。

6. 施工设备配置:根据实际需要,合理选择施工设备,确保设备的数量和型号符合施工要求,提高施工效率。

7. 施工材料选择:根据工程的需求,选择合适的材料,并确保材料的质量符合相关标准和要求。

四、施工组织设计的步骤1. 研究相关资料:对工程的设计文件、施工规范和标准进行认真研究,了解工程的基本情况和要求。

2. 实地勘察:对施工区域进行实地调研,了解施工现场的地质情况、交通状况和环境特点等。

市政雨污水管道及道路施工组织设计

市政雨污水管道及道路施工组织设计

市政雨污水管道及道路工程施工组织设计编制单位:编制日期:目录第一章编制依据第二章工程概况第三章主要施工机具、劳动力使用计划第四章施工部署及现场平面布置第五章项目班子组成、资历情况第六章施工方法及主要技术措施第七章工程质量保证措施第八章施工进度计划及保证措施第九章冬、雨季施工措施第十章安全生产措施及治安保卫管理措施第十一章文明施工措施第十二章施工环境保护措施第十三章扬尘治理措施第十四章附表1、拟投入本工程的主要施工设备表2、拟配备本工程的试验和检测仪器设备表3、劳动力计划表4、计划开、竣工日期和施工进度网络图5、施工总平面图6、临时用地表第一章编制依据一、编制依据1、招标单位提供的招标文件、施工图纸等。

2、通过我公司现场勘察取得的施工条件、施工环境等资料。

3、国家现行的标准、规范及验收标准。

4、本工程适用的规范。

5、我公司在同类性质工程的施工经验。

第二章工程概况一、工程概况本工程为市政雨污水管道、道路工程,位于高新开发区,本工程为南北向的城市支路,施工桩号为K0+000.61-K2+274.61,主要施工内容有:雨水方沟、污水管道、路基、路面、平石、路缘石、绿化、照明、交通划线等。

二、设计概述排水体制采用雨、污分流制,管线为新建管线,雨水管道为一道,污水管道为一道,管线断面按规划断面控制。

(一)、雨水工程1、雨水管道设计设计雨水管道位于设计道路中心线东侧3m处。

管径为DN800mm,自北向南远期排入北陵路雨水管道。

施工时将新建管线临时与园林路雨水勾通,待下游建成后将起端砖砌封堵。

2、雨水口本工程采用立箅式雨水口,雨水口的连接管采用D300mm钢筋混凝土Ⅱ级承插管,坡度i=1%。

雨水口连接管采用反开槽法施工,需用C30混凝土满包处理至槽底高程。

3、雨水检查井DN800雨水管道检查井为砌体结构,采用MU15混凝土砌块与Mb15专用水泥砂浆砌筑,检查井选用φ1500圆形检查井,检查井井口位于车行道下时,需按规范要求进行加固处理。

市政道路雨污水施工组织设计

市政道路雨污水施工组织设计

目录第一章编制依据及原则第二章工程概况第三章施工组织机构第四章施工部署第五章施工方案第六章质量保证体系及保证措施第七章安全生产体系第八章文明施工措施第九章施工进度计划及工期第十章冬雨季施工安排附图表:拟投入的主要施工机械备表劳动力安排表计划开、竣工日期和施工进度计划网络图施工总平面图第一章编制依据及原则1、编制依据业主提供的招标文件。

现行市政道路、雨污水施工规范及技术标准。

我公司对现场实地勘察、调查资料了解的具体情况。

我公司现有施工能力及历年来进行道路技术总结、Q C等科技成果及设备状况,管理水平及类似工程施工经验。

国家、建设部及省市颁布的有关环保、水保、文保、土地、质量、合同等方面的法律法规。

我公司可调用到该项目的各类资源。

2、编制原则遵循《招标文件》及相关文件的原则,严格按招标文件中有关工期、质量、安全、环保等要求编制施工组织设计,确保业主各项要求均得到满足。

遵循设计文件的原则,深刻理解设计意图,掌握设计标准,严格按设计原则编制施工组织设计,使选定的施工方法和工艺达到设计标准,满足设计要求。

遵循现行施工技术规范和验收标准的原则,在编制施工组织设计时,严格按照施工技术规范和验收标准指定各项质量保证措施,确保实现创优目标。

遵循安全第一、预防为主的原则,施工组织设计的编制始终按照技术可靠、措施得力、确保安全的原则确定施工方案,设置各种明显的安全警示牌,在安全措施落实到位,确保万无一失的前提下组织施工。

遵循优质高效的原则,加强领导,强化管理,优质高效。

根据施工组织设计中明确的质量目标,贯彻执行I S O9002质量体系标准,积极推广使用新技术、新方法,确保质量目标的实现。

遵循工期目标的原则,根据招标书对本合同段的工期要求,编制科学、合理、周密的施工方案。

采用信息化技术,合理安排工程进度,实行网络控制,搞好工序衔接,实施进度监控,确保实现工期目标,满足业主要求。

遵循方案优化的原则,科学组织,合理安排,优化施工方案是工程施工管理的行动指南。

小市政给水中水雨污水及道路工程施工组织设计

小市政给水中水雨污水及道路工程施工组织设计

小市政给水中水雨污水及道路工程施工组织设计一、项目概况该项目是小市政给水中水、雨污水及道路工程项目,主要涵盖给水中水管线、雨水排水管线和道路部分的施工工作。

给水中水工程包括供水管线及相关设备的敷设和安装调试;雨污水工程包括雨水排水管线及相关设备的敷设和安装调试;道路工程包括道路基础处理、路面铺设及交通组织等。

1.项目管理本项目采用总包承包形式,由施工单位负责项目的组织管理、技术协调、施工安全等工作。

施工单位应成立项目管理组织,并指派专人负责项目的跟进、协调和管理。

2.组织人员施工单位应按照施工进度需要,合理确定施工人员的数量和分工,并配备现场监理人员负责施工过程的监督、质量控制和安全管理。

根据项目实际情况,还需要配备专业技术人员进行技术支持和问题解决。

3.施工顺序与时间安排给水中水、雨污水及道路工程的施工需要按照先后顺序进行,以确保工程的顺利进行。

具体施工顺序如下:(1)给水中水工程a.确定给水中水管线的敷设路线和数量,并进行场地勘察和测量;b.进行给水管线的开挖、敷设、连接、沉箱等工作;c.安装给水管线相关设备,包括阀门、消防栓等;d.调试给水管线,确保供水正常。

(2)雨污水工程a.确定雨污水管线的敷设路线和数量,并进行场地勘察和测量;b.进行雨污水管线的开挖、敷设、连接等工作;c.安装雨污水管线相关设备,包括检查井、排水泵站等;d.调试雨污水管线,确保排水正常。

(3)道路工程a.进行道路基础处理,包括土方开挖、填压等工作;b.进行路面铺设,包括沥青路面和人行道等;c.安装交通标志、交通信号灯等交通设施;d.实施交通组织,确保施工期间的交通畅通和安全。

4.设备与材料准备施工单位应提前采购所需的施工设备和材料,并确保其符合相关标准和要求。

同时,要进行设备的检测和调试,确保设备正常工作。

5.安全管理措施施工单位应制定详细的安全技术措施,包括施工现场的安全防护、设备操作规范等,确保施工过程中的安全。

市政道路施工组织设计(含雨污水工程、管廊)

市政道路施工组织设计(含雨污水工程、管廊)

施工组织设计第一章综合说明1.1编制说明本施工组织设计是根据本工程施工设计图、工程量清单、招标文件、招标答疑等,按国家颁布的现行施工及验收规范、施工规程和有关工艺标准进行编制的。

在此基础上,如果我公司在本工程中标,开工前我公司将根据会审后的施工图、建设单位、监理单位对本方案提出的修改意见等,对本工程的施工组织设计做进一步的完善和细化,编制详细的分项工程施工方案和组织措施,确保本工程施工的顺利进行。

施工过程中,如有变更,我公司将针对变更情况,根据实际情况重新修改和补充相应的施工方案和质量计划,并报建设单位和监理单位,取得认同后方予以实施。

1.2编制依据1、××××××××××工程招标文件。

2、××××××××××工程施工图设计文件。

3、××××××××××工程工程量清单。

4、现行的国家及行业部门颁布的施工技术规范及验收规范、规程、工程预算定额、施工手册等。

《公路路基施工技术规范》(JTJ F10―2006)《公路路面基层施工技术规范》(JTJ034―2000)《城镇道路工程施工与质量验收规范》(CJJ1―2008)《给水排水管道工程施工及验收规范》(GB50268-2008)《给水排水构筑物工程施工及验收规范》(GBJ141-2008)《施工现场临时用电安全技术规范》(JGJ46-2005)《建筑机械使用安全技术规程》(GJ33-2001)5、本公司所拥有的机械机具设备、试验仪器设备、施工操作技术水平、经济实力。

6、对施工现场勘察和对施工环境进行调查咨询的资料。

1.3编制原则1、坚持质量第一、用户至上的宗旨,切实贯彻执行国家施工及验收规范、操作规程和制度,确保工程质量和安全。

市政道路排水工程施工组织设计

市政道路排水工程施工组织设计

市政道路排水工程施工组织设计一、工程概况1.工程名称:廊坊开发区道路工程第三标段2.工程位置及规模:2.1工程位置:本工程位于廊坊开发区,本标段位于华祥路东,官东路西,属于新建工程,东西方向道路。

2.2工程规模:本标段设计道路全长1130.49米,车行道面积约3万平米,污水管道共计1575延米,雨水管道共计2100延米,及预埋管线等。

3.工程范围:道路和排水工程3.1道路工程:廊坊开发区道路工程第三标段,全长1130.49m,本合同段始于桩号K1+059.51,止于桩号K2+190。

本段道路红线为40米,采用一块板形式,其中机动车道为25m,沥青路面采用修正三次抛物线型路拱型式,横坡度采用1.5%,纵坡度不等。

3.1.1车行道结构型式如下:4cm细粒式沥青砼5cm沥青碎石乳化沥青透层油18cm石灰粉煤灰稳定碎石15cm12%石灰土15cm10%石灰土路基素土碾压3.1.2人行便道结构如下:6cm彩色混凝土便道砖2cm1:3石灰砂浆6cm混凝土垫层15cm12%灰土3.1.3路缘石、侧石设计路缘石采用C30砼道牙(99.5×40×12cm),外露20cm。

侧石采用C30砼(50×25×8cm)。

人行便道砖采用彩色砼砖,规格为6×10×20cm,导向砖和停步砖的规格为6×20×20cm。

3.2 排水工程廊坊开发区道路工程第三标段排水采用雨污分流,雨污管道分别位于路两侧,管道中心线距道路中线为10米,采用II级钢筋混凝土排水管,平接式定型混凝土管道基础,接口采用钢丝网水泥砂浆抹带接口。

雨水管道管径分为DN1800、DN1200、DN1000、DN800、DN600、DN300;污水管道管径分为DN500、DN400、DN300。

3.3其他预埋管道采用镀锌钢管(两油一布),管径分为DN100、DN125、DN50。

4.工期要求和质量标准4.1工期要求:计划开工日期:2004年6月15日计划竣工日期:2004年9月23日计划施工工期:100日历天4.2工程质量标准:依据招标文件,工程质量标准为国家工程质量验收标准的合格级。

市政道路雨污水管道工程施工方案

市政道路雨污水管道工程施工方案

市政道路雨污水管道工程施工方案一、规划设计1.统筹规划:在施工前需要对道路雨污水管道进行全面的规划设计。

需要考虑到城市发展的长远规划,包括道路改建、新建道路和市政设施的发展需求等。

2.选择施工地点:选择合适的施工地点是很重要的一步。

施工地点需考虑到市政要求、地质条件和周边环境等因素。

3.水资源调查:在施工前,进行水资源调查以获取有关地下水位的信息,避免施工过程中遇到不可预测的水资源问题。

二、施工组织1.设立合理的施工组织机构:设立合理的施工组织机构,包括项目经理、施工队长和技术负责人等。

他们负责组织工人,管理施工进度和质量。

2.制定详细的计划:制定详细的施工计划,包括施工时间表、人员调配和物资采购等。

确保施工过程有条不紊,不会发生人员和物资短缺的情况。

3.采用先进的施工技术:采用先进的施工技术,提高工程施工效率和质量。

例如,采用无损检测技术对道路地下管道进行检测,避免因为施工质量问题导致的损失。

三、技术措施1.管道材质选择:根据施工地点和预计的使用寿命选择合适的管道材质。

例如,在污水处理厂附近可以选择防腐蚀的材质,以增加管道的使用寿命。

2.管道敷设:在施工过程中,需要注意管道敷设的坡度和深度等参数,以保证污水的流动畅通,并减少积水的情况。

3.施工安全预防措施:在施工过程中,需要按照相关安全规定,采取相应的安全措施,确保施工人员和周边居民的安全。

4.垃圾和废弃物处理:在施工过程中,需要妥善处理产生的垃圾和废弃物,以减少对环境的污染。

四、验收与维护1.验收:在施工完成后,需要进行工程验收。

验收包括对工程质量和工程的合规性进行检查,确保工程符合设计要求和相关规范。

2.维护:在工程验收合格后,需要进行定期的维护和检修工作,以确保道路雨污水管道的正常运行。

维护包括疏通管道、修复破损部分和保养设备等。

综上所述,市政道路雨污水管道工程施工方案需要从规划设计、施工组织、技术措施等方面进行合理的安排。

只有在施工中充分考虑各个方面的因素,并采取相应的措施,才能确保工程的质量和进度,并为市民提供一个优质的城市环境。

市政道路雨污水管维护工程施工方案(完整版)

市政道路雨污水管维护工程施工方案(完整版)

市政道路雨污水管维护工程施工方案(完整版)一、工程概述本施工方案旨在对市政道路的雨污水管进行维护和修复,保障市民生活用水和排水安全。

施工过程中将采用合理的工艺和严格的安全措施,确保施工质量和施工期限的控制。

二、工程范围本工程范围涵盖市政道路内的所有雨污水管道,包括检修井、接头、管线等。

施工期间将对相关雨污水管道进行清理、检修和更换。

三、施工步骤1. 施工准备:实施前需对工程范围进行详细调查和测量,制定施工计划和安全措施。

准备必要的工具、设备和材料,并组织施工人员进行工艺培训。

2. 清理与疏通:对管道进行清理,排除堵塞物。

使用专业工具和设备进行疏通,保证管道畅通。

3. 检修与维护:对检修井和接头进行检查,并修复或更换损坏的部分。

进行管道的维护,包括清洗、喷涂防腐等。

4. 管道更换:如有必要,对老化、破损或不合格的管道进行更换工作。

5. 工程验收:施工完成后,进行工程验收和安全评估,确保施工质量符合规范要求。

四、安全措施1. 设立警示标志和围挡,确保施工区域安全。

2. 检修井内进行作业时,严格遵守工作规程,防止事故发生。

3. 使用符合标准要求的安全设备和工具,保障施工人员安全。

4. 管道更换时,采取合理的支撑和固定措施,防止坍塌和泄漏。

五、环境保护1. 施工期间产生的废水、废泥等要及时清理和处理,确保不对环境造成污染。

2. 控制噪音和粉尘产生,采取相应措施减少对周边居民的影响。

六、工期和费用本工程预计完成时间为XX个月,具体工期根据实际施工进展而定。

费用预算将根据工程实际情况进行编制,确保合理和优质。

七、监管和质量控制施工过程中,专人负责监督和检查工程质量。

确保施工符合相关标准和规范要求。

以上为市政道路雨污水管维护工程施工方案的完整内容,具体实施中应遵循相关法律法规和安全规范,保证施工质量和安全。

道路的雨污水管道排水施工组织设计

道路的雨污水管道排水施工组织设计

道路的雨污水管道排水施工组织设计1.1工程概略说明本工程主要施工内容为铜陵市开发区铜胥路、翠湖二路、翠湖三路、翠湖四路及翠湖五路等路途的雨污水管道、排水涵清淤、反省井清堵、修复,详细工程内容详见工程量清单1.2水文气候和工程地质条件1、水文气候本流域位于北温带季风区,属大陆性半干旱气候。

多年平均降雨量为700mm,且多集中在汛期〔6~9月份〕,占多年平均降雨量的70%,年降雨平均日数70天。

降雨年内和年际变化较大,最高年份为987.8 mm,最低年份仅为390 mm。

本流域年内平均气温在13.7℃,七月份最高月平均气温为27.3℃,1月份气温最低,月平均为-1.7℃。

无霜期普通从3月下旬至10月下旬,平均为210天,封冻期普通从12月中旬至次年2月中旬。

历时50天左右,最大冻土厚度40cm,最大岸冰厚度为18 cm。

风向随时节变化,夏季多西北风,夏季多北风。

年平均风速为 3.2m/s。

年平均日照时数2500小时,日照率50-60%,相对湿度平均为72%,年平均蒸发量为1238mm,水面蒸发量为1203 mm。

2、工程地质2.1堤基1、堤基下伏的①层砂壤土,具中等透水性、力学强度较低,具液化能够性,且抗冲刷才干差,存在边坡动摇效果。

①-3层粘土、②-2层淤泥埋深较浅,具高紧缩性、力学强度较低,存在抗滑动摇效果。

2、堤基土具有中等透水性,水力联络亲密,没有动摇、一致、延续的相对隔水层,需停止必要的防渗处置。

3、堤基土层为多层结构方式,近地表的土层主要为壤土、砂壤土。

结合工程阅历类比,壤土、砂壤土临界比降值如下:砂壤土的出口无维护条件下允许比降采用0.20;壤土的出口无维护条件下允许比降采用0.35。

2.2河岸1、河岸下伏的①层砂壤土散布于堤基表层,结构松懈,具中等透水性、抗冲刷才干差且具液化能够性,存在液化效果及浸透动摇效果,需采取处置措施。

2、①-1层壤土:散布于堤基表层,散布不延续,具中等透水性,存在浸透动摇效果,需采取处置措施。

雨污水施工组织设计概述

雨污水施工组织设计概述

目录第一章编制依据及说明第一节编制依据第二节编制原则第三节编制说明第二章工程概况第三章总体施工组织布置及规划第一节准备工作与施工现场布置第二节项目组织机构配置第三节施工总平面布置第四节施工期间交通组织第四章资源配备计划第一节劳动力计划第二节施工机械配备第三节施工材料配备第四节资金保证措施第五章施工方案与技术措施第一节施工准备工作第二节道路工程2.1 拆除旧砼路面2.2 回填砂砾石2.3 级配碎砾石层2.4 水泥稳定碎石基层2.5 混凝土面层第三节雨水、污水工程3.1 挖沟槽土方3.2 沟槽回填砂砾石3.3 承插混凝土排水管3.4 钢筋砼井3.5 砖砌雨水口3.6 水泥稳定碎石补强第六章工程进度计划与措施第一节工期保证体系第二节计划开竣工日期第三节施工进度总体计划第四节工期保证措施第五节合同用款计划表第七章质量管理体系与措施第一节本工程质量目标第二节质量控制原则第三节质量保证体系第四节各分项工程质量保证措施第五节检验试验手段和措施第六节质量保证体系及责任人第八章安全管理体系与措施第一节安全保证体系第二节施工现场安全措施第九章环境保护管理体系与措施第一节环境保护体系第二节卫生管理措施第三节防止扬尘的措施第四节防止噪音的措施第五节固体废弃物处理第六节水土保持措施第十章文明施工体系与措施第一节文明施工保证体系第二节文明施工保证措施第十一章季节施工技术措施第一节雨季施工安排及保证措施第二节冬季施工安排及保证措施第十二章管线加固及保护第一节管线复查核实第二节管线改移第三节管线加固与保护第十三章安全应急预案第一节应急预案第十四章其他应说明的事项第一节道路保通措施附表一:拟投入本项目的主要施工设备表附表二:拟配备本项目的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图附表六:临时用地表第一章编制依据及说明第一节编制依据一、根据崇州市2012年城镇污水处理设施配套管网施工图。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

郑州高新区*道路及雨污水工程(第一标段)施工组织设计河南省*有限公司目录第一章、编制讲明 (16)第二章、工程概况 (17)2.1、工程名称及建设地点 (17)2.2、施工内容 (17)2.3、现场条件 (17)2.4、工程要求的各项目标 (17)2.5、施工特点 (17)2.6、拟采取的要紧技术组织措施 (17)第三章、施工前期的预备工作 (18)3.1、机械、材料的进场预备及劳动力的组织 (18)3.2、组织图纸会审,技术交底 (18)3.3、施工临时设施、三通一平 (18)3.4、施工测量 (19)3.5、实验打算 (20)3.6、材料供应和检验打算 (20)第四章、要紧施工方法 (22)4.1、线路测量定位 (22)4.2、坑槽开挖 (23)4.3、沟槽检查验收 (23)4.4、雨、污水管道施工 (24)4.5、检查井施工 (26)4.6、闭水试验 (28)4.7、回填土 (29)4.8、道路工程施工 (30)4.8.1、路基施工 (30)4.8.2、水泥石灰土底基层施工方法 (30)4.8.3、水泥粉煤灰稳定碎石施工 (32)4.8.4、沥青混凝土路面施工 (34)4.8.5、路边石的施工 (43)第五章、劳动力打算及要紧施工机械打算 (45)5.1、劳动力打算 (45)5.2、劳动力打算表(详见附表三) (45)5.3、拟投入本工程的要紧施工设备表(详见附表一). 455.4、拟配备本工程的试验和检测仪器设备表(详见附表二) (45)第六章、确保工程质量的技术组织措施 (46)6.1、质量目标 (46)6.2、质量治理、保证体系 (46)6.3、质量治理制度 (49)6.4、质量保证措施 (49)6.5、施工预备过程中的质量操纵 (52)6.6、施工过程中的质量操纵 (53)6.7、路面工程施工质量操纵措施、施工缝留置及事实上施方法 (53)6.8、如何提高沥青混凝土路面平坦度 (55)第七章、确保安全施工的技术组织措施 (59)7.1、安全保证体系图 (59)7.2、安全生产目标 (60)7.3、施工安全保证技术措施 (60)第八章、确保文明施工的组织措施 (63)7.1、确保文明施工措施 (63)7.2、环境保管治理体系 (64)7.3、爱护周围环境措施 (65)7.4、防治噪音和防治粉尘、废气污染措施 (67)第八章、确保工期的技术组织措施 (69)8.1、确保工期的技术组织措施 (69)8.2、农忙、冬雨季施工安排措施 (70)第九章、施工总进度表(详见:附表四) (72)第十章、施工总平面图 (72)10.1、施工平面布置的原则 (72)10.2、平面布置的内容 (72)10.3、临时水电的布置 (73)10.4、临时道路及场地平坦 (73)10.5、施工平面布置图 (73)第十一章、配合措施 (74)11.1、概述 (74)11.2、与业主协调配合措施 (74)11.3、与监理协调配合措施 (74)11.4、与设计方协调配合措施 (75)11.5、与质监站协调配合措施 (75)11.6、与其他管线建设单位、沿线单位配合措施 (75)11.7、降低成本措施 (76)11.8、地下管线爱护措施 (77)11.9、缩短工期措施 (77)第十二章、项目治理班子的配备 (78)12.1、项目治理机构 (78)12.2、项目要紧治理人员 (78)12.3、项目经理及要紧岗位人员职责 (79)12.4、公司总部对现场组织机构的授权范围 (82)12.5、公司总部与现场组织机构的关系 (83)第十三章、新工艺、新技术、新设备、新材料的采纳程度,其在确保质量、减低成本、缩短工期、减轻劳动强度、提高工效方面的作用 (84)第十四章、确保报价完成工程建设的技术和治理措施 (85)14.1、沥青混凝土节能措施 (85)14.2、节约材料方面 (85)14.3、施工方面 (85)14.4、文明施工方面 (86)14.5、提高工效节约人工费方面 (86)附表一:拟投入本工程的要紧施工设备表 (87)附表二:拟配备本工程的试验和检测仪器设备表 (89)附表三:劳动力打算表 (90)附表四:打算开、竣工日期和施工进度网络图 (91)附表五:施工总平面图 (92)附表六:临时用地表 (93)第一章、编制讲明1.1、本次施工组织方案编写的内容依照施工图设计要求并结合本项目的施工现状及技术难点,以及以往类似工程的施工经验和我公司的技术设备能力和施工实力,在保证工期、质量等各经济技术指标的前提下,编写了科学、合理的施工组织方案。

1.2 、本次施工组织方案要紧包括了:要紧分部分项工程施工方法、劳动力配备打算及要紧施工机械配备打算、确保工程质量的技术组织措施、确保安全施工的技术组织措施、确保文明施工的技术组织措施、确保工期的技术组织措施、施工总进度表、施工平面图。

依照现场情况,精心制定了富有科学性、合理性的交通疏导方案;对环保、文明施工及质量保证措施做了详尽、完整的论述。

1.3 、施工及验收规范:(1)《市政道路工程质量检验评定标准》(CJJ1~90)(2)《沥青路面施工及验收规范》(GB50092-96)(3)《市政排水管渠工程质量检验评定标准》(CJJ3~90)(4)《给排水管道工程施工及验收规定》(GB50268~97)(5)《都市测量规范》(CJJ0~99)(6)《都市道路路基工程施工及验收规范》(CJJ44~91)(7)《都市地下管线探测技术规程》(CJJ61~94)(8)《路面稀浆封层施工规程》(CJJ66~95)(9)《都市绿化工程施工及验收规范》(CJJ/T82-99)(10)《道路硅酸盐水泥》(GB13693-1992)(11)《工程测量规范》(GB50026-93)第二章、工程概况2.1、工程名称及建设地点工程名称:郑州高新区雪松路(梧桐街-海桐街)道路及雨污水工程。

建设地点:郑州高新区内。

2.2、施工内容第一标段:梧桐街—药厂街;全长约580米,桩号:(0+000—0+589.27)。

2.3、现场条件(1)、施工现场便利。

(2)、施工条件:现场有可供施工、生活用水、用电。

2.4、工程要求的各项目标质量目标:符合(工程施工质量验收规范)合格标准。

工期目标:确保在120天内完成全部施工任务。

我公司严格按照国家各项安全规范文明施工,确保本工程不发生任何人员伤亡事故。

2.5、施工特点(1)、按照本工程所招标实施的项目内容,属市政工程。

(2)、当前正处于开发开放建设的大好时机,有业主和沿线村镇、政府的大力支持和配合,外围协作条件较好。

2.6、拟采取的要紧技术组织措施(1)配备有经验、高知识层次、专业齐全的项目经理和治理班子,加强与业主代表、主管部门,监理单位及相关部门的信息沟通,配备专人协调与施工中涉及的相关单位的关系。

(2)积极配合业主,加强与当地有关部门的协调工作,建立良好的施工调度指挥系统,突出道路工程等重要施工环节,始终保持适宜的、足量的施工机械、设备和作业人员,尽量制造条件安排多班制作业,动态协调施工进度,灵活机动地组织施工,确保工期总目标的实现。

第三章、施工前期的预备工作本工程以“符合(工程施工质量验收规范)合格标准”为质量目标,我公司将把要紧的施工力量投入到本工程中,树立精品意识,充分发挥多年的市政工程施工经验和组织能力,解决施工中出现的各种问题。

优质、按期完成本工程的建设,制造良好的社会信誉是我公司承接本工程的宗旨。

3.1、机械、材料的进场预备及劳动力的组织(1)按照材料及机械打算编制分批进场打算,合理调配资金,分期分批组织材料进场。

(2)按照机械设备使用打算,对所有机械及设备进行检修及调试,并定时保养,使其保持在待用状态。

对工程中所用的各种计量设备送有关部门进行校定并取得合格证书。

(3)按照劳动力使用打算调配人员,安排劳动力进场,并对预备进场的劳动力进行劳动安全教育;对工程所需的各技术工种进行技术培训教育,取得有关上岗证、资格证后方许其进场从事相应工种的工作。

劳动力及技术工种人员进场后,定期对其进行劳动安全教育及施工技术总结及教育,以加强工人的劳动安全意识,不断提高施工技术,使工程顺利进展。

3.2、组织图纸会审,技术交底(1)工程开工前,将在总工程师的带领下集中有关技术人员认真批阅图纸,将不清或不明的问题汇总会知甲方、设计人员以及时解决。

(2)组织两级技术交底,第一级由总工程师组织技术人员向项目经理部交底,第二级由项目经理部向施工班组交底。

3.3、施工临时设施、三通一平(1)施工水电情况依照甲方提供的水电驳接点,接驳施工用水用电,不足部分我司与有关部门联系,自行解决。

(2)场地平坦进场后赶忙对设计提供的道路测量操纵桩、水准点和标高进行现场复测,填妥《测量复核记录》并签字备案,及时将用地边线放出交道路扩建办作拆迁操纵边线。

(3)施工临设布置按照附件《施工总平面布置图》布置搭设施工临设。

(4)施工协助配合工作办好开工、夜间施工、散体物料运输及排放、消防等申请申报手续,加强与各主办单位的联系,为工程的顺利进行提供有利的条件。

3.4、施工测量平面操纵网的建立:(1)配合业主、监理部门对有关部门提供的平面操纵点及高程操纵点进行交接桩并做好记录和栓桩。

(2)组织精干测量人员对平面操纵点及高程操纵点进行实地复测、校核,假如发觉误差超过限差或操纵点的精度,不能满足施工要求时,须及时上报有关部门,此项工程应在开工前完成。

(3)复测工作完成后,应立即上报监理部门审批。

然后再结合工程的实际情况,建立测区的加密操纵网,加密操纵点一般选择围绕测区布设成环状的导线点,其边长应不大于500 米。

选点时应考虑不受施工作业的阻碍,并进行对测点的防碰撞爱护。

(4)闭合导线的测量精度要依据国家标准《工程测量规范》中规定了各级导线全长相对闭合差容许值不大于1/2000。

建立导线加密操纵的标准是既要满足精度要求又要分布均匀使用方便。

(5)加密操纵导线测定后,要对测量成果进行整体平差,在满足精度要求的基础上,报监理部门审批后方可在施工中投入使用。

3.5、实验打算为保证工程质量,依照有关施工及质量验收规范,结合相应的工程设计图纸制定本试验打算。

建立试验室为满足工程需要,实现质量操纵,在施工现场建立符合要求的,具备标准养护条件的现场试验室,完成一些试样的制做及常规试验,在试样制作时要做好编号、养护。

填写实验申请单,关于送有相应资质的的试验室进行试验的试样。

由该试验室出具试验报告单,现场试验员、资料员对资料进行存档。

选择一家有见证取样试验资质的试验室,报请监理工程师审批,待批准后,确定为本工程见证取样试验室。

3.6、材料供应和检验打算材料供应和治理:保证进入现场的材料、半成品、工程设备、托付加工材料及顾客提供的产品能够妥善的保管,达到安全、完好的交付工程使用或安装。
