腕臂预配表
腕臂安装
腕臂柱的装配第一节腕臂柱组成1、腕臂柱的装配在现在的应用中,是最多、最广的一种支持装置。
2、从装配的结构形式较多(由于支柱位置、曲线半径、侧面限界等),按现在的类型主要分为:中间柱、转换柱、中心柱、道岔柱、定位柱。
如下图:(1)中间柱在区间和站场使用较多。
(2)转换柱在锚段关节的两锚柱之间,实现工、非支转换的支柱。
(3)中心柱在四跨锚段关节的两转换之间的支柱。
(4)道岔柱用于支持道岔处两工作支悬挂的支柱。
(5)定位柱多用于站场两端,仅起定位作用的支柱。
3、腕臂柱的装配,根据支柱在线路位置的不同(如直线、曲线内侧、曲线外侧等),侧面限界的不同,它的装配形式也都不同。
根据下面的腕臂柱结构图,可以看出一个完整的腕臂柱装配,主要是由支持装置和定位装置组成。
一、支持装置作用:支持接触悬挂,传递接触悬挂的负荷给支柱。
组成:由腕臂、水平拉杆及压管、绝缘子及其它连接零部件。
1、腕臂(1)、作用:用来支持接触悬挂,并起传递负荷的作用。
(2)、所用材料:一般是用圆形钢管制成、槽钢和角钢。
(3)、型号:2"-3.0,1½"-2.8,(按钢管的粗细和长度确定型号),TG型为加强腕臂。
(4)、按其电气性能分为绝缘腕臂和非绝缘腕臂。
2、水平拉杆(杵环杆)及压管(1)、水平拉杆只能承受拉力。
(2)、用料:一般用直径Ø16的圆钢制成。
(3)、型号:10、12、14、16、18、21、23,(按长度确定)。
(4)、安装时注意事项:水平拉杆的杵头侧与绝缘子连接,耳环侧与调节板连接,耳环侧的焊口应朝下。
(5)、在受压和难以判断是受拉还是受压的时候应采用压管。
(6)、用料:一般用1½"、1"的钢管制成。
(7)、型号:Y-19,Y-23,(按长度确定)。
(8)、安装时注意事项:①压管与棒式绝缘子连接时,防滑顶丝与铁锚压板开口朝上,棒瓷漏水口朝下。
②在调整压管时,使其保证套管内余留200mm。
③在紧固铁锚压板和抱箍时应该注意U型螺栓两侧受力均衡。
11-腕臂装置
整体式腕臂安装使用说明书人员说明及要求:所有执行本产品安装、调试、及维护的人员必须具有以下所述的资格和经验:1、已经详细阅读本说明书下述的内容。
2、按照图纸或以图纸的相关要求为基础工作。
3、避免伤害及安全规则。
4、调试方法和调试步骤。
5、急救知识请参阅有关规范。
一、产品用途及说明用途:用于在铁路电气化铁道接触网系统中支撑、悬挂接触网。
本零件为整体式结构。
线路结构高度为950mm。
二、产品组成及示意图整体式腕臂装置由以下零部件组成:水平腕臂、斜腕臂、抱箍型定位环、腕臂支撑、定位管承力索座等组成。
本装置中不包含定位器装置。
整体式腕臂装置按照适用类型分为正定位腕臂装置、反定位腕臂装置和非工作支腕臂定位装置三种基本形式。
其基本结构如下图所示,但不限于此种形式(线路具体安装形式的选用以施工安装图为准):1.正定位腕臂结构示意图正定位腕臂装置,由下述产品组成:1.平腕臂 2.斜腕臂 3.整体式定位管 4.抱箍型定位环 5.承力索座2.反定位腕臂结构示意图反腕臂定位装置,由下述产品组成:1.平腕臂 2.斜腕臂 3. 承力索座4. 整体式定位管5.抱箍型定位环6.腕臂支撑3.非工作支腕臂定位装置结构示意图非工作支腕臂定位装置,由下述产品组成:1.平腕臂2.斜腕臂3. 承力索座4. 整体式定位管5.抱箍型定位环6.腕臂支撑三、机械性能腕臂系统整体机械性能:该参数为日本新干线接触网系统参数。
四、安装方法1、整体式腕臂的预配:1)每套整体式腕臂装置的水平腕臂、斜腕臂、腕臂支撑、定位管上面都刻有支柱号。
在预配之前对每根支柱的水平腕臂、斜腕臂、腕臂支撑、定位管与工点图上面设计尺寸进行复核。
根据工点图检查零部件是否齐全;检查零件是否有影响使用的质量缺陷或变形;检查紧固件之间的配合是否灵活。
2)尺寸复核无误及零件齐全后方可进行后续的预配安装。
2、平、斜腕臂的安装:1)平腕臂与斜腕臂通过焊接连接板连接,连接螺栓为两件M20X95的圆头螺栓销连接,拧紧螺母,并装配开口销,然后活动斜腕臂,观察斜腕臂在活动过程中是否有卡滞。
腕臂装配安装要求和计算
L3
套
Q235A
套
铝绞线
m
60/48
套
套
数量 1 1 1 1 1 1 1 1 1 1 1 1
1 1
1 2 4.5 3/1 1
R≥4500m正线中间柱
正定位装配零件选用表
零件5 零件8 零件10 零件11 上、下底座间距(mm) 侧面限界(m)
1890 1650 700
1280
1550
CX=2.6
1990 1730 700
JHJL0501(F JHJL0502(FS) JHJL0501(FD JHJL0502(FSX)
腕臂安装图
1、腕臂安装图 第一册 腕臂安装单线图[京 沪电化徐沪施(网)-050000],可根据平面布置 图查本图,再根据本图查腕臂安装图。
2、锚段关节、道岔平面图[京沪电化徐沪施 (网)-040000],根据本图可以了解关节的平面 布置和立面布置的有关设计。见锚段关节平面、 立面图的示意图。
R≥4500m正线中间柱 正定位装配结构图
R≥ 4500 m正 线中 间柱 正定 位装 配零 件表
序号
标准代号
1 代号见底座选用表 2 代号见底座选用表
3 QBZ2-8D
4 QBZ2-25/8D 5 JHJL61-89改
6 JHJL14-92 7 JHJL0318 8 JHJL61(X)-89改 9 JHJL12-04 10 JHJL375-98 11 JHJL62-89 12 JHJL63-2004(L=1050)
单耳腕臂(长度选用见附表)
60型定位环
腕臂支撑(长度选用见附表) 定位管(长度选用见附表)
铝合金矩形管定位器
Q235A 20#无缝钢管
腕臂及定位计算表
倾斜值 下底座 底座 曲线 腕臂 拉出值 (mm 高度 间距 超高 抬高 (mm) (m) (mm) (mm) (mm) ) d 75 332 207.5 207.5 107.9 124.5 166 91.3 5.861 5.975 5.566 5.566 5.566 5.566 5.696 5.566 5.696 a -250 -375 375 -375 -400 -250 250 250
3124 2762 2060 2440 2464 2433 2134 2143 0 0 0 0 0 0 0 0
0.4829 0.52795 0.45819 0.52795 0.52795 0.45671 0.52795 0.45671 #DIV/0! #DIV/0! #DIV/0! #DIV/0! #DIV/0! #DIV/0! #DIV/0! #DIV/0!
1288 1232 604 1045 1058 813 866 665 #DIV/0! #DIV/0! #DIV/0! #DIV/0! #DIV/0! #DIV/0! #DIV/0! #DIV/0!
1 2 3 4ห้องสมุดไป่ตู้5 6 7 8
1 2 3 4 5 6 7 8
H93 H78 H78 H78 H78 H78 H78 H78
1800 -9.8 1900 0 1900 0 1900 0 1900 0 1900 0 1900 0 1900 0
0 0 300 0 0 0 0 0
8.3 8.3 8.3 8.3 8.3 8.3 8.3 8.3
定位管卡 斜率 腕臂 定位器 定位器 定位管 定位支 2"定位 定位管 子~定位 (mm/m 露头 长度 开口 外径 座高度 环尺寸 露头 线夹水平 (mm) (mm) (mm) (mm) (mm) (mm) (mm) ) 距离(mm) 300 300 300 300 300 300 300 300 300 1050 900 900 900 900 900 900 900 334 347 347 347 347 347 347 347 48 55 55 55 55 55 55 55 104 185 185 185 185 185 185 185 80 80 80 80 80 80 80 80 250 250 150 250 250 250 150 150 400 400 400 400 400 400 400 400 9 40 25 25 13 15 20 11
腕臂预配、安装
4.绘制出正确的腕臂计算示意图,否则扣10分。
10
5.计算平、斜腕臂长度、定位环安装位置及定位装置,否则扣10分。
10
6.绘制腕臂预配表,否则扣10分。
10
7.按计算尺寸取材料预配腕臂,否则扣10分。
10
8.腕臂及定位装置安装,否则扣10分。
10
9.安装符合下列技术要求,错一处扣2分:
①检查上下底座螺栓扭矩;
5
11.正确使用全站仪,否则扣5分。
5
时间
5
12.实作时间从腕臂预配开始计时30分钟内完成,否则每超过1分钟扣1分
5
安全及其他
5
13.清理现场,宣布作业结束(口述);测量数据设置防护,测量工具不得侵入限界,否则扣5分。
5
合计
100
评委签名:
②定位环、套管双耳缺口方向正确、棒瓷滴水孔方向正确;
③腕臂安装后应呈水平状态,使平腕臂尽量水平或稍有抬头,允许偏差+30 mm,平腕臂销钉穿向来车方向,开口销必须掰开120度;
④定位管安装后应呈水平状态,允许偏差+30 mm;定位夹角300mm,允许偏差正负20 mm;
10
工具设备的使用与维护
10
10.紧固螺栓用扭矩扳手,否则扣5分。

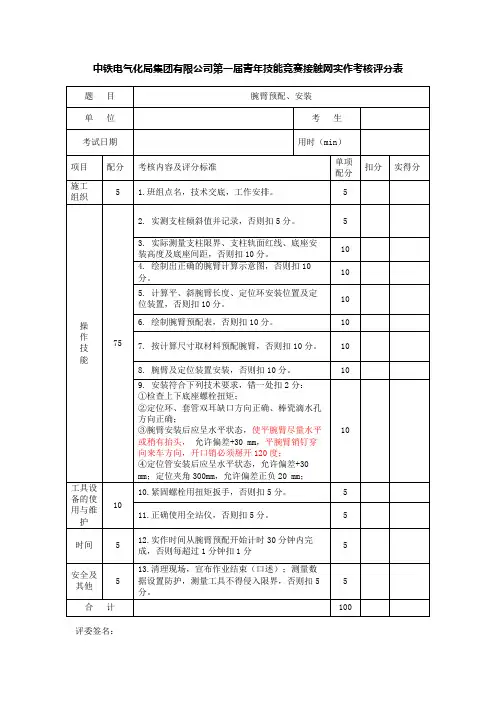

中铁电气化局集团有限公司第一届青年技能竞赛接触网实作考核评分表
题目
腕臂预配、安装
单位
考生
考试日期
用时(min)
项目
配分
考核内容及评分标准单项配分扣分实得分施工组织
5
1.班组点名,技术交底,工作安排。
5
操
作
技
能
75
2.实测支柱倾斜值并记录,否则扣5分。
接触网腕臂装配
直线非绝缘转换柱非支腕臂计算查对表 直线非绝缘转换柱的装配图
加支柱斜率后的 侧面限界 2.5m 2.6m 2.7m 理论腕臂长度 3.394 3.466 3.538 腕臂净长度 2494 2566 2638
2.8m
2.9m
3.612
3.688
2712
2788
3.0m
3.1m 3.2m
3.764
3.842 3.920
2.5m
2.6m 2.7m
3265
3340 3421
2365
2440 2521
1850
1950 2050
2.8m
2.9m
3.0m 3.1m
3500
350
2681
2762 2844
2150
2250
2350 2450
3.2m
3828
2928
2550
[直线区段与曲线区段中间柱腕臂的装配 ]
3.1m 3.2m
3.932
4.008 4.084
3.032
3.108 3.184
直线绝缘转换柱非支腕臂计算查对表
[转换柱、中心柱、道岔柱腕臂装配的了解]
L型、Y型、LY型道岔柱的装配图
接触网腕臂装配
主要内容
腕臂的测量、计算 直线区段与曲线区段中间柱 腕臂的装配
转换柱、中心柱、道岔柱腕臂装 配的了解 立柱
[腕臂的测量、计算]
第一条
判断支柱类型 标画轨平面标准线
通过轨面标准线来确定腕臂底座 和水平拉杆的位置
测量出支柱顶部和轨平面处支柱边沿的距离, 并计算出支柱的斜率(直线柱、曲外柱、 曲内柱在立柱时都应直立)
第二条
腕 臂 测 量 方 法 第三条
腕臂预配作业指导书XG-10讲解
中铁电气化局集团湘桂铁路扩能改造电气化工程指挥部GTXG-4标衡阳至永州接触网工程作业指导书(腕臂预配)编制:审核:批准:二0一二年一月十五日一、编制依据;《高速铁路电力牵引供电工程施工技术指南》铁建设[2010]241号;《高速铁路电力牵引供电工程施工质量验收标》TB10758-2010/J115-2011 ;《客货共线铁路电力牵引供电工程施工技术指南》TZ10208-2008;《铁路电力牵引供电工程质量验收标准》TB10758-2010(J1154-2011);《隧道内吊柱上接触网悬挂安装图》图号:湘桂电化施图(网)-F00T00;中铁第四勘察设计院《湘桂扩能改造工程接触网施工设计细则》;《隧道外接触网中间悬挂安装图》图号:湘桂电化施图(网)-F05M000;《隧道外道岔悬挂安装图》图号:湘桂电化施图(网)-F06M000;《隧道外四跨非绝缘锚段关节悬挂安装图》图号:湘桂电化施图(网)-F07M4000;《隧道外五跨非绝缘锚段关节悬挂安装图》图号:湘桂电化施图(网)-F07M5000;《隧道外五跨绝缘锚段关节悬挂安装图》图号:湘桂电化施图(网)-F08M5000;《隧道外六跨分相绝缘锚段关节悬挂安装图》图号:湘桂电化施图(网)-F09M6000;《接触网工程施工管埋标准化手册》(中铁电气化局集团)二、内业技术准备1、应在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
制定施工安全保证措施,提出应急预案。
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。
2、核对腕臂计算结果并将预配表下发预配组(计算预配表一式三份:工程部、中心料库、预配班组各一份)3、外业技术准备⑴、制作预配平台;⑵、接触网预配组负责支柱预配工作。
4、技术要求⑴、预配前,零部件经现场抽检合格;⑵、支柱装配预配应在加工车间集中预配,预配应采用专用平台;⑶、预配的各项长度尺寸应严格按计算值预配,其施工偏差不应大于3mm。
11-腕臂装置
整体式腕臂安装使用说明书人员说明及要求:所有执行本产品安装、调试、及维护的人员必须具有以下所述的资格和经验:1、已经详细阅读本说明书下述的内容。
2、按照图纸或以图纸的相关要求为基础工作。
3、避免伤害及安全规则。
4、调试方法和调试步骤。
5、急救知识请参阅有关规范。
一、产品用途及说明用途:用于在铁路电气化铁道接触网系统中支撑、悬挂接触网。
本零件为整体式结构。
线路结构高度为950mm。
二、产品组成及示意图整体式腕臂装置由以下零部件组成:水平腕臂、斜腕臂、抱箍型定位环、腕臂支撑、定位管承力索座等组成。
本装置中不包含定位器装置。
整体式腕臂装置按照适用类型分为正定位腕臂装置、反定位腕臂装置和非工作支腕臂定位装置三种基本形式。
其基本结构如下图所示,但不限于此种形式(线路具体安装形式的选用以施工安装图为准):1.正定位腕臂结构示意图正定位腕臂装置,由下述产品组成:1.平腕臂 2.斜腕臂 3.整体式定位管 4.抱箍型定位环 5.承力索座2.反定位腕臂结构示意图反腕臂定位装置,由下述产品组成:1.平腕臂 2.斜腕臂 3. 承力索座4. 整体式定位管5.抱箍型定位环6.腕臂支撑3.非工作支腕臂定位装置结构示意图非工作支腕臂定位装置,由下述产品组成:1.平腕臂2.斜腕臂3. 承力索座4. 整体式定位管5.抱箍型定位环6.腕臂支撑三、机械性能腕臂系统整体机械性能:该参数为日本新干线接触网系统参数。
四、安装方法1、整体式腕臂的预配:1)每套整体式腕臂装置的水平腕臂、斜腕臂、腕臂支撑、定位管上面都刻有支柱号。
在预配之前对每根支柱的水平腕臂、斜腕臂、腕臂支撑、定位管与工点图上面设计尺寸进行复核。
根据工点图检查零部件是否齐全;检查零件是否有影响使用的质量缺陷或变形;检查紧固件之间的配合是否灵活。
2)尺寸复核无误及零件齐全后方可进行后续的预配安装。
2、平、斜腕臂的安装:1)平腕臂与斜腕臂通过焊接连接板连接,连接螺栓为两件M20X95的圆头螺栓销连接,拧紧螺母,并装配开口销,然后活动斜腕臂,观察斜腕臂在活动过程中是否有卡滞。
腕臂预配作业指导书XG-10
中铁电气化局集团湘桂铁路扩能改造电气化工程指挥部GTXG-4标衡阳至永州接触网工程作业指导书(腕臂预配)编制:审核:批准:二0一二年一月十五日一、编制依据;《高速铁路电力牵引供电工程施工技术指南》铁建设[2010]241号;《高速铁路电力牵引供电工程施工质量验收标》TB10758-2010/J115-2011 ;《客货共线铁路电力牵引供电工程施工技术指南》TZ10208-2008;《铁路电力牵引供电工程质量验收标准》TB10758-2010(J1154-2011);《隧道内吊柱上接触网悬挂安装图》图号:湘桂电化施图(网)-F00T00;中铁第四勘察设计院《湘桂扩能改造工程接触网施工设计细则》;《隧道外接触网中间悬挂安装图》图号:湘桂电化施图(网)-F05M000;《隧道外道岔悬挂安装图》图号:湘桂电化施图(网)-F06M000;《隧道外四跨非绝缘锚段关节悬挂安装图》图号:湘桂电化施图(网)-F07M4000;《隧道外五跨非绝缘锚段关节悬挂安装图》图号:湘桂电化施图(网)-F07M5000;《隧道外五跨绝缘锚段关节悬挂安装图》图号:湘桂电化施图(网)-F08M5000;《隧道外六跨分相绝缘锚段关节悬挂安装图》图号:湘桂电化施图(网)-F09M6000;《接触网工程施工管埋标准化手册》(中铁电气化局集团)二、内业技术准备1、应在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
制定施工安全保证措施,提出应急预案。
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。
2、核对腕臂计算结果并将预配表下发预配组(计算预配表一式三份:工程部、中心料库、预配班组各一份)3、外业技术准备⑴、制作预配平台;⑵、接触网预配组负责支柱预配工作。
4、技术要求⑴、预配前,零部件经现场抽检合格;⑵、支柱装配预配应在加工车间集中预配,预配应采用专用平台;⑶、预配的各项长度尺寸应严格按计算值预配,其施工偏差不应大于3mm。
腕臂测量与安装要求及注意事项
腕臂安装要求及注意事项此注意事项为作业指导书的补充,当本要求内容与作业指导书冲突时,以本要求为准。
1、腕臂测量腕臂计算前需要现场测量准确的参数,需要测量的参数有:侧面限界、曲线外轨超高、支柱内沿倾斜值、轨面至基础面高差。
各项参数解释如下:限界:在轨平面处,从轨面中心到支柱的水平距离,单位毫米。
超高:支柱在曲线外侧时超高为正,支柱在曲线内侧时为负,单位毫米。
支柱斜率:支柱的倾斜率,向田野侧倾斜为正,向线路侧倾斜为负,单位毫米/米(一定要注意单位,正负值不要错)。
测量表格示例如下:2、腕臂预配根据计算结果及安装图纸,领取设计规定的零件,若设计不明确时,则查阅相对应的《材料计划》中的零件预配,按材料计划领取零件,不可随意替代零件,否则会引起材料使用的混乱,最终造成材料的浪费。
材料准备齐全后即可开始预配。
根据计算结果,截取平、斜腕臂的长度,截取腕臂支撑的长度,截取定位管的长度等,然后在截取后的铝合金管上写杆号,做标记。
在腕臂及定位管上用钢卷尺测量并标记出套管座、定位环及套管双耳等安装位置,用记号笔划线标识。
按划线标识安装套管座、定位环、套管双耳等,用梅花搬手拧紧螺母,用力矩搬手检验力矩是否达到设计要求,未达到的使其达标,各种配件的紧固力矩按厂家的零件图要求紧固,没有明确说明的,按《铁路电力牵引供电工程施工规范》要求的力矩紧固。
预配时要统一螺栓穿向:腕臂底座在支柱上安装螺栓:由线路侧穿向田野侧;腕臂上零件螺栓穿向:没有特殊方向限制的螺栓,上行(及上行侧线部分)顺线路方向一律由天津穿向秦皇岛方向,即螺母(或开口销)在秦皇岛侧;下行部分与之相反。
上下方向螺栓一律由上向下穿。
有固定方向的螺栓(如承力索座、套管单耳等)均按零件要求安装。
承力索座下部弯钩方向:正定位弯钩开口远离支柱,反定位则弯钩朝向支柱侧(详见腕臂安装图)其余未详述螺栓穿向以结构合理、整个站场工艺统一美观为原则。
3、腕臂安装腕臂底座的安装:圆管柱、格构式钢柱等为预留孔外安装,在孔外安装时,容易发生底座偏斜现象,安装时一定要注意横平竖直,上下底座要对正,且底座中心正对线路中心方向。
腕臂装置的预配及计算
第一节腕臂支柱的装配腕臂支柱的装配是指腕臂支持装置在支柱上部的装配。
即指定位装置、腕臂和支柱组合的形式。
支持装置中以腕臂支持装置应用最广泛,所以腕臂支柱装配是接触网结构的主要组成部分。
我国采用的支柱装配的结构形式较多,早期引进的前苏联的技术,近一时期引进了法国和德国的技术,也曾引进过日本的技术。
不同的国家采用的悬挂形式和腕臂结构形式各不相同,本书介绍京沪线电气化铁路腕臂装配形式。
一、腕臂支柱装配的要求腕臂支柱装配安装图应满足以下几点要求:1、接触线正常工作高度箱区段一般为6450mm,困难地段不小于6330mm,其它地段以设计为准;2、接触线的拉出值,直线区段一般为300mm;3、接触悬挂的结构高度,一般为1400mm,有变化时见平面图附注;4、支柱的侧面限界区间满足大机养道要求,一般为3.1m;5、最小绝缘距离,一般要求不小于500mm。
困难时不小于300mm。
二、腕臂底座的选用京沪线所有腕臂底都为孔外安装,对双底座的要求为:道岔柱为1200mm长双底座,所有转换柱、中心柱为1600mm长双底座。
腕臂底座的规格型号见下表:三、接触网腕臂安装图有关接触网腕臂安装图有:1、接触网腕臂安装图第一册腕臂安装单线图[京沪电化徐沪施(网)-050000],可根据平面布置图查本图,再根据本图查腕臂安装图。
2、接触网锚段关节、线岔平面图[京沪电化徐沪施(网)-040000],根据本图可以了解关节的平面布置和立面布置的有关设计。
下面是京沪线各种锚段关节平面、立面图的示意图。
四跨绝缘关节立面示意图四跨绝缘关节平面示意图五跨绝缘关节立面示意图700064901五跨绝缘关节平面示意图四跨非绝缘关节立面示意图`四跨非绝缘关节平面示意图六跨带中性区双绝缘关节电分相平、立面示意图0.710.5m10.5m 55,(网)-050000] 第二册[京沪电化徐沪施3、接触网腕臂安装图根据本图可直接查出所需零件及安装要求。
接触网平面布置图的安装图号为单线图号,在应用过程中应从段的中间柱≥4500m(R单线图中查腕臂安装图。
腕臂计算公式1
腕臂预配表 测量数据输入区
支柱 杆号
支柱 类型
正线/站线 安装
限界(mm)
输入 支柱安装图号
工支拉出 值(mm)
外轨超高 (mm)
直柱外倾 定位管支撑夹角
(mm)
(300~600)
抬高支 正线/站线
安装
抬高支拉 出值(mm)
抬高支定位 管支撑夹角 抬高支抬高 (300~600) 量(mm)
距离 距离
定位 零件 类型
定位 器的 坡度
定位 管计 算的 长度
定位 管选 用的 长度
定位 环距 棒瓷 口的 距离
1.5 定位 环距 定位 管顶 部距
1.5 定位 环处 支撑 长度
定位 管支 撑或 吊线 长度
定的 套管 双耳 距棒 瓷口 距离
1
2182 2280 350
150
矩形 1000
350 1307
1
T
z
3100
3
200
0
0
45
2
T
z
3100
5
200
0
0
45
3
T
z
3100
5
200
0
0
45
Z
0
45
300
Z
0
300
300
Z
0
300
300
注:定位器坡度是指定位点到定位管的高度 编制:
审核:Leabharlann 腕臂预配表单位:mm
工支
抬高支
套管
支柱 杆号
平腕 臂长 度值
斜腕 臂长 度值
双耳 距平 腕臂 顶的
距离
承力 索座 中心 距平 腕臂 顶距
接触网腕臂装配
2.5m
2.6m 2.7m
3265
3340 3421
2365
2440 2521
1850
1950 2050
2.8m
2.9m
3.0m 3.1m
3500
3581
3662 3744
2600
2681
2762 2844
2150
2250
2350 2450
3.2m
3828
2928
2550
[直线区段与曲线区段中间柱腕臂的装配 ]
2864
2942 3020
[转换柱、中心柱、道岔柱腕 侧面限界 2.5m 2.6m 2.7m
理论腕臂长度 3.573 3.642 3.713
腕臂净长度 2.673 2.742 2.813
2.8m
2.9m
3.785
3.858
2.885
2.958
3.0m
3.1m 3.2m
3.932
4.008 4.084
3.032
3.108 3.184
直线绝缘转换柱非支腕臂计算查对表
[转换柱、中心柱、道岔柱腕臂装配的了解]
L型、Y型、LY型道岔柱的装配图
直线非绝缘转换柱非支腕臂计算查对表 直线非绝缘转换柱的装配图
加支柱斜率后的 侧面限界 2.5m 2.6m 2.7m 理论腕臂长度 3.394 3.466 3.538 腕臂净长度 2494 2566 2638
2.8m
2.9m
3.612
3.688
2712
2788
3.0m
3.1m 3.2m
3.764
3.842 3.920
第二条
腕 臂 测 量 方 法 第三条
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
205 205 205 205 205 205 205 205 205 205 205 205 205 205 205 205 205 205 205 205 205 205 205 205 205 205 205
210 210 210 210 210 210 210 210 210 210 210 210 210 210 210 210 210 210 210 210 210 210 210 210 210 210 210
0.599774 2062 0.594632 2082 0.601071 2057 0.588313 2107 0.585818 2117 0.59209 2092
0.602374 2052 0.59209 2092
பைடு நூலகம்
0.599774 2062 0.582111 2132 0.584578 2122 0.545026 2292 0.589567 2102 0.664945 1832 0.547219 2282 0.541765 2307
0.013 0.013 0.013 0.013 0.013 0.013 0.013 0.013 0.013 0.013 0.013 0.013 0.013 0.013 0.013 0.013 0.013 0.013 0.013 0.013 0.013 0.013 0.013 0.005 0.013 0.013
补偿下锚 CW/07-11/CW/07-02 柱 中间柱 中间柱 中间柱 中间柱 CW/07-02 CW/07-02 CW/07-02 CW/07-02
补偿下锚 CW/07-11/CW/07-02 柱 中间柱+地 CW/07-02 线下锚 中间柱 中间柱+地 线下锚 中间柱 中间柱 中间柱+地 线下锚 中间柱 隔离开关 柱+中间柱 中间柱 CW/07-02 CW/07-02 CW/07-02 CW/07-02 CW/07-02 CW/07-02 CW/07-02 CW/07-02
200 200 200 200 200 200 200 250 -100 200 200 0 200 200 200 150 250 200 200 200 200 250 200 250 100 0 100
/ / / / / / / / / / / / / / / / / / / / / / / / / / /
腕臂预配表
计算参数 下底座通长 垂直 100 100 100 100 100 100 100 100 100 100 100 100 100 100 100 100 100 100 100 100 100 100 100 100 100 100 棒瓷 通长 260 260 260 260 260 260 260 260 260 260 260 260 260 260 260 260 260 260 260 260 260 260 260 260 260 260 底座 间距 1400 1400 1400 1400 1400 1400 1400 1400 1400 1400 1400 1400 1400 1400 1400 1400 1400 1400 1400 1400 1400 1400 1400 1400 1400 1400 h m1 m2 定位 平斜腕臂 结构 (下底 (上 (轨平面 夹角弧度 p腕臂 管坡 高度 长 座安 下底 连线点至 度 数 装高 座水 下底座水 920 920 920 920 920 920 920 920 920 920 920 920 920 920 920 920 920 920 920 920 920 920 920 920 920 920 155 155 155 155 155 155 155 155 155 155 155 155 155 155 155 155 155 155 155 155 155 155 155 155 155 155 4520 4520 4520 4520 4520 4520 4520 4520 4520 4520 4520 4520 4520 4520 4520 4520 4520 4520 4520 4730 4520 4520 4520 4520 4520 4520 18.2 18.2 18.2 18.2 18.2 18.2 18.2 18.2 18.2 18.2 18.2 18.2 18.2 18.2 18.2 18.2 18.2 18.2 18.2 18.2 18.2 18.2 18.2 7 18.2 18.2 58.76 58.76 58.76 58.76 58.76 58.76 58.76 58.76 58.76 58.76 58.76 58.76 58.76 58.76 58.76 58.76 58.76 58.76 58.76 61.49 58.76 58.76 58.76 22.6 58.76 58.76 0.604994 2042 0.588313 2107 0.59591 2077 预配数据 定位管 平腕臂 x腕臂 支撑卡 上定位 长 子到管 环距管 帽距离 帽距离 1922.6 1976.4 1951.5 1939.1 1955.6 1935 1976.4 1984.7 1963.9 1930.8 1963.9 1939.1 1997.2 1988.9 2132.5 1972.2 1753.5 2124 2145.3 / / / / / / / / / / / / / / / / / / / / / / / / / / / / / / / / / / / / / / / / / / / / / / / / / / / / 吊索 压板 安装 位置 300 300 300 300 300 300 300 300 300 300 300 300 300 300 300 300 300 300 300 300 300 300 300 300 300 300
补偿下锚 CW/07-11/CW/07-02 柱 中间柱+地 CW/07-02 线下锚 中间柱 中间柱+地 线下锚 中间柱 中间柱+地 线下锚 中间柱 中间柱+地 线下锚 中间柱 CW/07-02 CW/07-02 CW/07-02 CW/07-02 CW/07-02 CW/07-02 CW/07-02
0.583903 2124.7 1991.2 0.579663 2142 0.548763 2275 0.543935 2297 2005.6 2118 2136.8
0.59672 2062.6 1948.9 0.610294 2022 0.589567 2102 1906.2 1972.2
100 100 100 100 100 100 100 100 100 100 100 100 100 100 100 100 100 100 100 100 100 100 100 100 100 100 100
5000 5000 5000 5000 5000 5000 5000 5000 5000 5000 5000 5000 5000 5000 5000 5000 5000 5000 5000 5210 5000 5000 5000 5000 5000 5000
补偿下锚 CW/07-11/CW/07-02 柱 补偿下锚 CW/07-11/CW/07-02 柱 中间柱 中间柱 CW/07-02 CW/07-02
支柱 号
支柱类型
安装图号
田野 侧实 测斜 率值 5 5 5 5 5 5 5 5 5 5 5 5 5 5 5 5 5 5 5 5 5 5 5 -3 5 5
现场测量数据 cx1(m cx2(m m) m) 2330 2395 2365 2350 2370 2345 2395 2405 2380 2340 2380 2350 2420 2410 2380 2390 2120 2370 2395 2410 2430 2363 2385 2398 2310 2390 / / / / / / / / / / / / / / / / / / / / / / / / / / 线间 距 / / / / / / / / / / / / / / / / / / / / / / / / / / 拉出 拉出 值a1 值a2 200 200 200 200 200 200 200 200 200 200 200 200 200 200 0 200 200 0 0 200 200 0 0 200 200 200 / / / / / / / / / / / / / / / / / / / / / / / / / / 上底 下底座通长 座 通长 水平 205 205 205 205 205 205 205 205 205 205 205 205 205 205 205 205 205 205 205 205 205 205 205 205 205 205 210 210 210 210 210 210 210 210 210 210 210 210 210 210 210 210 210 210 210 210 210 210 210 210 210 210
f
导高
164 188 184 199 200 212 251 253 192 203 204 209 229 231 248 267 277 208 227 243 246 50 56 152 40 44
中间柱+地 CW/07-02 线下锚 补偿下锚 CW/07-11/CW/07-02 柱 补偿下锚 CW/07-11/CW/07-02 柱 中间柱+馈 CW/07-02 线下锚 中间柱+馈 CW/07-02 线下锚 补偿下锚 CW/07-11/CW/07-02 柱 中间柱+地 CW/07-02 线下锚 中间柱 CW/07-02 补偿下锚 CW/07-11/CW/07-02 柱 补偿下锚 CW/07-11/CW/07-02 柱 中间柱 CW/07-02 补偿下锚 CW/07-11/CW/07-02 柱 补偿下锚 CW/07-11/CW/07-02 柱 中间柱 中间柱 中间柱 中间柱 CW/07-02 CW/07-02 CW/07-02 CW/07-02
