土方计算表

合集下载

土方计算表

土方计算表

2.3实际土方量测算本工程土方主要由承台土方与基础梁土方组成,开挖时基坑(槽)底边宽度比承台、基础梁外包尺寸两边各放出40cm操作面,基坑(槽)放坡坡度系数1:1,根据同类型工程的施工方案,本工程测算实际土方开挖量为11544m3。

计算公式及计算表如下:(1)土方计算公式:1)单个承台土方计算公式:V= h / 6×[a×b+(a + a1)×(b + b1)+ a1×b1]h――基坑实际开挖深度a――基坑底边长度b――基坑底边宽度a1――基坑上边长度b1――基坑上边宽度注:8区大基坑也用上述计算公式2)基础梁土方计算公式:V= h / 2×[ (a+0.8)×2+2×h]×Lh――基槽实际开挖深度a――基础梁宽度L――基槽计算长度工程土方量计算表1.计算机中心工程2.公共教学楼工程2.1公共教学楼1、2、4、5、6区2.2公共教学楼3、7区2.3公共教学楼9区2.4公共教学楼8区基坑土方计算公式:V=1.95 / 6 ×[25.25×6.8+(25.25+29.15)×(6.8+10.7)+29.15×10.7] =467m3本工程基础土方总计=2483+1521+1901+1817+1298+1018+712+327+467=11544 m3用户您好,我是新干线后台的管理人员,首先感谢您的提问!您这个问题是这样的:实际工程中计算土方的公式比较多,一般有以下两种:1、((<底面积>+<顶面积>+<中截面面积>*4)*<挖土深度>/6);2、: V=(1/3)H(S上+S下+√[S 上×S下])注:√[S上×S下]是[S上×S下]取正平方根;第一个公式使用范围更广,第二个公式适合四棱台,比较有局限性。

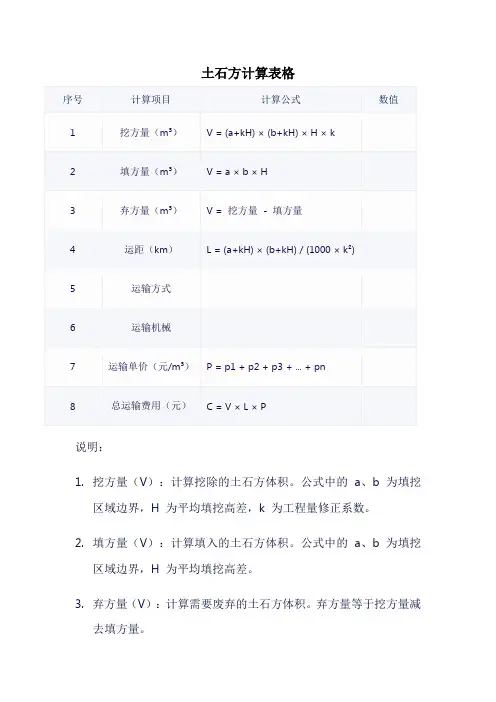

土石方计算表格

土石方计算表格

土石方计算表格
说明:
1.挖方量(V):计算挖除的土石方体积。

公式中的a、b 为填挖
区域边界,H 为平均填挖高差,k 为工程量修正系数。

2.填方量(V):计算填入的土石方体积。

公式中的a、b 为填挖
区域边界,H 为平均填挖高差。

3.弃方量(V):计算需要废弃的土石方体积。

弃方量等于挖方量减
去填方量。

4.运距(L):计算土石方的平均运输距离。

公式中的a、b 为填挖
区域边界,H 为平均填挖高差,k 为工程量修正系数。

5.运输方式:选择合适的运输方式,如自卸汽车、挖掘机、装载机
等。

6.运输机械:填写使用的运输机械类型和数量。

7.运输单价(P):根据实际情况计算土石方的运输单价,包括油费、
过路费、人工费等各项费用。

8.总运输费用(C):根据土石方的运输量和单价计算总运输费用。

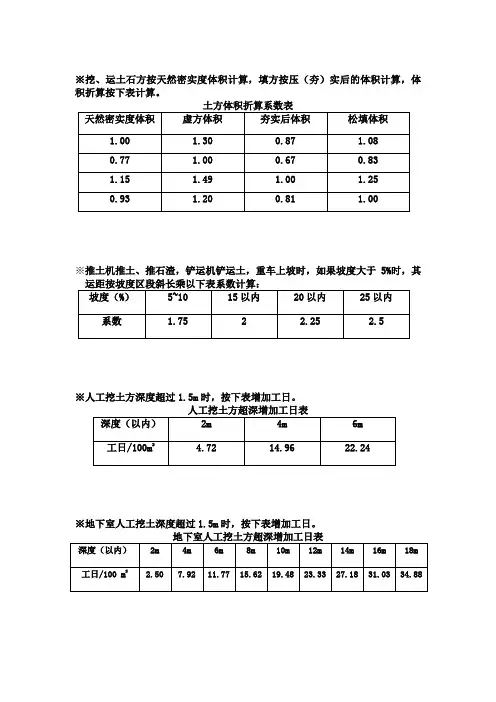

土方体积折算系数表

土方体积折算系数表

※挖、运土石方按天然密实度体积计算,填方按压(夯)实后的体积计算,体积折算按下表计算。

※推土机推土、推石渣,铲运机铲运土,重车上坡时,如果坡度大于5%时,其
※人工挖土方深度超过1.5m时,按下表增加工日。

※地下室人工挖土深度超过1.5m时,按下表增加工日。

挖土方工程量,按设计图示尺寸(包括基础工作面、放坡)以体积计算。

设计对基础施工工作面、放坡没有明确规定的,分别按下表(表一、二)取定。

表一:基础施工所需工作面宽度计算表
注:1有管座基础的管沟挖土方工作面按混凝土垫层、基础支模板的工作面计算。

2挖沟槽、基坑需支挡土板时,按槽、沟底宽每侧增加工作面100mm。

表二:放坡系数表
注:1挖沟槽、基坑需支挡土板时,不得计算放坡。

2计算放坡时,在交接处的重复工程量不予扣除。

1 土方开挖深度,按基础垫层底至交付施工场地标高确定。

2 土方开挖宽度,按基础垫层底宽度加工作面宽度确定。

3 挖沟槽长度按下列情况分别确定:
1)墙基沟槽:外墙按设计图示中心线长度计算;内墙按图示基础底面之间净长线长度(即基础垫层底之间净长度)计算;内外突出部分(垛、附墙烟囱等)体积并入沟槽土方工程量内计算。

2)管道沟槽:按设计图示中心线长度计算。

※各种井类及管道接口等处需加宽增加的土方量,区分不同类别管道按折算系数
单位工程打(压)桩、灌注桩工程量在下表规定数量以内时,其人工、机械台班消耗量按相应子目乘以系数1.25。

(注:本资料素材和资料部分来自网络,仅供参考。

请预览后才下载,期待你的好评与关注!)。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
