公路工程概预算课程设计
合集下载
相关主题
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工地转移费
综合
费率(%)
—
0.23
—
—
50
80
0.617
130.85
(8)规费与企业管理费:暂取养老保险费率18%;失业保险费率3%;医疗保险费率6.8%;住房公积金12%;工伤保险费率1.5%,基本费率5.53%,财务费率0.37%(具体见表4)。
表4间接费费率
规费(%)
企业管理费(%)
养老保险
失业保险
其他费用:0.608×2/10×15.3=1.86元
分项工程费用合计:103.2+2.19+124.65+41.198+27.056+20.733+1.86=320.887元
③盖梁
混凝土工程
人工费=工程量×定额×人工单价=1.6/10×31×86.6=429.54元
材料费=工程量×定额×材料单价
水费:1.6/10×12×1.5=2.88元
材料费=工程量×定额×材料单价
水费:0.608×2/10×12×1.5=2.19元
32.5级水泥:0.608×2/10×3.417×300=124.65元
碎石:0.608×2/10×8.47×40=41.198元
铁件:0.608×2/10×25×8.9=24.056元
钢模板:0.608×2/10×0.031×5500=20.733元
(1)基础设计
本桥采用两跨设计,两岸桥台采用C25混凝土基础,中间桥墩基础采用C25钢筋混凝土整体基础,在自然地基上开挖至持力层深度一下不小于1m的持力层上浇注混凝土基础,自然地基持力层承载力不小于150kPa。
(2)桥墩设计
采用双柱式钢筋混凝土桥墩,墩顶设截面为70×60cm的C30钢筋混凝土盖梁,墩柱底部与预埋在基础内的墩柱钢筋连接,墩柱直径为50cm,墩柱高3.1m。
2015届本科生课程设计
《公路工程概预算》课程设计
—桥梁工程设计
学生姓名
学号
所属学院水利与建筑工程学院
专业土木工程
班级土木15-4
指导教师
塔里木大学教务处制
前言
公路工程概预算课程设计,旨在使学生掌握公路工程概预算的设计方法和计算内容,通过给定的施工图设计资料,使同学按照正确的设计思路和设计步骤,完成公路工程的课程设计。本人此次的课程设计是掌握某桥梁工程概预算的设计方法和计算内容,通过给定的施工图,按照基础设计、桥墩设计、桥台设计及桥面板和栏杆设计的具体施工图内容分别计算该桥梁的建筑安装工程费、设备和工器具购置费、工程建设其他费以及预备费的设计思路和设计步骤,最终完成该桥梁工程总预算的课程设计。
32.5级水泥:70.2/10×0.945×300=1990.17元
碎石:70.2/10×11.5×38=3067.74元
铁件:70.2/10×0.1×9.85=6.915元
钢管:70.2/10×0.004×9800=275.184元
原木:70.2/10×0.03×1000=210.6元
锯材:70.2/10×0.016×1680=188.7元
20-22号铁丝:321.47/1000×3.7×10.68=12.7元
小型机械使用费用:321.47/1000×23.7=7.62元
(4)第二部分费用:按规定计入设备购置费100000元,工具、器具购置费30000元。
(5)第三部分费用:计入研究试验费;勘察设计费;建设项目管理费;生产人员培训费(见表2)。
表2第三部分费用表
序号
费用名称
单位
数量
1
研究试验费
元
80000
2
勘察设计费
元
160000
3
生产人员培训费
元
60000
(6)第四部分费用:计入基本预备费,不计价差预备费。
8-12号铁丝:1.6/10×5.1×8.68=7.08元
分项工程费用合计:
429.54+2.88+522.24+184.56+51.5+4.57+72.16+206.71+7.08=1481.24元
钢筋工程
人工费=工程量×定额×人工单价=321.47/1000×9×86.6=250.55元
材料费=工程量×定额×材料单价
C30混凝土:1.6/10×10.2×320=522.24元
32.5级水泥:1.6/10×3.845×300=184.56元
碎石:1.6/10×8.47×38=51.5元
铁钉:1.6/10×2.9×9.85=4.57元
原木:1.6/10×0.451×1000=72.16元
锯材:1.6/10×0.769×1680=206.71元
1.5t/m3
18
石油沥青
1900元/t
1.1t/t
39
块石
54.00元/m3
1.6t/m3
19
重油
3.30元/kg
0.0012t/kg
40
草皮
4.00元/m3
1t/m3
20
汽油
5.55元/kg
0.0012t/kg
41
石灰、粉煤灰
140元/t
1
21
波纹管
5.5元/m
1
42
扎丝锚具
15元/部
1
(3)施工机械使用费:施工机械台班预算价格按交通部《公路工程机械台班费用定额》(JTG/T B06-03-2007)的定额ba标准计算。
32.5级水泥:3.8/10×2.193×320=354.221元
碎石:3.8/10×7.24×40=110.05元
铁件:3.8/10×3.5×8.9=11.837元
锯材:3.8/10×0.001×1680=0.638元
组合钢模:3.8/10×0.009×5500=18.81元
型钢:3.8/10×0.004×4900=7.448元
(3)桥台设计
桥台采用重力式U型桥台,在浇筑好的基础上用M10浆砌片石砌筑台身与侧墙,在与道路连接线端,桥台两边侧墙采用喇叭形逐渐加宽到6m,以便与村道路基接壤,墩台填土采用透水性较好的砂砾材料土分层填筑并密实,确保桥台与桥头路基的稳定。
(4)桥面板、桥面排水与支座设计
该桥桥面板为2跨(每跨8m)16m现浇矩形实心钢筋混凝土板,板厚0.3m,在浇筑好的桥面板上铺设φ8钢筋网,再浇筑平均8cm厚的C30混凝土铺装层,混凝土铺装层做成两边7cm,中间9cm厚的双向为1%的横坡,并在每跨中间的两侧安全带边缘预埋φ50mm的桥面横向排水管,将桥面聚水从横向排入沟渠。另外,在支座设计时,采用在桥墩、桥台的支点处铺2cm厚的油毛毡,作为本桥的简易支座。
35
碎石(4cm)
45.00元/m3
1.5t/m3
15
油毛毡
4.8元/kg
0.0012t/kg
36
碎石(8cm)
40.00元/m3
1.5t/m3
16
325#水泥
300元/t
1.01t/t
37
石屑
55.00元/m3
1.5t/m3
17
425#水泥
310元/t
1.01t/t
38
路面用碎石
50.00元/m3
本次课程设计参考了许多的文献资料,有着优秀老师的悉心指导,具有一定的可信度。但是,由于本人学识有限,若有瑕疵之处,恳请指出改正。
1.编制说明

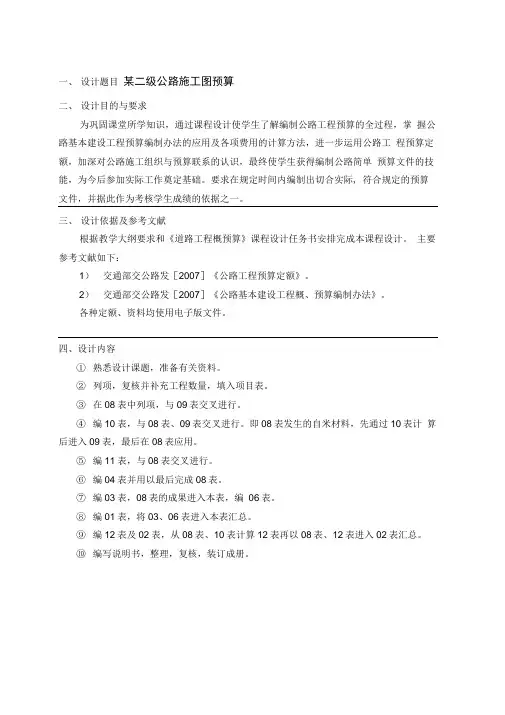

1.1工程概况
某桥是某村的一座中等适应桥梁,采用了经济适用、方便施工、美观大方的设计理念,按现浇整体式钢筋混凝土简支板桥进行设计。通过综合考虑设计与施工规范,结合桥位地质特点、河床现状、过水断面、水位与通航、水文资料等情况,决定采用现浇整体式钢筋混凝土板桥作为上部结构,下部结构采用整体式钢筋混凝土扩大基础、双柱式钢筋混凝土柱式桥墩和钢筋混凝土盖梁,两岸桥台采用重力式U型桥台,桥面宽4m,两侧各设0.3m的栏杆安全带,桥面净宽3.4m,满足单行车道通行,设计荷载为汽车-10级,桥面按1%的横坡布置,横坡设置在桥面铺装层上,每跨两侧对称各布置一孔φ50泄水管,泄水管横向预埋在安全带与桥面铺装层之间,以利桥面排水。
医疗保险
住房积金
工伤保险
综合费率
基本费率
食运补助
职ห้องสมุดไป่ตู้探亲
职工取暖
财务费用
综合费用
18
3
6.8
12
1.5
41.3
5.53
0.49
0.29
—
0.37
89.28
2.计算说明书
2.1第一部分:建筑安装工程费
(1)直接工程费
1)基础工程
①基础开挖,人工挖卷扬机吊运坑土、石方
人工费=工程量×定额×人工单价=56/1000×593.8×86.6=2879.69元
(5)安全带与栏杆设计
本桥的两侧安全带为栏杆立柱的基座,安全带宽为0.3m,高度为高出桥面铺装20cm。采用与桥面板同时现浇施工或分阶段完成,安全带施工时要预留栏杆立柱插孔,确保栏杆立柱的安装,栏杆与立柱采用预制施工。
1.2编制依据
(1)交通运输部《公路工程基本建设项目预算编制方法》(JTG B06-2007)
—
11
8-12号铁丝
8.68元/kg
0.001t/kg
32
片石
38.00元/m3
1.6t/m3
12
20-22号铁丝
10.68元/kg
0.001t/kg
33
矿粉
115.00元/t
1.01t/t
13
钢板标志
8000元/t
1
34
碎石(2cm)
50.00元/m3
1.5t/m3
14
油漆
18.00元/kg
0.0012t/kg
1.4费用方面
(1)人工单价:人工工日单价(含机械工)以86.6元/日记列。
(2)材料单价:运杂费按地方规定,公路运价0.55元/t·km,装卸费为3.0元/t。外购材料原价取自地方地方调查单价(见表1)。如有没涉及到的材料可自行查找补充补充得到相应价格。
表1外购材料原价明细表
序号
规格
原价
毛重系数或单位重
序号
规格
原价
毛重系数或单位重
1
原木
1000元/m3
1t/m3
22
柴油
5.30元/kg
0.0012t/kg
2
锯材
1680元/m3
1t/m3
23
煤
700元/t
1
3
Ⅰ级钢筋
4200元/t
1
24
水
1.5元/m3
—
4
Ⅱ级钢筋
4700元/t
1
25
电
1.05元/度
—
5
角钢、型钢
4900元/t
1
26
木柴
0.3元/kg
30kN以内单筒慢动卷扬机:56/1000×13.28×87.09=64.77元
分项工程直接费用合计:2879.69+64.77=2944.46元
②基础混凝土及钢筋混凝土浇筑
人工费=工程量×定额×人工单价=3.8/10×5.5×86.6=180.994元
材料费=工程量×定额×材料单价
水费:3.8/10×10×1.5=5.7元
分项工程费用合计:
180.994+5.7+354.221+110.05+11.837+0.638+18.81+7.448=689.698元
2)墩台工程
①实体式桥台
人工费=工程量×定额×人工单价=70.2/10×13.2×86.6=8024.7元
材料费=工程量×定额×材料单价
水费:70.2/10×8×1.5=84.24元
8-12号铁丝:70.2/10×0.6×8.68=36.56元
分项工程费用合计:
8024.7+84.24+1990.17+3067.74+6.915+275.184+210.6+188.7+36.56=13884.81元
②圆柱式墩
人工费=工程量×定额×人工单价=0.608/10×19.6×86.6=103.2元
(2)交通运输部《公路工程预算定额》(JTG/T B06-02-2007)
(3)交通运输部《公路工程机械台班费用定额》(JTG/T B06-03-2007)
(4)张兴强,清华大学出版社:《公路工程概预算》,2011
(5)陈明宽,人民交通出版社:《公路工程与造价》,2008
(6)工程所在地的人工、材料、设备预算价格等
—
6
电焊条
11.5元/kg
0.001t/kg
27
反光膜
3.6元/m2
—
7
钢模板
5500元/t
1
28
钢管
9800元/t
—
8
组合钢模板
5500元/t
1
29
青(红)砖
260元/千块
1
9
铁件
8.9元/kg
0.001t/kg
30
石灰石
230元/t
1
10
铁钉
9.85元/kg
0.001t/kg
31
粘土
5.00元/m3
(7)其他有关材料
1.3材料运输及加工
(1)该道路施工过程中所用的材料以汽车运输为主。
(2)水泥、钢材、电焊条运距为25km,原木回收为2.456元/m3,其余材料在当地就可以采购,其运距为5km。
(3)砂子采用就近的河砂,质地优良,供应量大,采用自行开采,自办运输的方式,运输距离为3km,工程中的片石运输距离为15km。
光圆钢筋:83.74/1000×0.108×4700=42.51元
带肋钢筋:(19.99+217.74)/1000×0.917×4700=1024.59元
电焊条:321.47/1000×4.0×11.5=14.79元
32.5级水泥:321.47/1000×3.845×300=370.82元
32KV·A以内交流电焊机:321.47/1000×0.6×104.64=20.18元
(7)其他各项费率按当地文件计取,其中主副食运费补贴按综合公里20km计取,工地转移费按65km计取,特殊地区施工、行车干扰、文明施工均不计,施工辅助费按80%计取,临时设施费按50%计取(具体见表3)。
表3其他工程费费率
名称
冬季施工增加费
雨季施工增加费
夜间施工增加费
特殊地区施工费
临时设施费
施工辅助费
综合
费率(%)
—
0.23
—
—
50
80
0.617
130.85
(8)规费与企业管理费:暂取养老保险费率18%;失业保险费率3%;医疗保险费率6.8%;住房公积金12%;工伤保险费率1.5%,基本费率5.53%,财务费率0.37%(具体见表4)。
表4间接费费率
规费(%)
企业管理费(%)
养老保险
失业保险
其他费用:0.608×2/10×15.3=1.86元
分项工程费用合计:103.2+2.19+124.65+41.198+27.056+20.733+1.86=320.887元
③盖梁
混凝土工程
人工费=工程量×定额×人工单价=1.6/10×31×86.6=429.54元
材料费=工程量×定额×材料单价
水费:1.6/10×12×1.5=2.88元
材料费=工程量×定额×材料单价
水费:0.608×2/10×12×1.5=2.19元
32.5级水泥:0.608×2/10×3.417×300=124.65元
碎石:0.608×2/10×8.47×40=41.198元
铁件:0.608×2/10×25×8.9=24.056元
钢模板:0.608×2/10×0.031×5500=20.733元
(1)基础设计
本桥采用两跨设计,两岸桥台采用C25混凝土基础,中间桥墩基础采用C25钢筋混凝土整体基础,在自然地基上开挖至持力层深度一下不小于1m的持力层上浇注混凝土基础,自然地基持力层承载力不小于150kPa。
(2)桥墩设计
采用双柱式钢筋混凝土桥墩,墩顶设截面为70×60cm的C30钢筋混凝土盖梁,墩柱底部与预埋在基础内的墩柱钢筋连接,墩柱直径为50cm,墩柱高3.1m。
2015届本科生课程设计
《公路工程概预算》课程设计
—桥梁工程设计
学生姓名
学号
所属学院水利与建筑工程学院
专业土木工程
班级土木15-4
指导教师
塔里木大学教务处制
前言
公路工程概预算课程设计,旨在使学生掌握公路工程概预算的设计方法和计算内容,通过给定的施工图设计资料,使同学按照正确的设计思路和设计步骤,完成公路工程的课程设计。本人此次的课程设计是掌握某桥梁工程概预算的设计方法和计算内容,通过给定的施工图,按照基础设计、桥墩设计、桥台设计及桥面板和栏杆设计的具体施工图内容分别计算该桥梁的建筑安装工程费、设备和工器具购置费、工程建设其他费以及预备费的设计思路和设计步骤,最终完成该桥梁工程总预算的课程设计。
32.5级水泥:70.2/10×0.945×300=1990.17元
碎石:70.2/10×11.5×38=3067.74元
铁件:70.2/10×0.1×9.85=6.915元
钢管:70.2/10×0.004×9800=275.184元
原木:70.2/10×0.03×1000=210.6元
锯材:70.2/10×0.016×1680=188.7元
20-22号铁丝:321.47/1000×3.7×10.68=12.7元
小型机械使用费用:321.47/1000×23.7=7.62元
(4)第二部分费用:按规定计入设备购置费100000元,工具、器具购置费30000元。
(5)第三部分费用:计入研究试验费;勘察设计费;建设项目管理费;生产人员培训费(见表2)。
表2第三部分费用表
序号
费用名称
单位
数量
1
研究试验费
元
80000
2
勘察设计费
元
160000
3
生产人员培训费
元
60000
(6)第四部分费用:计入基本预备费,不计价差预备费。
8-12号铁丝:1.6/10×5.1×8.68=7.08元
分项工程费用合计:
429.54+2.88+522.24+184.56+51.5+4.57+72.16+206.71+7.08=1481.24元
钢筋工程
人工费=工程量×定额×人工单价=321.47/1000×9×86.6=250.55元
材料费=工程量×定额×材料单价
C30混凝土:1.6/10×10.2×320=522.24元
32.5级水泥:1.6/10×3.845×300=184.56元
碎石:1.6/10×8.47×38=51.5元
铁钉:1.6/10×2.9×9.85=4.57元
原木:1.6/10×0.451×1000=72.16元
锯材:1.6/10×0.769×1680=206.71元
1.5t/m3
18
石油沥青
1900元/t
1.1t/t
39
块石
54.00元/m3
1.6t/m3
19
重油
3.30元/kg
0.0012t/kg
40
草皮
4.00元/m3
1t/m3
20
汽油
5.55元/kg
0.0012t/kg
41
石灰、粉煤灰
140元/t
1
21
波纹管
5.5元/m
1
42
扎丝锚具
15元/部
1
(3)施工机械使用费:施工机械台班预算价格按交通部《公路工程机械台班费用定额》(JTG/T B06-03-2007)的定额ba标准计算。
32.5级水泥:3.8/10×2.193×320=354.221元
碎石:3.8/10×7.24×40=110.05元
铁件:3.8/10×3.5×8.9=11.837元
锯材:3.8/10×0.001×1680=0.638元
组合钢模:3.8/10×0.009×5500=18.81元
型钢:3.8/10×0.004×4900=7.448元
(3)桥台设计
桥台采用重力式U型桥台,在浇筑好的基础上用M10浆砌片石砌筑台身与侧墙,在与道路连接线端,桥台两边侧墙采用喇叭形逐渐加宽到6m,以便与村道路基接壤,墩台填土采用透水性较好的砂砾材料土分层填筑并密实,确保桥台与桥头路基的稳定。
(4)桥面板、桥面排水与支座设计
该桥桥面板为2跨(每跨8m)16m现浇矩形实心钢筋混凝土板,板厚0.3m,在浇筑好的桥面板上铺设φ8钢筋网,再浇筑平均8cm厚的C30混凝土铺装层,混凝土铺装层做成两边7cm,中间9cm厚的双向为1%的横坡,并在每跨中间的两侧安全带边缘预埋φ50mm的桥面横向排水管,将桥面聚水从横向排入沟渠。另外,在支座设计时,采用在桥墩、桥台的支点处铺2cm厚的油毛毡,作为本桥的简易支座。
35
碎石(4cm)
45.00元/m3
1.5t/m3
15
油毛毡
4.8元/kg
0.0012t/kg
36
碎石(8cm)
40.00元/m3
1.5t/m3
16
325#水泥
300元/t
1.01t/t
37
石屑
55.00元/m3
1.5t/m3
17
425#水泥
310元/t
1.01t/t
38
路面用碎石
50.00元/m3
本次课程设计参考了许多的文献资料,有着优秀老师的悉心指导,具有一定的可信度。但是,由于本人学识有限,若有瑕疵之处,恳请指出改正。
1.编制说明
1.1工程概况
某桥是某村的一座中等适应桥梁,采用了经济适用、方便施工、美观大方的设计理念,按现浇整体式钢筋混凝土简支板桥进行设计。通过综合考虑设计与施工规范,结合桥位地质特点、河床现状、过水断面、水位与通航、水文资料等情况,决定采用现浇整体式钢筋混凝土板桥作为上部结构,下部结构采用整体式钢筋混凝土扩大基础、双柱式钢筋混凝土柱式桥墩和钢筋混凝土盖梁,两岸桥台采用重力式U型桥台,桥面宽4m,两侧各设0.3m的栏杆安全带,桥面净宽3.4m,满足单行车道通行,设计荷载为汽车-10级,桥面按1%的横坡布置,横坡设置在桥面铺装层上,每跨两侧对称各布置一孔φ50泄水管,泄水管横向预埋在安全带与桥面铺装层之间,以利桥面排水。
医疗保险
住房积金
工伤保险
综合费率
基本费率
食运补助
职ห้องสมุดไป่ตู้探亲
职工取暖
财务费用
综合费用
18
3
6.8
12
1.5
41.3
5.53
0.49
0.29
—
0.37
89.28
2.计算说明书
2.1第一部分:建筑安装工程费
(1)直接工程费
1)基础工程
①基础开挖,人工挖卷扬机吊运坑土、石方
人工费=工程量×定额×人工单价=56/1000×593.8×86.6=2879.69元
(5)安全带与栏杆设计
本桥的两侧安全带为栏杆立柱的基座,安全带宽为0.3m,高度为高出桥面铺装20cm。采用与桥面板同时现浇施工或分阶段完成,安全带施工时要预留栏杆立柱插孔,确保栏杆立柱的安装,栏杆与立柱采用预制施工。
1.2编制依据
(1)交通运输部《公路工程基本建设项目预算编制方法》(JTG B06-2007)
—
11
8-12号铁丝
8.68元/kg
0.001t/kg
32
片石
38.00元/m3
1.6t/m3
12
20-22号铁丝
10.68元/kg
0.001t/kg
33
矿粉
115.00元/t
1.01t/t
13
钢板标志
8000元/t
1
34
碎石(2cm)
50.00元/m3
1.5t/m3
14
油漆
18.00元/kg
0.0012t/kg
1.4费用方面
(1)人工单价:人工工日单价(含机械工)以86.6元/日记列。
(2)材料单价:运杂费按地方规定,公路运价0.55元/t·km,装卸费为3.0元/t。外购材料原价取自地方地方调查单价(见表1)。如有没涉及到的材料可自行查找补充补充得到相应价格。
表1外购材料原价明细表
序号
规格
原价
毛重系数或单位重
序号
规格
原价
毛重系数或单位重
1
原木
1000元/m3
1t/m3
22
柴油
5.30元/kg
0.0012t/kg
2
锯材
1680元/m3
1t/m3
23
煤
700元/t
1
3
Ⅰ级钢筋
4200元/t
1
24
水
1.5元/m3
—
4
Ⅱ级钢筋
4700元/t
1
25
电
1.05元/度
—
5
角钢、型钢
4900元/t
1
26
木柴
0.3元/kg
30kN以内单筒慢动卷扬机:56/1000×13.28×87.09=64.77元
分项工程直接费用合计:2879.69+64.77=2944.46元
②基础混凝土及钢筋混凝土浇筑
人工费=工程量×定额×人工单价=3.8/10×5.5×86.6=180.994元
材料费=工程量×定额×材料单价
水费:3.8/10×10×1.5=5.7元
分项工程费用合计:
180.994+5.7+354.221+110.05+11.837+0.638+18.81+7.448=689.698元
2)墩台工程
①实体式桥台
人工费=工程量×定额×人工单价=70.2/10×13.2×86.6=8024.7元
材料费=工程量×定额×材料单价
水费:70.2/10×8×1.5=84.24元
8-12号铁丝:70.2/10×0.6×8.68=36.56元
分项工程费用合计:
8024.7+84.24+1990.17+3067.74+6.915+275.184+210.6+188.7+36.56=13884.81元
②圆柱式墩
人工费=工程量×定额×人工单价=0.608/10×19.6×86.6=103.2元
(2)交通运输部《公路工程预算定额》(JTG/T B06-02-2007)
(3)交通运输部《公路工程机械台班费用定额》(JTG/T B06-03-2007)
(4)张兴强,清华大学出版社:《公路工程概预算》,2011
(5)陈明宽,人民交通出版社:《公路工程与造价》,2008
(6)工程所在地的人工、材料、设备预算价格等
—
6
电焊条
11.5元/kg
0.001t/kg
27
反光膜
3.6元/m2
—
7
钢模板
5500元/t
1
28
钢管
9800元/t
—
8
组合钢模板
5500元/t
1
29
青(红)砖
260元/千块
1
9
铁件
8.9元/kg
0.001t/kg
30
石灰石
230元/t
1
10
铁钉
9.85元/kg
0.001t/kg
31
粘土
5.00元/m3
(7)其他有关材料
1.3材料运输及加工
(1)该道路施工过程中所用的材料以汽车运输为主。
(2)水泥、钢材、电焊条运距为25km,原木回收为2.456元/m3,其余材料在当地就可以采购,其运距为5km。
(3)砂子采用就近的河砂,质地优良,供应量大,采用自行开采,自办运输的方式,运输距离为3km,工程中的片石运输距离为15km。
光圆钢筋:83.74/1000×0.108×4700=42.51元
带肋钢筋:(19.99+217.74)/1000×0.917×4700=1024.59元
电焊条:321.47/1000×4.0×11.5=14.79元
32.5级水泥:321.47/1000×3.845×300=370.82元
32KV·A以内交流电焊机:321.47/1000×0.6×104.64=20.18元
(7)其他各项费率按当地文件计取,其中主副食运费补贴按综合公里20km计取,工地转移费按65km计取,特殊地区施工、行车干扰、文明施工均不计,施工辅助费按80%计取,临时设施费按50%计取(具体见表3)。
表3其他工程费费率
名称
冬季施工增加费
雨季施工增加费
夜间施工增加费
特殊地区施工费
临时设施费
施工辅助费
