栏杆工程分包合同模板样本

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

编号:

栏杆工程合同文件

工程名称:

工程地点:

发包方:

总包方:

分包方:

签约日期:年月日

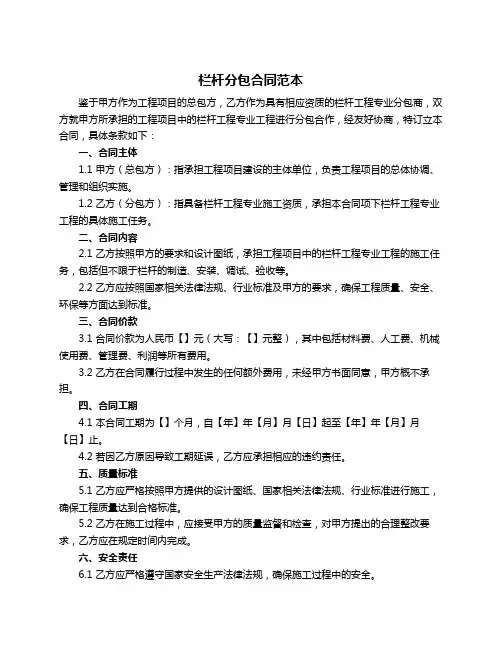

栏杆工程合同

建设单位:(以下简称甲方)总包单位:(以下简称乙方)分包单位:(以下简称丙方)通过招标,经三方友好协商谈判,就位于的项目 #楼栏杆工程达成以下合同条款:

一、协议条款

一、工程概况:

1.1工程名称:

1.2工程地点:

二、承包内容:

2.1对甲方提供的栏杆工程的施工图进行深化、优化设计。

2.2包括但不于限于:依照甲方(包括栏杆原设计单位,下同)书面审核、批准的深化设计施工图纸进行栏杆的加工制作、运输、安装、检验、试验直至验收合格、交付使用的全部工作内容。甲方可不能因其对深化设计图的审批而承担因深化设计图中存在错误、遗漏、不完善或其他瑕疵而产生的任何责任或损失,该等损失将由丙方自行承担。丙方的深化设计不得对约定的品质、材料、品牌、规格等偷工减料,否则,按相关约定承担违约责任。

2.3丙方有责任对差不多甲方审核、批准的深化设计施工图纸进行再次复核,并发觉深化设计施工图与施工现场不一致的方面,或原设计施工图、深化设计施工图中不符合国家规范及标准(包括地点标准、要求)的方面,并于栏杆加工制作前进行及时的完善,否则,因此造成的返工、损失或工程造价的增加均由丙方承担。丙方最终的深化施工图设计和优化须经甲方及设计单位书面确认,并不得降低本工程的品质和效果。

2.4丙方有责任对甲方审核、批准过的深化设计施工图纸进行进一步的优化并上报甲方。即使在丙方差不多完成了栏杆的加工制作,或安装、验收,只要甲方发觉有其他更加优化的设计(不

包括栏杆所使用的材料)且该优化设计得到原设计单位认可,甲方即有权在本工程结算时单方面扣除使用甲方优化设计能够节约的工程造价。

三、承包方式:

3.1本工程以包工包料、包深化、优化设计的形式由丙方承包。

四、合同价款:

4.1本工程采纳综合单价的方式进行计价(综合单价详见本合同附件),暂定总价为RMB 万元(大写:元整)。

4.2综合单价详见本合同附件。综合单价包括人工费(含保险费)、材料费、机械费、治理费、各项检验费、临建费、运杂费、垃圾清理及外运费、水电费、成品爱护费(含对第三方的)、利润、各种规费、措施项目费、其它项目费(含深化、优化设计费、图签费)、税金、约定年限内的保修费、风险费及其它所有履行本合同所需的一切相关费用。。综合单价可不能因本工程的漏项、计算错误或其他失误而调整,也可不能因其他任何方面(包括但不限于材料、人工和机械等的市场涨价及政府的有关调价文件)的差异或变化而调整。综合单价中有但丙方实际未施工的项目或施工

不到位的,相应费用从合同价款中扣除。丙方不享受优化设计节约的工程造价。

4.3本栏杆工程之图纸、深化(优化)设计施工图及讲明书中未表明者,若适应上该部分工作属于丙方工作的,丙方亦应照作且费用已包含在本合同综合单价及合同价款内。丙方拒绝该项工作的,甲方或乙方有权将该项工作交由其他方完成(或由乙方完成),因此发生的费用×120%在丙方的合同价款内扣除。

4.4栏杆工程所用材料,现场作样,经甲方封样确认后作为验收标准。

五、付款方式:

5.1完成全部工程量50%后14天后支付已完工程量的50%。

5.2全部施工完成后14天后支付至已完工程量的70%。

5.3工程经竣工验收符合合同要求的质量标准后14天后支付至已完工程量的80%。

5.4结算后除留结算造价的5%作为质保金外,结清余款。

5.5保修金按质保协议书的约定支付。

5.6支付进度款同时甲方有权直接扣除代交水电、甲供材料费(同期用量扣除)、各种罚款、违约金等。丙方收款时须出具符合甲方所在地主管税务部门规定的发票,否则甲方有权拒付相应

工程款。

5.7进度款付款比例的调整:

5.7.1甲方可依照丙方完成本工程的工程质量,对本合同协议条款中约定的付款方式进行调整:

5.7.1.1实测实量得分在80分以下的,该时期的工程款暂不予付款,直至整改至符合80分以上后再支付。

5.7.2甲方可依照丙方完成本工程的工程进度,对本合同协议条款中约定的付款方式进行调整:

5.7.2.1工程进度滞后2天内的,按当期应付款额支付。

5.7.2.2进度滞后3天以上10天内的,按当期应付款额的90%支付,其余进度招待进度满足要求后支付。

5.7.2.3进度滞后超过11天的,按当期应付款额的80%支付,其余进度招待进度满足要求后支付。

六、工期:

6.1本工程的开工日期为年月日(具体以开工令为准)。

6.2本工程的竣工日期为年月日(依照上述实际开工日期以及合同总工期确定)。

6.3本工程合同总工期为个日历日(含节假日)。

6.3.1上述合同工期已综合考虑了施工期间的节假日、恶劣气候(包括但不限于强降雨、暴雪、风暴等)、政府部门对施工的限制、设计变更导致工程量的增加或工程的返工等。

6.3.2本合同打算节点如下(由甲方工程部明确进度操纵要求):

6.4以下情形发生在施工关键工期线路上,造成竣工日期及操纵工期拖延,且该拖延后果确属不可幸免,经甲方加盖公章确认,工期相应顺延。

(1)法律规定的不可抗力。

(2)因甲方缘故造成的停建、缓建、暂停施工。

上述情况发生后5个工作日内,就延误的工期丙方须以书面形式向甲方提出报告,丙方未及时提出报告的,视为丙方自行放弃工期顺延的申请。甲方在收到报告后30个工作日内予以审核。

二、标准条款

七、组成本合同的文件包括:

7.1本合同协议条款;

7.2往来函件及承诺;

7.3中标通知书;

7.4本合同标准条款;

7.5招标文件;

7.6承包方提交的投标书和投标报价表,投标报价清单;

7.7供货一览表;

7.8技术规格及服务要求;

7.9质量保修书及服务承诺;

7.10甲方、乙方和丙方商定的其他必要文件。

上述文件存在不一致的,以排列在前的文件优先解释,一般性规定与专门约定不一致的,以专门约定为准。

八、合同价款的结算依据和原则:

8.1合同内价款的结算原则:工程量按验收合格的完工工程量计算,单价执行本合同综合单价。。

8.2合同外价款的调整原则:

相关文档
最新文档
