隧道安全施工安全控制要点培训教材(PPT 50页)

合集下载

隧道施工安全培训课件

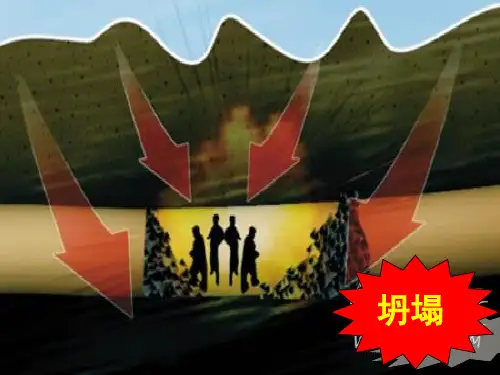

隧道施工安全培训课件

期支护喷混凝土时,格栅钢架发生垮塌,造成1人死
亡,构成生产安全一般事故。
第一部分:我国隧道施工的现状
四、隧道灾害事故的种类
2起,占8% 2起,占8% 2起,占8% 3起,占12% 16起,占64% 隧道塌方 突水突泥 洞内火灾 火工品爆炸 其他
图-1 25起隧道灾害事故种类比例示意
第二部分:隧道塌方的原因分析、预防措施
(3) 加强初期支护,控制坍方。
第二部分:隧道塌方的原因分析、预防措施
预防坍方的处理措施
(1) 隧道发生坍方,应及时迅速处理。 (2) 处理坍方应先加固未坍塌地段,防止继续发展。 并可按下列方法进行处理: ①小坍方,纵向延伸不长、坍穴不高。首先加固 坍体两端洞身,并抓紧喷射混凝土或采用锚喷联合支
塌方量约 6000立方米
掌子面处装药16人 装载车司机1人 二次衬砌 喷浆4人
值班2人 (逃出)
距洞口155米
塌方体长26米
距掌子面150米
第三部分:隧道塌方事故案例
坍塌事故现场救援相片
第三部分:隧道塌方事故案例
坍塌事故现场救援相片
第三部分:隧道塌方事故案例
坍塌事故现场救援相片
第三部分:隧道塌方事故案例
第三部分:隧道塌方事故案例
案例二
四川省成都市龙泉驿区五洛路 1号隧道“2·24”爆炸事故
第三部分:隧道塌方事故案例
一、事故基本情况

2月24日13时20分,四川省成都市龙泉驿区五洛路1号
隧道发生瓦斯爆炸事故。

事故共造成7人遇难、19人受伤。

在遇难人员中,隧道施工单位职工5人(其中4人在隧
道内、1人在隧道口外),另2人为周边群众。
第二部分:隧道塌方的原因分析、预防措施

隧道施工质量及安全控制培训课件

隧道施工质量及安全控制培训课件
工质量和安全
失败案例
1
某隧道施工过程 中,由于地质条 件复杂,导致塌 方事故,造成人 员伤亡和财产损 失。
2
某隧道施工过程 中,由于施工工 艺不当,导致隧 道漏水,影响隧 道的使用寿命和 行车安全。
3
某隧道施工过程 中,由于安全措 施不到位,导致 火灾事故,造成 人员伤亡和财产 损失。
4
某隧道施工过程 中,由于质量管 理不严,导致隧 道结构缺陷,影 响隧道的使用寿 命和行车安全。
培训方式:理 论讲解、案例 分析、实际操 作等
培训效果评估: 考核、反馈、 改进等
3
隧道施工案例分 析
成功案例
01
02
03
04
案例名称:某高 速公路隧道工程
成功原因:采用先 进的施工技术和设 备,严格控制施工
质量
成果:隧道施工 质量高,安全无
隐患
经验总结:加强施 工管理,提高施工 技术水平,确保施
新技术介绍
01
新型盾构机:提高 施工效率,降低施
工风险
02
隧道掘进机:实现 自动化、智能化施

03
隧道监测技术:实 时监测隧道施工质 量,确保施工安全
04
隧道通风技术:改 善隧道施工环境, 保障施工人员健康
应用效果
提高施工效率:新 技术的应用可以缩 短施工周期,提高 施工效率
01
降低施工成本:新 技术的应用可以降 低施工成本,提高 经济效益
隧道施工质量及安全 控制培训课件
演讲人
01 隧道施工质量控制 02 隧道施工安全控制 03 隧道施工案例分析
04 隧道施工新技术
目录
1
隧道施工质量控 制
质量标准
1

隧道施工安全教育培训ppt

隧道施工安全教育培训ppt

三相五线制
临时用电线架空
电缆线破损
严格遵守行车制度, 杜绝类似事故的发生
隧道施工安全教育培训 ppt
2020/8/22
开挖轮廓差
图七: 进出隧 道人员 必须走 人行道
Байду номын сангаас交叉区 设置
警示标示
严禁在清除松动 岩块时,交叉作业
作业人员必须穿戴好 劳动防护用品,
防止喷浆料溅入眼睛
严格按照规范 进行喷护
不得用载机 作钢架安装 作业平台
严格按照施工 技术交底及 设计规范施做 初期支护,防止 类似事故的发生
浇筑完 毕的二 衬错台 明显
浇筑完 毕的二 衬错台 明显
施工作业地段 开挖工作面 其他作业地段 运输通道 成洞地段
最小光照度(lX) 50 30 15 10
变压器未进行安全防护

《隧道施工安全》PPT课件

《隧道施工安全》PPT课件

精选PPT
2
二、瓦斯预测预报 1、隧道施工前应依据工程设计资料,施工中 根据揭穿煤层情况,重新验证煤与瓦斯突出的 危险性,并编制防治突出的专项方案和措施。 2、距煤层30-50m,水平超前钻探孔2-3个, 确定煤层位置,并测试瓦斯压力和浓度;距煤 层10-15m,打2-3个钻孔,穿透煤层,测出瓦 斯浓度、瓦斯压力,采集煤样测定煤的坚固系 数和瓦斯放散初速度。 3、瓦斯预测预报根据实测资料采用综合指标 法进行判断,并根据预测结果指导施工。
精选PPT
3
三、瓦斯监测 1.采用方法
试验室分析:从坑道中取空气试样,送实 验室用气体分析器、气相色谱仪进行成分分 析。这种方法测定精度高,但需要时间长。
现场检查:用携带式仪器在现场直接测定 空气中某一种气体或几种气体的浓度。
瓦斯遥测:用自动化遥测或监测系统远距 离、定点、长期连续、自动记录显示其瓦斯 浓度,如果某种气体超过规定时,可报警或 自动断电。
,一律严格禁止进入瓦斯隧道内安装使用。
2、供配电应满足下列要求:
(1)施工用电设备应设有两条回路,也自备
发电站作为备用电源。精选PPT
10
(2)电压:高压不大于1000V,低压大于 380V。电压波动范围:高压为额定值的±5% ,低压为额定值的±10%。 (3)照明供电采用单独照明系统,除常规保 护外,设高灵敏度可调漏电保护装置,保护防 爆要求和人身安全。 (4)供电系统的应“三专”, 即专用变压器 、专用开关、专用供电线路;“两闭锁”,即 瓦斯浓度超标时与供电的闭锁、局部通风与供 电的闭锁。
精选PPT
8
(4)主扇应有同等能力的备用风机。 (5)每个工区的局扇应有一定数量的备用量 ,局扇应安装风电闭锁装置,通风管应具备 阻燃和抗静电性能。 2、防止瓦斯局部聚积措施

隧道施工安全教育培训ppt课件

隧道施工安全教育培训ppt课件
2、应采用电机驱动钻机,施工用电应由持证上岗的电工负责; 3、孔口管必须安设牢固; 4、钻机使用的高压风、高压水的各种连接部件应采用符合标准的高压配件,管 路连接应安设牢固并经常检查; 5、钻孔时,钻机前方应安设挡板,除操作人员外其他人员禁止进入工作区域。
8 xx
第二章超前地质预报
十三、在可能发生突水、突泥的地段,进行超前钻探时应符合下列规定:
1、侧壁导坑形状应近似椭圆形,导坑宽度不应大于0.3倍隧道宽度; 2、侧壁导坑、中槽部位开挖应采用短台阶,台阶长度3~5m,必要时应预留核 心上;
3、侧壁导坑开挖应超前中槽部位10~15m。 4、采用分部法开挖的临时支护应根据监控量测结果逐段拆除,每段拆除长度不 得大于15m。 七、分部法开挖作业应进行安全检查,并认真填写检查记录表;对检查中发现的 不符合规定的情况,应签发整改通知单,限期整改,并跟踪验证。
三、隧道开挖方法应根据其他地质条件、断面大小、施工装备、工期等条件的变 化,在施工过程中进行适宜的调整。
四、钻爆开挖应采用光面爆破或预裂爆破技术,控制循环进尺,减少对围岩的扰 动,并不应对初期支护、衬砌结构和施工设备造成损伤。
五、两座平行的隧道开挖时,其两个同向开挖工作面应保持合理的纵向距离; 间距小的隧道,必须采取措施防止后行洞开挖对先行洞产生不良影响。隧道双 向开挖接近贯通面时,两端施工应加强联系与统一指挥,当隧道两个开挖工作 面距离接近15m时,必须采取一端掘进另一端停止作业并撤走人员和机具的措 施,同时在安全距离处设置禁止入内的警示标志。
图 二: 找 顶 作 业
13 xx
第三章 开挖
第二节全断面法开挖
采用全断面法开挖隧道时,应控制一次同时起爆的炸药量,减少爆破振动对围岩 的影响。 一、在地质条件较差地段采用全断面法开挖隧道时,必须对围岩进行超前支护或 预加固,并控制循环进尺。

隧道施工安全注意事项ppt课件

隧道施工安全注意事项ppt课件
4、洞内支护,宜随挖随支护,支护至开挖面的距离一般不得 超过4m;如遇石质破碎、风化严重和土质隧道时,应尽量 缩小支护工作面。当短期停工整时理版,课应件 将支撑直抵工作面。 14
5、不得将支撑立柱置于废碴或活动的石头上。软弱围岩 地段的立柱应加设垫板或垫梁,并加木楔塞紧。
6、漏斗孔开挖时应加强支护,并加设盖板;供人上下的 孔道应设置牢固的扶梯。
6
隧道通风
整理版课件
7
二、爆破
1、装药与钻孔不宜平行作业。
2、爆破器材加工房应设在洞口50m以外的安全地点。严 禁在加工房以外的地点改制和加工爆破器材。长隧道
施工必须在洞内加工爆破器材时,其加工硐室的设置 应符合国家现行的《爆破安全规程》(GB 6722—2003) 的有关规定。
3、爆破作业和爆破器材加工人员严禁穿着化纤衣物。
ቤተ መጻሕፍቲ ባይዱ
6、装药前应检查爆破工作面附近的支护是否牢固;炮眼 内的泥浆,石粉应吹洗干净;刚打好的炮眼热度过高, 不得立即装药。如果遇有照明不足,发现流砂、流泥未 经妥善处理,或可能有大量溶洞涌水时,严禁装药爆破。
7、洞内爆破不得使用黑色火药。
8、火花起爆时严禁明火点炮,其导火索的长度应保证点 完导火索后,人员能撤至安全地点,但不得短于1.2m。
10、采用电雷管爆破时,必须按国家现行的《爆破安全规 程》(GB6722—2003)的有关规定进行,并应加强洞内
电源的管理,防止漏电引爆。装药时可用投光灯、矿灯
照明。起爆主导线宜悬空架设,距各种导电体的间距必 须大于lm。
11、爆破后必须经过15min通风排烟后,检查人员方可进 人工作面,检查有无“盲炮”及可疑现象;有无残余炸 药或雷管;顶板两帮有无松动石块;支护有无损坏与变 形。在妥善处理并确认无误后,其他工作人员才可进入 工作面。

隧道施工安全培训_ppt

隧道施工安全培训_ppt

工序施工安全措施
• 3、如发现隧道内有险情,必须在危险地段设置明 显标志或派专人看守,并迅速报告施工现场负责 人,及时采取措施处理,情况危险时,应将作业 人员全部撤离危险区,并立即上报。
工序施工安全措施
开挖作业 1、隧道人工钻眼 (1)钻眼人员到达工作地点时,应首先检查工作面是
否处于安全状态。 (2)必须采用湿式凿岩。 (3)严禁在残眼中继续钻眼。 (4)不在工作面拆卸修理凿岩设备。 (5)钻孔作业人员还应注意钻杆可能出现的脱空、孔
搭设不低于1m的栏杆,跳板设防滑条,梯子应安 装牢固,不得有钉子露头和突出尖角。 (2)工作台、跳板、脚手架的承重量,不得超负荷, 并应在现场挂牌标明。脚手架与工作台的底板应 铺设严密,木板的端头必须搭在支点上。 (3)防水板施工和二衬钢筋施工时,工作地段应有专 人监护。要严格注意防水板施工防火。台车上配 备合格的灭火器材。
易扬尘的环节,必须做好以下防尘工作: a采用湿式凿岩,放炮前后必须进行喷雾与洒水。 b出碴前应用水淋透碴堆和喷湿岩壁。 c喷射混凝土必须采用湿喷。 d控制洞内车辆行驶速度。 e加强洞内通风,适时洒水降尘。
工序施工安全措施
灭火器使用知识
1、指示绿色 正常
2、指示红色 压力不够 不能使用
3、指示黄色 压力过大
工序施工安全措施
工序施工安全措施
3、装碴与运输 (1)装碴前及装碴过程中,应检查开挖面围岩的稳定
情况,发现松动岩石或有塌方征兆时,必须先处 理后装碴。 (2)施工机械装碴过程中,机械回旋范围内不得有人 通过,防止与人挤碰。 (3)进洞装碴车辆的照明情况必须良好,车位有反光 标识,防止造成事故。
工序施工安全措施
工序施工安全措施
(4)应把喷层的异常裂缝作为主要安全检查内容之一, 经常进行观察与检查,并作为施工危险信号引起 警惕。

隧道施工安全注意事项ppt页50页PPT

隧道施工安全注意事项ppt页50页PPT
40、人类法律,事物有规律,这是不 容忽视 的。— —爱献 生
6、最大的骄傲于最大的自卑都表示心灵的最软弱无力。——斯宾诺莎 7、自知之明是最难得的知识。——西班牙 8、勇气通往天堂,怯懦通往地狱。——塞内加 9、有时候读书是一种巧妙地避开思考的方法。——赫尔普斯 10、阅读一切好书如同和过去最杰出的人谈话。——笛卡儿
ቤተ መጻሕፍቲ ባይዱThank you
隧道施工安全注意事项ppt页
36、如果我们国家的法律中只有某种 神灵, 而不是 殚精竭 虑将神 灵揉进 宪法, 总体上 来说, 法律就 会更好 。—— 马克·吐 温 37、纲纪废弃之日,便是暴政兴起之 时。— —威·皮 物特
38、若是没有公众舆论的支持,法律 是丝毫 没有力 量的。 ——菲 力普斯 39、一个判例造出另一个判例,它们 迅速累 聚,进 而变成 法律。 ——朱 尼厄斯
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

中铁十九局吉图珲客专五工区
• 5.6 卸碴作业应遵守下列规定: • (1) 卸碴场应按设计进行施工,满足安全
作业及环境保护要求; • (2)自卸汽车卸碴时,必须将车辆停稳制
动,不得边卸碴边行驶;不得在坑洼、松 软、倾斜的地面卸碴;卸碴后应及时使车 厢复位,严禁举升车厢行驶。 • 5.7 对检查中发现的不符合规定的情况,应 签发整改通知单,限期整改,并跟踪验证。
中铁十九局吉图珲客专五工区
• 4洞 门 • 4.1洞门应避开雨天和严寒季节施工,并应及早完
成。 • 4.2洞门基础必须置于稳固的地基上,当地基承载
力不能满足要求时,必须结合具体条件采取加固措 施。 • 4.3 洞门施工的脚手架不应妨碍车辆通行。 • 4.4 洞门完工后,其周围边、仰坡受破坏处应及时 处理。 • 4.5 洞门施工作业应进行检查,并认真填写检查记 录表。对检查中发现的不符合规定的情况,应签发 整改通知单,限期整改,并跟踪验证。
• 2.全断面法开挖 • 2.1 采用全断面法开挖隧道时,应控制一次同时起
爆的炸药量,减少爆破振动对围岩的影响。 • 2.2 在地质条件较差地段采用全断面法开挖隧道时
,必须对围岩进行超前支护或预加固,并控制循环 进尺。 • 2.3 当隧道地质条件发生变化时,必须根据情况及 时变换适宜的开挖方法。 • 2.4 隧道开挖爆破后应先采用机械进行找顶,然后 用人工找顶。 • 2.5进行安全检查,并认真填写检查记录表。对检 查中发现的不符合规定的情况,应签发整改通知单 ,限期整改,并跟踪验证。
中铁十九局吉图珲客专五工区
• 5.5 装碴作业应遵守下列规定: • (1) 装碴机械作业时,其回转范围内不得有人
通过。 • (2) 装碴过程中,应注意观察开挖面围岩的稳
定情况,发现松动岩石或有塌方征兆时,必须先 处理再装碴; • (3) 装碴时发现碴堆中有残留的炸药、雷管应 立即处理; • (4) 向运碴车辆中装碴时,应避免偏载、超载 ; • (5)机械装碴的辅助人员,应随时观察装碴和运 输机械的运行情况,防止挤碰。
中继续钻孔,钻孔作业中应注意观察开挖工作面有无异常 漏水、气体喷出、围岩变化等情况; • (3)凿岩台车工作前,必须检查泵、空压机等,使其处 于正常状态;应检查管路与接头无漏油、漏水和漏气现象 ,并确认各部操作杆、控制装置及仪表处于正常状态; • (4)掘进台车行走前,操作人员应查看台车周围,确认 前后左右无人及障碍物后,按照引导人员的指示操作。行 走时要平稳,避免紧急操作发生意外事故;
中铁十九局吉图珲客专五工区
• 5.装碴与卸碴 • 5.1隧道内装碴与卸碴作业应考虑下列主要
危险源、危害因素: • (1)围岩失稳坍塌; • (2)洞内照明光照度不足; • (3)找顶不彻底; • (4)作业区域机械、车辆对人的伤害; • (5)卸碴车辆溜车、倾翻、挂碰; • (6)粉尘及有害气体含量超标。
• (2) 施工道路的引入和施工场地的平整应减少
对原地貌的破坏和对洞口岩体稳定的影响。
中铁十九局吉图珲客专五工区
• 2.洞口开挖及防护 • 2.1洞口开挖及支护前,应先清理洞口上方及侧方
可能滑坍塌的表土、灌木及山坡危石等,疏通流水 沟渠,排除积水。 • 2.2洞口边、仰坡上方的天沟应及时施作。对土质 天沟应随挖随砌,不使水冲刷坡面。 • 2.3洞口土石方开挖必须按设计要求进行边、仰坡 放线,自上而下分层开挖,分层支护。
人员、起爆人员,并确保统一指挥; • (2)洞内爆破作业时,指挥人员应指挥所有人员
、设备撤离至安全地点;警戒人员负责警戒工作, 设置警示标志; • (3)爆破时,爆破工应随身携带带有绝缘装置的 手电筒; • (4)洞内爆破后必须经充分通风排烟,15min 后 安全检查人员方可进入开挖工作面,主要检查有无 盲炮、有无残余炸药及雷管、顶板及两帮有无松动 的岩块、支护有无变形或开裂等;当发现盲炮、残 余炸药及雷管时,必须由原爆破人员按规定处理。

中铁十九局吉图珲客专五工区
• 1.2 隧道开挖前,施工单位应编制开挖专项技术方案,方案 应包括开挖方法、工艺流程、安全技术措施等内容。
• 1.3 隧道开挖方法应根据其地质条件、断面大小、施工装备 、工期等条件的变化,在施工过程中进行适宜的调整。
• 1.4 钻爆开挖应采用光面爆破或预裂爆破技术,控制循环进 尺,减少对围岩的扰动,并不应对初期支护、衬砌结构和 施工设备造成损伤。
因此,隧道施工安全是当前安全生产管理工 作的重中之重。
中铁十九局吉图珲客专五工区
第二部分:主要危险因素
中铁十九局吉图珲客专五工区
一、主要危险因素
针对目前我标段隧道施工现场,将目前具有的危 险源做了如下几个方面:
1.爆炸;主要有火工品爆炸(火工品不回库)、爆破作 业、压力容器(空压机)爆炸、其他爆炸。
中铁十九局吉图珲客专五工区
• 1.7 隧道找顶必须在通风后进行,并有专人指挥, 照明应有充足的光照度;找顶后必须进行安全确 认,合格后其他作业人员方可进入开挖工作面作 业,如下图所示。
找顶作业
1.8隧道在开挖下一循环作业前,必须对照设计检 查初期支护施作情况、确保施工作业环境安全。
中铁十九局吉图珲客专五工区
中铁十九局吉图珲客专五工区
• 6运 输 • 6.1 运输作业应考虑下列危险源、危害因素: • (1)运输计划制订不当,车辆管理混乱; • (2)隧道运输最小行车限界不能满足,或临时设施、支
中铁十九局吉图珲客专五工区
• 2.4严禁掏底开挖或上下重叠开挖,严禁掏底开挖 。
• 2.5洞口开挖的土石方应避免因弃碴堵塞造成排水 不畅、过大土压力引起山坡坍塌和对桥梁墩台的 偏压,以及对其他建筑物的危害,并不应影响交 通运输安全。
• 2.6挖掘机、风动钻机等常用施工机械及机具在操 作和使用时,应检查和观察其安全性能和安全状 态。
中铁十九局吉图珲客专五工区
• 4.2装药作业应符合下列规定: • (1)装药作业前,应对钻孔情况逐一检查
,并检查开挖工作面的安全状况; • (2)装药时应使用木质炮棍装药,严禁火
种;无关人员与机具等应撤至安全地点, 作业人员禁止穿戴化纤衣物; • (3)使用电雷管时,装药前电灯及电线路 应撤离开挖工作面,装药时应用防爆灯照 明,开挖工作面不得有杂散电流;
中铁十九局吉图珲客专五工区
• 3.5 台阶下部断面一次开挖长度应与上部断面相 同,不得超过3榀拱架。
• 3.6 台阶下部开挖后,必须及时喷射混凝土进行 封闭;当设有钢架时,必须及时安装下部钢架并 喷射混凝土,严禁拱脚长时间悬空。
• 3.7 仰拱开挖应控制一次开挖长度,开挖后应立 即施作初期支护,封闭成环。
中铁十九局吉图珲客专五工区
• (二)洞身开挖 • 1 一般规定 • 1.1 隧道洞身开挖作业应考虑下列主要危险源、
危害因素: • (1)开挖方法选择不当; • (2)开挖循环进尺过大,支护不及时; • (3)找顶不彻底; • (4)开挖作业台架防护措施不到位。 • (5)爆破作业时无安全防护,爆破作业违章操作
• (3)地表锚杆作业时应采取措施防止卡钻,注浆 人员要佩戴防护用具;
• (4)施工脚手架和作业平台应搭设牢固,设扶手 栏杆。
中铁十九局吉图珲客专五工区
• 3.明 洞 • 3.1明洞应避开雨天施工,当确需在雨天施
工时,应制定严密的施工方案和防护措施, 同时应加强对山体稳定情况的监测、检查。 • 3.2明洞开挖前,应采取洞顶及四周的防水、 排水措施,防止地面水冲刷导致边、仰坡 落石和坍方。
中铁十九局吉图珲客专五工区
• 3台阶法开挖 • 3.1 采用台阶法开挖隧道时,应根据围岩条件,合理确定
台阶长度和高度。 • 3.2 当围岩地质较差、开挖工作面不稳定时,应采用短进
尺或上下台阶错开开挖或预留核心土措施,必要时采用喷 射混凝土对开挖工作面进行加固。 • 3.3 台阶上部开挖循环进尺应根据围岩地质条件和初期支 护钢架间距合理确定,并不得超过两榀拱架。 • 3.4 当围岩地质较差、变形较大时,上部断面开挖后应立 即施作锁脚锚管(杆)、扩大拱脚、临时仰拱等措施,控 制围岩及初期支护变形量。
中铁十九局吉图珲客专五工区
• 1.2 隧道洞口施工前应核对施工图与现场实际地 质,当设计与实际情况不符时,施工单位必须及 时上报,并按变更设计处理。
• 1.3 洞口各项工程应与洞口相邻工程、临时工程 统筹安排,及早完成。施工时还应采取下列措施 :
• (1)洞口的截、排水系统应与路基排水系统顺接 ,不得冲刷路基坡面、桥台锥体。
2.坍塌;洞内、洞口山体滑坡等。 3.高处坠落;高空作业不系安全带等。 4.火灾;林区防火,生活取暖,超负荷用电、电线老化 等 5.车辆伤害;场内机械设备。 6.机械伤害;机械无防护设施,违规操作等。 7.安全用电方面 8.其他
中铁十九局吉图珲客专五工区
二、按施工部位安全要点控制做详细的慨述
洞口工程 1.一般规定 1.1 洞口工程施工作业应考虑下列主要危险源、危害因素: (1)对边仰坡坍塌、地表下沉、地基承载力不足、工作面 崩塌、偏压、滑坡等情况未及时处理或加强防护; (2)洞口各项工程与洞口相邻工程、临时工程的统筹安排 不当; (3)土石方开挖违反作业顺序要求; (4)施工机具失稳及安全性能缺失、下降; (5)高处作业台(支)架失稳、安全防护失效; (6)爆破方式方法不当、防护措施不足、违规处理火工产 品。
• 1.5 隧道双向开挖接近贯通面时,两端施工应加强联系与统 一指挥,当隧道两个开挖工作面距离接近15m 时,必须采 取一端掘进另一端停止作业并撤走人员和机具的措施,同 时在安全距离处设置禁止入内的警示标志。
• 1.6 隧道采用钻爆法开挖必须进行钻爆设计,钻爆设计应考 虑爆破振动和噪声对周围环境的影响,应采取减小振动和 降低噪声的技术措施。
中铁十九局吉图珲客专五工区
隧道安全施工安全控制要点 培训材料
2013年月日
