取土场取土和复垦方案

合集下载

取土场复垦专项方案

取土场复垦专项方案

取土场复垦专项方案

随着我国城市化进程的加快,基础设施建设、房地产开发等对土地资源的需求日益增加,取土场作为获取建筑用土的重要场所,其规模和数量也在不断增加。然而,取土场在提供建设用土的同时,也对周边生态环境造成了不同程度的破坏,如地表塌陷、植被破坏、水土流失等。因此,对取土场进行复垦,恢复其土地功能,保护生态环境,已成为当务之急。本文旨在提出一种,以期为取土场复垦工作提供参考。

一、取土场复垦目标

取土场复垦目标主要包括:恢复土地功能,改善生态环境,确保土地资源的可持续利用。具体来说,复垦后土地应具备以下功能:

1. 农业生产功能:复垦土地应具备一定的农业生产条件,能够满足农作物种植需求。

2. 生态保护功能:复垦土地应具备一定的植被覆盖率,能够有效防止水土流失,改善生态环境。

3. 景观美化功能:复垦土地应具有一定的景观价值,能够提升周边地区的环境质量。

二、取土场复垦原则

1. 科学性原则:复垦方案应充分考虑取土场的地质、地貌、水文等条件,确保复垦措施的科学性。

2. 经济性原则:复垦方案应充分考虑投入与产出的关系,力求以最小的投入换取最大的土地资源效益。

3. 可持续性原则:复垦方案应充分考虑土地资源的可持续利用,确保复垦后的土地能够长期稳定地发挥其功能。

4. 社会效益原则:复垦方案应充分考虑周边地区的发展需求,确保复垦后的土地能够为社会带来良好的经济效益和社会效益。

三、取土场复垦措施

1. 地形地貌整治:对取土场进行地形地貌整治,

恢复地表形态,为后续的土地利用提供基础。

2. 土地平整:对取土场进行土地平整,消除取土

取土场复垦专项方案

取土场复垦专项方案

目录

1、总则 (1)

1.1编制目的 (1)

1.2法律法规依据 (1)

1.3长临高速公路LJ17项目部取土场环保水保工作宗旨 (2)

2、目标 (2)

3、编制原则 (2)

4、工程概况 (3)

4.1工程简介 (3)

4.2取土场复垦方案选择 (3)

4.2.1取土场复垦原因 (3)

4.2.2取土场概况 (4)

5、水电布置 (4)

5.1取土场复垦用水 (4)

5.2取土场复垦用电 (4)

6、取土场复垦施工总体方案 (4)

6.1施工方案概述 (4)

6.2作业人员配备 (5)

6.3主要机械设备配备 (5)

6.4.1施工思路 (6)

6.4.2施工进度计划 (6)

7、施工方法 (6)

7.1取土场复垦场地平整 (6)

7.2高边坡修破 (7)

7.3种植土覆盖 (7)

7.4排水沟的砌筑 (7)

7.5取土场复垦绿化及验收 (8)

8、环境保护、水土保持 (8)

8.1环境保护、水土保持组织机构 (8)

8.2施工环保、水土保持管理检查制度 (9)

8.2.1施工环境、水土保持规划制度 (9)

8.2.2环境保护、水土保持“三同时”制度 (9)

8.2.3环境保护、水土保持目标责任制 (9)

8.3施工环保、水土保持保护措施 (9)

8.3.1水土流失防治 (10)

8.3.2植被保护 (10)

8.3.3防尘降噪 (11)

8.3.4水污染防治 (11)

8.3.5其它污染防治 (11)

9.1总体要求 (12)

9.1.1基本要求 (12)

9.2安全目标 (13)

9.3安全管理机构 (13)

9.3.1安全质量环境部职责 (13)

9.3.2安全员职责 (14)

临时性用地复垦计划方案

临时性用地复垦计划方案

临时性用地复垦计划方案

一、项目简介

土地资源是国家重要的自然资源,土地资源的开发利用有力地支持了各项生产建设。但在生产建设中,因挖损、压占、施工等造成了土地的破坏及生态环境的恶化。为了及时地对破坏土地复垦利用和恢复改善生态环境,为确保项目正常开工,在土地手续完善的情况下,我单位进行了临时用的申请,申请临时用地亩,之中亩用于工程。亩用于工程,根据“因地制宜,综合利用"的原则,做出复垦方案。

二、复垦目标

临时用地使用完后恢复至原有的地形地貌或比原有更改善的状况;恢复原有功能,与原有地形地貌相符。满足复垦要求后通知土地管理部门会同有关行业管理部门验收,并交付使用。

三、复垦计划安排

工程完工后,开始土地的复垦工作.为使土地复垦工作顺利,保质完成。我单位成立土地复垦工作小组。配备专业技术人员名,安检人员名,环保工程师名,负责复垦工作,全面监控施工过程.同时配备挖掘机台,推土机台,自卸汽车台,装载机台,人工名。

四、临时情况及相应复垦方案

大型临时用地如拌合机组及其他临时用地如施工驻地、便道、钢筋加工场等场所的复垦工作,应事先与当地土管部门联系,确定其今后的用途.如留有其用,应给予留下。如需恢复原状,则安排机械将施工遗留的混凝土及其他建筑材料清除干净,并回填种植土,厚度约60—70cm,以保证其原始用途。还应考虑其防洪排水的设施,且防洪排水的设施应与周边自然水系相结合。在山坡较陡或容易

产生滑坡的地方还必须设置边坡防滑设施,还需考虑山洪的排洪设施。

五、取、弃土场的复垦方案

对于取土场在开采表面时应充分考虑到以后的复垦作业。在取土时,清除的表土应集中到一个特定的地点。并做好防护,以防止水土流失和滑坡。杜绝妨碍当地农业生产的建设。在回复取土场时应考虑到以下几个方面:1。恢复后应与周边的地势相协调.2。恢复后应考虑边坡的稳定性。3.恢复后土地的用途应与当地土管部门的规划用途相同。鉴于以上几个方面,复垦方案应根据周边的山地曲线,粗略平整以缓和和其他山体的连续性和协调性.其次回填以前清除的表土,回填的种植土原则上应在60—70cm,在无法稳定的边坡上建边坡防护措施。然后修筑防洪排水设施,并与水系相结合,最后应种植植被,以防止水土流失。

取土坑复垦施工方案

取土坑复垦施工方案

取土坑复垦施工方案

1. 引言

取土坑复垦是指将用于其他工程项目施工的取土坑地块进行修复和整治,以实现土地资源的可持续利用和生态环境的保护。本文档旨在提供一种有效的取土坑复垦施工方案,包括施工前的准备工作、施工过程中的操作步骤以及施工后的监测和管理。

2. 施工前准备工作

在进行取土坑复垦施工之前,需要进行以下准备工作:

2.1 调查研究

对取土坑地块进行详细的调查研究,包括地貌、土壤等特征的调查,以了解土地的属性和潜在的问题。

2.2 风险评估

根据调查研究的结果,进行风险评估,分析可能存在的安全隐患和环境风险,并采取相应的预防措施。

2.3 施工方案设计

根据土地的属性和使用要求,设计出合理的施工方案,包括采取的复垦方法、施工期限和预算等。

2.4 物资准备

根据施工方案,准备所需的物资和设备,包括挖掘机、破碎机等施工设备以及土壤修复所需的材料。

3. 施工过程

3.1 清理和拆除

首先对取土坑地块进行清理和拆除工作,包括清除废弃物和建筑设施等,确保施工区域的安全和整洁。

3.2 挖掘和运输

使用挖掘机进行土壤的挖掘和清理工作,将挖掘的土壤通过运输设备(如卡车)运输到指定的场地。

3.3 土壤分选和筛选

将挖掘的土壤进行分选和筛选,去除其中的杂质和有害物质,保留适合复垦的土壤。

3.4 技术处理

对挖掘的土壤进行技术处理,如破碎、混合等,以改善土壤的质量和结构。

3.5 还土和整平

将处理后的土壤还原到原先的取土坑地块上,并进行整平和压实工作,恢复地貌和地形。

3.6 植被恢复

根据复垦要求,进行植被恢复工作,包括选择适宜的植物种类和进行种植、浇水等操作。

取土场复垦专项方法

取土场复垦专项方法

目录

1、总则 0

1.1编制目的 0

1.2法律法规依据 0

1.3长临高速公路LJ17项目部取土场环保水保工作宗旨 (1)

2、目标 (1)

3、编制原则.

4、工程概况.

4.1工程简介.

4.2取土场复垦方案选择

3

3

3

3

3

4

4

5

错误!未定义书签。

错误!未定义书签。

5

5

5

6

7.4排水沟的砌筑 (6)

7.5取土场复垦绿化及验收 (6)

8、环境保护、水土保持 (7)

8.1环境保护、水土保持组织机构 (7)

8.2施工环保、水土保持管理检查制度 (7)

8.2.1施工环境、水土保持规划制度...................................................................... 错误!未定义书签。

8.2.2环境保护、水土保持“三同时”制度 (7)

8.2.3环境保护、水土保持目标责任制.................................................................. 错误!未定义书签。

8.3施工环保、水土保持保护措施 (8)

8.3.1水土流失防治.................................................................................................. 错误!未定义书签。

8.3.2植被保护.......................................................................................................... 错误!未定义书签。

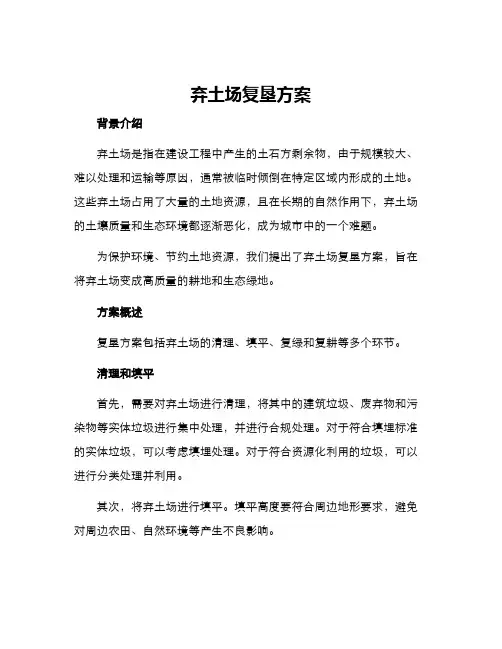

取弃土场复垦方案

取弃土场复垦方案

取弃土场复垦方案

随着城市建设的不断推进,取弃土场复垦方案成为建筑工程中的一项重要工作。本文将从复垦方案的制定、实施、管理以及效益等方面,分步骤阐述取弃土场复垦方案。

一、复垦方案的制定

为了有效地实施取弃土场的复垦工作,需要制定具体的复垦方案。复垦方案制定的关键是重点分析取弃土场的现状和特点,并根据实际情况制定具体的复垦计划。具体而言,包括以下几个步骤:

1. 对取弃土场进行详细调查,了解土地的资源、土壤质量、水源以及管路、设备等情况,制定出符合实际情况的复垦计划。

2. 根据复垦计划,确定复垦方案。此时,需要考虑各个方面的问题,包括人力、财力、物力等。同时,方案要充分考虑施工期间的安全和环保问题。

3. 对已确定的方案进行评估,分析可能存在的问题和风险。在此基础上,对方案进行进一步的完善和调整,确保方案的可行性和实施效果。

二、复垦方案的实施

完成复垦方案的制定之后,需要按照方案要求实施。实施过程中需要注意以下几个方面:

1. 设立专门的管理机构,明确相应人员的职责和任务,建立健全的管理体制,对项目进行全程管理。

2. 在施工过程中,应当充分考虑周边环境因素的影响,关注环境保护问题,确保施工安全。

3. 实行严格的进出场管理制度,确保进场的土地符合复垦要求。

4. 针对不同类型的土壤情况,制定不同的复垦办法,如有机改良、化学改良、物理改良等。

三、复垦方案的管理

复垦工作实施之后,必须建立健全的管理体系,严格对复垦结果进行

监管,确保持续的效益。

1. 定期对复垦效果进行评估,对复垦场地进行现场勘察,进行查验、监督、检测和验收。监督复垦场地是否达到相关要求,确保实现复垦的效果。

取土场施工方案完整版

取土场施工方案完整版

取土场施工方案

HEN SyStem OffiCe room [HEN 16H-HENS2AHENS8Q8-HENH1688]

新建铁路玉溪至磨憨线站前工程2 2标

基床以下路堤D组料填筑试验总结编制人:

审核人:

审批人:

中铁二局昆明工程公司

玉磨铁路项目经理部

目录

取土场取土施工方案

1 •编制依据及原则

编制依据

(1)现行时速160km∕h的部颁规范、规程及验标;

(2)国家、铁路总公司、昆明铁路局、建设单位颁发的有关文件和规定;

(3)现有设计资料;

(4)工程施工合同、招标文件、指导性施工组织设计;

(5)《中铁二局玉磨铁路项目经理部三分部实施性施工组织设计》

(6)玉磨铁路WQ-22标施工调查报告、项目策划书;

(7)现场施工调查、勘察资料;

(8)公司工程项目标准化管理手册。

编制原则

(1)贯彻执行国家的方针、政策及相关的工程施工规范、规定及当地政府的相关规定;

(2)确保满足建设单位、监理单位、设计单位管理要求;

(3)符合国家和地方关于环境保护、职业健康安全、水土保持及文物保护、节能减排的要求。

2.工程概况

工程简介

木工程项目位于新建玉溪至磨憨铁路站前YMZQ-22标磨憨车站内,D1K502+〜

D1K505+670,全长。线路起点为尚岗5号特大桥0# 桥台(D1K5O2+),终点

DlK505+670o磨憨车站涉及用地亩,车站横断面最大宽度(D1K504+000

处),其主要工程为土石方万方(含改河),站内土石比:Io

磨憨车站共设取土场一处,占地而积为178亩,设计取土量为430万方,平均取土运距为2km。

土地复垦方案编制

土地复垦方案编制

矿区土地复垦案例
总结词
矿区土地复垦案例主要关注采矿活动对土地造成的破坏,通过复垦措施恢复土地的生产力和生态功能。
详细描述
某矿区在采矿过程中造成了严重的土地破坏,包括地形塌陷、土壤污染和水源破坏等。为了实现矿区 的可持续发展,土地复垦方案针对不同破坏程度的地块采取相应的工程措施,如土壤改良、植被恢复 和水利建设等,逐步恢复矿区的生态平衡。
土地复垦方案编制
目录
• 土地复垦方案概述 • 土地复垦技术与方法 • 土地复垦项目实施与管理 • 土地复垦法律法规与政策 • 土地复垦案例分析
CHAPTER 01
土地复垦方案概述
定义与目标
定义
土地复垦方案是对已损毁土地进 行修复、整治和改良的一系列措 施和计划,旨在恢复土地的生产、 生态功能和景观风貌。
持续改进
根据监测与评估结果,及 时调整复垦方案和技术措 施,持续改进土地复垦效果。
CHAPTER 03
土地复垦项目实施与管理
项目组织与协调
确定项目负责人
选择具备组织协调能力和经验的项目负责人,负责整个项目的组 织与协调工作。
组建项目团队
根据项目需要,组建具备土地复垦技术、工程管理、环境保护等各 方面专业知识的项目团队。
土地复垦可以促进农村经济发展, 增加就业机会,提高农民收入,推 动城乡协调发展。
方案编制流程

取土场施工方案完整版

取土场施工方案完整版

取土场施工方案

HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】

新建铁路玉溪至磨憨线站前工程22标基床以下路堤D组料填筑试验总结

编制人:

审核人:

审批人:

中铁二局昆明工程公司

玉磨铁路项目经理部

目录

取土场取土施工方案

1.编制依据及原则

编制依据

(1)现行时速160km/h的部颁规范、规程及验标;

(2)国家、铁路总公司、昆明铁路局、建设单位颁发的有关文件和规定;

(3)现有设计资料;

(4)工程施工合同、招标文件、指导性施工组织设计;

(5)《中铁二局玉磨铁路项目经理部三分部实施性施工组织设计》

(6)玉磨铁路YMZQ-22标施工调查报告、项目策划书;

(7)现场施工调查、勘察资料;

(8)公司工程项目标准化管理手册。

编制原则

(1)贯彻执行国家的方针、政策及相关的工程施工规范、规定及当地政府的相关规定;

(2)确保满足建设单位、监理单位、设计单位管理要求;

(3)符合国家和地方关于环境保护、职业健康安全、水土保持及文物保护、节能减排的要求。

2.工程概况

工程简介

本工程项目位于新建玉溪至磨憨铁路站前YMZQ-22标磨憨车站内,D1K502+~D1K505+670,全长。线路起点为尚岗5号特大桥0#

桥台(D1K502+),终点D1K505+670。磨憨车站涉及用地亩,车站横断面最大宽度(D1K504+000处),其主要工程为土石方万方(含改河),站内土石比:1。

磨憨车站共设取土场一处,占地面积为178亩,设计取土量为430万方,平均取土运距为2km。

工程地质

土地复垦方案

土地复垦方案

土地复垦方案

DK1265+000.0)位于江苏省和安徽省交界处,全长42.2公里。工程涉及土方开挖、填方、路基建设等工作,临时占用土地面积约为320公顷,其中耕地面积约为280公顷。

四、临时工程用地的复垦措施

一)土地复垦的原则和复垦范围

本方案遵循“谁破坏、谁复垦”的原则,对临时占用的土地进行复垦和绿化。复垦范围包括土方开挖、填方、路基建设等临时占用的土地。

二)土地利用的现状

目前,该区域主要为农业用地,以种植水稻、小麦、玉米为主。其中,耕地面积约为280公顷,占总面积的87.5%。

三)复垦的可行性分析

1.已破坏土地现状和预测

根据工程设计和实际情况,预计工程将破坏农田、林地、草地、水域等不同类型的土地面积。

2.生态环境影响分析

工程施工对周边生态环境将产生一定影响,如土地沉降、水土流失等。需要采取有效措施减少影响。

3.土地复垦的可行性评价

综合考虑破坏土地面积、复垦成本、复垦效益等因素,本方案的土地复垦可行性评价得分较高。

4.复垦标准

复垦标准按照国家和地方有关法律法规的要求进行,包括土地平整度、土壤肥力、植被恢复等方面的要求。

四)预防控制和复垦措施

1.预防控制措施

采取有效措施减少工程施工对周边生态环境的影响,如采用生态护坡、防护网等。

2.土地复垦的经济措施

采用经济措施激励农民参与土地复垦,如提供土地租赁、补贴等。

3.土地复垦的技术措施

采用先进的土地复垦技术,如机械化耕作、改良土壤等。

五、土地复垦效益分析

本方案的土地复垦效益主要体现在节约用地、提高土地利用率、改善生态环境等方面。经过评估,本方案的效益得分较高。

土地复垦方案

土地复垦方案

土地复垦方案

珲乌高速吉林至沈阳联络线和吉林至草市高速公路B22

合同段的土地复垦工程方案编制由XXX的吉草高速公路

XXX完成。以下是该方案的详细内容。

工程概况:

该项目位于吉林省和辽宁省交界处,全长约60公里。主

要工程包括路基、路面、桥梁、涵洞、交通标志标线等。其中,土地复垦是该工程的重要组成部分。

自然特征:

该地区属于东北地区,气候寒冷,年降水量较少。地形地貌以平原和山地为主,地势较为平缓。同时,该地区还存在着一些湖泊、河流和森林资源。

土地复垦可行性分析:

在进行土地复垦前,需要对拟破坏土地进行预测。通过分析该地区的土地利用现状、土地类型、土地资源分布等因素,可以得出该地区土地复垦的可行性。同时,还需要考虑土地复

垦的环境影响和社会效益等因素,以制定出最佳的土地复垦方案。

经过以上分析,我们可以得出该土地复垦工程方案的可行性,并且制定出最佳的土地复垦方案,以保证工程的顺利进行和环境的保护。

4.3 土地复垦可行性原则

土地复垦是一项复杂的工作,需要遵循一些原则以确保其可行性。首先,必须考虑到土地的生态和环境,尽可能减少对环境的影响。其次,需要考虑到土地的经济利益,确保复垦后的土地可以得到充分利用。最后,需要考虑到社会利益,确保复垦后的土地可以为当地社区和居民带来实际的好处。

五、预防控制与复垦措施

5.1 预防控制措施

为了避免土地退化和损坏,需要采取一些预防控制措施。这些措施包括植被保护、水土保持、防止过度放牧和过度开采等。这些措施有助于维护土地的生态平衡,防止土地的进一步退化。

5.2 工程技术措施

取土场、弃土场复垦、复绿工作内容

取土场、弃土场复垦、复绿工作内容

取土场、弃土场复垦、复绿工作内容

一、引言

取土场和弃土场是建筑工地和土石方工程中常见的场地,用于取

材和弃土。随着城市化进程的加快,取土场和弃土场的数量也在不断

增加。而取土场和弃土场复垦、复绿工作,也成为了当前社会关注的

热点话题。

复垦、复绿是指在取土场和弃土场使用之后,对原场地进行恢复、改造和绿化的工作。这项工作既可以减少取土场和弃土场对周边环境

的影响,也可以提升场地的生态价值和经济价值。在这篇文章中,将

深入探讨取土场和弃土场复垦、复绿工作的内容,以及其在当今社会

中的重要性。

二、取土场和弃土场概述

1.取土场

取土场是建筑工地和土石方工程中用于取材的场地。在建筑过程中,往往需要大量的土方材料来进行填方、回填、坡度平整等工作。因此,取土场被广泛应用于不同规模的工地中。

2.弃土场

弃土场是建筑工地和土石方工程中用于弃土的场地。在土地开发和规划中,经常会产生大量的弃土物料,需要统一的场地进行处理和弃置。因此,弃土场也是建筑工地中不可或缺的一部分。

三、取土场和弃土场复垦、复绿的意义

1.减少环境污染

取土场和弃土场在使用过程中,往往会对周边环境产生一定的影响。比如,取土场会破坏原有的土地植被、改变土地的地貌,而弃土场则会产生大量的粉尘、废水等污染物。因此,进行复垦、复绿可以减少环境污染,改善周边环境质量。

2.提升生态价值

通过复垦、复绿工作,可以将取土场和弃土场改造为具有良好生态环境的场地。这些场地可以成为城市的绿地、公园,也可以用于农

业、林业等用途。因此,复垦、复绿工作有助于提升场地的生态价值,为城市的可持续发展做出贡献。

临时用地复垦方案(范文)

临时用地复垦方案(范文)

临时用地复垦方案(范文)

临时性用地复垦方案

一、项目简介

土地资源是国家重要的自然资源,土地资源的开发利用有力地支持了各项生产建设。但在生产建设中,因挖损、压占、施工等造成了土地的破坏及生态环境的恶化。为了及时地对破坏土地复垦利用和恢复改善生态环境,为确保项目正常开工,在土地手续完善的情况下,我单位进行了临时用的申请,申请临时用地亩,之中亩用于工程。亩用于工程,根据“因地制宜,综合利用”的原则,做出复垦方案。

二、复垦目标

临时用地使用完后恢复至原有的地形地貌或比原有更改善的状况;恢复原有功能,与原有地形地貌相符。满足复垦要求后通知土地管理部门会同有关行业管理部门验收,并交付使用。

三、复垦计划安排

工程完工后,开始土地的复垦工作。为使土地复垦工作顺利,保质完成。我单位成立土地复垦工作小组。配备专业技术人员名,安检人员名,环保工程师名,负责复垦工作,全面监控施工

过程。同时配备挖掘机台,推土机台,自卸汽车台,装载机台,人工名。

四、临时情况及相应复垦方案

大型临时用地如拌合机组及其他临时用地如施工驻地、便道、钢筋加工场等场所的复垦工作,应事先与当地土管部门联系,确定其今后的用途。如留有其用,应给予留下。如需恢复原状,则安排机械将施工遗留的混凝土及其他建筑材料清除干净,并回填种植土,厚度约60—70cm,以保证其原始用途。还应考虑其防洪排水的设施,且防洪排水的设施应与周边自然水系相结合。在山坡较陡或容易产生滑坡的地方还必须设置边坡防滑设施,还需考虑山洪的排洪设施。

五、取、弃土场的复垦方案

关于取土场在开采表面时应充分考虑到以后的复垦作业。在取土时,肃清的表土应集中到一个特定的地址。并做好防护,以防止水土流失和滑坡。杜绝故障当地农业出产的建设。在复兴取土场时应考虑到以下几个方面:1.恢复后应与周边的地势相和谐。2.恢复后应考虑边坡的稳定性。3.恢复后地皮的用途应与当地土管部门的规划用途相同。鉴于以上几个方面,复垦方案应根据周边的山地曲线,粗略平整以缓和和其他山体的连续性和和谐性。其次回填从前肃清的表土,回填的种植土原则

取土场、弃土场复垦、复绿工作内容

取土场、弃土场复垦、复绿工作内容

取土场、弃土场复垦、复绿工作内容

随着城市化进程的加快和建设活动的不断开展,大量的土地被开

发和利用,其中产生的废弃土壤和建筑垃圾也越来越多。由于废弃土

地和垃圾的堆积,严重影响城市的环境和生态平衡,甚至对人们的生

活带来了严重的威胁。为了保护城市环境和促进可持续发展,取土场、弃土场复垦、复绿工作变得尤为重要。下面将从工作内容、作用和实

施方法等方面进行探讨。

一、工作内容

1.取土场

取土场是指为了建设工程而挖掘土石方所形成的占地场地。取土

场的复垦工作主要包括挖掘土石方后的地表整平、种植护坡植被、进

行生态恢复等工作。其中,地表整平是指对挖掘后的土地进行平整处理,消除裸露土壤,防止裸露土壤的侵蚀和风蚀。而护坡植被则是通

过种植植物来加固和稳定土坡,并起到保护和美化环境的作用。此外,生态恢复也包括种植草木、建设湿地和引入动植物等工作,旨在恢复

土地原有的生态系统和生物多样性。

2.弃土场复垦

弃土场是指工程建设中产生的大量废弃土壤和建筑垃圾的堆放场地。由于弃土场常常存在土壤污染、土地荒漠化和生态环境破坏等问题,因此需要进行复垦和复绿工作。其工作内容主要包括对弃土场进

行土地整理、污染治理和生态修复等工作。首先,对弃土场进行地表

整平和土地清理,清除废弃土壤和垃圾。然后,进行土壤修复和污染

治理,通过技术手段和生物手段来恢复土地的肥力和生态功能。最后,进行植被恢复和生态修复,通过种植植被和引入动植物来重建土地的

生态系统和生物多样性。

3.复绿工作

复绿工作是指对取土场和弃土场进行生态治理和绿化建设,旨在

改善土地生态环境和提升城市绿化质量。其主要工作内容包括对土地

临时用地复垦方案

临时用地复垦方案

临时用地复垦方案

13.4临时用地复垦方案

本项目采取集中取弃土的措施,取弃土场均为临时占地,取弃土后及时进行复垦。将清表土和沿线水塘清除淤泥土运至取弃土场进行复耕,取弃土场种草籽进行绿化。

从临时性占地类型来看,主要占用了旱地、水田等耕地及林地,从另外还有少量菜地等农地用地,水塘、宅地、未利用地等水域设施用地、住宅用地、其他用地。根据现场调查来看,旱地、水田、林地的表土适宜较好,未利用地的表土相对较差,但可通过借土、土壤改良、生态恢复,逐步提高土壤肥力,达到土地复垦的目的。

根据本项目临时工占地情况来看,弃碴场、施工场地、施工营地相对面积较大,施工场地、施工营地因本身工程需要,场地较平整,土地复垦性较好,弃碴场会根据当地的地形,碴顶会有一定的坡度,个别可能坡度较大不能满足复垦工程标准,复垦性相对差些,本段工程施工便道主要利用既有道路,但也新建了部分施工便道,由于施工便道等级较差,施工过程中车辆碾压,原有表土破坏严重,且比较分散,复垦性最差。

除结合地方水利设施及水产养殖外,原则上复耕还农,考虑的复耕方案如下,

13.4.1利用表土复垦

表土是覆盖于泥土外表的重要土层,通常厚度不过20cm,是泥土资源的精华。没有表土,农作物、林果树木及牧草就没法很好的发展,甚至会危及人类生物圈的保存发展。在路基施工场地整平、肃清耕植土、开挖取土坑阶段,保存表层约0.3,0.5米适宜作物发展的耕植土,剥离出来的表土能够用作未利用地、烧毁地的复垦用,或者临时堆放在临时用地,用于工程建设后的复耕。

13.4.2取弃土场用地

取土场取土和复垦方案

取土场取土和复垦方案

铁力至金山屯公路改扩建工程建设工程

(K118+000-K125+000)

取土场取土与复耕方案

(K120+900)

编制单位:伊春市交通路桥建筑有限责任公司

监理单位:黑龙江省正旭公路工程监理有限公司

编制日期:二O一三年九月二日

取土场取土与复耕方案

1.编制原则

1.1《铁金公路两阶段施工图设计》;

1.2《铁金公路相关文件要求》;

1.3铁金公路建设指挥部环境保护的相关规定;

1.4 施工现场调查所获取的有关资料。

2.工程简况

本工程为铁金公路工程第三工程部一工区,位于伊春市南岔区境内;标段起讫里程为:K118+000-K125+000。线路全长7.0Km,土石方222027m3,其中借方102253m3。

3.施工方案

3.1料场调查

结合《铁金公路施工标准化管理指南》(环境管理)中规定与“铁金路公路建设指挥部环境保护的相关规定的文件要求”,本着尽量少破坏植被、诱发新的地质病害、同时又不影响路基稳定的前提下对沿线进行调查,在路线右侧(K120+900处)一座小山包作为取料场较为适合,占地面积约8000m2,交通便利,路基填筑运距经济合理,取土方量约70000m3。通过对取料场土样土质分析,该料场填料能够满

足路基填筑要求。

3.2取土方案

取土前在征得上级主管部门允许情况下修挖施工便道,

并按要求

对施工便道进行硬化处理及设立交通警示标志。

取土场征地范围设立明显的界桩,避免在取土开挖期间超出征地界。

原地面应清除耕植土,且按要求将耕植土堆置在取土场旁边,完成取土后及时复耕。

取土应有序进行,不得随意开挖,从上往下分层分台阶挖取,根据实测地形按照二级采挖,台阶高度约

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

铁力至金山屯公路改扩建工程建设工程(K118+000-K125+000)

取土场取土与复耕方案

(K120+900)

编制单位:伊春市交通路桥建筑有限责任公司

监理单位:黑龙江省正旭公路工程监理有限公司

编制日期:二O一三年九月二日

取土场取土与复耕方案

1.编制原则

1.1《铁金公路两阶段施工图设计》;

1.2《铁金公路相关文件要求》;

1.3铁金公路建设指挥部环境保护的相关规定;

1.4 施工现场调查所获取的有关资料。

2.工程简况

本工程为铁金公路工程第三工程部一工区,位于伊春市南岔区境内;标段起讫里程为:K118+000-K125+000。线路全长7.0Km,土石方222027m3,其中借方102253m3。

3.施工方案

3.1料场调查

结合《铁金公路施工标准化管理指南》(环境管理)中规定与“铁金路公路建设指挥部环境保护的相关规定的文件要求”,本着尽量少破坏植被、诱发新的地质病害、同时又不影响路基稳定的前提下对沿线进行调查,在路线右侧(K120+900处)一座小山包作为取料场较为适合,占地面积约8000m2,交通便利,路基填筑运距经济合理,取土方量约70000m3。通过对取料场土样土质分析,该料场填料能够满

足路基填筑要求。

3.2取土方案

取土前在征得上级主管部门允许情况下修挖施工便道,并按要求对施工便道进行硬化处理及设立交通警示标志。

取土场征地范围设立明显的界桩,避免在取土开挖期间超出征地界。

原地面应清除耕植土,且按要求将耕植土堆置在取土场旁边,完成取土后及时复耕。

取土应有序进行,不得随意开挖,从上往下分层分台阶挖取,根据实测地形按照二级采挖,台阶高度约6M ,坡面坡度为1:0.75。开挖到最低级取土平台时预留比路面高出1~2M 不开挖。

开挖取土期间每开挖一级复耕一级,复耕采用原地面保存的植被。

参照铁金公路两阶段施工图进行施工,取土顺序见下图。

3.3

4.4.1植被和土地资源的破坏。 4.2 取土时要注意地形与排水,取土后地表要大致平整,不准乱挖乱采,并将表层土皮保留,以便地表耕植土复耕,防止人为增加新的水土流失,同时结合取土场周围环境、土地的利用情况,合理的进行取土场的后期土地整治工作,使取土场区与周围环境相互协调和融合。

4.3 排水沟施工期间,浆砌工程要规范作业,文明施工,片石等原材料不得随意堆放。

单位(cm)取土场断面图 单位(dm )

5.安全与文明施工措施

5.1在施工场地出入口醒目位置设立告示牌。

5.2生活垃圾不得直接倾倒在沟谷坡面和河道沟渠中,应在生活区和现场集中堆放,并运往附近垃圾场或集中填埋处理。

5.3 取土期间注意征地范围周边的通讯光缆,采挖期间设专人指挥挖掘机,避免挖断光缆而造成中断通讯。

相关文档
最新文档
