屋顶喷涂泡沫混凝土找坡层施工工法

屋顶喷涂泡沫混凝土找坡层施工工法

屋顶喷涂泡沫混凝土找坡层施工工法
介绍
屋顶喷涂泡沫混凝土找坡层是一种常见的屋面施工工法,通过喷涂泡沫混凝土来形成找坡层,起到防水和防潮的作用。

本文将介绍该工法的施工步骤及注意事项。

施工步骤
1. 准备工作:清洁屋顶表面,清除杂物和尘土。

确保屋面干燥无积水。

2. 基层处理:对屋面基层进行处理,包括修补破损处和平整表面。

3. 喷涂泡沫混凝土:使用喷涂设备将泡沫混凝土均匀喷涂到屋面表面。

根据需要调整厚度和坡度。

4. 等待固化:泡沫混凝土喷涂后需要一定时间固化。

根据产品说明书,等待固化时间约为24小时。

5. 校正坡度:待泡沫混凝土固化后,使用工具检查坡度的准确性并进行校正。

确保屋面具有正确的坡度,以便排水顺利。

6. 防水处理:在泡沫混凝土找坡层表面涂刷防水涂料,增加屋面的防水性能。

7. 检查完工:在施工完成后,进行一次全面的检查。

检查泡沫混凝土找坡层的质量和防水效果。

注意事项
- 施工前需仔细研究并遵循产品说明书,使用适合的喷涂设备和材料。

- 施工时应注意安全,佩戴必要的个人防护装备,确保工人的身体安全。

- 在施工过程中,严禁在泡沫混凝土找坡层上施加过重的压力或物体,以免损坏层面的完整性。

- 完成施工后,及时清理工作现场,保持屋面整洁。

- 建议定期检查屋顶泡沫混凝土找坡层的状况,及时修补或维护。

以上是屋顶喷涂泡沫混凝土找坡层施工工法的介绍,希望对您有所帮助!。

屋面找坡层计算公式

屋面找坡层计算公式

屋面找坡层计算公式1. Percent Slope(百分比坡度)Percent Slope是一种表示坡度的常用单位。

它是指屋面的高度差除以横向距离的比值,并乘以100。

计算公式如下:Percent Slope = (Height Difference / Horizontal Distance) × 1002. Angle Slope(角度坡度)角度坡度是另一种常用的坡度单位。

它是指屋面的高度差与横向距离之间的夹角。

计算公式如下:Angle Slope = arctan(Height Difference / Horizontal Distance)3. Rise over Run(升降比)升降比是指屋面的高度差与横向距离之间的比值。

计算公式如下:Rise over Run = Height Difference / Horizontal Distance4. Drop per Foot(每英尺下降量)每英尺下降量是指屋面在横向距离为一英尺时的高度下降量。

计算公式如下:Drop per Foot = Height Difference / Horizontal Distance这些计算公式可以根据具体情况进行适当调整,以确保屋面具备良好的排水能力。

有几个因素需要考虑在内:1.屋面材料的特点:不同类型的屋面材料有不同的最小坡度要求,这将直接影响坡层的设计。

2.降水量和排水速度:地区的降水量以及屋面的面积和设计将影响屋顶的排水速度。

较大的降水量和较快的排水速度可能需要更陡的坡度。

3.屋面结构和承重能力:屋面的结构和承重能力也是需要考虑的因素。

较重的屋面可能需要较陡的坡度来确保正常的排水和避免承重问题。

最后,需要指出的是,屋面找坡层计算公式只是一个起点,实际设计仍需要综合考虑各种因素,并采用适当的安全系数来确保屋面的排水效果。

屋面找坡层

屋面找坡层

工程名称 门头沟采空棚户区改造黑山地块定向安置房项目(3标) 交底日期 2013-6-25施工单位北京矿建建筑安装有限责任公司分项工程名称 屋面工程交底提要屋面陶粒垫层审核人 交底人 接受交底人一、施工准备1、材料要求(1)页岩陶粒:粒径5~30mm ,松散密度为500~700kg/m3,吸水率3.5%~5%(干燥状态下30mm 计),未熟化的片状物应小于10%~15%,粉末及粒径小于5mm 的颗粒含量应小于5%。

(2)砂:中砂或粗砂,含泥量当混凝土强度等级≥C10~C30时不大于5%。

(3)水泥:常温施工宜用42.5级普通硅酸盐水泥。

水泥要采用同一水泥厂生产同期出厂的同品种、同强度等级、同一出厂编号的水泥,以保障楼地面颜色一致。

要防止水泥过期强度不够,造成与基层结合不牢而空鼓和地面起砂。

2、主要工具自落式混凝土搅拌机、磅秤、手推车、振捣器、平锹、拍板、小铁锤、半截大桶、小水桶、胶皮水管、木抹子、小水壶、2~3m 木杠、5mm 和30mm 孔径筛子。

3、作业条件(1)穿过楼板的管线已安装完,管洞已浇筑细石混凝土并填塞密实。

(2)陶粒混凝土的配合比通过试验室确定。

(3)屋面四周女儿墙以弹好+500mm 标高线,并根据设计要求2%坡度向下量出坡度控制线。

二、操作工艺1、工艺流程基层处理 → 找标高弹水平控制线 → 陶粒过筛、水闷 → 搅拌 → 拉线、冲筋 → 铺设陶粒混凝土 → 养护工程名称 门头沟采空棚户区改造黑山地块定向安置房项目(3标) 交底日期 2013-6-25施工单位北京矿建建筑安装有限责任公司分项工程名称 屋面工程交底提要屋面陶粒垫层审核人 交底人 接受交底人(1)基层处理:在浇筑陶粒混凝土垫层之前将混凝土楼板基层进行处理,把粘结在基层上的松动混凝土、砂浆等用錾子剔掉,用钢丝刷刷掉水泥浆皮,然后用扫帚扫净。

(2)找标高弹水平控制线:根据墙上的+500mm 水平标高线,往下量测出垫层标高,按设计要求的2%坡度找出最高点和最低点,拉线每隔两米抹出坡度墩,在墙上弹好控制线,以便控制表面标高。

屋面工程质量保证措施

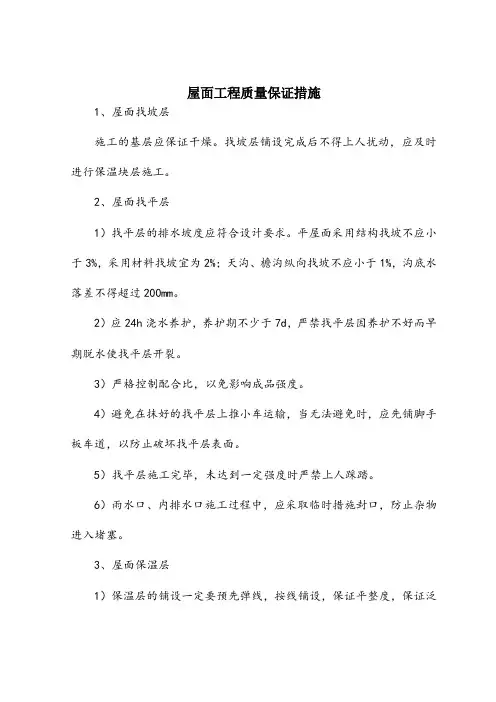

屋面工程质量保证措施

屋面工程质量保证措施1、屋面找坡层施工的基层应保证干燥。

找坡层铺设完成后不得上人扰动,应及时进行保温块层施工。

2、屋面找平层1)找平层的排水坡度应符合设计要求。

平屋面采用结构找坡不应小于3%,采用材料找坡宜为2%;天沟、檐沟纵向找坡不应小于1%,沟底水落差不得超过200mm。

2)应24h浇水养护,养护期不少于7d,严禁找平层因养护不好而早期脱水使找平层开裂。

3)严格控制配合比,以免影响成品强度。

4)避免在抹好的找平层上推小车运输,当无法避免时,应先铺脚手板车道,以防止破坏找平层表面。

5)找平层施工完毕,未达到一定强度时严禁上人踩踏。

6)雨水口、内排水口施工过程中,应采取临时措施封口,防止杂物进入堵塞。

3、屋面保温层1)保温层的铺设一定要预先弹线,按线铺设,保证平整度,保证泛水符合设计要求。

2)保温材料的含水率必须符合设计要求。

当屋面保温层含水率过大且不易干燥时,应采取措施进行排汽。

4、屋面高聚物改性沥青卷材防水层1)屋面不平整:找平层不平顺,造成积水,施工时应找好线,放好坡,找平层施工中应拉线检查。

做到坡度符合要求,平整无积水。

2)施工时必须在保温层内设置排汽道和排气孔,并保持通畅。

3)空鼓:铺贴卷材时基层不干燥,铺贴不认真,边角处易出现空鼓;铺贴卷材应掌握基层含水率,不符合要求不能铺贴卷材,同时铺贴时应平、实,压边紧密,粘结牢固。

4)渗漏:多发生在细部位置。

铺贴附加层时,从卷材剪配、粘结操作,应使附加层紧贴到位,封严、压实,不得有翘边等现象。

5)已铺贴好的卷材防水层,应采取措施进行保护,严禁在防水层上进行施工作业和运输,并应及时做防水层的保护层。

6)穿过屋面、墙面防水层处的管位,施工中与完工后不得损坏变位。

7)屋面变形缝、水落口等处,施工中应进行临时塞堵和挡盖,以防落进材料等物,施工完后将临时堵塞、挡盖物清除,保证管、口内畅通。

8)屋面施工时不得污染墙面、檐口侧面及其他已施工完的成品。

9)已铺贴好的卷材防水层,应采取措施进行保护,严禁在防水层上进行施工作业和运输,并应及时做防水层的保护层。

屋面工程找坡层施工工艺流程

屋面工程找坡层施工工艺流程

编号:FS-QG-89269屋面工程找坡层施工工艺流程Construction process of finding slope layer in roof engineering 说明:为规范化、制度化和统一化作业行为,使人员管理工作有章可循,提高工作效率和责任感、归属感,特此编写。

屋面工程找坡层施工工艺流程说明
工艺流程:
找坡线
做分割条
洒水湿润
施工找坡层
养护
说明:
(1)、平屋面根据图纸雨水管位置按2%找好方向并弹出铺设找坡层最厚点的位置控制线;坡屋面按照图纸找坡。

(2)、平屋面设置找平层分格缝,宽度为20mm,分格缝最大间距为6m;
(3)、贴点标高、冲筋:根据坡度要求,拉线找坡,按1.5m
贴点标高,按流水方向冲筋(找坡层最薄处不小于30mm);
(4)、洒水湿润:适当洒水湿润表面,但不可洒水过量;
(5)、铺砼层:按照下面配比配好1:0.5:6(重量比)水泥:砂子:陶粒,然后分格铺平,用刮杠靠冲筋刮平,找坡后用木抹子搓平;
(6)、养护:找坡层压实以后24h可浇水养护,养护期为3天,经干燥后铺设防水找平层;
请输入您公司的名字
Foonshion Design Co., Ltd。

屋面找坡层施工方案

屋面找坡层施工方案

屋面找坡层施工方案1. 引言屋面找坡层是指在屋面上进行施工,通过找准坡度,保证屋面排水系统正常运行。

屋面找坡层施工方案是指在屋面施工过程中,制定一套科学合理的方法和步骤,以保证施工质量和安全,并提高施工效率。

2. 施工前的准备工作2.1 屋面材料准备在屋面找坡层施工前,需要准备以下材料:•找准坡层用的砂浆•找平屋面用的水泥砂浆•防水涂料•防水卷材•找坡规则•施工工具:抹子、刷子、铁锨等。

2.2 施工现场准备在施工现场,需要做好以下准备工作:•清理屋面,确保屋面平整干净。

•安全防护措施,如设置围栏和警示标志,保证施工安全。

2.3 施工方案制定根据屋面的具体情况和要求,制定屋面找坡层的施工方案,包括施工步骤、使用材料和施工工艺等内容。

3. 施工步骤3.1 预处理•清理屋面,将屋面上的杂物和灰尘清理干净,确保屋面平整。

•检查屋面结构,确保屋面承重能力满足施工要求。

3.2 刷涂防水涂料•在屋面上刷涂一层防水涂料,用刷子均匀刷涂,并确保涂料的厚度均匀。

3.3 敷设防水卷材•将防水卷材按照设计要求敷设在屋面上,注意保持卷材的平整和重叠度。

3.4 找坡施工•根据设计图纸或要求,使用找坡规则测量找准坡度。

•使用找准坡层用的砂浆,按照要求将砂浆均匀涂抹在屋面上,并利用找坡规则进行整平。

•施工过程中,要保证找准坡层的坡度和平整度。

3.5 找平屋面•在找坡层施工完成后,使用找平屋面用的水泥砂浆进行找平,填补不平的部分。

3.6 完工处理•检查施工质量,修补不平整的部分。

•清理施工现场,清理杂物和砂浆残渣。

•进行验收工作,确保施工符合要求。

4. 施工注意事项•在施工前,要仔细检查屋面结构,确保屋面的承重能力满足施工要求。

•施工过程中要注意安全,必要时设置警示标志和围栏。

•使用砂浆和水泥砂浆时,要确保材料的质量和配比。

•播种防水卷材时,要注意重叠部分的处理,确保防水效果。

•在施工过程中,要按照设计要求和施工方案进行施工,确保施工质量。

屋面找坡层_20160611

屋面找坡层_20160611

一、工程概况:1.施工任务和范围本技术交底适用于屋面的找坡层的施工作业。

3.方案要求找坡层采用40厚C20陶粒混凝土,下部铺加气混凝土碎块,震压拍实。

坡度:分水线向雨水口处2%,其它部位1%。

二、施工准备1.材料准备(1)陶粒混凝土:由搅拌站供应。

2.机具准备铁锹、铁抹子、手推车、水平刮杠、水平尺、摊铺设备、滚筒(平板式振动)。

3.人员准备抹灰工、混凝土准备齐全,作业人员持证上岗,接受了岗前培训和作业技术交底。

4.作业条件(1)找坡层基层(保温层)已经完成并且进行隐蔽工程检验验收合格,并办理手续。

(2)基层已经清理,根据坡度弹线、找好坡度。

三、施工工艺和操作方法1.工艺流程清理基层→弹线找坡→洒水湿润→打底找坡→铺找坡层→压实养护→验收2.清理基层先将基层表面上的松散杂物清扫干净,先将板底垫实找平,不易堵塞的立缝、边角破损处,宜用同类保温板块的碎末填实填平。

3.洒水湿润在找坡层之前,应提前一天对基层适当洒水湿润,但不能用水浇透,宜适当掌握,不得出现明水或水渍,以达到找坡层与基层能牢固结合为度。

4.弹线找坡按照设计坡度2%及图纸上标明的流水方向找出屋面的坡度走向,并弹出坡度控制线,最低处为40厚。

抹灰饼和标筋:根据四周墙上弹的面层标高水平线,确定面层厚度,然后拉水平线开始抹灰饼,冲筋的间距为1.5m,在灰饼上面安装木杆作为标筋,木杆上表面即为找坡层面层标高,将木杆拉线进行找平,保证找坡层面层平整度。

根据弹好的坡度控制线在基层上用水泥砂浆抹成60mm*60mm间距2m的坡度墩。

具体做法为:现场实测选定一个距离最远的2%坡度,按要求拉线找出最低点、最高点,设立找坡墩,以此为准再向其他方向找坡。

找坡层要留分隔缝,分隔缝兼作排汽,宽度40mm,采用木方留缝。

与平面构件交接处如女儿墙、厨卫间排汽道等构件根部设置分隔缝,分隔缝间距不大于6m。

混凝土浇筑24小时后,将留分隔缝木方起出。

起出时要仔细操作,不要将周边混凝土破坏。

屋面找坡层

屋面找坡层
3、不得在找坡层上存放油漆桶、拌和砂浆等,以免影响上层粘接力;
五、环保措施、安全措施:
1、施工时必须戴安全帽,且屋面四周必须有安全防护。
2、现场应有安全管理人员巡视,发现安全隐患及时清除。
3、雨天、五级以上大风天气均不得施工。
5、运输过程中不得随意遗洒,要按照固定的路线行走,并且各承包单位派专人及时清理遗洒、废弃方可进行下道工序施工。

1、材料必须符合设计图纸和有关标准的规定;
2、水泥粉煤灰粘土陶粒砼拌制均匀,分层铺设,压实适当,表面平整、密实。
3、找坡正确,无倒坡和积水,坡向雨水口。
五.应注意的问题:
1、施工严格按照屋面平面图进行。
2、雨天不得进行施工。
一、
A型轻集料砼。
二、
搅拌机、手推车、铁锹、筛子、喷壶、木拍子、笤帚、铁錾子、钢丝刷、铁抹子、水平刮杆、水

基层清理→弹出坡度分界线、分割缝线;最高、最底点标高线→贴点标高、贴灰饼→铺设轻集料砼→刮平、滚压→成品保护
1、清理基层:将屋面上的垃圾、杂物等清理干净。
2、弹线:弹出坡度分界线、分割缝线;最高、最底点标高线:根据图纸要求和落水管的位置弹出相邻坡度的分界线,按照2%找坡确定最高、最低点标高,找坡最大厚度为19cm,最小厚度为3cm。水落口周围500范围内坡度≥5%。
3、贴灰饼:根据已经弹出的坡度分界线、最高、最底点标高线贴灰饼(间距为1.5m)。
4、铺设轻集料砼;根据已贴好的灰饼厚度将拌和均匀的拌和料铺设于屋面。
5、刮平、滚压:以找坡贴饼为标志,控制好虚铺厚度,用铁锹粗略找平,然后用木刮杠刮平。再用压滚往返滚压,并随时用2m靠尺检查平整度,将多出部分铲掉,凹处填平,直到滚压平整出浆为止。对于墙根、边角、管根周围不易滚压部位用木板拍打密实。

屋面工程施工顺序

屋面工程施工顺序

屋面工程施工顺序是保证工程质量、安全的关键,也是提高施工效率、降低施工成本的重要因素。

屋面工程的施工顺序一般可以分为找坡层及保温层、找平层、防水层、保护层和面砖五个阶段。

一、找坡层及保温层1. 选用1:6水泥焦碴,最薄处为30mm,铺设顺序由一端开始退着向另一端进行。

要振捣密实,表面用木杠刮平,用木抹子粗抹一遍。

2. 铺设水泥焦碴找坡前,先拉线找出泛水坡,坡度为2%,落水口及出口50mm范围内泛水坡度为5%。

3. 保温层为200mm厚1:10水泥蛭石保温板,采用干铺做法,铺设前将触面清扫干净,保温板必须铺平垫稳。

二、找平层1. 屋面找坡层、保温层进行隐蔽验收后,方可进行找平层施工。

2. 各种穿过屋面的预埋管件已施工完毕,根部封堵密实。

3. 基层处理:将保温层上面的松散杂物清扫干净,凸出基层表面的混凝土块要剔平扫净。

4. 洒水湿润,在抹找平层之前,对基础洒水湿润,但不能和水浇透,以达到保温层、找平层能牢固结合为度。

5. 冲筋贴灰饼进行找平层抹灰。

6. 找平层要留分格缝,分格缝宽20mm,深10mm、间距不大于6m。

7. 预埋管根部、女儿墙、暖沟墙等阴阳转角处均用1:2.5水泥砂浆做成半径为50mm圆弧,以利用防水层施工。

8. 找平层坡度必须正确,严禁倒泛水。

含水率小于9%方可进行防水施工。

三、防水层1. 防水层下面各层必须办完隐蔽检查手续,合格后方可进行防水施工。

2. 基层处理:基层必须干净、坚实、平整、无油污、无脱落、无酥松、无裂缝、无蜂窝。

3. 防水涂料施工:采用多层涂装法,涂层均匀,厚薄一致,涂刷应前次干燥后进行,涂层间隔时间宜为1-2天。

4. 防水卷材施工:防水卷材应按设计要求及规范进行铺设,粘贴应牢固,焊接应严密,不得有皱折、翘边、鼓泡、裂缝等现象。

四、保护层1. 保护层施工应在防水层验收合格后进行。

2. 保护层材料应符合设计要求,施工时应按规范进行。

3. 保护层施工后,应及时进行验收,验收合格后方可进行下一道工序施工。

屋面找坡找平层施工(优选.)

屋面找坡找平层施工(优选.)

屋面找坡找平层施工一、工艺流程基层清理→弹坡度分界线、分格缝线、标高线→洒水湿润→贴灰饼→分格缝设置→浇筑找坡层→施工找平层→养护二、施工要点1、将屋面结构板上的垃圾、杂物等清理干净。

2、按照屋面找坡层坡度及排气道平面布置图放坡度分界线及分格缝位置线,将结构标高线引测到女儿墙上。

3、根据屋面设计排水坡度从标高线测出最高点、最低点及分界线标高点后做灰饼,然后根据排水坡度从各个最高点与最低点间拉线做灰饼,灰饼大小100*100mm,灰饼间距1.5m,灰饼表面平整并粘贴牢固,屋面找坡层最低点厚度不少于30mm。

4、在分格缝位置线部位放置方木或者聚苯板条,分格材料要固定牢固,位置准确。

分格缝纵横缝的间距不大于6m,缝宽为40mm。

5、找坡层浇筑完成后取出分格缝板条,待排气管安装完毕后在找坡层分格缝中填充10-30mm碎石。

6、找平层分格缝与找坡层分格缝间距相同,缝宽为20mm,与女儿墙周边缝宽为30mm。

7、找平层抹平、压实以后12h以内及时进行洒水养护,养护时间不少于7d。

8、突出屋面结构(女儿墙、山墙变形缝、出气孔等)的转角处,找平层应做成圆弧形,圆弧半径为50mm。

9、水落口周围直径500mm 范围内坡度不应小于5%。

三、质量标准及验收1、找坡正确,无倒坡和积水,坡向雨水口。

2、找平层平整、压光、密实,不得有酥松、起砂、起皮、裂纹、空鼓、蜂窝、麻面等缺陷。

3、基层与突出屋面结构的交接处和基层的转角处,均做成圆弧形,且整齐平顺。

4、找平层分格缝的位置及间距(纵、横两个方向均不大于6m)符合设计要求。

5、找坡层表面平整度的允许偏差为7mm ,找平层表面平整度的允许偏差为5mm。

最新文件---------------- 仅供参考--------------------已改成-----------word文本--------------------- 方便更改。

屋面喷射混凝土找坡层施工工法

屋面喷射混凝土找坡层施工工法

屋面喷射混凝土找坡层施工工法
一、施工前的准备工作
在屋面喷射混凝土找坡层施工前,需要进行以下准备工作:
1.1 确定施工图纸:根据设计要求和屋面结构,准确定位施工位置和施工范围。

1.2 清理屋面表面:清除屋面上的防水层、沥青纸等杂物,确保屋面表面干净、平整。

1.3 准备施工设备:准备好喷射混凝土设备、找坡层模板、工具等施工所需设备。

二、施工步骤
2.1 搭建模板:根据设计要求,搭建找坡层模板,并确保安全牢固。

2.2 喷涂粘结剂:在模板上喷涂一层粘结剂,以增加混凝土与模板的粘结力。

2.3 混凝土喷射:采用喷射混凝土机将混凝土均匀喷射到屋面上,注意保证喷射的均匀性和厚度。

2.4 整平找坡层:将喷射的混凝土用抹刀整平,并确保找坡层的坡度符合设计要求。

2.5 养护:施工完成后对找坡层进行养护,保持其强度和稳定性。

三、施工注意事项
3.1 施工人员安全:施工现场应严格遵守安全操作规程,确保施工人员的人身安全。

3.2 施工质量控制:严格按照设计要求和施工工艺进行施工,确保找坡层的质量。

3.3 施工环境保护:施工过程中应注意环境保护,避免对周围环境造成污染。

四、施工验收标准
4.1 外观质量:找坡层表面应平整、无裂缝、无露底。

4.2 厚度:找坡层的厚度应符合设计要求。

4.3 坡度:找坡层的坡度应符合设计要求。

4.4 强度:找坡层的强度应符合设计要求。

以上为屋面喷射混凝土找坡层施工的工法文档,希望对您有所帮助。

屋面找坡层技术交底

屋面找坡层技术交底

精心整理
页脚内容
屋面找坡层技术交底
一、施工准备
1、材料及主要机具
(1)材料准备
页岩陶粒:粒径5mm~30mm 。

砂:采用中砂,含泥量不大于5%。

水泥:采用32.5级普通硅酸盐水泥。

(22(1
(2(315%,2 3430mm ,按2%56、铺设拌和料:铺设前按施工布置的运输路线,即先远后近、先里后外的施工顺序。

铺设时按各灰饼的高度用铁锹铺灰,初略找坡、找平,压实后的厚度不应大于虚铺厚度的3/4。

7、振捣或滚压:找坡层铺设好后用平板振捣器或用铁滚筒滚压,随即用大杠细找坡、找平,在振捣和滚压过程中,局部调整坡度和平整度,经振捣和反复滚压平整出浆,达到要求的厚度和坡度。

此项工作要一次完成。

8、拍边修整:对墙根、边角、管根周围不易滚压处,应采用木拍或木抹子拍打平实,并根据需要做出圆弧。

水落口周边处坡度变化较大,应用木抹子修整成型,做到坡面衔接通顺、平滑、美观。

三、质量控制
精心整理
1、陶粒内不能含有机杂质、未燃尽的煤和含有遇水能膨胀分解的物质。

2、搅拌过程的计量必须准确,陶粒和砂用人工用磅秤称重,要保证配合比准确。

3、搅拌时间必须,保证拌和料出机时搅拌均匀,和易性好。

4、拌和料的振捣和滚压必须密实、平整,特别是墙根,边角、管根周围。

四、质量标准
1、主控项目
(1)使用的水泥、砂子等必须符合设计要求及施工验收规范规定。

.
(2)施工配合比,铺压均匀、厚度、密实性和强度等应符合设计和规范要求。

(3)找坡层与基层必须粘结牢固,不得有空鼓和表面松散、裂缝等缺陷。

页脚内容。

屋面珍珠岩找坡计算公式

屋面珍珠岩找坡计算公式

屋面珍珠岩找坡计算公式一、找坡原理。

屋面找坡是为了使屋面排水顺畅,防止积水。

珍珠岩找坡是通过在屋面上铺设不同厚度的珍珠岩来形成一定的坡度。

二、基本概念。

1. 坡度。

- 坡度(i)是指坡面的垂直高度(h)和水平距离(l)的比值,即i = h/l。

例如,坡度i = 2%,表示垂直高度每100米,水平距离为2米。

2. 最薄处厚度。

- 屋面珍珠岩找坡时,通常会规定一个最薄处的厚度,设为h_0。

三、计算公式推导。

1. 单向找坡。

- 假设屋面单向找坡,排水方向长度为L。

- 根据坡度定义,找坡最高点与最低点(最薄处)的高差h = i× L。

- 那么找坡层的平均厚度h_平均=h_0+(i× L)/(2)。

- 找坡层的体积V = S× h_平均(其中S为屋面面积)。

2. 双向找坡。

- 假设屋面双向找坡,沿x方向坡度为i_x,排水方向长度为L_x;沿y方向坡度为i_y,排水方向长度为L_y。

- 在x方向上,高差h_x = i_x× L_x;在y方向上,高差h_y = i_y× L_y。

- 找坡层最高点与最低点的高差h=√(h_x^2)+h_y^{2}。

- 平均厚度h_平均=h_0+(h)/(2)。

- 找坡层体积V = S× h_平均。

四、计算实例。

1. 单向找坡实例。

- 例如,某屋面单向找坡,坡度i = 3%,排水方向长度L = 10m,最薄处厚度h_0 = 30mm,屋面面积S = 100m^2。

- 首先计算高差h = i× L=0.03×10 = 0.3m = 300mm。

- 平均厚度h_平均=h_0+(i× L)/(2)=30+(300)/(2)=180mm。

- 找坡层体积V = S× h_平均=100×0.18 = 18m^3。

2. 双向找坡实例。

- 某屋面双向找坡,沿x方向坡度i_x = 2%,L_x = 8m;沿y方向坡度i_y = 1.5%,L_y = 6m,最薄处厚度h_0 = 20mm,屋面面积S = 80m^2。

屋面保温及找坡层

屋面保温及找坡层

施工单位:山西建筑工程集团(总公司) 2007年05月09日编号:
施工单位:山西建筑工程集团(总公司)2007年05月09日编号:
工程名称香榭丽舍西临街楼分项工程名称屋面保温及找坡层
交底内容:
三、成品保护
5.1隔气层施工前应将基层表面的砂、土、硬块杂物等清扫干净,防止降低隔气效果。

5.2在已铺好的松散保温层上不得施工,应采取必要措施,保证保温层不受损坏。

5.3保温层施工完成后,应及时铺抹水泥砂浆找平层,以保证保温效果。

四、应注意的质量问题
1、保温层功能不良:保温材料导热系数、粒径级配、含水量、铺实密度等原因;施工选用的材料应达到技术标准,控制密度、保证保温的功能效果。

2、铺设厚度不均匀:铺设时不认真操作。

应拉线找坡,铺顺平整,操作中应避免材料在屋面上堆积二次倒运。

保证均质铺设。

3、保温层边角处质量问题:边线不直,边槎不齐整,影响找坡、找平和排水。

4、板块保温材料铺贴不实:影响保温、防水效果,造成找平层裂缝。

应严格达到规范和验评标准的质量标准,严格验收管理。

五、质量记录:
质量验评资料要齐全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
5、由于珍珠岩密度小,风易吹动产生扬尘,施工时应戴好眼镜和防尘口罩。
6、屋面清理出的水泥、珍珠岩等包装装入袋内运至楼下集中存放。
7、每天下班之前清理好施工机具,将洒落在地面上的保温材料清理干净。
签字栏
交底人
审核人
接受交底人技术ຫໍສະໝຸດ 底记录工程名称南阳南铁嘉园小区
三期工程
编 号
交底日期
施工单位
河南天工建设集团
分项工程名称
屋面找坡层
交底摘要
屋面珍珠岩找坡层
页 数
共2页第1页
交底内容:
一、施工准备
1、作业条件
(1)主体结构验收合格,作业基层验收合格,在女儿墙及突出屋面构筑物上已弹+1m水平线。
(2)将屋面上人孔、变形缝、雨水管等部位找准位置,以备下道工序方便施工。
2、材料、机具要求
(1)水泥:PO32.5级水泥,安定性及强度试验合格。
(2)珍珠岩:颗粒粒度0.1~3mm。
(3)水:采用饮用水,使用水泵抽到所在施工楼层。
(4)机具:手推车、刮杠、铁抹子、笤帚、水桶、木杆、2米靠尺、钢尺、錾子、锤子、铁锨、铁耙、水管等。
2、施工工艺
1、工艺流程
工艺流程:基层处理→弹线找坡→抹灰饼和标筋→拌和水泥珍珠岩→铺找坡层→压紧、刮平→养护
(4)拌和水泥珍珠岩:拌合物比例,水泥:珍珠岩=1:8体积比,(现场施工中1袋水泥拌合5袋珍珠岩,加水量一般为,粉料:水=1:1重量比)将珍珠岩堆放在屋面上浇水润透,然后掺入水泥,用人工将水泥与珍珠岩搅拌均匀颜色一致。
(5)铺找坡层:冲完标筋后,开始铺装水泥珍珠岩拌和料。将水泥膨胀珍珠岩浆料
技术交底记录
工程名称
南阳南铁嘉园小区
三期工程
编 号
交底日期
施工单位
河南天工建设集团
分项工程名称
屋面找坡层
交底摘要
屋面珍珠岩找坡层
页 数
共2页第2页
交底内容:
按照压缩比(压缩比是指屋面上松散的保温层厚度与压实后的厚度之比)为120%的比例进行虚铺,虚铺后用碾子或振动器压实,用刮杠沿木杆刮平。
(6)压紧、刮平:刮杠刮平后,立即用铁抹子抹压平整,适当压实,从内向外退着操作。
2、在已铺好的找坡层上应采取必要措施,保证不受损坏。养护期内严禁进人。
3、找坡层施工完成后,应及时铺抹水泥砂浆找平层。
五、安全环保措施及文明施工
1、施工作业人员必须按要求配戴好安全帽。
2、清理屋面垃圾及施工时严禁向楼下扔东西。
3、人货两用电梯必须由专人操作,其他人员不得操作。
4、不准乱拉乱接电线,施工用电必须由专业电工进行操作。
2、施工工艺
(1)基层处理:将基层上的杂物、灰尘清理干净。
(2)弹线找坡:根据设计坡度及流水方向,找出屋面坡度走向及排水距离,确定找坡层的厚度范围,根据女儿墙上的+50cm水平线,往下量测出保温层面层标高并弹在女儿墙上。
(3)抹灰饼和标筋:根据四周墙上弹的面层标高水平线,确定面层厚度,然后拉水平线开始抹灰饼,上表面即为找坡层面层标高,将灰饼拉线找平,保证找坡层面层平整度。
3、质量标准:
1、水泥珍珠岩配合比要准确,拌合料不能太稀。
2、找坡材料拌和均匀,分层铺设,适当压实,表面平整,找坡正确。
3、水泥膨胀珍珠岩找坡层与基层及各层砂浆之间应粘结牢固,不得有空鼓、起泡、裂缝、漏压等缺陷。
4、接茬处平整,表面光滑整洁。
四、成品保护
1、屋面保温层施工过程中要注意对其它专业设备的保护,不要碰撞设备,落水口内不得堵塞杂物等。
