2019年一级建造师《市政公用工程管理与实务》(案例分析)真题答案及解析

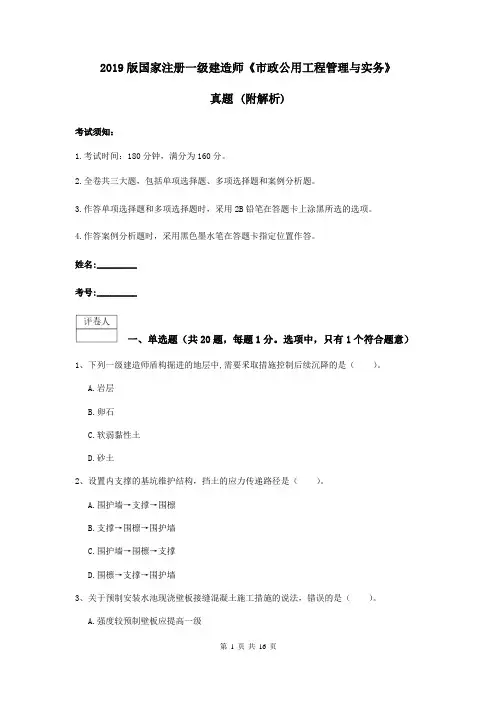

2019版国家注册一级建造师《市政公用工程管理与实务》真题 (附解析)
2019版国家注册一级建造师《市政公用工程管理与实务》真题 (附解析)考试须知:1.考试时间:180分钟,满分为160分。
2.全卷共三大题,包括单项选择题、多项选择题和案例分析题。
3.作答单项选择题和多项选择题时,采用2B铅笔在答题卡上涂黑所选的选项。
4.作答案例分析题时,采用黑色墨水笔在答题卡指定位置作答。
姓名:_________考号:_________一、单选题(共20题,每题1分。
选项中,只有1个符合题意)1、下列一级建造师盾构掘进的地层中,需要釆取措施控制后续沉降的是()。
A.岩层B.卵石C.软弱黏性土D.砂土2、设置内支撑的基坑维护结构,挡土的应力传递路径是()。
A.围护墙→支撑→围檩B.支撑→围檩→围护墙C.围护墙→围檩→支撑D.围檩→支撑→围护墙3、关于预制安装水池现浇壁板接缝混凝土施工措施的说法,错误的是()。
A.强度较预制壁板应提高一级B.宜采用微膨胀混凝土C.应在壁板间缝较小时段灌注D.应采取必要的养护措施4、根据给水排水管道沟槽开挖的规定,槽底不得受水浸泡或受冻,槽底局部扰动或受水浸泡时,宜采用()回填。
A.原土B.石灰土C.杂填土D.腐蚀性土5、施工现场附近有35-110kV电力架空线路时,钻孔钻机的安全距离为()m。
A.4B.6C.8D.106、普通顶管法的人工挖土校正纠偏法适用于偏差为()。
A.5~10mmB.30~40mmC.20~30mmD.10~20mm7、设计强度为C50的预应力混凝土连续梁张拉时,混凝土强度最低应达到()MPa。
A.35.0B.37.5C.40.0D.45.08、下列内容不属于焊接前质量控制的是()。
A.施工前,应对焊接人员资格进行审查,确保焊接人员符合要求B.施工前,应进行焊接工艺评定,制定焊接工艺指导书,以此指导施工C.正式施焊前,应加强定位短焊缝的质量控制,以保证焊缝质量D.施工前检查管材、焊材以及焊接方法是否符合要求9、在《企业职工伤亡事故分类》GB/T 6441的规定的划类职业伤害事故中,市政公用工程施工项目安全生产事故的主要风险源有()。

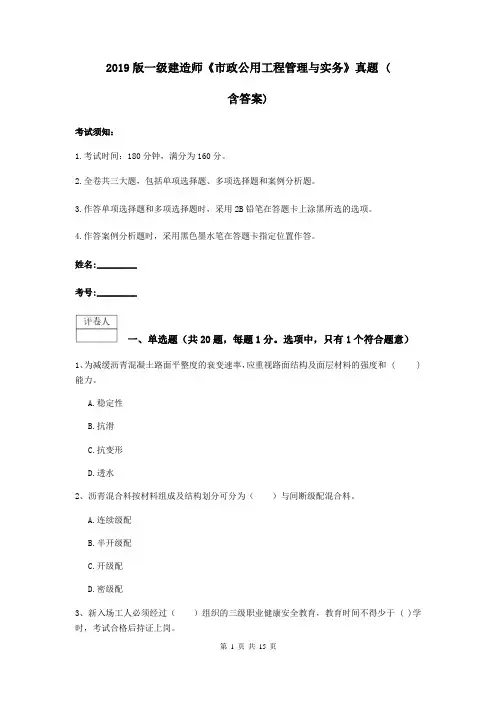

2019版一级建造师《市政公用工程管理与实务》真题 (含答案)
2019版一级建造师《市政公用工程管理与实务》真题 (含答案)考试须知:1.考试时间:180分钟,满分为160分。
2.全卷共三大题,包括单项选择题、多项选择题和案例分析题。
3.作答单项选择题和多项选择题时,采用2B铅笔在答题卡上涂黑所选的选项。
4.作答案例分析题时,采用黑色墨水笔在答题卡指定位置作答。
姓名:_________考号:_________一、单选题(共20题,每题1分。
选项中,只有1个符合题意)1、为减缓沥青混凝土路面平整度的衰变速率,应重视路面结构及面层材料的强度和 ( )能力。
A.稳定性B.抗滑C.抗变形D.透水2、沥青混合料按材料组成及结构划分可分为()与间断级配混合料。
A.连续级配B.半开级配C.开级配D.密级配3、新入场工人必须经过()组织的三级职业健康安全教育,教育时间不得少于 ( )学时,考试合格后持证上岗。
A.企业劳资部门B.政府劳动保障部门C.企业劳资部门D.政府劳动保障部门4、关于预应力混凝土水池电热张拉施工,说法错误的是()。
A.张拉前,应进行电工、热工参数计算伸长值,并进行试张验证B.预应力筋的弹性模量按设计计算C.伸长值控制允许偏差不得超过±6%,电热达到规定伸长值后,立即进行锚固D.张拉重复进行时,同一根钢筋重复次数不得超过3次5、明挖基(槽)坑地基加固处理方法中,注浆法所用的浆液是由主剂(原材料)、溶剂(水或其他溶剂)及各种外加剂混合而成,其中不属于其外加剂的是()。
A.早强剂B.固化剂C.速凝剂D.催化剂6、沥青混合料面层摊铺作业时,为减少摊铺中混合料的离析,布料器两侧应保持有不少于送料器()高度的混合料。
A、1/2B、2/3C、3/4D、3/57、钢梁采用高强螺栓连接,施拧顺序从板束()处开始A.刚度小、缝隙小B.刚度小、缝隙大C.刚度大、缝隙小D.刚度大、缝隙大8、混凝土配合比设计分为初步配合比设计、试验室配合比设计、基准配合比设计和施工配合比设计四个阶段,以下选项中()是基准配合比设计阶段的工作内容。
2019版一级建造师《市政公用工程管理与实务》真题 (附解析)
2019版一级建造师《市政公用工程管理与实务》真题 (附解析)考试须知:1.考试时间:180分钟,满分为160分。
2.全卷共三大题,包括单项选择题、多项选择题和案例分析题。
3.作答单项选择题和多项选择题时,采用2B铅笔在答题卡上涂黑所选的选项。
4.作答案例分析题时,采用黑色墨水笔在答题卡指定位置作答。
姓名:_________考号:_________一、单选题(共20题,每题1分。
选项中,只有1个符合题意)1、顶进小型箱涵穿越铁路路基时,可用调轨梁或()加固线路。
A.轨束梁B.施工便梁C.横梁D.纵横粱2、桥梁防水混凝土基层施工质量检验的主控项目不包括()。
A.含水率B.粗糙度C.平整度D.外观质量3、热力管网补偿器的作用是消除(),确保管网安全运行。
A.过高压力B.水锤效应C.温度应力D.脉动冲击4、为加强在路面的沥青层与水泥混凝土路面之间的粘结而洒布的沥青材料薄层,称为()。
A.透层B.封层C.粘层D.复合层5、盾构始发施工中,拆除洞口围护结构前要确认洞口土体加固效果,必要时进行补注浆加固。
以下不属于洞口土体加固目的的是( )。
A、确保拆除洞口围护结构时不发生地层变形过大B、盾构始发掘进过程中确保掘进方向容易控制C、盾构始发掘进过程中确保开挖面稳定D、确保拆除洞口围护结构时不发生土体坍塌6、采用轨道摊铺机铺筑水泥混凝土路面时,最小摊铺厚度不宜小于()m。
A.2.25B.2.75C.3.50D.3.757、由煤屑、炉渣、三合土等组成的路面是()。
A.整体路面B.块料路面C.碎料路面D.简易路面8、地下燃气管道保护设施两端应伸出障碍物且与被跨越的障碍物间的距离不应小于()m。
A.0.5B.0.7C.0.BD.I.09、排水系统主要有合流制和分流制两种系统。
其中一种排水系统既有污水排水系统、又有雨水排水系统、在雨水干沟上设雨水跳跃井截留初期雨水和街道冲洗废水进入污水沟道,这种排水系统是()排水系统。
2019年一建市政真题答案及解析完整版
2019 年一级建造师《市政公用工程管理与实务》真题答案及解析一、单项选择题(共 20 题,每题 1 分。
每题的备选项中,只有 1 个最符合题意)。
1.行车荷载和自然因素对路面结构的影响,随着深度的增加而()。
A.逐渐增强B.逐渐减弱C.保持一致D.不相关2.沥青玛蹄脂碎石混合料的结构类型属于()结构。
A.骨架-密实B.悬浮-密实C.骨架-空隙D.悬浮-空隙3.根据《城镇道路工程施工与质量验收规范》(CJJ-1-2008),土方路基压实度检测的方法是()。
A.环刀法、灌砂法和灌水法B.环刀法、钻芯法和灌水法C.环刀法、钻芯法和灌砂法D.灌砂法、钻芯法和灌水法4.采用滑模摊铺机摊铺水泥混凝土路面时,如混凝土坍落度较大,应采取()。
A.高频振动,低速度摊铺B.高频振动,高速度摊铺C.低频振动,低速度摊铺D.低频振动,高速度摊铺5.下列分项工程中,应进行隐蔽验收的是()工程。
A.支架搭设B.基坑降水C.基础钢筋D.基础模板6.人行桥是按()进行分类的。
A.用途B.跨径C.材料D.人行道位置7.预制桩的接桩不宜使用的连接方法是()。
A.焊接B.法兰连接C.环氧类结构胶连接D.机械连接8.关于装配式预制混凝土梁存放的说法,正确的是()。
A.预制梁可直接支撑在混凝土存放台座上B.构件应按其安装的先后顺序编号存放C.多层叠放时,各层垫木的位置在坚直线上应错开D.预应力混擬土梁存放时间最长为 6 个月9.适用于中砂以上的砂性土和有裂隙的岩石土层的注浆方法是()。
A.劈裂注浆B.渗透注浆c.压密注浆D.电动化学注浆10.沿隧道轮廓采取自上而下一次开挖成形,按施工方案一次进尺并及时进行初期支护的方法称为()。
A.正台阶法B.中洞法C.全断面法D.环形开挖预留核心土法11.城市污水处理方法与工艺中,属于化学处理法的是()。
A.混凝法B.生物膜法C.活性污泥法 D.筛滤截流法12.关于沉井施工分节制作工艺的说法,正确的是()。

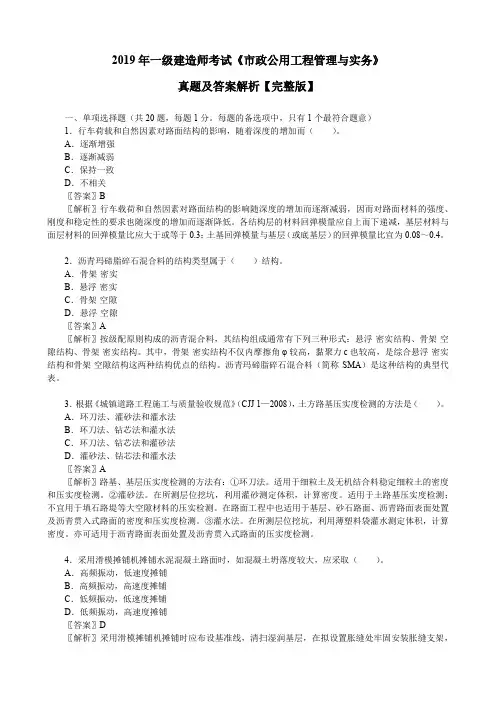

2019年一级建造师考试《市政公用工程管理与实务》真题及答案解析【完整版】
2019年一级建造师考试《市政公用工程管理与实务》真题及答案解析【完整版】一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)1.行车荷载和自然因素对路面结构的影响,随着深度的增加而()。
A.逐渐增强B.逐渐减弱C.保持一致D.不相关〖答案〗B〖解析〗行车载荷和自然因素对路面结构的影响随深度的增加而逐渐减弱,因而对路面材料的强度、刚度和稳定性的要求也随深度的增加而逐渐降低。
各结构层的材料回弹模量应自上而下递减,基层材料与面层材料的回弹模量比应大于或等于0.3;土基回弹模量与基层(或底基层)的回弹模量比宜为0.08~0.4。
2.沥青玛碲脂碎石混合料的结构类型属于()结构。
A.骨架-密实B.悬浮-密实C.骨架-空隙D.悬浮-空隙〖答案〗A〖解析〗按级配原则构成的沥青混合料,其结构组成通常有下列三种形式:悬浮-密实结构、骨架-空隙结构、骨架-密实结构。
其中,骨架-密实结构不仅内摩擦角φ较高,黏聚力c也较高,是综合悬浮-密实结构和骨架-空隙结构这两种结构优点的结构。
沥青玛碲脂碎石混合料(简称SMA)是这种结构的典型代表。
3.根据《城镇道路工程施工与质量验收规范》(CJJ 1—2008),土方路基压实度检测的方法是()。
A.环刀法、灌砂法和灌水法B.环刀法、钻芯法和灌水法C.环刀法、钻芯法和灌砂法D.灌砂法、钻芯法和灌水法〖答案〗A〖解析〗路基、基层压实度检测的方法有:①环刀法。
适用于细粒土及无机结合料稳定细粒土的密度和压实度检测。
②灌砂法。
在所测层位挖坑,利用灌砂测定体积,计算密度。
适用于土路基压实度检测;不宜用于填石路堤等大空隙材料的压实检测。
在路面工程中也适用于基层、砂石路面、沥青路面表面处置及沥青贯入式路面的密度和压实度检测。
③灌水法。
在所测层位挖坑,利用薄塑料袋灌水测定体积,计算密度。
亦可适用于沥青路面表面处置及沥青贯入式路面的压实度检测。
4.采用滑模摊铺机摊铺水泥混凝土路面时,如混凝土坍落度较大,应采取()。

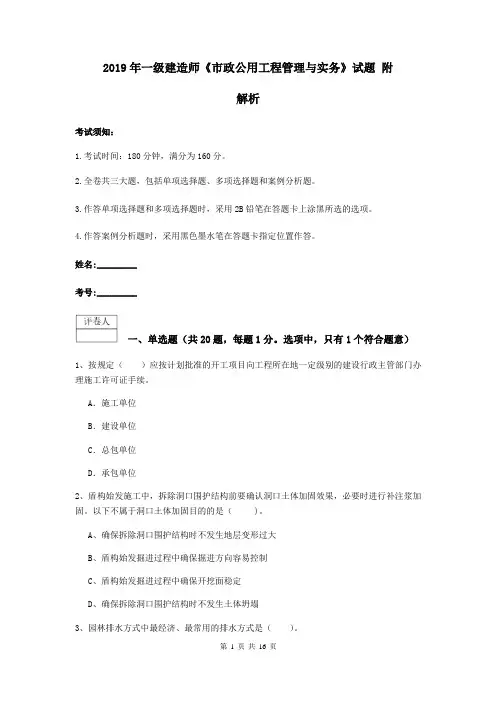

2019年一级建造师《市政公用工程管理与实务》试题 附解析
2019年一级建造师《市政公用工程管理与实务》试题附解析考试须知:1.考试时间:180分钟,满分为160分。
2.全卷共三大题,包括单项选择题、多项选择题和案例分析题。
3.作答单项选择题和多项选择题时,采用2B铅笔在答题卡上涂黑所选的选项。
4.作答案例分析题时,采用黑色墨水笔在答题卡指定位置作答。
姓名:_________考号:_________一、单选题(共20题,每题1分。
选项中,只有1个符合题意)1、按规定()应按计划批准的开工项目向工程所在地一定级别的建设行政主管部门办理施工许可证手续。
A.施工单位B.建设单位C.总包单位D.承包单位2、盾构始发施工中,拆除洞口围护结构前要确认洞口土体加固效果,必要时进行补注浆加固。
以下不属于洞口土体加固目的的是( )。
A、确保拆除洞口围护结构时不发生地层变形过大B、盾构始发掘进过程中确保掘进方向容易控制C、盾构始发掘进过程中确保开挖面稳定D、确保拆除洞口围护结构时不发生土体坍塌3、园林排水方式中最经济、最常用的排水方式是()。
A.地面排水B.明沟排水C.暗沟排水D.管道排水4、主要用于管道的防腐处理,也可用于在旧管内形成结构性内衬的全断面修复法是()。
A.缠绕法B.喷涂法C.内衬法D.胀管法5、一个净高6M的水池,满水试验注水时间至少需要()。
A.3B.3.5C.4D.56、生活垃圾填埋场应设在()。
A.夏季主导风向下风向B.春季主导风向下风向C.夏季主导风向上风向D.春季主导风向下风向7、微表处大修工程施工中,宽度大于()的裂缝进行灌浆处理。
A.3mmB.5mmC.10mmD.12mm8、关于跨径15 m现浇拱桥圈浇筑的说法,正确的是()。
A.宜采用分段浇筑B.当预计拱架变形较小时,应采用分段间隔浇筑C.浇筑应在拱脚混凝土初凝前完成D.纵向不得采用通长钢筋9、根据《城市道路管理条例》的有关规定,因特殊情况需要临时占用城市道路的,须经 ( )和公安交通管理部门批准,方可按照规定占用。
2019版一级建造师《市政公用工程管理与实务》真题 附答案
2019版一级建造师《市政公用工程管理与实务》真题附答案考试须知:1.考试时间:180分钟,满分为160分。
2.全卷共三大题,包括单项选择题、多项选择题和案例分析题。
3.作答单项选择题和多项选择题时,采用2B铅笔在答题卡上涂黑所选的选项。
4.作答案例分析题时,采用黑色墨水笔在答题卡指定位置作答。
姓名:_________考号:_________一、单选题(共20题,每题1分。
选项中,只有1个符合题意)1、盾构法隧道掘进速度不必与地表控制的()相协调。
A.侧面土压平衡调整值B.进出土量C.隆陷值D.同步注浆2、垃圾填埋场必须远离饮用水源,尽量少占良田,利用荒地、利用当地地形。
一般选择在远离居民区的位置,填埋场与居民区的最短距离为()。
A.1500mB.2000mC.1000mD.500m3、地下水是引起基坑事故的主要因素之一,当基坑处于()地层条件时,基坑容易出现流土、流沙,引起基坑坍塌。
A.黏性土B.砂土或粉土C.弱风化岩层D.卵砾石层4、沥青混合料结构组成中,悬浮—密实结构的特点是()。
A.黏聚力较高,内摩擦角小,高温稳定性较差B.黏聚力较高,内摩擦角大,高温稳定性较差C.黏聚力较低,内摩擦角小,高温稳定性较好D.黏聚力较低,内摩擦角小,高温稳定性较好5、斜拉桥的斜塔柱施工时,应分高度设置横撑,使其线形、应力和()满足设计要求并保证施工安全。
A.变形B.强度C.稳定性D.倾斜度6、城镇污水一级处理主要针对水中悬浮物质,常采用物理的方法,经过一级处理后,污水悬浮物去除率为()。
A. 40%B. 50%C. 60%D. 70%7、管道功能性试验方案的主要内容不包括()。
A.后背及堵板的设计B.进水管路、排气孔及排水孔的设计C.水文地质的观察D.加压设备、压力计的选择及安装的设计8、水泥混凝土路面在混凝土达到()以后,可允许行人通过。
A.设计抗压强度的30%B.设计抗压强度的40%C.设计弯拉强度的30%D.设计弯拉强度的40%9、使用()盾构隧道施工平面布置时必须设置中央控制室。
2019年一级建造师《市政公用工程管理与实务》试卷 (附解析)
2019年一级建造师《市政公用工程管理与实务》试卷 (附解析)考试须知:1.考试时间:180分钟,满分为160分。
2.全卷共三大题,包括单项选择题、多项选择题和案例分析题。
3.作答单项选择题和多项选择题时,采用2B铅笔在答题卡上涂黑所选的选项。
4.作答案例分析题时,采用黑色墨水笔在答题卡指定位置作答。
姓名:_________考号:_________一、单选题(共20题,每题1分。
选项中,只有1个符合题意)1、某一水库的原水悬浮物一般在50~80mg/L,水质稳定,合理的给水处理工艺流程是()。
A.原水→沉淀→消毒B.原水→接触过滤→消毒C.原水→澄清→过滤→消毒D.原水→混凝、沉淀→过滤→消毒2、要求介质单向流通的阀门不包括()。
A.安全阀B.减压阀C.止回阀D.截止阀3、关于安全生产检查要求,下列说法错误的是()。
A.对安全检查中发现的问题和隐患要定人、定时间、定措施组织改正B.对安全检查中发现的问题要及时制定整改措施C.对检查的问题可要求项目进行信息反馈,确定效果,可不必复查D.检查应执行国家、行业、地方以及企业标准4、桥梁拆除初步施工组织设计制定过程中,应针对结构体系、类型不同而采取不同的拆除方法,结合(),安排拆除步骤,控制拆除过程的结构内力。
A.设计图纸要求B.原结构施工方法C.计算分析D.桥梁病害严重程度5、用于给水排水管道的化学管材管的连接一般有承插式、电熔、热熔、焊接和其他机械连接等形式,()连接宜在环境温度较高时进行。
A.电熔B.热熔C.承插式密封圈D.机械6、盾构法隧道掘进速度不必与地表控制的()相协调。
A.侧面土压平衡调整值B.进出土量C.隆陷值D.同步注浆7、采用轨道摊铺机铺筑水泥混凝土路面时,最小摊铺厚度不宜小于()m。
A.2.25B.2.75C.3.50D.3.758、城市主干道的水泥混凝土路面不宜选择的主要原材料是()。
A.42.5级以上硅酸盐水泥B.粒经小于19.0mm的砾石C.粒径小于31.5mm 的碎石D.细度模数在2.5以上的淡化海砂9、钢梁制造焊接应在室内进行,相对湿度不宜高于()。
2019版一级建造师《市政公用工程管理与实务》真题 含答案
2019版一级建造师《市政公用工程管理与实务》真题含答案考试须知:1.考试时间:180分钟,满分为160分。
2.全卷共三大题,包括单项选择题、多项选择题和案例分析题。
3.作答单项选择题和多项选择题时,采用2B铅笔在答题卡上涂黑所选的选项。
4.作答案例分析题时,采用黑色墨水笔在答题卡指定位置作答。
姓名:_________考号:_________一、单选题(共20题,每题1分。
选项中,只有1个符合题意)1、路面结构中的承重层是()。
A.基层B.上面层C.下面层D.垫层2、目前,城市改扩建给水排水管道工程多数采用的不幵槽管道施工方法是()。
A.顶管法B.夯管法C.浅埋暗挖法D.水平定向钻法3、城镇道路路面按力学特性分类可分为刚性路面和()。
A.弹性路面B.柔性路面C塑性路面D.脆性路面4、按照土的坚实系数分类,()主要包括砂土、粉土、冲积砂土层、疏松种植土、淤泥等,坚实系数为0.5〜0.6。
A. 一类土,松软土B.三类土,坚土C.四类土,砂砾坚土D.五类土,松软土5、根据《城市道路管理条例》的有关规定,因特殊情况需要临时占用城市道路的,须经 ( )和公安交通管理部门批准,方可按照规定占用。
A.市政工程行政主管部门B.城市规划部门C.市政工程监督主管部门D.市政工程建设主管部门6、混凝土桩制作时,预制构件的吊环必须采用()制作。
A.经冷拉的HPB235级热轧B.未经冷拉的HPB235级热轧钢筋C. HRB335级热轧钢筋D. HRB400级、热轧钢筋7、城镇轻轨高架桥最常用的桥墩形式是()。
A.T形桥墩B.Y形桥墩C.双柱式桥墩D.倒梯形桥墩8、城市主干道的水泥混凝土路面不宜选择的主要原材料是()。
A.42.5级以上硅酸盐水泥B.粒经小于19.0mm的砾石C.粒径小于31.5mm 的碎石D.细度模数在2.5以上的淡化海砂9、土压式盾构开挖控制说法正确的是()。
A.以土压和排土量控制为主,以塑流性改良、盾构参数控制为辅B.以土压和盾构参数控制为主,以排土量、塑流性改良控制为辅C.以土压和塑流性改良控制为主,以排土量、盾构参数控制为辅D.以土压控制为主,以排土员、盾构参数和塑流性改良控制为辅10、桥上行车路面至主桥跨结构最下缘之间的距离为( ) 。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
三、实务操作和案例分析题(共 5 题,(一)、(二)、(三)题各 20 分,(四)、(五)题各 30 分)。
(一)背景资料甲公司中标某城镇道路工程,设计道路等级为城市主干路,全长560m,横断面型式为三幅路,机动车道为双向六车道,路面面层结构设计采用沥青混凝土,上面层为厚 40mmSMA-13,中面层为厚 60mmAC-20,下面层为后80mmAC-25。
施工过程中发生如下事件:事件一:甲公司将路面工程施工项目分包给具有相应施工资质的乙公司施工,建设单位发现后立即制止了甲公司行为。
事件二:路基范围内有一处干涸池塘,甲公司将原始地貌杂草清理后,在挖方段取土一次性将池塘填平并辗压成型,监理工程师发现后责令甲公司返工处理。
事件三:甲公司编制的沥青混凝土施工方案包括以下要点:(1)上面层摊铺分左、右幅施工,每幅摊铺采用一次成型的施工方案,2 台摊铺机成梯队方式推进,并保持摊铺机组前后错开40~50m距离。
(2)上面层碾压时,初压采用振动压路机,复压采用轮胎压路机,终压采用双轮钢筒式压路机。
(3)该工程属于城市主干路,沥青混凝土面层碾压结束后需要快速开放交通,终压完成后拟洒水加快路面的降温速度。
事件四:确定了路面施工质量检验的主控项目及检验方法。
问题:1.事件一中,建设单位制止甲公司的分包行为是否正确?说明理由。
2.指出事件二中的不妥之处,并说明理由。
3.指出事件三中的错误之处,并改正。
4.写出事件四中沥青混凝土路面面层施工质量检验的主控项目(原材料除外)及检验方法。
【参考答案】1.建设单位制止甲公司的分包行为是正确的。
依据《建筑法》及《招标投标法》,建设工程主体施工必须由总承包单位自行完成,依法只能分包非主体、非关键性工作,路面工程施工属于城镇主干路工程关键性工作、主体结构,不得进行分包。
2.(1)不妥之处一:甲公司将原始地貌杂草清理后,填土碾压。
正确做法:①路基施工前,原地面处理应排除原地面积水,清除树根、杂草、淤泥等;②妥善处理井穴树根的坑槽,分层填实至原地面高;③填方段事先找平,横向坡度陡于1:5时,修成台阶形;④处理原地面后应检查基底承载能力,符合要求方可进行后续施工。
(2)不妥之处二:在挖方段取土一次性将池塘填平并碾压成型。
正确做法:①施工前应根据地质勘察报告,对所选挖方段路基土进行天然含水量、液限、塑限、标准击实、CBR试验等,确定填料性质符合施工要求;②还应进行试验段施工,确定施工参数并进行试验段质量检验,合格方可用于正式施工;③填土应分层进行,下层填土合格方可进行上层填筑,每层不应超过300mm。
【考点来源】1K411021 城镇道路路基施工技术 P163. (1)错误之处:上面层摊铺分左、右幅施工,每幅摊铺采用一次成型的施工方案。
正确做法:表面层宜采用多机全幅摊铺,减少施工接缝。
(2)错误之处:2台摊铺机成梯队方式推进,并保持摊铺机组前后错开40~50m距离。
正确做法:两台摊铺机前后错开10~20m呈梯队方式重复摊铺。
(3)错误之处:初压采用振动压路机,复压采用轮胎压路机,终压采用双轮钢筒式压路机。
正确做法:上面层沥青混合料为SMA,初压应选择钢轮压路机碾压1~2遍;复压应采用振动压路机或钢筒式压路机碾压,不应采用轮胎压路机。
(4)错误之处:沥青混凝土面层碾压结束后需要快速开放交通,终压完成后拟洒水加快路面的降温速度。
正确做法:根据《城镇道路工程施工与质量验收规范》规定,热拌沥青混合料路面应待摊铺层自然降温至表面温度低于50℃后,方可开放交通。
【考点来源】1K411041 沥青混合料面层施工技术 P30-32 《城镇道路工程施工与质量验收规范》8.2热拌沥青混合料面层8.2.14摊铺规定4.主控项目及检验方法:(1)原材料(2)压实度:查试验记录(马歇尔击实试件密度,试验室标准密度);(3)面层厚度:钻孔或刨挖,用钢尺量测;(4)弯沉值:弯沉仪检测。
【考点来源】1K420092 沥青混合料面层施工质量检查与验收 P353(二)背景资料某公司承建长 1.2km 的城镇道路大修工程,现状路面面层为沥青混凝土,主要施工内容包括:对沥青混土路面沉陷、破碎部分进行处理;局部加铺网孔尺寸10mm的玻纤网以减少旧路面对新沥青面层反射裂缝,对旧沥青混凝土路面铣刨拉毛后加加铺厚40mmAC-13沥青混疑土面层,道路平面如图2所示。
机动车道下方有一 DN800mm 污水干线,垂直于干线有一DN500mm 混凝土污水管支线接入,由于污水支线不能满足排放量要求,拟在原位更新为DN600mm,更换长度50m,如图2中2#一2'#井段。
项目部在处理破损路面时发现挖补深度介于 50~150mm 之间,拟用沥青混凝土一次补平。
在采购玻纤网时被告知网孔尺寸10mm的玻纤网缺货,拟变更为网孔尺寸20mm的玻纤网。
交通部门批准的交通导行方案要求:施工时间为夜间 22:30 至次日 5:30,不断路施工。
为加快施工速度,保证每日 5:30 前恢复交通,项目部拟提前一天采用机械洒布乳化沥青(用量 0.8L/㎡),为第二天沥青面层摊铺创造条件。
项目部调查发现:2#一 2'#井段管道埋深约 3.5m,该深度土质为砂卵石,下穿越有电信、电力管道(埋深均小于 1m), 2'#井处具备工作井施工条件,污水干线夜间水量小且稳定支管接入时不需导水,2# 一2'#井段施工期间上游来水可导入其它污水管。
结合现场条件和使用需要,项目部拟从开槽法、内衬法、破管外挤法及定向钻法等4种方法中选择一种进行施工。
在对2#井内进行扩孔接管作业之前,项目部编制了有限空间作业专项方案和事故应急预案并经过审批;在作业人员下井前打开上、下游裣查井通风,对井内气体进行检测后未发现有气体超标;在打开的检查井周边摆放了反光锥桶。
完成上述准备工作后,裣测人员带着气体检测设离开了现场,此后 2 名作业人员均穿戴防护设备下井施工,由于施工时扰动了井底沉积物,有毒气体逸出,造成作业人员中毒,但暴露了项目部安全管理的漏洞:监理因此开出停工整顿通知。
问题:1.指出项目部破损路面处理的错误之处并改正。
2.指出项目部玻纤网更换的错误之处并改正。
3.改正项目部为加快施工速度所采取的措施的错误之处。
4.甲种管道施工方法中哪种方法最适合本工程?分别简述其它三种方法不适合的主要原因。
5.针对管道施工时发生的事故,补充项目部在安全管理方面采取的措施。
【参考答案】1.错误:挖补深度介于50~150mm之间,拟用沥青混疑土一次补平。
改正:填补旧沥青路面,凹坑应按高程控制、分层摊铺,每层最大厚度不宜超过100mm。
2.项目部在未经设计及监理同意的情况下,擅自改变施工材料:将原网孔尺寸 10mm 的玻纤网变换为网孔尺寸20mm的玻纤网。
改正:项目部应向监理申请设计变更,监理工程师进行审查,审查结果通知承包方,同意后报原设计单位进行变更设计,报监理单位和建设单位审核,监理公司下发工程变更通知令后方可使用。
3.粘层油应在施工面层的当天洒布,夜间洒布粘层油后,当夜施工面层。
4.(1)甲种管道施工应采用破管外挤的方式施工。
(2)其他三种方法不适合的原因为:①开槽法:该施工区段要求不断路施工,开槽法则会中断交通;地下管线复杂,(下穿越有电信、电力管道,埋深均小于1m),开槽法易挖断相关管线。
②内衬法:污水支线管径由为DN500mm更新为DN600mm,内衬法为修复方法,非替换更新方法。
③定向钻:混凝土管为刚性管道,定向钻适用于柔性管道,因此无法使用定向钻施工。
5.(1)现场应有风险应急预案;(2)工人应经过培训,持证上岗,施工前应进行交底;(3)施工前应对井底沉积物及井内环境进行检测,应随时监测有毒气体含量;(4)作业人员除配备必要防护用具后,还应穿上既有绳子的防护腰带,配备无线通信工具和安全灯等;(5)现场应有救援器材;(6)现场检查井周围还应设置封闭管理设施,夜间警示灯,专人进行交通指挥;(7)地面应有专人值守;(8)应有监理旁站巡视。
(三)背景资料某市政企业中标一城市地铁车站项目,该项目地处城郊结合部,场地开阔,建筑物稀少,车站全长200m,宽 19.4m,深度 16.8m,设计为地下连续墙围护结构,采用钢筋混凝土支撑与钢管支撑,明挖法施工。
本工程开挖区域内地层分布回填土、黏土、粉砂、中粗砂及砾石,地下水位位于3.95m处。
详见图3。
项目部依据设计要求和工程地质资料编制了施工组织设计。
施工组织设计明确以下内容:(1)工程全长范围内均采用地下连续墙围护结构,连续墙顶部设有800×1000mm的冠梁;钢筋混凝土支撑与钢管支撑的间距为:垂直间距4~6m,水平间距为8m。
主体结构采用分段跳仓施工,分段长度为 20m。
(2)施工工序为:围护结构施工→降水→第一层土方开挖(挖至冠梁底面标高)→A→第二层土方开挖→设置第二道支撑→第三层土方开挖→设置第三道支撑→最底层开挖→B→拆除第三道支撑→C→负二层中板、中板梁施工→拆除第二道支撑→负一层侧墙、中柱施工→侧墙顶板施工→D。
(3)项目部对支撑作业做了详细的布置:围护结构第一道采用钢筋混凝土支撑,第二、第三道采用φ609×16mm的钢管支撑,钢管支撑一端为活络头,采用千斤顶在该侧施加预应力,预应力加设前后的12h 内应加密监测频率。
(4)后浇带设置在主体结构中间部位,宽度为 2m,当两侧混凝土强度达到 100%设计值时,开始浇筑。
(5)为防止围护变形,项目部制定了开挖和支护的具体措施;a.开挖范围及开挖、支撑顺序均应与围护结构设计工况相一致。
b.挖土要严格按照施工方案规定进行。
c.软土基坑必须分层均衡开挖。
d.支护与挖土要密切配合,严禁超挖。
问题:1.根据背景资料本工程围护结构还可以采用哪些方式。
2.写出施工工序中代号A、B、C、D对应的工序名称。
3.钢管支撑施加预应力前后,预应力损失如何处理?4.后浇带施工应有哪些技术要求?5.补充完善开挖和支护的具体措施。
【参考答案】1. 本工程开挖区域内地层分布回填土、黏土、粉砂、中粗砂及砾石,地下水位位于 3.95m处,除地连墙外,还可以采用钻孔灌注桩配合隔水帷幕、SMW工法桩等方式。
2.A为第一道钢筋混凝土支撑,B为垫层及底板施工,C为负二层侧墙及中柱施工,D为拆除第一道支撑。
3.当监测预加压力出现损失时,应再次施加预应力。
依据监测数据,先由人工检查支撑点活络头塞铁,视松动程度,在设计轴力控制范围内施加附加预应力。
4.后浇带技术要求:(1)后浇带应设置在受力和变形较小的部位,宽度宜为700~1000mm;(2)后浇带应采用补偿收缩防水混凝土,其强度等级不应低于两侧混凝土,应在两侧混凝土龄期达到 42d后再施工;(3)两侧接缝应做成平直缝、阶梯形或楔形缝,浇筑前两侧混凝土应凿毛,洒水湿润,设置中埋止水带、外贴止水带、预埋注浆管或遇水膨胀止水胶条等加强防水处理;(4)养护时间不得小于28d。
