洪水调节设计(试算法和半现用图解法)实用模板 - 带试算C语言程序
洪水调节设计试算法和半图解法带试算C语言程序
洪水调节设计试算法和半图解法带试算C语言程序Document serial number【UU89WT-UU98YT-UU8CB-UUUT-UUT108】《洪水调节课程设计》任务书一、设计目的1.洪水调节目的:定量地找出入库洪水、下泄洪水、拦蓄洪水的库容、水库水位的变化、泄洪建筑物型式和尺寸间的关系,为确定水库的有关参数和泄洪建筑型式选择、尺寸确定提供依据;2.掌握列表试算法和半图解法的基本原理、方法、步骤及各自的特点;3.了解工程设计所需洪水调节计算要解决的课题;培养学生分析问题、解决问题的能力。
二、设计基本资料1.某水利枢纽工程以发电为主,兼有防洪、供水、养殖等综合效益,电站装机为5000KW,年发电量1372×104kw·h,水库库容亿m3。
挡水建筑物为混凝土面板坝,最大坝高。
溢洪道堰顶高程,采用2孔8m×6m(宽×高)的弧形门控制。
水库正常蓄水位。
电站发电引用流量为10 m3/s。
2.本工程采用2孔溢洪道泄洪。
在洪水期间洪水来临时,先用闸门控制下泄流量q并使其等于洪水来水量Q,使水库水位保持在防洪限制水位不变;当洪水来水量Q继续增大时,闸门逐渐打开;当闸门达到全开后,就不再用闸门控制,下泄流量q随水库水位z的升高而增大,流态为自由流态,情况与无闸门控制一样。
3. 上游防洪限制水位(注:X=+学号最后1位/10,即),下游无防汛要求。
三、 设计任务及步骤分别对设计洪水标准、校核洪水标准,按照上述拟定的泄洪建筑物的类型、尺寸和水库运用方式,分别采用列表试算法和半图解法推求水库下泄流量过程,以及相应的库容、水位变化过程。
具体步骤:1. 根据工程规模和建筑物的等级,确定相应的洪水标准;2. 用列表试算法进行调洪演算:① 根据已知水库水位容积关系曲线V ~Z 和泄洪建筑物方案,用水力学公式求出下泄流量与库容关系曲线q ~Z ,并将V ~Z ,q ~Z 绘制在图上;② 决定开始计算时刻和此时的q 1、V 1,然后列表试算,试算过程中,对每一时段的q 2、V 2进行试算;③ 将计算结果绘成曲线:Q ~t 、q ~t 在一张图上,Z ~t 曲线绘制在下方。
洪水调节
大米山水库洪水调节一.根据工程规模和建筑物的等级,确定相应的洪水标准:大米山水库是以发电为主的小(一)型水库,1988年防洪复核水库总库容为133×104m3。
挡水建筑物为浆砌石重力坝。
由任务书中表2.1.1和表3.2.1可得:水库设计洪水标准为:30年一遇。
水库校核洪水标准为:200年一遇。
二.设计洪水标准:表2-1:设计洪水过程线方法一:列表试算法。
a).绘制V-Z,q-Z图:表2-2:水位Z与库容V,下泄流量q关系表表2-3:水位Z-库容V关系曲线表2-4:水位Z-流量q关系曲线b).水库调洪计算表:表2-5:水库调洪计算表表2-6:设计洪水过程线与下泄流量过程线表2-7:水位时间Z-t关系曲线C).由试算法可得:在设计洪水标准下,该水库的最高洪水位为232.649m,最大泄量为1593.556m3/s。
方法二:半图解法。
a).绘制Z-V/Δt+q/2关系曲线和Z-q曲线表2-8:水位Z和V/Δt+q/2关系曲线表2-9:水位Z和流量q关系曲线b).水库半图解法调洪计算表:表2-10:水库调洪计算表时间t(h)入库流量Q(m3/s)平均入库流量Q’(m3/s)V/Δt+q/2(m3/s)q(m3/s)Z(m)0 9.610.7 40.64 0 2271 11.8 51.34 11.19 227.782 23.3 17.55 57.7 20.43 228.093 48.8 36.05 73.32 48.94 228.524 86.3 67.55 91.93 82.82 229.025 132 109.15 118.26 128.94 229.346 182.2 157.1 146.42 178.26 229.697 248.5 215.35 183.51 244.83 230.18 345.6 297.05 235.73 343.58 230.529 521 433.3 325.45 513.89 231.1710 888 704.5 516.06 880.83 232.1811 1300.6 1094.3 729.53 1294.05 233.6312 1556.9 1428.75 864.23 1557.5 233.5113 1587.6 1572.25 878.98 1586.35 233.5614 1443.8 1515.7 808.33 1448.17 233.3215 1206.6 1325.2 685.36 1208.22 232.8916 958.7 1082.65 559.79 965.22 232.3617 731.2 844.95 439.52 732.13 231.8118 546.7 638.95 346.34 553.85 231.2919 402.9 474.8 267.29 403.24 230.7820 289.9 346.4 210.45 295.77 230.3121 212.5 251.2 165.88 212.35 229.9322 152.3 182.4 135.93 159.89 229.5623 111.3 131.8 107.84 110.68 229.2124 83 97.15 94.31 86.99 229.04C).由半图解法可得:在设计洪水标准下,该水库的最高洪水位为233.56m,最大泄量为1586.35m3/s。
C-2 水库调洪演算的数值解程序
C-2 水库调洪演算的数值解程序作者 张校正(新疆水利厅 )一、程序功能已知水库的水位--水面面积关系,洪水量过程线,对于每一种调洪方案(包括泄流条件、调洪方式、泄水建筑物参数)由调洪起始水位依次计算,直至洪水过程结束,计算机输出各时段末之水位、泄洪洞流量、溢洪道流量、水库出库总流量等。
并用彩色曲线绘制洪水过程线、泄洪过程线和水库水位变化线。
二、算法简介1,水库水量平衡分方程的数值解:水库水量平衡微分方程:q Q dt dZ f -=式中: f=f(z) 水库水面面积,是水位z 的函数;Z=Z(t) 水位,是时间t 的函数;Q=Q(t) 入库流量,是时间t 的函数;Q=q(z) 出库流量,是水位z 的函数。
将上式移项,并定义调洪函数)()()(),(z f Z q t Q Z t F -=则得 ⎪⎩⎪⎨⎧==00)(),(Z t Z Z t F dt dZ 这是一个一阶常微分方程的初值问题。
应用定步长的龙格-库塔方法求解。
其公式为:)22(6143211K K K K Z Z n n ++++=-式中: )()()(),(111111------⨯=⨯=n n n n n Z f Z q t Q T Z t F T K)21()2()2()2,2(11111112K Z f K Z q T t Q T K Z T t F T K n n n n n ++-+⨯=++⨯=----- )2()2()2()2,2(212112113K Z f K Z q T t Q T K Z T t F T K n n n n n ++-+⨯=++⨯=----- )()()(),(3131314K Z f K Z q t Q T K Z t F T K n n n n n ++-⨯=+⨯=---T 为洪水流量时段间隔;n=1,2,……,J2,泄流量公式:当泄水建筑物为深孔时,)(2111111A C Z g B A M q --=式中:M 1 流量系数;A 1 泄流孔口高;B 1 泄流孔口宽;Z 水位;C 1 泄流孔口底槛高程。
水库调洪半图解法 matlab编程
42
45 48 51
610
460 360 290
535
410 325 …
40.4
40.2 40.1 39.9
8920
8720 8460 …
9725
9455 9130 8785
758
708 656 596
40.2
40.1 39.9 …
16
17
18
19
20
下泄流量q
(m /s)
3
水库水位Z2(m)
C
A
B
C
A B
(3) 从c点作垂线交曲线B于d点,过d点作水平线de交水位坐标轴于e,
显然de=ac=(V2/Δ t+q2/2)。因曲线B是 (V/Δ t-q/2)=f2(Z),d 点在曲线B上,e就应代表Z2,从e点可读出Z2值。
C
A
B
C
A
B
(4) de交曲线C于f点,过f 点作垂线交q坐标轴于g点。因曲线C 是q=f3(Z),e代表Z2,而ef是q2,即从g点可以读出q2的值。
3
因此,可根据选定的 Z (m) 计算时段△t,已知的水库容 积关系曲线,以及根据水力 学公式算出的水位下泄流量 关系曲线,事先计算并绘制 曲线组:
f1 ( Z ) V q t 2
f3 (Z )
f1 ( Z )
f 2 (Z )
f 2 (Z )
V q t 2
V q V q Q (m3 / s), (m3 / s), (m3 / s) t 2 t 2
水库调洪半图解法
双辅助线法
作者:
水库调洪计算的直接目的,在 于求出水库逐时段的蓄水、泄水变 化过程,从而获得调节该次洪水后 的水库最高洪水位和最大下泄流量, 供进一步防洪计算分析之用。
洪水调节设计
堰顶水头H
溢洪道泄量q
库容
V
库水位Z
堰顶水头H
溢洪道泄量q
库容
V
519
0
3752
5557
3788
530
11
5607
3825
5657
3862
5707
520
1
3899
5758
3937
531
12
5809
3975
5861
4013
5913
521
2
4051
5965
4090
532
13
6018
4128
6073
确定设计标准洪水调洪的起始条件
设计洪水调洪演算表(P=1%)
根据校核洪水标准进行设计
绘制校核标准洪水q~v关系曲线计算表
确定校核标准洪水调洪的起始条件
校核洪水调洪演算表(P=%)
3、采用半图解法进行调洪计算
根据设计洪水标准进行设计
计算设计洪水q~V/△t+q/2辅助线
设计洪水调洪计算q~t过程和库水位过程(P=1%)
洪水调节课程设计
姓名:冯渊
学 号:02
班 级:
专业:水利水电
指导教师:王卓娟
2012年1月9日
洪水调节课程设计
1、洪水调节课程设计
根据工程规模和建筑物的等级,确定相应的洪水标准
2、用列表试算法进行调洪演算
根据已知水库水位容积关系曲线V~Z绘制V~Z曲线图
根据设计洪水标准进行设计
设计标准洪水q~v关系曲线计算表
5411
7783
5460
540
21
7842
调洪演算实例

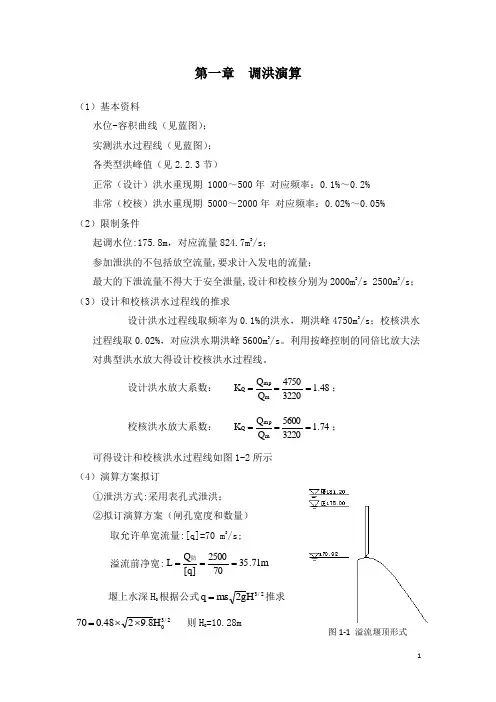

第一章 调洪演算(1)基本资料水位-容积曲线(见蓝图); 实测洪水过程线(见蓝图); 各类型洪峰值(见2.2.3节)正常(设计)洪水重现期 1000~500年 对应频率:0.1%~0.2% 非常(校核)洪水重现期 5000~2000年 对应频率:0.02%~0.05% (2)限制条件起调水位:175.8m ,对应流量824.7m 3/s ;参加泄洪的不包括放空流量,要求计入发电的流量;最大的下泄流量不得大于安全泄量,设计和校核分别为2000m 3/s 2500m 3/s ; (3)设计和校核洪水过程线的推求设计洪水过程线取频率为0.1%的洪水,期洪峰4750m 3/s ;校核洪水过程线取0.02%,对应洪水期洪峰5600m 3/s 。
利用按峰控制的同倍比放大法对典型洪水放大得设计校核洪水过程线。
设计洪水放大系数:48.132204750Q Q K m mp Q ===; 校核洪水放大系数: 74.132205600Q Q K m mp Q ===; 可得设计和校核洪水过程线如图1-2所示 (4)演算方案拟订①泄洪方式:采用表孔式泄洪; ②拟订演算方案(闸孔宽度和数量)取允许单宽流量:[q]=70 m 3/s; 溢流前净宽:m 71.35702500]q [Q L ===防 堰上水深H 0根据公式2/3H g 2m q ε=推求2/30H 8.9248.070⨯⨯= 则H 0=10.28m图1-1 溢流堰顶形式堰顶高程Z 堰顶=Z 限-H0=181.20-10.28=170.92m闸门高h=Z 正常- Z 堰顶=178.00-170.92=7.08m 取7米根据以上基本尺寸现拟订两个方案: Ⅰ b=11m n=3 堰顶高程170.92 Ⅱ b=12m n=3 堰顶高程170.92(5)计算工况计算工况分为校核和设计两种。
(6)计算方法计算方法:试算法。
由于试算过于复杂且均为重复性计算,考虑用电算。
洪水调节计算书
目录第一章调洪演算 .................................................- 4 -1.1 洪水调节计算............................................................................................................... - 4 -1.1.1 洪水调节计算方法............................................................................................................. - 4 -1.1.2 洪水调节具体计算............................................................................................................. - 4 -1.1.3 计算结果统计..................................................................................................................... - 8 -1.2 防浪墙顶高确定........................................................................................................... - 8 -1.2.1 正常蓄水位和设计设计洪水位状况................................................................................. - 9 -1.2.2 校核状况........................................................................................................................... - 10 -第二章 L型挡墙计算.............................................- 11 -2.1 L型挡墙荷载计算...................................................................................................... - 11 -2.2 最危险工况判定......................................................................................................... - 14 -2.3 L型挡墙的抗滑稳定计算.......................................................................................... - 14 -2.4 L型挡墙的基底应力计算.......................................................................................... - 15 -2.5L型挡墙抗倾覆稳定计算............................................................................................ - 16 -2.6L型挡墙配筋计算........................................................................................................ - 17 -第三章复合土工膜强度及厚度校核 .................................- 21 -3.1 0.4mm厚土工膜........................................................................................................ - 21 -3.2 0.6mm厚土工膜........................................................................................................ - 22 -第四章坝坡稳定计算 .............................................- 23 -4.1 第一组滑动面........................................................................................................... - 23 -4.2 第二组滑动面........................................................................................................... - 24 -4.3 第三组滑动面........................................................................................................... - 25 -4.4 第四组滑动面........................................................................................................... - 26 -4.6 第六组滑动面........................................................................................................... - 28 -第五章坝坡面复合土工膜稳定计算 .................................- 29 -5.1混凝土护坡与复合土工膜间抗滑稳定计算.............................................................. - 29 -5.2复合土工膜与下垫层间的抗滑稳定计算.................................................................. - 29 -第六章副坝设计 .................................................- 31 -6.1 副坝及主坝的连接及副坝型式选择................................................................................... - 31 -6.2 副坝的地基处理防渗设计................................................................................................... - 34 -第七章址板设计 .................................................- 35 -7.1 趾板剖面设计:......................................................................................................... - 35 -7.2 垂直段趾板稳定验算:............................................................................................. - 37 -7.4 坝体沉降估算.............................................................................................................. - 39 -第八章工程量清单计算 ...........................................- 40 -8.1主坝工程量计算表................................................................................................................. - 40 -8.2副坝工程量计算表................................................................................................................. - 41 -8.3工程量清单............................................................................................................................. - 42 -第九章地基处理及溢洪道设计(专题) ...............................- 44 -9.1副坝的地基处理防渗设计.......................................................................................... - 44 -9.2坝基处理...................................................................................................................... - 44 -9.2.1 坝基及岸坡开挖............................................................................................................... - 44 -9.2..2 固结灌浆......................................................................................................................... - 45 -9.2.3 帷幕灌浆及排水............................................................................................................... - 46 -9.3 溢洪道......................................................................................................................... - 46 -第十章拦洪水位确定 .............................................- 48 -10.1 洪水调节原理...................................................................................................................... - 48 -10.2 隧洞下泄能力曲线的确定.................................................................................................. - 48 -第十一章工程量计算 .............................................- 51 -11.1堆石体施工................................................................................................................ - 51 -11.1.1 施工强度计算................................................................................................................. - 51 -11.1.2工机械选择及数量分析.................................................................................................. - 54 -11.2混凝土工程量及机械数量计算................................................................................ - 56 -11.2.1 趾板................................................................................................................................. - 56 -11.2.2 混凝土面板..................................................................................................................... - 57 -11.2.3 挡浪墙............................................................................................................................. - 58 -11.2.4 副坝................................................................................................................................. - 58 -11.2.5 混凝土工程机械选择数量计算..................................................................................... - 58 -第十二章导流洞施工计算 .........................................- 60 -12.1基本资料............................................................................................................................... - 60 -12.2开挖方法选择....................................................................................................................... - 60 -12.3钻机爆破循环作业项目及机械设备的选择 ....................................................................... - 60 -12.4开挖循环作业组织............................................................................................................... - 60 -附图一:水位库容关系曲线 ........................................- 63 -附图二:坝址水位流量关系曲线 ....................................- 64 -附图三:设计洪水过程线 P=2% .....................................- 65 -附图四:校核洪水过程线 ...........................................- 66 -附图五: Q~H曲线(设计).......................................- 67 -堰顶高271米..................................................................................................................... - 67 -堰顶高272米..................................................................................................................... - 68 -堰顶高273米..................................................................................................................... - 69 -堰顶高274米..................................................................................................................... - 70 -附图六: Q~H曲线(校核).......................................- 71 -堰顶高271米..................................................................................................................... - 71 -堰顶高272米..................................................................................................................... - 72 -堰顶高273米..................................................................................................................... - 73 -堰顶高274米..................................................................................................................... - 74 -附图七:拦洪水位确定 ............................................- 75 -附图八:0.4mm土工膜厚度验算.....................................- 76 -纵向:................................................................................................................................. - 76 -横向:................................................................................................................................. - 76 -附图九:0.6mm土工膜厚度验算.....................................- 77 -纵向..................................................................................................................................... - 77 -横向..................................................................................................................................... - 77 -参考文献:......................................................- 78 -第一章 调洪演算1.1 洪水调节计算1.1.1 洪水调节计算方法利用瞬态法,结合水库特有条件,得初专用于水库调洪计算的实用公式如下: Q-q=△v/△t (1-1) 式中:Q — 计算时段中的平均入库流量(m 3/s );q — 计算时段中的平均下泄流量(m 3/s ); △v —时段初末水库蓄水量之差(m 3);√△t — 计算时段,一般取1-6小时,本设计取4小时。
水利水能规划(洪水调节)
40.3
40.1 39.9
325
645.5
-346
第一个计算时段第18-21h,q1=173.9m3/s,V1=6450×104m3, Q1=174m3/s,Q2=340m3/s。对q2 、v2要进行试算,其试算过程 如表3-4。
表3-4
时间 Q t(h) (m3/s)
第一时段(第18~21小时)的试算过程
设计洪水过程线 279 131
用不同水位分别减堰顶高程,得堰顶水头H,代入堰流公式 q溢=m1BH3/2 从而算出各H对应的溢洪道泄洪能力,加上发电流量10m3/s, 得Z值相应的水库泄流能力q=q溢+q电。
3.4 水库调洪计算的半图解法
1 1 V2 V1 V Q q (Q1 Q2 ) (q1 q2 ) 2 2 t t (3 2)
在水库运行中,调洪计算的已知条件和要求的结果, 基本上也与上述类似。
3.3 水库调洪计算的列表试算法
V2 V1 V 1 1 Q q ( Q1 Q2 ) ( q1 q2 ) (3 2) 2 2 t t
q=f(V)
(3-4)
一、试算的步骤 二、举例
2013年7月8日12时6分
思 考 题
1、什么是防洪标准? 2、防洪调节计算有哪些方法? 3、防洪调节的水量平衡方程如何表达? 4、水库调洪的任务是什么? 5、水库调洪计算的主要过程是: (A)基本资料的收集、计算(B)确定泄洪建筑物形 式和尺寸 (C)调洪计算 (D)拟定比较方案 6、水库调洪计算列表试算法有何特点? 7、写出水库调洪计算列表试算法的求解步骤。
试算法及半图解法在调洪演算中的应用
至防洪高水位的时间ꎬ 确定计算起始时刻的 V1 、 q1 ꎬ
其为计算的起始条件ꎬ 求得的 V1 = 35 72 亿 m3 ꎮ
开始调洪时ꎬ 首先假设一个出流 qꎬ 利用水量平
衡方程计算时段库容变化值 ΔVꎬ 加上时段初的库容得
到时段末的库容ꎬ 根据蓄泄曲线ꎬ 求该库容对应的 q'ꎬ
若 q 与 q'相等或者接近ꎬ 则说明假定的 q 可取ꎬ 否则
9 850
3
3 000
8 900
11 100
10 475
16 500
14 860
13 220
13 600
24
12 160
15 050
2 59
7 69
1 13
1 31
1 60
1 63
3
1000
1 500
1 500
7 324
7 562
7 921
8 272
平均 q ∗ Δt
ΔV
库容 V1
位的过程ꎬ 入库洪水过程及下游允许水库下泄的最大
流量均 是 已 知 的
[8]
ꎮ 调洪计算是在初始的已知条件
调洪 [ 14] ꎮ
前面 3 个步骤ꎬ 试算法与半图解法都是相同的ꎬ
水库蓄至防洪高水位以后ꎬ 2 种方法的推求方法出现
差异ꎬ 具体下面展开论述ꎮ
2 1 试算法
试算法计算步骤ꎬ 首先上述 2)3) 步骤计算得出蓄
式中忽略了蒸发等水量损失 [11] ꎮ
g = f( v) 为蓄泄方程ꎮ 一般根据水位库容曲线及泄
流曲线推导得出ꎮ 调洪演算具体计算步骤如下ꎮ
功能进行取优计算ꎬ 使得目标值 q - q'趋近于 0ꎬ 第一
洪水设计
洪水调节设计过程说明1.根据学号,得堰顶高程:X=227.2m溢流堰宽:Y=56.6m2.根据库容确定工程规模为Ⅳ,小(1)型。
洪水重现期为30-50年,经验频率P=2%-3.3﹪起调水位为227.2m绘得q-z曲线,q-v曲线(1)试算法:由试算结果得出下表,下表为设计洪水计算表时间t( h)入库洪水流量Q(m3/s)时段平均入库流量(m3/s)时段平均入库水量(万m3)下泄流量q(m3/s)时段平均下泄流量(m3/s)时段下泄水量(万m3)时段库容变化量(万m3)水库存水量(万m3)水库水位(m)0 9.6 4.8 1.728 0 0 0 0 16.193 227.21 11.8 10.7 3.852 14.228 7.114 2.561 1.291 17.484 227.362 23.3 17.55 6.318 18.645 16.439 5.917 0.401 17.885 227.413 48.8 36.05 12.978 41.789 30.217 10.878 2.1 19.985 227.684 86.3 67.55 24.318 77.872 59.831 21.539 2.779 22.764 228.0245 132 109.15 29.294 126.017 101.945 36.7 2.594 25.358 228.3426 182.2 157.1 56.556 175.19 150.604 54.217 2.339 27.696 228.617 248.5 215.35 77.526 239.178 207.184 74.586 2.94 30.636 228.958 345.6 297.05 106.938 333.491 286.334 103.08 3.858 34.494 229.389 521 433.3 155.988 477.863 405.677 146.044 9.944 44.438 230.4310 888 704.5 253.62 866.352 672.108 241.959 11.661 56.099 231.5611 1300.6 1094.3 393.948 1261.355 1063.854 382.987 10.961 67.06 232.5212 1556.9 1428.75 514.35 1552.739 1407.047 506.537 7.813 74.873 233.1713 1587.6 1572.25 566.01 1586.75 1569.745 565.108 0.902 75.775 233.2414 1443.8 1515.7 545.652 1463.019 1524.885 548.959 -3.307 72.468 232.9715 1206.6 1325.2 477.072 1223.126 1343.073 480.506 -6.434 66.034 232.4416 958.7 1082.65 389.754 979.597 1101.361 396.49 -6.736 59.298 231.8517 731.2 844.95 204.182 747.03 863.314 310.793 -6.611 52.687 231.2418 546.7 638.95 230.022 561.829 654.43 235.595 -5.573 47.114 230.7019 402.9 474.8 170.928 414.48 488.154 175.736 -4.808 42.307 230.2220 289.9 346.4 124.704 323.905 369.192 132.909 -8.205 34.102 229.3421 212.5 251.2 90.432 205.952 264.929 95.374 -4.942 29.159 228.7822 152.3 182.4 65.644 168.693 187.322 67.436 -1.772 27.387 228.5823 111.3 131.8 47.448 110.589 139.641 50.271 -2.823 24.565 228.2524 83 97.15 34.974 90.006 10.297 36.107 -1.133 23.432 228.11绘出Q-t,q-t,Z-t图如下经试算法得出校核洪水计算表绘得Q-t,q-t,Z-t图如下(2)半图解法大米山水库q=f(V/Δt+q/2)辅助曲线计算表水库水位Z(m)总库容量V总(万m3)堰顶以上库容V(万m3)V/Δt(m3/s)q(m3/s)q/2(m3/s)V/Δt+q/2(m3/s)227.2 16.193 0 0 0 0 0 227.93 22 5.807 16.13 64 32 48.13 228.3 25 8.807 24.46 118.5 59.25 83.71 228.88 30 13.807 38.35 223.63 111.82 150.17 229.44 35 18.807 52.24 345.87 172.935 225.175 229.98 40 23.807 66.13 494.58 247.29 313.42 230.49 45 28.807 80.02 653.61 326.805 406.825 230.98 50 33.807 93.9 827.44 413.72 507.62 231.46 55 38.807 107.8 1004.45 502.225 610.025 231.91 60 43.807 121.69 1184.59 592.295 713.985 232.35 65 48.807 135.58 1370.92 685.46 821.04 232.77 70 53.807 149.46 1557.48 778.74 928.2 233.18 75 58.807 163.35 1746.35 873.175 1036.529 233.58 80 63.807 177.24 1932.06 966.03 1143.27 233.97 85 68.807 191.13 2124.34 1062.17 1253.3 234.35 90 73.807 205.02 2310.19 1155.095 1360.115 234.72 95 78.807 218.9 2491.81 1245.905 1464.805 235.08 100 83.807 232.8 2672.88 1336.44 1569.24 235.44 105 88.807 246.69 2858.12 1429.06 1675.75根据图表绘得V/Δt+q/2=f2(z), q=f(t)图如下大米山水库半图解调洪计算表,设计洪水时间t (h)入库流量Q(m3/s)平均入库流量(m3/s)V/Δt+q/2(m3/s)q (m3/s) Z (m)0 9.6 0 0 227.21 11.8 10.7 10.7 14.23 227.362 23.3 17.55 14.02 18.64 227.413 48.8 36.05 31.43 41.79 227.684 86.3 67.55 57.19 77.87 228.025 132 109.15 88.47 126.02 228.356 182.2 157.1 119.55 175.19 228.617 248.5 215.35 159.71 239.18 228.958 345.6 297.05 217.58 333.49 229.389 521 433.3 317.39 477.86 230.4310 888 704.5 544.03 866.35 231.5611 1300.6 1094.3 772.88 1261.36 232.5212 1556.9 1428.75 940.27 1552.74 233.1713 1587.6 1572.25 959.78 1586.76 233.2414 1443.8 1515.7 888.73 1463.02 232.9715 1206.6 1325.2 750.91 1223.13 232.4416 958.7 1082.65 610.43 979.59 231.8517 731.2 844.95 475.79 747.03 231.2418 546.7 638.95 367.71 561.83 230.719 402.9 474.8 280.68 414.48 230.2220 289.9 346.4 212.6 232.9 229.3421 212.5 251.2 230.9 205.95 228.7822 152.3 182.4 207.35 168.69 228.5823 111.3 131.8 170.46 110.59 228.2524 83 97.15 157.02 90 228.11 由表绘得Q-t,q-t,Z-t图校核洪水调洪半图解法表时间t (h)入库流量Q(m3/s)平均入库流量(m3/s)V/Δt+q/2(m3/s)q (m3/s) Z (m)0 12 0 0 0 227.21 14.2 13.1 13.1 17.42 227.392 24.1 19.15 14.83 19.72 227.423 54.3 39.2 34.31 45.62 227.714 102.2 78.25 66.94 92.8 228.225 158.2 130.2 104.34 151.12 228.466 217.2 187.7 140.92 208.99 228.767 278.2 247.7 179.63 271.63 229.18 342.3 310.25 218.25 334.57 229.399 445.2 393.75 277.43 410.51 230.210 614.7 529.95 396.87 613 230.8511 933.1 773.9 557.77 890.1 231.6212 1577.2 1255.15 922.82 1523.92 233.1113 2197.9 1887.55 1286.45 2157.84 234.4214 2429.6 2313.75 1442.36 2428.75 234.9515 2270.8 2350.2 1363.81 2292.43 234.6816 1884.3 2007.55 1078.93 1917.71 233.9417 1433.3 1658.8 820.02 1466.8 232.9818 1042 1237.65 590.87 1068.46 232.0719 740.1 891.05 413.92 761.78 231.2820 518.5 629.3 281.44 534.85 230.6121 362.6 440.55 187.14 375.52 230.0822 256.8 309.7 121.32 289.91 229.1823 187 221.9 53.31 180.38 228.6124 132.1 159.55 32.48 147.43 228.45 由表绘得Q-t,q-t,Z-t图如下根据上述结果得出计算成果表如下:分析总结:1,通过对试算法和半图解法的计算,得出最终最大泄量和水库最高水位结果基本一致,表明计算结果比较精确。
洪水调节设计(知识材料)
洪水调节课程设计姓名:冯渊学号:2009401202班级:20094012专业:水利水电指导教师:王卓娟2012年1月9日洪水调节课程设计目录1、洪水调节课程设计根据工程规模和建筑物的等级,确定相应的洪水标准2、用列表试算法进行调洪演算根据已知水库水位容积关系曲线V~Z绘制V~Z曲线图根据设计洪水标准进行设计设计标准洪水q~v关系曲线计算表确定设计标准洪水调洪的起始条件设计洪水调洪演算表(P=1%)根据校核洪水标准进行设计绘制校核标准洪水q~v关系曲线计算表确定校核标准洪水调洪的起始条件校核洪水调洪演算表(P=0.1%)3、采用半图解法进行调洪计算根据设计洪水标准进行设计计算设计洪水q~V/△t+q/2辅助线设计洪水调洪计算q~t过程和库水位过程(P=1%)根据校核洪水标准进行设计计算校核洪水q~V/△t+q/2辅助线校核洪水调洪计算q~t过程和库水位过程(P=0.1%)4、比较分析试算法和半图解法调洪计算的成果计算成果表成果分析1、根据工程规模和建筑物的等级,确定相应的洪水标准由设计基本资料中的水库库容0.55亿m 3,查表2.1.1水利水电工程分等指标,知工程等别是III 级,再查表3.2.1山区.山陵区水利水电工程永久性水工建筑物洪水标准【重现期(年)】,知设计洪水标准是100—50年(频率1%—2%),校核洪水标准是1000—500年(频率0.1%—0.2%)。
2.采用列表试算法进行调洪演算根据已知水库水位容积关系曲线V ~Z 绘制V ~Z 曲线图已知水库水位容积关系表:高程(m ) 450 460 470 480 490 500 505库容(104m 3) 0 18 113.5 359.3 837.2 1573.6 2043.2 高程(m )510515520525530535 540 库容(104m 3) 2583.3 3201.3 3895.7 4683.8 5593.966707842.6根据已知水库水位容积关系表绘制V ~Z 曲线有水位z—库容v(104m3)100020003000400050006000700080009000440460480500520540560水位(m)库容(万m 3)库容(104m3)。
《洪水调节课程设计》任务书
《洪水调节课程设计》任务书一、设计目的1、洪水调节目的:定量地找出入库洪水、下泄洪水、拦蓄洪水的库容、水库水位的变化、泄洪建筑物型式和尺寸间的关系,为确定水库的有关参数和泄洪建筑型式选择、尺寸确定提供依据;2、掌握列表试算法和半图解法的基本原理、方法、步骤及各自的特点;3、了解工程设计所需洪水调节计算要解决的课题;4、培养学生分析问题、解决问题的能力。
二、设计基本资料潘口水电站地处堵河干流上游河段,位于湖北省十堰市竹山县境内,下距竹山县城13km(公路里程),经鲍峡镇至十堰市162km,经房县至十堰市184km。
堵河为汉江中上游南岸一大支流,发源于大巴山北麓,有西、南两源:西源名泗河,为堵河上游主流,发源于陕西省镇坪县境内;南源官渡河,发源于渝鄂交界的阴条岭及乌云顶,两源在两河口汇合后始称堵河,再由西南流向东北汇入汉江。
堵河全长(包括上游泗河)354km,总落差500多m,全流域面积12502km2,年径流量达60亿m3左右。
潘口水电站水库正常蓄水位355.00m,总库容23.38亿m3,具有完全年调节性能。
属一等大(1)型工程,工程枢纽由混凝土面板堆石坝、右岸溢洪道、左岸引水隧洞、坝后地面厂房等组成,其中大坝、溢洪道、引水隧洞进水口为1级水工建筑物,正常运用洪水重现期为1000年,非常运用洪水重现期为10000年。
潘口水电站承担下游防洪任务,为使下游城市及农田不受淹没,同时减少上游水位雍高带来的经济损失。
具体防洪要求如下:防洪限制水位为340.00m,遭遇设计洪水位时,最高库水位不得超过357.0m,允许下泄流量为12500m3/s;遭遇校核洪水位时,最高库水位不得超过360.0m,允许下泄流量为15300m3/s。
潘口水电站采用溢洪道泄流,溢洪道设有闸门,溢洪道溢流孔数为3孔,单孔宽度为Xm(注:X=20.0+学号最后1位/10,即20.0m-21.0m),溢洪道溢流孔高18.0m,闸顶高程362.0m,进水渠底板高程330.0m,为WES型低实用堰,堰顶高程337.0m。
洪水调节课程设计
洪水调节课程设计姓名:学号:指导老师:一.洪水标准的确定基本资料:法官泉水库是一座以灌溉为主的小(一)型水库, 位于夷陵城区东北20公里处的龙泉镇法官泉村,水库拦截长江北岸柏临河的支流杨柳河,水库原设计总库容407万m3,其中兴利库容337万m3,死库容15万m3。
挡水建筑物为心墙代料土坝,水库设有溢洪道一座,土质溢洪道。
为无闸控制的开敞式宽顶堰。
堰顶高程167.4m,下游无防汛要求。
溢流堰宽度60.4m。
本工程采用溢洪道泄洪,为无闸门控制,当水位达到溢流堰顶高程,下泄流量q随水库水位z的升高而增大,流态为自由流态。
结论:法官泉水库是一座以灌溉为主的小(一)型水库,查表2.1.1水利水电工程分等指标可得,工程等别为Ⅳ等,又因为挡水建筑物为心墙代料土坝,则对应的可以在表3.2.1中查得该水库的主要水工建筑物级别为4级,对应的设计洪水标准为30-50年,校核洪水标准300-1000年。
设计洪水标准为30-50年,则对应的设计洪水过程的经验频率P=3.33%(重现期为30.03年)。
校核洪水标准为300-1000年,则对应的的校核洪水的经验频率p=0.5% 。
二.设计洪水过程的调洪演算1设计洪水过程列表试算法调洪计算设计洪水过程如表1所示:由堰顶溢流公式:2302H g mB Q =可以计算得到水位~下泄流量关系。
计算成果如表2中所示。
由水位查水位库容曲线便可得q =f(v)关系曲线,如表三中所示。
表3 ()q f v =关系曲线计算表绘制q~Z,V~Z ,图如图1图2图1 q~Z 曲线列表试算起调水位是167.4m ,从0时开始计算,此时q 1=0,V 1= 353.75万m 3。
设计洪水下泄流量列表试算计算表(Δt=1h )。
试算原理:由起始条件已知的q 1、V 1和入库流量Q 1、Q 2假设时段末的下泄流量q 2利用水量平衡方程可以求得水库蓄水增量V ∆,则21V V V =∆+,由2V 反查图2得q 2。
洪水调节设计(试算法和半图解法)模板 - 带试算C语言程序
《洪水调节课程设计》任务书一、设计目的1.洪水调节目的:定量地找出入库洪水、下泄洪水、拦蓄洪水的库容、水库水位的变化、泄洪建筑物型式和尺寸间的关系,为确定水库的有关参数和泄洪建筑型式选择、尺寸确定提供依据;2.掌握列表试算法和半图解法的基本原理、方法、步骤及各自的特点;3.了解工程设计所需洪水调节计算要解决的课题;培养学生分析问题、解决问题的能力。
二、设计基本资料1.某水利枢纽工程以发电为主,兼有防洪、供水、养殖等综合效益,电站装机为5000KW,年发电量1372×104 kw·h,水库库容0.55亿m3。
挡水建筑物为混凝土面板坝,最大坝高84.80m。
溢洪道堰顶高程519.00m,采用2孔8m×6m(宽×高)的弧形门控制。
水库正常蓄水位525.00m。
电站发电引用流量为10 m3/s。
2.本工程采用2孔溢洪道泄洪。
在洪水期间洪水来临时,先用闸门控制下泄流量q并使其等于洪水来水量Q,使水库水位保持在防洪限制水位不变;当洪水来水量Q继续增大时,闸门逐渐打开;当闸门达到全开后,就不再用闸门控制,下泄流量q随水库水位z的升高而增大,流态为自由流态,情况与无闸门控制一样。
3.上游防洪限制水位524.8m(注:X=524.5+学号最后1位/10,即524.5m-525.4m),下游无防汛要求。
三、设计任务及步骤分别对设计洪水标准、校核洪水标准,按照上述拟定的泄洪建筑物的类型、尺寸和水库运用方式,分别采用列表试算法和半图解法推求水库下泄流量过程,以及相应的库容、水位变化过程。
具体步骤:1.根据工程规模和建筑物的等级,确定相应的洪水标准;2.用列表试算法进行调洪演算:①根据已知水库水位容积关系曲线V~Z和泄洪建筑物方案,用水力学公式求出下泄流量与库容关系曲线q~Z,并将V~Z,q~Z绘制在图上;②决定开始计算时刻和此时的q1、V1,然后列表试算,试算过程中,对每一时段的q2、V2进行试算;③ 将计算结果绘成曲线:Q ~t 、q ~t 在一张图上,Z ~t 曲线绘制在下方。
洪水调节计算书
目录第一章调洪演算 .................................................- 4 -1.1 洪水调节计算............................................................................................................... - 4 -1.1.1 洪水调节计算方法............................................................................................................. - 4 -1.1.2 洪水调节具体计算............................................................................................................. - 4 -1.1.3 计算结果统计..................................................................................................................... - 8 -1.2 防浪墙顶高确定........................................................................................................... - 8 -1.2.1 正常蓄水位和设计设计洪水位状况................................................................................. - 9 -1.2.2 校核状况........................................................................................................................... - 10 -第二章 L型挡墙计算.............................................- 11 -2.1 L型挡墙荷载计算...................................................................................................... - 11 -2.2 最危险工况判定......................................................................................................... - 14 -2.3 L型挡墙的抗滑稳定计算.......................................................................................... - 14 -2.4 L型挡墙的基底应力计算.......................................................................................... - 15 -2.5L型挡墙抗倾覆稳定计算............................................................................................ - 16 -2.6L型挡墙配筋计算........................................................................................................ - 17 -第三章复合土工膜强度及厚度校核 .................................- 21 -3.1 0.4mm厚土工膜........................................................................................................ - 21 -3.2 0.6mm厚土工膜........................................................................................................ - 22 -第四章坝坡稳定计算 .............................................- 23 -4.1 第一组滑动面........................................................................................................... - 23 -4.2 第二组滑动面........................................................................................................... - 24 -4.3 第三组滑动面........................................................................................................... - 25 -4.4 第四组滑动面........................................................................................................... - 26 -4.6 第六组滑动面........................................................................................................... - 28 -第五章坝坡面复合土工膜稳定计算 .................................- 29 -5.1混凝土护坡与复合土工膜间抗滑稳定计算.............................................................. - 29 -5.2复合土工膜与下垫层间的抗滑稳定计算.................................................................. - 29 -第六章副坝设计 .................................................- 31 -6.1 副坝及主坝的连接及副坝型式选择................................................................................... - 31 -6.2 副坝的地基处理防渗设计................................................................................................... - 34 -第七章址板设计 .................................................- 35 -7.1 趾板剖面设计:......................................................................................................... - 35 -7.2 垂直段趾板稳定验算:............................................................................................. - 37 -7.4 坝体沉降估算.............................................................................................................. - 39 -第八章工程量清单计算 ...........................................- 40 -8.1主坝工程量计算表................................................................................................................. - 40 -8.2副坝工程量计算表................................................................................................................. - 41 -8.3工程量清单............................................................................................................................. - 42 -第九章地基处理及溢洪道设计(专题) ...............................- 44 -9.1副坝的地基处理防渗设计.......................................................................................... - 44 -9.2坝基处理...................................................................................................................... - 44 -9.2.1 坝基及岸坡开挖............................................................................................................... - 44 -9.2..2 固结灌浆......................................................................................................................... - 45 -9.2.3 帷幕灌浆及排水............................................................................................................... - 46 -9.3 溢洪道......................................................................................................................... - 46 -第十章拦洪水位确定 .............................................- 48 -10.1 洪水调节原理...................................................................................................................... - 48 -10.2 隧洞下泄能力曲线的确定.................................................................................................. - 48 -第十一章工程量计算 .............................................- 51 -11.1堆石体施工................................................................................................................ - 51 -11.1.1 施工强度计算................................................................................................................. - 51 -11.1.2工机械选择及数量分析.................................................................................................. - 54 -11.2混凝土工程量及机械数量计算................................................................................ - 56 -11.2.1 趾板................................................................................................................................. - 56 -11.2.2 混凝土面板..................................................................................................................... - 57 -11.2.3 挡浪墙............................................................................................................................. - 58 -11.2.4 副坝................................................................................................................................. - 58 -11.2.5 混凝土工程机械选择数量计算..................................................................................... - 58 -第十二章导流洞施工计算 .........................................- 60 -12.1基本资料............................................................................................................................... - 60 -12.2开挖方法选择....................................................................................................................... - 60 -12.3钻机爆破循环作业项目及机械设备的选择 ....................................................................... - 60 -12.4开挖循环作业组织............................................................................................................... - 60 -附图一:水位库容关系曲线 ........................................- 63 -附图二:坝址水位流量关系曲线 ....................................- 64 -附图三:设计洪水过程线 P=2% .....................................- 65 -附图四:校核洪水过程线 ...........................................- 66 -附图五: Q~H曲线(设计).......................................- 67 -堰顶高271米..................................................................................................................... - 67 -堰顶高272米..................................................................................................................... - 68 -堰顶高273米..................................................................................................................... - 69 -堰顶高274米..................................................................................................................... - 70 -附图六: Q~H曲线(校核).......................................- 71 -堰顶高271米..................................................................................................................... - 71 -堰顶高272米..................................................................................................................... - 72 -堰顶高273米..................................................................................................................... - 73 -堰顶高274米..................................................................................................................... - 74 -附图七:拦洪水位确定 ............................................- 75 -附图八:0.4mm土工膜厚度验算.....................................- 76 -纵向:................................................................................................................................. - 76 -横向:................................................................................................................................. - 76 -附图九:0.6mm土工膜厚度验算.....................................- 77 -纵向..................................................................................................................................... - 77 -横向..................................................................................................................................... - 77 -参考文献:......................................................- 78 -第一章 调洪演算1.1 洪水调节计算1.1.1 洪水调节计算方法利用瞬态法,结合水库特有条件,得初专用于水库调洪计算的实用公式如下: Q-q=△v/△t (1-1) 式中:Q — 计算时段中的平均入库流量(m 3/s );q — 计算时段中的平均下泄流量(m 3/s ); △v —时段初末水库蓄水量之差(m 3);√△t — 计算时段,一般取1-6小时,本设计取4小时。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
《洪水调节课程设计》任务书一、设计目的1.洪水调节目的:定量地找出入库洪水、下泄洪水、拦蓄洪水的库容、水库水位的变化、泄洪建筑物型式和尺寸间的关系,为确定水库的有关参数和泄洪建筑型式选择、尺寸确定提供依据;2.掌握列表试算法和半图解法的基本原理、方法、步骤及各自的特点;3.了解工程设计所需洪水调节计算要解决的课题;培养学生分析问题、解决问题的能力。
二、设计基本资料1.某水利枢纽工程以发电为主,兼有防洪、供水、养殖等综合效益,电站装机为5000KW,年发电量1372×104 kw·h,水库库容0.55亿m3。
挡水建筑物为混凝土面板坝,最大坝高84.80m。
溢洪道堰顶高程519.00m,采用2孔8m×6m(宽×高)的弧形门控制。
水库正常蓄水位525.00m。
电站发电引用流量为10 m3/s。
2.本工程采用2孔溢洪道泄洪。
在洪水期间洪水来临时,先用闸门控制下泄流量q并使其等于洪水来水量Q,使水库水位保持在防洪限制水位不变;当洪水来水量Q继续增大时,闸门逐渐打开;当闸门达到全开后,就不再用闸门控制,下泄流量q随水库水位z的升高而增大,流态为自由流态,情况与无闸门控制一样。
3.上游防洪限制水位524.8m(注:X=524.5+学号最后1位/10,即524.5m-525.4m),下游无防汛要求。
三、设计任务及步骤分别对设计洪水标准、校核洪水标准,按照上述拟定的泄洪建筑物的类型、尺寸和水库运用方式,分别采用列表试算法和半图解法推求水库下泄流量过程,以及相应的库容、水位变化过程。
具体步骤:1.根据工程规模和建筑物的等级,确定相应的洪水标准;2.用列表试算法进行调洪演算:①根据已知水库水位容积关系曲线V~Z和泄洪建筑物方案,用水力学公式求出下泄流量与库容关系曲线q~Z,并将V~Z,q~Z绘制在图上;②决定开始计算时刻和此时的q1、V1,然后列表试算,试算过程中,对每一时段的q2、V2进行试算;③ 将计算结果绘成曲线:Q ~t 、q ~t 在一图上,Z ~t 曲线绘制在下方。
3. 用半图解法进行调洪计算:① 绘制三条曲线:()2t 1q V Z f -=∆,()2t 2q V Z f +=∆,()Z f=q ;② 进行图解计算,将结果列成表格。
4. 比较分析试算法和半图解法调洪计算的成果。
四、 时间安排和要求1. 设计时间为1周;2. 成果要求:① 设计说明书编写要求条理清楚、附图绘制标准;② 列表试算法要求采用手工计算,熟悉过程后可编程计算,如采用编程计算需提供程序清单及相应说明;③ 设计成果请独立完成,如有雷同则二者皆取消成绩,另提交成果时抽查质询。
五、 参考书3. 《水利水电工程等级划分及洪水标准》(SL252-2000)4. 《水利水能规划》 附录: 一、堰顶溢流公式2/302q H g m nb ⋅=ε式中:q ——通过溢流孔口的下泄流量,m 3/s ;n ——溢流孔孔口数;b ——溢流孔单孔净宽,m ; g ——重力加速度,9.81m/s 2;ε——闸墩侧收缩系数,与墩头形式有关,初步计算可假设为0.92; m ——流量系数,与堰顶形式有关,可查表,本工程取0.48;H 0——堰顶水头,m 。
二、设计洪水过程三、水位-库容曲线和库容表库容表高程(m)450 460 470 480 490 500 505库容(104m3)0 18 113.5 359.3 837.2 1573.6 2043.2 高程(m)510 515 520 525 530 535 540库容(104m3)2583.3 3201.3 3895.7 4683.8 5593.9 6670 7842.6 四、工程分等分级规和洪水标准五、调洪计算成果表频率设计洪水校核洪水项目列表试算法最大泄量(m3/s)1003.35m3/s 1550.73 m3/s水库最高水位(m)529.03m 532.44m半图解法最大泄量(m3/s)1004.54m3/s 1558.92m3/s水库最高水位(m)528.92m 532.36m洪水调节演算过程一、洪水标准的确定1.工程等别的确定:由设计对象的基本资料可知,该水利枢纽工程以发电为主,兼有防洪、供水、养殖等其他综合效益,电站装机为5000kW,水库库容0.55⨯108m3。
若仅由装机容量5000kW为指标,根据“水利水电工程分等指标”,可将工程等别定为Ⅴ;若仅以水库总库容0.55⨯108m3为指标,则可将工程等别定为Ⅲ。
综合两种指标,取等级最高的Ⅲ等为工程最终等别。
2.洪水标准的确定:该水利工程的挡水建筑物为混凝土面板坝,由已确定的为Ⅲ等的工程等别,根据“山区,丘陵区水利水电工程永久性水工建筑物洪水标准”,可查得,该工程设计洪水标准为100~50年,校核标准为1000~500年,不妨取设计标准为100年,校核洪水标准为1000年。
二、试算法洪水调节计算1.计算并绘制水库的q=f(V)关系曲线:应用式2/32q Hgmnb⋅=ε,根据不同水库水位计算H与q,再由H~V关系曲线查得V,并计算于下表,绘制q=f(V) 关系曲线图如下。
2.3.4.5. 确定调洪的起始条件:起调水位也是防洪限制水位,Z=525.2m 。
相应库容4720.20×104m 3。
在洪水期间洪水来临时,先用闸门控制下泄流量q 并使其等于洪水来水量Q ,使水库水位保持在防洪限制水位不变;当洪水来水量Q 继续增大时,闸门逐渐打开;当闸门达到全开后,就不再用闸门控制,下泄流量q 随水库水位z 的升高而增大,流态为自由流态,情况与无闸门控制一样。
由公式:10H 2g m nb Q q 230+⋅==ε=2⨯8⨯0.92⨯0.48()5.12.681.92⨯+10= 483.2m 3/s 得调洪开始时的下泄流量为483.2 m 3/s 。
所以在第一时段,以闸门控制入库流量等于下泄流量;以后时段闸门全开不再控制,下泄流量由试算计算。
6. 列表试算泄流量q ,本过程采用C 语言编程试算。
① 基本原理:根据水库容积曲线V=f (Z )和堰顶溢流公式q=f (H ),得出蓄泄方程q=f (V )。
联立水量平衡方程)q (2t121212q Q Q V V --++=∆f(V)q =可得q=f(V)=g (q ),即q=g (q )。
② 编程公式的主要过程a) 已知的电站发电引用流量为10m 3/s ,结合堰顶溢流公式,得出下泄流q=nb εm 230H g 2+10。
(1) b) 水位高程Z 与堰顶水头H 的关系。
基本材料可知溢洪道堰顶高程为519m 则H=Z-519m ;c) 水库容积曲线V=f (Z )的近似化。
根据该设计的蓄泄情况,水位高程的变化围在525m~535m 之间,又由于水库容积曲线在水位高程属525m~535m 之间的变化率较小,为方便计算,故可将其分段直线化以简化、近似计算。
由水位—库容表V=f (Z )及上式H=Z -519m ,可得V=f (H ),易算出H=g (V )= 02.18268.3591V - []9.55938.4683V ,∈ 22.21548.3226V - []0.66709.5593V ,∈。
(2)联立(1)、(2)式得10V g g 2m nb =q 23+)(ε。
(3) d )将(3)式与水量平衡方程联立。
得 )q (2t 121212q Q Q V V --++=∆10V g g 2m nb =q 23+)(ε。
(4) e )C 语言程序源代码如下:#include<stdio.h> #include<math.h> void main() {float V1,V2,Q1,Q2,q1,q2,q3, t=0.36; printf("V1=");scanf("%f",&V1); printf("Q1="); scanf("%f",&Q1); printf("Q2="); scanf("%f",&Q2); printf("q1="); scanf("%f",&q1); printf("q2=");scanf("%f",&q2); printf("\n\n"); loop: {V2=V1+ (Q1+Q2-q2-q1) * t/2;if (V2>=4683.8 && V2<=5593.9)q3=(pow((V2-3591.68)/182.02,1.5))*31.281+10;else if (V2>=5593.9 && V2<=6670.0) q3=(pow((V2-3226.48)/215.22,1.5))*31.281+10; }if (fabs(q3-q2)>0.01) { q2=q3;goto loop; }printf("q2=%f\n",q3); printf("V2=%f\n\n\n",V2); }7. 对设计洪水计算时段平均入库流量和时段入库水量。
① 将洪水过程表中P=1%的洪水过程线划分计算时段,初选时段Δt=1h=3600填入下表第一栏,表中第二栏为按计算时段摘录的入库洪水流量,计算的时段平均入库流量和时段入库水量分别填入第三栏和第四栏。
泄流量的计算见第五,六,七栏。
从表中第一,五栏可绘制下泄流量过程线。
第一,十栏可绘制水位过程线;② 为了枯水期能保证兴利部门的用水需求,当水位再次下降到调洪水位时,又需要用闸门控制下泄流量q 并使其等于洪水来水量Q ,使水库水位保持在防洪限制水位不变。
见第15时段q=f (V )的程序计算截图; ③ 绘制Q~t 与q~t 曲线,如图所示。
最大下泄流量m ax q =996.78 m 3/s 发生在t=8h 时,正好是q~t 曲线与Q~t 曲线的交点,即为所求的最大下泄流量;④ 推求设计调洪库容设V 和设计洪水位设Z 。
m ax q =996.78对应的库容和水位分别为5408.93万m 3和528.98m ,减去堰顶以下的库容3756.82万m 3 即可得设V =1652.11万m 3,设Z =528.98 m 。
第2时段试算法程序计算截图第7.4375时段试算法的程序计算截图水库水位时间关系曲线(Z~t)524525526527528529530024681012141618202224时间t(h)水位Z (m )水库水位8. 对校核洪水计算时段平均入库流量和时段入库水量。
