地下车库工程施工组织设计1目录第一章工程综述 (3)1.1编制说明 (3)1.2编制的目的 (3)1.3编制依据 (3)1.4工程概况 (5)1.4工程概况 (6)1.5设计概况 (6)1.6工程特点 (7)1.7工程项目管理的主要目标 (7)第二章施工准备 (8)2.1施工技术准备 (8)2.2周转材料使用计划 (9)2.3施工劳动力准备 (9)2.4施工机械准备 (9)2.5现场临时用水设计 (10)2.6现场临电设计 (12)第三章施工现场平面布置 (13)3.1土方及护坡施工阶段现场平面布置 (13)3.2地下结构施工阶段施工现场平面布置 (13)第四章施工部署 (14)4.1施工部署原则及总体施工顺序 (14)4.2施工及装修组织协调 (14)4.3项目组织机构 (15)第五章主要分部、分项工程施工方法 (16)5.1测量放线施工 (16)5.2土方工程 (20)5.3钢筋工程 (23)5.4模板工程 (29)5.5混凝土施工 (33)5.6脚手架工程 (37)5.7地下车库细石砼楼地面工程 (38)5.8墙面抹灰 (40)25.9TS防水施工 (41)5.10混凝土内电气管路敷设 (43)5.11管内配线工程 (47)5.12灯具安装工程 (50)5.13开关、插座安装工程 (52)5.14配电箱、柜安装工程 (53)5.15采暖管道安装工程 (56)5.16给水管道安装工程 (60)第六章雨期施工措施 (65)6.1雨期施工部位 (65)6.2雨期施工物料配置 (65)6.3雨期施工措施 (65)6.4土方回填技术措施 (67)6.5高温天气施工技术措施 (68)第七章主要施工管理措施 (68)7.1质量管理及保证措施 (68)7.2施工工期管理及保证措施 (76)7.3施工安全管理及保证措施 (80)7.4消防安全保卫管理措施 (81)7.5环保及文明施工管理措施 (85)7.6抑制扬尘及污水污染的措施 (88)7.7成品保护措施 (89)7.8、成品保护责任及管理措施 (89)7.9、成品保护主要措施 (90)7.10与设计、监理、分包的协调措施 (91)第八章附表及附图 (92)3第一章工程综述1.1编制说明本施组的编制是依据施工图纸,结合实际场地现状及现场周边情况,针对工程位置和特点及重要性,借鉴本公司类似工程的施工经验,综合考虑施工现场平面布局,并制定相应管理办法和相关控制措施。
地下车库施工组织设计【范本模板】
环县棚户区改造公路段片区安置小区地下车库工程施工织设计编制单位:甘肃欣盛建筑安装工程有限公司1编制日期:2017年11月15日目录第一章、编制说明及依据第二章、工程概况第三章、施工部署第四章、施工进度计划第五章、施工准备于资源配备计划第六章、主要施工方案第七章、主要施工管理措施第八章、季节性施工组织措施2第一章、编制说明及依据1、编制说明本施工组织设计编制是围绕环县棚户区改造公路段片区安置小区地下车库工程施工管理、进度、质量的控制与实施、安全、文明施工管理而编制。
2、编制依据1、环县棚户区改造公路段片区安置小区地下车库工程总平面图。
2、环县棚户区改造公路段片区安置小区地下车库工程设计图纸.3、现场的实际情况.4、国家及甘肃省建筑工程施工的有关施工质量验收规范、技术标3准。
第二章、工程概况1、工程名称:环县棚户区改造公路段片区安置小区地下车库工程2、该工程北临3#、5#住宅楼,南临4#、6#住宅楼,东靠灵武路,西依环江大道,场地平整,交通较方便。
3、建筑概况:本工程为1、2区地下车汽车库,地下汽车库建筑面积为4117。
3平方米,为防火Ⅰ类坡道式地下汽车库,复式机械汽车库,地下车库耐火等级为地下一级,地上二级,地下车库防水等级为一级,地下室底板和侧墙采用混凝土自防水,建筑设计使用年限50年。
本工程采用坐标系统是环县坐标系,高程为3#住宅楼高程基准,地下汽车库±0.000相当于85高程绝对高程3.800米.4、结构概况:本工程为地下一层,地上一层,结构设计采用板柱—剪力墙结构体系,结构设计使用50年,结构安全等级为二级,本工程抗震设防烈度为6度,框架的抗震等级为三级,剪力墙的抗震等级为二级。
本工程采用筏板基础。
5、现场施工条件概况4经现场勘察结构显示,先施工号楼,后施工地下车库,由于场地狭小,考虑如发生突发事件,车辆不能顺利进入工地现场,故只能以后浇带为分割,片区施工.6、主要参建单位:建设单位:环县旧城和棚户区改造领导小组办公室监理单位:甘肃同兴工程项目管理咨询有限公司设计单位:庆阳信合建筑工程设计咨询有限公司勘察单位:核工业天水勘察设计院施工单位:甘肃欣盛建筑安装工程有限公司第三章、施工部署1、工程目标质量管理目标:我单位将严格按照施工图及国家颁发的《建筑工程施工质量检查验收规范》及开发技术标准精心组织施工,严格检查,确保该工程一次验收合格。
地下车库施工组织设计
第一章编制说明和依据“蔚蓝海岸”天科苑人防地下车库作为独立的工程单体,现整个小区的两栋高层已施工到尾端,本公司项目部对地下车库的施工,特编制此施工组织设计,以指导具体施工。
从而使本工程优质、如期的完工。
本施工组织设计的编制依据如下:1、市民防建筑设计的施工图纸;2、市光华勘察设计的基坑围护图纸;3、人民防空工程质量检验评定标准;4、现场的实际情况及周边的环境;5、市现行的施工规、规程和标准;6、我公司现有的机械设备及施工技术力量。
第二章工程概况及工程特点一、工程地理位置及现场环境:本工程位于浦东新区浦东南路1550号,基地北临东格致中学及汇众汽车制造公司,南靠东南小学和职工教育培训中心,西面为东南中学及多层住宅。
地下车库位于A、B两栋高层前后,中间空隙的部位为车库通道,两栋高层目前施工到结构十六层。
二、工程概况:人防地下车库工程总建筑面积1681m2,可停车辆76辆,掩蔽人数800人。
地下车库设计室地坪标高-5.05米,相当于绝对标高-0.75米,设计顶板面层标高-1.00米,相当于绝对标高3.3米,人防地下车库建筑设计层高4.05米,该工程建成后,平时作为机械式停车库,战时作为掩蔽部。
三、工程特点:本工程为地下工程,涉及到基坑围护、支撑、降水、基坑开挖,深基础的施工等工程疑难问题。
第三章施工总体部署与规划一、施工程序1、施工原则:根据本工程的特点,场地狭小,工期紧凑,基础埋置较深,离周边建筑和地下管线很近,地域状况和地下障碍物等对施工带来诸多不利。
由于施工条件恶劣,因此必须遵循以下原则进行施工管理。
(1)配备严密的管理组织机构,施工现场组成一套充满活力、刻苦钻研,并能吃苦耐劳的项目管理班子,对整个施工全过程进行科学管理。
(2)在施工过程中,从施工准备、技术方案选定、垂直运输、平面布置等综合考虑,并从工程项目管理和施工现场进行标准化入手。
(3)由于本工程地下室占地面积围广,建筑投入材料、设备、劳动力较多,涉及面广,所以每一施工环节必须仔细考虑,对整个地下车库施工阶段的施工组织设计进行深化,针对本工程的特点就围护桩施工、基坑支撑的安装拆除、井点降水、土方开挖、模板支撑安装拆除等施工的优化,大体积底板墙板砼施工等各项技术措施的实施与关键部位编制详细、可指导具体施工的施工方案。
最新《地下车库施工组织设计 》
目录1、编制依据及原则2、工程概况:3、施工部署(地下车库)3.1施工区段划分4、主要分部分项工程施工方案4.1.施工测量方案4.2.桩基础工程施工方案4.3.降水措施施工方案4.4.土方开挖施工方案4.5.防水工程施工方案4.6.砼工程施工方案4.7.钢筋工程施工方案4.8.模板工程施工方案4.9砌筑工程施工方安4.10.楼地面工程施工方案4.11.门窗工程工程施工方案4.12.屋面工程工程施工方案4.13.装饰工程工程施工方案4.14.脚手架工程施工方案4.15.给排水工程施工方案4.16.电气安装工程施工方案5、各项保证措施5.1.工期进度保证措施5.2.质量保证措施5.3.文明施工保证措施5.4.施工安全保证措施5.5.环境保护措施5.6.雨季施工措施5.7.冬季施工措施6、附图附表6.1.施工组织管理机构图6.2.公司资质证书及管理人员证书复印件6.3.公司三年内所承建工程一览表6.4.施工机具需要量及进场计划表6.5.劳动力计划表6.6.主要材料的采购及进场计划6.7安全管理体系表6.8.施工现场总平面图6.9.安全标志布置图6.10.消防布置平面图6.11.施工进度计划图1、编制依据及原则:1.1、国家现行有关技术规范、规程、标准。
(1)建筑工程质量验收规范GB50202—2002(2)中华人民共和国建设工程标准强制性条文(3)建筑施工安全检查标准JGJ—99……………1.2.业主提供的有关资料(1)《建设工程施工合同》(2)《营口开发区御景湾高层住宅小区规划图》(3)《御景湾小区施工图审查文件》1.3.根据对类似工程施工经验总结编写1.4.编制原则1.4.1.根据业主提供有关技术资料进行编写,做到方案切实可行,能指导施工。
1.4.2.工期、质量、安全等各项施工目标符合业主要求。
1.4.3.在符合规范、法规的前提下满足业主的各项要求。
2、工程概况:2.1 概况:本工程为地下车库,D1为地下普通车库,D2为人防地下车库,面积共32266平方米。
车库地面工程施工组织设计
车库地面工程施工组织设计一、工程概况本项目为地下车库地面工程施工,车库位于城市中心区域,总建筑面积约为12000平方米,地下两层,采用框架结构。
本工程主要包括车库地面的铺设、排水系统、照明系统等施工内容。
二、施工组织设计1. 施工准备(1)根据工程图纸和施工规范,编制详细的施工方案和施工进度计划。
(2)组织施工人员学习施工方案和施工安全操作规程,并进行技术交底。
(3)准备施工所需的各种材料、设备和工具,确保施工顺利进行。
2. 施工流程(1)地面铺设1)清理地面:将地面杂物、油污等清理干净,确保地面平整、干燥。
2)铺设防潮层:在地面上铺设防潮层,防止地下水上升对地面造成损害。
3)铺设地坪:按照设计要求,铺设地坪,地坪厚度约为20mm,采用C30混凝土。
4)养护:地坪施工完成后,进行养护,养护时间不少于7天。
(2)排水系统1)安装排水管:按照设计图纸,安装排水管,确保排水畅通。
2)连接排水口:将排水管与排水口连接,安装排水泵,保证地下车库排水效果。
(3)照明系统1)安装灯具:按照设计图纸,安装灯具,确保照明效果。
2)布设线路:合理布设线路,确保照明系统安全、稳定运行。
3. 施工措施(1)质量控制:严格把控施工质量,确保施工过程中符合设计要求和施工规范。
(2)安全管理:加强施工现场安全管理,设立安全警示标志,遵守安全操作规程。
(3)环境保护:施工过程中,做好环境保护措施,减少对周边环境的影响。
(4)文明施工:加强施工现场文明施工管理,确保施工秩序井然。
4. 工期安排本工程计划工期为60天,具体施工进度安排如下:(1)施工准备:10天(2)地面铺设:20天(3)排水系统施工:15天(4)照明系统施工:10天(5)施工收尾:5天三、施工组织管理1. 建立健全施工现场管理体系,明确各岗位职责,确保施工顺利进行。
2. 定期召开施工现场会议,及时解决施工过程中出现的问题。
3. 做好施工现场的沟通协调工作,确保各工种之间的配合。
某某某地下车库施工组织设计

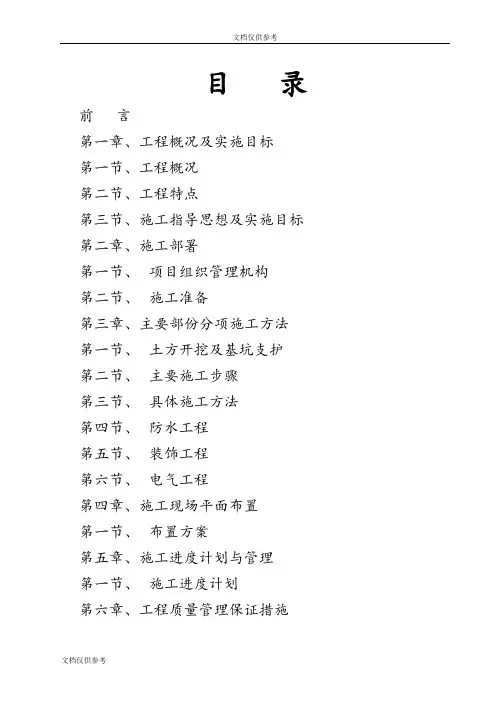

目录前言第一章、工程概况及实施目标第一节、工程概况第二节、工程特点第三节、施工指导思想及实施目标第二章、施工部署第一节、项目组织管理机构第二节、施工准备第三章、主要部份分项施工方法第一节、土方开挖及基坑支护第二节、主要施工步骤第三节、具体施工方法第四节、防水工程第五节、装饰工程第六节、电气工程第四章、施工现场平面布置第一节、布置方案第五章、施工进度计划与管理第一节、施工进度计划第六章、工程质量管理保证措施第一节、施工质量保证措施第二节、工程创优控制措施第七章、安全文明施工保证措施前言承蒙美城清芷园发展有限公司参加美城清芷轩地下地库工程的投标,我公司表示衷心地感谢。
本施工组织设计体现我公司对该工程施工的总体构思和部署,若我公司中标我们将遵照我公司各项管理程序,按照本施工组织设计指导施工,确保工程优质高速地建成。
第一章、工程概况及实施目标第一节、工程概况一、土建工程概况本地下车库工程位于武汉青山友谊大道美城清芷园内。
建筑面积1775M2,战时为二等人员掩蔽部,平时作为库房设备房,抗震等级四级、建筑结构安全等级二级,防水等级二级。
本地下工程结构底板的砼垫层为100MM,砼强度C15,本地下工程主体部分砼强度等级C35,各部分砼均为补偿收缩砼,抗渗等级为S8,平时砌筑为250MM厚灰砂砖,水泥砂浆标号为M5。
地下防水包括(底板、顶板、砼外墙)全部做Y5-5一布三涂,砼墙外加Y5-5二塑钢自防水。
二、安装工程概况1.给排水工程本给排水工程包括平时给水、消防给水及排水系统。
2.电气工程本工程电气包括电力照明、接地系统及弱电系统。
本楼供电电源由本地下室配电房引入,供电电压为380/220伏三相四线制第二节工程特点1、工程工期紧:本工程建筑面积约1755M2,工期120天,工程量较大,有一定的施工难度,所以科学合理的组织施工就显得特别重要;2、防水工程施工是本工程施工中的重点,也是历来倍受业主关心的问题。
第三节施工指导思想及实施目标一、指导思想以“安全第一,质量为本”为宗旨,参照ISO9001系列标准,以“追求卓越管理,创造完美品质,奉献至诚服务”的质量方针,建立工程质量保证体系。
地下车库施工组织设计
地下车库编制日期:编制单位:目录第一卷编制依据 (6)第一章(一)建筑设计有限公司设计的结构、建筑、水暖、电气图纸: (6)第二章(二)主要图集、标准、规程、规范: (6)第一节 91YJ39 (6)第二节 (6)一、 91YJ39 (6)二、华北91SJ2 (7)第三节华北91SJ2 (7)第四节 (7)一、华北91SJ2 (7)二、 DBJ01-26-96 (8)三、 (8)第三章(三)主要法规: (9)第二卷工程概况 (10)第一章(一)工程简介: (10)第二章(二)建筑设计概况: (10)第三章(四)水暖专业设计概况: (12)第三卷本工程重点、难点 (15)第四卷施工部署 (16)第一章(一)工程目标: (16)第二章(二)管理组织机构: (17)第三章(三)施工部署: (19)第四章(四)施工准备工作: (20)第五章(五)施工现场平面布置: (22)第五卷主要分部分项工程施工方案 (27)第一章(一)施工测量: (27)第一节 1、工程概况: (27)第二节 2、施工测量的准备工作: (27)第三节 3、建筑物定位放线: (27)第四节 5、高程控制 (29)第五节 6、楼梯测量放线: (30)第六节 7、装饰工程测量: (30)第七节 8、质量要求 (31)第八节 9、注意事项: (32)第二章(二)土方开挖及边坡支护: (32)第一节 1、土方开挖 (32)第二节 2、边坡支护 (35)第三章(三)钢筋工程: (41)第一节 1、施工前准备: (41)第二节 2、钢筋的加工: (42)第三节 3、钢筋种类: (43)第四节 12、钢筋定位措施 (48)第五节 13、质量要求: (50)第四章(四)模板工程: (50)第一节 1、基础底板模板: (50)第二节 2、地下室外墙模板: (51)第三节 3、楼板模板: (52)第四节 4、柱模板: (53)第五节 5、梁模板: (54)第六节 6、楼梯模板: (54)第七节 7、支、拆模工艺流程: (54)第八节 8、支模质量要求: (55)第九节 9、技术措施: (56)第十节 10、模板拆除: (56)第五章(五)混凝土工程: (57)第一节1、底板混凝土: (58)第二节2、剪力墙混凝土施工: (61)第三节3、楼板混凝土施工: (61)第四节 4、混凝土试块的留置 (62)第五节 5、质量验收标准; (62)第六章(六)防水工程: (63)第一节 1、防水概况: (63)第二节 2、施工要求: (64)第三节 3、地下室防水施工: (64)第四节 4、屋面防水施工: (65)第五节 5、卫生间防水施工: (66)第七章(七)土方回填: (67)第八章(八)砌筑工程: (68)第一节1、施工准备: (68)第二节2、施工工艺: (68)第九章(九)脚手架工程: (69)第一节1、满堂红脚手架: (70)第二节2、内装修工具式脚手架: (70)第十章(十)楼地面工程: (70)第一节1、地砖地面: (70)第二节 2、水泥地面: (71)第十一章(十一)内装修工程: (72)第一节 1、砌体墙抹灰: (72)第二节2、釉面砖镶贴: (74)第三节 3、乳胶漆墙面: (75)第四节 4、顶棚: (76)第十二章(十二)外装修工程: (76)第十三章(十三)门窗工程: (77)第一节1、双玻保温塑钢窗: (77)第二节 2、铝合金平开门: (78)第三节 3、木质防火门安装: (79)第十四章(十四)电气工程: (80)第一节1、施工依据: (80)第二节2、施工范围 (81)第三节3、电源引入及供配电系统: (81)第四节4、穿墙套管: (81)第五节5、钢管敷设: (81)第六节6、管内穿线: (84)第七节7、金属线槽安装: (85)第八节 8、电缆敷设: (86)第九节9、开关、插座安装: (86)第十节 10、配电箱安装: (87)第十一节 11、灯具安装: (88)第十五章(十五)暖卫、通风工程: (89)第一节工程基本概况 (89)第二节2、劳动力配备: (90)第三节3、施工方法: (90)第四节 4、基本操作方法: (91)第五节 5、施工技术措施: (94)第六节 6、施工要点: (99)第六卷施工进度计划 (102)第一章(一)总工期控制 (102)第二章(二)主要分部工程工期安排 (102)第七卷工期保证措施 (103)第一章(一)工期目标: (103)第二章(二)工期保证措施: (103)第八卷季节施工措施 (106)第一章1、混凝土工程: (106)第二章 2、水暖工程: (107)第九卷主要材料用量计划 (108)第十卷主要机具设备配备 (109)第一章(一)设备配置说明 (109)第二章(二)本工程所采用的主要机械设备表 (109)第三章(三)拟投入本工程的试验和检测、测量仪器设备表: (110)第十一卷质量保证措施 (112)第一章(一)质量目标: (112)第二章(二)质量保证体系 (112)第三章(三)组织保证措施 (112)第四章(四)质量管理制度 (113)第五章(五)技术保证措施 (115)第六章(六)运用新技术、新工艺,确保工程质量 (122)第七章(七)加强对分包队伍的管理及质量控制 (122)第十二卷安全技术措施和保证制度 (124)第一章安全生产目标 (124)第二章(二)安全生产保证体系 (124)第三章(三)安全生产教育 (125)第四章(四)安全技术措施和保证制度 (126)第五章(五)工程安全措施 (127)第十三卷文明施工及环保措施 (130)第一章文明施工措施 (130)第二章(二)环境保护措施 (130)第三章(三)消防保卫措施 (132)第十四卷降低造价技术措施 (134)第一章(一)技术措施: (134)第二章(二)管理措施 (134)第十五卷成品保护措施 (136)第一卷编制依据(一)建筑设计有限公司设计的结构、建筑、水暖、电气图纸:(二)主要图集、标准、规程、规范:第一节 91YJ39第二节第三节华北91SJ2 第四节DBJ01-26-96(三)主要法规:第二卷工程概况(一)工程简介:(二)建筑设计概况:(三)结构设计概况:(三)水暖专业设计概况:1、暖卫系统:2、通风空调系统:(五)电气专业设计概况:第三卷本工程重点、难点1、本工程是4#、5#及7#楼施工工期控制的关键,必须优化施工工序,合理安排施工顺序,尽量缩短施工工期,以保证4#、5#及7#楼的正常施工。
地下车库施工组织设计
1.挖方车库及公寓地下室底标高均为-11.00m,实际挖深9.5m,采用W100正铲挖土机开挖,配合推土机1台、自卸汽车10辆。
挖土由市机械施工公司承包。
2.放坡土方分两层开挖,第一层由地面至地面以下5.5m,坡度1:0.6,留70cm 平台。
第二层4m左右,坡度1:0.7。
3.排水措施本工程槽底均在地下水位以上,地表水及雨水采用明沟→集水井→水泵系统排出场外。
4.护坡处理1)地下车库护坡钉铅丝网、抹5cm厚豆石混凝土。
2)雨期施工中的公寓地下室同上(非雨期施工的地下室不做护坡)。
3)坡脚易塌方的部位用土袋码垛护坡。
5.防水处理挖土至底层时,土中水分趋于饱和,可能影响挖土机械作业(主要是车库),要求准备一定量的级配砂石,必要时在机械作业范围内铺垫60cm厚级本砂石。
6.超挖处理为防止超挖或扰动老土,基底预留约20cm土用人工清理,清理后及时覆盖,以防曝晒或受冻。
7.验槽地基打钎后请设计及勘测单位共同验槽。
本工程按以下工艺流程进行:地下车库工艺流程为:挖土—垫层—底板—架空层结构—回填土—地下二层结构—回填土—地下一层结构—回填土。
回填土如不能分层进行时,可在每一库结构完成后再回填。
公寓结构阶段工艺流程为:挖槽——垫层——人防层保护墙、内贴油毡——人防层结构——回填土——地下二层结构——地下一层结构——回填土——立塔——1~7层结构——8—1 7层结构7层以下设备安装、内装修——8层以上设备安装、内装修——外装修。
装修工程工艺流程如图2-5所示。
一、基础挖方(1)挖方:车库及公寓地下室底标高均为-11.00m,实际挖深9.5m,采用Wl00正铲挖土机开挖,配合推土机1台、自卸汽车10辆。
挖土由市机械施工公司承包。
(2)放坡:土方分两层开挖,第一层由地面至地面以下5.5m,坡度1:0.6,留70cm 平台。
第二层4m左右,坡度1:0.7。
(3)排水措施:本工程槽底均在地下水位以上,地表水及雨水采用明沟→集水井→水泵系统排出场外。
地下车库施工组织设计
目录第一章、编制说明及编制依据----------------------------------2第二章、工程概况-------------------------------------------5第三章、施工部署及平面布置---------------------------------10第四章、施工准备-------------------------------------------24第五章、施工方案与主要技术措施----------------------------31第六章、装修工程------------------------------------------55第七章、水电消防工程施工方案------------------------------93第八章、质量安全目标、保证体系及措施----------------------101第九章、文明施工、环保、消防、降噪声等施工技术措施--------110第十章、施工进度计划与保证措施----------------------------115第十一章、冬雨期施工方案----------------------------------119第十二章、成品、半成品保护措施----------------------------122第十三章、提高工程质量、保证工期、降低造价的合理化--------126第十四章、采用新技术、新材料、新工艺和新设备--------------129第十五章、附表内容----------------------------------------75第一章编制说明及编制依据一、编制说明本施工组织设计根据招标文件、设计施工图、现场踏勘,结合我公司设备、技术、施工管理水平等方面情况进行编制。
遵循的是:在实事求是的基础上,以科学合理、技术工艺先进可行而又经济适用的原则。
认真研读招标文件,严格按照国家现行技术规范对工程建设的有关质量控制,实施进行阐述;严格按照招标文件要求工期进行施工,投入施工力量,确保工程按既定工期完成;严格按照国家地方有关规范标准要求,结合本工程具体特点进行编制。
人防地下车库工程施工组织设计
人防地下车库工程施工组织设计1.组织架构1.1项目经理:负责整个施工过程的组织、协调和管理工作。
1.2工程部:负责项目的技术支持和工程质量的管理。
1.3施工队:负责具体施工工作的组织和实施。
2.进场准备工作2.1制定施工计划:根据人防地下车库工程的设计图纸和合同要求,制定详细的施工计划,包括施工步骤、施工时间、人力资源和物资的安排等。
2.2确定施工方法:根据施工计划和实际情况,确定合适的施工方法和工艺流程,保证施工过程的安全和质量。
2.3现场布置:根据施工计划和工程要求,对施工现场进行合理布置,确保施工过程的顺利进行。
3.施工工序3.1地面开挖:先进行地面的开挖工作,按照设计要求和施工序列进行地面开挖,确保施工进度的顺利进行。
3.2地基处理:对地基进行处理,包括夯实、振动加固和排水等工作,确保地基的稳定和安全。
3.3基础施工:按照设计要求进行基础的施工,包括混凝土浇筑、钢筋焊接和检验等工作,保证基础的质量和强度。
3.4结构施工:按照设计要求进行人防地下车库结构的施工,包括墙体、梁、柱和楼板等的施工工作,确保结构的稳定和安全。
3.5安装工程:进行电气、通风、给水排水等安装工程的施工,保证车库的功能完善和使用效果良好。
3.6完工验收:对施工完成的人防地下车库进行综合验收,确保各项指标和质量达到设计要求。
4.施工安全措施4.1安全教育培训:对施工人员进行安全教育培训,增强安全意识和规范操作。
4.2安全防护设施:设置安全警示牌、安全标识和防护栏杆等安全防护设施,确保施工现场的安全。
4.3安全巡查检查:定期进行安全巡查检查,发现和解决施工过程中的安全隐患,确保施工过程的安全进行。
5.施工质量控制5.1施工过程检查:对施工过程进行检查,保证施工质量符合设计要求和标准。
5.2施工工序验收:对每个施工工序进行验收,确保工序的质量和进度符合要求。
5.3质量抽查检测:进行抽查检测,对施工过程中的质量进行抽查,发现和解决质量问题,确保工程的质量达到要求。
车库 施工组织设计
地下车库施工组织设计第一章工程概况1.1 建筑及结构特征1.1.1 该工程为海上巴黎2-4、5、6、14、15#地下室,位于岚山多岛海;地下一层,框剪结构。
建筑物总长137.096米,宽53.94米,高度为3.70米。
建筑面积约为7000平方米。
由中国美术学院风景建筑设计研究院设计,勘察单位为莒县勘查测绘院勘察,监理单位为浙江有色工程监理有限公司,施工单位为华汇建设集团有限公司。
建筑结构安全等级为二级,抗震要求按七度设防,耐火等级为二级。
本工程以中风化花岗片麻岩为基础持力层,地基承载力特征值F= Kpa。
ak1.1.2 基础工程:基础垫层为C15,复合基础为C40P6抗渗混凝土,基础底板用SBS防水卷材两遍。
1.1.3 柱、墙体结构:柱为C40砼;剪力墙采用C40P6抗渗混凝土,外墙做SBS防水卷材,挤塑板作保护层。
1.1.4 梁、顶板工程:梁、板为C40P6混凝土,板顶采用SBS防水卷材。
1.1.5 电气安装工程:本工程电气安装工程主要包括电气照明、防雷等电位接地、电视、电话、综合布线的管路预埋等项的施工。
1.1.6本工程给水管道包括冷水、消防用水,给水管为镀锌钢管。
1.1.7 排水管道选用U-PVC塑料排水管,胶粘剂粘接,明装。
1.2 建造地点特征1.2.1 本工程位于岚山多岛海东侧,基本达到三通一平施工条件。
1.2.2 地质概况:场地岩土层序较清楚,按其由新到老,自上而下分述如下:(1)层杂填土(2)层淤泥质粉质粘土(3)层细沙(4)-1层淤泥质粉质粘土(4)层粉质粘土(5)层中沙(6)层砾质粘性土(7)层全风化花岗片麻岩(8)层强风化花岗片麻岩(9)层中风化花岗片麻岩作为持力层,地基承载特征值fak= kpa。
1.2.3 主要气象特征:1.2.3.1 气温:年平均气温12.6℃,平均最高气温16.3℃,平均最低气温9.4℃,元月份最低气温-4. 4 ℃,最大冻土深度为0.32m,属华北暖温带沿海潮湿季风区大陆性气候,受海洋环境影响,冬暖夏凉,春温秋爽。
地下车库施工组织设计
地下车库施工组织设计地下车库编制日期:编制单位:目录第一卷编制依据 (6)第一章(一)建筑设计有限公司设计的结构、建筑、水暖、电气图纸: (6)第二章(二)主要图集、标准、规程、规范: (6)第一节91YJ39 (6)第二节 (6)一、91YJ39 (6)二、华北91SJ2 (7)第三节华北91SJ2 (7)第四节 (7)一、华北91SJ2 (7)二、DBJ01-26-96 (8)三、. (8)第三章(三)主要法规:. (9)第二卷工程概况 (10)第一章(一)工程简介:. (10)第二章(二)建筑设计概况: (10)第三章(四)水暖专业设计概况: (12)第三卷本工程重点、难点 (15)第四卷施工部署 (16)第一章(一)工程目标:. (16)第二章(二)管理组织机构: (17)第三章(三)施工部署:. (19)第四章(四)施工准备工作: (20)第五章(五)施工现场平面布置: (22) 第五卷主要分部分项工程施工方案 (27) 第一章(一)施工测量:. (27)第一节1 、工程概况: (27)第二节2 、施工测量的准备工作: (27)第三节3 、建筑物定位放线: (27)第四节5 、高程控制 (29)第五节6 、楼梯测量放线: (30)第六节7 、装饰工程测量: (30)第七节8 、质量要求 (31)第八节9 、注意事项: (32)第二章(二)土方开挖及边坡支护: (32) 第一节1 、土方开挖 (32)第二节2 、边坡支护 (35)第三章(三)钢筋工程:. (41)第一节1 、施工前准备: (41)第二节2 、钢筋的加工: (42)第三节3 、钢筋种类: (43)第四节12 、钢筋定位措施 (48)第五节13 、质量要求: (50)第四章(四)模板工程:. (50)第一节1 、基础底板模板: (50)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(此文档为word格式,下载后您可任意编辑修改!)目录第一章工程综述 (3)1.1编制说明 (3)1.2编制的目的 (4)1.3编制依据 (4)1.4工程概况 (7)1.4工程概况 (7)1.5设计概况 (8)1.6工程特点 (9)1.7工程项目管理的主要目标 (9)第二章施工准备 (11)2.1施工技术准备 (11)2.2周转材料使用计划 (12)2.3施工劳动力准备 (12)2.4施工机械准备 (13)2.5现场临时用水设计 (15)2.6现场临电设计 (17)第三章施工现场平面布置 (18)3.1土方及护坡施工阶段现场平面布置 (18)3.2地下结构施工阶段施工现场平面布置 (19)4.1施工部署原则及总体施工顺序 (19)4.2施工及装修组织协调 (21)4.3项目组织机构 (21)第五章主要分部、分项工程施工方法 (22)5.1测量放线施工 (22)5.2土方工程 (28)5.3钢筋工程 (33)5.4模板工程 (41)5.5混凝土施工 (46)5.6脚手架工程 (51)5.7地下车库细石砼楼地面工程 (53)5.8墙面抹灰 (57)5.9TS防水施工 (58)5.10混凝土内电气管路敷设 (62)5.11管内配线工程 (68)5.12灯具安装工程 (73)5.13开关、插座安装工程 (75)5.14配电箱、柜安装工程 (77)5.15采暖管道安装工程 (82)5.16给水管道安装工程 (88)第六章雨期施工措施 (95)6.2雨期施工物料配置 (95)6.3雨期施工措施 (96)6.4土方回填技术措施 (99)6.5高温天气施工技术措施 (100)第七章主要施工管理措施 (100)7.1质量管理及保证措施 (100)7.2施工工期管理及保证措施 (111)7.3施工安全管理及保证措施 (118)7.4消防安全保卫管理措施 (120)7.5环保及文明施工管理措施 (126)7.6抑制扬尘及污水污染的措施 (130)7.7成品保护措施 (132)7.8、成品保护责任及管理措施 (132)7.9、成品保护主要措施 (134)7.10与设计、监理、分包的协调措施 (136)第八章附表及附图 (137)第一章工程综述1.1编制说明本施组的编制是依据施工图纸,结合实际场地现状及现场周边情况,针对工程位置和特点及重要性,借鉴本公司类似工程的施工经验,综合考虑施工现场平面布局,并制定相应管理办法和相关控制措施。
1.2编制的目的本施工组织设计编制的目的是:合理安排工期,加强规范化质量监督和科学管理;严格按照ISO9001质量保证体系组织施工,确保工程质量达到建设单位所期望的“合格工程”目标,并且争创“优质工程”;制定严格的安全检查制度和完善的安全保障体系,保证安全生产无事故;加强现场文明施工,实行标准化管理,创建烟台市文明施工工地。
1.3编制依据1.3.1工程施工图表1-1序号图纸名称图纸编号出图日期1 海鲁嘉园地下车库工程建筑施工图建施1~建施12 2011.082 海鲁嘉园地下车库工程结构施工图结施00~结施12 2011.083 海鲁嘉园地下车库工程电气施工图电施1~电施8 2011.084 海鲁嘉园地下车库工程暖通施工图暖施1~暖施4 2011.085 海鲁嘉园地下车库给排水施工图水施1~水施8 2011.081.3.2主要规程、规范表1-2序号类别规范、规程名称编号1 国标建设工程项目管理规范GBT2 国标工程测量规范GB3 国标建筑地基基础工程施工质量验收规范GB4 国标地下防水工程质量验收规范GB5 国标混凝土结构工程施工质量验收规范GB6 国标砌体工程施工质量验收规范GB7 国标建筑地面工程施工质量验收规范GB8 国标建筑装饰装修工程质量验收规范GB9 国标建筑电气工程施工质量验收规范GB10 国标建筑给水排水及采暖工程施工质量验收规范GB11 国标建设工程施工现场供用电安全规范GB12 行标建筑施工扣件式钢管脚手架安全技术规范JGJ13 行标混凝土泵送施工技术规程JGJT14 地标建设工程监理规程DBJ 1.3.3主要图集表1-3 序号图集名称编号混凝土结构施工图平面整体表示方法制03G101-1 1图规则和构造详图2 建筑物防雷设施安装99D5623 线槽配线安装96D301-14 通风机安装K101-1~35 防、排烟设备安装99K1036 《地下建筑防水构造》10J3017 防水套管图集02S4048 卫生设施安装09S304建筑构造通用图集墙身-现浇、预制混88J2-X5 9凝土10 建筑构造通用图集内装修-吊顶88J4-311 建筑构造通用图集工程做法08BJ1-112 建筑构造通用图集楼梯88J71.3.4主要标准表1-4 序号标准名称编号1 混凝土强度检验评定标准GB2 建筑工程施工质量验收统一标准GB3 建筑安装分项工程施工工艺标准参考用4 建筑施工安全检查标准JGJ1.3.5其它表1-6序类别名称编号号1 企业公司ISO19001质量管理体系程序文件2 企业公司ISO4001环境管理体系程序文件3 企业公司GBT职业安全体系程序文件4 招标文件5 招标答疑及补充文件6 企业资料手册7 企业公司质量手册8 企业公司安全手册1.4工程概况1.4.1总体简介表1-7 序号项目内容1 工程名称海鲁嘉园地下室2 工程地址海阳市凤城3 设计单位杭州中宇建筑设计有限公司4 监理公司山东德林工程项目管理有限公司5 质量监督海阳市质量监督站7 质量目标合格1.4工程概况1.4.1总体简介表1-7 序号项目内容1 工程名称海鲁嘉园地下车库2 工程地址海阳市凤城3 设计单位杭州中宇建筑设计有限公司4 监理公司山东德林工程项目管理有限公司5 质量监督海阳市质量监督站6 招标工期开工日期~2012年 12 月30 日7 质量目标合格1.4.2现场条件地下车库位于3#楼、4#楼、7#楼、8#楼及11#楼之间,依据后浇带、与主楼位置关系划分为6个施工段,各主楼主体已完,现场场地狭小,且与周围已建建筑相互影响。
1.5设计概况1.5.1建筑设计概况表1-8序号项目内容1 建筑功能地下车库2 建筑面积地下建筑用房面积18082.97㎡主楼范围已完工面积5539.33㎡本工程实际施工面积12543.64㎡3 建筑层数地下1层4地下层高度-4.4m1.5.2结构设计概况表1-9 序号项目内容1结构形式现浇钢筋混凝土框架结构,基础为筏板基础、屋盖为现浇钢筋砼屋盖2 地基本设计地基持力层为第二层(粉质),地基土承载力特征值fka=120KNM23地下防水砼自防水抗渗砼抗渗等级P6 柔性防水500gTS卷材防水一道4抗震等级抗震设防烈度6度抗震等级4级6 钢筋接头形式Φ16及其以上为直螺纹套筒连接,其余为绑扎连接1.6工程特点根据施工现场实际情况和图纸概况,本工程有如下特点:1.6.1本工程周围已建或待建建筑物密集,现场施工场地狭小,部分施工区段材料加工堆放距离施工点距离远,受主楼施工场地及电梯交通限制,材料水平及垂直运输、交通布置、塔吊等垂直运输机械安、拆、布置困难,需配以大量人工倒运,土方开挖量大,堆放场地小,施工组织比较困难。
1.6.2雨期施工的影响:结构工程在2012年雨期,因此合理的技术、物资保障和施工安排组织是项目管理的重中之重。
1.6.3新材料、新工艺、新技术的应用:如混凝土裂缝控制技术、钢筋机械连接技术等。
1.6.4工期紧、任务重,施工面积大,根据总体施工顺序安排(详见施工部署),一次性投入周转材料、人力多。
1.7工程项目管理的主要目标1.7.1工程质量管理目标工程的竣工质量目标达到烟台市“合格工程”标准,争创市级优良工程。
1.7.2工期目标为使工程提前交付使用,我公司将合理组织人力、物力、财力、在确保施工质量的前提下,加快施工进度,计划从2012年7月10日开工至2012年12月30日竣工,总工期为170日历天。
1.7.3成本目标科学组织施工,科学管理,在“人、机、料、法、环”方面加强管理和监控,杜绝返工,提高一次验收合格率,合理安排施工工序,减少施工窝工现象。
从而降低工程的成本。
1.7.4安全目标杜绝重伤,消灭轻伤,杜绝重大机电事故和非人身事故,交通运输杜绝责任性伤亡事故,杜绝火灾和煤气中毒事故,杜绝食物中毒、中暑及流行性疾病传播。
1.7.5文明施工目标争创“烟台市安全文明样板工地”及“烟台市文明施工现场”。
1.7.6消防目标消除现场火灾隐患,杜绝消防事故发生。
1.7.7环保目标按照ISO14001国际环保认证的要求,争创“绿色、无污染施工工地”。
1.7.8教育培训目标在工程开始前选派年轻有发展潜力的技术人员参加公司举办的各类培训学习,与工程施工有关的先进技术可以单独联系在外学习,随着工程的进展,项目管理人员的业务能力随之提高,为以后的工作奠定基础。
工人进场后按公司教育培训规定进行培训。
1.7.9协作目标积极配合甲方、监理、设计院和其他相关单位的工作和监督,友好对待各个分包单位,圆满完成工程项目的施工,给公司创形象,为业主争光彩。
第二章施工准备2.1施工技术准备2.1.1组织工程技术人员认真审图,做好图纸会审的前期工作。
2.1.2根据施工进度计划及时编制材料进场计划并组织施工力量提前做好构件及其它制品的加工定货工作。
2.1.3编制施工组织设计和专项施工方案施工组织设计由项目公司技术负责人组织编制,由公司技术部审批,分部分项工程专项施工方案由项目部自行编制并审批,上报处备案。
要求各种方案在各有关分项工程开始前审批完毕。
技术方案审批管理计划见下表2-1 序号计划名称责任部门截止日期审批单位1 施工组织设计项目技术部2012年7月公司技术部1 土方开挖施工方案项目技术部2012年7月项目技术部2 试验方案项目技术部2012年7月项目技术部3 地下室防水施工方案项目技术部2012年7月项目技术部4 底板施工方案项目技术部2012年7月项目技术部5 钢筋施工方案项目技术部2012年7月项目技术部6 模板施工方案项目技术部2012年7月项目技术部7 砼施工方案项目技术部2012年7月项目技术部8 顶板建筑做法施工方案项目技术部2012年8月项目技术部9 二次结构砌筑施工方案项目技术部2012年8月项目技术部10 装修施工方案 项目技术部 2012年8月 项目技术部 11安装施工方案项目技术部 2012年9月 项目技术部2.2周转材料使用计划根据本工程施工流水段划分(详见施工部署)及工程进度要求,模板及钢管扣架计划前期配置两段用量,后期配置四段用量,周转使用;待地下室结构完成后退场;所有模板板采用木胶板。
各种周转材料需用量(两段)计划见 下表2-2:序号 材料名称 单位 数量 主要用途 备注 1 木材 m 3 350顶板支撑龙骨、配柱模、配梁模、脚手板分批进场2 钢管T400 模板加固及脚手架分批进场 3钢管扣件 个10000顶板支撑架分批进场4 木胶板 m 27000地下室外墙及顶板、梁柱分批进场 5U 托个12000顶板、梁支撑分批进场2.3施工劳动力准备施工劳动力准备序号 工种 基础结构 上部结构(人) 装修(人) 备注1 木 工 20 80 劳动力根据工程量大小安排2 钢筋工 50 40 3砼 工3030104 架子工10 30 8 进场5 水电暖工10 30 306 电焊工10 10 57 抹灰工408 油工 59 防水工20 2010 机工10 20 1011 起重工 6 6 612 壮工10 10 10合计2.4施工机械准备根据工程实际情况及进度要求,本工程工期短,因此在配置大型机械时做为重点考虑。
