异节奏流水施工的工期如何计算

合集下载

流水施工工期计算方法【范本模板】

流水施工工期计算方法【范本模板】

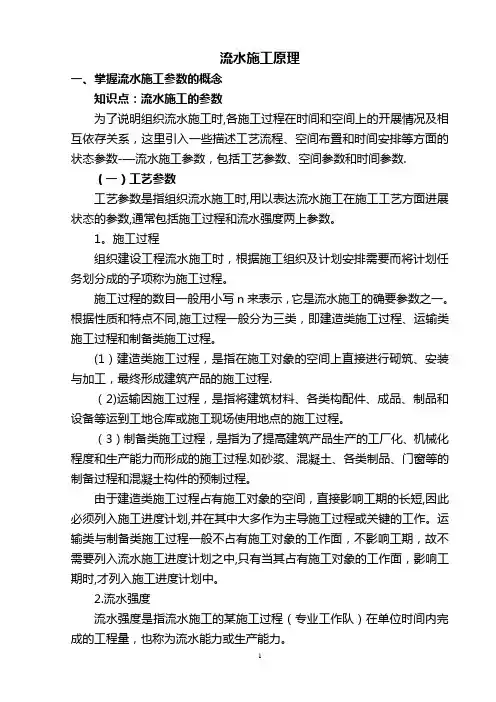

流水施工原理一、掌握流水施工参数的概念知识点:流水施工的参数为了说明组织流水施工时,各施工过程在时间和空间上的开展情况及相互依存关系,这里引入一些描述工艺流程、空间布置和时间安排等方面的状态参数-—流水施工参数,包括工艺参数、空间参数和时间参数.(一)工艺参数工艺参数是指组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程和流水强度两上参数。

1。

施工过程组织建设工程流水施工时,根据施工组织及计划安排需要而将计划任务划分成的子项称为施工过程。

施工过程的数目一般用小写n来表示,它是流水施工的确要参数之一。

根据性质和特点不同,施工过程一般分为三类,即建造类施工过程、运输类施工过程和制备类施工过程。

(1)建造类施工过程,是指在施工对象的空间上直接进行砌筑、安装与加工,最终形成建筑产品的施工过程.(2)运输因施工过程,是指将建筑材料、各类构配件、成品、制品和设备等运到工地仓库或施工现场使用地点的施工过程。

(3)制备类施工过程,是指为了提高建筑产品生产的工厂化、机械化程度和生产能力而形成的施工过程.如砂浆、混凝土、各类制品、门窗等的制备过程和混凝土构件的预制过程。

由于建造类施工过程占有施工对象的空间,直接影响工期的长短,因此必须列入施工进度计划,并在其中大多作为主导施工过程或关键的工作。

运输类与制备类施工过程一般不占有施工对象的工作面,不影响工期,故不需要列入流水施工进度计划之中,只有当其占有施工对象的工作面,影响工期时,才列入施工进度计划中。

2.流水强度流水强度是指流水施工的某施工过程(专业工作队)在单位时间内完成的工程量,也称为流水能力或生产能力。

流水强度通常用大写V来表示。

表示:V——某施过程(队)的流水强度Ri—-投入该施工过程的第i 种资源量(施工机械台数或工人数)Si—-投入该施工过程的第i 种资源的产量定额X-—投入该过程的资源种类数(二)空间参数空间参数是指在组织流水施工时,用以表达流水施工在空间布置上开展状态的参数。

异节奏流水施工的工期如何计算

异节奏流水施工的工期如何计算

异节奏流水施工的工期如何计算异节奏流水施工是一种常见的工程施工方法,它通过在施工工程中引入多个施工班次,并分别进行工序施工,以达到缩短总工期的目的。

在计算异节奏流水施工工期时,需要考虑多个因素,包括施工工序的数量、施工班次的安排、施工资源的配备等。

以下是一种常见的异节奏流水施工的工期计算方法:1.划分工序和施工班次:首先,将整个施工工程划分为多个工序,并确定每个工序的施工内容和要求。

然后,根据实际情况和施工方案,将不同的工序分配给不同的施工班次进行施工。

2.制定施工安排:根据施工工序的顺序和要求,制定施工安排表。

在这个表格中,记录每个施工班次的施工内容、施工时间和施工资源的配备情况。

3.计算每个施工班次的工期:根据施工安排表,计算每个施工班次的工期。

工期可以按照天数、工作小时数或其他单位来计算,具体根据项目需求来确定。

在计算过程中,需要考虑到每个施工班次的施工条件和工作效率,以及可能遇到的问题和延误情况。

4.计算总工期:将每个施工班次的工期相加,得出总工期。

如果一些施工班次之间存在依赖关系或交叉施工情况,需要相应地进行考虑和调整。

需要注意的是,异节奏流水施工的工期计算是一个动态过程,需要不断地进行监控和调整。

在实际施工过程中,可能会出现一些预期外的情况,比如施工资源不足、天气等原因导致施工延误。

在这种情况下,施工管理人员需要及时调整施工计划,以确保施工工期能够按时完成。

总之,异节奏流水施工的工期计算需要考虑到多个因素,并结合实际情况进行具体的分析和计算。

灵活调整施工计划,合理安排施工班次和资源配备,是保证异节奏流水施工工期的关键。

流水施工工期计算方法

流水施工工期计算方法

流水施工工期计算方法流水施工原理一、掌握流水施工参数的概念知识点:流水施工的参数为了说明组织流水施工时,各施工过程在时间和空间上的开展情况及相互依存关系,这里引入一些描述工艺流程、空间布z和时间安排等方面的状态参数――流水施工参数,包括工艺参数、空间参数和时间参数。

(一)工艺参数工艺参数是指组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程和流水强度两上参数。

1.施工过程组织建设工程流水施工时,根据施工组织及计划安排需要而将计划任务划分成的子项称为施工过程。

施工过程的数目通常用小写n去则表示,它就是流水施工的确必须参数之一。

根据性质和特点相同,施工过程通常分成三类,即为修建类施工过程、运输类施工过程和制取类施工过程。

(1)建造类施工过程,是指在施工对象的空间上直接进行砌筑、安装与加工,最终形成建筑产品的施工过程。

(2)运输因施工过程,就是所指将建筑材料、各类构配件、成品、制品和设备等运往工地仓库或施工现场采用地点的施工过程。

(3)制备类施工过程,是指为了提高建筑产品生产的工厂化、机械化程度和生产能力而形成的施工过程。

如砂浆、混凝土、各类制品、门窗等的制备过程和混凝土构件的预制过程。

由于修建类施工过程占据施工对象的空间,直接影响工期的长短,因此必须列为施工进度计划,并在其中大多做为主导施工过程或关键的工作。

运输类与制取类施工过程通常不占据施工对象的工作面,不影响工期,故不须要列为流水施工进度计划之中,只有当其占据施工对象的工作面,影响工期时,才列为施工进度计划中。

2.流水强度流水强度就是指流水施工的某施工过程(专业工作队)在单位时间内顺利完成的工程量,也称作流水能力或生产能力。

流水强度通常用大写v来表示。

则表示:v――某施过程(队)的流水强度ri――资金投入该施工过程的第i种资源量(施工机械台数或工人数)si――资金投入该施工过程的第i种资源的产量定额x――资金投入该过程的资源种类数(二)空间参数空间参数是指在组织流水施工时,用以表达流水施工在空间布z上开展状态的参数。

流水施工与总工期计算

流水施工与总工期计算

流水施工组织方式与工期计算建筑工程的流水施工要求有一定的节拍,才能步调和谐,配合得当。

流水施工的节奏是由流水节拍所决定的。

由于建筑工程的多样性,各分局部项的工程量差异较大,要使所有的流水施工都组织成统一的流水节拍是很困难的。

在大多数情况下,各施工过程的流水节拍不一定相等,甚至一个施工过程本身在各施工段上的流水节拍也不相等。

因此形成了不同节奏特征的流水施工。

在节奏性流水施工中,根据各施工过程之间流水节拍的特征不同,流水施工可分为:等节拍流水施工;异节拍流水施工和无节奏流水施工三大类。

一、等节拍流水施工定义:是指同一施工过程在各施工段上的流水节拍都相等,并且不同施工过程之间的流水节拍也相等的一种流水施工方式,也称为全等节拍流水或同步距流水。

如:2天,组织等节拍流水施工,计算工期。

组织步骤:1、确定施工顺序,分解施工过程。

2、确定工程施工起点流向,划分施工段。

3、根据等节拍流水施工要求,计算流水节拍数值。

4、确定流水步距,K=t5、计算流水施工的工期。

工期计算:T=(m+n-1)×K=〔4+4-1〕×2=14 (天)二、异节拍流水施工定义:是指同一施工过程在各施工段上的流水节拍都相等,但不同施工过程之间的流水节拍不完全相等的一种流水施工方式。

分为:一般异节拍流水和成倍节拍流水。

〔一〕一般异节拍流水施工定义:是指同一施工过程在各施工段上的流水节拍相等,不同施工过程之间的流水节拍不相等也不成倍数的流水施工方式。

的流水节拍分别为:t A=3,t B=4,t C=5,t D=3;试求该工程的工期。

组织步骤:1、确定流水施工顺序,分解施工过程。

2确定施工起点流向,划分施工段。

3确定流水节拍。

4确定流水步距。

5确定方案总工期工期计算:流水步距K A,B =t A =3天;K B,C =t B =4天;K C,D =m ×t C -〔m -1〕×t D =4×5-〔4-1〕×3=11(天)工期T=∑K+t n =〔3+4+11〕+〔4×3〕=30 (天)〔二〕 成倍节拍流水 定义:是指同一施工过程在各个施工段上的流水节拍相等,不同施工过程的流水节拍之间存在整数倍关系的流水施工方式。

流水施工工期计算方法

流水施工工期计算方法

流水施工原理一、掌握流水施工参数的概念知识点:流水施工的参数为了说明组织流水施工时,各施工过程在时间和空间上的开展情况及相互依存关系,这里引入一些描述工艺流程、空间布置和时间安排等方面的状态参数流水施工参数,包括工艺参数、空间参数和时间参数。

(一)工艺参数工艺参数是指组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程和流水强度两上参数。

1. 施工过程组织建设工程流水施工时,根据施工组织及计划安排需要而将计划任务划分成的子项称为施工过程。

施工过程的数目一般用小写n来表示,它是流水施工的确要参数之一。

根据性质和特点不同,施工过程一般分为三类,即建造类施工过程、运输类施工过程和制备类施工过程。

(1) 建造类施工过程,是指在施工对象的空间上直接进行砌筑、安装与加工,最终形成建筑产品的施工过程。

(2) 运输因施工过程,是指将建筑材料、各类构配件、成品、制品和设备等运到工地仓库或施工现场使用地点的施工过程。

(3) 制备类施工过程,是指为了提高建筑产品生产的工厂化、机械化程度和生产能力而形成的施工过程。

如砂浆、混凝土、各类制品、门窗等的制备过程和混凝土构件的预制过程。

由于建造类施工过程占有施工对象的空间,直接影响工期的长短,因此必须列入施工进度计划,并在其中大多作为主导施工过程或关键的工作。

运输类与制备类施工过程一般不占有施工对象的工作面,不影响工期,故不需要列入流水施工进度计划之中,只有当其占有施工对象的工作面,影响工期时,才列入施工进度计划中。

2. 流水强度流水强度是指流水施工的某施工过程(专业工作队)在单位时间内完成的工程量,也称为流水能力或生产能力。

流水强度通常用大写V来表示。

表示:V——某施过程(队)的流水强度Ri——投入该施工过程的第i种资源量(施工机械台数或工人数)Si ——投入该施工过程的第i种资源的产量定额X——投入该过程的资源种类数(二)空间参数空间参数是指在组织流水施工时,用以表达流水施工在空间布置上开展状态的参数。

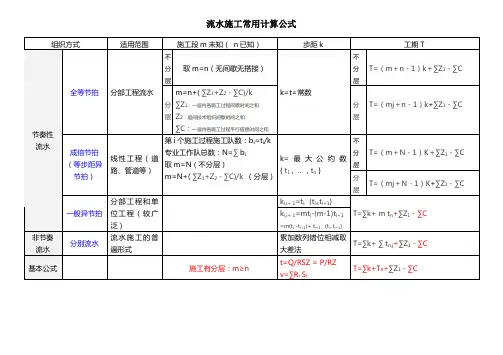

流水施工计算题常用计算公式总结

流水施工计算题常用计算公式总结

T=(m+N-1)K+∑Z1-∑C T=(mj+N-1)K+∑Z1-∑C
分部工程和单
ki,i+ 1=ti (ti≤ti+1)
一般异节拍 位 工 程 ( 较 广 泛)
ki,i+ 1=mti-(m-1)ti+1
=m(ti -ti+1)+ ti+1 (ti>ti+1)
T=∑k+ m tn+∑Z1-∑C
流水施工常用计算公式
组织方式
适用范围
施工段 m 未知( n 已知)
步距 k
工期 T

分 取 m=n(无间歇无搭接)
分 T=(m+n-1)k+∑Z1-∑C

全等节拍 分部工程流水
m=n+( ∑Z1+Z2-∑C)/k
k=t=常数
分 ∑Z1:一层内各施工过程间歇时间之和 层 Z2:层间技术组织间歇时间之和
非节奏 流水
流水施工的普 分别流水
遍形式
累加数列错位相减取 T=∑k+ ∑ tn,j+∑Z1-∑C
大差法
基本公式
施工有分层:m≥n
t=Q/RSZ = P/RZ v=∑Ri Si
T=∑kƱ∑Z1-∑C

节奏性 流水
∑C:一层内各施工过程平行搭接时间之和
第 i 个施工过程施工队数:bi=ti/k

成倍节拍 (等步距异
节拍)
专业工作队总数:N=∑ bi

线性工程(道
k= 最 大 公 约 数
取 m=N(不分层)

路、管道等)
{ t1 , … , tn }

流水施工工期计算公式

流水施工工期计算公式

流水施工工期计算公式
1、等节拍(固定节拍)流水施工工期计算式
T=(n-1)K+mt=(m+n-1)t+ΣG+ΣZ
n:施工过程数(通俗讲几道工序)
K:流水步距,等节奏流水施工等于流水节拍t
t: 流水节拍,专业队在一个工作面上的施工时间
m:工作面(通俗讲就是划分了施工段)
ΣG+ΣZ,间歇时间(包含技术、工艺间歇及其他原因间歇时间)。

2、异节奏流水施工工期计算式(通用计算式)
T=ΣK+Σt n+ΣG+ΣZ
ΣK:各项工作(施工过程或各专业队)之间流水步距之和。

t n: 最后一个施工过程(或专业队)在各施工段流水节拍之和
ΣG+ΣZ,间歇时间(包含技术、工艺间歇及其他原因间歇时间)。

每项工作之间的K的计算方法为累加数列错位相减取大差。

流水施工工期计算公式解释

流水施工工期计算公式解释

流水施工工期计算公式解释在建筑工程中,施工工期是一个非常重要的指标,它直接关系到工程的进度和质量。

而在施工工期的计算中,流水施工工期计算公式是一种常用的方法。

本文将通过解释流水施工工期计算公式的原理和应用,帮助读者更好地理解和运用这一方法。

一、流水施工工期计算公式的原理。

流水施工工期计算公式是一种基于工程量和施工速度的计算方法。

其基本原理是根据工程量和施工速度来确定施工工期,即工程量除以施工速度得到施工工期。

在实际应用中,通常将工程量和施工速度转化为具体的数字,然后进行计算。

具体而言,流水施工工期计算公式的原理可以用以下公式表示:施工工期 = 工程量 / 施工速度。

其中,施工工期表示工程的施工工期,工程量表示工程中需要完成的工作量,施工速度表示单位时间内能够完成的工作量。

通过这个公式,可以很方便地计算出工程的施工工期,从而对工程进度进行合理安排。

二、流水施工工期计算公式的应用。

流水施工工期计算公式在实际应用中具有很高的灵活性和通用性,可以适用于各种类型的建筑工程。

其应用主要包括以下几个方面:1. 确定施工工期。

流水施工工期计算公式可以帮助工程师和施工方确定工程的施工工期。

通过对工程量和施工速度的合理评估和计算,可以得出一个较为准确的施工工期,从而为工程的进度安排提供依据。

2. 调整施工速度。

在实际施工中,施工速度是一个非常关键的因素,它直接影响到工程的进度和质量。

通过流水施工工期计算公式,可以对施工速度进行合理的调整和优化,以确保工程能够按时完成。

3. 预测工程进度。

流水施工工期计算公式还可以用于预测工程的进度。

通过对工程量和施工速度的预估和计算,可以得出一个关于工程进度的预测,从而及时调整工程计划,确保工程的顺利进行。

4. 优化施工方案。

在实际施工中,有时需要对施工方案进行优化,以提高施工效率和降低成本。

流水施工工期计算公式可以作为一个重要的参考依据,帮助工程师和施工方对施工方案进行评估和优化,从而达到更好的施工效果。

二建《建筑实务》案例题真题知识点归纳【精编版】

二建《建筑实务》案例题真题知识点归纳【精编版】

二建《建筑实务》案例题真题知识点归纳1、填方应按设计要求预留沉降量,一般不超过填方高度的3%。

冬季填方每层铺土厚度应比常温施工时减少20%-25%。

预留沉降量比常温时适当增加。

2、流水施工工期计算3、调整施工进度计划的步骤还有:分析进度偏差的影响并确定调整的目标,选择适当的调整方法,编制调整方案,对调整方案进行评价和决策,调整,确定调整后付诸实施的新施工进度计划。

4、模板的拆除(1)模板拆除时,拆模的顺序和方法应按模板的设计规定进行。

当设计无规定时,可采取先支的后拆、后支的先拆,先拆非承重模板、后拆承重模板的顺序,并应从上而下进行拆除。

(2)底膜拆除时的混凝土强度要求(3)当混凝土强度能保证其表面及棱角不受损伤时,方可拆除侧模。

5、预制剪力墙墙板吊装工艺流程:基层处理→测量→预制墙体起吊→下层竖向钢筋对孔→预制墙体就位→安装临时支撑→预制墙体校正→临时支撑固定→摘钩→堵缝、灌浆。

6、预制墙体间后浇节点形式:“一”形、“L”形、“T”形。

7、钢筋笼制作与安装质量控制:(1)钢筋笼宜分段制作,分段长度视成笼的整体刚度、材料长度、起重设备的有效高度三因素综合考虑。

(2)为保证保护层厚度,钢筋笼上应设有保护层垫块,设置数量每节钢筋笼不应小于2组,长度大于12m的中间加设一组,每组块数不得小于3块,且均匀分布在同一截面的主筋上。

8、工程预付款用于承包人为合同所约定的工程施工购置材料、工程设备、购置或租赁施工设备、修建临时设施以及组织施工队伍进场等所用的费用。

预付款不得用于与本合同无关的事项,具有专款专用的性质。

9、工程合同价、预付款与起扣点的计算10、专家论证会的参会人员:(一)专家组成员;(二)建设单位项目负责人或技术负责人;(三)监理单位项目总监理工程师及相关人员;(四)施工单位分管安全的负责人、技术负责人、项目负责人、项目技术负责人、专项方案编制人员、项目专职安全生产管理人员;(五)勘察、设计单位项目技术负责人及相关人员。

异节奏流水施工

异节奏流水施工
流水施工的基本组织方式
复习引入:
等节奏流水施工(全等节奏流水)
有节奏流水施工
等步距异节拍流水施工 (成倍节拍流水)
流水施工
异节奏流水施工
无节奏流水施工
异步距异节拍流水施工
流水施工组织方式分类图
异节奏流水施工
异节奏流水施工是指在有节奏的流水施工中,各施工 过程的流水节拍各自相等而不同施工过程之间的流水 节拍不尽相等的流水施工。
三、等步距异节拍流水施工
(二)特征 ⑴同一施工过程在各施工段上的流水节拍彼此相等; ⑵不同施工过程在同一施工段上的流水节拍彼此不等,
但互为倍数关系; ⑶流水步距彼此相等,且等于各流水节拍的最大公约数,
即: K=最大公约数{t1,t2,……,tn}; ⑷各专业工作队都能保证连续施工,施工段没有空闲; ⑸专业工作队数大于施工过程数,即:n1>n。
程的最后一个专业工作队所通过 的施工段总数。
n1 1
m zh
T Ki,i1 tizh C Z
i1
i 1
m n'1 Kb
C
Z
例:某住宅小区共有6幢同类型的住宅楼基础工程施工,其基础 施工划分为挖基槽、做垫层、砌筑砖基础、回填土等四个施工过 程,它们的作业时间分别为:D1=4天,D2=2天,D3=4天,D4=2 天。
成倍流水节拍施工主要参数的确定
1、流水步距
Ki,i+1=Kb
Kb:成倍流水节拍步距,为流水节拍的最大公约数

2、施工队组数确定
t i bi Kb
nˊ=Σbi
bi:某施工过程所需施工队数 nˊ:专业施工队总数目
3、流水工期 无层间关系时: T=(m+ nˊ-1) Kb + ∑Zi,I+1- ∑ Ci,I+1

工程项目管理-流水施工工期计算

工程项目管理-流水施工工期计算

(2)固定节拍流水施工工期。

1)有间歇时间的固定节拍流水施工。

详见【例4.4.1】。

2)有提前插入时间的固定节拍流水施工。

所谓提前插入时间,是指相邻两个专业工作队在同一施工段上共同作业的时间。

详见【例3.4.2】。

2.异节奏流水施工异节奏流水施工是指在有节奏流水施工中,各施工过程的流水节拍各自相等而不同施工过程之间的流水节拍不尽相等的流水施工。

在组织异节奏流水施工时,又可以采用异步距和等步距两种方式。

(1)异步距异节奏流水施工。

异步距异节奏流水施工是指在组织异节奏流水施工时,每个施工过程成立一个专业工作队,由其完成各施工段任务的流水施工。

异步距异节奏流水施工的特点如下:①同一施工过程在各个施工段上的流水节拍均相等;不同施工过程之间的流水节拍不尽相等;②相邻施工过程之间的流水步距不尽相等;③专业工作队数等于施工过程数;④各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。

【例3.4.3】某工程项目由四幢大板结构楼房组成,每幢楼房为一个施工段,施工过程划分为基础工程、结构安装、室内装修和室外工程4项,其流水施工进度计划如图3.4.5所示。

图3.4.5大板结构楼房流水施工进度计划由图4.4.5可知,如果按4个施工过程成立4个专业工作队组织流水施工,其总工期为:T=(5+10+25)+4×5=60(周)(2)等步距异节奏流水施工。

等步距异节奏流水施工是指在组织异节奏流水施工时,按每个施工过程流水节拍之间的比例关系,成立相应数量的专业工作队而进行的流水施工,也称为成倍节拍流水施工。

成倍节拍流水施工的特点如下:①同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍不等,但其值为倍数关系;②相邻施工过程的流水步距相等,且等于流水节拍的最大公约数(K );③专业工作队数大于施工过程数,即有的施工过程只成立一个专业工作队,而对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目;④各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。

流水施工各项参数计算公式

流水施工各项参数计算公式

流水施工各项参数计算公式在建筑施工中,流水施工是一种常见的施工方法,它可以有效地提高施工效率,降低施工成本,因此受到了广泛的应用。

在进行流水施工时,需要对各项参数进行精确的计算,以确保施工过程的顺利进行。

本文将介绍流水施工中常用的各项参数计算公式,以及它们的应用方法。

1. 施工周期计算公式。

施工周期是指完成一定工程量所需的时间,它是流水施工中最基本的参数之一。

在进行施工周期的计算时,需要考虑到工程量、施工人员数量、施工设备的效率等因素。

一般来说,施工周期的计算公式如下:施工周期 = 工程量 / (施工人员数量×施工设备效率)。

其中,工程量是指需要完成的工程量,施工人员数量是指参与施工的人员数量,施工设备效率是指施工设备的工作效率。

通过这个公式,可以比较准确地计算出完成一定工程量所需的时间,从而合理安排施工计划。

2. 施工进度计算公式。

施工进度是指在一定时间内完成的工程量,它是评价施工效率的重要指标。

在进行施工进度的计算时,需要考虑到施工周期、实际工程量、施工人员数量等因素。

一般来说,施工进度的计算公式如下:施工进度 = 实际工程量 / (施工周期×施工人员数量)。

通过这个公式,可以比较准确地计算出在一定时间内完成的工程量,从而及时调整施工计划,保证施工进度的顺利进行。

3. 施工成本计算公式。

施工成本是指完成一定工程量所需的成本,它是评价施工经济效益的重要指标。

在进行施工成本的计算时,需要考虑到人工成本、材料成本、设备成本等因素。

一般来说,施工成本的计算公式如下:施工成本 = 人工成本 + 材料成本 + 设备成本。

其中,人工成本是指施工人员的工资和福利费用,材料成本是指施工所需材料的购买费用,设备成本是指施工所需设备的租赁费用或购买费用。

通过这个公式,可以比较准确地计算出完成一定工程量所需的成本,从而合理控制施工成本,提高施工经济效益。

4. 施工质量计算公式。

施工质量是指施工过程中所达到的技术指标和要求,它是评价施工质量的重要指标。

计算工程的流水施工工期(3篇)

计算工程的流水施工工期(3篇)

第1篇一、流水施工工期的概念流水施工工期是指在一定条件下,完成一个工程项目所需的时间。

它包括施工准备时间、施工时间、间歇时间和施工结束时间等。

流水施工工期的计算方法主要有成倍节拍流水施工和无节奏流水施工两种。

二、成倍节拍流水施工工期计算1. 确定施工段数:根据工程实际情况,将工程划分为若干个施工段。

施工段数M 的确定应遵循以下原则:(1)施工段数应与施工过程数一致,即M=N;(2)施工段数应满足施工连续性和均衡性的要求;(3)施工段数应便于施工组织和管理。

2. 确定施工过程数:施工过程数N是指施工过程中所涉及的各个施工步骤。

施工过程数N的确定应遵循以下原则:(1)施工过程数应与施工内容一致;(2)施工过程数应便于施工组织和管理。

3. 确定流水步距:流水步距K是指相邻两个施工过程在各个施工段上的作业时间间隔。

流水步距K的计算公式为:K = 最大公约数(施工节拍)4. 确定专业施工队数:专业施工队数n是指参与流水施工的施工队数目。

专业施工队数的计算公式为:n = (N×M-1)/K5. 计算流水施工工期:流水施工工期T的计算公式为:T = (N×M-1)×K + G其中,G为混凝土养护间歇时间。

三、无节奏流水施工工期计算1. 确定施工段数:与成倍节拍流水施工相同。

2. 确定施工过程数:与成倍节拍流水施工相同。

3. 确定流水步距:流水步距K的计算公式为:K = 最大公约数(相邻两个施工过程在各施工段上的流水节拍之和)4. 确定专业施工队数:专业施工队数n的计算公式为:n = (N×M-1)/K5. 计算流水施工工期:流水施工工期T的计算公式为:T = (N×M-1)×K + G四、总结流水施工工期计算是工程管理中的重要环节。

通过对施工段数、施工过程数、流水步距、专业施工队数和间歇时间的合理确定,可以有效地计算出流水施工工期,为工程项目的进度控制提供有力保障。

关于计算异节奏流水施工工期的探讨

关于计算异节奏流水施工工期的探讨

关于计算异节奏流水施工工期的探讨摘要:流水施工是一种科学有效的工程项目施工组织方法之一,它可以充分地利用工作时间和操作空间,减少生产性消耗,提高劳动生产率,保证工程连续、均衡、有节奏地进行,从而对提高工程质量、降低工程造价、缩短工期有着明显作用。

然而,在工期计算中,特别是在既有施工段又有施工层时,施工段如何划分或从理论上进行计算工期得出的结论往往出现一些与实际不相符的结果,文章就此展开论述并在原计算公式上提出新观点。

关键词:流水施工施工段施工过程工期采取流水施工目的是尽可能地利用工作面进行施工,缩短工期;实现各工作队专业化施工,提高技术水平和劳动生产率,提高工程质量;同时专业工作队能够连续施工,同时使相邻专业队的开工时间能够最大限度地搭接,有利于资源的组织供应。

为了组织计算流水施工工期和各施工过程在时间和空间上的开展情况及互相依存关系,引入了工艺参数施工过程n,空间参数工作面和施工段m,时间参数流水节拍t,流水步距k,流水施工工期T。

根据流水节拍规律不同分为有节奏流水施工、非节奏流水施工;其中有节奏流水施工又分为等节奏和异节奏流水施工,本文以异节奏流水施工进行分析探讨。

1.案例由项建国编著的中国建筑工业出版社出版的《建筑工程项目管理》,普通高等教育“十一五”国家级规划教材,p113[案例5-2]一幢三层砖混结构主体工程可分砌墙、浇圈梁、搁板三个施工过程,它们分别为6天、2天、4天。

圈梁需2天养护,层间间歇分别为2天、4天,组织有节奏流水应分几段,分10段时工期为多少天?并绘制横道图[1]。

2.计算每个施工过程所需的班组数bi,bi=ti/Kb1 =3,b2=1,b3 =23.验算施工段数mm=10≥mmin =∑bi+∑Z1/K+∑Z2/K =(3+1+2)+2/2+4/2=9组织有节奏流水至少分为9段4.计算工期T2.施工段含义2.1施工段的定义在组织流水施工时,将施工对象在平面或空间上划分成若干个劳动量大致相等的施工段落,称为施工段或流水段。

等步距异节奏流水施工工期计算公式

等步距异节奏流水施工工期计算公式

等步距异节奏流水施工工期计算公式
异节奏等步距流水施工工期计算公式如下:流水步距=最大公约数{流水节拍}。

意思是保证该分部工程完成,相邻两个分项工程投入施工最大的时间间隔天数。

例如屋面分部工程,分找平层、保温层、防水层、隔热层、保护层5个分项工程,那么完成该屋面工程,相邻工序找平层、保温层、防水层、隔热层、保护层最大时间间隔是多少,就为流水步距。

工期的计算方法:
异节奏,等节奏:用公式T=(M+N-1)*K+工艺间歇+组织间歇-提前插入M为流水段,N为流水施工过程或专业工作队数,K为流水节奏。

流水施工的组织方式与工期计算

流水施工的组织方式与工期计算

流水施工的组织方式与工期计算建筑工程的流水施工要求有必然的节拍,才能步伐和谐,配合适当。

流水施工的节拍是由流水节拍所决定的。

由于建筑工程的多样性,各分部份项的工程量不同较大,要使所有的流水施工都组织成统一的流水节拍是很困难的。

在大多数情形下,各施工进程的流水节拍不必然相等,乃至一个施工进程本身在各施工段上的流水节拍也不相等。

因此形成了不同节拍特征的流水施工。

在节拍性流水施工中,按照各施工进程之间流水节拍的特征不同,流水施工可分为:等节拍流水施工;异节拍流水施工和无节拍流水施工三大类。

一、等节拍流水施工概念:是指同一施工进程在各施工段上的流水节拍都相等,而且不同施工进程之间的流水节拍也相等的一种流水施工方式,也称为全等节拍流水或同步距流水。

如:某工程划分A、B、C、D四个施工进程,每一个施工进程分四个施工段,流水节拍均为2天,组织等节拍流水施工,计算工期。

组织步骤:1、肯定施工顺序,分解施工进程。

2、肯定项目施工起点流向,划分施工段。

3、按照等节拍流水施工要求,计算流水节拍数值。

4、肯定流水步距,K=t5、计算流水施工的工期。

工期计算:T=(m+n-1)×K=(4+4-1)×2=14 (天)二、异节拍流水施工概念:是指同一施工进程在各施工段上的流水节拍都相等,但不同施工进程之间的流水节拍不完全相等的一种流水施工方式。

分为:一般异节拍流水和成倍节拍流水。

(一)一般异节拍流水施工概念:是指同一施工进程在各施工段上的流水节拍相等,不同施工进程之间的流水节拍不相等也不成倍数的流水施工方式。

如:某工程划分为A、B、C、D四个施工进程,分四个施工段组织流水施工,各施工进程的流水节拍别离为:t A=3,t B=4,t C=5,t D=3;试求该工程的工期。

组织步骤:1、肯定流水施工顺序,分解施工进程。

2肯定施工起点流向,划分施工段。

3肯定流水节拍。

4肯定流水步距。

5肯定计划总工期工期计算:流水步距K A,B=t A=3天;K B,C=t B=4天;K C,D=m×t C-(m-1)×t D=4×5-(4-1)×3=11(天)工期T=∑K+t n=(3+4+11)+(4×3)=30 (天)(二)成倍节拍流水概念:是指同一施工进程在各个施工段上的流水节拍相等,不同施工进程的流水节拍之间存在整数倍关系的流水施工方式。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

异节奏流水施工的工期如何计算?
已知某基础工程由开挖垫层砌基础和回填夯实四个过程组成,按平面划分为四段顺序施工,各过程流水节拍分为12天、4天、10天、6天,按异节奏组织流水施工的工期则为()天?
A、38天
B、40天
C、56天
D、128天
12 4 10 6 的最大公约数为2,即流水步距。

专业工作队数=12/2+4/2+10/2+6/2=16,已知施工段数=4,则
用公式计算(16+4-1)*2=38天
流水节拍的计算
某工程基坑开挖时需取土6000m³,分成四段组织施工,拟选择3台挖土机挖土,每台挖土机台班定额是50m³/台班,拟采取日两班作业,则该工程挖土的流水节拍为多少天?
满意回答
t=p/R·m·b t—某施工过程流水节拍p—完成某工程所需的工日数或台班数R—某施工过程的施工队组人数或机机械台数b—每天工作班制m—流水施工划分的施工段数t =6000/(50*3*2*4)=5天
在成倍节拍流水施工工期计算公式T=(M+N-1)K+G中G代表什么?
满意回答
在成倍节拍流水施工工期计算公式T=(M+N-1)K+G中G代表什么?G是工艺间歇时间。
