东南大学郭正兴土木工程施工课件05钢筋工程
复杂施工滑移(第五讲 移楼简化版) [兼容模式]
大型复杂工程施工(第五讲)楼房迁移技术——滑移迁移东南大学土木工程施工研究所郭正兴2011年秋盐城市盐都县招标移楼(2004年2月)概述1.定义:建筑物整体移动,是指在保持建筑物建筑结构整体性和可用性不变的情况下,将其整体筑结构整体性和可用性不变的情况下将其整体移动一个新的位置。
2历史背景:建筑物整体移动技术在国外已有一 2.历史背景:建筑物整体移动技术在国外已有百多年的历史,他们对于有继续使用价值或有文物价值的建筑物都很珍爱,不惜重金运用整体移动技术将其转移到合适位置予以重新利用和保护。
同时,他们对环境保护要求较高,如果将建筑物拆除,必将产生粉尘、噪音以及大量不可再生的建筑垃圾,因此,建筑物整体平移技术在发达国家已发展到相当高的水平。
在我国也有十几年的家已发展到相当高的水平在我国也有十几年的实践。
3移楼技术的优点3.移楼技术的优点:该项技术与拆除重建相比较具有明显的经济效益、社会效益和环保效益。
环保效益4.移楼技术在我国的发展:我国正处于前所未有的大规模基础设施建设时期城所未有的大规模基础设施建设时期,旧城区的改造、道路的扩宽和历史建筑的保护等均遇到建筑物迁移保护与拆除的矛盾,如果对有条件的建筑物采取整体移动,可起到事半功倍的效果。
与国外相比,我国建筑物整体移动技术和设备均较落后,目前只局限于个例的工程实践中,还缺乏系套术统的成套技术和与之相适应的设备。
移楼技术的移动方式通常移动方式有以下几种:1.整体平移:将建筑物在同一水平线上移动,不改变其高度不改变其高度。
2.整体升降:将建筑物在同一铅垂线上升降。
3.整体斜移:将建筑物沿斜线方向移动。
4.整体转动:将建筑物沿建筑物的某一点,整体转动将建筑物沿建筑物的某点体转动一个角度。
整体转动又分为:水平转动垂直转动(又称为建筑纠偏)1.设计一个“冰箱底架”保证被移建筑物在移动过程中移楼设备1.顶升设备:一般用于建筑物的纠偏和抬升(如下图)。
2牵引设备世界上第座建筑整体移动使用蒸汽机作为 2.牵引设备:世界上第一座建筑整体移动使用蒸汽机作为牵引装置;也有的工程使用卷扬机;使用较多的牵引装置是千斤顶(螺旋,液压)(多见与国内);在河道和海上是千斤顶螺旋液多见与内;在河海使用船的工程也有若干例(图解);目前使用最多的一种移动设备是多轮平板拖车(多见于国外),一般由汽车或挖掘机等做牵引最新又出现了一种自身可提供动力的多挖掘机等做牵引,最新又出现了种自身可提供动力的多轮平板拖车,并在多个工程中应用取得了理想的效果。
土木工程施工课件(05钢筋工程)
由于施工误差、地基不均匀沉降等原因导致结构变形。应加强施工 监控,确保施工精度。
解决方案
优化混凝土配合比,加强养护;加强施工监控,确保施工精度;定期 进行结构检测与加固处理。
05
钢筋工程的未来发展趋势
高强度钢筋的应用与发展
高强度钢筋具有更高的承载能力和稳 定性,能够减少结构构件的尺寸和重 量,提高建筑物的使用空间和经济效 益。
04
钢筋工程的常见问题与解决方案
钢筋材料的质量问题与解决方案
钢筋材料锈蚀
存放和使用过程中未采取防锈措施,导致钢筋锈蚀。应定期检查 ,确保存放环境干燥,使用前清除锈迹。
钢筋材料质量不达标
采购时未严格检验,导致不合格钢筋用于工程。应加强进场检验, 确保钢筋质量合格。
解决方案
加强钢筋材料的存放管理,定期检查并采取防锈措施;严格把控进 场检验,确保钢筋质量达标。
钢筋混凝土结构的施工安全措施
高空作业安全措施
在施工过程中,涉及到高空作业时, 要采取相应的安全措施,如搭设脚手 架、系安全带等。
机械操作安全措施
防火安全措施
在施工现场要设置消防设施和器材, 并定期进行检查和维护,确保其有效 性。同时要严禁烟火,加强防火意识 。
在使用各种施工机械时,要遵守机械 操作规程,确保机械的正常运转和操 作安全。
。新型的钢筋材料、连接技术和加工设备不断涌现,推动了钢筋工程的
现代化发展。
03
未来展望
未来,随着环保意识的提高和可持续发展理念的普及,钢筋工程将更加
注重绿色施工和节能减排。同时,智能化技术的应用也将为钢筋工程施
工带来更多的创新和变革。
02
钢筋材料与加工
钢筋材料的选择与检验
东南大学郭正兴土木工程施工课件01绪论
项目进度
合理安排工期,确保施工进 度符合计划。
土方工程施工的步骤和注意事项
1 测量标高
通过测量仪器确定土方的高度和坡度。
3 路基处理
处理路基土壤的承载力和排水等问题。
2 开挖与填方
根据设计要求,进行土方开挖和填方。
4 土壤压实
使用压路机等设备对土方进行压实,提高 土壤的密实度。
桥梁工程施工的注意事项和步骤
东南大学郭正兴土木工程 施工课件01绪论
本课件介绍郭正兴老师及其研究方向;土木工程施工的定义和基本概念;施 工管理在土木工程中的作用;土木工程施工的基本流程等。
土木工程施工管理的关键要素
人力资源
合理分配人力资源,制定适 当的工作计划,提高施工效靠性和安全性。
未来土木工程施工将更加智能化,利用新技术和材料推动工程效率和可持续发展。
安全与质量控制在土木工程施工中的重 要性
1 安全保障
2 质量控制
确保工人和现场人员的安全,遵守相关安 全规范。
加强施工质量管理,避免问题和缺陷。
环保工程施工的目标和实施步骤
1
减少污染
采取措施减少施工过程对环境的污染。
2
资源回收
合理利用和回收施工过程中的废弃物和资源。
未来土木工程施工的发展方向和展望
1
地基处理
对桥梁的基础地基进行处理,确保承
墩台施工
2
载力和稳定性。
根据设计进行桥墩和台基的施工。
3
桥梁拱架
搭建桥梁的拱架结构,确保稳定性。
混凝土工程施工的步骤和常见问题
浇筑混凝土
将混凝土倒入模具中,注意控 制浇筑速度和压实度。
养护混凝土
保持混凝土的湿度和温度,促 进强度发展。
【东南大学课件】装配式整体式混凝土结构关键技术研究与应用
现浇构件与预制构件的低周反复加载对比试验
a现浇试件XJ-1滞回曲线
b 装配试件ZP-1滞回曲线 c装配试件ZP-2滞回曲线
东南大学土木工程施工研究所
剪力墙试件承载能力 模型
XJ-1 ZP-1(改进) ZP-2(改进)
开裂荷载(kN) 屈服荷载(kN)极限荷载(kN) 备注
(2)剪力墙墙体承力结构宽缝(后浇带)现浇成整体结构
(3)框架承力结构梁柱节点现浇成整体结构(湿节点)
2 预制装配混凝土剪力墙结构
试验研究与工程应用
东南大学土木工程施工研究所
一、概述
预制装配混凝土剪力墙结构研究目的:
(1)探索合理的预制构件间的连接方法和抗震性能 (2)为试点工程应用提供通过专家论证的科学依据 (3) 为编制地方技术规程和标准图集提供技术依据 (4)为推广应用提供工程质量检查和竣工验收标准依据
高层大板房的典型接缝(楼板与墙的连接)
(1)沿楼板各边在与墙板板顶及板底键槽相对应位 置上应设置水平节点,利用楼板和墙板的伸出钢筋通过 现浇混凝土形成连接节点,节点内的钢筋应焊接连接 (2)通过沿外纵墙及横墙各层墙顶处的现浇圈梁将 墙板和楼板连成整体。圈梁内应设置水平钢筋和箍筋。
“大板房”的连接差,接缝渗漏、保温性差是通病。
规范规定:大板房的纵、横墙板交接处的竖向接缝应采用现浇混凝 土灌缝。竖向接缝的横截面不应小于100cm2,且截面边长不应小于 8cm。连接构造应有利于混凝土的浇灌和检查。灌缝应用细石混凝土, 其强度等级不应低于C15,同时不低于墙板混凝土的强度等级。
。
1.2 两种叠合保证了装配混凝土结构的整体性
东南大学土木工程施工研究所
2.1 NPC预制装配剪力墙结构的构件连接节点
《土木工程施工》课件 钢筋工程
• 钢筋闪光对焊工艺常用的有连续闪光焊、预热闪光焊和闪光-预热 -闪光焊三种工艺,根据钢筋品种、直径和所用焊机功率大小等选 用。
工艺名称
工艺过程
适用范围 适于焊接直径25mm以内的Ⅰ~Ⅲ级钢筋焊接直径 较小的钢筋最适宜
连续闪光焊 连续闪光、顶锻
预热闪光焊 闪光-预热闪光焊
预热、连续闪光、 适于钢筋端面较平整,且直径20mm以上的Ⅰ~Ⅲ 顶锻 级钢筋
(4) 冷拉质量控制: 冷拉钢筋表面不应发生裂纹或局部 颈缩现象,且拉伸和冷弯实验应符合规范规定。冷拉 钢筋主要用作受拉钢筋,在冲击荷载的动力设备基础, 吊环及负温度条件下,不得使用。
2) 冷拔 (1)含义:在常温下,把Ⅰ 级钢筋用强力使 其通过拔丝模,拔成直径比原来小的钢丝的 过程称为冷拔。 (2) 作用 :提高强度,节约钢材。 (3) 工艺及设备 工艺过程 :轧头 剥壳 润滑 拔丝
Ⅱ级
B 控制应力法
在张拉钢筋时,控制钢筋中的实际应力。 在张拉中若钢筋已达到下表中的 控制应力而冷拉率 未超过下表中最大冷拉率则合格;相反,达到了下表 中最大冷拉率而冷拉应力 没有达到控制应力,则认为 不合格。
冷拉控制应力及最大冷拉率
钢筋级别 Ⅰ级 Ⅱ级 Ⅲ级 钢筋直径(mm) ≦12 ≦ 25 28~40 8~40 冷拉控制应力 (Mpa) 280 450 430 500 最大冷拉率(%) 10.0 5.5 5.0
设备
钢筋 润滑 设备
拔丝模
拔丝筒
剥壳机
冷拔工艺示意图
(4)注意事项: • 拔丝速度约为0.2~0.3m/s, 速度过大易拔断; • 拔丝应经过几次反复拔成; • Φ6→ φ5 → φ4 • 拔过的钢丝冷弯时表面不得有裂纹。
4)冷拉与冷拔的区别
东南大学郭正兴土木工程施工05钢筋工程
钢筋马凳,保证板 上层钢筋网的高度
梁板钢筋的绑扎安装要求整齐,符合设计图的配筋要求。
精品课件
保证柱、墙主筋保护 层厚度的塑料卡具
钢筋的保护层厚度直接影 响了混凝土结构的耐久性,国 外对钢筋保护层的厚度控制很 严,国内也开始重视,使用了 专用塑料卡具。
精品课件
钢筋焊接连接——电渣压力焊
将被连接钢筋插入夹钳

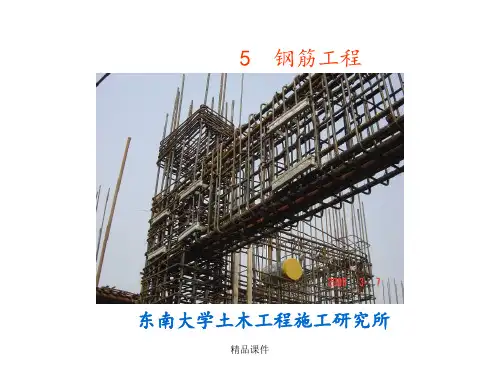

5 钢筋工程
东南大学土木工程施工研究所
精品课件
钢筋工程施工工艺流程
钢筋进场检验
钢筋翻样配料 下料长度计算 配料单
钢筋加工
钢筋安装与检查
调直、冷拉、冷拔、 弯曲、对焊连接、 螺纹加工等
钢筋绑扎安装、 焊接或机械连 接等
精品课件
梁柱中的箍筋、住宅楼板中的分布钢筋通常采用圆钢筋。进入工 地的盘圆钢筋需要进行调直处理,用卷扬机进行冷拉调直。
向焊剂盒内倒入焊剂
电渣压力焊是粗钢筋焊接连接的一种方法。其接头费用低, 经济实用,适用于Φ18~28的精竖品课向件钢筋连接。
将电极钳夹住被连钢筋
摇动手柄轻提上钢筋引弧
精品课件
引弧后连续通电,钢筋端面在渣池中熔化,熔 化到一定量时加压挤压。精品课件
打开焊接盒,回收焊剂
渣壳包裹着钢筋接头,并保温
精品课件
钢筋直螺纹的机械加工。
精品课件
精品课件
精品课件
已加工的滚轧直螺纹
钢筋连接时,先将套筒旋入钢筋一端,并将另一根被连钢筋
的一端旋入套筒
精品课件
用专用钢筋扳手拧紧,并检查钢筋端部旋入套筒的螺牙量
精品课件
柱子钢筋连接时,顶部 的工人将钢筋插入柱箍内侧, 底部工人将加工的钢筋端部螺 牙对准套筒,中部的工人用专 用扳手旋紧螺纹,形成三人基 本组合作业组。
土木工程施工课件钢筋工程.ppt
用专用钢筋扳手拧紧,并检查钢筋端部旋入套筒的螺牙量
2020/10/8
工程施工
2020/10/8
柱子钢筋连接时,顶部的 工人将钢筋插入柱箍内侧,底 部工人将加工的钢筋端部螺牙 对准套筒,中部的工人用专用 扳手旋紧螺纹,形成三人基本 组合作业组。
工程施工
钢筋机械连接——冷压套筒连接
冷压套筒钢筋连接是利用钢套筒的变形,与变形钢筋咬合
打开焊接盒,回收焊剂
2020/10/8
渣壳包裹着钢筋接头,并保温
工程施工
敲除渣壳,露出具有金属光泽的电渣压力焊接头。
2020/10/8
工程施工
钢筋焊接连接——气压焊
钢筋气压焊是一种经济不用电的钢筋连接方法,图为日本 2020/在10/8多层住宅楼的梁中将气压焊工应程施用工于水平钢筋的连接。
图为在南京古南都饭店工程地下室施工工地上,进行钢筋气
2020/10/8
工程施工
钢筋焊接连接——电渣压力焊
将被连接钢筋插入夹钳
向焊剂盒内倒入焊剂
电渣压力焊是粗钢筋焊接连接的一种方法。其接头费用低,经 2020/济10/8实用,适用于Φ18~28的竖工向程施钢工筋连接。
将电极钳夹住被连钢筋
2020/10/8
摇动手柄轻提上钢筋引弧
工程施工
引弧后连续通电,钢筋端面在渣池中熔化,熔化 2020/到10/8一定量时加压挤压。 工程施工
的盘圆钢筋需要进行调直处理,用卷扬机进行冷拉调直。
2020/10/8
工程施工
钢筋调直机调直
工地上也可采用钢筋调直机对盘圆钢筋调直,并完成定长
切断下料。
2020/10/8
工程施工
对于粗钢筋,可采用专用钢筋切断机切断。
土木工程施工钢筋工程ppt
土木工程施工钢筋工程ppt一、前言钢筋工程是土木工程中非常重要的一部分,它直接关系到工程的稳定性、安全性和耐久性。
钢筋工程施工作为土木工程的重要环节,在工程中起着至关重要的作用。
本次PPT将就钢筋工程施工进行详细介绍,包括施工前的准备工作、施工过程中的注意事项以及施工后的验收和管理等内容。
二、施工前的准备工作1.设计方面在进行施工前,必须要有详细的钢筋图纸和相关设计文件。
这些文件对于施工的质量和进度至关重要,因此在施工前需要对设计文件进行仔细的审核和准备。
2.材料准备对于钢筋工程,材料的选购和准备非常重要。
在进行施工前,需要充分准备好钢筋材料,并对其进行质量检验和编号。
3.施工人员培训在进行钢筋工程施工前,需要对施工人员进行培训,包括施工技术、安全操作规程以及质量管理等内容。
只有经过培训的施工人员才能够胜任复杂的钢筋工程施工。
4.施工设备准备在进行钢筋工程施工前,需要充分准备好相关的施工设备,包括吊装设备、焊接设备、切割设备等。
这些设备在施工中能够大大提高施工效率和施工质量。
5.基坑准备如果是地下工程的钢筋工程,还需要对基坑进行准备工作,包括基坑的开挖、支护和排水等工作。
这些基坑准备工作对于钢筋工程的安全施工非常重要。
三、施工过程中的注意事项1.钢筋间距和间隔在进行钢筋工程施工时,需要严格按照设计文件的要求进行钢筋的布置。
尤其是钢筋的间距和间隔,这直接关系到工程的抗震性和承载力。
因此在施工过程中,需要严格按照设计要求进行施工,确保钢筋的正确布置。
2.焊接和切割操作在施工过程中,钢筋的焊接和切割是常见的操作。
这些操作需要严格按照相关标准和规定进行,确保操作的安全和质量。
特别是在进行焊接操作时,需要对焊缝的质量进行检验,以确保焊接的牢固性和质量。
3.验收和管理在施工过程中,需要不断对钢筋工程进行验收和管理。
这包括对钢筋质量进行检测、对施工进度进行控制以及对施工质量进行监督等工作。
只有经过严格的验收和管理,才能够确保钢筋工程的施工质量和工程进度。
东南大学郭正兴土木工程施工课件10钢结构工程
柱段及中间梁段构件加工成型后,监理人员到厂对构件尺 寸进行预验收。
钢结构构件制作厂有较大的露天堆场,堆放已加工的钢构件。
对于钢构件间采用摩擦型高强螺栓连接的表面,希望生成红锈 (或抛丸、喷砂处理),以保证足够的摩擦力。
弹簧拉力计拉紧。现在可用计算机进行仿真模拟。复杂节点直接用 专用纸打印放样。
轧制成型的H型钢等原材料的进场分类堆放及进入库管理。
对于非标准规格的焊接H型钢,其翼缘和腹板均采用多头直 条切割机将钢板切割成条状,焊接成型。
用半自动切割机对翼缘钢板端部焊接所需坡口进行加工。
焊接H型钢的生产线的拼装点焊可用专用的自动组立机,型钢 夹紧、对中、定位点焊等过程自动控制,速度快,效率高。
中间梁的制作精度要求高,长度的误差直接影响安装。
两端工人 集中在一侧, 共同安装连接 腹板,由于柱 段安装时产生 内倾,影响中 间梁段的插入 安装。
安装工人转 移至下节柱连接 处,松动临时安 装固定高强螺栓, 使柱段略外倾。
混凝土楼板的底模采用压型钢板作永久性模板,钢梁的翼缘部 位焊栓钉,使钢梁与混凝土楼板共同工作。
钢框架的安装与楼面压型钢板的安装交叉作业,图为南京全民 健身中心钢框架在安装中。
钢结构的安装要编制详细的安装施工方案,特别注意保证钢结
构成型过程中的稳定性。图为2007年7月31日南京浦口发生的60m 跨度钢结构厂房8榀钢桁架连片坍塌事故,造成工人2死8伤。
钢结构现场安装的基本方法为采用吊机直接吊装钢构件。图为南 京奥体中心体育场钢屋盖采用600t履带吊机场内吊装屋盖钢梁。
钢构件制作完成后,出厂前做全面检查,打上编号及标识,装车运输。
东南大学郭正兴土木工程施工混凝土工程ppt课件
般控制在25℃以内。可在混凝土浇筑前,埋入电子测温的温度探
头。
精品课件
大体积混凝土浇筑后,用测温仪直接测量混凝土厚度中部、
上表面及底面的混凝土内部温度,以便及时控制混凝土的内外温
差和日降温速率。
精品课件
将测定的混凝土内外温差及升温和降温规律及时记录并 整理成图表,以便直观地进精行品大课件体积混凝土施工温控。
混凝土楼板裂缝
混凝土浇筑后,若混凝土配合比不合理、浇筑后养护不及时、 内外温差过大等均会造成混凝精品土课收件 缩过大形成裂缝。
施工缝表面凿毛处理
施工缝一般应留设在剪力较小的部位。施工缝表面应凿 毛处理,浇筑前充分浇水湿润。水平施工缝一般浇筑一层与 混凝土同配比的砂浆,后精浇品筑课上件 部混凝土。
精品课件
振捣棒
精品课件
大体积或大面积混凝土浇筑完毕,分两次收水,用木蟹将表面搓毛,
防止表面的收缩裂纹。
精品课件
扫毛
为了减小混凝土表面的毛细张力,防止混凝土龟裂,也可采 用在混凝土浇筑二次收浆后,精对品课混件凝土表面用扫帚扫毛处理。
用混凝土抹平机对大面积混凝土浇筑后进行抹平,既能密实 混凝土表面,也能防止混凝土表面开裂。抹平机分电动和汽油机 两类,汽油机抹平机的功率大精,品效课率件 高。
混凝土板后浇带
地下室墙后浇带
后浇带一般按结构设计要求留设,并保留一段时间。后浇 带处理同施工缝,一般浇筑微膨胀混凝土。
精品课件
此课件下载可自行编辑修改,供参考! 感谢您的支持,我们努力做得更好!
精品课件
南京玄武隧道底板混凝土浇筑后覆盖土工布进行保温
保湿养护。
精品课件
一般春秋天施工大面积混凝土,在混凝土浇筑后,可覆盖 塑料薄膜,保证其表面不失水,薄膜下可浇水养护。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
此五物之间,岂不为六一乎?”写作背景:宋仁宗庆历五年(1045年),参知政事范仲淹等人遭谗离职,欧阳修上书替他们分辩,被贬到滁州做了两年知州。到任以后,他内心抑郁,但还能发挥“宽简而不扰”的作风,取得了某些政绩。《醉翁亭记》就是在这个时期写就的。目标导学二:朗读文章,通文
会员免费下载 顺字1.初读文章,结合工具书梳理文章字词。2.朗读文章,划分文章节奏,标出节奏划分有疑难的语句。节奏划分示例
冷压套筒钢筋连接是利用钢套筒的变形,与变形钢筋咬合 在一起形成良好的连接。由于钢套筒的长度相对长,其经济指 标比滚轧直螺纹套筒连接差,现逐渐被直螺纹套筒连接取代。
冷压套筒采用液压千斤顶 作为压接钳,操作时对钢筋 的间距有一定要求,图为南 京玄武湖隧道主体结构施工 时钢筋的连接采用冷压套筒 连接,后改为直螺纹套筒连 接。
冷压套筒连接主要为径向冷压技术。图为当年南京
古南都饭店的地下室底板Ø 40钢筋的8000个接头应用 了该技术。
冷压套筒连接的接头质量可靠,特别适用于大 直径钢筋的连接以及受疲劳荷载的结构钢筋连接。
11 醉翁亭记
1.反复朗读并背诵课文,培养文言语感。
2.结合注释疏通文义,了解文本内容,掌握文本写作思路。
环滁/皆山也。其/西南诸峰,林壑/尤美,望之/蔚然而深秀者,琅琊也。山行/六七里,渐闻/水声潺潺,而泻出于/两峰之间者,酿泉也。峰回/路转,有亭/翼然临于泉上者,醉翁亭也。作亭者/谁?山之僧/曰/智仙也。名之者/谁?太守/自谓也。太守与客来饮/于此,饮少/辄醉,而/年又最高,故/自号曰/醉翁 也。醉翁之意/不在酒,在乎/山水之间也。山水之乐,得之心/而寓之酒也。节奏划分思考“山行/六七里”为什么不能划分为“山/行六七里”?
将电极钳夹住被连钢筋
摇动手柄轻提上钢筋引弧
引弧后连续通电,钢筋端面在渣池中熔化,熔化 到一定量时加压挤压。
打开焊接盒,回收焊剂
渣壳包裹着钢筋接头,并保温
敲除渣壳,露出具有金属光泽的电渣压力焊接头。
钢筋焊接连接——气压焊
钢筋气压焊是一种经济不用电的钢筋连接方法,图为日本 在多层住宅楼的梁中将气压焊应用于水平钢筋的连接。
已加工的滚轧直螺纹
钢筋连接时,先将套筒旋入钢筋一端,并将另一根被连钢筋的 一端旋入套筒
用专用钢筋扳手拧紧,并检查钢筋端部旋入套筒的螺牙量
柱子钢筋连接时,顶部的 工人将钢筋插入柱箍内侧,底 部工人将加工的钢筋端部螺牙 对准套筒,中部的工人用专用 扳手旋紧螺纹,形成三人基本 组合作业组。
钢筋机械连接——冷压套筒连接
阳修。他于庆历五年被贬谪到滁州,也就是今天的安徽省滁州市。也是在此期间,欧阳修在滁州留下了不逊于《岳阳楼记》的千古名篇——《醉翁亭记》。接下来就让我们一起来学习这篇课文吧!【教学提示】结合前文教学,有利于学生把握本文写作背景,进而加深学生对作品含义的理解。二、教学新
课目标导学一:认识作者,了解作品背景作者简介:欧阳修(1007—1072),字永叔,自号醉翁,晚年又号“六一居士”。吉州永丰(今属江西)人,因吉州原属庐陵郡,因此他又以“庐陵欧阳修”自居。谥号文忠,世称欧阳文忠公。北宋政治家、文学家、史学家,与韩愈、柳宗元、王安石、苏洵、苏轼、
5 钢筋工程
东南大学土木工程施工研究所
钢筋工程施工工艺流程
钢筋进场检验
钢筋翻样配料 下料长度计算 配料单
钢筋加工
钢筋安装与检查
调直、冷拉、冷拔、 弯曲、对焊连接、 螺纹加工等
钢筋绑扎安装、 焊接或机械连 接等
梁柱中的箍筋、住宅楼板中的分布钢筋通常采用圆钢筋。进入工地 的盘圆钢筋需要进行调直处理,用卷扬机进行冷拉调直。
苏辙、曾巩合称“唐宋八大家”。后人又将其与韩愈、柳宗元和苏轼合称“千古文章四大家”。
关于“醉翁”与“六一居士”:初谪滁山,自号醉翁。既老而衰且病,将退休于颍水之上,则又更号六一居士。客有问曰:“六一何谓也?”居士曰:“吾家藏书一万卷,集录三代以来金石遗文一千卷,有琴一张,有棋一局,而常置酒一壶。”客曰:“是为五一尔,奈何?”居士曰:“以吾一翁,老于
3.把握文章的艺术特色,理解虚词在文中的作用。
4.体会作者的思想感情,理解作者的政治理想。一、导入新课范仲淹因参与改革被贬,于庆历六年写下《岳阳楼记》,寄托自己“先天下之忧而忧,后天下之乐而乐”的政治理想。实际上,这次改革,受到贬谪的除了范仲淹和滕子京之外,还有范仲淹改革的另一位支持者——北宋大文学家、史学家欧
边加压边加热,两钢筋连接端面紧密接触在一起,金 属原子互相扩散,形成有效的连接。
加热加压的钢筋连接头呈红热竹节状,夹钳的刚度很重要。
钢筋机械连接——螺纹套筒连接
锥螺纹加工
钢筋机械连接的方法之一为螺纹套筒连接。早期多为车销锥螺纹套筒 连接,后改进为与母材等强的滚轧(或镦粗)直螺纹套筒连接。
钢筋机械接头的加工及现场安装多采用专业分包的形式,图为滚轧钢 筋直螺纹的机械加工。
图为在南京古南都饭店工程地下室施工工地上,进行钢筋气 压焊应用的表演。操作工人将夹钳夹住上、下钢筋端部,点燃 气压焊的焊炬。
焊炬点燃后,套入钢筋连接部位,先用强焰对连 接部位上下轻微移动加热。
用强焰对钢筋端面加热后,集中用中焰。加热,使 钢筋连接的两端面加热至热塑状态。
待钢筋两连接端面加热至热塑状态后,连接手 动液压加压器,逐渐对上、下两钢筋加压。
梁板钢筋的绑扎安装要求整齐,符合设计图的配筋要求。
保证柱、墙主筋保护 层厚度的塑料卡具
钢筋的保护层厚度直接影 响了混凝土结构的耐久性,国 外对钢筋保护层的厚度控制很 严,国内也开始重视,使用了 专用塑料卡具。
钢筋焊接连接——电渣压力焊
将被连接钢筋插入夹钳
向焊剂盒内倒入焊剂
电渣压力焊是粗钢筋焊接连接的一种方法。其接头费用低,经 济实用,适用于Φ18~2ห้องสมุดไป่ตู้的竖向钢筋连接。
钢筋调直机调直
工地上也可采用钢筋调直机对盘圆钢筋调直,并完成定长 切断下料。
对于粗钢筋,可采用专用钢筋切断机切断。
工地加工的各种规格箍筋、梁筋、板筋等应分 类堆放整齐。
以往箍筋的弯曲通常采用人工弯曲,现采用专用的箍筋 弯曲机机械弯曲,提高了工效,降低了劳动强度。
钢筋马凳,保证板上 层钢筋网的高度
