吊顶工程隐蔽验收的内容
隐蔽工程检查验收制度
隐蔽工程检查验收制度1. 引言隐蔽工程是指安装在建筑物或其他工程结构内部、外部无法直接观察到的部分,如管道、电缆、隔热层等。
隐蔽工程的施工质量直接影响到工程的安全性和使用寿命。
因此,建立科学合理的隐蔽工程检查验收制度对于保证工程质量具有重要意义。
2. 检查验收内容隐蔽工程检查验收制度应包括以下内容:2.1 检查验收人员指定经验丰富、技术过硬的专业人员进行隐蔽工程的检查验收工作。
检查验收人员应具备相关工程知识,熟悉隐蔽工程的施工要求和工艺流程。
2.2 检查验收时间隐蔽工程的检查验收应在施工过程中的适当阶段进行,并确保在工程竣工前完成。
具体的检查验收时间由项目管理人员和施工单位商定。
2.3 检查验收范围根据工程的具体情况,确定隐蔽工程的检查验收范围。
通常包括以下方面:•接口连接:检查隐蔽工程与其他工程或设备的接口是否符合设计要求,是否存在漏洞或缺陷。
•施工质量:检查隐蔽工程的施工质量是否符合相关标准和规范要求,如材料的选择、安装的方式等。
•防水、防火:检查隐蔽工程的防水、防火措施是否符合相关要求。
•通风、排气:检查隐蔽工程的通风、排气系统是否正常运行,是否存在堵塞或其他问题。
2.4 检查验收方法隐蔽工程的检查验收方法可分为目视检查和技术检测两种方式。
•目视检查:检查验收人员通过直接观察隐蔽工程的外观、接口连接等情况,判断其是否符合标准要求。
•技术检测:根据具体需求,采用相关仪器设备进行检测,检测数据作为隐蔽工程施工质量的评估依据。
2.5 检查验收标准制定隐蔽工程检查验收标准,明确验收合格的标准要求。
验收标准应具备科学性、权威性,能够客观评定隐蔽工程的施工质量。
3. 检查验收程序隐蔽工程检查验收程序应包括以下步骤:3.1 提前准备项目管理人员和施工单位在进行隐蔽工程施工之前,应认真研究工程设计文件和施工方案,明确隐蔽工程的施工要求和质量标准。
3.2 检查验收计划制定根据工程的具体情况,制定隐蔽工程检查验收计划。

吊顶石膏板隐蔽
8)以上工序符合要求,评定合格,请求进入下一工序;
监理工程师验核意见:
验核人:
试验单、合格ห้องสมุดไป่ตู้、其他证明文件等编号
名称或直径
出厂合格证编号
试验单编号
参加核查人员意见:
检查人:
单位工程技术负责人:曹卫石质量检查员:曹卫石填表人:
2)吊顶标高、尺寸、起拱和造型符合设计要求。
3)面板采用1220×2440×12mm石膏板;
4)面板材料的安装牢固。
5)面板的接缝按照施工工艺标准进行进行板缝防裂处理;安装双层石膏板时,面层板与基层板的接缝错开,并不在同一根龙骨上接缝;
6)面板材料表面清洁、色泽一致,无翘曲、裂缝及缺损;压条平直、宽窄一致;
归档编号:
吊顶石膏板面层隐蔽工程检查验收记录
工程名称:华润万家沈阳文化店项目建设单位:华润万家生活超市有限公司施工图号:
隐蔽部位:施工单位:南通市建筑装饰装璜有限公司隐蔽日期:2011年月日
隐蔽检查内容:
1)按照图纸及《建筑装饰工程施工及验收规范》(JGJ73-91)为标准规范验核,部分工程参照《室内装饰工程质量规范》(GB1838-93)中的相关标准施工。

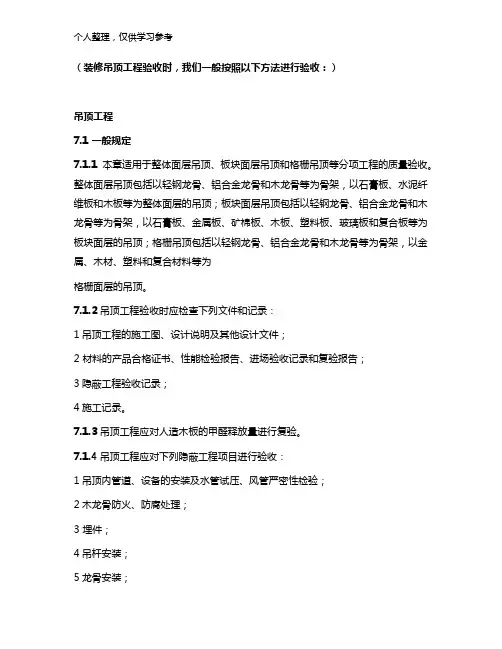

装修吊顶工程质量验收要求
(装修吊顶工程验收时,我们一般按照以下方法进行验收:)吊顶工程7.1 一般规定7.1.1 本章适用于整体面层吊顶、板块面层吊顶和格栅吊顶等分项工程的质量验收。
整体面层吊顶包括以轻钢龙骨、铝合金龙骨和木龙骨等为骨架,以石膏板、水泥纤维板和木板等为整体面层的吊顶;板块面层吊顶包括以轻钢龙骨、铝合金龙骨和木龙骨等为骨架,以石膏板、金属板、矿棉板、木板、塑料板、玻璃板和复合板等为板块面层的吊顶;格栅吊顶包括以轻钢龙骨、铝合金龙骨和木龙骨等为骨架,以金属、木材、塑料和复合材料等为格栅面层的吊顶。
7.1.2吊顶工程验收时应检查下列文件和记录:1吊顶工程的施工图、设计说明及其他设计文件;2 材料的产品合格证书、性能检验报告、进场验收记录和复验报告;3隐蔽工程验收记录;4施工记录。
7.1.3吊顶工程应对人造木板的甲醛释放量进行复验。
7.1.4吊顶工程应对下列隐蔽工程项目进行验收:1吊顶内管道、设备的安装及水管试压、风管严密性检验;2木龙骨防火、防腐处理;3 埋件;4吊杆安装;5龙骨安装;6 填充材料的设置;7反支撑及钢结构转换层。
7.1.5同一品种的吊顶工程每50间应划分为一个检验批,不足50间也应划分为一个检验批,大面积房间和走廊可按吊顶面积每30㎡计为1间。
7.1.6 每个检验批应至少抽查10%,并不得少于3间,不足3间时应全数检查。
7.1.7安装龙骨前,应按设计要求对房间净高、洞口标高和吊顶内管道、设备及其支架的标高进行交接检验。
7.1.8 吊顶工程的木龙骨和木面板应进行防火处理,并应符合有关设计防火标准的规定。
7.1.9 吊顶工程中的埋件、钢筋吊杆和型钢吊杆应进行防腐处理。
7.1.10安装面板前应完成吊顶内管道和设备的调试及验收。
7.1.11 吊杆距主龙骨端部距离不得大于300mm.当吊杆长度大于 1500mm时,应设置反支撑。
当吊杆与设备相遇时,应调整并增设吊杆或采用型钢支架。
7.1.12 重型设备和有振动荷载的设备严禁安装在吊顶工程的龙骨上。
吊顶隐蔽工程验收规范
吊顶隐蔽工程验收规范隐蔽工程中包含的工程很多,除了水路和电路,还有吊顶工程。
为了让天花板变得好看,很多人装修的时候会选择安装吊顶,虽然在天上,但吊顶的重要性也不言而喻,吊顶隐蔽工程中涉及到很多安全方面的因素,因为他不但要考虑承重,而且还得考虑电器及其他材料的搭配与美观程度以及今后的维修问题。
接下来就由小编给大家介绍一下吊顶隐蔽工程的验收规范。
吊顶隐蔽工程验收规范,根据GB50210-2001《建筑装饰装修工程质量验收规范》的要求,1)吊顶内管道、设备的安装及水管试压;2)木龙骨防火、防腐处理;3)预埋件或拉结筋;4)吊杆安装;5)龙骨安装;6)安装龙骨前,应按照设计要求对房间净高、洞口标高和吊顶内管道、设备及其支架的标高进行交接检验。
7)吊顶工程的木吊杆、木龙骨和木饰面板必须进行防火处理,并应符合有关设计防火规范的规定;8)吊顶工程中的预埋件、钢筋吊杆和型钢杆应进行防锈处理;1 / 39)安装饰面板前应完成吊顶内管道和设备的调试及验收吊顶隐蔽工程验收规范。
集成吊顶正风弥全国。
,传统吊顶正渐渐失去市场,但现在.(1)原来大部分业主因为价格便宜会选择塑料扣板包括塑钢来做吊顶天花,有的虽可阻然,但其耐高温性能不佳(稍微长时间的受热就容易变形、变色),不防火(国家建设部规定凡重要装饰工程均不得采用塑料板扣一律采用铝扣)。
(2)很多建材市场缺少规范,因此众多厚度只有或的不符合标准的铝扣,因其价格便宜而大行其道,不仅表面外观上不够平整、好看,而且天花的重要功能——吸隔音效果不佳,这会导致室内嗓音污染吊顶隐蔽工程验收规范。
(3)传统吊顶中的浴霸实际上是卫浴间最大的隐患(水与电的结合、箱体的高聚热等),如稍不留神忘记关灯暖超过数小时就会带来巨大的财产损失。
(4)传统吊顶中照明灯(面包灯或吸顶灯)往外凸出,非常不协调,没有整体美感。
(5)原来浴霸中的换气效果太差了,所谓的三合一、四合一不过是掩人耳目,实际上哪个功能都不能最佳发挥,单独专业的换气扇也是厨卫间换气的关键因素,而浴霸换气却不能解决问题因此,集成吊顶就有了生根的理由,集成吊顶在产品结2 / 3构上做出了突破性的变革,它将传统吊顶拆分成若干个功能,再通过消费者自由选择组合成一个新体系——即将吊顶、取暖、换气、照明、音响自由搭配在厨卫专用吊顶上,并能自由移动,再次组合。
最新吊顶工程质量验收规范(精)
6 吊顶工程6.1 一般规定6.1.1 本章适用于暗龙骨吊顶、明龙骨吊顶等分项工程的质量验收。
6.1.2 吊顶工程验收时应检查下列文件和记录:1 吊顶工程的施工图、设计说明及其他设计文件。
2 材料的产品合格证书、性能检测报告、进场验收记录和复验报告。
3 隐蔽工程验收记录。
4 施工记录。
6.1.3 吊顶工程应对人造木板的甲醛含量进行复验。
6.1.4 吊顶工程应对下列隐蔽工程项目进行验收:1 吊顶内管道、设备的安装及水管试压2 木龙骨防火、防腐处理。
3 预埋件或拉结筋。
4 吊杆安装。
5 龙骨安装。
6 填充材料的设置6.1.5 各分项工程的检验批应按下列规定划分:同一品种的吊顶工程每50间(大面积房间和走廊按吊顶面积30m2为一间)应划分为一个检验批,不足50间也应划分为一个检验批。
6.1.6 检查数量应符合下列规定:每个检验批应至少抽查 10%, 并不得少于3间;不足3间时应全数检查。
6.1.7 安装龙骨前,应按设计要求对房间净高、洞口标高和吊顶内管道、设备及其支架的标高进行交接检验。
6.1.8 吊顶工程的木吊杆、木龙骨和水饰面板必须进行防火处理,并应符合有关设计防火规范的规定。
6.1.9 吊顶工程中的预埋件、钢筋吊杆和型钢吊杆应进行防锈处理。
6.1.10 安装饰面板前应完成吊顶内管道和设备的调试及验收。
6.1.11 吊杆距主龙骨端部距离不得大于300mm,当大于300mm时,应增加吊杆。
当吊杆长度大于1.5m时,应设置反支撑。
当吊杆与设备相遇时,应调整并增设吊杆。
6.1.12 重型灯具、电扇及其他重型设备严禁安装在吊顶工程的龙骨上。
6.2 暗龙骨吊顶工程6.2.1 本节适用于以轻钢龙骨、铝合金龙骨、水龙骨等为骨架,以石膏板、金属板、矿棉板、木板、塑料板或格栅等为饰面材料的暗龙骨吊顶工程的质量验收。
主控项目6.2.2 吊顶标高、尺寸、起拱和造型应符合设计要求。
检验方法:观察;尺量检查。
6.2.3 饰面材料的材质、品种、规格、图案和颜色应符合设计要求。
隐蔽工程检查验收记录-吊顶工程(最终)
吊顶工程隐蔽工程检查验收记录工程名称青竹湖曦园A-F户型样板房装饰装修工程验收时间4月27日编号02 施工单位温州市中天装饰工程有限公司验收部位室内吊顶部分依据及内容(1)弹线用水准仪在房间内每个墙(柱)角上抄出水平点,弹出水准线(水准线距地面一般为500mm),从水准线量至吊顶设计高度加上24mm(二层石膏板的厚度),用粉线沿墙(柱)弹出水准线,即为吊顶次龙骨的下皮线。
同时,按吊顶平面图,在混凝土顶板弹出主龙骨的位置。
主龙骨从吊顶中心向两边分,最大间距为1000mm,标出吊杆的固定点,吊杆的固定点间距900~1000mm。
(2)固定吊挂杆件采用膨胀螺栓固定吊挂杆件。
不上人的吊顶,吊杆长度小于1000mm,采用φ8 的吊杆,大于1200mm,用50×50×5的镀锌角铁焊800×800钢架转换层,钢架与用50×50×5镀锌角铁做成T吊杆焊接,吊杆用φ12膨胀螺栓与顶部连接,钢架上钻φ10的孔间距800,φ8 的吊杆用螺丝与钢架连接。
(见附图)(3)在梁上设置吊挂杆件1)吊挂杆件通直并有足够的承载能力。
2)吊杆距主龙骨端部不超过1000mm。
3)吊顶灯具、风口及检修口等设附加吊杆。
(4)安装边龙骨边龙骨的安装按设计要求弹线,沿墙(柱)上的水平龙骨线把L 形镀锌轻钢条用自攻螺丝固定在预埋木砖上,混凝土墙(柱)上用射钉固定,射钉间距不大于吊顶次龙骨的间距。
(5)安装主龙骨1)主龙骨吊挂在吊杆上,主龙骨间距800~900mm。
主龙骨平行房间长向安装,同时起拱,起拱高度为房间跨度的1/200~1/300。
主龙骨的悬臂段不大于300mm。
主龙骨的接长采取对接,相邻龙骨的对接接头相互错开。
主龙骨挂好后基本调平。
(6)安装付龙骨付龙骨紧贴主龙骨安装。
次龙骨间距300mm。
用T 形镀锌铁片连接件把次龙骨固定在主龙骨上时,付龙骨的两端搭在U 形边龙骨的水平翼缘上。
墙上预先标出付龙骨中心线的位置,以便安装罩面板时找到付龙骨的位置。
隐蔽工程检查验收制度
隐蔽工程检查验收制度
是指在施工过程中对隐蔽工程进行检查和验收的一套制度。
隐蔽工程是指在建筑物内部或隐藏在建筑物结构中的各种管道、设备和装置等,如给排水管道、电气线路、通风设备等。
这些工程在施工期间往往无法直接被看到,因此需要进行检查和验收来确保其质量。
隐蔽工程检查验收制度主要包括以下内容:
1. 施工前期计划:确定隐蔽工程的检查和验收计划,包括检查和验收的时间、内容和责任人等。
2. 施工过程监督:监督施工人员按照施工图纸和规范要求进行施工,确保隐蔽工程符合设计要求。
3. 隐蔽工程检查:在隐蔽工程尚未完成前,针对已经完成的部分进行检查,检查隐蔽工程的材料、施工质量、连接情况等。
4. 隐蔽工程验收:在隐蔽工程全部完成后,对整个隐蔽工程进行验收,确认工程的完成情况和质量是否符合要求。
5. 隐蔽工程记录和报告:对隐蔽工程检查和验收过程进行记录,包括检查和验收的时间、检查的内容和结果等,并形成相应的检查报告。
通过建立隐蔽工程检查验收制度,可以提高施工质量,确保隐蔽工程的完整性和使用功能,同时也可以提前发现和纠正施工中存在的问题,避免后续工程的延误和不必要的修复工作。
第 1 页共 1 页。
吊顶隐蔽工程验收内容
吊顶隐蔽工程验收内容
吊顶隐蔽工程验收是为了确保吊顶工程质量符合设计要求和相关标准,以下是一些常见的吊顶隐蔽工程验收内容:
1. 材料验收:检查吊顶材料的种类、规格、颜色等是否符合设计要求,并检查材料的质量证明和检测报告。
2. 吊顶结构验收:检查吊顶结构的安装是否符合设计图纸和施工规范,包括吊顶龙骨、吊杆、吊线、横梁等的固定和连接是否牢固。
3. 吊顶吊装验收:检查吊顶板材的吊装过程是否符合安全规范,吊装设备是否稳固可靠,吊装过程中是否有损坏或变形。
4. 吊顶板材安装验收:检查吊顶板材的安装是否符合设计要求,包括板材的平整度、垂直度、对齐度等,是否存在开裂、破损、变形等质量问题。
5. 吊顶灯具和风口安装验收:检查吊顶灯具和风口的安装是否符合设计要求,灯具的布置是否均匀,风口的尺寸和位置是否准确。
6. 吊顶防火验收:检查吊顶材料和结构的防火性能是否符合相关标准和要求,例如防火板的防火等级、防火涂料的厚度等。
7. 吊顶隐蔽工程记录验收:检查吊顶隐蔽工程的记录是否齐全,包括施工记录、验收记录、质量检测报告等。
8. 其他相关验收内容:根据具体项目的要求,可能还需要进行其他方面的验收,如吊顶的声学性能、照明效果、防水性能等。
以上仅是一些常见的吊顶隐蔽工程验收内容,具体的验收标准和要求可能因项目而异。
在进行吊顶隐蔽工程验收时,应根据设计图纸、施工规范和相关标准进行检查和评估,确保吊顶工程的质量和安全性。
建议在验收前咨询专业人士或相关部门的指导。
吊顶隐蔽工程
□同意隐蔽
□不同意隐蔽,修改后复查
复查结论:
复查人:
复查日期:
签字栏
施工单位
XX建筑装饰装修工程有限公司
专业质检员 XXX
专业工长
检验员
XXX
XXX
签字栏 监理或建设单位
XX工程建设监理有限公司
专业工程师
XXX
吊顶隐蔽工程验收记录填写范例1
工程名称
XX工程
编号
隐检项目
吊顶工程
ห้องสมุดไป่ตู้隐检日期
XX年X月X日
隐检部位
II区三层①~②A~B轴线 10.500m标高
隐检依据:施工图号( 建施28 ),设计变更/洽商/技术核定单(编号
/ )及有关国家现行标准等。
主要材料名称及规格/型号:( 30mm×50mm 木方,Φ8膨胀螺栓 ) 隐检内容:
1.木龙骨呈方格状布置,间距300mm×300mm。 2.木龙骨材料干燥,已全部涂刷防火涂料。
3.木龙骨用企口连接,座钉、刷胶固定;与顶棚用膨胀螺栓和射钉连接固定。
4.吊顶内各种电线管已穿完,喷淋头、烟感器已安装完毕,请予以封板。 隐蔽内容已做完,请予以检查
检查结论:
经检查,木龙骨材料干燥,防火涂料涂刷均匀,龙骨平直稳定,方格尺寸准确,符合设计要求和《建筑装饰装修工程质量验 收规范》(GB50210-2001)的规定,同意进行下道工序
石膏板吊顶隐蔽验收记录
表C020503隐蔽工程验收记录(通用)
编号C020503-工程名称XXX建设单位XXX
施工单位XXX监理单位XXX
验收部位双层石膏板吊顶隐验日期年月日
隐蔽验收内容及图表,并附图像资料
一、施工依据
依据XXX建筑施工图设计总说明、图纸会审记录、《XXX工程施工规范》进行施工、《XXX工程质量验收标准》室内环境污染控制规范。
二、材料及规格为
普通纸面石膏板、吊顶轻钢龙骨,牙条所用材料出厂合格证齐全,原材料通过进场验收合格。
三、施工内容及工艺
双层石膏板吊顶的部位:公共走到区域。
1、放线、取标高,确定位置。
顶棚打牙条,上全丝吊杆,安装主龙骨,调平。
2、吊杆:A8钢筋吊杆,横向间距400mm,纵向间距800mm,使用膨账螺栓与钢混凝土板固定,安装牢固;
3、次龙骨:吊顶轻钢龙骨次龙骨间距400mm,用吊件与钢筋吊杆联结后找平;
4、横龙骨:吊顶轻钢龙骨横撑龙骨间距1200mm,用挂插件与次龙骨联结;
3、吊顶起拱高度为跨度的1/200。
4、采用自攻螺丝钉将石膏板固定到龙骨。
5、石膏板满刷防潮涂料两道,横纵向各刷一道;满刮腻子两道,面层涂刷白色无机涂料。
三、自检结果
经自查吊顶所用配件、石膏板、嵌缝材料的品种、规格、几何尺寸,标高尺寸、间距、龙骨与面板连接坚固,包封平整,均符合设计及规范要求。
验收意见专业监理工程师:
年月日
施工单位项目经理项目技术负责人专业工长质量检查员。
装饰装修工程中隐蔽验收内容
装饰装修工程中隐蔽验收内容
2007-11-21 20:03:25 现行国家标准《建筑装饰装修工程质量验收规范》GB50210—2001对装饰装修工程的隐蔽工程
验收内容做出了明确的规定.
抹灰工程
4.1.4 :抹灰工程应对下列隐蔽工程项目进行验收:
1 抹灰总厚度大于或等于35mm时的加强措施。
2 不同材料基体交接处的加强措施。
门窗工程
5.1.4 门窗工程应对下列隐蔽工程项目进行验收:
1 预埋件和锚固件。
2 隐蔽部位的防腐、填嵌处理。
吊顶工程
6.1.4 吊顶工程应对下列隐蔽工程项目进行验收:
1 吊顶内管道、设备的安装及水管试压。
2 木龙骨防火、防腐处理。
3 预埋件或拉结筋。
4 吊杆安装。
5 龙骨安装。
6 填充材料的设置。
轻质隔墙工程
7.1.4 轻质隔墙工程应对下列隐蔽工程项目进行验收:
1 骨架隔墙中设备管线的安装及水管试压。
2 木龙骨防火、防腐处理。
3 预埋件或拉结筋。
4 龙骨安装。
5 填充材料的设置。
饰面板(砖)工程
8.1.4 饰面板(砖)工程应对下列隐蔽工程项目进行验收:
1 预埋件(或后置埋件)。
2 连接节点。
3 防水层。
幕墙工程
9.1.4 幕墙工程应对下列隐蔽工程项目进行验收:
1 预埋件(或后置埋件)。
2 构件的连接节点。
3 变形缝及墙面转角处的构造节点。
4 幕墙防雷装置。
5 幕墙防火构造。
隐蔽工程验收范围及内容
隐蔽工程验收范围及内容:
①基坑、基槽的验收。
在地基加固处理(包括加垫层、换土、夯实和打桩等)以前,对开挖平整以后的基坑、基槽的土质和承载力进行检查验收。
②地基工程的验收。
在建造基础以前,对地基加固处理以后的施工质量进行检查验收。
③基础工程的验收。
在基槽回填土以前,对基础工程的质量、构造、尺寸偏差等进行检查验收。
④钢筋等工程的验收。
在灌筑混凝土以前,在覆盖屋面保护层、地下室基槽回填土、外墙板勾缝以前,对钢筋骨架、管线、部件、预埋件等的数量、尺寸偏差、构造要求、保护层厚度进行验收。
⑤承重结构工程验收。
在地面、墙面、屋面、顶棚等装修工程施工以前,对承重构件(包括墙、柱、梁、板、屋架等)的质量、构造、尺寸偏差等进行检查验收。
⑥防水工程的验收。
对钢筋骨架、管线、部件、预埋件等的数量、尺寸偏差、构造要求、保护层厚度进行验收。
在覆盖屋面保护层、地下室基槽回填土、外墙板勾缝以前,在灌筑混凝土以前,对油毡或其他防水材料的质量、层数、作法或空腔防水构造等进行的检查验收。
⑦装修与设备安装工程的验收。
在内外填充墙和顶棚等装修工程施工以前,对吊顶骨架与间隔墙骨架、给排水、燃气管道、电气管线、通风道等的质量、构造、尺寸偏差进行检查验收。
吊顶内隐蔽验收
1、1#楼5层吊顶内工作内容按设计图纸施工完成
2、施工质量符合规范GB-50303-2002要求
3、吊顶内明敷照明管使用镀锌电线管,连接方式为JDG,紧钉螺丝按要求拧掉。
明敷管单独设立支架,管径为20时支架间距为1m,管径为25时支架间距为1.5m,弯曲半径满足内部穿线要求。
4、吊顶内桥架采用热镀锌桥架,使用防松螺丝连接,在核心筒走道四个角用∠50*5镀锌角钢设置防晃支架。
5、吊顶内穿线做回路标识,桥架内穿线容积不大于60%,管内穿线容积不大于40%,相线采用黄、绿、红色电线,零线采用蓝色线,地线采用黄绿双色线,控制线采用白色。
灯头线及设备连接线穿金属软管敷设,管长不超过1m。
暗龙骨吊顶安装隐蔽工程验收记录
工程名称
施工单位
分部程T称建筑装饰装修(吊顶)
分项工程 名称
暗龙骨吊顶安装
隐检部位
层轴线标高
隐蔽 项目
暗龙骨
隐蔽日期
隐蔽 内容
1、内膨胀管吊点间距;吊杆与内膨胀管的连接;
3、副龙骨间距及与主龙骨的连接;
4、吊顶起拱高度及边龙骨安装;
4、副龙骨间距为400mm并与主龙骨的连接牢固。
5、 吊顶起拱高度为跨度的1/200,边龙骨由12*15mm木方沿吊顶标高在四周固 定,并做防腐处理,采用气钉固定,将500mm龙骨背扣固定在木方上。
隐敝检测自检合格,请予以检杳。
隐蔽 验收 结论
签字栏
施工单位
专业技术负责人
专业质检员
专业施工员
监理工程师(建设单位项目专业技术负责人)
5、龙骨所用材质及规格。
施工 单位 检杳 情况
1、 所用材料及规格为“主龙骨u38*1.0,副龙骨u50*0.6,镀锌金属吊杆m8内膨胀管m8,;
2、m8内膨胀管吊点间距900-1200mm吊杆与内膨胀管的连接紧固,吊杆垂直;
3、 主龙骨两端头距墙150-1200mm,间距900-1200mm,主龙骨的悬臂端不大于300mm
吊顶隐蔽工程验收内容
吊顶隐蔽工程验收内容一、验收前准备工作。
在进行吊顶隐蔽工程验收之前,首先需要对工程验收进行充分的准备工作。
包括但不限于:1. 确认吊顶隐蔽工程的施工图纸和设计要求,确保施工符合相关要求;2. 对施工单位进行资质审查,确保施工单位具备相关的施工资质和经验;3. 对施工现场进行检查,确保施工现场符合相关的安全生产标准;4. 准备验收所需的相关文件和资料,如验收记录表、设计图纸、合同文件等。
二、验收内容及标准。
1. 材料验收,对吊顶隐蔽工程所使用的材料进行验收,包括吊顶板材、龙骨、吊杆等,确保材料符合设计要求,并具有相关的质量检测报告和合格证明。
2. 施工质量验收,对吊顶隐蔽工程的施工质量进行验收,包括吊顶板的安装、龙骨的固定、吊杆的连接等,确保施工质量符合设计要求,无明显的质量缺陷和安全隐患。
3. 工程验收,对吊顶隐蔽工程的整体验收,包括吊顶的平整度、垂直度、表面平整度等,确保工程符合相关的验收标准和要求。
4. 安全验收,对吊顶隐蔽工程的安全性进行验收,包括吊顶的承重能力、防火性能等,确保工程具有相关的安全保障措施和性能。
三、验收方法及流程。
1. 验收人员,由业主代表、设计单位代表、施工单位代表等相关人员组成验收组,对吊顶隐蔽工程进行验收。
2. 验收流程,按照设计要求和施工规范,对吊顶隐蔽工程进行逐项验收,记录并评定各项验收内容的合格情况。
3. 验收标准,根据相关的设计要求和施工规范,对吊顶隐蔽工程进行严格的验收标准,确保工程质量和安全性。
四、验收结果处理。
1. 合格验收,对吊顶隐蔽工程进行合格验收,出具相关的验收报告和合格证明,允许工程投入使用。
2. 不合格验收,对吊顶隐蔽工程进行不合格验收,要求施工单位对不合格的部分进行整改,并重新进行验收,直至达到合格标准。
3. 验收记录,对吊顶隐蔽工程的验收过程进行详细记录,包括验收内容、验收结果、整改情况等,作为工程验收的重要依据。
五、验收后工作。
1. 合格验收,对合格的吊顶隐蔽工程进行相关的档案归档和管理,确保工程质量和安全性。
公司隐蔽工程验收制度
公司隐蔽工程验收制度一、前言隐蔽工程是指在建设工程中,在墙体、地面、天花板等不易直接观察到的部位进行的施工工程。
由于隐蔽工程施工质量一旦出现问题,往往会给后期的施工和使用带来不可估量的风险和损失,因此对于隐蔽工程的验收工作显得尤为重要。
鉴于此,公司决定制定公司隐蔽工程验收制度,以规范和保障隐蔽工程验收过程的质量和顺利进行。
二、验收范围1. 隐蔽工程验收应包括但不限于以下范围:(1)墙体、地面、天花板等主体结构的填充、抹灰、防水等工程;(2)电气、给排水等管线的敷设、连接等工程;(3)窗户、门类、防盗网等附属设施的安装、固定等工程。
2. 隐蔽工程验收应在隐蔽工程完成之日起的2个工作日内完成。
三、验收程序1. 公司应在工程施工前,委派专人对施工图纸、施工方案进行认真审核,确定施工过程中的验收要点和验收标准。
2. 施工场地设置验收记录台账,全程进行记录,确保验收全程的真实、准确。
3. 隐蔽工程的验收应分为初次验收和最终验收两个阶段。
(1)初次验收:在隐蔽工程施工完成后的第一时间对隐蔽工程进行初次验收,确认工程施工是否符合设计要求、规范标准等。
(2)最终验收:在初次验收合格的基础上,组织相关人员进行最终验收,确认工程的安全、质量、符合设计要求等。
4. 验收过程中,应认真查看图纸和工程量清单,核对工程施工是否符合设计要求,检查工程质量,确保施工过程中没有疏漏和质量缺陷。
5. 验收过程中,应根据验收标准对每一个验收项进行评价、记录,标明是否合格、不合格,并记入验收记录台账。
6. 完成验收任务后,向项目负责人提交验收报告,并作出验收结论。
四、验收标准1. 墙体、地面、天花板等主体结构的填充、抹灰、防水等工程应达到以下标准:(1)表面平整度应符合设计要求,无空鼓、开裂等缺陷;(2)填充材料、抹灰层应均匀、牢固,无掉落现象;(3)防水层应完整无渗漏。
2. 电气、给排水等管线的敷设、连接等工程应达到以下标准:(1)管线应敷设合理、安全,无歪斜、断裂等情况;(2)连接部分应牢固可靠,无漏水、漏电现象。
